房屋维修工程工程施工组织设计

合集下载

房屋维修改造工程施工方案范文

房屋维修改造工程施工方案范文

一、工程概况项目名称:XX小区房屋维修改造工程建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司工程地点:XX市XX区XX小区工程规模:共计XX栋住宅楼,建筑面积XX万平方米工程总投资:XX万元工程工期:XX个月二、施工准备1. 施工组织设计(1)成立施工项目部,负责工程的组织、协调和管理工作。

(2)制定详细的施工组织设计,明确施工方案、施工工艺、施工顺序、施工进度等。

(3)编制施工计划,包括施工进度计划、劳动力计划、材料计划、设备计划等。

2. 施工人员培训(1)组织施工人员进行专业技能培训,确保施工人员具备相应的施工技能。

(2)对施工人员进行安全教育和培训,提高安全意识。

3. 材料设备准备(1)采购符合国家标准的建筑材料和设备。

(2)对材料设备进行检查,确保质量合格。

(3)做好材料设备的保管工作,防止损坏和丢失。

4. 施工现场准备(1)做好施工现场的排水、照明、通风等设施。

(2)设置安全警示标志,确保施工现场安全。

(3)对施工现场进行清理,确保施工环境整洁。

三、施工工艺1. 墙体维修(1)对墙体进行清理,清除松散的抹灰层。

(2)对墙体裂缝进行处理,采用灌浆、锚固等方式进行加固。

(3)对墙体进行修补,采用水泥砂浆或腻子粉进行抹灰。

2. 屋面维修(1)对屋面进行检查,清除松散的防水层。

(2)对屋面进行修补,采用防水涂料或防水卷材进行施工。

(3)对屋面进行隔热处理,采用保温材料进行施工。

3. 门窗维修(1)对门窗进行检查,更换损坏的玻璃、铰链等部件。

(2)对门窗进行刷漆,提高美观度。

4. 外墙涂料(1)对外墙进行检查,清除松散的涂料层。

(2)对外墙进行修补,采用水泥砂浆或腻子粉进行抹灰。

(3)对外墙进行涂料施工,采用乳胶漆或真石漆。

四、施工进度安排1. 第一个月:完成施工组织设计、人员培训、材料设备准备、施工现场准备等工作。

2. 第二个月至第三个月:完成墙体维修、屋面维修、门窗维修等工作。

房屋维修工程施工组织设计

房屋维修工程施工组织设计

房屋维修工程施工组织设计一、项目概况房屋维修工程是指对已建成房屋进行翻新、装修或维护工作的工程项目。

本项目为某小区内若干户房屋进行维修工程,包括外墙修复、水电维修、地面翻新等工作。

项目总工期为60天,总投资额为100万元。

二、项目承包商选择本项目的承包商招标工作已由业主方委托专业招标机构进行,经过评标等程序,最终确定XX建筑公司为本项目的承包商,合同签订金额为80万元。

三、施工组织设计(一)施工人员组织1. 施工队伍组建:为确保施工质量和进度,根据工程规模和要求,将组建一支100人规模的施工队伍,包括工人、技术人员、质量管理人员等。

各部门人员比例为50%的工人,30%的技术人员,20%的质量管理人员。

2. 人员安排:由项目经理负责总体工程进度和质量控制,施工队长负责具体施工工作的组织和安排,技术人员负责监督施工质量,质量管理人员负责施工过程中质量检查和验收。

(二)施工机械设备1. 机械设备准备:1) 挖掘机2台,用于地基处理和土方施工;2) 铲车1台,用于运输材料和设备;3) 手持工具一套,用于作业细节处理。

2. 机械设备管理:机械设备由专人负责安排使用和维护,确保设备正常使用,提高施工效率。

(三)施工进度计划1. 进度编制:根据施工任务和施工条件,编制详细的施工进度计划,包括总体计划和每日工作安排,确保施工任务按时完成。

2. 进度监控:项目经理根据实际施工情况对进度进行监控,及时调整施工计划,保证工程的顺利进行。

(四)施工质量控制1. 质量标准:根据相关法规和标准,明确施工质量要求,确保施工工程符合标准。

2. 质量检查:设立质量检查组,对施工过程中的每个环节进行检查,确保施工质量合格。

3. 质量验收:在施工完成后,组织相关质检部门对工程进行验收,确保施工质量合格。

(五)安全防护措施1. 安全教育:对施工人员进行安全教育,增强安全意识,确保施工过程安全。

2. 安全检查:设立安全管理组,定期对施工现场进行安全检查,及时发现并排除安全隐患。

房屋立面改造维修翻新加固施工组织设计

房屋立面改造维修翻新加固施工组织设计

房屋立面改造维修翻新加固施工组织设计房屋立面改造、维修、翻新、加固施工组织设计是指在建筑立面结构出现损坏、老化、非法改造等情况下,对房屋立面进行改造、维修、翻新和加固的施工组织设计工作。

本文将从施工组织设计的步骤、主要内容以及施工安全和质量控制等方面进行详细介绍。

一、施工组织设计的步骤1.前期调研:了解房屋立面结构的现状和存在的问题,包括损坏程度、老化情况、非法改造情况等,以及现有的施工条件和限制。

2.目标确定:根据调研结果,确定立面改造、维修、翻新、加固的目标,包括修复损坏部位、改善外观效果、提高结构安全性等。

3.施工方案设计:制定合理的施工方案,包括施工的顺序、步骤、施工方法和材料选择等。

4.施工组织设计:组织施工工程,包括施工队伍的组织、施工设备的配置、施工工序的安排等。

5.安全控制:制定安全施工方案,包括施工人员的安全培训、工地的安全标识、安全设施的设置等,确保施工过程中不发生事故。

6.质量控制:确保施工质量符合要求,包括严格执行施工方案、完善的质量验收体系和质量监督措施等。

7.竣工验收:对施工完成的工程进行验收,包括结构安全性检测、外观效果评估、使用功能测试等。

二、施工组织设计的主要内容1.材料和设备准备:根据施工方案的要求,准备所需的材料和设备,保证施工顺利进行。

2.工程组织设计:确定施工队伍和各个参建单位的职责和责任,制定较为详细的施工计划,确定工期,合理安排施工工序。

3.施工技术经济措施:确定并采取适当的施工工艺和技术措施,以提高施工效率和质量。

4.施工安全措施:制定安全技术措施,确保施工过程中的安全,并预防、处理施工中可能发生的事故。

5.质量控制措施:制定质量验收标准和方案,确保施工质量符合要求,为后续的使用提供可靠的保障。

6.施工进度控制:制定施工进度计划,确保工程按时完成,并及时进行施工进度的监控和调整。

三、施工安全和质量控制1.施工安全管理:设立专门的安全岗位,负责施工现场的安全管理和施工人员的安全教育培训;严格执行安全标准和操作规程,加强对安全防护设施的监督和检查。

房屋维修工程施工组织设计方案

房屋维修工程施工组织设计方案

工程名称: 宿迁 XXXX 房屋维修工程工程地点: 宿迁市 XXX工程规模: 本项目投资约 14 万元。

工期目标: 20 日历天完工我公司在收到中标通知后, 即组建项目经理部,全面负责本工程的施工管理工作;建立健全项目管理制度。

电 气 班 组后 勤 组油 漆 班 组预 算 组装 饰 班 组材 料 组木 工 班 组质 安 组钢 筋 班 组生 产 组泥 工 班 组拆 除 班 组技术负责人项目副经理 项目经理技 术 组拆除工程→改水电→地面施工→墙面施工→顶面施工→油漆工程→安装工程→ 清场竣工验收。

1、组织施工管理人员熟悉施工图纸,和有关技术资料,参加图纸会审,编制施工组织设计和施工方案。

2、熟悉项目的生产工艺过程和技术要求,确定关键工序及质量控制点,制定相应的技术保证措施及质量保证计划。

3、同当地建材试验室取得联系,做好材料复试,配合比申请的准备工作。

4、组织施工班组学习本工程中有关施工工艺要求,熟悉国家和地方有关安全生产的政策、法规和本工种安全操作规程。

5、对业主指定的定位轴线及水准点进行复测。

1、清理施工场地,对施工现场内的建造垃圾和杂草进行清理,运出场地,并对场地进行平整。

2、敷设施工用暂时水、电系统、并做好保护措施,做好场内排水措施。

3、根据施工现场布置进行消防区域划分,配备消防器材。

4、编制有关施工方案,对进场施工人员进行安全教育,做好技术、安全交底工作。

5、搭设安全防护架和操作台,配备必须的劳动保护用品,对施工机械进行检查。

6、对原结构进行检查,发现问题及时上报业主。

1、施工总体目标1.1 工期目标以甲方开工令为开工时间,在 40 日历天内完成招标范围内所有工程。

1.2 安全生产拟定专门安全组织设计,对施工、防护、机械使用等制定目标、措施并组织实施。

安全组织设计要明确重点控制项目,设专职安全管理人员负责进行全过程控制。

1.3 工程质量确保合格工程。

我们将制定完善的质量计划,在施工过程中实行全面质量管理,确保工程质量目标的实现。

房屋维修施工组织设计(维修加固)

房屋维修施工组织设计(维修加固)

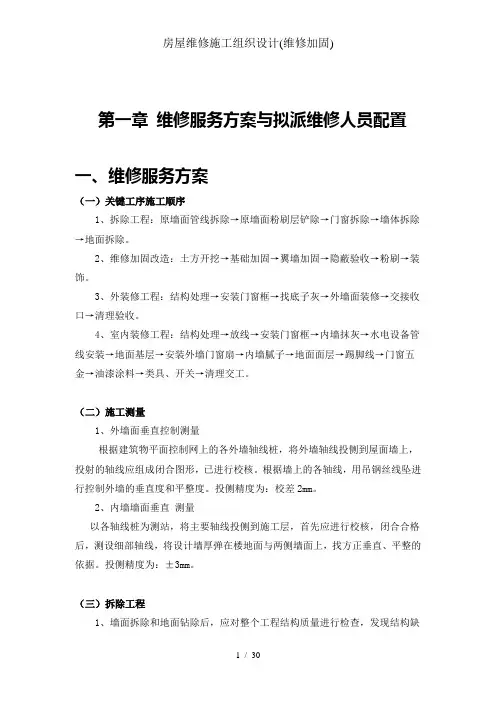

第一章维修服务方案与拟派维修人员配置一、维修服务方案(一)关键工序施工顺序1、拆除工程:原墙面管线拆除→原墙面粉刷层铲除→门窗拆除→墙体拆除→地面拆除。

2、维修加固改造:土方开挖→基础加固→翼墙加固→隐蔽验收→粉刷→装饰。

3、外装修工程:结构处理→安装门窗框→找底子灰→外墙面装修→交接收口→清理验收。

4、室内装修工程:结构处理→放线→安装门窗框→内墙抹灰→水电设备管线安装→地面基层→安装外墙门窗扇→内墙腻子→地面面层→踢脚线→门窗五金→油漆涂料→类具、开关→清理交工。

(二)施工测量1、外墙面垂直控制测量根据建筑物平面控制网上的各外墙轴线桩,将外墙轴线投侧到屋面墙上,投射的轴线应组成闭合图形,已进行校核。

根据墙上的各轴线,用吊钢丝线坠进行控制外墙的垂直度和平整度。

投侧精度为:校差2mm。

2、内墙墙面垂直测量以各轴线桩为测站,将主要轴线投侧到施工层,首先应进行校核,闭合合格后,测设细部轴线,将设计墙厚弹在楼地面与两侧墙面上,找方正垂直、平整的依据。

投侧精度为:±3mm。

(三)拆除工程1、墙面拆除和地面钻除后,应对整个工程结构质量进行检查,发现结构缺陷应与时向业主与设计部门汇报,确定处理方案,并认真按规定处理。

2、墙面拆除应从上至下拆除,拆除的垃圾要与时装袋并清运,不得集中堆于楼层之中。

(四)钢筋分项工程1、动力和机器配备:根据工程图纸钢筋用量对于我单位承建的工程计划钢筋实行定点加工,将加工成品材料运至各施工现场进行安装、绑扎计划投入专业钢筋工10人、技术员一人、质量员一人、拟投入机器如下:焊机一台、弯曲机一台、钢筋调直机一台、切断机一台等机器。

施工工艺:施工流程:钢筋采购进场→复检→加工成型→现场就位绑扎→隐蔽验收施工现场钢筋操作程序:机械调直钢筋加工房进入工程项目中使用2、钢筋进场验收:A、进场的钢筋必须具备出厂合格证。

收料人认真检查产地、批号、规格是否与合格证相符。

外观检查合格,经确认无误后方可收货。

房屋修缮施工方案

房屋修缮施工方案

房屋修缮施工方案一、编制说明及依据本施工组织设计是根据建设工程施工图纸、招标文件、答疑纪要、现场勘察情况和国家现行施工规范等文件编制的。

重点包括工程策划与总体布置、工期安排、主要管理措施、分部分项工程的施工方法与技术措施等几大部分。

如果我方中标,我们将以本施工组织设计为依据,结合该工程施工图,编制更为详细的施工组织设计,以指导施工,确保优质、按期、安全、文明完成施工任务。

二、指导思想及实施目标2.1指导思想组织施工的指导思想为:以顾客为先,以安全为重,以优质高效为目标,以绿色施工为理念。

以质量为宗旨,按照CB/T—ISO9002《质量管理、质量保证》系列标准,建立健全工程质量保证体系,选配高素质的项目经理、总工程师及工程技术、施工管理人员组成项目经理部,积极推广应用“四新”技术,精心组织,精心施工,严格管理,严格要求,优质、低耗、高速地完成施工任务,体现精品工程。

2.2实施目标发挥我公司优势,科学地精心组织土建、安装和装饰工程的合理交叉作业。

严格履行合同,确保实现如下目标:2.2.1质量目标:确保工程质量达到合格标准质量指标:分项工程优良率达到80%,合格率达到100%分部工程优良率达到90%,合格率达到100%单位工程优良率达到90%2.2.2工期目标:投标有效工期一标段45天,二标段30天,在保证工程质量和“过程精品”的前提下,加快施工进度,保证在收到中标通知书后在要求的工期内完成施工任务,并交付使用。

2.2.3安全施工目标:采取有效措施,杜绝重大伤亡事故,一般事故频率控制在2‰以内,严格执行最新颁布的《建筑施工安全检查标准》,争取达到市级“安全文明工地”标准。

2.2.4文明施工现场目标:达到市级文明工地标准。

后附图表:1、拟投入本招标工程的主要施工机械表2、拟配的实验和检验仪器设备表3、劳动力计划表4、计划开、竣工和施工进度计划表5、临时用地表2.2.5 环境目标:我们将采取积极有效的措施,确保文明生产和文明施工。

年度修缮工程施工组织方案

年度修缮工程施工组织方案

年度修缮工程施工组织方案引言随着城市建设的不断进步和老旧建筑的增多,年度修缮工程已经成为了城市建设中不可或缺的一部分。

年度修缮工程既改善了城市环境,也延长了建筑物的使用寿命,同时也提高了城市居民的生活质量。

本文将就年度修缮工程的施工组织方案进行详细的阐述,力求制定一套科学、合理、高效的施工组织方案,确保年度修缮工程的顺利进行。

一、项目概况本年度修缮工程位于城市中心的商业区,总面积约为50000平方米,包括5栋建筑物。

这些建筑物年代较为久远,外墙存在明显的老化和脱落现象,部分房屋内部结构也有裂缝和受损情况。

因此,对这些建筑物进行修缮工程已成为当务之急。

修缮工程的主要内容包括外墙修复、室内结构加固和防水处理。

二、施工组织方案1、项目准备阶段项目启动前,需要进行项目调研和勘察工作,了解建筑物的具体情况。

同时,需要制定详细的施工计划和预算,并与相关部门进行沟通,确保项目的顺利进行。

2、施工队伍组织根据本项目的规模和复杂性,需要组建一支高效的施工队伍。

施工队伍应包括施工人员、监理人员、安全人员和相关专业技术人员,以确保施工质量和进度。

3、资源调配在施工过程中,需要合理调配人力、物力和财力资源,确保施工的正常进行。

同时,也需要积极与供应商协商,保证施工材料的及时供应。

4、施工安全施工现场安全是施工过程中最重要的问题之一。

因此,需要制定严格的安全管理制度,保证施工人员的人身安全和施工设备的运行安全。

5、施工工艺年度修缮工程的施工涉及到多个方面,因此需要制定详细的施工工艺流程,包括外墙修复、室内结构加固和防水处理等。

同时,要注重施工质量管理,确保施工质量达到标准要求。

6、环保措施在施工过程中,需要采取一系列环保措施,减少对环境的影响,保护周边居民的生活环境。

7、施工进度为了保证年度修缮工程的按时完成,需要制定详细的施工进度计划,并对施工进度进行严格监控,确保施工进度顺利进行。

8、施工质量施工质量是年度修缮工程的保证,因此需要加强对施工质量的管理和控制,确保施工质量符合国家标准。

敬老院房屋维修工程施工工程组织设计

敬老院房屋维修工程施工工程组织设计

第一章编制说明第二章工程概况及重难点第三章施工组织机构第四章施工部署第五章施工方案第六章质量控制措施第七章施工进度计划第八章劳动力配备计划第九章资源配置计划第十章季节性施工措施第十一章安全、文明、消防措施第十二章环境保护管理体系与措施第十三章工程技术档案资料管理及售前售后服务第十四章民工工资保证措施第十五章附表(1)拟投入的主要施工机械设备表(2)劳动力计划表(3)计划开、竣工日期和施工进度图表(4)施工总平面图(5)临时用地表0 / 87第一章编制说明第一节编制依据1、根据双流县中心敬老院房屋维修工程招标文件和设计图纸;2、ISO9001质量管理认证体系标准。

3、我公司现有的施工技术、机械设备装备情况。

4、国家和行业现行施工及验收规范、规程、标准及相关标准施工图集和省市关于建筑施工管理等方面的有关规定。

第二节编制范围及内容一、编制范围1.根据招标文件的要求和施工图内容,本施工组织设计的编制范围为“双流县中心敬老院房屋维修工程”招标文件规定的工程内容。

二、编制内容本施工组织设计在施工质量、施工工期、安全文明、施工组织协调、主要施工方法、施工措施等多方面进行了阐述,主要涵盖以下几方面的内容。

1、施工组织。

2、施工部署。

3、施工方案及技术措施。

4、质量管理体系与措施。

5、安全管理体系与措施6、环境保护管理体系与措施7、工程进度计划与措施。

8、资源配备计划9、施工设备、试验、检测仪器设备配备计划第三节主要技术规范、标准、规程1、《工程测量规范》2、《砖体工程施工质量验收规范》3、《建筑机械使用安全技术规程》1 / 874、《混凝土结构工程施工质量验收规范》5、《屋面工程施工质量验收规范》6、《建筑地面工程施工质量验收规范》7、《钢筋焊接及验收规程》8、《建筑装饰装修工程质量验收规范》9、《建筑电气安装工程施工质量验收规范》10、《建筑给水排水及采暖工程施工质量验收规范》11、《建筑工程施工质量统一标准》12、《施工现场临时用电安全技术规范》13、质量、环境、职业健康安全三个管理体系程序文件2 / 87第二章工程概况及重难点第一节基本简介工程名称:双流县中心敬老院房屋维修工程建设地点:双流县西航巷街道办江安村七组。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(此文档为Word格式,下载后可以任意编辑修改!)房屋维修工程工程施工组织设计工程名称:编制单位:编制人:审核人:批准人:编制日期:年月日施工组织设计(方案)报审表方案名称:项目部报审意见:项目经理:年月日工程部审核情况:审核人:年月日工程部领导审批意见:审批人:年月日JL—A002施工组织设计(方案)报(复)审表工程名称:编号:注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。

建设、监理、施工单位各留一份。

目录第一章分部分项施工方案,质量、工期保障措施 (2)第一节编制依据 (2)第二节分部分项施工方案 (2)第三节质量、工期保障措施 (57)第二章施工机械进场计划 (65)第三章工程材料进场计划 (69)第四章施工现场平面布置图及施工道路平面图 (76)第五章不同气候条件下的季节性施工措施 (76)第六章地下管线及其他地上地下设施的加固措施 (80)第七章保证安全生产,文明施工,减少扰民降低环境污染和噪音的措施 (81)第一章分部分项施工方案,质量、工期保障措施第一节编制依据1、本维修工程项目为专项维修-热能与动力工程中心实验室维修,位于南京理工大学372栋南侧区域,具体栋号为324栋(一层)、325栋(一层)、326栋(二层)和333栋(二层)。

共一个标段。

2、工程内容:房屋维修(钢结构加层、内外粉刷出新、水电改造等)详细见《工程量清单》3、施工工期要求:120天。

4、工程质量等级要求:符合国家验收标准(符合设计要求)。

5、施工安全要求及有关规范、规程:(1)、依据招标单位的招标文件和现场勘察;(2)、依据招标文件工程量清单;(3)、依据国家颁发的现行建筑施工验收规范、规程和建筑工程质量检验评定标准;(4)、根据本公司和投标项目部人员、技术、机械装备、劳动力、管理等综合实力情况。

第二节分部分项施工方案一、工期及进度要求计划工期:1、承包人应满足发包人的工期要求120天。

2、计划开工的日期将随工程的实际进度由贵方作出调整。

质量要求:符合国家相关工程质量验收标准。

二、本工程特点1、本工程为改造、加固、装修、出新点多面广,量大零散,工期紧,管理要求高。

2、本工程改造是在不影响在校学生正常学习生活状态下进行施工作业,可变因数较多,不可预料事情或情况较多。

3、在加固工程要确保其他部位遭受不必要损坏的情况下进行施工作业。

4、要采取有效的防护措施,由于面广、量大、对安全施工操作上带来一定的难度。

5、在施工阶段对建筑垃圾及建筑废水必须采取有效的措施,确保学校文明整洁。

三、分部分项施工方案(一)、基础工程施工方案1、挖土要求(1)基础开挖前,充分了解周边建筑物、地下管线的保护要求,实际开挖过程中,强调信息化施工。

(2)土方开挖施工前,会同业主、设计、监理、监测对可能发生的情况进行预估和对策分析,制定详细、可行的应急措施及方案。

(3)开挖过程中应充分考虑时空效应规律,遵循分区、分块、分层,对称平衡的原则,将基坑开挖造成的周边设施的变形控制在允许的范围内。

2、基坑开挖流程土方开挖时应注意使基坑暴露范围控制在一定的范围之内,尽量减小敏感区域的暴露时间,同时,尽量保证基坑开挖的连续施工,减少延搁时间。

3、垫层施工本工程垫层为100厚C10砼垫层;垫层施工紧随土方工程进行,人工清理一块、验收一块、浇筑一块,尽量减少地基土的暴露时间,垫层标高用水准仪严格按设计标高控制,并做好表面压实抹平收光工作;混凝土垫层完成后,待可上人不变形后立即把轴线、承台、基础梁边线投射到垫层上去,以确保承台、基础梁的正常施工。

(二)混凝土工程混凝土部分采用商品混凝土,采用固定泵和汽车泵结合浇筑。

基础施工强度较大,施工时要合理组织施工;基础混凝土防止因水化热和收缩出现裂缝仍为重点,覆盖和保养不容忽视。

基础混凝土在施工时应采用低水化热水泥,掺外加剂或用混凝土后期强度等措施降低水泥用量,控制浇灌速度,做好早期养护,在本工程中显得尤为重要。

在施工基础梁时,安装及设备管道的预留、预埋及留洞位置应正确,混凝土施工与安装应互相配合,仔细核对图纸,以免遗漏或差错。

(1)泵送混凝土浇筑前的准备:清理施工临时道路,便于固定泵车就位及混凝土运输车的行驶畅通,浇筑前将机械调试,确保运转正常。

(2)确定混凝土浇筑方法混凝土浇筑时,分段分点。

泵送正式开始前,先试送,检查输送管接头口有无泄漏,发现有泄漏情况,应及时将接头处作密封处理,以防爆管;然后在正式泵送;浇筑时以一个坡度分层浇筑,循序渐进,一次到顶。

严格分段分点浇筑,使混凝土自然落下,形成斜坡,然后一皮皮向上均匀上升。

每层间隙时间应控制在初凝时间之内,以防止产生水平及垂直施工缝。

混凝土卸入泵的受料斗后,应在泵送同时利用泵的搅拌叶片对混凝土进行搅拌。

泵送混凝土过程中,应随时观察压力表的变化,压力不能超过系统溢流压力的75%,超过时及时减小泵送排量。

泵送时应尽量减少停泵,对不可避免的长时间停泵,应关闭泵的原动力源,每隔10~15分钟应作几次正反泵运转。

超过30分钟停泵或管路堵塞,要将混凝土反泵抽出,再作混凝土泵送处理。

液压系统油温超过80度,应及时采取注水降温等措施。

因堵管原因,拆卸管路时,首先应反泵消除管内残余压力,防止混凝土、砂浆喷出伤人。

振动棒采用Ф50、Ф70直径。

振动棒插入混凝土必须上下重叠,插入下层混凝土内深度不小于50mm,操作要做到“快插慢拔”,每振点的振捣延续时间应使混凝土表面呈沉浮浆和不再沉落。

振动时应避免碰撞钢筋、模板、管道、预埋件等;在浇捣前应清除杂物,尤其将施工缝清理干净,防止积水。

钢筋铁锈与污垢、污渍清除干净,浇水湿润。

浇捣混凝土时,应经常检查模板、支撑、钢筋、埋件和预留洞的情况,若发现有变形、位移时应及时采取措施处理。

在整个过程中。

应连续浇捣,合理组织人员及施工流向材料的供应,施工机械应与现场浇筑人员密切配合,使混凝土浇捣工作顺利进行。

(3)混凝土的保养用一层塑料薄膜,上面再覆盖一层麻袋作为混凝土养护覆盖层,常温下12h后开始浇水养护,低于5℃时,停止浇水。

(三)、钢筋工程1、钢筋加工(1)对原材料的要求1)进场的热轧光圆钢筋必须符合《普通低碳钢热轧圆盘条》和《钢筋混凝土用热轧光圆钢筋》的规定;进场热轧带肋钢筋必须符合《钢筋混凝土用热轧带肋钢筋》的规定。

2)每次进场钢材必须有出厂合格证明、原材质量证明书和原材试验报告单。

进场钢筋原材力学性能试验结果必须符合规范要求。

3)进场钢筋规格、形状、尺寸必须符合相关规范要求。

4)进场钢筋由物资采购部门牵头组织验收。

检查分两步进行:(1)外观检查:每批钢筋抽取5%进行检查,钢筋表面不得有裂纹,结疤和折迭,表面凸块不得超过横肋高度,每1m长度弯曲不大于4mm,交货时随机抽取10根称重,其重量偏差不得超过允许偏差;(2)试验检查:每批钢筋中任选两根,每根上截取两个试件进行拉伸试验和冷弯试验,如果有一项试验结果不符合要求,则从同一批中另取双倍数量重新作各项试验,如仍有一个试件不合格,则该批钢筋判定为不合格,退回厂家并作好相关物资管理记录和重新进场计划。

5)钢筋进场后必须严格分批按同等级、牌号、直径、长度堆放整齐,并挂牌标识厂家、牌号、等级、直径、进场时间、检验状态等。

存放钢筋的场地为现浇混凝土地坪,并设有排水坡度。

堆放时,钢筋下面要垫木枋(四块50×100mm木枋用铁丝绑在一起),离地面高度不宜少于20cm,以防钢筋锈蚀和污染钢筋。

钢筋进场后,要按批进行验收,每一验收批由同牌号、同炉罐号、同规格、同交货状态的钢筋组成,重量不超过60t,未进行复试的钢筋不得投入使用。

对于复试不合格的钢筋原材应立即退货,不得进入下道施工工序。

在退出现场前,应封存挂牌明显注明不合格,避免误用。

同批进场的钢材,如果含碳量相差超过0.15%,即使不超过60t,也应分开复试。

(2)钢筋加工工艺1)严格按照钢筋配料单加工;确定弯曲调整值、弯钩增加长度、箍筋调整值等参数,保证下料长度准确。

2)钢筋除锈:钢筋在下料前应先除锈,将钢筋表面的油渍、漆渍及浮皮、铁锈等清除干净,以免影响其与混凝土的粘结效果,圆盘钢筋除锈通过其调直过程来实现,螺纹钢除锈使用电动除锈机,并装设排尘罩及排尘管道,以免对环境造成污染。

3)钢筋调直:采用调直机调直钢筋,经过调直工艺后,钢筋应平直,无局部曲折。

4)钢筋切断:钢筋切断应根据其直径及钢筋级别等因素确定使用钢筋切断机或手动液压切断机进行操作,切断时要将同规格钢筋根据不同长度长短搭配,统筹排料,先断长料,后断短料,减少短头,减少损耗。

切断长度允许误差为±5mm。

5)钢筋弯曲成形:弯曲成形采用钢筋弯曲机和手动弯曲工具配合进行,弯曲后钢筋平面上没有翘曲不平现象,弯曲点不得有裂纹。

6)成型钢筋检查及验收Ⅰ级钢筋末端的180°弯钩,圆弧弯曲直径不应小于钢筋直径的2.5倍, 135°弯钩弯曲直径不应小于钢筋直径3倍。

Ⅲ级钢筋末端90°弯钩弯曲直径不小于钢筋直径的4倍。

7)钢筋的储运及运输钢筋及半成品钢筋在现场加工。

钢筋半成品要标明分部、分层、分段和构件名称,按号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件的名称、部位、钢筋直径、根数以及尺寸;钢筋加工时还需考虑钢筋工程中的附加钢筋,如墙体双层钢筋网中固定钢筋用钢筋拉钩,底板双层钢筋网片中固定钢筋间距的马凳等;钢筋加工应严格按图纸和钢筋翻样料表进行制作,加工制作前应由专人对翻样结果进行复核,确保钢筋翻样成果准确无误。

钢筋半成品按规格、使用部位等分类堆放,挂牌标识(注明钢筋规格、使用部位、责任人)。

所有钢筋半成品经验收合格后方可按使用部位投入使用;所有钢筋加工机械如调直机、弯曲机、对焊机均应由专人负责,并需持证上岗;钢筋的现场代换必须经过计算,并经业主的现场代表、监理单位、设计单位同意后方可进行。

2、钢筋连接和绑扎(1)钢筋连接1)本工程受力钢筋直径D≥22的钢筋接头采用直螺纹接头连接;其它柱墙竖向钢筋连接采用电渣压力焊连接或绑扎搭接,梁纵向受力钢筋采用闪光对焊或电弧焊焊接,板筋采用闪光对焊或绑扎搭接;以上钢筋接头位置必须按规范要求错开。

2)各类构件受力钢筋搭接长度、锚固长度必须符合设计要求。

3)钢筋接头位置不宜设置在梁端、柱端箍筋加密区范围内,悬臂梁的悬臂部分不允许有搭接接头。

4)钢筋焊接接头距钢筋弯折处不应小于钢筋直径的10倍,且不宜位于构件的最大弯矩处。

5)通长楼板及楼板梁上筋在跨中L/3范围内搭接,楼板下筋在支座L/3范围内搭接(L为板、梁跨度)。

(2)钢筋绑扎1)柱子钢筋绑扎①工艺流程套柱箍筋→连接竖向主筋→画箍筋间距线→绑扎箍筋→挂混凝土保护层垫块②套柱箍筋按图纸要求间距,计算好每根柱箍筋数量,先将柱箍套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。

相关文档
最新文档
