上下水道建筑施工组织设计及对策
下水道工程施工组织设计

下水道工程施工组织设计Revised by Chen Zhen in 2021霸州市南孟镇106国道段两侧(罗卜营至王村)下水道、地面硬化工程施工组织设计廊坊宏杰路桥工程有限公司、编制说明本施工组织设计为下水道工程施工组织设计,是施工组织总设计的一部分。
为了有效的指导下水道工程的施工,同时也为了保质量、保工期、保安全、保文明施工,结合现场的具体实际情况,本着经济、合理、操作可行的原则进行编制。
本施工组织设计中统计的有关工程量仅作为编制计划和施工备料的参考,不得作为结算的依据。
出于经济及工期因素的考虑,对于沟槽开挖本方案主张采用横列板支护及上部放坡与下部横列板支护相结合的形式,在施工过程中可能会根据土质情况和地下水位情况作相应的调整,若出现较大的方案变更,将及时编制补充方案。
2、编制依据及执行标准、编制依据本工程编制依据河北省霸州市政府关于霸州市南孟镇106国道段两侧(罗卜营至王村)下水道、地面硬化工程采购文件及相关规定。
3、工程概况、地理条件:本工程沿线主要为村庄、公路地形较为平坦。
、管道布置:下水道管道布置在106国道王村段路西侧边沟内、管道埋深、下水管道按就近排放的原则接入规划保留河道,起点埋深左右,纵向坡度为~‰。
、主要工程特点、因此工程为霸州市南孟镇重点建设项目,因此在施工过程中应严格控制施工质量,下水道工程属于隐蔽型工程,对各道工序的检验更应该严把关、高要求,保证工程质量全面达优,确保市政金奖并争创鲁班奖。
、为了确保本工程在2015年9月一日以前竣工,根据本标段总进度计划的安排,因前期受到诸多因素的影响,无法正常开展施工,所以施工工期比较紧张。
、施工场地范围内工厂商户较多,下水道沟槽的开挖会对商户出行营业和工厂产生较大的影响,为了保证正常、连续施工,需要加大与当地政府和村委的沟通与协调。
、下水管道的埋深较深,施工过程中若措施不当可能会产生一定的流砂和塌方,为了确保文明施工和安全施工,需要采取必要的预防和处理措施。
下水道工程施工组织设计

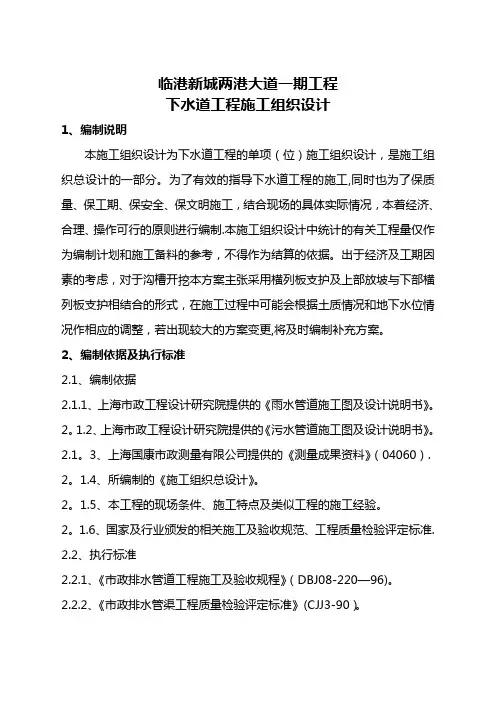

临港新城两港大道一期工程下水道工程施工组织设计1、编制说明本施工组织设计为下水道工程的单项(位)施工组织设计,是施工组织总设计的一部分。
为了有效的指导下水道工程的施工,同时也为了保质量、保工期、保安全、保文明施工,结合现场的具体实际情况,本着经济、合理、操作可行的原则进行编制.本施工组织设计中统计的有关工程量仅作为编制计划和施工备料的参考,不得作为结算的依据。
出于经济及工期因素的考虑,对于沟槽开挖本方案主张采用横列板支护及上部放坡与下部横列板支护相结合的形式,在施工过程中可能会根据土质情况和地下水位情况作相应的调整,若出现较大的方案变更,将及时编制补充方案。
2、编制依据及执行标准2.1、编制依据2.1.1、上海市政工程设计研究院提供的《雨水管道施工图及设计说明书》。
2。
1.2、上海市政工程设计研究院提供的《污水管道施工图及设计说明书》。
2.1。
3、上海国康市政测量有限公司提供的《测量成果资料》(04060). 2。
1.4、所编制的《施工组织总设计》。
2。
1.5、本工程的现场条件、施工特点及类似工程的施工经验。
2。
1.6、国家及行业颁发的相关施工及验收规范、工程质量检验评定标准.2.2、执行标准2.2.1、《市政排水管道工程施工及验收规程》(DBJ08-220—96)。
2.2.2、《市政排水管渠工程质量检验评定标准》(CJJ3-90)。
2。
2.3、《埋地塑料排水管道工程技术规程》(DG/TJ08-308-2002)。
2。
2.4、《上海市排水管道通用图》(1992年)。
2.2。
5、《硬聚氯乙烯UPVC加筋管室外排水管道工程设计通用图》. 2。
2.6、《玻璃纤维增强塑料夹砂排水管道施工及验收规程》(DGJ08—234-2001)。
2。
2.7、《市政道路、排水管道成品与半成品施工及验收规程》(DGJ08—87-2000)等。
3、工程概况3。
1、地理条件:本工程沿线主要为农田、村庄,河网交错、河塘密布,地形较为平坦,地面标高在3.5m~5.5m。
下水道工程专项施工方案

下水道工程专项施工方案一、工程概况1.1 工程名称:某市下水道改造工程1.2 工程地址:某市市区1.3 工程概况:该工程包括对某市市区下水道管网进行改造升级,以解决城市排水不畅、污水处理不完善的问题,提高城市环境质量和居民生活质量。
改造范围涵盖了市区主要街道和居民区域,计划总长度约为5000米。
1.4 工程内容:改造包括更换老化管道、增设排水管道、提升污水处理设施等。
二、工程施工组织2.1 施工组织结构:按照工程任务量和职责分工,施工组织结构分为总指挥部、工程管理部、施工部、质量监督部、安全管理部等。
其中,总指挥部负责协调各部门工作,确保施工任务按期完成,工程管理部负责制定施工计划和管理施工进度,施工部负责具体施工工作,质量监督部负责对施工质量进行监督检查,安全管理部负责保障施工过程中的安全。
2.2 施工队伍:施工队伍由经验丰富的工程技术人员和熟练操作人员组成,保证施工质量和进度。
2.3 施工设备:根据工程需要,确定施工所需机械设备和工具,包括挖掘机、起重机、焊接设备、检测仪器等。
2.4 施工材料:根据施工计划和工程要求,确定所需施工材料,确保材料质量和供应及时。
三、施工工艺流程3.1 原有管道拆除:对老化和损坏的管道进行拆除,清理现场,为新管道的安装做好准备。
3.2 新管道安装:根据设计要求和地形情况,对新管道进行布置和安装,确保排水系统通畅。
3.3 排水管道铺设:对新建的排水管道进行铺设,根据地势情况和周边环境选择适当的铺设方式。
3.4 检测和调试:对铺设完成的排水管道进行检测和调试,确保管道系统正常运行。
3.5 环境保护:在施工过程中,注重对施工环境的保护,采取措施减少对周边环境的影响。
四、施工质量管理4.1 施工质量目标:本工程的施工质量目标是保证施工过程中的工程质量和施工质量达到设计要求,确保排水系统的安全运行。
4.2 质量管理措施:制定质量管理计划,包括工艺流程控制、材料质量控制、施工现场管理等,保证施工过程中各项控制措施得以实施。
下水道工程施工组织设计方案

下水道工程施工组织设计方案下水道工程施工组织设计方案一、引言下水道工程是城市基础设施的重要组成部分,其施工质量直接影响到城市的正常运转。
随着城市规模的不断扩大和人口数量的不断增加,下水道工程的重要性日益凸显。
为了提高下水道工程的施工效率和质量,本文将提出一套科学合理的施工组织设计方案。
二、关键词下水道工程、施工组织、设计方案、施工效率、施工质量三、背景随着城市化进程的加快,下水道工程所处的环境日益复杂,施工难度不断加大。
同时,人们对下水道工程的质量和功能要求也越来越高。
因此,制定一套切实可行的施工组织设计方案,确保下水道工程的施工效率和施工质量,对于城市的正常运转和发展具有重要意义。
四、目的和意义本文的目的是制定一套科学合理的下水道工程施工组织设计方案,以提高施工效率和质量,降低施工成本,为城市的正常运转和发展提供有力保障。
该方案的意义在于,通过优化施工流程,选择适当的施工机具和材料,加强现场安全管理等措施,实现下水道工程施工的高效、优质、安全和可靠。
五、方案1、优化施工流程根据工程实际情况,对施工流程进行优化,减少不必要的环节和工序,提高施工效率。
2、选择适当的施工机具和材料根据工程需求,选择适合的施工机具和材料,提高施工质量和效率。
3、加强现场安全管理加强施工现场的安全管理,防止安全事故的发生,确保施工人员的生命安全。
4、采用新型施工技术积极引进新型施工技术,提高施工效率和质量,减少施工成本。
5、培训专业施工人员对施工人员进行专业培训,提高他们的专业技能和素质,确保施工质量和安全。
六、总结本文提出的下水道工程施工组织设计方案,旨在提高施工效率和质量,降低施工成本,为城市的正常运转和发展提供有力保障。
该方案充分考虑了实际情况和需求,提出了切实可行的解决方案,具有较高的实用性和可操作性。
实施该方案将有助于提高下水道工程的施工效率和施工质量,为城市的正常运转和发展做出积极贡献。
下水道施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,城市人口不断增加,城市基础设施需求日益增长。
下水道作为城市基础设施的重要组成部分,对于城市的排水、防洪、环境保护等具有重要作用。
本方案旨在制定一套科学、合理、高效的下水道施工方案,确保工程顺利进行,提高施工质量,降低施工成本。
二、施工范围及内容1. 施工范围:本工程包括新建、改建、扩建的下水道工程,涉及城市排水管网、雨水管网、污水管网等。
2. 施工内容:(1)管网设计:根据城市排水需求,进行管网设计,包括管网布局、管材选择、管径计算、坡度设计等;(2)施工准备:施工现场的平整、排水、临时设施搭建、材料设备准备等;(3)管网施工:包括管道铺设、检查井施工、连接、验收等;(4)附属设施施工:包括泵站、雨水口、检查井、阀门井等;(5)施工质量控制:确保施工质量达到设计要求;(6)施工安全管理:确保施工安全,预防事故发生。
三、施工组织与管理1. 施工组织:(1)项目经理部:负责整个工程的组织、协调、指挥和监督;(2)施工队:负责具体的施工任务;(3)技术质量部:负责施工过程中的技术指导和质量监督;(4)安全环保部:负责施工过程中的安全管理和环境保护。
2. 管理措施:(1)建立健全施工组织机构,明确各部门职责;(2)制定施工方案、技术措施和操作规程;(3)加强施工过程中的质量控制,确保工程质量;(4)加强施工安全管理,预防事故发生;(5)加强环境保护,减少施工对环境的影响。
四、施工技术1. 管网设计:(1)管网布局:根据城市排水需求,合理规划管网布局,确保排水畅通;(2)管材选择:根据工程特点、地质条件、环境要求等因素,选择合适的管材;(3)管径计算:根据排水量、流速、坡度等因素,计算管道管径;(4)坡度设计:根据排水要求,设计合理的坡度,确保排水畅通。
2. 施工准备:(1)施工现场平整:确保施工现场平整,便于施工;(2)排水设施:设置排水设施,确保施工过程中排水畅通;(3)临时设施搭建:搭建临时设施,如工棚、材料堆场等;(4)材料设备准备:准备充足的施工材料、设备,确保施工顺利进行。
下水道工程施工方案及主要技术措施

排水管道工程施工方案本工程雨、污水排水管主要有由增强聚丙烯(FRPP)模压排水管及检查井、雨水井、污水井等组成,工程量如下:雨水管:DN800 143m,DN600 245m,DN500 259m,DN400 146m,污水管:DN300 535m,DN200 2781m雨水井:DN800 7座,DN600 12座,DN500 13座,DN400 5座,DN300 22座,DN200 574座污水井:DN300 29座,DN200 288座我公司将严格按照设计图纸、《上海市排水管道通用图》、《市政排水管道工程施工及验收规程》(DBJ08-220-96)、《埋地塑料排水管工程技术规程》(DG/TJ08-308-2002)进行施工。
一、管沟开挖方案:1、工程采用增强聚丙烯(FRPP)模压排水管,且管径均小于等于800。
2、挖土机挖土至管底设计标高20cm处,然后人工开挖修整沟槽至管底设计标高。
随即铺砾石砂垫层,下管,连接,坞塝合格后粗砂回填至管顶(或按设计规定 )并振实,整个施工过程应一气哈成,确保快速优质。
3、本工程雨、污水管埋深在0.5~1.5m范围内。
施工开挖原则先深后浅,从下游至上游。
0.8~1.5m开挖深度采用直坡开挖(土质较好情况下);部分较深处,采用放坡(坡度系数为0.75)开挖。
挖土采用1m3反铲挖掘机1台和人工结合的方法施工。
为防止扰动槽底土层,机械挖除控制在距槽底土基标高20㎝处采用人工挖土、修整槽底。
沟槽挖出的土就近堆在沟槽边1m范围以外。
为保证槽底土的强度和稳定,施工时不得超挖,也不能扰动;当发生超挖时,严禁用土回填。
春季为多雨季节,必须尽快施工管道垫层,以免槽底受水浸泡。
二、施工工序流程放样→开挖沟槽→垫层基础→安管、护管→接口、管座施工→检查井、雨水井等构造物砌筑→闭水试验→回填夯实。
三、排水管道施工主要技术措施(一)管材质量要求:1、各类管材、胶粘剂、橡胶圈等附件材料,应符合《建筑排水硬聚氯乙烯加筋管室外埋地工程技术规程》中要求,具有质量检验部门的产品合格证和产品性能说明书、准用证等,并具有永久性(机械喷墨打印)的产品标识。
版市政管网下水道建设工程施工组织设计方案

版市政管网下水道建设工程施工组织设计方案一、项目概况下水道建设工程位于xx市,总长度为xx千米,涉及xx个行政区域。
工程目的是完善城市排水系统,提高城市防洪和环境保护能力。
本方案旨在确保工期、质量和安全,合理组织施工工序,保证施工进度,遵守相关法规和标准。
二、工程实施方案1.施工内容(1)下水管道铺设:根据设计要求和地形条件,在城市各个区域铺设下水道管道。
(2)井和检修孔设置:在管道交汇处、变向处、管道起止点等位置设置井和检修孔,方便后期管道维护和检修。
(3)雨水设施建设:建设雨水篦子、雨水检查井等设施,确保雨水正常排放。
(4)污水泵站建设:根据需求在合适的位置建设污水泵站。
2.施工方法(1)管道铺设:根据设计要求选择合适的铺设方法,包括开挖、管道敷设和回填。
采用机械设备进行开挖和回填工作,确保施工效率和质量。
(2)井和检修孔设置:在管道交汇处和变向处进行较为复杂的井施工,采用人工开挖和机械设备帮助安装井体。
(3)雨水设施建设:根据设计要求施工雨水篦子和雨水检查井,确保雨水可以顺畅排放。
(4)污水泵站建设:根据设计要求和需要,在合适位置建设污水泵站,采用机械设备进行施工。
三、施工组织1.组织机构(1)项目经理:负责项目整体管理,制定施工计划和目标。
2.施工队伍(1)施工人员:包括开挖机械操作人员、管道敷设工、井体安装工、泵站施工人员等。
(2)质检人员:负责施工质量检查和记录。
(3)安全员:负责施工现场安全管理和教育。
四、施工进度计划1.总体计划(1)准备阶段:包括施工图纸和施工方案的准备、材料的准备、机械设备的购买和组织等。
(2)施工阶段:按照设计方案的要求进行施工,确保施工质量。
(3)竣工验收:完成施工后,进行竣工验收,确保工程符合要求。
2.施工时间进度根据总体计划,制定施工时间进度,明确每个阶段的工期要求,确保施工按时完成。
五、质量和安全措施1.质量控制(1)编制并执行施工质量验收标准,确保施工质量符合设计要求和相关标准。
下水道施工组织设计

目录一、概述〔一〕工程概况〔二〕编制依据及原则〔三〕施工条件〔四〕工期与质量要求二、施工组织体系及进度方案〔一〕施工组织体系及劳动组织〔二〕施工工期〔三〕施工组织1、开工前打算2、工程施工〔四〕施工平面布置图〔五〕主要劳动力方案三、施工方法及机械设备的选择和使用〔一〕机械选择〔二〕施工步骤及进度方案的科学合理性〔三〕施工方法〔四〕资料整理四、确保和提高工程质量目标的措施〔1〕质量标准的承诺〔2〕编制质量保证体系及质量保证措施框架图〔3〕实行全面质量管理〔4〕确定三级监督机构〔5〕严格执行“三检制〞和“例会制〞〔6〕认真作好质量保证的组织工作〔7〕采用工程法施工,明确岗位职责〔8〕组织图纸会审及施工技术交底〔9〕全面接受业主和监督管理〔10〕常见质量问题及隐患的预控措施及技术保证措施五、安全保证措施六、确保工期提前的措施七、降低本钱及保证报价合理性的措施〔1〕管理方面的措施〔2〕施工中降低本钱的措施八、夏、冬〔雨〕季施工措施〔1〕夏季施工技术措施〔2〕雨期施工技术措施九、施工中的排水措施十、现场文明施工措施十一、控制噪声等其他措施一、概述××0.06,黑颜色为主,根抵采用 15cm3%灰土,两侧安装路牙石。
〔二〕编制依据及原则新河镇彩砖及下水道工程施工组织设计编制依据及原则如下:1、新河镇彩砖及下水道工程招标文件为主要编制依据,严格按照招标文件编制投标书。
2、认真贯彻党和国家对工程建设的各项方针、政策和各项法律、法规,严格执行建设程序。
3、遵循建造施工工艺及其技术标准,坚持合理的施工程序和施工顺序。
4、采用流水施工方法,组织有节奏、均衡和连续地施工。
5、科学地安排雨、夏〔冬〕季施工工程。
保证施工生产的均衡性和连续性。
6、充分利用现有机械设备,扩大机械化施工范围,提高机械化程度,改善劳动条件,提高劳动生产率。
7、采用国内外先进施工技术,科学地确定施工方案,提高工程质量,确保安全施工,缩短施工工期,降低工程本钱。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.工程概况***变电站站区上下水道含括:给水管道、污水管道、雨水管道和事故排油管道。
管沟回填不允许含有直径大于100mm的砖头、石块及冻土块。
管道安装完毕后,应做水压试验或灌水试验。
2.编制依据(1)***变电站《站区给排水设备安装施工图纸》及图纸会检纪要。
(2)《给水排水管道工程施工及验收规》GB50268-2008(3)《110kV-1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183—2008)3.施工布署(1)施工现场组织机构本工程是由水电施工队负责施工,各业务人员配置齐全,与甲方、监理管理部门业务对口。
水电专业安装队下设三个施工班组。
(2)施工技术准备1)认真学习施工图纸、《图纸会审纪要》和施工方案,领会设计意图,明确施工工艺和技术质量要求,并做好技术交底和安全交底工作。
2)测量人员应先将管沟中心线及沟边线放出,经质检员和施工员复验无误后方可进行下道工序施工。
(3)施工劳动力计划本工程专业性较强,在施工中择优引进高素质的专业施工队伍。
施工采用流水段作业,安装队土方组侧重于挖填沟槽土方及沟底土方清理;安装队二组侧重于管道基础及非金属管道安装;水电队统一协调调配三组劳动力,保证施工过程的施工连续性、速度的均衡性与节奏性,合理充分地利用施工管段的作业面,争取时间,加快速度。
为保证工程工艺标准,特殊工种必须持证上岗。
主要劳动力需用量见下表:主要工种劳动力需用计划表(4)施工机具配备根据施工生产需要,主要施工机具配备见下表,机具进场前要进行全面检修,保证机械设备的良好运行。
主要施工机具一览表(5)材料准备与供应根据工期要求科学、合理排出施工进度计划,并据此组织材料进场,做到早用的先进场,晚用的后进场,尽量少占用施工场地和资金,并对进场材料合理堆放和贮存。
4.施工方法和质量控制4.1测量放线4.1.1测量(1)找出固定水准点,根据固定水准点,在沿管道线路设临时水准点,临时水准点距沟边大于10m。
(2)测定出管道线路的中心和转弯处的中心点,把施工区域的与管线位置冲突的固定水准点移位。
(3)临时水准点、管道轴线控制桩、高程桩,应经过复核无误后方可使用,并经常校核。
4.1.2放线(1)根据导线桩测定管道中心线,在管线的起点、终点和转角处,钉一较长木桩作中心控制桩。
(2)根据管道设计标高、地面标高、管道外径、工作面宽度及放坡系数计算出挖槽深度及上开口挖槽线。
(3)测定出各类检查井,阀门井等附属构筑物的位置。
(4)在井中心设水平桩,以便控制管沟坡度,对水平桩要注意保护和复测。
(5)挖至沟底时,在沟底补钉临时桩,以便控制标高,防止多挖而破坏土层。
4.2沟槽开挖(1)管沟槽底开挖宽度按下式计算:B=D1+2bB ——管道沟槽底部的开挖宽度D1——管道外径b ——管道一侧的工作面宽度(可按下表采用)管道一侧的工作面宽度(2)管道沟槽开挖深度上水H=h1-h2+0.5D1+h下水H=h1-h3+δ+hH ——沟槽开挖深度h1——地面标高h2——上水管道管中心设计标高D1——管道外径h ——垫层厚度h3——下水管道管底标高δ——下水管道壁厚(3)管道沟槽放坡系数为1:1.25(4)在并列管道并沟开挖沟槽时,因沟槽开挖较宽,采用机械开挖。
开挖深度按最浅管沟深度控制,确保槽底土层结构不被破坏,其他管道沟进行人工开挖。
(5)管沟的临边防护,在管沟宽度超过4米,沟深超过2米的沟槽两侧采用钢质的临时围栏围护,围护时要考虑出土和运土空间。
(6)沟底要求为自然土层,如果为松散的回填土或块石时,要进行夯实或填土处理。
(7)沟槽验槽合格后,即可开挖工作坑,管沟铺设200mm砂垫层。
(8)根据沟槽的土质、断面、荷载条件等因素,在局部设沟槽支撑,支撑的材质、布置方式要符合规,并经常检查,发现异常及时处理。
(9)在沟槽管道不能及时施工完毕回填时,要收集天气预报,做好施工排水。
在沟槽开挖至设计高程后采用盲沟排水,集水坑设在管段标高最低处,采用人工抽水,保证在下道工序进行前将水排除。
4.3室外给水附属设备(阀门)安装检查准备安装的阀门是否灵活严密,是否符合设计的型号、规格,止回阀还应注意安装方向;阀门止回阀安装应在管道水压试验、水冲洗后进行。
在紧固法兰螺栓时要使用合适的板手。
4.4管道安装按施工图对铺设好的管道坐标、标高及预留管口尺寸进行自检,确认准确无误后,即可在预留管口处灌水试验,水满后观察水位不下降,各接口及管道无渗漏,经有关人员进行检查并填写隐蔽工程验收记录,办理隐蔽工程验收手续。
4.5排水附属物施工(1)井底基础与管道基础同时浇灌。
(2)井流槽与井壁同时进行砌筑,表面用砂浆分层压实抹光,流槽与上下游管道底部顺接。
(3)在井室砌筑的同时安装爬梯,检查井接入管的管口与井壁平齐,井壁收口时每层收进不大于30mm。
(4)井壁采用水泥砂浆抹面,外壁用水泥砂浆搓缝挤压密实。
(5)井外壁按照设计要求进行抹灰。
4.6管道水压试验及闭水试验(1)对各类管道的压力试验值按设计要求进行。
(2)在管道水压试验、闭水试验前,应做好水源引接及排水疏导路线的设计。
(3)管道灌水应从下游缓慢灌入,在试验管段的上游管顶应设排气装置,将管道的气体排除。
(4)管道水压试验分段长度小于1000m。
水压试验时不准对管身接口进行敲打或修补。
遇有缺陷时,应做出标记,卸压后修补,水压升至试验压力后,保持恒压10min,检查接口,管身有无漏水,10min压力降不大于0.05MPa为试验合格。
(5)管道闭水试验带井试验,试验时进行外观检查,不得有漏水现象。
实测渗水量小于允许渗水量为合格。
在管径大于700mm时,可按井段数量抽验。
4.7管沟回填(1)管道经验收合格后,方可进行回填。
(2)管沟回填时,以两侧相对同时用掺30%碎石的素土回填,水平方向均匀摊铺,在两侧用木夯夯实,直至管顶0.5m以上,用平板夯机夯实,回填时,应分层回填,分层夯实,每层厚度30cm。
(3)沟底至管顶以上50cm围不得含有直径大于100mm的石块砖头,回填土每层的压实遍数,应按要求的密实度现场试验确定。
5.施工质量及进度管理措施(1)建立现场质保体系加强现场管理。
(2)及时编制各专业、专项施工方案及技术交底书,认真向班组宣讲及技术交底。
(3)根据工程情况编制本工程的质量策划。
(4)现场设专职质检员,班组设兼职质检员,对施工的每一个分项工程进行检验、评定质量等容。
(5)确保按图施工,按规程操作,按施工及验收规、质量评定标准进行检验,控制好每一个分项工程质量。
(6)现场设专职材料员,把好原材料、配件、设备进场质量验收关,不合格的不予进场,不准使用。
(7)制定出各项工程的细部处理措施,搞好所有分项的细部处理工作。
(8)狠抓各专业质量通病的治理,发现问题及时处理。
(9)做好安装与土建及安装各专业工种之间的交叉配合工作,在保证质量的基础上,确保工程进度。
(10)经常与建设单位、设计单位、监理单位联系,及时办理工程设计变更技术签证工作。
(11)及时做好各分项工程、隐蔽工程验收记录,为工程验收提供原始资料以及办理交工验收和工程资料归档。
(12)加强全面质量意识教育、组织现场施工班组开展以“质量”、“工期”、“安全”为主题的小组活动,开展质量竞赛和评比活动。
6.施工安全危险源分析及安全管理措施(1)建立现场安全生产保证体系,项目设专职安全员,班组设兼职安全员,对施工全过程进行安全生产管理。
(2)施工现场临时用电必须按《JGS46-2005技术规》进行。
(3)做好井洞、沟边安全防护设施,在危险地段设安全警示牌。
(4)在施工现场使用电前必须检查周围环境,防止火灾发生做好明火作业区的防火工作。
(5)定期(每周一次)向全体施工人员讲评安全生产情况,进行安全意识、自我防护教育工作,做到警钟长鸣。
(6)定期(每月一次)进行安全检查,发现安全隐患要及时处理,坚决整改。
(7)针对该工程配合交叉面广,现场必须抓好防物体打击、防塌方、防触电措施。
(8)做到文明施工,及时清理现场,物料堆放整齐,安全通道畅通。
搞好与土建等施工单位的关系,共同做好安全防护设施。
7.文明施工及成品保护(1)文明施工1)建立现场文明施工保证体系,加强现场管理。
2)施工现场必须在醒目位置设施工标牌,施工现场的配电柜必须挂警示标志牌,地埋电缆必须标出敷设位置及走向。
3)施工现场必须做到精心施工,文明操作,严禁乱开挖,乱接电线。
4)各种施工机具保持清洁,且经常维护,保证施工机具的正常使用。
5)随时清理建筑垃圾,做到工完场清,保持场貌整洁。
(2)产品保护1)给水管、排水管、管件、阀门、水泵接合器、井盖运放要避免碰撞损伤。
2)各种阀门井要及时砌好,以保证管件安装后不要损坏。
3)地下管回填时,为防止管道中心线位移或损坏管道,应先在管子周围填土夯实,并应在管道两边同时进行,直至管顶0.5米以上时在不损坏管道的情况下,方可用蛙式打夯机夯实。
在管道安装过程中,及时对管口进行临时封堵,以免污物进入管道。
