地铁盾构法隧道施工技术方案

地铁盾构法隧道施工技术方案地铁盾构法隧道施工技术方案1。
施工流程图1。
1盾构法隧道施工流程图图1盾构隧道施工流程图1.2盾构始发流程图图2 始发流程图 2.盾构机下井盾构机从盾构工作井吊入,每台盾构机本身自重约200t,分解为5 块,最大块重约60t.综合考虑吊机的起吊能力和工作半径,安排1 台200t 和一台40t 汽车吊机进行吊入任务。
盾构机下井拼装顺序见图3。
图3盾构机下井拼装示意图在吊入盾构机之前,依次完成以下几项工作:1.将测量控制点从地面引到井下底板上; 2。
铺设后续台车轨道;3.依次吊入后续台车并安放在轨道上;4。
安装始发推进反力架,盾构管片反力架示意图见图4; 5。
安装盾构机始发托架,盾构始发托架示意图见图5。
图4盾构管片反力架示意图掘进图5盾构始发托架示意图3。
盾构机安装调试3。
1盾构机的安装主要工作1.盾构机各组成块的连接;2。
盾构机与后续设备及后续台车之间各种线路、管线和机械结构的连接。
3。
盾构机内管片安装器、螺旋输送器、保园器的安装;4.台车顶部皮带机及风道管的连接;5。
刀盘上各种刀具的安装。
3.2盾构机的检测调试主要内容1。
刀盘转动情况:转速、正反转;2。
刀盘上刀具:安装牢固性、超挖刀伸缩;3。
铰接千斤顶的工作情况:左、右伸缩;4.推进千斤顶的工作情况:伸长和收缩;5。
管片安装器:转动、平移、伸缩;6。
保园器:平移、伸缩;7.油泵及油压管路;8。
润滑系统;9。
冷却系统;10。
过滤装置;11。
配电系统;12。
操作控制盘上各项开关装置、各种显示仪表及各种故障显示灯的工作情况。
盾构机在完成了上述各项目的检测和调试后(具体应遵照盾构机制造厂家提供的操作手册进行),即可判定该盾构机已具备工作能力。
4.盾构进洞1。
盾构进洞前50 环进行贯通测量,以确定盾构机的实际位置和姿态。
此后的掘进不允许有大的偏差发生,逐渐按偏差方位调整盾构机姿态和位置,满足盾构进洞尺寸要求。
这一调整应在盾构刀盘进入洞前加固土前完成,以避免盾构进洞发生意外.图6盾构进洞示意图2。
暗挖工法

3.2.1.3拆除过程中加强拱顶沉降及收敛监测,对问题部位(受力集中处、法 兰连接处)、格栅变形情况加强巡视;
3.2.2 结构衬砌控制要点 3.2.2.1 钢筋绑扎及模板安装施工用临时脚手架搭设要规范; 3.2.2.2 拱墙钢筋绑扎中定位筋安装牢固,混凝土浇筑前不能将钢筋骨架作为 受力体系进行吊装等增加额外荷载; 3.2.2.3 模板支撑体系(台车或脚手架)加固牢固,避免混凝土浇筑过程中坍 塌; 3.2.2.4 混凝土浇筑过程中上下协同一致,避免因涨模跑模等造成结构质量问 题; 3.2.2.5 混凝土浇筑过程中监控浇筑流向,避免模板偏压。 3.2.2.6严格控制混凝土自搅拌完成到灌注完毕的时间,保证混凝土不离析或 凝固。泵送混凝土的供应必须保证混凝土泵能连续工作,混凝土泵受料斗内应 充满混凝土,以防止吸入空气形成阻塞,混凝土泵允许中断时间不得超过 45min。 3.2.2.7混凝土浇前的准备工作:分别制定每一施工段的混凝土浇筑实施方案 ,对模板、支架、钢筋和预埋件进行检查复核,必须满足定位要求。对地基、 旧混凝土以及钢筋上的油污等必须清理、清除,使其满足施工要求。作好电力 、动力、照明、养护等准备工作。
2、工艺流程图
施工准备 地表排水系统 测量定位
施工流程图如下:
锁口圈开挖支护 地表至其下1m井身开挖支护 爬梯及防护网安装 部分井身及锁口圈衬砌 提升设备 循 环 井身开挖支护
安装封底格栅、封底
管线布臵 安装人行步梯 完成
图1.2-2 竖井施工工艺流程图
3、施工步序图 管线探测-锁口圈开挖-锁口圈施工-挡水台及护栏施工-竖井第一榀格 栅施工-依次向下施工-竖井封底。
暗挖CD法开挖施工流程
基面处理 底板垫层施工 防水板铺设 防水保护层施工
钢筋绑扎
明挖法施工广州地铁5号线区庄站

明挖法
5.浇捣中板及 顶板混凝土
6.构造车站 主体完毕
施工措施简介
本工程含土 钉墙、钢筋
混凝土支撑
等,构造类 型较多;施 工措施含明 挖、暗挖等.
开挖时确保 基坑稳定和 周围建筑物\ 构筑物沉降 监测信息反 馈是本工程 旳要点.
项目能力目的
具有基 坑开挖 施工旳 能力
具有基 坑围护 构造施 工能力
城市轨道交通学院
区庄站
区庄站为五号线与六号线换乘站,位于环市东路与农林下 路交叉旳丁字路口处,五号线区庄站沿环市东路东西走向, 地铁六号线沿农林下路南北走向。
五号线隧道穿越地层为<6>、<7>、<8>、
<9> 地下水位在既有地面下列2m。地下水 对地铁构筑物中旳混凝土构造无腐蚀性, 对钢筋混凝土构造中旳钢筋有弱腐蚀性。
具有利用信息平台 动态拓宽知识能力
1 动态了解明ຫໍສະໝຸດ 挖法有关旳新机械\新材料\ 新工艺.
知
识
目
2 了解分析多种 措施旳优\缺陷.
标
问题1. 列举 明挖 法旳 新材 料
问题2. 列举 明挖 法旳 新工 艺
课业 布置
1.查阅地铁 车站施工旳 其他措施
2.盖挖法施 工主要工艺
下次课前上交
定义/施工工艺 优缺陷/使用范围
子任务1
研究 明挖 法旳 合用 条件
任务1
子任务2
明 挖 法 旳 施 工
子任务3
钻孔 灌注 基坑 围护 构造 施工
具有语言体现和 团结协作能力
具有钻孔旳能力
具有钻孔定位 测量旳能力
任 目 务标
能 力
具有灌注混 凝土旳能力
1 学会合理选
地铁工程联络通道施工方案

地铁工程联络通道施工方案1联络通道情况介绍本项目共有2个联络通道,区间各设置1个联络通道。
根据天津地铁联络通道修建成功经验和本联络通道所处工程地质条件、周边环境,采用冻结法施工联络通道。
为保证联络通道在无水条件下安全施工,减小联络通道施工对已建区间隧道结构的影响,联络通道及周边一定范围内地层需采取加固措施。
加固方法选用冷冻法,要求经加固后的土体有良好的自立性、均匀性、密封性及足够的强度。
加固范围:平面上沿隧道主线线路方向为联络通道轴线两侧各6m,沿垂直隧道主线线路方向为区间隧道左右线线路中心线之间;立面上顶部为区间隧道结构顶以上4m,联络通道底以下3m。
加固强度见联络通道专设计。

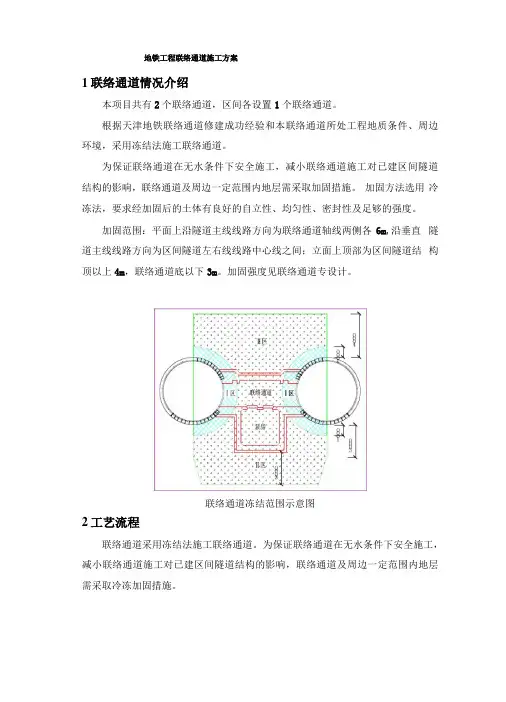

联络通道冻结范围示意图2工艺流程联络通道采用冻结法施工联络通道。
为保证联络通道在无水条件下安全施工,减小联络通道施工对已建区间隧道结构的影响,联络通道及周边一定范围内地层需采取冷冻加固措施。
联络通道冻结法施工工艺流程图加固方法选用冷冻法,要求经加固后的土体有良好的自立性、均匀性、密封性及足够的强度。
加固范围单轴抗压不小于3.6MPa,弯折抗拉不小于2.0MPa, 抗剪不小于1.5MPa (-10℃)。
3冻结孔打设(1)冻结孔布置加固通道周围土层的冻结孔在中部沿通道四周基本呈水平布置;顶部冻结孔按上仰布置;加固集水井土层的冻结孔,呈向下倾斜密集布置。
联络通道冻结管选用低碳钢无缝钢管,采用丝扣连接,后用手工电焊进行补焊。
冻结孔布置断面示意图冻结孔布置与冻土帷幕断面(2)测温孔:隧道每段面设长测温孔2个;短测温孔2个。
分别布置在隧道冻结壁内外侧。
测温孔布置位置视最终打钻偏斜情况和现场打钻施工条件确定。
(3)水文孔、卸压孔:水文孔主要报导冻结帷幕是否交圈。
卸压孔用于消除冻结过程中的冻胀水压力。
每个联络通道各设水文孔、卸压孔2个。
孔口安装泄压阀和压力表。
(4)钻孔设备在水平冻结法施工的钻孔施工中,一般选择水平钻机进行钻孔,在联络通道及泵站工程中,除对穿孔外,其它冻结孔均采用了夯管锤进行冻结孔施工。
地铁车站主体结构施工技术.ppt

四、内部结构施工方法
1、轨顶风道施工 (1)后浇法施工 车站主体结构施工完毕,在盾构机过站、始发和接收后,及时安排施工。在中板施工时预埋风道吊墙钢筋,并注意在浇筑主体中板混凝土时,应预 留孔洞作为混凝土浇筑和捣固孔洞,一般埋设直径约80mm的PVC管,埋设密度一般1.5-2m。
四、内部结构施工方法
四、内部结构施工方法
先浇法施工现场图片
四、内部结构施工方法
除现浇施工外, 轨顶风道还可采用预制拼装的方法进行施工,分半预制和全预法。成都地铁2号线一期工程有7个车站均采用全预制方法施工轨顶风 道,在国内尚属首例,但近年来预制轨顶风道法在成都很少被采用。
半预制
全预制
谢谢大家!
地铁车站主体结构施工技术
目
录
一、地铁车站一般型式介绍 二、主体结构施工组织 三、主体结构施工方法 四、内部结构施工方法
一、地铁车站的一般型式
一、地铁车站的一般型式
地铁车站的一般型式可按结构和站台的型式分为多种不同的型式。 1、按结构型式分类
(1)矩形框架结构(一般采用明、盖挖工法)
国内地铁车站普遍采用这种型式,工法成熟,车站一般为两到三层。
天安门西站
莫斯科地铁车站
一、地铁车站的一般型式
巴黎地铁车站
一、地铁车站的一般型式
长春地铁2号线(装配式拱形车站)
一、地铁车站的一般型式
(3)圆形结构(一般采用盾构和浅埋暗挖相结合) 此种型式的车站采用直接盾构法或在盾构法的基础上扩建地铁车站,可大幅缩小工程建设周期、提高工程质量并能更好的确保施工安全和极大地减少 对周边环境的影响。因技术的限制在国内很少采用这种方式修建车站,比较有代表性的是广州地铁3号线林和西站、越秀公园站(在盾构基础上扩建), 但在欧洲国家已得到广泛的应用。
深圳地铁施工组织设计方案(明暗挖)

深圳地铁通道施工组织设计(明、暗挖通道)一、通道施工通道出入口斜坡段采用明挖施工,钻机施工钻孔桩围护结构,土方开挖尽量使用挖掘机开挖,剩余部分土方采用人工开挖,卷扬机提升架牵引外运;通道出入口暗挖段采用弧形导坑法施工。
土方运至站厅层后卷扬机提到地面外运;二衬采用简易衬砌台架立模,泵送商品混凝土入模,机械捣固。
1、通道明挖段施工(1)、通道明挖段围护结构施工钻孔桩均采用回旋钻机正循环钻孔,连续成桩的方法施工,钢筋笼在地面加工好,利用钻机吊入孔内,清孔后水下灌筑混凝土成桩。

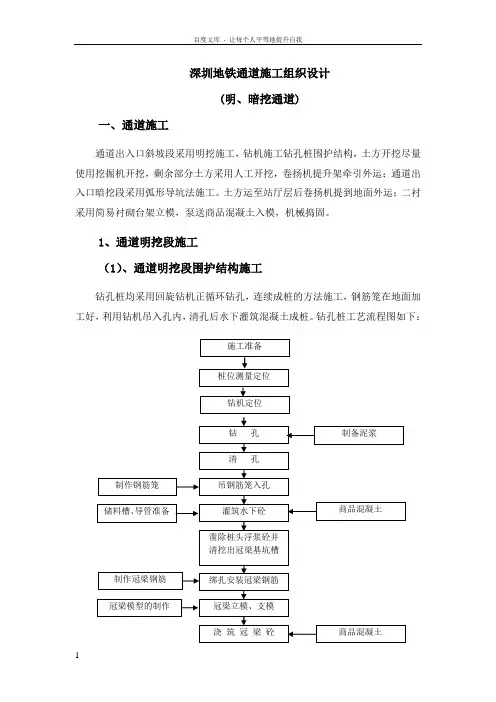

钻孔桩工艺流程图如下:桩位测量定位钻机定位 钻 孔清 孔 吊钢筋笼入孔灌筑水下砼凿除桩头浮浆砼并清挖出冠梁基坑槽绑扎安装冠梁钢筋 制作钢筋笼储料槽、导管准备制作冠梁钢筋 冠梁立模、支模冠梁模型的制作浇 筑 冠 梁 砼 施工准备 商品混凝土商品混凝土 制备泥浆①、测量放线定位:根据各出入口钻孔桩设计平面布置图,计算出每根桩的坐标,然后测量定出每孔钻孔桩的准确位置。
②、挖探沟,查明地下管线的位置,定出管线改移或保护方案,对管线进行改移或悬吊支撑保护。
③、施工定位导向墙:根据施工要求,桩位定位采用导向墙定位法定位导向墙作为钻机走行轨道,并对钻孔桩进行导向及编号。
④、钻孔:钻机钻孔,在孔口埋设钢护筒,以起到定位、保护孔口及维持水头的作用。
开孔钻进速度应缓慢的进行,并反复校正钻头,如有偏斜及时纠正;因此处地质为粘性土,所以在钻孔时不需另外制备泥浆,仅向孔内加水,利用钻机钻孔时钻头搅拌泥浆,但需控制水的加入量,以达到钻孔时最佳泥浆粘度等性能指标。
⑤、钢筋笼的制作和安装:钢筋的制作在就近的场地上进行,采用焊接制作,先用主筋与内加强箍点焊形成笼架,然后安装外箍筋,外箍筋也须与主筋焊牢。
将制作好的钢筋笼用汽吊或钻机吊放入孔内。
⑥、灌注水下混凝土:施工准备:①用铁皮制作一个能容0.8立方米以上的储料槽(漏斗);②检查钢导管的强度,钢导管必须作水密和涨裂实验;③检查球塞是否能顺利通过钢导管,球塞直径比钢导管内径小1~2厘米;④钢导管和套管的提升采用钻机提升。
地铁车站盖挖施工工法-图文

地铁车站盖挖施工工法-图文1前言目前越来越多的地铁车站修建于城市繁华地区和交通繁忙地段,交通占道和环境影响已成为最大的制约因素。
盖挖顺作法占路时间短,对地面交通影响小,可最大限度地减少对地面交通的干扰,又能在临时盖板下按明挖顺作法施工主体结构,保证了施工进度。
克服了明挖法施工对路面交通的影响,消除了明挖法施工对周边居民的噪声干扰,现已成为国内外城市地铁施工过程中减少施工占道的一种有效施工工法。
2工法特点2.0.1本工法利用六四式军用梁以车站围护桩为支撑形成稳固的临时路面铺盖系统,确保道路交通不中断。
2.0.2本工法主体土方开挖及结构施工均在临时路面铺盖系统下进行,对周围的交通环境影响和噪声污染较小。
2.0.3施工采用钢支撑与铺盖系统相结合的支护方式,施工安全系数较高。
3适用范围本工法适用于路面交通不能长期中断且须确保一定交通流量要求的道路下地铁车站土建结构施工。
4工艺原理4.0.1制“盖”:首先按照交通导改方案确定的允许封闭的局部车道范围内,分次完成围护结构,用预制标准构件(六四式军用梁)覆盖于围护结构上,形成“盖”,以保证城市路面或场地的正常使用。
4.0.2“盖”下开挖:“盖”下逐层进行土方开挖和支撑架设,直至开挖到设计底标高,即所谓的“挖”。
4.0.3“盖”下顺作做地下结构:依序自下而上施作建筑结构主体及防水措施,即主体结构的“顺作”。
4.0.4拆“盖”:待主体结构施工完毕后,拆除临时路面系统的“盖”后回填土并恢复正式道路。
5施工工艺流程及操作要点5.1施工工艺流程按照交通导改方案,封闭允许车道,分幅施工围护结构、冠梁、挡土墙及临时路面铺盖系统自下而上,分段分层进行主体结构防水、钢筋绑扎及混凝土浇注施工在军用梁临时路面铺盖系统下自上而下进行土方开挖和支撑安装施工准备按照交通导改方案,封闭允许车道,分幅拆除临时路面铺盖系统,回填土方,恢复正式路面图5.1-1盖挖顺作法施工工艺流程5.2施工操作要点5.2.1围护结构、冠梁、挡土墙及临时路面铺盖系统施工1围护结构施工围护结构采用Φ1000mm混凝土灌注桩,桩体间距1300mm,采用旋挖或反循环成桩,C30钢筋混凝土浇筑。
地铁工程桩基施工方案(SWM工法桩、高压旋喷桩、钻孔灌注桩)

孔口不返浆时,查明原因停止提升喷射管,通过停喷、静喷、或加大浆液稠度,多次反复直至返浆。
停喷后继续开喷时,应将喷射管下插50cm,以保证桩墙的连续性。
喷射注浆作业后,由于浆液析水作用,一般均有不同程度收缩,使固结体顶部出现凹穴,及时用水灰比为0.6的水泥浆进行补灌,并要预防其它钻孔排出的泥上或杂物进入。
为了加大固结体尺寸,避免固结体尺寸减小,可以采用提高喷射压力、泵量或降低回转与提升速度等措施。
在喷射注浆过程中,应观察冒浆的情况,以及时了解土层情况,喷射注浆的大致效果和喷射参数是否合理。冒浆量小于注浆量20%为正常现象,超过20%或完全不冒浆时,应查明原因并采取相应的措施。若系地层中有较大空隙引起的不冒浆,可在浆液中掺加适量速凝剂或增大注浆量,如冒浆过大,可减少注浆量或加快提升和回转速度,也可缩小喷嘴直径,提高喷射压力。
将喷射注浆管插入预定的深度。在插管过程中,为了防止泥沙堵塞喷嘴,要一边射水一边插管,水压力一般不宜超过1Mpa。
(4)制备固化剂浆液
在旋喷桩贯入注浆管的同时,后台拌制固化剂浆液(水泥浆等),待压浆前浆液倒入集料斗中,严格按设计要求配制浆液。
(5)旋喷注浆
当喷射注浆管插入预定深度后,由下而上进行喷射注浆;
(4)桩机垂直度校正
桩架垂直度指示针可调整桩架垂直度,并用线锤经纬仪进行校核。在桩架上焊接一半径为5cm的铁圈,10m高处悬挂一铅锤,利用经纬仪校直钻杆垂直度,使铅锤正好通过铁圈中心。每次施工前必须适当调节钻杆,使铅锤位于铁圈内,即把钻杆垂直度误差控制在3‰内。
(5)桩长控制标志
对于SMW工法桩,搅拌桩桩长控制很重要,施工前应在钻杆上做好标记,控制搅拌桩桩长不得小于设计桩长,当桩长变化时擦去旧标记,做好新标记。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
地下连续墙施工工艺流程图
安全保证体系框图
为实现安全目标,本项目工程设立以项目经理为第一责任者的安全生产领导小组,总负责并领导本项目的安全生产工作。
安全总监为安全生产的直接负责人,总工程师为安全生产的技术负责人。
施工过程质量控制程序图
监测信息管理流程图
创优工作程序图
技术管理体系
文明施工管理体系
.
.
隐蔽工程验收程序图
.
①②.
.
通常泥浆流向特殊情况下的泥浆流向
再生调剂泥浆流向
①泥浆专用搅拌机②化学再生处理专用搅拌机P泥浆循环泵
化学再生处理的分散剂流向
泥浆循环流程图
袖阀管注浆加固施工工艺流程图
否
.。
