房屋建筑全工程全套施工安全技术交底 (76)
房屋建筑安全技术交底

房屋建筑安全技术交底1.引言本文档的目的是为了确保房屋建筑过程中的安全性,并向相关的工程人员进行技术交底。
本文档包括了在房屋建筑过程中需要遵守的安全技术要求和注意事项。
请按照本文档中的规定进行操作,确保施工过程中的安全。
2.施工现场安全在施工现场,所有工作人员必须佩戴合格的安全帽和防护鞋。
搭建和使用脚手架时,必须遵守相关的安全规范,确保稳定和可靠。
施工现场必须保持整洁,防止杂物和垃圾堆积,以减少跌倒和滑倒的风险。
在施工现场必须明确划定安全区域,并设置明显的安全警示标志。
3.电线和电器安全所有线路和电器设备必须符合相关的电气安全标准,并经过合格的电工安装。
室内电线应埋入墙壁或使用合格的电线槽进行保护,以防止电线受损。
电气设备和插座必须经过定期维护和检修,确保正常工作并避免电火灾的发生。
4.建筑材料安全施工过程中所使用的建筑材料必须符合相关的安全标准,并由有资质的供应商提供。
建筑材料在使用前必须进行检验和验收,确保质量符合要求并具有安全性能。
在运输和储存建筑材料时,必须采取相应的安全措施,防止材料损坏或意外事故发生。
5.安全监测与记录在施工过程中,必须进行定期的安全监测,检查施工现场的安全情况并记录相关数据。
如发现安全隐患或问题,应及时采取措施解决,并记录整改过程和结果。
所有安全监测和记录应妥善保存,并提供给相关管理部门进行审查。
6.总结本文档总结了房屋建筑过程中的安全技术要求和注意事项。
请所有工程人员遵守以上规定,并确保在施工过程中始终保持安全意识和行为。
只有通过遵守相关的安全规范,我们才能确保施工过程的安全,并保护人员生命财产的安全。
房建工程安全技术交底全套模板

一、前言为确保房建工程安全、高效、优质地完成,特制定本安全技术交底模板,用于施工过程中对作业人员进行安全技术交底。
以下为房建工程安全技术交底全套模板:二、安全技术交底内容1. 作业人员须知(1)认真阅读本安全技术交底,了解本工程的安全风险及预防措施。
(2)严格遵守操作规程,不得违章作业。
(3)发现安全隐患,及时上报,不得擅自处理。
2. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________(4)工程类型:____________________3. 安全风险及预防措施(1)基坑支护及土方开挖1)基坑支护:采用喷锚支护,确保支护结构稳定。
2)土方开挖:严格按照设计要求进行,不得超挖。
(2)模板支撑体系1)模板支撑体系设计符合规范要求,确保施工安全。
2)模板支撑体系搭设、拆除严格按规范执行,确保支撑结构稳定。
(3)脚手架工程1)脚手架搭设、拆除严格按规范执行,确保脚手架安全。
2)脚手架使用过程中,定期检查,发现问题及时处理。
(4)高处作业1)高处作业人员必须佩戴安全带、安全帽等防护用品。
2)高处作业区域设置警戒线,禁止无关人员进入。
(5)施工用电1)施工用电线路敷设符合规范要求,确保用电安全。
2)用电设备定期检查,发现问题及时处理。
(6)施工机械1)施工机械操作人员必须持证上岗,严格按照操作规程进行操作。
2)施工机械定期检查、保养,确保设备安全运行。
4. 作业流程及注意事项(1)作业前,认真阅读安全技术交底,了解本工程的安全风险及预防措施。
(2)作业过程中,严格遵守操作规程,不得违章作业。
(3)发现安全隐患,及时上报,不得擅自处理。
(4)作业结束后,清理现场,确保现场整洁。
三、安全技术交底程序1. 交底人:____________________2. 被交底人:____________________3. 交底时间:____________________4. 交底内容:按照安全技术交底内容进行交底。

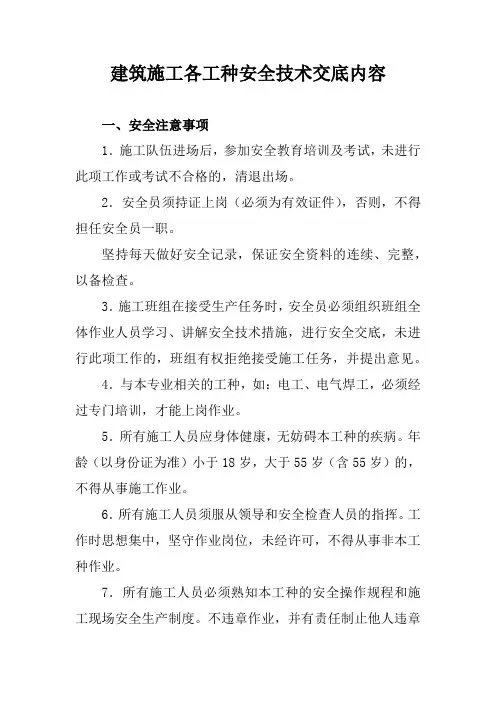

建筑施工各工种安全技术交底内容

建筑施工各工种安全技术交底内容一、安全注意事项1.施工队伍进场后,参加安全教育培训及考试,未进行此项工作或考试不合格的,清退出场。
2.安全员须持证上岗(必须为有效证件),否则,不得担任安全员一职。
坚持每天做好安全记录,保证安全资料的连续、完整,以备检查。
3.施工班组在接受生产任务时,安全员必须组织班组全体作业人员学习、讲解安全技术措施,进行安全交底,未进行此项工作的,班组有权拒绝接受施工任务,并提出意见。
4.与本专业相关的工种,如:电工、电气焊工,必须经过专门培训,才能上岗作业。
5.所有施工人员应身体健康,无妨碍本工种的疾病。
年龄(以身份证为准)小于18岁,大于55岁(含55岁)的,不得从事施工作业。
6.所有施工人员须服从领导和安全检查人员的指挥。
工作时思想集中,坚守作业岗位,未经许可,不得从事非本工种作业。
7.所有施工人员必须熟知本工种的安全操作规程和施工现场安全生产制度。
不违章作业,并有责任制止他人违章作业;对管理人员的违章指挥,有权拒绝。
8.安全员每日上班前,必须针对当天的施工任务,召集施工人员,结合安全技术措施和作业环境、设施、设备安全状况及人员的素质、安全知识,有针对性的进行班前教育;并对作业环境、设施设备认真检查,发现不安全隐患,立即解决;有重大隐患的,报告上级,严禁冒险作业。
作业过程中应经常巡视检查,随时纠正违章行为,解决新的隐患;下班前检查确认:机电拉闸、断电、锁门;熄灭用火;活完脚下清。
9.进入施工现场的人员,必须正确佩带安全帽;按作业要求穿戴个人防护用品,着装整齐。
严禁赤脚、穿拖鞋、高跟鞋进入现场,严禁酒后作业。
10.在作业高度超过2m、没有可靠安全防护设施的高处及陡坡处施工时,必须正确系好安全带;高处作业不得穿硬底和带钉易滑的鞋。
11.施工现场行走要注意安全。
不得攀登脚手架、井字架、龙门架、外用电梯。
禁止乘坐非乘人的垂直运输设备上下。
12.施工现场的各种安全设施、设备和警告、安全标志等,未经上级许可,不得挪动。
房屋工程施工技术交底

房屋工程施工技术交底一、施工单位1. 施工单位应具备相应的施工资质,施工人员需要持有有效的施工证书。
2. 施工单位须严格执行工程建设标准和相关规范,保证工程质量。
3. 施工单位应具备一定的施工经验和技术能力,保证施工进度和质量。
二、施工人员1. 施工人员应严格遵守工程安全规定,穿戴安全防护用具。
2. 施工人员应具备一定的施工经验和技术能力,能够熟练操作施工设备。
3. 施工人员在施工过程中应密切配合,保障工程顺利进行。
三、施工现场管理1. 施工现场应设置明显的施工围栏,确保施工区域安全。
2. 施工现场管理人员需定期检查施工现场,确保施工材料和设备安全。
3. 施工现场应设置临时排水系统,确保施工过程中不受雨水影响。
四、土方工程1. 土方工程需要进行严格的勘察和设计,避免因为地基不稳导致建筑物沉降。
2. 施工人员需要按照设计要求进行土方开挖,确保土方开挖的深度和坡度符合要求。
3. 土方工程完成后需要进行平整和夯实,满足建筑物的承载要求。
五、混凝土工程1. 混凝土在浇筑前需要进行工艺交底,确定浇筑方式和混凝土强度等要求。
2. 混凝土浇筑过程中需要注意保护现场环境,防止混凝土浇筑溢出。
3. 混凝土浇筑后需要定期养护,确保其早期强度和耐久性。
六、钢结构工程1. 钢结构需要进行预先检查,确保钢结构的质量符合设计要求。
2. 钢结构的安装过程需要严格按照设计要求和安全规范进行操作。
3. 钢结构的防腐处理需按照相关规范进行,确保钢结构的耐久性。
七、防水工程1. 防水工程需要选择合适的防水材料,确保防水效果。
2. 防水工程需要严格按照设计要求施工,保证防水层的完整性和密封性。
3. 完成防水工程后需要进行防水层的检测,确保防水效果符合要求。
八、装修工程1. 装修工程需要提前进行装修设计,确定装修风格和材料。
2. 施工单位和设计单位需要密切配合,确保装修工程进度顺利。
3. 装修工程完成后需要进行验收,确保装修质量符合要求。

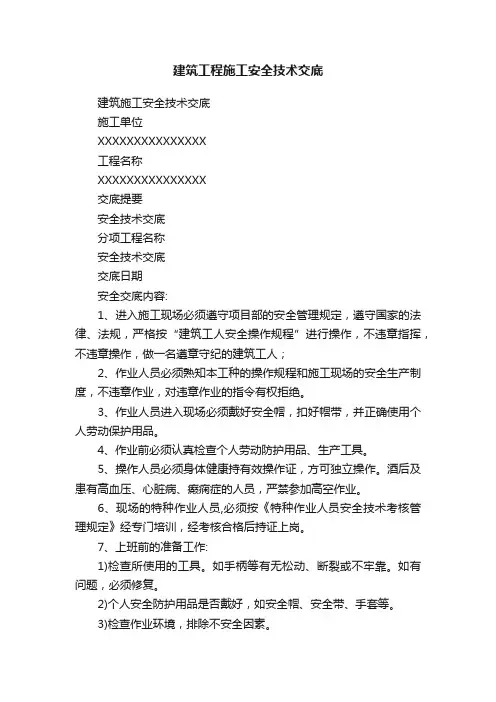

建筑工程施工安全技术交底

建筑工程施工安全技术交底建筑施工安全技术交底施工单位XXXXXXXXXXXXXXX工程名称XXXXXXXXXXXXXXX交底提要安全技术交底分项工程名称安全技术交底交底日期安全交底内容:1、进入施工现场必须遵守项目部的安全管理规定,遵守国家的法律、法规,严格按“建筑工人安全操作规程”进行操作,不违章指挥,不违章操作,做一名遵章守纪的建筑工人;2、作业人员必须熟知本工种的操作规程和施工现场的安全生产制度,不违章作业,对违章作业的指令有权拒绝。
3、作业人员进入现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
4、作业前必须认真检查个人劳动防护用品、生产工具。
5、操作人员必须身体健康持有效操作证,方可独立操作。
酒后及患有高血压、心脏病、癫痫症的人员,严禁参加高空作业。
6、现场的特种作业人员,必须按《特种作业人员安全技术考核管理规定》经专门培训,经考核合格后持证上岗。
7、上班前的准备工作:1)检查所使用的工具。
如手柄等有无松动、断裂或不牢靠。
如有问题,必须修复。
2)个人安全防护用品是否戴好,如安全帽、安全带、手套等。
3)检查作业环境,排除不安全因素。
4)不允许穿拖鞋或塑料底等易滑鞋进行作业。
5)施工现场严禁吸烟,严禁嬉戏打闹。
6)严格执行安全操作规程、安全纪律和现场安全生产、安全防火和文明施工等规章制度,严格执行《建筑机械使用安全技术规程》和《施工现场机械设各安全管理规定》。
;7)打眼时,锤头不得松动,作业人员必须戴好防护眼镜,楼板、砖墙打、钻透眼时,板下、墙后不得有人靠近。
8、作业中的安全要求:1)作业高度在2m和2m以上时,必须设置安全防护设施。
当安全防护设施不到位时,不得登高作业。
2)操作人员登高必须走人行梯道,严禁利用脚手架攀登上下。
3)在架子上工作,工具和材料要放置妥当,不准随便乱扔,严格控制脚手架施工荷载。
4)施工中不准随意拆除、斩断脚手架软硬拄结,不准随意拆除脚手架上的安全设施,如妨碍施工必须经项目施工负责人批准后,方能拆除妨碍部位。
房屋修缮施工安全技术交底模板

一、交底目的为确保房屋修缮施工过程中的安全,预防事故发生,特召开安全技术交底会,对全体施工人员进行安全技术交底。
二、交底内容1. 施工现场安全注意事项(1)施工人员必须遵守国家有关安全生产的法律、法规和标准,严格执行安全技术操作规程。
(2)施工现场应设置明显的安全警示标志,施工区域应进行隔离,防止非施工人员进入。
(3)施工现场应保持整洁、有序,不得堆放易燃、易爆、有毒、有害物品。
2. 施工人员安全要求(1)施工人员必须佩戴安全帽、安全带、安全鞋等防护用品。
(2)高空作业人员必须佩戴安全带,并系好安全绳,确保安全。
(3)施工人员不得酒后作业,不得疲劳作业。
3. 施工机械与设备安全操作(1)施工机械与设备必须符合国家相关安全标准,并由专业人员进行操作。
(2)施工机械与设备在使用前应进行全面检查,确保其正常运行。
(3)施工机械与设备操作人员应熟悉设备性能,掌握操作规程。
4. 施工用电安全(1)施工现场用电必须符合国家相关安全标准,严禁私拉乱接电线。
(2)施工用电设备必须接地,确保用电安全。
(3)施工用电线路应保持整齐,不得随意拖拽、折断。
5. 防火与防爆措施(1)施工现场严禁使用明火,如需动火作业,必须办理动火作业许可证。
(2)施工现场应配备灭火器材,并定期检查其有效性。
(3)施工人员应掌握灭火器材的使用方法,提高火灾应急处理能力。
6. 施工现场急救与救援(1)施工现场应设置急救箱,并配备必要的急救药品。
(2)施工人员应掌握基本的急救知识和技能,遇到紧急情况能及时进行自救和互救。
(3)施工现场应配备救援设备,如担架、绳索等,确保救援工作顺利进行。
三、施工过程安全监督1. 施工现场安全管理人员应定期对施工现场进行安全检查,发现问题及时整改。
2. 施工单位应加强对施工人员的安全教育,提高安全意识。
3. 施工单位应建立健全安全生产责任制,明确各级人员的安全职责。
四、附则1. 本安全技术交底适用于房屋修缮施工全过程。
房屋建筑施工安全技术交底模板

一、交底目的为确保房屋建筑施工过程中的安全生产,提高施工人员的安全意识,预防安全事故的发生,特制定本安全技术交底。
二、交底范围本交底适用于房屋建筑施工的全过程,包括地基基础、主体结构、装饰装修等各个分部分项工程。
三、交底内容1. 施工现场安全管理(1)进入施工现场必须佩戴安全帽,系好安全带,穿戴符合规定的防护用品。
(2)严禁酒后作业、疲劳作业,确保作业人员身体健康。
(3)施工现场严禁吸烟、使用明火,防止火灾事故发生。
(4)施工现场严禁堆放易燃、易爆、有毒有害物品。
(5)施工现场必须设置安全警示标志,提醒作业人员注意安全。
2. 地基基础施工(1)严格按照设计要求进行地基处理,确保地基承载力满足设计要求。
(2)施工过程中,应密切关注地下管线、地下设施,避免损坏。
(3)挖掘地基时,应采取防护措施,防止边坡塌方。
(4)地基基础施工过程中,应严格控制材料质量,确保工程质量。
3. 主体结构施工(1)主体结构施工前,应进行技术交底,明确施工工艺、质量要求。
(2)施工过程中,应严格按照施工方案进行操作,确保施工质量。
(3)模板支撑体系应满足设计要求,确保施工过程中的安全。
(4)钢筋绑扎、焊接作业应遵守相关规范,防止火灾事故发生。
4. 装饰装修施工(1)装饰装修材料应符合国家环保标准,确保施工环境安全。
(2)施工过程中,应加强施工现场管理,防止高空坠落、物体打击等事故发生。
(3)施工现场电气线路应规范布置,确保用电安全。
(4)施工过程中,应加强防火、防爆措施,防止火灾事故发生。
5. 施工现场文明施工(1)施工现场应保持整洁,及时清理施工垃圾,防止环境污染。
(2)施工现场应设置临时厕所、洗漱设施,确保作业人员卫生。
(3)施工现场应设置临时休息区,确保作业人员休息。
四、交底要求1. 施工单位应将本安全技术交底内容书面通知施工班组,并要求班组认真学习。
2. 施工班组应组织作业人员认真学习安全技术交底内容,确保人人掌握。
建筑施工全套安全技术交底

建筑施工全套安全技术交底一、前言建筑施工是一个危险的行业,施工现场安全问题一旦发生,不仅会给人员带来伤害,还会对整个项目产生严重影响。
因此,在施工前,必须进行全面的安全技术交底,以确保施工现场安全,保障工人的身体健康。
本文将介绍建筑施工全套安全技术交底的内容。
二、建筑施工全套安全技术交底1. 施工现场安全管理第一项安全技术交底内容是施工现场安全管理。
这包括以下内容:•安全生产方针、安全管理制度和应急预案的交底;•建筑施工现场的安全设施和安全警示标志的摆放;•自救互救和快速疏散的方案;•施工现场的安全风险、安全隐患和应急处置方案。
所有工作人员必须参加这一项安全技术交底,确保他们能够正确地应对在施工现场可能发生的安全问题。
2. 设备安全交底在建筑施工中使用的机械设备具有一定的危险性,如果不合理使用或不正确操作可能导致人员伤亡或设备损坏。
因此,在安全技术交底的过程中,施工单位需向工人讲解以下内容:•各类设备的安全操作规程;•设备操作过程中的危险因素和应对措施;•设备存放、维修、保养等安全要求。
只有具备一定技术水平和操作技能的人员才能操作设备,从而确保施工现场的安全。
3. 作业环境安全交底作业环境是决定施工质量和安全的关键因素。
因此,在安全技术交底的过程中,工人需要掌握以下内容:•施工现场的净空、通风和照度要求;•建筑物结构和承重要求以及防腐、防潮、防火要求;•开挖、支模、拆除等施工作业安全防护措施;•劳动保护措施,包括良好的劳动卫生条件和合理的作息时间等。
只有在适宜的作业环境下工作,才能确保工人的身体健康。
4. 高空、深基坑、大型组装施工安全交底在高空、深基坑以及大型组装施工中,风险更加突出。
施工单位必须严格按照相关标准和措施进行安全技术交底,其中包括:•高空作业安全技术交底:高处作业时必须有高空安全紧急救援和下达指挥口令的人员在场,各种安全器具必须符合国家标准;•深基坑施工安全技术交底:基坑的打开、支撑和脱模处理必须按照相关要求进行,必须定时测量基坑变形、地下水位等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
木脚手架拆除安全技术交底记录1编制依据1.1合同1.2地质勘查报告1.3主要规范、规程及标准图集1.4主要法律、法规及规定1.5机电安装类规范、规程及图集1.6安全文明类规范、规程及图集1.7企业质量、环境和职业健康安全管理体系标准文件及企业技术标准公司质量、环境和职业健康安全管理体系,其编号:SBC·3·QESMS-2011,版本号:C。
2工程概况2.1总体简介2.2建筑概况本工程位于浙江省嘉兴市经开区,包括3栋双层物流周转库、1栋动力中心、1栋宿舍楼、1栋配套用房、1栋门卫室、2个自行车棚。
11#双层物流周转库:11#仓库为地上2层(局部4层,无地下结构),结构形式为钢筋混凝土框架结构+门式刚架。
总建筑面积37909.07㎡,建筑基底面积18091.80㎡。
长219m,宽82.8m,轴跨11.5m,10.05m,6m。
建筑高度24.7m。
本工程为物流建筑,其耐火等级为一级。
屋面采用彩钢板屋面,屋面防水等级为Ⅱ级。
12#双层物流周转库:12#仓库为地上2层(局部4层,无地下结构),结构形式为钢筋混凝土框架结构+门式刚架。
总建筑面积36337.85㎡,建筑基底面积17139.60㎡。
长207m,宽82.8m,轴跨11.5m、10.05m、6m。
建筑高度24.7m。
本工程为物流建筑,其耐火等级为一级。
屋面采用彩钢板屋面,屋面防水等级为Ⅱ级。
13#双层物流周转库:13#仓库为地上2层(局部4层,无地下结构),结构形式为钢筋混凝土框架结构+门式刚架。
总建筑面积36195.11㎡,建筑基底面积17139.60㎡。
长207m,宽82.8m,轴跨11.5m,6m。
建筑高度24.7m。
本工程为物流建筑,其耐火等级为一级。
屋面采用彩钢板屋面,屋面防水等级为Ⅱ级。
宿舍楼:宿舍楼地上5层(无地下结构),结构形式为钢筋混凝土框架结构。
总建筑面积6262.66㎡,建筑基底面积1247.62㎡。
建筑高度22m。
本工程为宿舍楼,其耐火等级为二级。
屋面采用C30细石防水混凝土+挤塑聚苯板保温层,屋面防水等级为Ⅰ级。
动力中心:动力中心地上3层(无地下结构),结构形式为钢筋混凝土框架结构。
总建筑面积1327.88㎡,建筑基底面积805.20㎡。
建筑高度5.5m。
本工程为动力中心,其耐火等级为二级。
屋面采用C30细石防水混凝土+挤塑聚苯板保温层,屋面防水等级为Ⅰ级。
配套楼:配套楼地上1层(无地下结构),结构形式为钢筋混凝土框架结构。
总建筑面积4309.07㎡,建筑基底面积1783.50㎡。
建筑高度14.6m。
本工程为配套楼,其耐火等级为二级。
屋面采用C30细石防水混凝土+挤塑聚苯板保温层,屋面防水等级为Ⅰ级。
C15#门卫及自行车棚:C15#门卫建筑面积为33.48㎡,自行车棚1建筑面积为112㎡,自行车棚2建筑面积为470㎡。
结构形式为钢筋混凝土框架结构。
耐火等级为二级。
屋面采用C20细石防水混凝土+挤塑聚苯板保温,屋面防水等级为Ⅱ级。
2.3结构概况11#、12#、13#双层物流双层周转库:11#、12#、13#物流双层周转库结构形式均为钢筋混凝土框架结构。
基础采用桩承台基础。
桩为预应力管桩,桩径500mm。
抗震等级四级。
混凝土框架柱截面有500×500mm、750×750mm等。
屋面钢梁截面有Z300×80×20×2.5、Z300×80×20×2.75、Z300×80×20×3.0等。
仓库配套用房、动力中心、宿舍楼结构形式为钢筋混凝土框架结构。
基础采用桩承台基础。
桩为预应力管桩,桩径500mm,桩长24~28m。
抗震等级四级。
混凝土框架柱截面有500×500mm、500×600mm等。
C15#门卫及自行车棚:门卫结构形式为钢筋混凝土框架结构。
耐火等级为二级。
基础采用柱下独立基础。
框架柱截面为350×350mm,框架梁截面为200×650mm。
抗震等级四级。
2.4设备安装概况本工程机电安装包括建筑给排水专业安装、暖通空调专业安装、建筑电气专业安装、弱电专业安装等。
2.4.1给排水工程1)生活给水系统1层采用市政直接供水,2层及以上采用变频泵组加压供水,泵房设置在配套用房一层设备区。
2)室内排水系统仓库卫生间污水与洗涤废水采用合流制,排至室外经化粪池处理后排至室外污水管网。
配套辅助用房卫生间污水与洗涤废水采用分流制。
屋面采用重力雨水系统,按10年重现期设计。
3)室内生活热水系统配套辅助用房采用太阳能加电辅助加热供热水。
2.4.2暖通工程1)通风系统本工程设有机械进风、机械排风系统以满足建筑物平时对于空气品质及风平衡的要求。
2)防排烟系统仓库为丙类库房,不具备自然排烟条件,均设计机械排烟。
3)空调系统管理用房以及餐厅设计变冷媒流量多联空调系统。
二~四层宿舍区域,预留分体空调系统。
2.4.3电气工程1)强电系统低压配电系统;电力配电系统;照明系统;建筑物防雷接地系统。
2)弱电系统综合布线系统;周界防范系统;视频监控系统电子巡更系统。
2.5工程特点、重点及难点2.5.1、11#、12#、13#物流仓储库首层层高10.8m,超过8m,属于高大支模。
1)进场后尽快熟悉图纸,编制针对性的高大模板施工方案,并经公司总工签字审批。
2)与社会专家联系,组织方案论证。
3)现场施工前,由项目技术人员对现场生产、安全、施工队进行详细的交底。
4)架体搭设过程加强监管,合理设置变形观测,随时监控架体的安全。
2.5.2、质量方面将按照创优标准要求进行施工,要求在全过程施工管理中对总承包单位的创优策划能力、质量隐患预判断的能力、质量过程管控能力都提出较高要求;同时,在精耕细作的质量要求下,如何按照业主提出的要求完成施工进度节点,合理避让冬雨季施工等不利因素,是项目施工组织的要求。
1)结合工程特点并根据以往同类工程创优过程的经验,编制项目质量保证计划、创优计划,以过程精品确保精品工程。
委派质量总监常驻项目,代表企业对本工程的质量进行全过程监督和负责。
2)本工程将按楼栋划分为相对独立的四个施工区,通过分区分块的质量管理,强化全过程全方位的质量控制。
针对同类工程易出现的质量问题,设立若干质量控制点,防止质量通病的出现。
加强过程控制,严格质量控制。
3)本工程楼地面为耐磨地面,耐磨地面的施工质量要求按照3mm/2m的平整度指标控制,整体地面施工后进行成品保护。
4)高架库对地面承载要求高,地基处理工艺及效果要求严。
2.5.3、项目组织管理本工程占地面积超11万㎡,总建筑面积123114.34㎡,多个施工区域同时施工,项目部需结合楼层高度不高但层高相对较高、单层面积较大的特点,合理组织劳务队伍,同时加强现场的组织管理,加大劳动力的投入。
(详见第四章)1)拟派驻本项目的管理团队在专业素质上均选派本公司优秀的工程师,同时要求管理人员具备有参与管理超大项目的管理经验,具备外部协调、内部协调的意识能力。
对深化设计团队进行着重考虑,对结构、装修、机电以及各专业分包对接接口等诸多位置进行有针对性的二次深化设计。
2)项目管理需要进行内部外部工作流程的强化。
任何一项工作的完成都需要各个部门以及多家参建单位的密切配合才能完成。
3)本工程预计高峰期劳动力投入约在800人左右,施工项目中劳务管理工作是落实一切管理目标的基础,充足稳定的劳动力队伍,在现阶段劳动力流动性大、劳动力工资上涨较快的背景下尤为重要。
2.5.4、施工现场平面组织根据现场的基本情况合理规划工人住宿、场内循环道路、各种材料堆放场地的条件,并充分考虑周边现状,以及现场的施工道路、临水临电及临时设施进行周密布置,形成闭合循环通道,灵活的组织现场平面运输道路;尤其是进入结构施工、机电安装、外檐施工、装修施工、室外配套施工等多项交叉作业时,现场平面、交通组织更是施工管理的重中之重。
1)根据结构特点和平面设计,共布设8台塔吊以满足施工需要,施工现场道路的混凝土硬化工作,同时做好建筑物四周明沟排水布置。
2)C14动力中心、B5配套楼、B6宿舍楼主体结构封顶后,根据实际进度情况,及时插入进行升降装置安装,为砌筑材料提供运输条件,并担负起装修施工的垂直运输工作。
3)室外市政铺装施工前尽早完成外架拆除及外檐的装修工作,减少交叉施工,增加交叉施工造成垂直运输成本的增加,同时制约现场整体施工进度。
3设计组织3.1设计指导思想及特点3.1.1设计指导思想1)功能布局合理,交通组织有序。
园区规划应妥善处理好生产产业车辆的出入流线,保证人流和物流不交叉,使基地内的交通系统合理、通达、安全、可靠。
单体设计应结合电商物流运营的流程与需求,合理安排仓库及配套楼的使用功能,通过合理的结构布置与空间布局,满足日常产业周转使用的要求并赋予其一定的灵活性。
2) 符合现代电子商务及物流发展需要规划设计及建设应立足现代电子商务的特点,适应新型电子商务及物流业发展需求,实现以数据为驱动背景下的新型物流园区。
园区建筑立面设计运用现代简洁的手法,打破传统产业园区的单调形象,产业仓库的管理单元可做局部特殊处理,体现现代工业建筑的特质的同时,满足管理区采光功能需求。
配套服务区还应体现电子商务特点和菜鸟网络的企业形象。
3) 注重经济性与人文关怀。
园区设计与建设中应充分考虑经济、适用等因素,追求经济与使用功能之间的高效匹配。
总平面布局设计中应充分考虑物流园区内员工的各种需求,通过设置不同功能属性的基础设施来给予充分的人文关怀。
3.1.2设计特点1) 园区交通组织特点物流园区内货运交通流线应组织有序。
货车路网结构布置应避免主要货运道路穿越装卸区,以及主要货运道路转弯处出现装卸位,宜采用环形路网和鱼骨形路网以及二者结合的方式。
货车出入口在条件允许的情况下,尽量设置在正对仓配区道路位置处,货车出入口处不应出现S型弯以及U型弯,以提高交通效率。
在用地条件受限的情况下,货车出入口无法设置在正对仓配区道路位置处,则应将货车出入口设置在入口广场具备缓冲条件的位置处以保证具备转弯缓冲条件。
仓配区内尽可能通过管理和道路标识组织单向交通,减少车流冲突,同时确保基地交通运行的有序可靠,必要时方可采用双向交通。
仓配区小车数量较少,因此不单独布置小车道路,小车流线与货车流线合并。
物流区不宜单独设置小车出入口,可与货车出入口共用。
物流区内小车停车位布置在装卸区两端边缘处。
配套区应设置单独小车出入口,配套区停车位有条件的情况下宜布置在配套楼的非服务面,且为了方便满足城市商业需求,宜同时临路布置停车位。
园区人行流线应保证行人安全及尽量减少与车行的交叉。
应考虑步行最短的原则,避免不合理的绕远。
仓配区内设1.2-2米宽人行道路,宜单侧布置。
