无粘结预应力梁工艺流程图
无粘结预应力筋施工工艺

无粘结预应力筋施工工艺一、范围本工艺标准适用于北京地区8度抗震设防的后张无粘结预应力混凝土结构。
二、施工准备1、材料及主要机具1.1制作无粘结筋用的钢丝和钢绞线应符合国家标准的规定。
1.2无粘结筋的涂料层采用“专用建筑油脂”,其性能、产品质量指标应符合要求。
1.3无粘结筋包裹层材料采用低密度高压聚乙烯(温度在190℃时,融熔指数为1.5~5范围内)。
1.4已制作完毕的无粘结筋成品的质量应符合要求。
无粘结筋用钢丝、钢绞线、不允许有死弯,见死弯必须切断。
钢丝应为通长,严禁有接头。
1.5无粘结预应力混凝土结构用的甲型、乙型锚固系统构造、技术要求等,必须符合要求。
1.6配套张拉设备有油泵及千斤顶,其技术性能符合要求。
机具有顶压器(液压和弹簧两种)、张拉杆、工具锚等。
2、作业条件2.1张拉时混凝土强度达到设计要求,一般不低于设计强度的70%,有试验报告单。
2.2无粘结筋配制及钢筋加工完成。
2.3锚具已经检查验收。
2.4张拉设备已经过检定,机具已准备就绪。
2.5张拉部位的脚手架及防护栏搭设已完成,并经检查符合作业要求。
2.6已按设计提出的要求对无粘结筋的张拉顺序、张拉值、伸长值、无粘结筋的铺设以及操作、质量标准等进行了技术交底。
三、操作工艺1、工艺流程:施工准备→梁、板模板支搭→非预应力下钢筋铺放、绑扎→无粘结预应力筋铺放、端部节点安装→非预应力上钢筋铺放、绑扎→无粘结预应力起拱、绑扎→隐检验收→混凝土浇筑及振捣→混凝土养护→张拉→端部处理2、检查修补无粘结筋:无粘结筋进场后,应及时核查筋的规格、尺寸和数量,逐根检查筋的外包裹层质量及端部配件,对配有甲锚钢丝束,应认真检查锚杯内外螺纹、镦头外形尺寸、漏镦现象等,并将定位连杆拧入锚杯内,拧入深度符合要求。
经检查无误后,可分类堆放。
对包裹层破损的无粘结筋,用塑料胶条修补。
3、端模预留孔位置:在张拉端帮模外侧,按施工图所注无粘结筋位置弹线、编号和钻孔。
配甲锚筋孔径为φ40,配乙锚筋孔径为φ30。
无粘结预应力混凝土施工

第一节 先张法施工
• 墩式台座的长度和宽度由场地大小、构件类型和产量决定,一般长度 宜为100~150m,宽度宜为2~4m,这样既可利用钢丝长的特点, 张拉一次就可生产多根(块)构件,又可以减少因钢丝滑动或台座横梁变 形而引起的预应力损失.
• 2. 槽式台座 • 槽式台座由钢筋混凝土压杆和上、下横梁以及砖墙等组成,如图5-3
上一页 下一页 返回
第一节 先张法施工
• 钢丝、钢绞线属于硬钢,冷拉热轧钢筋属于软钢.硬钢和软钢可根据它 们是否存在屈服点划分,由于硬钢无明显屈服点,塑性较软钢差,所以,其 控制应力系数较软钢低.
• 2. 张拉程序 • 预应力筋张拉程序有以下两种:
上一页 下一页 返回
第一节 先张法施工
• 以上两种张拉程序是等效的,施工中可根据构件设计标明的张拉力大 小、预应力筋与锚具品种、施工速度等选用.
上一页 下一页 返回
第一节 先张法施工
• 4. 张拉伸长值校核 • 采用应力控制方法张拉时,应校核预应力筋的伸长值,如实际伸长值比
计算伸长值大10%或小5%,应暂停张拉,在查明原因、采取措施予 以调整后,方可继续张拉.预应力筋的计算伸长值Δl(mm)可按下式计算:
• 式中 Fp———预应力筋的平均张拉力(kN),直线筋取张拉端的拉力; 两端张拉的曲线筋,取张拉端的拉力与跨中扣除孔道摩阻损失后拉力 的平均值;
所示.钢筋混凝土压杆是槽式台座的主要受力结构.为了便于拆移,常采 用装配式结构,每段长度为5~6m.为了便于构件的运输和蒸汽养护, 台面以低于地面为宜,采用砖墙来挡土和防水,同时,也作为蒸汽养护的 保温侧墙.
上一页 下一页 返回
第一节 先张法施工
• 槽式台座的长度一般为45~76m,适用于张拉力较高的大型构件,如 吊车梁、屋架等.另外,由于槽式台座有上、下两个横梁,能进行双层预 应力混凝土构件的张拉.
[PPT]预应力混凝土工程(后张法 无粘结预应力)
![[PPT]预应力混凝土工程(后张法 无粘结预应力)](https://img.taocdn.com/s3/m/f2b207f79b89680203d8253e.png)
•
超张拉可比设计要求提高5%,但最大张拉控制应 力 不得超过下列规定:
预应力筋种类
先张法
后张法
碳素钢丝、刻痕钢丝、钢绞线 0.80fptk
热处理钢筋、冷拔低碳钢丝 0.75fptk
0.75fptk
0.7fptk
冷拉钢筋
fptk:极限抗拉强度标准值 fpyk:屈服强度标准值
0.95fpyk
0.9fpyk
张拉要点
(1)张拉时应校核预应力筋的伸长值。实际伸长值与设计 计算值的偏差不得超过±6%,否则应停拉 (2)从台座中间向两侧进行(防偏心损坏台座) (3)多根成组张拉,初应力应一致(测力计抽查) (4)拉速平稳,锚固松紧一致,设备缓慢放松 (5)拉完的筋位置偏差≯5mm,且≯构件截面短边的4%
(6)冬施张拉时,温度≮-15℃
放张的顺序 预应力筋放张顺序应符合设计要求,当设计未规定时,可 按下列要求进行: 承受轴心预应力构件的所有预应力筋应同时放张;承受 偏心预压力构件,应先同时放张预压力较小区域的预 应力筋,再同时放张预压力较大区域的预应力筋。 叠层生产的预应力构件,宜按自上而下的顺序进行放 松;板类构件放松时,从两边逐渐向中心进行。 如不能满足上述要求时,应分阶段、对称、交错进行。
钢丝束锚具 钢质锥型锚具、钢丝束镦头锚具、XM型、QM型 钢质锥型锚具由锚环和锚塞组成。钢丝分布在锚环锥孔内 侧,由锚塞塞紧锚固。锚塞上刻有细齿槽,夹紧钢丝防止 滑移。锚环内孔的锥度应与锚塞的锥度一致。
钢丝束镦头锚具 A型用于张拉端,B型用于固定 端。锚环的内外壁均有丝扣,内 丝扣连接张拉螺杆,外丝扣拧紧 螺母锚固钢丝束。 张拉时,张拉螺丝杆一端与锚环 内丝扣连接,另一端与千斤顶的 拉头连接。张拉到控制应力时, 锚环被拉出,则拧紧锚环外丝扣 上的螺母加以锚固。
无粘结后张法预应力砼施工工艺

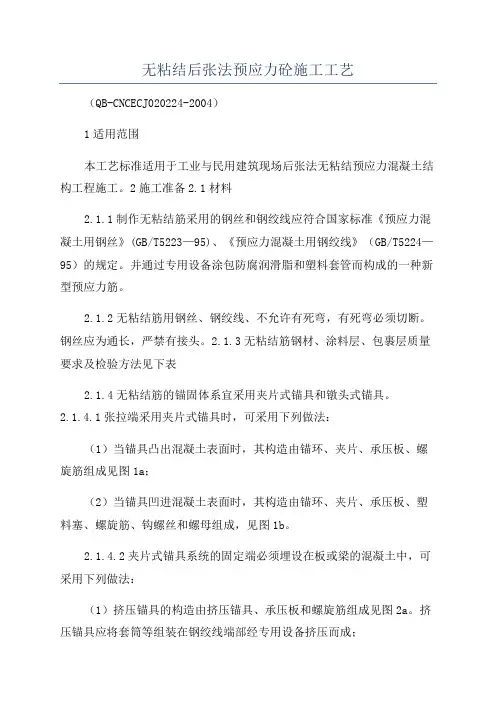

无粘结后张法预应力砼施工工艺(QB-CNCECJ020224-2004)1适用范围本工艺标准适用于工业与民用建筑现场后张法无粘结预应力混凝土结构工程施工。
2施工准备2.1材料2.1.1制作无粘结筋采用的钢丝和钢绞线应符合国家标准《预应力混凝土用钢丝》(GB/T5223—95)、《预应力混凝土用钢绞线》(GB/T5224—95)的规定。
并通过专用设备涂包防腐润滑脂和塑料套管而构成的一种新型预应力筋。
2.1.2无粘结筋用钢丝、钢绞线、不允许有死弯,有死弯必须切断。
钢丝应为通长,严禁有接头。
2.1.3无粘结筋钢材、涂料层、包裹层质量要求及检验方法见下表2.1.4无粘结筋的锚固体系宜采用夹片式锚具和镦头式锚具。
2.1.4.1张拉端采用夹片式锚具时,可采用下列做法:(1)当锚具凸出混凝土表面时,其构造由锚环、夹片、承压板、螺旋筋组成见图1a;(2)当锚具凹进混凝土表面时,其构造由锚环、夹片、承压板、塑料塞、螺旋筋、钩螺丝和螺母组成,见图1b。
2.1.4.2夹片式锚具系统的固定端必须埋设在板或梁的混凝土中,可采用下列做法:(1)挤压锚具的构造由挤压锚具、承压板和螺旋筋组成见图2a。
挤压锚具应将套筒等组装在钢绞线端部经专用设备挤压而成;(2)焊板夹片锚具的构造由夹片锚具、锚板与螺旋筋组成见图2b。
该74(a)夹片锚具凸出混凝土表面(b)夹片锚具凹进混凝土表面1—夹片;2—锚环;3—承压板;4—螺旋筋;5—无粘结预应力筋;6—塑料塞;7—钩螺丝和螺母图1夹片锚具系统张拉端构造锚具应预先用开口式双缸千斤顶以预应力筋张拉力的0.75倍预紧力将夹片锚具组装在预应力筋的端部;(3)压花锚具的构造由压花端及螺旋筋组成见图2c。
(a)挤压锚具(b)焊板夹片具(c)压花锚具1-夹片;2-锚环;3-承压板;4-螺旋筋;5-无粘结预应力筋;6-压花端图2夹片式锚具系统构造22.1.4.3镦头锚具系统的张拉端和固定端可采用下列做法:(1)张拉端的构造由锚环、螺母、承压板、塑料保护套和螺旋筋组成见图3a。
无粘结力预应力施工工艺

无粘结力预应力施工工艺预应力混凝土是一种在建筑行业中广泛使用的材料,具有高强度、耐久性和抗疲劳等优点。
然而,传统的预应力混凝土结构在施工时需要使用粘结材料,这不仅增加了施工难度,而且也限制了预应力混凝土的应用范围。
因此,无粘结力预应力施工工艺的开发和应用成为了预应力混凝土发展的重要方向。
无粘结力预应力混凝土是一种新型的预应力混凝土,它通过特殊的施工工艺,使钢筋与混凝土之间不产生粘结力,从而实现预应力的施加。
这种预应力混凝土的特点是施工方便、抗疲劳性能好、适用于各种结构形式等。
因此,无粘结力预应力混凝土具有广泛的应用前景。
在施工前,需要进行充分的准备工作,包括对施工现场的清理、模板的安装、钢筋的加工和安装等。
这些工作需要在施工前进行详细的计划和协调,以确保施工的顺利进行。
在模板安装完成后,需要按照设计要求进行钢筋的布置。
在无粘结力预应力混凝土中,钢筋的布置方式与传统预应力混凝土有所不同。
需要将钢筋按照一定的间距固定在模板上,然后通过特殊的锚具将钢筋锚固在模板上。
在钢筋布置完成后,可以进行混凝土的浇注。
在浇注时,需要保证混凝土的密实性和均匀性,以避免出现空洞、蜂窝等质量问题。
在混凝土浇注完成后,需要进行预应力的施加。
在无粘结力预应力混凝土中,预应力的施加是通过特殊的张拉设备来实现的。
这种张拉设备可以通过对钢筋的拉伸来施加预应力。
在施加预应力时,需要按照一定的顺序进行张拉,以确保预应力的分布均匀。
在预应力施加完成后,需要进行养护和验收。
养护期结束后,需要对混凝土进行质量检查,包括外观检查、强度测试等。
如果发现质量问题,需要进行及时的处理和修复。
施工方便:无粘结力预应力混凝土不需要使用粘结材料,因此施工方便、快捷。
适用范围广:由于无粘结力预应力混凝土不需要使用粘结材料,因此可以适用于各种结构形式和施工环境。
抗疲劳性能好:由于预应力是通过钢筋的拉伸来施加的,因此可以有效地提高结构的抗疲劳性能。
耐久性好:无粘结力预应力混凝土的结构设计合理,因此具有较好的耐久性。
无粘结预应力锚索施工工法

无粘结预应力锚索施工工法无粘结预应力锚索施工工法主要包括以下步骤:1.预应力筋的铺设:无粘结预应力筋在铺设前,应逐根检查外包层的完好程度,对轻微破损者,可包塑料带补好;对破损严重者应予以报废。
无粘结筋应严格按设计要求的曲线形状就位并固定牢靠,其定位应准确,施工时应避免无粘结筋的塑料护套受到损伤。
在支好的构件模板内,无粘结筋应有不小于300mm的平直段,并用铁丝绑扎牢靠。
对于双向连续平板中的无粘结筋,应先铺设标高低的筋,再铺设标高较高的筋,尽量避免两个方向的无粘结筋相互穿插编结。
无粘结筋的曲率可通过垫铁马凳控制,铁马凳间隔不宜大于2m,并用铁丝将其与无粘结筋扎紧。
同时,也可以用铁丝将无粘结筋与非预应力钢筋绑扎牢固,以防止无粘结筋在浇筑混凝土过程中发生位移,绑扎点的间距为0.7~1.0m。
2.混凝土浇筑:在浇筑混凝土前,技术人员应认真检查验收预应力筋及锚具、垫板、螺旋筋的安装情况,填写“隐蔽工程验收记录”。
浇筑混凝土时,应避免振捣棒长时间碰撞无粘结筋,以防止钢绞线偏离原位或塑料皮受损伤。
另外,应及时拆除端部侧模,清理张拉预留洞,并安装张拉端锚具。
3.张拉和锚固:待混凝土达到规定强度后,进行无粘结预应力筋的张拉和锚固。
张拉前,应检查锚垫板后面的混凝土质量,如有空鼓现象,应在张拉前修补。
张拉顺序应根据无粘结预应力筋的铺设顺序,先铺设的先张拉,后铺设的后张拉。
板中的无粘结筋,可依次张拉;梁中的无粘结筋宜对称张拉。
无粘结曲线预应力筋的长度超过25m时,宜采取两端张拉;当筋长超过50m 时,宜采取分段张拉。
在梁板顶面或墙壁侧面的斜槽内张拉无粘结预应力筋时,宜采用变角张拉装置。
4.端部锚头处理:张拉锚固完成后,应进行端部锚头的处理工作,包括切除多余的预应力筋、安装封端罩、进行防腐处理等。
以上步骤完成后,就基本完成了无粘结预应力锚索的施工过程。
在整个施工过程中,应严格控制质量,确保无粘结预应力锚索的施工质量满足设计和规范要求。
无粘结预应力筋工艺流程

无粘结预应力筋工艺技术操作规程1总则本规程适用于按JG3006-93《钢绞线、钢丝束无粘结预应力钢筋》标准生产的无粘结预应力筋。
2 原材料、辅助技术要求及标准2.1 钢绞线无粘结预应力筋用预应力钢绞线应符合GB5224-85或GB/T5224-95《预应力混凝土用钢绞线》的规定。
2.2 钢丝束无粘结预应力筋用预应力钢丝应符合GB/T5223-95《预应力混凝土用钢绞线》的规定。
2.3钢绞线、钢丝束无粘结预应力筋用防腐润滑脂应符合JG3007-93《无粘结预应力筋用专用防腐润滑脂》的规定。
2.4 钢绞线、钢丝束无粘结预应力筋用外包层聚乙烯应符合GB11116-89《高密度聚乙烯》的规定。
3 生产工艺及技术参数3.1 钢绞线、钢丝束无粘结预应力筋由七根预应力钢丝束或单根1×7钢绞线通过专用设备涂包防腐润滑脂和塑料防腐护套管而成,其工艺流程如图1。
图1 无粘结预应力筋工艺流程图3.2钢丝束无粘结预应力筋其钢丝束由七根同强度级别预应力矫直回火钢丝组成,其中心丝相当于钢绞线之中心丝,直径大于或等于外部六根钢丝直径。
3.3钢丝束无粘结预应力筋用七根钢丝强度保持一致,配线不足时可选用高一强度级别的钢丝。
3.4无粘结预应力筋中钢绞线或钢丝不得有硬弯翅起存在。
3.5无粘结预应力筋生产过程中应连续作业。
3.6无粘结预应力筋涂油应饱满均匀,饱满度应符合下表1要求。
表1 钢丝束、钢绞线涂油脂重量表3.7无粘结预应力筋外包塑料护套厚度应均匀控制在08-1.2㎜,内控塑料护套厚度控制在1.0㎜以上。
塑料护套表面光滑无折绉和裂缝。
3.8无粘结预应力筋生产设备收线速度应控制在下表2要求,并根据收线车速调整牵引速度,挤塑机转速,保证包塑表面质量及护套厚度。
包塑中若因聚乙烯,油脂或其它原因而影响包塑质量时,应选用低收线车速进行生产。
表2 无粘结生产设备收线速度表3.9无粘结预应力筋生产过程中涂油压力和挤塑机各加热区温度应符合下表3要求,并根据实际情况随时调整涂油压力和挤塑机各加热区温度,保证包塑质量。
无粘结预应力结构施工工艺与技术措施

无粘结预应力结构施工工艺与技术措施一、施工工艺流程施工流水方式:竖向分层流水施工。
支梁底模→预应力筋下料、固定端制作→垫板、马凳、螺旋筋加工→梁钢筋笼、马凳就位→梁预应力筋穿入定位→管线敷设→隐检→浇砼、养护→预应力张拉准备→张拉→封端→下一个循环开始。
二、施工前准备(1) 施工人员配备选择无粘结预应力专业张拉队伍,配备2名工程技术人员负责。
固定端制作及张拉前,操作人员应熟悉施工方案,并经考核合格后方可持证上岗。
(2) 设备配备预应力施工设备JY-45挤压机2台,YCQ-20型前卡式千斤顶4台,电动高压油泵4台,手持式砂轮锯2台。
张拉前对正式使用的千斤顶、油压表进行“油压值-张拉值”标定。
(3) 无粘结筋按ASTM,A416-92订购Φj15.24mm直径、强度1860MPa低松弛钢绞线,由涂包厂按JG3006-93、JG3007-93涂包性能要求根据翻样尺寸下料,按进度送至现场,其性能应满足规定。
钢绞线不得有死弯,有死弯必须切除。
(4) 张拉锚固体系本工程预应力采用QM体系,张拉端与固定端采用QM15系列夹片式锚具和挤压锚。
张拉端垫板、螺旋筋、马凳在现场制作,固定端采用JY-45型挤压机在现场制作,张拉端用YCQ-20前卡式千斤顶张拉。
(5) 进场验收正式施工前对无粘结筋锚具等主要产品进行验收抽检,验收合格方可使用。
锚具静载锚固性能必须送检满足锚具要求,夹片硬度按规定抽检并提供硬度报告。
(6) 固定端制作在筋端75至70mm处剥掉外包塑料并擦去油脂,套上承压板,垫板凹口向挤压头一侧,在外露钢绞线端部慢慢旋入钢丝衬套,要求密排裹紧,旋入长度70mm。
钢绞线、衬套、挤压件、模子要干净,挤压前挤压件上刷油润滑,油泵限压60MPa,挤压过程一次完成。
制作质量要求油压在30至60MPa内,外端钢绞线应露出2至5mm,衬套两端都可见。
三、模板及支撑根据设计要求,按“一层托一层”原则(即一层已张拉完毕的预应力楼层只能支撑一层未张拉的楼层)配制梁底模及支撑。
