城市桥梁上部结构施工
市政工程管理与实务精品课件:18城市桥梁上部结构施工

移动模架结构
混凝土浇筑状态
纵向行走状态
模架移动程序包括:脱模、解拆模板→主桁 梁前进→导梁前进→导梁及模板就位。
(1)浇筑分段工作缝,必须设在弯矩零点 附近。
(2)箱梁内、外模板在滑动就位时,模板 平面尺寸、高程、预拱度的误差必须控制在容许 范围内。
二、悬臂浇筑法
悬臂浇筑的主要设备是一对能行走的挂篮。 挂篮在已经张拉锚固并与墩身连成整体的梁段上 移动。绑扎钢筋、立模、浇筑混凝土、施加预应 力都在其上进行。完成本段施工后,挂篮对称向 前各移动一节段,进行下一梁段施工,循序前进, 直至悬臂梁段浇筑完成。
3)施工、行走时的抗倾覆安全系数不得小 于2。
4)自锚固系统的安全系数不得小于2。 5)斜拉水平限位系统和上水平限位安全系 数不得小于2。 (2)挂篮组装后,应全面检查安装质量, 并应按设计荷载做载重试验,以消除非弹性变形。
(二)浇筑段落 悬浇梁体一般应分四大部分浇筑: (1)墩顶梁段(0号块); (2)墩顶梁段(0号块)两侧对称悬浇梁段; (3)边孔支架现浇梁段; (4)主梁跨中合龙段。
(三)悬浇顺序及要求 (1)在墩顶托架或膺架上浇筑0号段并实施 墩梁临时固结;
(2)在0号块段上安装悬臂挂篮,向两侧依 次对称分段浇筑主梁至合龙前段;
悬臂浇筑混凝土时,宜从悬臂前端开始,最 后与前段混凝土连接。
1号段悬浇好,与0号段的接缝混凝土施工好 后,预应力筋从0号段穿入、1号段穿出,张拉预 应力。再将挂篮向前推移,挂篮尾在1号段,悬 浇2号段…
5)合龙宜在一天中气温最低时进行。 6)合龙段的混凝土强度宜提高一级,以尽 早施加预应力(即+C5)。
(3)在支架上浇筑边跨主梁合龙段; (4)最后浇筑中跨合龙段形成连续梁体系。
城市桥梁工程施工与质量验收操作手册解读

监控数据分析和处理过程中可能存在 数据误判、处理不及时等问题。改进 措施包括加强数据分析人员的培训和 经验交流,提高数据分析和处理能力 ;同时,建立实时监测和预警系统, 及时发现和处理异常情况。
监控系统建设过程中可能存在系统稳 定性差、兼容性不足等问题。改进措 施包括选用高稳定性、高可靠性的监 控设备;同时,加强系统集成和调试 工作,确保监控系统稳定运行。此外 ,还应定期对监控系统进行维护和升 级,以保障其长期稳定运行。
城市桥梁工程施工与质量验 收操作手册解读
汇报人:
目录
• 城市桥梁工程施工概述 • 城市桥梁工程施工技术要点 • 城市桥梁工程质量验收操作手册解读 • 城市桥梁工程施工质量通病及防治措施
01
城市桥梁工程施工概述
城市桥梁工程施工的重要性
促进城市交通发展
城市桥梁是城市交通网络的重要组成 部分,其施工对于完善城市交通基础 设施、提高交通通行能力具有重要意 义。
求和规范标准。
环境保护
合理利用资源,减少施 工对环境的影响,遵守
环保法规。
成本控制
合理规划施工成本,避 免浪费,提高经济效益
。
02
城市桥梁工程施工技术要 点
基础工程施工技术
01
02
03
04
05
基础工程施工技 术
桩基施工
扩基施工
土石方开挖
排水
包括桩基施工、扩基施工 、土石方开挖、排水等。 在施工过程中,应注重地 质勘察、设计优化、施工 监控等方面的工作,确保 基础工程的稳定性和安全 性。
桩基施工问题
桩基施工时容易出现桩位偏差、桩身断裂等问题 。防治措施包括加强施工前的测量和放样工作, 确保桩位准确;同时,加强桩基施工过程中的质 量监测,及时发现和处理问题。
城市桥梁工程施工方案

城市桥梁工程施工方案第四章施工准备工作1、环境保护措施施工现场周边是居民区及水源保护区,为保护环境,施工过程中要严格执行环境保护措施,包括施工期间的噪声、粉尘、废水、废气等的控制和处理。
2、施工材料准备施工前要对所需材料进行统计和采购,确保材料的质量和数量满足施工需要。
同时要做好材料的存放和保管工作,防止材料受潮、污染等问题。
3、施工人员培训施工前要对施工人员进行培训,包括安全知识、操作技能、质量要求等方面的培训,确保施工人员具备必要的技能和知识。
4、施工方案编制根据工程设计和实际情况,编制施工方案,明确施工工艺、施工方法、施工顺序、施工要点等内容,为施工提供指导和保障。
第五章桥梁工程施工1、基础施工按照设计要求,进行桩基础的施工,包括钻孔、灌注、钢筋绑扎等工作。
在施工过程中,要注意施工质量和安全。
2、上部结构施工上部结构采用预应力空心板梁,施工时要注意板梁的制作、吊装、拼装等工作。
同时,要注意预应力张拉的控制和质量检测。
3、桥台施工桥台采用桩接盖梁结构,施工时要注意桥台墩身的制作、安装和桥台盖梁的浇筑等工作。
在施工过程中,要注意施工质量和安全。
4、管线施工桥上空心板间有多条管线,施工时要注意管线的敷设和保护,避免对管线造成损坏。
第六章施工平面布置施工平面布置应根据施工方案和施工进度,合理布置施工现场,确保施工效率和质量。
同时,要注意施工现场的安全和环保问题。
第七章桥梁施工安全、质量保证措施1、安全措施施工过程中要严格执行安全措施,包括安全教育、安全防护、施工现场管理等方面的措施,确保施工过程中没有发生安全事故。
2、质量保证措施施工过程中要严格执行质量保证措施,包括材料质量、施工质量、工艺质量等方面的措施,确保工程质量符合设计要求。
第八章总结本工程桥梁采用先进的结构和工艺,施工过程中严格执行各项规范和要求,保证了工程质量和安全。
同时,施工过程中注重环保和社会责任,得到了当地居民和相关部门的认可和赞扬。
一级建造师 城市桥梁上部结构施工

1K412030 城市桥梁上部结构施工1K412000 城市桥梁工程本章包括4节:1K412010 城市桥梁结构形式及通用施工技术1K412020 城市桥梁下部结构施工1K412030 城市桥梁上部结构施工1K412040 管涵和箱涵施工1K412030 城市桥梁上部结构施工本节内容:1K412031 装配式梁(板)施工技术1K412032 现浇预应力(钢筋)混凝土连续梁施工技术1K412033 钢梁制作与安装要求1K412034 钢-混凝土结合梁施工技术1K412035 钢筋(管)混凝土拱桥施工技术1K412036 斜拉桥施工技术1K412031 装配式梁(板)施工技术本条适用于装配式混凝土、钢筋混凝土和预应力混凝土梁(板)桥构件的预制、移运、堆放和安装施工。
【知识点1】装配式梁(板)的预制、场内移运和存放➢考情分析20年单选题7、19年单选题8、17年单选题6➢命题趋势客观选择题➢核心考点•构件预制★★•构件的场内移运和存放★★一、装配式梁(板)施工方案3)依照吊装机具不同,梁板架设方法分为起重机架梁法、跨墩龙门吊架梁法和穿巷式架桥机架梁法。
一、装配式梁(板)施工方案3)依照吊装机具不同,梁板架设方法分为起重机架梁法、跨墩龙门吊架梁法和穿巷式架桥机架梁法。
二、装配式梁(板)的预制、场内移运和存放(一)构件预制(1)构件预制场的布置应满足预制、移运、存放及架设安装的施工作业要求;应平整、坚实。
预制场地应根据地基及气候条件,设置必要的排水设施,并应采取有效措施防止场地沉陷。
砂石料场的地面宜进行硬化处理。
(2)预制台座的地基应具有足够的承载力。
(3)预制台座的间距应能满足施工作业要求。
(4)当后张预应力混凝土梁预计的拱度值较大时,可考虑在预制台座上设置反拱。
(二)构件的场内移运和存放(1)构件在脱底模、移运、吊装时,混凝土的强度不得低于设计强度的75% ,后张预应力构件孔道压浆强度应符合设计要求或不低于设计强度的75%。
城市桥梁上部结构施工

城市桥梁上部结构施工
一、单项选择题
1、预应力混凝土构件吊装时,其孔道水泥浆的强度不应低于构件的设计要求,如设计无要求,一般不低于()MPa。
A、10
B、20
C、25
D、30
2、装配式桥梁构件在脱底模时,混凝土的强度不应低于设计要求的吊装强度,一般不应低于设计强度的()。
A、50%
B、75%
C、80%
D、100%
3、下列装配式梁(板)安装方法中,不属于简支梁(板)架设方法的是()。
A、起重机架梁法
B、跨墩龙门吊架梁法
C、架桥机悬拼法
D、穿巷式架桥机架梁法
4、现浇预应力钢筋混凝土连续梁施工时,支架和模板完成后应进行预压,其作用是消除基础的沉陷和()。
A、支架弹性变形
B、支架非弹性变形
C、混凝土收缩及温度变形
D、混凝土连续梁预拱度
5、采用悬臂浇筑法施工,挂篮设计的斜拉水平限位系统和上水平限位安全系数不得小于()。
A、2
B、3
C、4
D、5
6、确定悬臂浇筑段前段高程时,不需要考虑的因素是()。
A、挂篮前端的水平变形值
B、预拱度设置
C、施工中已浇段的实际高程
D、温度影响
7、采用悬臂浇筑法施工预应力钢筋混凝土连续梁时,正确的合龙顺序是()。
A、次跨→中跨→边跨
B、中跨→边跨→次跨
C、边跨→次跨→中跨
D、次跨→边跨→中跨
8、悬浇法施工时,预应力混凝土梁体一般分为()大部分浇筑。
桥梁上部结构的施工方法

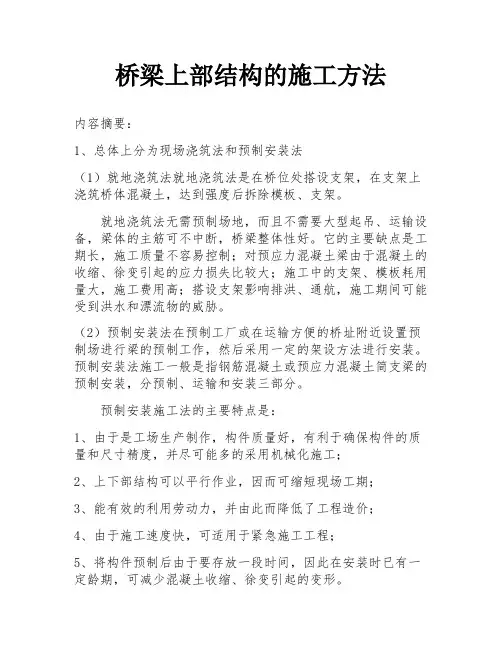

桥梁上部结构的施工方法内容摘要:1、总体上分为现场浇筑法和预制安装法(1)就地浇筑法就地浇筑法是在桥位处搭设支架,在支架上浇筑桥体混凝土,达到强度后拆除模板、支架。
就地浇筑法无需预制场地,而且不需要大型起吊、运输设备,梁体的主筋可不中断,桥梁整体性好。
它的主要缺点是工期长,施工质量不容易控制;对预应力混凝土梁由于混凝土的收缩、徐变引起的应力损失比较大;施工中的支架、模板耗用量大,施工费用高;搭设支架影响排洪、通航,施工期间可能受到洪水和漂流物的威胁。
(2)预制安装法在预制工厂或在运输方便的桥址附近设置预制场进行梁的预制工作,然后采用一定的架设方法进行安装。
预制安装法施工一般是指钢筋混凝土或预应力混凝土简支梁的预制安装,分预制、运输和安装三部分。
预制安装施工法的主要特点是:1、由于是工场生产制作,构件质量好,有利于确保构件的质量和尺寸精度,并尽可能多的采用机械化施工;2、上下部结构可以平行作业,因而可缩短现场工期;3、能有效的利用劳动力,并由此而降低了工程造价;4、由于施工速度快,可适用于紧急施工工程;5、将构件预制后由于要存放一段时间,因此在安装时已有一定龄期,可减少混凝土收缩、徐变引起的变形。
2、具体又分:(1)固定支架就地浇筑法就地浇筑法是在桥位处搭设支架,在支架上浇筑桥体混凝土,达到强度后拆除模板、支架。
就地浇筑法施工无需预制场地,而且不需要大型起吊、运输设备,梁体的主筋可不中断,桥梁的整体性好。
它的缺点主要是工期长,施工质量不容易控制;对预应力混凝土梁由于混凝土的收缩、徐变引起的应力损失比较大;施工中的支架模板耗用量大,施工费用高;搭设支架影响排洪、通航,施工期间可能受到洪水和漂流物的威胁。
(2)悬臂施工法悬臂施工法是从桥墩开始,两侧对称进行现浇梁段或将预制节段对称进行拼装。
前者称悬臂浇筑施工,后者称悬臂拼装施工,有时也将两种方法结合使用。
悬臂施工的主要特点是:1、桥梁在施工过程中产生负弯矩,桥墩也要求承受由施工产生的弯矩,因此悬臂施工宜在营运状态的结构受力与施工状态的受力状态比较接近的桥梁中选用,如预应力混凝土T型刚构桥、变截面连续梁桥和斜拉桥等;2、非墩桥固接的预应力混凝土梁桥,采用悬臂施工时应采取措施,使墩、梁临时固结,因而在施工过程中有结构体系的转换存在;3、采用悬臂施工的机具设备种类很多,就挂篮而言,也有桁架式、斜拉式等多种类型,可根据实际情况选用;4、悬臂浇筑施工简便,结构整体性好,施工中可不断调整位置,常在跨径大于100的桥梁上选用;悬臂拼装法施工速度快,桥梁上、下部结构可平行作业,但施工精度要求比较高,可在跨径100m以下的大桥中选用;5、悬臂施工法可不用或少用支架,施工不影响通航或桥下交通。
城市桥梁知识点总结

城市桥梁知识点总结一、城市桥梁的概念及意义城市桥梁是指位于城市区域内的桥梁设施,它不仅是城市基础设施的重要组成部分,更是人们生活、生产和交通的重要便利条件。
城市桥梁的意义主要可以从以下几个方面来概括:1. 交通通道:桥梁作为城市之间、城市内部交通的重要通道,为人们的出行提供了便利条件,促进了城市的经济发展和社会交往。
2. 地理连接:城市桥梁连接了城市之间、城市内部的地理障碍,使得城市空间得以延伸,扩大了城市的发展范围,提高了土地的利用率。
3. 经济作用:城市桥梁的建设和维护不仅为当地的建筑、交通、物流等产业提供了就业机会,还为城市的经济增长和产业发展提供了便捷条件。
4. 社会效益:城市桥梁的存在,便利了城市居民的日常生活,改善了城市的居住环境,为城市的社会安全和文化发展提供了保障。
二、城市桥梁的分类按照结构形式和用途,城市桥梁可以分为多种类型。
下面将按照结构形式和用途对城市桥梁进行分类。
1. 结构形式分类:(1) 梁桥:梁桥是由多跨连续梁组成的桥梁,弯矩和剪力主要由横隔板承担,在城市道路上广泛使用。
(2) 拱桥:拱桥是由多个拱构成的桥梁,起到抵抗外力的作用,构造简单,且美观,适用于跨越较小河道或城市中的装饰性桥梁。
(3) 悬索桥:悬索桥是利用拉索来承担桥梁自重和荷载的一种桥梁形式,适用于大跨度的桥梁。
(4) 钢桁梁桥:钢桁架桥又称为钢桁梁桥,桁架桥,主要构件在一端支承时构件,适用于跨越较大水域的桥梁。
(5) 钢箱梁桥:钢箱梁桥是由钢材材料制成的空心箱形截面构件和桥墩连接而成,用于大跨度桥梁的建设。
2. 用途分类:(1) 公路桥:公路桥是用于城市道路交通的桥梁,主要为汽车通行提供便利。
(2) 铁路桥:铁路桥是用于城市铁路的桥梁,主要为火车和铁路列车提供行驶通道。
(3) 步行桥:步行桥是专门为行人通行而设计的桥梁,通常跨越道路、河流、公园等地方,为市民提供便利的行走条件。
(4) 跨河大桥:跨河大桥是一种大跨度桥梁,主要用于跨越江河、湖泊等水域,连接城市之间。
一级建造师题库城市桥梁工程[题目答案分离版][题目答案结合版]
![一级建造师题库城市桥梁工程[题目答案分离版][题目答案结合版]](https://img.taocdn.com/s3/m/3ff42afcb9d528ea80c7793d.png)
1K412000城市桥梁工程[题目答案分离版]字体:大中小一、单项选择题1、桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离为()。
A.桥下净空高度B.建筑高度C.容许建筑高度D.净矢高【正确答案】:B【答案解析】:建筑高度:桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离。
桥下净空高度:设计洪水位、计算通航水位或桥下线路路面至桥跨结构最下缘之间的距离。
容许建筑高度:公路或铁路定线中所确定的桥面或轨顶标高,对通航净空顶部标高至差。
净矢高:从拱顶截面下缘至相邻两拱脚截面下缘最低点之连线的垂直距离。
参见教材P39。
【该题针对“城市桥梁工程结构与材料”知识点进行考核】2、依靠墙体自重抵挡土压力作用,且形式简单,就地取材,施工简便的挡土墙是()。
A.重力式B.悬臂式C.扶壁式D.尾杆式【正确答案】:A【答案解析】:重力式挡土墙依靠墙体自重抵挡土压力作用,且形式简单,就地取材,施工简便。
参见教材P40表1K412012。
【该题针对“城市桥梁工程结构与材料”知识点进行考核】3、重力式挡土墙中凸榫的作用是()。
A.增强挡土墙的刚度B.增强挡土墙的整体性C.抵抗滑动D.降低墙高【正确答案】:C【答案解析】:在墙背设少量钢筋,并将墙趾展宽(必要时设少量钢筋)或基底设凸榫抵抗滑动,可减薄墙体厚度,节省混凝土用量。
参见教材P41,表1K412012。
【该题针对“城市桥梁工程结构与材料”知识点进行考核】4、刚性挡土墙在外力作用下向填土一侧移动,使墙后土体向上挤出隆起,则作用在墙上的水平压力称为()。
(07年真题)A.水平推力B.主动土压力C.被动土压力D.静止土压力【正确答案】:C【答案解析】:若刚性挡土墙在外力作用下,向填土一侧移动,这时作用在墙上的土压力将由静止压力逐渐增大,当墙后土体达到极限平衡,土体开始剪裂,出现连续滑动面,墙后土体向上挤出隆起,这时土压力增到最大值,称为被动土压力。
参见教材P43页。
【该题针对“城市桥梁工程结构与材料”知识点进行考核】5、钢筋弯制前采用冷拉法进行调直时,()钢筋的冷拉率不得大于1%。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政公用工程管理与实务
环球网校
刘军亮
1K412032现浇预应力(钢筋)混凝土连续梁施工技术 支架法、悬臂浇筑法
一、支(模)架法
(一)模板、支架和拱架的设计与验算 (1)设计与验算的主要项目 承载能力、刚度、稳定性
(2)模板、支架和拱架的设计中应设施工预拱度。 施工预拱度应考虑下列因素: 1)设计文件规定的结构预拱度。 2)支架和拱架承受全部施工荷载引起的弹性变形。 3)受载后由于杆件接头处的挤压和卸落设备压缩
2.仅提供支架强度验算尚不满足专项方案的要求,还 应提供支架刚度和稳定性方面的验算。并且专项方案应 由施工单位专业工程技术人员编制,经专家论证补充完 善后,由施工企业技术负责人签批和监理单位总监理工 程师签认后实施。
施工日志有以下记录: (1)施工组织设计经项目经理批准签字后,上报监理工 程师审批。 (2)专项方案提供了支架的强度验算,符合规范要求。 (3)由于拆迁影响了工期,项目总工程师对施工组织设 计作了变更,并及时请示项目经理,经批准后付诸实施。 (4)为加快桥梁应力张拉的施工进度,从其他工地借来 一台千斤顶与项目部现有的油泵配套使用。
【例题】混凝土浇筑前,要检查模板支架的( )以及 检查钢筋及预埋件的位置,规格数量,并做记录。 A. 强度 B. 数量 C. 刚度 D. 材质 E. 稳定性 【答案】 ACE
【例题】模板设计应包括以下内容( )。 A. 模板的形式和制造材料的选择 B. 隔离剂的选用 C. 防止吊模变形和位移的措施 D. 混凝土配比计算 E. 模板及其支架在风载作用下防止倾倒的构造措施 【答案】ABCE
而产生的非弹性变形。 4)支架、拱架基础受载后的沉降。
(二)模板、支架和拱架的制作与安装 (1)地基要求
支架立柱必须落在有足够承载力的地基上,立柱底 端必须放置垫板或混凝土垫块。支架地基严禁被水浸泡, 冬期施工必须采取防止冻胀的措施。
(2)支架或拱架不得与施工脚手架、便桥相连。
(3)钢管满堂支架搭设完毕后,应按《钢管满堂支架预 压技术规程》JGJ/T 194—2009要求,预压支架合格并 形成记录。
【例题】现浇钢筋混凝土预应力箱梁模板支架刚度验算 时,在冬期施工的荷载组合包括( )。【2015】 A.模板、支架自重 B.现浇箱梁自重 C.施工人员、堆放施工材料荷载 D.风雪荷载 E.倾倒混凝土时产生的水平冲击荷载
【答案】ABD 【解析】模板在桥梁施工过程中,起着关键性的作用, 其在设计阶段应包含以下内容:模板及其支架在风载作 用下防止倾倒的构造措施、模板的形式和制造材料的选
择、隔离剂的选用、防止吊模变形和位移的措施。
【例题】关于桥梁模板及承重支架的设计与施工的说法, 错误的是( )。【2014】 A.模板及支架应具有足够的承载力、刚度和稳定度 B.支架立柱高于5m时,应在两横撑之间加剪刀撑 C.支架通行孔的两边应加护桩,夜间设警示灯 D.施工脚手架应与支架相连,以提高整体稳定性
【答案】D 【解析】脚手架应按规定采用连接件与构筑物相连接, 使用期间不得拆除;脚手架不得与模板支架相连接。
【例题】关于钢筋混凝土桥梁钢筋接头设置的说法,正 确的有( )。【2011】 A.同一根钢筋上宜少设接头 B.钢筋接头应设在受力较小区段 C.对受力不明确的钢筋应按受压处理 D.同一根钢筋在焊接长度区段内不得有两个接头 E.钢筋接头部位横向净距应等于20㎜ 【答案】ABD
【背景资料】【案例1K412032】 某市新建道路跨线桥,主桥长520m,桥宽22.15m,
桥梁中间三跨为钢筋混凝土预应力连续梁,跨径组合为 30m+35m+30m,需现场浇筑,进行预应力张拉;其余部 分为T形22m简支梁。支架设计为满堂支撑形式,部分基础 采用加固处理。模板支架有详细专项方案设计,经项目经理 批准将支架施工分包给专业公司,并签订了分包合同。
【问题】 1.施工组织设计的审批程序的做法是否正确,应如何 办理? 2.专项方案仅提供支架的强度验算尚不满足要求,请 予以补充。 3.在支架上现浇混凝土连续梁时,支架应满足哪些要 求,有哪些注意事项? 4.从其他工地借用千斤顶与现有设备配套使用违反了 哪些规定?
【参考答案】 1.不正确。工程施工组织设计应经项目经理签批后, 必须经企业(施工单位)技术负责人审批,并加盖公章 后方可实施;有变更时,应有变更审批程序。
(五)模板、支架和拱架的拆除 (1)模板、支架和拱架拆除应符合下列规定:
1)非承重侧模 应在混凝土强度能保证结构棱角不损坏时方可拆除, 混凝土强度宜为2.5MPa及以上。 2)钢筋混凝土结构的承重模板、支架 应在混凝土强度能承受其自重荷载及其他可能的叠加荷 载时,方可拆除。
3)模板、支架和拱架拆除原则: 先支后拆、后支先拆的原则。 支架和拱架应按几个循环卸落,卸落量宜由小渐大。 每一循环中,在横向应同时卸落、在纵向应对称均衡卸落。 卸落顺序: 简支梁、连续梁结构的模板应从跨中向支座方向依次 循环卸落;悬臂梁结构模板宜从悬臂端开始顺序卸落。
【例题】关于钢筋接头的说法正确的是( 【2014二建】 A.钢筋接头应优先选用闪光对焊 B.受拉主筋宜采用绑扎连接 C.HRB335钢筋可采用机械连接接头 D.同一根钢筋上宜少设接头 E.钢筋接头应设在构件最大负弯矩处 【答案】CD
)。
【例题】根据《城市桥梁工程施工与质量验收规范》 CJJ2-2008,正确的有( )。【2015二建】 A.工程施工质量应符合相关规范的规定 B.参加工程施工质量验收的人员应具备规定的资格 C.检测单位必须具有相关资质 D.隐蔽工程验收可在下道工序开始后组织 E.工程施工结束后,应先由施工单位自行组织验收 【答案】ABCE
(4)支架、拱架安装完毕,经检验合格后方可安装模板; 安装模板应与钢筋工序配合进行,妨碍绑扎钢筋的模板, 应待钢筋工序结束后再安装;模板在安装过程中,必须 设置防倾覆设施。
(三)钢筋施工技术
热轧钢筋接头形式: 焊接、机械连接、绑扎搭接 焊接:电弧凝土
