材料消耗节超情况统计表
节超分析管理办法

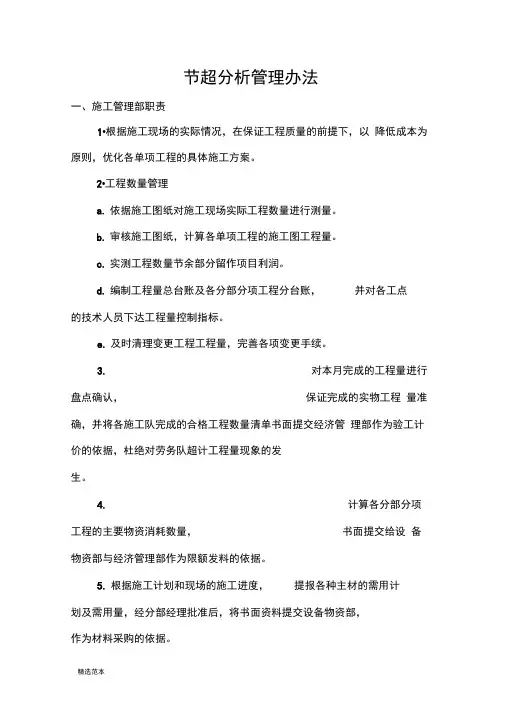

节超分析管理办法一、施工管理部职责1•根据施工现场的实际情况,在保证工程质量的前提下,以降低成本为原则,优化各单项工程的具体施工方案。
2•工程数量管理a.依据施工图纸对施工现场实际工程数量进行测量。
b.审核施工图纸,计算各单项工程的施工图工程量。
c.实测工程数量节余部分留作项目利润。
d.编制工程量总台账及各分部分项工程分台账,并对各工点的技术人员下达工程量控制指标。
e.及时清理变更工程工程量,完善各项变更手续。
3.对本月完成的工程量进行盘点确认,保证完成的实物工程量准确,并将各施工队完成的合格工程数量清单书面提交经济管理部作为验工计价的依据,杜绝对劳务队超计工程量现象的发生。
4.计算各分部分项工程的主要物资消耗数量,书面提交给设备物资部与经济管理部作为限额发料的依据。
5.根据施工计划和现场的施工进度,提报各种主材的需用计划及需用量,经分部经理批准后,将书面资料提交设备物资部,作为材料采购的依据。
6.计算本月内各施工队完成的实物工程量的主要材料理论用量,并将书面材料提交设备物资部与经济管理部,作为材料节超分析的主要依据。
二、成本核算分工三、节点时间1、每月19日晚20:00前现场准确形象进度报施工管理部杨冰;2、每月20日白天现场实际物资盘点,再次确认形象进度;3、每月20日晚,由工区技术配合成本核算负责人员完成开累设计量、本期完成设计量统计。
4、21日梳理统计完成的工作,查缺补漏,22日前汇总交工。
5、四、20日盘点注意事项1、仔细确认现场完成实物量,不得缺少项目;2、审核现场物资盘点是否准确;3、与物资部商议确定未完分部分项工程量盘点界限,女(抗滑桩桩孔内钢筋量和桩外半成品量)并详细记录。
4、清查、量测、计算未全部施工完成项目:如,接桩部分预留钢筋数量、一、二层砌体(窖石)方量等。
5、物资盘点配合人员由工区技术负责人安排,保证形象进度、工程量统计准确,制定两级签字制度:将填表人,工区技术负责人签字的纸质版报送施工管理部,作为对技术人员奖罚考核的依据。
合同耗用材料统计表模板

合同耗用材料统计表模板英文回答:Contract Material Consumption Report Template.Introduction:The Contract Material Consumption Report Template is a useful tool for tracking and analyzing the usage of materials in a contract. It provides a comprehensive overview of the materials consumed, their quantities, and associated costs. This template is designed to assist in monitoring material usage, identifying any discrepancies, and ensuring efficient resource allocation.Components of the Template:1. Contract Details: This section includes information about the contract, such as the project name, contract number, and duration. It helps to establish a context forthe material consumption analysis.2. Material List: This section lists all the materials used in the contract. Each material entry includes details such as the material name, description, unit of measure, and unit cost. This information is crucial for accurately calculating the total cost of each material used.3. Consumption Data: This section captures the consumption data for each material. It includes columns for recording the quantity used, the date of consumption, and the associated cost. This data can be entered on a regular basis to keep track of the ongoing material usage.4. Summary and Analysis: This section provides a summary of the material consumption data. It includes the total quantity consumed, the total cost incurred, and any variations from the estimated consumption. This analysis helps in identifying any over or underutilization of materials and enables better decision-making for future contracts.Benefits of Using the Template:1. Cost Control: By tracking material consumption and associated costs, the template helps in controlling expenses and avoiding budget overruns. It enables theproject manager to identify any excessive material usageand take corrective measures.2. Resource Optimization: The template allows for the analysis of material consumption patterns, therebyfacilitating better resource allocation. By identifying trends and patterns, the project team can optimize the procurement and utilization of materials, leading to improved efficiency.3. Transparency and Accountability: The template promotes transparency and accountability by providing aclear record of material consumption. It helps in ensuring that the materials are used as per the contractrequirements and that any deviations are promptly addressed.4. Decision-Making Support: The template providesvaluable insights into material consumption, enabling informed decision-making. The analysis of consumption patterns can guide future procurement strategies and helpin negotiating better contracts with suppliers.Example:Let's consider a construction project where the contract involves the installation of electrical wiring. The Contract Material Consumption Report Template can be used to track the usage of electrical wires, connectors, and other related materials.In the Material List section, the template would include entries for different types of wires, connectors, and other associated materials. The consumption data section would capture the quantity of each material used, the dates of consumption, and the associated costs.Using the template, the project manager can monitor the material consumption on a regular basis. They can identify any discrepancies, such as excessive usage of wires orunexpected costs due to changes in specifications. This information can then be used to take corrective actions, such as revising the procurement strategy or adjusting the project timeline.中文回答:合同耗用材料统计表模板。
车间材料消耗汇总表

车间材料消耗汇总表一、引言车间材料消耗汇总表是一个重要的工具,用于追踪和记录车间内不同材料的消耗情况。
该文档旨在提供车间材料消耗汇总表的模板和相关指导,有助于车间管理人员更好地控制材料消耗,节约成本。
二、表格结构车间材料消耗汇总表通常由以下基本栏位组成:1.日期:记录消耗材料的日期;2.材料名称:列出所有使用的材料名称;3.规格型号:填写每种材料的规格和型号;4.单位:标明材料的计量单位,如千克、米等;5.消耗数量:记录每种材料的消耗数量;6.单价:填写每种材料的单价;7.金额:根据消耗数量和单价计算出的金额;8.备注:用于记录特殊情况或其他需要注意的事项。
三、填写方法以下为填写车间材料消耗汇总表的具体步骤:1.确定日期范围:确定要追踪材料消耗的时间范围,例如一个月或一个季度;2.填写材料名称和规格型号:根据车间所使用的材料种类,逐行填写每一种材料的名称和规格型号;3.填写单位:在每一行的单位栏位填写相应材料的计量单位;4.填写消耗数量:根据车间实际消耗情况,逐行填写每一种材料的消耗数量;5.填写单价:根据车间所购买材料的单价或实际采购价格,逐行填写每一种材料的单价;6.计算金额:在每一行的金额栏位,通过将消耗数量和单价相乘计算出相应的金额;7.添加备注:若需要额外备注或记录特殊情况,可在备注栏位填写相关信息。
四、示例以下是一个车间材料消耗汇总表的示例:日期材料名称规格型号单位消耗数量单价金额备注2021-01-01铁板2mm1000mm2000mm 张10 20 2002021-01-01铆钉4mm 盒 2 10 202021-01-02 铜线1mm²米100 5 500 临时需求2021-01-03铝型材20mm*20mm 米50 15 7502021-01-03螺丝M8*20 个30 1 30五、注意事项在填写车间材料消耗汇总表时需注意以下事项:1.准确记录:确保准确记录材料的名称、规格型号、单位和消耗数量;2.统一计量单位:在填写单位时,保持统一计量单位的使用,避免混淆和错误;3.核对单价:填写单价时要和实际采购价格核对,确保准确性;4.及时更新:根据车间的消耗情况及时更新材料消耗汇总表,保持数据的准确性;5.备注信息:在备注栏位记录需要特别注意或额外说明的事项。
物资节超考核管理办法

物资节超考核管理办法为进一步加强项目物资管理,降低物资消耗成本,特制订项目物资节超考核管理办法。
第一条组织机构项目部成立项目物资节超考核领导小组:组长:项目党工委书记副组长:项目经理、副经理、总工程师、总经济师组员:工程、物资、试验、工经、财务、安质、机电部门负责人,各架子队队长、书记、技术负责人、各分公司站队负责人项目物资节超考核领导小组下设办公室,办公室设在项目物资部,物资部长任办公室主任。
第二条考核对象考核对象:各架子队施工班组。
项目部每个月分两级对材料节超进行核算:项目部对架子队(站队)进行材料节超核算,架子队(站队)对各作业班组进行材料节超核算。
核算后,项目部根据核算结果对各作业班组进行奖罚兑现,而项目部对各架子队(站队)只核算不奖罚。
第三条考核办法1.考核频次和时间架子队(站队)对各作业班组的材料节超考核每月进行一次,并在次月5日前公布上月考核结果和兑现奖罚。
2 •考核范围节超考核的主要物资为:钢材、殓、速凝剂、防水板。
3.奖罚兑现原则(1)坚持谁节超奖罚谁的原则。
(2)每月对班组的考核奖罚额度不宜太大,控制在5000元以内,项目部可根据此额度按季度浮动调整考核标准和兑现标准。
4.主要材料考核标准:(1)松考核标准:①隧道喷射牲(有钢架)考核应耗量=实测喷浆断面方量X (1+损耗40%), 损耗主要为回弹和操作损耗,根据项目部实际水平情况确定,超挖引起的超耗在开挖质量考核中体现。
②隧道喷射牲(无钢架)考核应耗量=实测喷浆断面方量X (1+损耗30%), 损耗主要为回弹和操作损耗,根据项目部实际水平情况确定,超挖引起的超耗在开挖质量考核中体现。
③开挖引起的二衬栓超耗量=实测初支断面方量-含预留变形量交底初支断面方量④孔桩牲考核应耗量二施工图设计数量X (1+损耗10%)⑤墩身及梁部殓考核应耗量二施工图设计数量X (1+损耗1%)⑥速凝剂考核应耗量:配合比用量X (1+所有架子队的平均超耗值)(2)钢材考核标准:①超前、初支用钢材:考核应耗量二现场实际应耗量②隧道二衬、桥梁等结构用钢材:钢筋(盘条、圆钢、螺纹钢)考核应耗量二设计数量X (1+损耗1.8%)型材(工字钢、角钢、槽钢、钢板、无缝钢管)考核应耗量二设计数量X(1+损耗1%)(3)防水板、土工布考核标准:防水板、土工布考核应耗量二设计应耗数量X (1+损耗8%),损耗含搭接以及松弛部分。
