变电站220kV GIS设备安装方案施工组织设计一、前言变电站是电力系统中重要的组成部分,其正常运行对于电网的可靠性和稳定性至关重要。

而变电站中的220kV气体绝缘开关设备(以下简称GIS)是关乎电网安全运行的重要设备之一。

为了保证GIS设备的正常安装和施工,本文将针对变电站220kV GIS设备安装方案进行施工组织设计。

二、工程概述本工程计划在某地区的变电站中安装一套220kV GIS设备,包括电缆引入装置、GIS设备、电缆封堵件等。

该设备是采用封闭型、模组化设计的,以提高电网的可靠性和维护效率。

三、施工组织设计1. 组织机构本项目施工组织包括总指挥部、技术负责人、施工队伍和监理人员。

总指挥部负责协调施工进度、安全保障和质量控制等工作;技术负责人负责设备安装方案的审核、施工过程的监督和安全保障;施工队伍负责具体的设备安装工作,包括设备搬运、安装连接、接地等;监理人员负责对施工过程进行监督和质量检验。

2. 施工流程(1)准备工作:包括施工人员培训、施工计划制定、施工设备准备和安全措施的确定等。

(2)设备搬运:根据施工计划,采用起重设备将GIS设备从运输车辆上卸下,并移至安装位置。

(3)设备安装:按照设备安装图纸和相关规范要求,将分模块的GIS设备进行连接、固定和调整,确保设备的稳定和可靠。

(4)电缆引入装置安装:根据相关图纸和设计要求,将电缆引入装置连接至GIS设备,并进行接地处理。

(5)电缆封堵件安装:根据设计要求,在设备安装完毕后,进行电缆封堵件的安装和封堵,确保设备的密封性能。

(6)验收和测试:对设备进行验收和测试,包括运行试验、绝缘测试和设备保护测试等,确保设备符合相关要求。

3. 安全措施为确保施工过程中的安全性和顺利进行,施工方需采取以下安全措施:(1)施工人员必须配戴符合要求的防护用品,包括头盔、防护鞋等。

(2)在施工现场设置明显的安全警示标志,并进行周边隔离。

(3)施工人员必须按照相关规范要求进行操作,避免发生人为错误。

GIS基础专项施工方案

GIS基础专项施工方案

GIS基础专项施工方案引言GIS(地理信息系统)是一种基于地理空间数据的信息系统,可用于地理空间数据的采集、处理、分析和展示。

在工程施工中,GIS也发挥了重要作用,帮助工程师更好地掌握施工过程中的地理信息,提高施工效率和质量。

本文将介绍GIS基础专项施工方案,以指导工程建设中GIS的应用。

施工前准备在进行GIS基础专项施工前,需要进行以下准备工作: 1. 地理数据收集:收集相关地理数据,包括地形、建筑物、道路、管线等数据。

2. 数据处理:对收集的地理数据进行处理,包括数据清洗、转换、投影等。

3. 地图制作:根据需要制作地图,包括基础地图、施工用地图等。

4. GIS软件准备:选择适用的GIS软件,提前进行安装和配置。

施工流程GIS基础专项施工主要包括以下步骤: 1. 地理数据采集:在施工现场进行地理数据采集,获取最新的地理信息数据。

2. 数据编辑:对采集的地理数据进行编辑,包括数据更新、修正等。

3. 地图制作:根据需要制作地图,包括施工单位地图、现场施工地图等。

4. 数据分析:利用GIS软件进行数据分析,帮助工程师了解地理信息情况,制定合理的施工方案。

5. 数据展示:将数据分析结果显示在地图上,为施工决策提供支持。

施工注意事项在GIS基础专项施工过程中,需要注意以下事项: 1. 数据准确性:确保采集的地理数据准确无误,以保证后续分析和决策的可靠性。

2. 数据保密性:对涉及隐私等方面的数据进行保密处理,确保数据安全。

3. 软件操作规范:操作GIS软件时要按照规范进行操作,避免误操作导致数据错误。

4. 数据备份:及时对重要数据进行备份,以防数据丢失造成不必要的损失。

结论GIS基础专项施工是工程建设中不可或缺的一环,通过合理的GIS应用可以提高施工效率和质量,为工程建设提供可靠的地理信息支持。

在未来的工程建设中,GIS将扮演越来越重要的角色,需要工程师不断学习和应用GIS技术,以更好地开展工程施工工作。

一期二百二KV升压站综合改造工程GIS安装施工方案

一期二百二KV升压站综合改造工程GIS安装施工方案

目录第一章工程概况及特点 (2)一、适用范围 (2)二、目的 (2)三、引用文件、资料 (2)四、定义、术语 (2)五、工程概述 (2)1. 概况 (2)2. 主要内容 (2)3. 工程量及日期 (3)第二章施工组织结构 (4)第三章施工准备 (5)一、技术准备 (5)1. 制定安装程序和施工方案 (5)2. 向施工人员进行技术交底 (5)3. 熟悉施工图 (5)4. 学习说明书及规程规范 (5)5. 准备施工管理资料 (5)二、施工场地的准备 (5)三、施工机械设备和主要材料的准备 (5)1. 机械设备准备 (5)2. 材料准备 (6)四、施工人员准备 (6)五、运输与起吊要求 (6)六、安装前的检查验收 (6)1. 封闭式组合电器运到现场的检查要求: (6)2. 封闭式组合电器运到现场的保管要求: (7)3. 封闭式组合电器元件装配前的检查: (7)第四章施工流程及安装 (8)一、施工应具备的条件 (8)二、施工主要工序流程 (9)三、基础测量、划线 (10)四、断路器就位 (10)五、元件的组装 (10)六、隔离开关与接地开关操作机构的检查 (11)七、套管安装 (12)八、设备接地及基础紧固 (12)九、更换吸附剂、抽真空 (12)十、充SF6气体 (13)十一、互感器、避雷器安装 (13)十二、与外设备连接 (13)十三、补漆与标识 (13)第五章施工质量与安全环境控制要点 (14)一、施工质量控制要点 (14)二、施工安全环境控制要点 (14)第一章工程概况及特点一、适用范围本施工方案适用于湛江电厂一期220KV升压站综合改造工程GIS设备安装施工作业。

二、目的为保证GIS设备的施工安装质量,促进安装技术的进步,确保设备安全运行,望通过本施工方案的指导,能使各工序施工得以按施工规范执行,使其施工质量达到验评标准。

三、引用文件、资料1. 一期220KV升压站综合改造项目建设安装工程投标文件2. 一期220kV升压站综合改造项目建筑安装工程施工技术协议书3. 一期220KV升压站综合改造工程山西省电力勘测设计院图纸4.《GBJ 147-90 电气装置安装工程高压电器施工及验收规范》5.《GB 50303-2002 建筑电气工程施工质量验收规范》6.《湛江电力有限公司承包商管理手册》四、定义、术语本施工方案中的定义、术语,均引用上述文件、资料中的定义、术语。

合肥云谷220kV变电站工程GIS基础措施

合肥云谷220kV变电站工程GIS基础措施

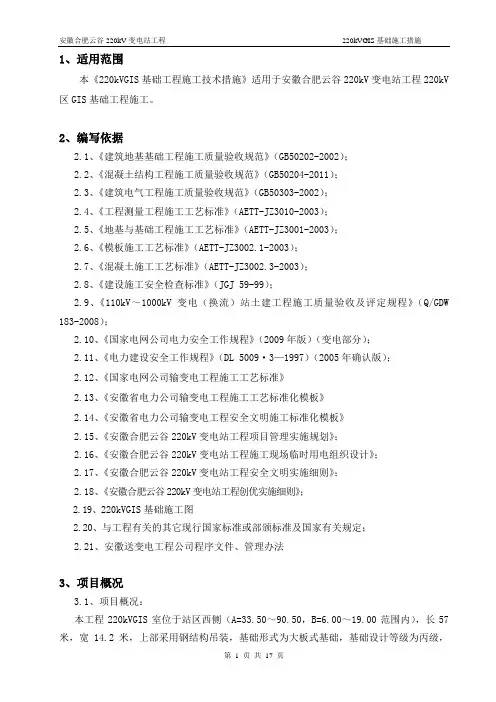

1、适用范围本《220kVGIS基础工程施工技术措施》适用于安徽合肥云谷220kV变电站工程220kV 区GIS基础工程施工。

2、编写依据2.1、《建筑地基基础工程施工质量验收规范》(GB50202-2002);2.2、《混凝土结构工程施工质量验收规范》(GB50204-2011);2.3、《建筑电气工程施工质量验收规范》(GB50303-2002);2.4、《工程测量工程施工工艺标准》(AETT-JZ3010-2003);2.5、《地基与基础工程施工工艺标准》(AETT-JZ3001-2003);2.6、《模板施工工艺标准》(AETT-JZ3002.1-2003);2.7、《混凝土施工工艺标准》(AETT-JZ3002.3-2003);2.8、《建设施工安全检查标准》(JGJ 59-99);2.9、《110kV~1000kV变电(换流)站土建工程施工质量验收及评定规程》(Q/GDW 183-2008);2.10、《国家电网公司电力安全工作规程》(2009年版)(变电部分);2.11、《电力建设安全工作规程》(DL 5009·3—1997)(2005年确认版);2.12、《国家电网公司输变电工程施工工艺标准》2.13、《安徽省电力公司输变电工程施工工艺标准化模板》2.14、《安徽省电力公司输变电工程安全文明施工标准化模板》2.15、《安徽合肥云谷220kV变电站工程项目管理实施规划》;2.16、《安徽合肥云谷220kV变电站工程施工现场临时用电组织设计》;2.17、《安徽合肥云谷220kV变电站工程安全文明实施细则》;2.18、《安徽合肥云谷220kV变电站工程创优实施细则》;2.19、220kVGIS基础施工图2.20、与工程有关的其它现行国家标准或部颁标准及国家有关规定;2.21、安徽送变电工程公司程序文件、管理办法3、项目概况3.1、项目概况:本工程220kVGIS室位于站区西侧(A=33.50~90.50,B=6.00~19.00范围内),长57米,宽14.2米,上部采用钢结构吊装,基础形式为大板式基础,基础设计等级为丙级,GIS设备基础抗震等级为3级。

220kVGIS安装施工方案

220kVGIS安装施工方案

南通西500kV 变电站工程施工项目部二〇一×年××月南通西500kV 变电站工程 220kVGIS安装施工方案南通西500kV变电站工220kVGIS安装施工方案南通西500kV变电站工程施工项目部二〇一×年××月批准(公司技术负责人)年月日技术审核(技术部门)年月日安全审核(安全部门)年月日质量审核(质量部门)年月日编制(项目部技术员)年月日目录1. 编制说明11。

1编制依据11。

2适用范围12. 工程概况13。

施工准备23。

1 技术准备23。

2 人员组织23.3 机具及材料准备23。

4 施工平面布置43.5 施工进度计划43.6 土建工程验收及基础的复核54. 工艺流程54。

1 基础复测、划线54。

2 到货验收检查54.3 SF6气体的交接、贮存及验收64.4 本体、附件的贮存及保管64.5 安装现场环境控制64.6 临时就位64。

7 GIS安装74。

8 主回路电阻测量(应在抽真空前做)94。

9 抽真空及充SF6气体94。

10 气室检漏104。

11 微水测量104.12 接地安装104.13 二次接线104。

14 收尾作业104。

15 检查和试验115. 质量控制115。

1 质量控制要点115。

2 质量通病防治措施135。

3 强制性条文执行135.4 标准工艺应用145.5 《输变电工程设备安装质量管理重点措施(试行)》166. 安全控制186.1 施工安全技术措施186.2 施工安全风险识别、评估及预控措施197. 文明施工及环境保护207.1 环境因素与对应控制措施207.2 环境保护措施217。

3 文明施工及成品保护22附录1 220kVGIS平面布置图24附录2 16t吊车性能表251。

编制说明1。

1编制依据1。

2适用范围本措施适用于新东北电气集团高压开关有限公司生产的型号为ZF6—252220kV GIS 安装工作。

2。

220KV GIS设备大修施工四措

220KV GIS设备大修施工四措

220KV GIS设备大修施工四措一、工程概况××变压器××GIS设备定于××年××月××日进行大修,××局超高压工程处在局生产技术处与××厂方代表配合下负责GIS设备的安装工作,为保证施工工作的安全顺利进行,特制定本施工组织方案。

二、组织措施(一)施工现场组织机构负责人:检修负责人:工作调度:材料管理员:试验负责人:班组负责人:(二)任务分工检修班:负责220kV(GIS)相关设备安装。

高压班、化验班:负责整个项目相关试验、化验工作。

电缆班:负责高低压电缆的敷设、接人以及电缆沟开挖等工作。

(三)计划工作时间根据××局停电计划安排,综合各工序(包括天气、设备、材料、车辆因素),确定工作时间为:××年××月××日——××年××月××日施工进度计划表见图1。

如遇特殊情况,工期顺延。

图1 GIS设备安装施工进度图三、技术措施(一)GIS设备大修执行标准(1)DL 5009.3-1997《电力建设安全工作规程》(变电所部分)(2)DL408-1991《电力安全工作规程》(发电厂和变电所电气部分)(3)国电发[2000]589号《防止电力生产重大事故的二十五项重点要求》(4)DL/T 576--1996《电力设备预防性试验规程》(5)设备厂方技术资料(二)主要施工机具(见表1)表1 主要施工机具(三)施工前的准备工作(见表2)6 器材准备各班组负责人按照工作分工准备各种附件及检修专用工器具,保证数量齐全,质量符合标准(四)施工现场布置(1)作业范围内应设置专用电源箱,并有专职人员负责。

(2)施工现场,消防器材齐全,布置合理。

(3)应有防雨防潮设施。

GIS设备基础施工方案

GIS设备基础施工方案

220kV金钉子变电站工程GIS设备基础施工方案浙江省火电建设公司220kV金钉子输变电工程施工项目部2012年05月220kV金钉子变电站工程GIS设备基础施工方案(签字页)批准:年月日审核:年月日编写:年月日目录1 工程概况 (3)1.1 工程概述 (3)1.2 工程特点 (3)1.3 编制依据 (4)2 施工准备 (4)2.1 施工布置 (4)2.2 施工技术资料准备 (5)2.3 材料准备 (5)2.4 人员准备 (5)2.5 机具准备 (6)3 施工技术 (7)3.1 施工顺序 (7)3.2 测量放样 (7)3.3 土方开挖 (7)3.4 基础垫层砼 (8)3.5 基础底板钢筋 (8)3.6 基础底板模板 (9)3.7 基础底板砼浇筑 (11)3.8 支墩模板安装 (14)3.9 支墩预埋件 (14)3.10 设备基础二次灌浆 (15)3.11 基础回填 (16)4 施工计划 (16)4.1 施工进度计划 (16)4.2 施工进度保证措施: (16)5 质量保证措施 (16)5.1 质量管理目标 (16)5.2 质量保证措施 (17)5.3 质量通病防治 (18)5.4 强制性条文实施 (19)6 安全文明施工保证措施 (19)6.1 安全管理目标 (19)6.2 安全保障措施 (19)6.3 安全教育 (20)6.4 施工安全技术交底 (20)6.5 安全检查 (20)6.6 现场材料堆放要求 (21)6.7 施工作业面要求 (21)6.8 特殊工种持证上岗 (21)6.9 施工机械、机具管理规定 (21)7 文明施工和环境保护目标 (22)8 安全风险控制 (22)220kV金钉子变电站工程GIS设备基础施工方案1 工程概况1.1 工程概述本工程GIS设备基础有两个:一个是220kV GIS设备基础,占地面积671m2。

另一个是110kV GIS设备基础,占地面积495m2,220kV GIS设备基础位于站区主干道西侧与南面围墙之间,110kV GIS设备基础位于站区主干道西侧与北面围墙之间。

220KVGIS安装方案计划

220KVGIS安装方案计划

CEPCC/ WFHBDZ-DQ-ZYTS-N O.001万峰湖220kV输变电新建工程220kV六氟化硫组合电器(GIS)安装施工方案重庆电力建设总公司万峰湖220kV输变电新建工程施工项目部2016年4月30日万峰湖220kV输变电新建工程220kV六氟化硫组合电器(GIS)安装施工方案审批表重庆电力建设总公司万峰湖220kV输变电新建工程施工项目部编制目录一、工程概况及主要工程量 (1)二、施工进度要求和准备 (1)三、施工程序及施工方法 (7)四、施工质量标准 (12)五、安全施工技术措施 (12)六、安全文明要求 (12)七、危险点分析及控制措施 (12)八、环境保护措施 (14)九、保证建设标准强制性条文落实的具体措施 (14)十、编制依据 (14)一、工程概况及主要工程量1、工程概况输变电位于兴义市丰都街道办事处赵家渡村,站址西北侧0.5km为X602县道,县道与站址有一乡道相连,距丰都街道办4km,西北方向直距兴义市市区约11km,交通便利。

220kV配电装置总体布置采用户外GIS落地布置,全架空出线,主变架空进线方式;出线间隔宽度2个间隔1跨宽25.5米,出线门型架挂点高度14米,地线挂点高度21米。

220kV配电装置纵向尺寸为26.25米(道路中心线至围墙)。

2、主要工程量本工程220kV封闭式组合电气采用上海思源高压开关有限公司生产的户外三相分箱式GIS(母线共箱),断路器单列布置,本期/远景接线均采用双母线双分段接线,远景共有2回主变进线间隔,10回出线间隔,2个母联间隔,2个分段间隔,4个母线设备间隔。

本期:共有1回主变进线间隔,4回出线间隔,2个母联间隔,2个分段间隔,4个母线设备间隔。

二、施工进度要求和准备1、土建验收、基础复测、基础划线根据设计要求,每间隔基础预埋件水平最高和最低不超过2mm;所有尺寸最大允许偏差±3mm;按GIS设备的基础图和总体平面布置图要求,在地坪上用墨斗画出主母线、支母线和每一个置于地面上的原件和控制柜中心线,供GIS设备安装就位用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据:1、洛阳220kV安乐变电站工程220kVGIS配电装置基础及设备支架图、图纸会审。

2、砼结构工程施工质量验收规范(GB5024-2002)。

3、工程测量规范(GB50026-93)。

4、建筑地基基础工程施工质量验收规范(GB50202-2002)。

5、砼强度检验评定标准(GBJ107-87)。

6、建筑工程施工质量验收统一标准(GB50300-2001)。

7、建筑施工扣件式钢管脚手架安全技术规程(JGJ30-2001)。

8、火电施工质量检验评定标准(土建工程篇)二、工程概况:洛阳安乐220kV变电站工程220kVGIS屋外配电装置基础及设备支架位于220kV变电构架西侧,J-1基础9个,承台基础最大截面尺寸为1100mm ×2000mm;J-2基础6个,承台基础最大截面尺寸为1100mm×2000mm;J -2a基础3个,承台基础最大截面尺寸为1100mm×2000mm;J-3基础12个,承台基础最大截面尺寸为1100mm×1100mm;Ⅰ、Ⅱ母基础6个,承台基础最大截面尺寸为3690mm×17400mm;断路器基础8个,承台基础最大截面尺寸为2740mm×8400mm;出线TYD基础4个、耦合电容器基础4个,氧化锌避雷器支架基础12个,基础截面积尺寸为1200mm×1200mm;主变避雷器支架基础3个,承台基础最大截面尺寸为1400mm×2400mm。

220kVGIS屋外配电装置基础及设备支架±0.000m标高所对应的绝对标高为135.50m。

垫层C10混凝土,基础C25混凝土,二次灌浆C30细石混凝土,基础钢筋保护层30mm。

此基础在施工过程存在以下特点:基础外形极不规则,基础上部设有大量埋件,施工精度高、难度大、工期紧、施工用料、机具、劳动力投入多。

三、施工准备3.1认真熟悉图纸,熟悉了解设计的具体意图、所使用的规范、规程等,熟悉操作规程和具体施工方法。

3.2研究制定现场开挖土方方式及堆土地点。

3.3施工机械已就位,并调试完成。

所使用18mm厚竹胶合模板已进场。

3.4施工所用材料均已进场且已做复试。

3.5做好测量放线工作,埋设好控制桩,做好施工测量记录。

3.6组织并配备施工所需各专业技术人员、管理人员和技术工人,建立较完善的技术岗位责任制和质量保证体系。

四、施工措施4.1施工方案根据本工程的特点,考虑现场实际情况,总体施工顺序:测量定位放线土方开挖三七灰土换填砼垫层外侧模板安装底层钢筋绑扎顶层钢筋绑扎吊模安装钢支架埋件安装砼浇筑4.2施工方法4.2.1土方工程:4.2.1.1土方开挖根据本工程基础埋深、现场地坪情况及地质报告不考虑降水。

另外根据场区平面图提供的自然地面标高与设计标高实际开挖土方深度2.5m左右,故考虑1:0.33放坡,根据放坡要求土方开挖采用大开挖方式。

4.2.1.2土方开挖采用机械开挖人工清底的方法,土方运输采用自卸汽车运土平铺至场区,以利现场文明施工规划。

本工程地基处理采取1m厚三七灰土换填的方式,开挖时应仪器跟踪,开挖至基底标高20cm时采取人工清底,人工清底土方用人工装土到自卸汽车堆放到指定地点。

4.2.1.3基础开挖从南向北依次开挖,开挖后及时进行三七灰土换填及砼垫层的浇筑,以防挖方被雨水浸泡。

4.2.2地基处理施工要点如下:对基槽(坑)应先验槽,清除松土,并打两遍底夯,要求平整干净。

如有积水、淤泥,应晾干、清除;局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。

灰土配合比用3:7。

采用机械集中搅拌或用人工翻拌,不少于三遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团,落地松散为宜,一般最优含水量为14%~18%;如含水分过多或过少时,应稍晾干或洒水湿润,如有球团应打碎,要求随伴随用。

铺灰应分段分层夯筑,夯实机具可根据工程大小和现场机具条件用人力或机械,夯打或碾压遍数,按设计要求的干密度由试夯(或碾压)确定,一般不少于4遍。

灰土应当日铺填夯压,入槽(坑)灰土不得隔日夯打。

夯实后的灰土3d内不得受水浸泡,并及时进行基础施工与基坑回填,或在灰土表面做临时性覆盖,避免日晒雨淋。

雨季施工时,应采取适当防雨、排水措施,以保证灰土基槽(坑)在无积水的状态下进行。

刚打完的灰土,如突然遇雨,应将松软灰土除去,并补填夯实;稍受湿的灰土可在晾干后补夯。

4.2.3土方回填基坑开挖后应及时验槽并浇筑垫层砼。

垫层施工后及时在垫层上放基础线,进行基础模板支设加固及砼的浇筑,基础模板拆除后及时办理隐蔽手续,以便土方及时回填给下道工序展开工作面。

回填土从指定集中堆放点取土,回填时应先清除干净基坑内的杂物和建筑垃圾,土料一般采用原开挖土方,有机物含量不超过5%。

土料含水量应控制在最优含水量Wop±2%范围内,最优含水量应通过室内击实试验确定。

用粘性土时最优含水量应在19%-21%之间;含水量过大时,须用晒干或风干法降低;如含水量小于最优含水量时,应洒水湿润。

填土应从最低处开始进行整片分层回填夯实,不应任意分段接缝,填土地区应做成中间稍高两边稍低,以利于排水。

上下相邻土层接槎应错开,其间隔距离不应小于50cm,填土分层夯实的虚铺土厚度20-30cm,夯实遍数用立式夯机不少于5遍,采用蛙式打夯机不少于3遍。

按规定分层布置由专职实验员取试样测土的干容重、压实系数,符合设计及规范要求后方可继续回填。

4.2.4垫层施工垫层的作用主要是保护地基不受雨水浸泡,加固地基底面,以防扰动,避免基础底面的砼与土相混,影响砼质量;便于测量抄平放线,安装模板、钢筋,防止沾污底板钢筋,此外填充砼侧面还可代替部分外模,设置预埋拉杆固定内模。

因此,需用C10造型砼浇至基础底面标高。

垫层模板采用100厚的方木,支模前先对基坑底抄平并用仪器投出基础轴线,按图纸设计要求支模板;模板四周用钢管加固,模板固定后用仪器检测标高并复核轴线尺寸,符合图纸设计要求并报监理验收合格后方可浇筑砼。

4.2.5模板工程4.2.5.1本工程地下砼要求内实外平,几何尺寸准确,边角顺直,地上部分要求清水砼,为满足清水混凝土要求,基础模板采用18mm厚的清水木胶合板(-300以上粘贴PVC板)。

4.2.5.2建立基础的几道主控线,在基础外侧无施工扰动的地方设置永久性控制桩,以便于施工各检查。

4.2.5.3基础模板安装应在纵横两个方向用线坠,靠尺检查,保证平直;要求支撑牢固,拼缝严密、不变形、不漏浆。

模板缝夹双面胶,表面粘黄胶带,以防跑浆。

4.2.5.4模板安装时,应注意工序之间的安排,支模应与钢筋绑扎、固定架安装以及管道埋设紧密配合,穿插施工,避免返工。

4.2.5.5支撑用的脚手架不得和埋件固定架直接联系,避免影响模板尺寸和埋件安装精度。

4.2.6钢筋工程4.2.6.1熟悉施工图纸,详细了解基础各部分内容、配筋情况和构造要求,安排好与水电专业的配合程序,及时发现图纸中存在的钢筋问题,并进行细致的技术交底。

4.2.6.2大型设备基础造型复杂,内埋设有大量的埋件及接地网,工序繁多,配套复杂。

钢筋安装一般程序是:基础下台钢筋在侧模支设前进行安装;上台钢筋在外壁模板安好后安装;对埋设在基础内的各种埋件及接地网,必须在钢筋安装前进行安装。

4.2.6.3、为使绑扎后的钢筋网格方正划一,间距、尺寸正确,应采取在垫层或模板上划线,或采用5m长卡尺(或钢筋梳子)绑扎,先在钢筋两端用卡尺的槽口卡牢钢筋,待钢筋绑牢固定后,取去卡尺,即成要求间距的网片;对立壁筋则设角钢线杆控制。

4.2.6.4采用水泥砂浆制成不同厚度的带铁丝预制垫块,在钢筋底部或立壁钢筋侧面按一定距离绑扎垫块,以控制钢筋的保护层,避免下挠,保证平整。

4.2.6.5基础底板上下层网片之间根据要求设置马蹬Φ20@1000×1000,并点焊固定。

4.2.6.6钢筋安装完后,应将底板及钢筋上杂物、泥渣清理干净,提出自检记录,经专检检查,最后作必要的修整,办好交接手续。

4.2.7预埋件安装工程4.2.7.1GIS 基础表面设有大量的预埋铁件,在这些预埋铁件的施工前,应先搞清预埋件的型式、埋件数量、位置,然后按图纸要求安装固定。

4.2.7.2埋件的固定方法:应用钢支承架固定,以保证位置和标高正确。

①、角钢立柱,与垫层上预埋G1010B@1000铁件焊接,用于支承埋件及加固整个钢架的刚度。

②、为纵向通长钢管,其长度视预埋件区Array域的长度而定;此钢管不得和基础加固钢管连接,应自成加固体系。

③、为竖向钢管,与埋件点焊连接,用于固定埋件标高。

④、为G1010B铁件,浇筑垫层时埋入垫层内@1000。

4.2.7.3安装后要逐个清点检查,以防安错或遗漏。

4.2.7.4质量要求符合设计及规范规定。

4.2.8砼工程4.2.8.1混凝土采用商品混凝土,电脑全自动控制,保证每罐混凝土都是按配合比准确计量,严格控制用水量,搅拌要均匀,搅拌时间不少于90秒。

4.2.8.2砼浇筑采取斜面分层连续浇筑完成,形状为“S”状由南端向北端逐步推进,不留施工缝,分层厚度300-350mm,坡度为1:6,在下一层混凝土初凝前浇筑上一层混凝土,不使产生实际的施工缝,并将表面泌水及时排出。

4.2.8.3泵车泵送砼前,先将储料斗内清水从管道泵出,用以湿润和清洁管道,然后用同配合比的水泥砂浆滑润管道后,即可开始泵送砼。

4.2.8.4砼输送车第一次装料时,应多加二袋水泥。

装运砼后,筒体应保持慢速转动,卸料前,筒体应加快速转20—30S后方可卸料。

4.2.8.5泵车开始压送砼时速度宜慢,待砼送出管子端部时,速度可逐渐加快,并转入用正常速度进行泵送。

压送要连续进行,不应停顿,遇到运转不正常时,可放慢泵送速度。

当砼供应不及时,需降低泵送速度。

泵送暂时中断供料时,应每隔5—10min利用泵机进行抽吸往复推动2~3次,以防堵管。

砼因故间歇30min以上者,应排净管路内存留的砼,以防堵塞。

4.2.8.6砼分层铺设后,应随即用插入式振动器振捣密实。

1台泵车应配备3—4台振动器(其中1—2台备用)。

振捣时间一般为15-30秒,并且在20-30分钟后对其进行二次复振。

4.2.8.7泵送砼入模用布料杆时,要将端部软管经常均匀地移动,以防砼堆积,增加压送阻力而引起爆管。

4.2.8.8泵送将结束时,应计算砼量,避免剩余砼过多。

4.2.8.9砼泵送完毕,应进行砼泵、布料杆及管路清洗。

4.2.9砼的养护及成品保护4.2.9.1养护4.2.9.1.1防止砼的温度裂缝产生是保证基础质量关键,所以必须认真做好砼的保温及养护。

在钢筋模板安装完后,从基础模板侧面-300mm以下插入φ50钢管至基础底,每8m设一组,一组为3根,作为混凝土测温孔。
