土建移交场地给精装要求
批量精装修工程与土建工程移交注意事项

批量精装修工程与土建工程移交注意事项在大型房地产项目中,精装修工程与土建工程是重要的组成部分。
由于涉及到涉及工期、质量、成本等方面的因素,因此在移交时需要非常慎重。
本文将介绍批量精装修工程与土建工程移交的注意事项。
1. 移交前的准备在移交前,需要做好以下准备工作:•清晰明确的工程范围:精装修工程与土建工程的范围需要在工程合同中明确标注,确保所有参与方都清楚各自的责任和工作内容。
•工程标准与验收标准:制定出符合国家标准和项目实际情况的工程标准和验收标准,确保工程交付后能够达到预期效果。
2. 移交过程中的注意事项在进行移交过程时,需要注意以下几点:2.1 精装修工程移交精装修工程追求装修效果,因此在移交时需要重点注意以下几个方面:•保护原有材料:在精装修工程移交前,必须要对原有装修材料进行保护,避免因施工活动而导致损坏或者破坏。
•完成整改和调试:在装修过程中可能会出现问题,需要在移交前对问题进行整改和调试,确保装修效果达到预期。
•质量验收:在移交前对精装修工程进行质量验收,确保符合工程标准和验收标准。
2.2 土建工程移交土建工程是房屋的基础,因此在进行移交时需要注意以下几个方面:•土建结构验收:在土建工程移交前,必须要对土建结构进行验收,确保结构稳定,能够承受后续的工程装修负荷。
•完善装配工作:在土建工程移交前,必须要把配套工作完善,如电气、管道等,确保后续的工程装修顺利进行。
•沟通协调:在移交前需要各个工程部门之间密切沟通,协调工作,确保精装修工程与土建工程的无缝衔接。
3. 移交后的质量保障在移交后的质量保障过程中,需要注意以下几个方面:•保修制度:建立较为完善的保修制度,确保在移交后的保修过程中能够及时响应,为业主提供贴心的服务。
•高效管理:在移交后,需要对工程进行高效的管理,保证精装修工程与土建工程的质量得到保障。
•及时反馈:在移交后,需要及时收集业主意见和建议,及时反馈,尽快解决问题,提升住户满意度。

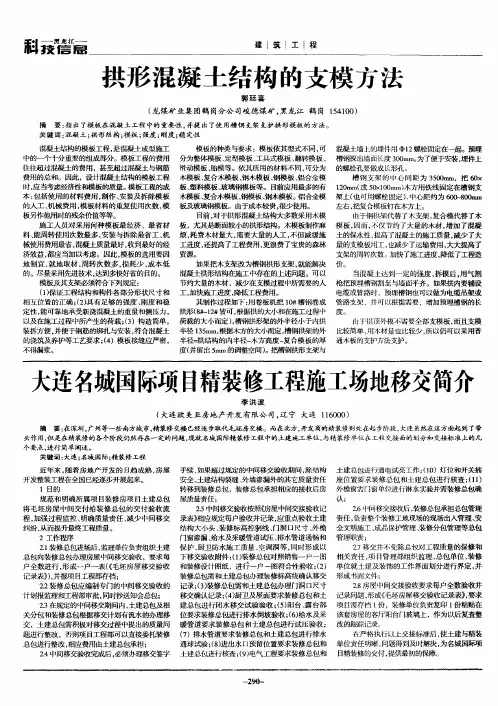

大连名城国际项目精装修工程施工场地移交简介

一
29 — 0
形成 书面文件 ;
2 . 8房屋【 问交接验收要求每户全数验收并 f l 记录问题 , 形成《 毛坯房屋移交验收记录表》要求 , 项 目需存档 1 ,装修单位负责复印 1 份 份粘贴在 该套房屋的客厅阳台门玻璃上 , 作为以后复查整
改 的跟踪 记录 。
在严格执行以上交接标准后, 使土建与精装 单位责任明晰 , 问题得到及时解决, 为名城国 项 录 目精装修的交付, 提供最初的保障。
大连名城国际项目 精装修工程施工场地移交简介
李 洪 波
( 大连 欧 美亚 房 地 产 开 发 有 限 公 司 , 宁 大连 1 60 ) 辽 0 0 1
摘 要: 在深圳 , 广州等一些南方城市. 精装修交楼 已经逐步取代毛坯房交楼。而在 北方, 开发商的精装修 处在起步阶段, 《 大连虽然在这方面起到了带 头作 用 , 是在 精 装修 的各 个 阶段仍 然存 在一 定 的问题 , 就名 城 国际精 装修 工程 中的土 建施 工单 位 , 但 现 与精 装修 单 位在 工 程 交接 面的划 分和 交接标 准上 的几
价。
当混凝土达到一定的强度 , 拆模后 , 用气割 枪把预埋槽钢割至与墙面平齐。如果拱内要辅设 电缆或管路时 ,预埋槽钢也可以做为电缆 吊架或 管路支架,并可以根据需要 ,增加预埋槽钢的长
装饰装修工程各工序的协调措施

装饰装修工程各工序的协调措施1 与土建上道工序的交接1.1 移交、接收原则土建移交的工作面要能满足装饰装修的施工要求,并在各方面均能保证装饰施工的顺利进行。
装饰接收方对本专业的施工准确性负责。
1.2 移交的具体内容1)土建单位需按规范要求建立工程控制测量基准网,提供内装饰施工所需的建筑标高、水平基准点、垂直控制及轴线的控制点,包括在每层每房间及必要的位置设有标高控制线,标注清晰,对标注的正确性负责。
我司根据总包提供的轴线及标高进行装饰工程的测量放线然后安装。
2)土建单位提供满足负荷的施工用电、满足水压水量的施工用水至每一施工楼层的接驳口,对接驳口之前的管线安全可靠性负完全义务。
我司根据接驳口位置进行水电接驳点以后的管线安装、拆除。
3)土建单位向内装饰单位提供道路、通道、照明、排水、排污等施工条件。
4)土建单位向内装饰单位提供防火设施、安全围护设施。
5)土建单位负责标明预应力梁板预应力筋的位置,确保预应力筋不受破坏。
6)土建单位对本专业预留孔洞的大小及定位准确性负责,达到验收要求。
并标明预留空洞的准确位置。
7)土建单位的基础尺寸、平面定位、孔洞符合设计要求和施工验收要求。
8)提供设备联动调试的电源,对电源的安全可靠性负责。
9)向内装饰单位提供工地需要的水平、垂直运输设施并进行统一协调管理,确保装饰承包人有序施工。
10)负责场地租赁和临时设施场地安排,负责总平面布置管理。
向装饰单位提供存放材料或设备所需的有盖仓库和露天堆场。
对装饰专业工程材料、设备承担现场保安义务。
11)土建单位对本专业的施工垃圾应清理干净。
1.3 参加移交、接收的单位参加移交、接收的单位包括建设单位、监理单位、土建单位、装饰单位、机电安装单位等。
1.4 接收方案根据所要移交的内容组织业主、监理、土建单位、装饰单位及其他相关施工单位进行现场验收。
交验时间是在内装饰正式开工前2周内进行。
装饰单位配合总包单位对土建、安装等单位移交给我公司的土建结构和已安装设备进行验收,对于还不适合进行装饰工作的部分或与施工图纸不符的部分,请土建单位根据不同的情况给予解决。
土建精装移交

1. 户内土建(1)入户门、户内门:门洞口预留尺寸符合木门安装要求;门洞口的构造柱及墙体厚度符合设计要求;墙体的垂直度及平整度符合规范要求。
(2)墙面:平整度、垂直度符合标准,阴阳角垂直平整;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。
(3)厅房:室内1M线弹出;空调洞标高位置正确;室内方正,阴阳角垂直。
(4)厨房:墙面及室内符合以上要求;厨房闭水试验合格;排水管、给水管及电位预留正确、出墙深度及标高正确。
(5)卫生间:墙面及室内符合以上要求;盖板安装完毕;排水管、地漏、给水管的标高、出墙深度正确;卫生间闭水试验合格,门洞预留尺寸满足精装修施工的需要。
(6)楼地面:地面打凿平整,找平层浇筑完成。
(7)阳台:阳台外墙墙面及室外水平线;地漏闭水试验合格;栏杆安装完毕;阳台垃圾清理及结构找坡符合要求。
(8)天花:天花角线处墙面必须垂直和平整;客厅天花必须由土建凿平并补平腻子;对于有吊顶的卫生间及厨房天花可以放宽要求,不做处理。
(为了节省成本,含吊顶卫生间、厨房的天花位可取消补平处理,将其表面清理干净即可。
)2. 公共部分土建(1)天花:如有吊顶,则可以放宽要求,不做处理;如无吊顶,必须凿平并用腻子补平。
(2)墙面:平整度、垂直度符合标准,阴阳角垂直;抹灰批荡面平整不得有空鼓、裂缝;外露梁柱尺寸准确,避免大小头。
(3)地面:地面打凿平整,清理干净。
说明:走火楼梯间及水电管井的装修是由土建单位完成的。
主要内容包括楼梯间扶手、踏步砖、踢脚线抹灰、涂料施工。
上述是包括在移交装修内容。
(4)电梯:电梯门洞预留正确,待门框安装完毕后塞缝修补、收口完毕。
(5)防火门:门洞预留尺寸正确,过梁安装符合要求,两侧门洞宽度一致。
(6)栏杆:给出室外一米线,栏杆平台浇筑完毕,待栏杆安装后收口。
3. 安装(1)水:给排水系统试压完毕合格,给排水畅通无漏水;管道尺寸标高安装后符合要求;管道口位置准确,在墙地面的进出位精确;各个节口无堵塞;浴缸安装完毕。
土建移交精装要点.doc

土建移交精装修关注事项目录一、精装修工期二、室内、室外建筑一米线三、抹灰后墙面平整、垂直度。
(厨房、卫生高要求)四、房间方正性、开间进深五、窗台大小头误差六、室内天花七、房间地平(无砂)八、门洞尺寸(厨卫入户户内门、铝窗、防火门、消防栓等)九、卫生间、阳台闭水试验记录十、厨卫、阳台防水切片记录十一、给排水移交十二、线盒进出位与穿线并线十三、分包单位技术交底十四、成品保护一、精装修工期二、建筑一米线1、确定每层楼的建筑一米线,书面移交精装单位。
2、在户内与户外建筑一米线不同的情况下,作记录。
3、房间地平根据建筑一米线而调整厚度。
涉及:电梯门门槛石标高确定、入房门门槛石标高确定。
三、抹灰墙面平整、垂直度。
1、抹灰墙面平整、垂直度均为(0,4)mm。
2、不得露铁丝网、钢筋头、空鼓、开裂。
3、实测关注部位:门窗洞口斜跨的平整度,门贴脸部位的平整度(0,3)mm,客厅、房间踢脚线部位的平整度(0,3)mm,厨房、玄关等有柜体部位的垂直度(0,3)mm等;腻子后均为(0,2)mm。
4、在墙面抹灰最后收面时,必须用2米铝合金大刮尺对冲筋、灰饼点对点进行收面。
建议:抹灰前,均做冲筋,少量灰饼。
柜体贴近墙砖一处大小头。
(抹灰误差+面砖误差)踢脚线、门贴脸与墙面硬碰,留成自然缝。
非常考验土建总包抹灰班组的底子四、房间方正性、开间进深1、方正性为(0,10)mm,开间进深为(-10,10)mm。
2、关注:有门、窗垛处的方正性、开间进深。
五、窗台大小头误差1、抹灰宜控制为(0,4)mm,腻子后为(0,3)mm。
图一窗两侧的抹灰控制图二窗台石下口的抹灰控制,也相关铝窗安装、窗台石收口。
2、铝窗框四边收口问题:①因铝窗框需与砼墙或砖墙约有2公分塞缝,没有垛的情况下需要加设小垛收口。
②窗上口不平的情况,看项目是否做窗帘盒,若没有需打磨和修补。
③窗下口由窗台石收口,注意窗台石下料尺寸。
④次入户口左侧收口与①相应,但注意门轴、踢脚线之间的关系。
土建与精装修交接面的移交注意事项

土建与精装修交接面的移交注意事项在房屋交付过程中,土建和装修工作之间的交接面是最重要的部分。
如果不正确处理这个交接面,就可能会产生问题,例如环境卫生和安全问题,影响交付的质量和感受。
因此,在移交土建和装修之间,需要采取一系列措施来确保顺利进行。
注意事项土建移交土建的移交需要注意以下几点:1.卫生和环保:在土建移交之前,需要对房屋进行清洁,以确保新房的环境卫生。
同时,在施工过程中需要注意环境保护,避免对周围环境造成影响。
2.安全:确保房屋结构安全。
例如,确保所有结构设计符合工程要求,墙体、楼板、地基等结构都符合设计标准。
同时不能有任何开裂或漏水的现象。
3.防水工程:在移交土建工程时,需要确保所有防水工程已经完成。
例如,墙面和地面防水施工是否正确、地下室防水是否符合要求等。
精装修移交精装修的移交需要注意以下几点:1.安全标准:在精装修移交之前,需要确保所有设计都符合安全要求。
例如,所有电路和灯具都需要经过专业人员验收,确保符合国家标准。
2.装修工程的品质:移交前应进行全面检查,对于尚未完工的地方,需要及时完成,并对灯具、门把手、水龙头等细节、家具、门窗等进行检查、测试和清洁。
在移交后,应对完成的装修工程进行全面的验收,并逐条对照装修确认单确认。
3.建筑外观:移交前要确保建筑外观符合设计标准,并完整齐全。
包括:电梯门窗、封阳台改造、门、走廊、墙面等均符合设计标准。
以上就是土建与精装修交接面的移交注意事项。
在进行移交前,需要仔细检查和确认,避免出现问题。
同时,进行移交时,需要根据实际情况采取不同的措施,以确保交付质量。
土建工作面移交和精装内部问题一定要解决!23页PPT可下载!

接原位破坏,督促施工单位返工,倒逼质量管理; ③ 联合客关部、物业部对项目前置进入查验,从物业和客关的角度关注客户的敏感
问题,及时反馈项目,做好针对性处理。
内部资料严禁外传│20
行地砖铺贴,每施工完一间立马安排实测实量; ③ 做好各项工序的过程记录,形成一户一档,为后期可能存在的影响做好记录备查; ④ 现场要求工完场清并做好成品保护; ⑤ 并严格实行安全文明施工(如严禁大小便、设临时厕所、垃圾及时清运等);
内部资料严禁外传│19
三、下一步质量管理的思考
后续如何做好质量管理: ① 加强土建精装单位对集团和区域质量巡检相关文件的学习,督促施工单位建立自
一、目前存在的质量问题--土建总包遗留问题 问题3:局部门窗收口不密实、破坏、污染
成因分析:
① 总包门边塞缝不密实且收口滞后;
② 外墙真石漆施工时窗户保护膜破坏或漏做;
处理措施:
① 将门窗边塞缝不密实的处用防水砂浆重新填塞密实,并及时收口;另对窗户污
染处安排专人使用小灰刀清理,破坏位置由总包单位协调门窗单位处理。
1号楼
项目总
项目副总 工程经理
2号楼
3号楼
4号楼
5号楼
内部资料严禁外传│18
二、如何解决目前质量问题
目前的质量问题处理举措: ① 现场遗留的质量问题全部由精装单位介入处理,并做好事项的记录,尽量避免第
三方施工,防止对已完成的部分造成破坏; ② 中间工序(防水、管线预埋)严格执行验收制度,验收合格并形成资料后方可进
内部资料严禁外传│4
一、目前存在的质量问题--土建总包遗留问题 问题2:局部空调孔位置错误、倒坡
土建移交精装修工作标准指引

土建移交精装修工作标准指引确认移交标准及样板房验收项目部应根据各自项目的特点和难点修订土建移交精装修工作面的移交标准,作为移交工作的依据。
在总包单位进场或精装修移交标准确定后,项目部应就移交质量标准向总包及各专业分包单位进行交底,并形成相应的交底记录。
主体砌筑施工大面铺开以后,总包单位根据项目进度安排移交标准样板房施工。
移交标准样板房完工并自检后,由项目部组织监理单位、总包单位、各专业分包单位和精装修单位(如已确定)对移交标准样板房共同进行验收,并填写《土建工作面移交样板点评记录表》(附件1)。
移交标准样板房经验收确认后,即作为后续大面积移交工作面的实体工作标准及质量标准,各参建单位均应按照此标准完成相关工作。
工作面移交前问题排查及整改精装修对移交标准样板房确认后,项目部应组织总包单位、各专业分包和精装修单位(如已确定),召开精装修工作面移交准备会议。
会议中应根据工程内控计划及实际进度对移交前问题排查时间点、正式移交开始点、最终完成点、移交节奏以及移交工作范围等进行确定,并形成与会各方确认的专题会议纪要。
移交工作范围主要包括但不限于以下内容:室内土建方面,门洞口预留尺寸符合设计要求,门洞高度在同一标高面;墙面平整度、垂直度符合标准,阴阳角垂直平整;抹灰面不得有空鼓、裂缝,粉刷面一次成型,粉刷阳角接搓规范。
厨房卫生间给排水管及电位预留预埋准确,出墙深度及标高正确;卫生间排水管、地漏、给水管标高出墙深度正确,卫生间闭水试验合格。
楼地面要将浮浆进行刨除,防水施工完成,闭水试验合格。
天花角线处墙面须垂直和平整。
室内空间(开间、进深、层高)、平整度、垂直度等实测实量数据进行复查验收。
楼地面竖向关系正确。
顶棚砼观感顺滑平整,水平度极差满足规范要求不得超过10mm。
阳台栏杆安装质量合格,成品保护完整规范。
线管预埋准确,开关插座平齐准确,墙地面进出位符合设计要求,空调预留孔正确齐平,无反坡倒水。
厨房卫生间出墙预留孔要保证立面一致。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土建移交场地给精装要求
1、室内结构楼板、墙面无露筋、蜂窝、孔洞、裂缝和渗漏水等质量缺陷(土建总包实施)。
2、室内天花结构板无下挠,平整度误差不大于4mm,顶板水平度允许偏差小于15mm,梁底两端高差不超过8mm(土建总包实施)。
3、墙体基层无空鼓、开裂、起砂等质量缺陷,垂直度、平整度、阴阳角方正允许偏差不大于4mm(土建总包实施)。
4、户内门洞尺寸满足设计要求,户内门洞高宽尺寸允许偏差±10mm,户内门洞厚度允许偏差±4mm
5、铝合金门、窗框安装到位,外墙窗内侧墙体厚度极差不大于4mm,阴阳角方正偏差不大于4mm,窗框塞缝完毕且淋水试验合格,无窗框渗漏水(土建总包实施)。
6、厨房、卫生间、阳台等给排水管线预埋及给水管试压合格,座便坑距偏差不大于15mm。
7、厨房烟道安装并挂网抹灰,挂网与墙体搭接150mm,以防止接缝处开裂,烟道下部砼防水挡坎施工完毕(土建总包实施)。
8、强弱电预埋管线、底盒位置与设计图纸一致,箱盒齐全、完好、无歪斜变形;箱盒埋入墙体的深浅合适,不得凸出墙面;盒口凹入墙面不得超过5mm;同一室内的底盒标高差不大于10mm,管线畅通(土建总包实施)。
9、厨卫间给排水管口预埋定位准确,隐蔽给水管道位置标识清楚。
给水管内丝口接头伸出墙体长度,伸出墙体抹灰完成面15mm(玻化砖)、25 mm(石材),冷热水管接头间距为150±5 mm。
设备阳台给水管内丝口接头与墙体装饰完成面齐平(土建总包实施)。
10、阳台防水及找坡层施工完毕且验收合格(土建总包实施)。
11、室内地暖地坪施工完毕,地面水平度极差10mm,平整度偏差不大于4mm,净高允许偏差±20mm(土建总包实施)。
12、室内管道检修孔位置标志清晰(土建总包实施)。
13、铝合金门窗框四周土建抹灰完成面要求——铝合金门窗框两侧及上口:厨卫间墙体抹灰完成面应低于铝合金边框外口15-25 mm(墙体饰面材料:玻化砖为15 mm,石材为25 mm),室内其他墙体抹灰完成面(墙体饰面材料为涂料或墙纸)
应与铝合金边框外口齐平;铝合金窗框下口:抹灰完成应低于铝合金下框外口25 mm,并在窗洞两侧预留30*30 mm凹槽,以防窗台石安装时剔打墙面,出现外窗渗漏隐患(土建总包实施)。
详作法附图:
14、室内各房间开间、进深尺寸允许偏差±10mm,房间方正性允许偏差小于10mm,地面清理干净(土建总包实施)。
15、室内各房间地面必须弹出300 mm控制线,作为装修控制线且定位准确;在每层电梯前室防火门门洞侧墙面,统一用红三角标志设置一个建筑完成面+1米线,作为各楼层唯一标高控制点(土建总实施)。
16、各栋楼每单元每两层布置1个楼层分配箱,每层设1个取水点(取水点应设置在室外阳台),以满足装饰施工使用的水源、电源接入口(土建总包实施)。
