大型玻璃安装专项施工方案

合集下载

玻璃安装专项施工方案

玻璃安装专项施工方案

玻璃安装专项施工方案一、安装玻璃质量控制在安装玻璃之前,需要研究图纸、技术资料、操作规程和质量标准。

准备工作包括书面交底、技术交底、中间抽查、自检记录、现场喷淋报告、材料合格证、小样评审报告、三性试验报告、质评记录和施工记录等。

在施工过程中,还需要注意事故处理记录、吊装、质量评定、资料整理和清理现场文明施工等。

二、玻璃幕墙规定玻璃幕墙的材料应符合国家产品标准,并且具备出厂合格证和必要的检验报告。

金属材料和零附件应进行表面热镀锌处理或表面阳极氧化处理,除不锈钢外。

玻璃材料应采用不燃烧性或难燃烧性材料。

硅酮结构密封胶和硅酮耐候密封胶必须具备与所接触材料相容性试验报告,而橡胶条则需要成分分析报告和保质年限证书。

低发泡间隔双面胶带应符合《玻璃幕墙工程技术规范》(-102)的有关规定。

玻璃幕墙采用的玻璃应符合各种玻璃现行国家标准的规定,例如钢化玻璃应符合《钢化玻璃》GB9963的规定。

如果采用热反射镀膜玻璃,则应使用真空磁控阴极溅射镀膜玻璃或在线热喷涂镀膜玻璃。

浮法玻璃的外观质量和技术指标应符合现行国家标准《浮法玻璃》GB中的优等品或一等品规定。

在热反射镀膜玻璃中使用的低发泡间隔双面胶带,应符合行业标准《玻璃幕墙工程技术规范》(-102)的相关规定。

热反射镀膜玻璃的外观质量应符合以下要求:玻璃尺寸的允许偏差应符合下表规定。

允许偏差的大小取决于玻璃厚度和尺寸。

此外,热反射镀膜玻璃的光学性能也应符合设计要求。

外观质量应符合下表规定,包括针眼、斑点、划伤等项目的允许数。

玻璃幕墙采用中空玻璃时,除需符合现行国家标准《中空玻璃》GB的规定外,还应满足以下要求:中空玻璃应采用双道密封,密封胶应根据幕墙类型选择聚硫密封胶和丁基密封腻子或结构硅酮密封胶和丁基密封腻子。

干燥剂应使用专用设备装填。

玻璃幕墙采用夹层玻璃时,应选用聚乙烯醇缩丁醛(PVB)胶片干法加工合成的夹层玻璃。

玻璃幕墙采用夹丝玻璃时,裁割后的玻璃边缘应及时进行修理和防腐处理。

大型玻璃安装专项施工方案(确定版)

大型玻璃安装专项施工方案(确定版)

淮南市山南剧院外装饰工程大型材料吊装专项方案安徽亚盛幕墙装饰工程有限责任公司二0一二年十二月七日目录第一章编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 3 第二章工程概述⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 3 第三章保证工程安全技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 3 第四章大型玻璃及钢龙骨安装方案选择⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 4 第五章吊车安装性能和施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 4 第六章吊装准备工作⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 4 第七章吊运步骤⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 5 第八章吊车使用注意事项⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯ 5 第九章玻璃安装附图⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯8 第十章吊车安装的劳动力安排⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12第十一章吊车安装安全技术措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯12淮南市山南剧院外装饰工程大型玻璃安装专项施工方案第一章编制依据1.《建筑幕墙》JG3035—19962.《玻璃幕墙工程技术规范》JGJ102—20033.《建筑施工高处作业安全技术规范》JGJ80-914.《建筑工程施工质量验收统一标准》GB50300—20015.《建筑机械使用安全技术规程》J119—20016.淮南市山南剧院外装饰施工图纸7.现场实际情况第二章工程概述淮南市山南剧院外装饰工程,建设地点位于淮南市山南新区市政府东侧,建筑结构为框剪结构,吊装面积约6500m2,建筑总高度21.6m共计四层,本次专项方案即对玻璃板材较大及钢构件过重材料安装方法及步骤进行部署,施工主要用于玻璃MQ001、MQ002、MQ013 部位的玻璃及大型钢龙骨安装。

第三章保证工程安全技术措施1.建立安全管理体系,明确施工管理人员,以项目经理为带头人的管理小组。

幕墙玻璃安装施工方案

幕墙玻璃安装施工方案

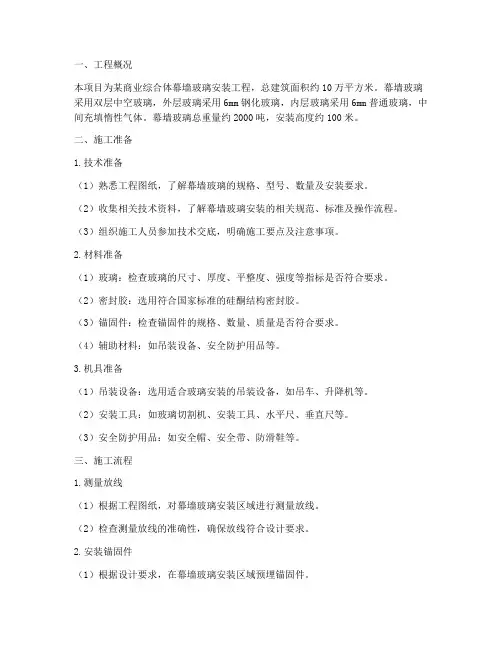

一、工程概况本项目为某商业综合体幕墙玻璃安装工程,总建筑面积约10万平方米。

幕墙玻璃采用双层中空玻璃,外层玻璃采用6mm钢化玻璃,内层玻璃采用6mm普通玻璃,中间充填惰性气体。

幕墙玻璃总重量约2000吨,安装高度约100米。

二、施工准备1.技术准备(1)熟悉工程图纸,了解幕墙玻璃的规格、型号、数量及安装要求。

(2)收集相关技术资料,了解幕墙玻璃安装的相关规范、标准及操作流程。

(3)组织施工人员参加技术交底,明确施工要点及注意事项。

2.材料准备(1)玻璃:检查玻璃的尺寸、厚度、平整度、强度等指标是否符合要求。

(2)密封胶:选用符合国家标准的硅酮结构密封胶。

(3)锚固件:检查锚固件的规格、数量、质量是否符合要求。

(4)辅助材料:如吊装设备、安全防护用品等。

3.机具准备(1)吊装设备:选用适合玻璃安装的吊装设备,如吊车、升降机等。

(2)安装工具:如玻璃切割机、安装工具、水平尺、垂直尺等。

(3)安全防护用品:如安全帽、安全带、防滑鞋等。

三、施工流程1.测量放线(1)根据工程图纸,对幕墙玻璃安装区域进行测量放线。

(2)检查测量放线的准确性,确保放线符合设计要求。

2.安装锚固件(1)根据设计要求,在幕墙玻璃安装区域预埋锚固件。

(2)检查锚固件的位置、数量、质量是否符合要求。

3.安装玻璃(1)吊装玻璃:使用吊装设备将玻璃吊至安装位置。

(2)安装玻璃:将玻璃放置在锚固件上,调整玻璃位置,确保玻璃安装平整、垂直。

(3)密封处理:在玻璃四周涂抹硅酮结构密封胶,确保密封效果。

4.清理现场(1)清理安装现场,清理玻璃碎片、垃圾等。

(2)检查玻璃安装质量,确保安装符合设计要求。

四、施工要点及注意事项1.确保玻璃安装质量,避免出现玻璃变形、裂缝等问题。

2.严格按照操作规程进行施工,确保施工安全。

3.注意施工过程中的防护措施,防止发生安全事故。

4.加强施工过程中的质量检查,确保幕墙玻璃安装质量。

5.在施工过程中,加强与各相关部门的沟通协调,确保工程顺利进行。

玻璃安装施工方案

玻璃安装施工方案

玻璃安装施工方案
一、前期准备工作
在进行玻璃安装工程前,必须做好充分的前期准备工作,以确保施工顺利进行。

前期准备工作包括以下几个方面:
1.施工图纸准备:根据设计图纸和要求,了解安装位置和尺寸,并准备
相关的施工图纸。

2.施工材料准备:准备好所需的玻璃材料、密封胶等辅助材料,确保质
量达标。

3.施工人员准备:组建专业的施工队伍,核实施工人员的资质和技能。

二、现场施工步骤
1. 确定施工位置和尺寸
在现场进行测量,确保施工位置和尺寸与设计图纸吻合,做好标识和定位工作。

2. 玻璃切割加工
根据实际需求,对玻璃进行切割和加工,确保符合设计要求。

3. 玻璃安装
将加工好的玻璃板逐一安装到指定位置,注意玻璃的方向和倾斜度,确保安装
准确无误。

4. 玻璃固定
使用专用的密封胶或其他固定材料,将玻璃固定在安装位置,确保牢固可靠。

5. 清洁和检验
在玻璃安装完成后,对安装位置进行清洁,清除杂物和污垢,然后进行最终的
检验和验收。

三、施工注意事项
1.施工过程中要确保安全,注意佩戴个人防护装备,避免发生意外事故。

2.确保施工环境整洁,避免灰尘和杂物污染玻璃表面。

3.玻璃安装时要注意轻拿轻放,避免碰撞和损坏。

4.在固定玻璃时,要确保固定材料均匀涂抹,避免存在空隙和松动现象。

结语
玻璃安装施工是一项技术活,需要严格按照安装方案和要求进行操作。

只有做
足前期准备工作,严格遵守操作规程,才能确保玻璃安装工程顺利进行,保证施工质量和安全性。

希望以上内容对相关从业人员有所帮助。

玻璃安装专项施工方案

玻璃安装专项施工方案

玻璃安装专项施工方案一、项目概述本项目旨在在指定地点进行玻璃安装施工,确保施工过程中的安全和质量,同时保证工期进度。

二、施工准备1.准备施工设备和工具,包括吊车、吊篮、梯子、电动工具等。

2.检查施工现场的地基、墙体等结构状况,确保其符合施工要求。

3.确保施工现场的临时设施完备,如安全警示标志、临时围挡等。

三、施工方案1.施工流程-准备施工材料,包括玻璃板、玻璃胶、水泥等。

-装配玻璃安装支架,确保其坚固可靠。

-进行预埋件安装,将预埋件与建筑物固定连接。

-安装玻璃板,使用专业设备进行精确定位和固定。

-进行玻璃板的密封,采用玻璃胶进行填充和固定。

-完成玻璃安装后,进行质量检查和清理工作。

2.施工要求-施工过程中必须严格按照施工方案进行操作,任何变动必须经过相关部门的批准。

-施工现场必须设置防护措施,确保施工人员的安全。

-施工过程中应注意避免玻璃板的碰撞和损坏,必要时可采取保护措施。

-施工材料必须符合国家标准和相关规定,而且必须经过质量检验合格。

-施工过程中应注意环保等问题,防止产生噪音、污染等。

3.施工计划-制定详细的施工计划,包括施工时间、施工序列、施工人员等。

-合理安排施工进度,确保项目能按时完成。

-定期召开施工进度会议,及时解决施工中的问题和难题。

四、安全保障1.施工人员必须经过相关培训,熟悉施工流程和安全操作规范。

2.施工现场必须设置警示标志和防护设施,确保施工过程中的安全。

3.定期进行安全检查,及时消除安全隐患。

4.进行安全教育,提高施工人员的安全意识和技能。

五、质量控制1.施工过程中,对施工材料和设备进行严格的质量检验和验收。

2.根据相关标准进行施工,确保施工质量符合要求。

3.进行定期的质量抽查和监督检查,确保施工质量。

六、施工交付1.完成玻璃安装后,进行验收,并出具相关验收报告。

2.清理施工现场,净化环境。

3.进行竣工交付,并进行相关文件归档。

七、项目风险评估本项目存在的风险包括:施工现场的地基、墙体等结构不符合要求,施工材料质量不合格,施工人员的安全意识不足等。

玻璃安装施工方案范本

玻璃安装施工方案范本

玻璃安装施工方案范本一、工程概况与目标1.1 工程概况本次玻璃安装工程主要针对[项目名称]中的玻璃幕墙、窗户及隔断等玻璃安装作业。

项目位于[地址],建筑总面积约为[建筑面积],计划安装玻璃总面积为[玻璃面积]。

1.2 工程目标确保玻璃安装工作按照设计要求、国家规范及行业标准进行,保证安装质量,提高建筑外观的美观性和使用功能,同时保证施工进度和安全生产。

二、施工前准备工作2.1 技术准备组织技术人员熟悉施工图纸,编制玻璃安装专项施工方案,进行技术交底,明确施工要点和难点。

2.2 现场准备清理施工现场,确保无杂物、无障碍,搭设施工平台、安全防护设施等。

2.3 材料准备根据施工图纸及进度计划,提前采购所需玻璃、密封胶、五金配件等材料,并对其进行质量检查。

三、材料与设备要求3.1 玻璃要求玻璃应符合国家相关标准,具有合格证明和检测报告。

外观质量应无明显缺陷,尺寸偏差应在允许范围内。

3.2 五金配件要求五金配件应选用优质产品,具有良好的耐腐蚀性、耐磨性和强度。

3.3 设备要求施工设备应齐全、性能良好,包括玻璃切割机、钻孔机、吸盘、安装吊篮等。

四、施工方法与步骤4.1 测量定位根据施工图纸,在墙体上准确标注玻璃安装位置,确保尺寸准确。

4.2 玻璃加工按照尺寸要求,使用专业设备对玻璃进行切割、钻孔等加工。

4.3 玻璃安装采用吊篮将玻璃吊至安装位置,使用吸盘辅助安装,确保玻璃平整、无倾斜。

4.4 五金配件安装根据设计要求,安装五金配件,确保牢固可靠。

4.5 打胶密封使用专用密封胶对玻璃与墙体之间的缝隙进行密封处理,确保防水、防尘、隔音效果。

五、安全与质量控制5.1 安全措施严格遵守安全生产规定,施工现场设置安全警示标识,施工人员必须佩戴安全帽、安全带等防护用品。

5.2 质量控制实行质量责任制,对每个施工环节进行严格把关,确保施工质量符合设计要求和国家规范。

定期对施工质量进行检查,发现问题及时整改。

六、进度与人员安排6.1 施工进度计划根据合同要求和实际情况,制定详细的施工进度计划,确保按期完成。

大型玻璃安装专项施工方案(确定版)

大型玻璃安装专项施工方案(确定版)

淮南市山南剧院外装饰工程大型材料吊装专项方案安徽亚盛幕墙装饰工程有限责任公司二0一二年十二月七日目录第一章编制依据 (3)第二章工程概述 (3)第三章保证工程安全技术措施 (3)第四章大型玻璃及钢龙骨安装方案选择 (4)第五章吊车安装性能和施工措施 (4)第六章吊装准备工作 (4)第七章吊运步骤 (5)第八章吊车使用注意事项 (5)第九章玻璃安装附图 (8)第十章吊车安装的劳动力安排 (12)第十一章吊车安装安全技术措施 (12)第一章编制依据1.《建筑幕墙》JG3035—19962.《玻璃幕墙工程技术规范》JGJ102—20033.《建筑施工高处作业安全技术规范》JGJ80-914.《建筑工程施工质量验收统一标准》GB50300—20015.《建筑机械使用安全技术规程》J119—20016.淮南市山南剧院外装饰施工图纸7.现场实际情况第二章工程概述淮南市山南剧院外装饰工程,建设地点位于淮南市山南新区市政府东侧,建筑结构为框剪结构,吊装面积约6500m²,建筑总高度21.6m共计四层,本次专项方案即对玻璃板材较大及钢构件过重材料安装方法及步骤进行部署,施工主要用于玻璃MQ001、MQ002、MQ013部位的玻璃及大型钢龙骨安装。

第三章保证工程安全技术措施1.建立安全管理体系,明确施工管理人员,以项目经理为带头人的管理小组。

2.安装工人要进行班前、班后的检查及时清除不安全的隐患。

3.对操作的职工进行安全生产教育,做到谁施工,谁负责安全生产的原则。

4.对吊车操作工要持证上岗。

5.对现场的施工用电要有专人管理,用电设备作好接地保护,配电箱必须设三级漏电保护器。

6.电动吸盘使用前要先充满电,使用时检查吸盘是否充满电状态第四章大型玻璃及钢龙骨安装方案选择根据山南剧院外图纸要求和施工现场需求,由于玻璃单块尺寸过大钢构件过重,施工部位高度较高,需使用吊车施工作业,故在选择施工方法上,充分考虑到以下几点:1.吊篮外栏杆高度为1m,单件玻璃板材高度可达2.25m高,没有支撑点,容易从吊篮滑落。

超大玻璃幕墙安装施工方案

超大玻璃幕墙安装施工方案

超大玻璃幕墙安装施工方案一、项目背景随着城市化进程的推进,超大玻璃幕墙的安装需求逐渐增加。

超大玻璃幕墙具有良好的光线透过性和空间感,能够提供宽阔的视野和良好的室内采光效果。

然而,超大玻璃幕墙的安装施工存在一定的风险和挑战,需要制定科学合理的安装施工方案,以确保施工过程安全稳定,保证工程质量。

二、施工准备1.设计方案评估:根据项目需求,对设计方案进行评估和确认,包括结构设计、施工工艺和材料选型等。

2.材料准备:根据设计方案确定所需材料种类和数量,包括超大玻璃、铝合金型材、密封胶等。

3.施工团队组建:根据项目规模和要求,组建专业的施工团队,包括工程师、技术员和施工人员等。

4.安全防护措施:确保施工现场的安全稳定,配备必要的安全设施和防护用具,制定并执行严格的安全操作规程。

三、施工步骤1.平台搭设:根据施工需要,在施工区域搭建起稳定的施工平台或脚手架,以保证施工人员的安全。

2.基础处理:对建筑物外墙进行清理和处理,确保基础平整、牢固,并进行必要的防水处理,保证玻璃幕墙的稳定安装。

3.型材安装:根据设计方案,按照工艺要求进行铝合金型材的安装,保证连接牢固、平整,且符合设计要求。

4.玻璃安装:根据设计方案和施工图纸确定玻璃的位置和尺寸,在施工平台上进行玻璃的吊装和固定,确保安全可靠。

5.密封胶施工:在玻璃幕墙的接缝处进行密封胶施工,确保幕墙的密封性,提高防水性能和保温性能。

6.清洁和验收:施工完成后,对玻璃幕墙进行清洁和验收,检查各项工程质量指标是否符合要求,确保施工质量达标。

四、质量控制1.技术要求:根据设计方案和相关标准,确保施工工艺符合要求,选用优质材料和施工设备,确保施工质量。

2.施工过程检查:施工过程中,设置检查节点,定期进行现场检查和验收,确保施工进度和质量符合要求。

3.质量记录和报告:对施工过程进行记录和整理,形成相关的质量报告和档案,以备工程交付使用和后期维护。

五、安全管理1.安全培训:施工人员进行安全教育培训,熟悉施工操作规程和安全防护措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

淮南市山南剧院外装饰工程大型材料吊装专项方案安徽亚盛幕墙装饰工程有限责任公司二0一二年十二月七日目录第一章编制依据 (3)第二章工程概述 (3)第三章保证工程安全技术措施 (3)第四章大型玻璃及钢龙骨安装方案选择 (4)第五章吊车安装性能和施工措施 (4)第六章吊装准备工作 (4)第七章吊运步骤 (5)第八章吊车使用注意事项 (5)第九章玻璃安装附图 (8)第十章吊车安装的劳动力安排 (12)第十一章吊车安装安全技术措施 (12)第一章编制依据1.《建筑幕墙》JG3035—19962.《玻璃幕墙工程技术规范》JGJ102—20033.《建筑施工高处作业安全技术规范》JGJ80-914.《建筑工程施工质量验收统一标准》GB50300—20015.《建筑机械使用安全技术规程》J119—20016.淮南市山南剧院外装饰施工图纸7.现场实际情况第二章工程概述淮南市山南剧院外装饰工程,建设地点位于淮南市山南新区市政府东侧,建筑结构为框剪结构,吊装面积约6500m²,建筑总高度共计四层,本次专项方案即对玻璃板材较大及钢构件过重材料安装方法及步骤进行部署,施工主要用于玻璃MQ001、MQ002、MQ013部位的玻璃及大型钢龙骨安装。

第三章保证工程安全技术措施1.建立安全管理体系,明确施工管理人员,以项目经理为带头人的管理小组。

2.安装工人要进行班前、班后的检查及时清除不安全的隐患。

3.对操作的职工进行安全生产教育,做到谁施工,谁负责安全生产的原则。

4.对吊车操作工要持证上岗。

5.对现场的施工用电要有专人管理,用电设备作好接地保护,配电箱必须设三级漏电保护器。

6.电动吸盘使用前要先充满电,使用时检查吸盘是否充满电状态第四章大型玻璃及钢龙骨安装方案选择根据山南剧院外图纸要求和施工现场需求,由于玻璃单块尺寸过大钢构件过重,施工部位高度较高,需使用吊车施工作业,故在选择施工方法上,充分考虑到以下几点:1.吊篮外栏杆高度为1m,单件玻璃板材高度可达高,没有支撑点,容易从吊篮滑落。

2.玻璃即使放入吊篮,单片面积过大且属于钢化玻璃,容易造成碰角而破碎。

3.成品钢龙骨长度过长根本无法放入吊篮内,即使放入,以人力也无法竖起安装在墙体上所以只能采取吊车从地面吊起进行安装,4.操作灵活,可根据现场需求,使用中型吊车进行吊装施工。

5.架体的结构设计,力求做到结构安全可靠。

6.在规定的条件下和规定使用期限内,能够充分满足预期的安全性和耐久性及便于施工;7.选用电动吸盘时,先要检查玻璃表面是否有灰尘及水迹,需擦拭干净方可使用;8.结合以上原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,只能采用吊车安装本工程的大型玻璃和钢桁架。

第五章吊车安装性能和施工措施1.大型钢桁架、面积较大单件玻璃人工无法安装,故采用25t吊车施工。

操作司机需持证上岗,安装工人也为常年施工经验丰富人员。

2.使用安全方便:不论玻璃单片面积尺寸多大,钢龙骨结构多长,都能安全快捷进行安装。

3.吊车施工时要有专业人员进行现场指挥。

4.吊车司机应配合好安装要求,做到同上同下,密切配合。

5.吊运玻璃及钢桁架时下方不可站人,吊运时应匀速滑行,不可时快时慢,以防玻璃或骨架滑落。

第六章吊装准备工作1、安排好吊车行车通道及作业平台,保证汽车吊进场后可顺利支设。

2、汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足要求后方可进行吊装作业。

3、吊装材料、构件、设备等按照方案要求进行吊装前码放,以便于吊装顺利进行。

4、在吊索具选择时,根据起吊设备的重量对照各种型号钢丝绳的允许应力,确定其型号及直径。

5、吊车进场前,必须向项目部提供起重机的出厂检测报告、产品说明书。

6、吊车司机、信号工必须持证上岗,身体健康。

第七章吊运步骤1、吊装前,必须做好全面仔细的检查核实工作。

检查施工位置基准标记、方位线标记是否正确;检查材料码放位置是否符合吊装要求。

2、吊装索具的系接必须牢固3、起吊前进行试吊试验,使各部分具有协调性和安全性;复查各部位的变化情况等。

4、玻璃及钢骨架下落及就位时,应严格按照信号工指示慢放慢落,同时应有操作工人配合吊装。

第八章吊车使用注意事项1、吊车行驶和工作的场地应平坦坚实,保证在工作时不沉陷,不得在倾斜的地面行驶和工作。

2、严格执行例行保养,起动前应将主离合器分开,各操纵杆应放在空档位置。

作业前应首先检查发动机传动部分,作业制动部分、仪表、钢丝绳以及液压传动等部分是否正常,当确认无问题后,方可正式作业,严禁酒后作业;3、全部伸出支腿时,应先放后支腿,后放前支腿;收支腿时应先收前支腿,后收后支腿。

在撑脚板下垫方木,调整机体,使回转支承面与地面的倾斜度在无负荷时,不大于 1/1000,支腿有定位销的必需插上。

4、司机必须与指挥人员密切配合,严格按照指挥人员发出的信号进行操作;操作前必须鸣号(铃或喇叭)示意;如发现指挥信号不清或错误,有权拒绝执行,并采取措施防止发生事故;操作时,对其他人员发出的危险信号,司机也应采取制止措施,以避免发生事故。

5、施工中,如遇有大雨、大雪、大雾和六级以上的风影响施工安全时,应停止起重工作,并将臂杆降低到安全位置。

6、吊车在吊装过程中,现场安全员必须负责现场的安全管理。

7、若有新到、修复和新安装的起重机械设备,应遵照《建筑机械技术试验规程》中的有关规定进行试验和试吊,并经过主管机务人员、操作人员和项目部安全部门共同检查,合格后方可使用。

8、不准载荷行驶或不放下支腿就起重。

在不平整的场地工作前,应先平整场地,操作前应检查距尾部迥转范围50cm内无障碍物。

支腿伸出应在吊臂起升之前完成,支腿的收入应在吊臂放好搁稳之后进行。

9、起重时,臂杆的最大仰角不得超过原厂规定,无资料可查时最大不超过78度;如需超过78度,须与有关人员研究,订出安全措施,经技术负责人批准后,方可起吊。

10、起重机械设备,按其出厂具体规定装设的高度限位器、变幅指示器、幅度限位器、转向限位器等安全保护装置都应齐全可靠。

11、起重机机械设备严禁超载。

12、严禁用起重机械进行斜吊、拉吊;严禁起吊地下的埋设物件及其它不明重量的物件,以免机械载荷过大,而造成事故。

13、严禁起重机吊运人员或用手抓吊钩升降,以防起重系统突然失灵而发生事故。

14、在起吊和落吊的过程中,吊件下方禁止人员停留或通过,以防物件坠落而发生事故。

15、起吊的构件应绑扎牢固,并禁止在构件上堆放或悬挂零星物件,如起吊零星物件,必须用吊笼或钢丝绳捆绑牢固;构件吊起后转向时其底部应高出所有障碍物的米以上。

16、起重机变幅应平稳,严禁猛起猛落臂杆;17、作业中发现起重机倾斜,支腿变形等不正常现象出现时,应立即放下重物,空载进行调整正常后,才能继续作业;18、起吊构件时,吊钩中心应直通过构件重心,构件吊起离地面20~50cm时必须停车检查:(1)起重机的稳定性;(2)制动器的可靠性;(3)构件的平稳性;(4)绑扎的牢固性。

19、吊运的构件放置时,要注意地面的平整,防止构件歪斜倾倒。

20、起吊构件时转向速度应均匀,动作要平稳,不准紧急制动,未停稳前不得做反向动作;注视吊钩的上升高度,防止升到顶点,因限位器失灵而造成事故。

21、风雪天气工作,为了防止制动器受潮失效,应先经过试吊,证明制动器可靠后,方可进行工作。

22、起重机在运行中,如遇紧急危险情况,应立即拉离紧急开关停车;在降落重物过程中,卷扬机制动器突然失灵,应采取紧急措施(即将重物稍微上升后再降落,再稍微上升,再降落,这样多次反复,将重物最后安全降落)。

23、起重机在停工、休息或中途停电时,应将玻璃或钢材卸下,不得悬在空中。

单机起重载荷不得超过该机允许起重量的80%。

24、必须经常检查钢丝绳接头和钢丝绳与轧头结合处的牢固情况。

轧头有螺帽和压板的一面应在靠钢丝绳长的一端,以免松动、脱落;确定轧头的规格、数量和间距,并根据钢丝绳的直径按标准排列;机械运行中禁止用手触摸钢丝绳和滑轮,以防发生事故;25、钢丝绳的规格、强度必须符合该起重机的规定要求。

钢丝绳在卷筒上应排列整齐,放出钢丝绳时,应在卷筒上保留三圈以上,以防钢丝绳末端松脱;钢丝绳的磨损或腐蚀,如超过平均直径10%和在一个节距内的断丝根数多于规定时,应更换新绳。

26、起重工作完毕后,在行驶之前,必须将稳定器松开,四个支腿返回原位。

起重臂靠在托架上时需垫 50mm 厚的橡胶块。

吊钩挂在汽车前端时钢丝绳不要收得太紧。

27、工作中如遇故障,应按规定顺序查清原因予以排除。

如本人不能排除应及时报修。

28、吊钩除正确使用外,应有防止脱钩的保险装置,吊索具必须使用合格产品,卡环在使用时,应保证销轴和环底受力。

29、施工过程中严格遵守起重机械“十不吊”的原则即(1)信号指挥不明不准吊;(2)斜牵斜挂不准吊;(3)吊物重量不明或超负荷不准吊;(4)散物捆扎不牢或物料装放过满不准吊;(5)吊物上有人不准吊;(6)埋在地下物不准吊;(7)安全装置失灵或带病不准吊;(8)现场光线阴暗看不清吊物起落点不准吊;(9)棱刃物与钢丝绳直接接触无保护措施不准吊;(10)六级以上强风不准吊。

30、起重机吊运重物时,其下方不得有人员停留或通过,更不得在吊起来的重物下面进行作业,严禁起重机吊运人员;31、各种起重机械必须按照原厂规定的起重性能作业,不得超负荷作业和起吊不明重量的物件。

如遇特殊情况需要超负荷作业时,必须有保证安全的技术措施,经企业技术负责人批准,并有专人在现场监护下,方可起吊;32、起吊玻璃时必要时应栓拉绳,提升和降落速度要均匀,严禁忽快忽慢和突然制动,左右回转,动作要平稳,当回转未停稳前不得作反向动作。

33、起重机在起重满负荷或接近满负荷时不得同时进行两种操作动作;34、起重机在作业或行走时,都不得靠近架空输电线路,要保持安全距离;第九章玻璃安装附图1、工人协助安装绳索2、人员安装玻璃3、吊车起吊钢桁架4、吊车安装钢桁架第十章吊车安装的劳动力安排1、为确保工程进度的需要,同时根据本工程的工程量,确定施工工期,玻璃安装工需要同时8人进行施工,钢骨架需要5人同时施工。

2、建立由项目经理、施工员、安全员、组成的管理机构,现场负责人负有指挥、调配、检查的直接责任。

3、玻璃及钢骨架的安装,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。

第十一章吊车安装安全技术措施1、玻璃及钢骨架安装时吊运过程中不得有其他人员穿插行走,并派专人看护;2、移动中禁止突然启动加速,必须平稳、缓慢前进;3、施工前检查吊车及电动吸盘是否正常,发现问题和隐患,在施工作业前及时维修,以达到坚固稳定,确保施工安全。

4、吊运时专人指挥,禁止多人指挥。

5、作业人员人员必须持证上岗,并正确使用安全帽、安全带、穿防滑鞋、高空作业必须系好安全带。
