耐磨混凝土地面施工工艺标准

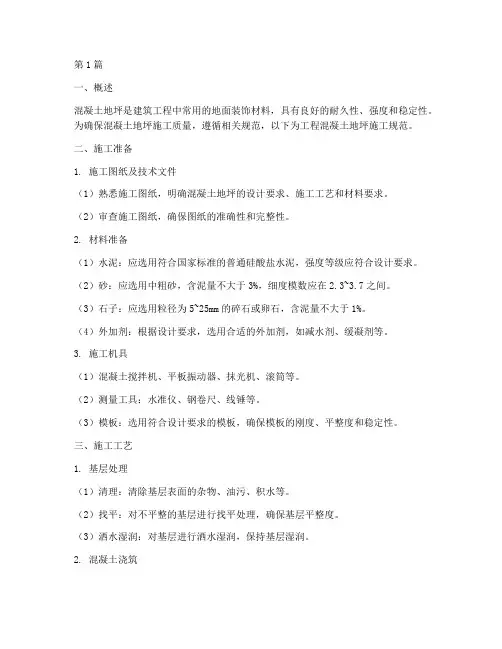

工程混凝土地坪施工规范(3篇)

第1篇一、概述混凝土地坪是建筑工程中常用的地面装饰材料,具有良好的耐久性、强度和稳定性。
为确保混凝土地坪施工质量,遵循相关规范,以下为工程混凝土地坪施工规范。
二、施工准备1. 施工图纸及技术文件(1)熟悉施工图纸,明确混凝土地坪的设计要求、施工工艺和材料要求。
(2)审查施工图纸,确保图纸的准确性和完整性。
2. 材料准备(1)水泥:应选用符合国家标准的普通硅酸盐水泥,强度等级应符合设计要求。
(2)砂:应选用中粗砂,含泥量不大于3%,细度模数应在2.3~3.7之间。
(3)石子:应选用粒径为5~25mm的碎石或卵石,含泥量不大于1%。
(4)外加剂:根据设计要求,选用合适的外加剂,如减水剂、缓凝剂等。
3. 施工机具(1)混凝土搅拌机、平板振动器、抹光机、滚筒等。
(2)测量工具:水准仪、钢卷尺、线锤等。
(3)模板:选用符合设计要求的模板,确保模板的刚度、平整度和稳定性。
三、施工工艺1. 基层处理(1)清理:清除基层表面的杂物、油污、积水等。
(2)找平:对不平整的基层进行找平处理,确保基层平整度。
(3)洒水湿润:对基层进行洒水湿润,保持基层湿润。
2. 混凝土浇筑(1)搅拌:按配合比准确计量水泥、砂、石子等原材料,采用混凝土搅拌机进行搅拌。
(2)运输:混凝土采用运输车运输,运输过程中应防止混凝土离析。
(3)浇筑:按照施工图纸要求的厚度和面积进行浇筑,确保混凝土密实。
(4)振捣:采用平板振动器对混凝土进行振捣,确保混凝土密实、无气泡。
(5)抹面:混凝土初凝后,采用抹光机进行抹面,使地坪表面平整。
3. 分格条安装(1)分格条设置:根据设计要求,确定分格条的间距和位置。
(2)固定分格条:将分格条固定在模板上,确保分格条平直、牢固。
4. 养护(1)覆盖:在混凝土初凝后,用草袋、湿布等覆盖混凝土表面,保持湿润。
(2)养护时间:混凝土养护时间不少于7天,确保混凝土强度达到设计要求。
四、质量控制1. 材料检验(1)水泥、砂、石子等原材料应符合国家相关标准。
混凝土地坪施工要点

混凝土地坪施工要点混凝土地坪是一种常见的地面装饰材料,广泛应用于工业厂房、仓库、停车场等场所。
它具有耐磨、耐压、防尘、易清洁等特点,因此备受青睐。
然而,要想施工出高质量的混凝土地坪,需要注意以下几个要点。
1. 地基处理混凝土地坪的质量很大程度上取决于地基的处理。
在施工前,必须对地基进行充分的清理和处理。
首先,清除地面上的杂物和泥土,确保地面平整。
其次,根据地面的情况进行填土或挖土,使地面达到设计要求的高度和坡度。
最后,对地基进行压实处理,确保地基坚实稳定。
2. 配料比例混凝土地坪的强度和耐久性与配料比例密切相关。
在施工前,必须根据设计要求,准确计算出水泥、砂、石子和水的比例。
过多或过少的水泥会导致地坪强度不足或易开裂,而过多的砂和石子则会影响地坪的平整度和表面质量。
3. 施工工艺混凝土地坪的施工工艺包括浇筑、振捣、养护等环节。
首先,需要将混凝土均匀地倒入地坪区域,然后使用振捣器进行振捣,确保混凝土充分密实。
振捣时应注意均匀施力,避免出现振捣不均匀的情况。
最后,进行养护,保持地坪湿润,防止混凝土过早干燥和开裂。
4. 平整度控制混凝土地坪的平整度对于使用效果和美观度至关重要。
在施工过程中,应使用水平仪和直尺等工具进行检测和调整,确保地坪的平整度达到设计要求。
如果发现地坪存在凹凸不平的情况,应及时进行修复,以免影响地坪的使用效果。
5. 表面处理混凝土地坪的表面处理可以选择不同的方法,如抛光、磨砂、涂刷等。
不同的处理方法可以赋予地坪不同的外观效果和功能特点。
在选择表面处理方法时,应根据实际需求和预算进行综合考虑,确保地坪的装饰效果和使用性能。
6. 养护措施混凝土地坪在施工完成后,需要进行一段时间的养护,以确保地坪的强度和耐久性。
养护期间,应保持地坪湿润,避免受到外界干燥和温度变化的影响。
同时,应避免重物碾压和化学物质侵蚀,以免对地坪造成损害。
总之,混凝土地坪的施工要点包括地基处理、配料比例、施工工艺、平整度控制、表面处理和养护措施。
金刚砂耐磨地面混凝土及施工工艺研究

1 工程概况由于金刚砂地面结构特点,其施工质量直接取决于基层混凝土质量和金刚砂面层的施工技术。
如果混凝土质量不达标或者面层施工技术不成熟可能会导致地面出现条状开裂、板面翘曲、下层空鼓、龟裂状裂纹等质量缺陷,严重影响地面的使用功能。
从混凝土配合比和施工工艺两方面对金刚砂耐磨地面进行研究,观察金刚砂地面的表面状态,探索不同工程要求的混凝土最佳配制方法及最优施工工艺。

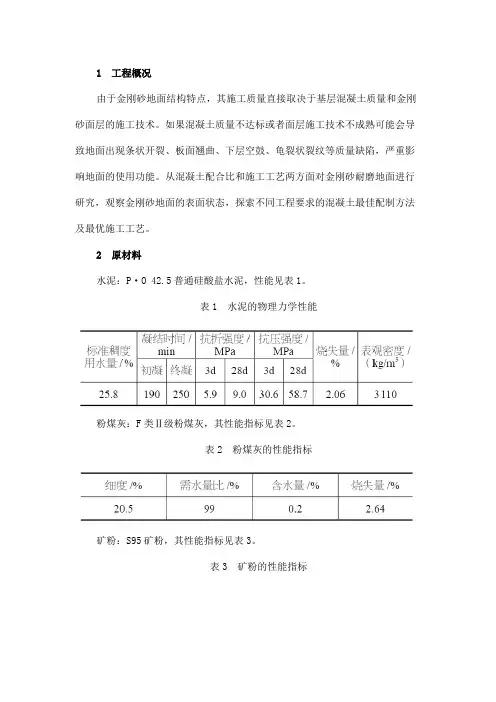

2 原材料水泥:P·O 42.5普通硅酸盐水泥,性能见表1。
表1 水泥的物理力学性能粉煤灰:F类Ⅱ级粉煤灰,其性能指标见表2。
表2 粉煤灰的性能指标矿粉:S95矿粉,其性能指标见表3。
表3 矿粉的性能指标砂:曲阳县达铭建材生产的中砂,细度模数2.8;石:涞水县顺合建材有限公司的5~25 mm的碎石;减水剂:聚羧酸高性能减水剂;金刚砂:宿州典跃新型建筑材料有限公司的耐磨地坪硬化剂。
3 试验探究矿物掺合料、混凝土状态、金刚砂撒布时间和撒布方式对金刚砂耐磨地面状态的影响,探寻不同变量下耐磨地面的表面状态,为后续工程提供配合比设计及施工工艺的依据。
试验配合比及施工工艺见表4。
表4 试验配合比及施工工艺kg3.1 试验仪器采用600 mm×800 mm×100 mm的定制木试模(图1)。
打磨抛光选用AB 3470T收光机(图2),圆盘直径为38 cm。
图1 木试模图2 收光机3.2 试验方法首先制备基层混凝土,混凝土浇筑插捣完毕后,待其表面凝固到一定程度且潮湿时,撒布金刚砂。
金刚砂分2次撒布,总量为5 kg/m2,第1次铺撒2/3,第2次铺撒1/3。
金刚砂总用量为2.4 kg,即第1次铺撒1.6 kg,第2次撒布0.8 kg。
撒布时,不得用力抛洒,应使金刚砂骨料颗粒自由下落,否则易使骨料出现分离现象。
撒布完成后迅速抹平。
等到金刚砂吸收了一些水分、混凝土表面的颜色变成深灰色时,即可安排操作人员使用圆盘收光机进行抹平,使金刚砂与混凝土能够结合紧密。
水泥耐磨防滑地坪施工方案(3篇)

第1篇一、项目背景随着我国经济的快速发展,工业、商业、民用建筑对地坪的要求越来越高。
耐磨防滑地坪因其优异的性能和美观的外观,广泛应用于各种场所,如工厂、仓库、超市、停车场、医院、学校等。
为了确保地坪施工质量,提高施工效率,制定一套科学、合理、实用的水泥耐磨防滑地坪施工方案至关重要。
二、施工方案概述1. 施工准备(1)施工图纸及技术文件:熟悉施工图纸,了解设计要求,掌握施工技术规范。
(2)材料准备:水泥、砂子、石子、防水剂、耐磨骨料、防滑剂、界面剂、聚合物乳液、色粉、施工工具等。
(3)人员准备:组织施工队伍,进行技术交底和安全教育。
2. 施工工艺流程(1)基层处理:清理基层,确保无油污、杂物、浮土等。
(2)界面处理:涂刷界面剂,提高基层与面层的粘结力。
(3)防水处理:涂刷防水剂,防止水分渗透。
(4)耐磨骨料撒布:按照设计要求撒布耐磨骨料。
(5)水泥砂浆摊铺:按照设计要求摊铺水泥砂浆。
(6)耐磨剂撒布:按照设计要求撒布耐磨剂。
(7)防滑剂撒布:按照设计要求撒布防滑剂。
(8)养护:保持地坪湿润,养护时间不少于7天。
(9)验收:检查地坪平整度、耐磨性、防滑性等指标。
三、施工工艺详解1. 基层处理(1)清理基层:使用高压水枪或扫帚清除基层表面的油污、杂物、浮土等。
(2)基层修复:对局部破损的基层进行修复,确保基层平整。
2. 界面处理(1)涂刷界面剂:使用滚筒或刷子均匀涂刷界面剂,涂刷厚度控制在0.1-0.2mm。
(2)干燥:界面剂干燥时间不少于4小时。
3. 防水处理(1)涂刷防水剂:使用滚筒或刷子均匀涂刷防水剂,涂刷厚度控制在0.2-0.3mm。
(2)干燥:防水剂干燥时间不少于6小时。
4. 耐磨骨料撒布(1)撒布耐磨骨料:按照设计要求撒布耐磨骨料,确保均匀分布。
(2)振动:使用振动器进行振动,使耐磨骨料与水泥砂浆充分混合。
5. 水泥砂浆摊铺(1)水泥砂浆制备:按照设计要求配制水泥砂浆,搅拌均匀。
(2)摊铺:使用平板振动器或人工摊铺水泥砂浆,确保平整。
耐磨地坪验收标准介绍_耐磨地坪施工方法

耐磨地坪验收标准介绍_耐磨地坪施工方法【奥贝莱】耐磨地坪施工方法:在混凝土地坪做出水平和吸除泌水后开始进行的,并由专业人员操作机械镘来完成的。
这里需要特别控制好耐磨地坪施工的时间,要在混凝土的终凝结束前进行完,在混凝土的终凝结束后,不能再进行施工,已防破坏混凝土表面的强度。
耐磨地坪耐磨硬化地坪施工完成后的4~6小时内,应在表面进行养护,以防止表面水份的急剧蒸发,确保耐磨材料强度的稳定增长。
【耐磨地坪施工方法】金刚砂耐磨地坪施工工艺和施工方法是怎样的?下面一起简单了解一下吧:表面处理:使用加装圆盘的机械镘均匀地将混凝土表面的浮浆层去除掉;D一次撒布材料:将规定用量的2/3硬化耐磨地坪材料均匀撒布在初凝阶段的混凝土表面后,用低速抹平机进行打磨处理;刮尺找平:用6米刮尺均匀地将硬化耐磨材料沿横、纵方向刮抹并粗略找平;D二次撒布材料:将规定用量1/3彩色硬化耐磨材料均匀撒布(在经过D一次已打磨的耐磨材料表面),用抹平机再次打磨处理;表面抛光:根据混凝土的硬化情况,调整抛光机上刀片角度,对面层抛光作业,确保表面平整度和光洁度;基面养扩:耐磨硬化地坪施工完成后的4~6小时内,应在表面进行养护,以防止表面水份的急剧蒸发,确保耐磨材料强度的稳定增长。
【耐磨地坪验收标准介绍】1、环境温度为25℃时,施工后2-3天应达到实干,即硬度达到完成固化的80%左右;2、表面不能出现发粘现象;3、气泡:平涂型、砂浆型无气泡,自流平允许1个小气泡/10平方米;4、流平性好,无镘刀痕,大面积接口处基本平整;5、无浮色发花,颜色均匀一致,大面积接口处允许有极不明显的色差;6、无粗杂质,但允许有空气中的浮尘掉落在造成的极小缺陷;7、地坪表面应平整平滑,光泽度应达到设计要求(高光泽≥90、有光≥70、半光50~70),平涂型为有光、水性为半光~无光;8、桔皮、砂浆防滑面效果应很明显。
无挥发性有机物排放,被广泛用于现代工业地坪的涂饰鑫和颜丽提供中。

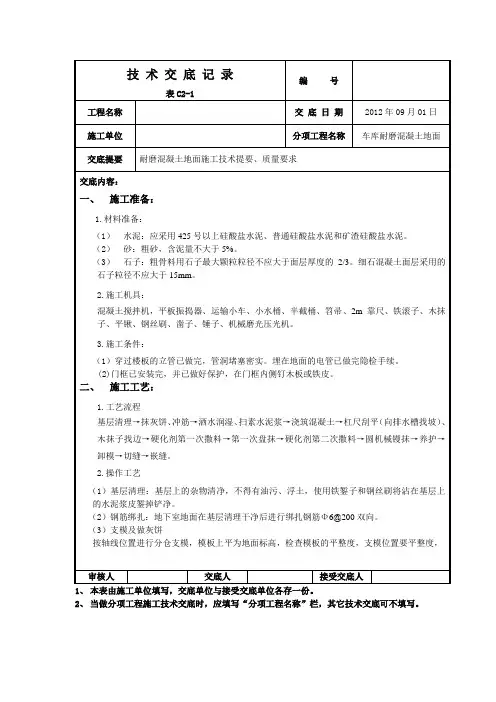

车库耐磨地面技术交底shan

1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1. 本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2. 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写。
混凝土地面硬化规格及施工

混凝土地面硬化规格及施工一、前言混凝土地面硬化是一种常用的加固地面的方法。
在工业、商业、公共建筑等场所,混凝土地面硬化可以提高地面的耐磨性、耐腐蚀性和抗压性,延长使用寿命,减少维护成本。
本文将详细介绍混凝土地面硬化的规格及施工。
二、材料2.1 混凝土混凝土应符合国家有关标准,强度等级不得低于 C30。
2.2 硬化剂硬化剂应为无色、无味、无毒、无腐蚀性,且不含挥发性有机物。
2.3 密封剂密封剂应为无色、无味、无毒、无腐蚀性,耐磨损、耐酸碱、不易变色。
三、施工工艺3.1 基础处理施工前应对基础进行清理,确保基础表面干净平整。
如有裂缝、坑洞等缺陷,应进行修补。
3.2 混凝土浇筑混凝土浇筑应控制好水灰比,均匀浇注,避免浇筑不均匀或出现空鼓等现象。
3.3 硬化剂施工硬化剂施工应在混凝土初凝后进行,施工前应先进行试验,确定最佳施工量。
硬化剂应均匀喷洒在地面上,避免出现过多或过少的情况。
3.4 打磨抛光硬化剂施工后应等待24小时左右进行打磨抛光,以消除表面的毛刺和不平整,提高地面的光泽度和平整度。
3.5 密封剂施工密封剂施工应在硬化剂施工后48小时左右进行,施工前应先进行试验,确定最佳施工量。
密封剂应均匀涂刷在地面上,避免出现过多或过少的情况。
3.6 养护施工后应进行养护,保持地面干燥,避免受潮或受雨水浸泡。
四、质量要求4.1 地面硬度硬化后地面硬度不得低于 7 级,按 GB/T 8624-2012 标准测定。
4.2 地面平整度地面平整度应符合 GB 50209-2012《工业厂房设计规范》中的要求,平整度偏差不得超过 5mm。
4.3 密封剂附着力密封剂附着力应符合 GB/T 9286-1998 标准的要求,附着力等级不得低于 1 级。
五、安全要求5.1 施工人员应穿戴好安全装备,如安全鞋、安全帽等。
5.2 施工现场应设置明显的警示标志,防止他人误入施工现场。
5.3 在施工过程中,应注意避免硬化剂、密封剂等化学品对人体造成损害。
耐磨地面施工工艺

耐磨地面施工工艺一、前言随着科学技术的进步,社会各领域对大型设备、设施、物品的需求越来越多,而设备的生产、装配设施以及物品的搬运也多采用机械化作业,这就要求展厅、车间地面等机械行走场地的面层具有足够的强度和耐磨力,传统的耐磨地面一般采用钢屑做耐磨层,由于其材料用量大,且对基层混凝土强度等级要求较高,而AL2O3骨料耐磨地面具有施工速度快、强度高等特点,有着较好的应用前景。
二、耐磨地面施工原理:在浇筑后的混凝土表面干撒一层AL2O3骨料,通过AL2O3的渗透结晶在混凝土表面形成一层极致密、高强度的耐磨层,再经过整平、压光后形成坚硬、无尘、美观的耐磨地面。
三、施工要点(一)耐磨地面施工工艺流程:基层处理→洒水湿润→冲筋→刷结合层→浇筑混凝土基层→平板振动器振捣→铁滚子碾压提浆→提浆机整平→刮杆及木抹子刮平和搓平→撒耐磨骨料→提浆机整平→压光→养护→割缝。
(二)耐磨地面施工1 基层混凝土施工:1.1基层清理:检查基层平整情况,偏差较大的应事先凿平和修补。
施工前必须将掉落在基层上的焊渣、涂料、混凝土块、落地灰等杂物清理干净,保证基层清洁,基层清理干净后提前一天浇水湿润。
1.2施工区段划分:根据现场实际情况,一般将地面按3米宽进行分格,每次浇筑3米宽,采用跳仓法浇筑。
1.3标高控制:施工中采用水准仪进行标高控制,根据原始点在柱子或墙上放好0.5米标高控制线,保证地面高度一致;提前将地面上设置的预埋件标高抄测好,对不平整部位提前处理,再根据弹好的水平线,拉水平线开始冲筋。
1.4刷结合层:在浇筑混凝土基层之前,先涂刷水灰比为0.4~0.5的水泥浆结合层一道,并随刷随浇筑混凝土。
1.5基层混凝土浇筑1.5.1基层混凝土强度等级不应低于C25,混凝土采用硅酸盐或普通硅酸盐水泥拌制,混凝土中不得掺加粉煤灰等掺合料。
1.5.2混凝土模板可采用槽钢支设,浇筑混凝土前先按地面分格区域放好线,然后按线用电钻钻眼,钉长30cmФ14钢筋桩用于固定槽钢模板。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2.1.2.4.1耐磨混凝土地面施工工艺标准
1 适用范围
本工艺标准适用于有耐磨要求的民用和工业建筑的地面施工。
2 编制依据
《建筑工程施工质量验收统一标准》 GB50300-2001
《建筑地面工程施工质量验收规范》GB 50209--2002
3 施工准备
3.1 技术准备及要求
3.1.1 地坪下砂石垫层用压路机压实。
3.1.2按设计标高设置模板(钢模板或槽钢),用水准仪随时检测模板标高,对偏差处用楔性块调
整。
3.1.3据规范要求,按纵横轴线分仓分格缝。
3.1.4混凝土所用碎石最大粒径≤30mm,水灰比和坍落度应尽可能小。
3.1.5混凝土标号不低于25号,现场塌落度在75-100毫米之间。
3.2 材料准备及要求
3.2.1水泥采用强度等级32.5以上普通硅酸盐水泥或矿渣硅酸盐水泥,冬期施工时宜采用强度等
级42.5普通硅酸盐水泥,严禁混用不同品种、不同强度的水泥。
3.2.2砂子采用中、粗砂,含泥量不大于3%。
3.2.3水泥的品种、强度必须符合现行技术标准和设计规范的要求,砂要有试验报告,合格后方
可使用。
3.3 主要机具
混凝土搅拌机、平板振捣器、提浆机、磨光机、200槽钢导轨、运输小车、小水桶、半截桶、扫
帚、4m铝合金刮杠、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子。
3.4 作业条件
3.4.1 室内墙面已弹好+50cm水平线。
3.4.2 穿过楼板的立管已做完,管洞口堵塞密实。
3.4.3 门窗已安装完并已做好保护,在门框内侧钉木板或铁皮。
3.4.4 基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应采取防裂措施。
3.4.5 业人员进行安全、技术交底,并做好书面记录。
4 施工工艺
4.1 工艺流程
4.2 操作工艺
4.2.1 基层处理:特殊合金骨料面层构造要求,本工程采用随打随抹,均匀铺撒特特殊合金面层,
控制厚度2mm,特殊合金骨料面层材料用量和配合比应满足要求。
4.2.2找标高弹线:根据墙上水准基准线(+50cm水准基准线)往下测出面层高度,并弹在墙上。
4.2.3 搅拌特殊合金拌合料:特殊合金骨料采用成品骨料。
4.2.4 铺特殊合金骨料面层:混凝土初凝前,用提浆机提浆,再铺特殊合金骨料面层,将特殊合
金骨料铺设均匀,厚度为2mm,然后用木刮杠按特殊合金骨料厚度刮平。
4.2.5 木抹子搓平:木刮杠刮平后,立即用木抹子抹平,从外向内退着操作,并随时用两米的靠
尺检查平整度。
可均匀撒一遍干特殊合金骨料的拌合料,再用木抹子用力抹压,使干拌料和特殊合金骨料紧密地
结合在一起,吸水后用铁抹子压平。以上操作均在特殊合金拌合料初凝以前完成。
湿润,养护时间不得少于10天,当抗压强度达到5Mpa之后才能上人。
摄氏度,一周后采用切割机进行横向切割,切割深度30mm,宽度5mm
4.2 应注意的质量问题
4.3.1 混凝土的强度、平整度的优劣直接影响到耐磨地面的使用寿命和表面美观效果。
4.3.2 不可使用其他干粉撒布来进行提桨或者吸水。
4.3.3 混凝土浇筑的幅宽不宜过大。
4.3.4 用圆盘提水时表面的明水,应使用吸干布吸干后再进行提浆。
4.3.5避免钢筋头外露,混凝土表面不能有大面积露石。
5 质量标准
划分检验批:一般按施工流水段划分验收批,每个流水段划分一个验收批。验收前与监理单位
一起划分检验批,确定检验批数量。
基层处理找标高、弹线 洒水湿润 钢筋绑扎
抹灰饼设导轨 砼浇筑找平 撒特殊骨料合金面
磨光第一遍压光
磨光第二遍、第三遍压光
养护
5.1 主控项目
5.1.1 骨料粒径应合乎设计的要求
检查方法:观察检查和检查产品合格证明文件和检测报告
5.1.2 强度等级应符合设计要求
检查方法:检查检测报告
5.1.3 面层与下一层结合
检查方法:用小锤轻击检查
5.2 一般项目
5.2.1 耐磨混凝土地面的
表5.2.1耐磨混凝土地面的允许偏差和检验方法
项目 允许偏差 (mm) 检验方法
表面平整度 5 用2m靠尺和楔形尺检查
踢脚线下口平直 4 用5m线和钢尺检查
分格缝平直 3 用5m线和钢尺检查
5.3 质量要求
5.3.1 主控项目检验必须全部合格。
5.3.2 一般项目中,允许有一定偏差的项目,可以有个别偏差范围,最多不超过20%的检查点可
以超过允许偏差值,但也不能超过允许偏差值的150%;对不能确定偏差值而又允许有一定缺陷的
项目,不能出现影响结构安全和使用功能的严重缺陷。
6 成品保护
6.0.1 在操作过程中,注意运灰双轮车不得碰坏门框及铺设在基层上的各种管线。
6.0.2 面层抹压过程中注意随时将脚印抹平,并封闭通过操作房间的一切通道。
6.0.3 面层压光交活后在养护过程中,封闭门口和通道,不得有其他工种进入操作,避免造成表
面起砂现象。
6.0.4 面层养护时间应符合可以上人的要求时,防止硬器划伤地面,在油漆刮浆过程防止污染面
层。
7 安全、环保措施
7.1 安全措施
7.1.1清理楼面时,禁止从窗口、留洞口和阳台等处直接向外抛扔垃圾、杂物。
7.1.2操作人员剔凿地面时要带防护眼镜。
7.1.3夜间施工或在光线不足的地方施工时,应采用36v的低压照明设备,地下室照明用电不超
过12v。
7.1.4非机电人员不准乱支机电设备。
7.1.5用卷扬机井架(上落笼)作垂直运输时,要注意联络信号,待吊笼平层稳定后再进行装卸操
作。
7.1.6室内推手推车拐弯时,要注意防止车把挤手。
7.2 环保措施
77.2.1拌制砂浆时所产生的污水必须经处理后才能排放。
7.2.2施工时随做随清,保持现场的整洁干净。
8 质量记录
本工艺标准应具备如下质量记录:
1) 水泥出厂合格证及复验证明
2) 现浇混凝土试块试压纪录
3) 地面面层分项工程质量验评纪录
