伸缩缝施工方案
杭州至瑞丽高速公路宣威至曲靖段(K8+630~K11+294段)桥梁伸缩缝施工方案编制:复核:批准:中交路桥宣曲高速公路第二项目经理部二○一五年五月1目录一、工程概况 (3)二、编制依据 (3)三、施工进度及计划安排 (4)四、施工准备 (4)1、技术准备 (4)2、人员组织 (4)3、材料组织 (5)4、物资机械设备 (5)五、具体施工方案 (6)1、施工总体顺序 (6)2、具体施工流程 (6)3、质量验收标准 (8)六、质量保证措施 (9)1、原材料质量保证措施 (9)2、混凝土施工过程质量保证 (9)3、混凝土输送质量控制 (10)4、混凝土浇筑质量控制 (10)5、混凝土养护 (10)七、安全文明措施 (10)1、安全生产措施 (10)2、现场安全设置及临时用电 (11)2一、工程概况宣曲高速公路是国家高速公路网G56杭瑞高速公路的其中一段,路线位于曲靖市沾益县麒麟区境内,主线全长94.392公里G60连接线为宣曲、昆曲和曲靖绕城高速公路连接线;连接线公路等级为高速公路,设计时速100公里,路基宽度33.5m。
起点于K1+000处接沟岩上互通立交,终点接大龙潭互通立交,并于K2+740处设置沾益互通立交,全连接段长13.523公里。
本项目共计桥梁16座,伸缩缝类型和数量统计如下表二、编制依据(1)《G56杭州至瑞丽高速公路宣威至曲靖段两阶段施工图设计》.(2)《公路桥涵施工技术规范》JTG/TF50-2011;(3)《公路工程质量检验评定标准》JTG F80-2004;(4)《公路工程施工安全技术规程》JTJ076-95(5)《钢筋焊接及验收规程》(JGJ18—2003);(6)《混凝土结构工程施工质量验收规范》(GB50204-2002);(7)《施工现场临时用电安全技术规范》(JGJ 46-2005);3三、施工进度及计划安排施工工期:2015年9月15日 ~ 2015年10月15日。
四、施工准备为保证本项目所有桥梁伸缩缝浇筑按期优质完工,将严格按照既定的施工计划,做好技术准备工作,合理的安排施工,同时合理组织人员和施工机械设备。
1、技术准备1.1由项目总工程师组织工程技术人员,各职能部门人员认真复核施工设计图及工程相关的规范、规程、标准。
各道工序施工前现场技术人员向全体施工人员进行交底,指导工程施工。
1.2作好前期的测量工作,所有使用仪器必须经检校合格后方能使用。
测量成果必须准确,并经过复测检查,报审,确保万无一失。
1.3、作好施工预案,充分考虑可能发生的意外情况及应对措施。
(1)伸缩装置宜在气温为年平均气温时安装。
当安装温度与年平均气温相差较大以致影响伸缩装置正常施工时,应在制造厂家工程师的指导下,卸掉夹具,用千斤顶调正伸缩间隙,使之符合温度要求,再安上夹具固定好,以备安装。
(2)严禁将伸缩装置边梁直接与混凝土中预埋钢筋施焊连接,焊接过程中,不得在型钢上任意施焊,防止型钢产生变形。
(3)安装前必须对伸缩装置妥善存放,不得有变型和污染,必要时做调整。
(4)施工中严禁将空压机、发电机等动力设备直接置于路面上,所有机械必须采取有限措施防止漏油污染路面、(5)安装结束后,必须保证伸缩装置周围沥青混凝土清洁、无污染、无损坏。
2、人员组织2.1 首先对所有参与施工的人员进行技术交底,使其充分掌握具体施工工艺,树立质量第一的意识。
组织以项目技术管理人员为主的技术培训会,使操作工人对耳背墙结构型式等熟悉掌握,做到心中有数,使工人充分了解施工工艺,做到施工中忙而不乱,保证现场施工在受控和有序中进行。
2.2 其次严格值班制度,保证现场每一作业时间段内都有主要施工负责人进行现场管理和技术指导工作,投入足够的施工一线人员,保证工人轮班作业,不4搞疲劳战术。
主要人员组织如下表:3、材料组织根据现场施工组织情况,在施工前将所需材料提前运送至现场,所有进场材料均应经过试验室检验,并满足招投标文件对原材料各项指标的要求。
3.1钢材、钢筋、模板、电焊条等主要安装材料应符合相关的国家标准,购买时必须有材质单。
3.2浇筑伸缩装置的混凝土均采用C50钢纤维混凝土。
其坍落度宜小于2cm,应适当掺入外加剂,减少水灰比。
其它具体要求应符合相关的国家标准。
4、物资机械设备4.1混凝土拌合采用一台HZS60的拌合机在本标段拌合站集中拌制,混凝土采用3辆10m³的罐车进行运输。
为防止临时停电,施工现场配备1台250KW内燃发电机作为备用电源。
4.2机械设备、小型机具配备齐全。
尤其是提供施工车辆过往的跳板必须质量坚固、数量充足,以保证施工顺利进行。
4.3配齐备足防止路面污染的彩条布、塑料布、胶带等材料。
4.4配齐备足养护用的塑料薄膜、草毡子、运水工具等。
4.5配齐备足路牌、路障、安全设施、施工路服等,按要求封闭施工路段,5做好绕行标志,既保证施工安全又能保证道路畅通。
五、具体施工方案1、施工总体顺序伸缩缝施工顺序为:预留槽清理→伸缩缝安装→伸缩缝钢筋安装→堵缝→混凝土浇筑→清理伸缩缝→灌沥青膏→安装橡胶条。
2、具体施工流程2.1清理预留槽2.1.1将槽内的杂物、松动的混凝土凿除干净并应凿毛到坚硬层,并用强力吹风机或高压水枪清除浮尘和杂物。
开槽后应禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免两侧沥青混凝土受损。
2.1.2梁端间隙内的杂物,尤其是混凝土块必须清理干净,然后用泡沫塑料填塞密实。
2.1.3理顺调整槽内钢筋,对漏埋或折断的预埋筋进行修复,必要时要造筋,也可利用铺装层钢筋或吊装梁用钢筋代替预埋筋。
2.1.4开槽后产生的所有弃料必须及时清理干净,确保施工现场整洁。
2.2伸缩缝定位焊接2.2.1伸缩装置安装之前,安装时的实际气温与出厂时的温度有较大出入时,需调整组装定位空隙值,伸缩装置的定位宽度误差为±2mm,要求误差为同一符号,不允许一条装置不同位置上同时出现正负误差。
2.2.2安装时伸缩装置的中心线与梁端中心线相重合。
如果伸缩装置较长,需将伸缩装置分段运输,到现场后再对接,对接时,应将两端伸缩装置上平面置于同一水平面上,使两段伸缩装置接口处紧密靠拢,并校直调正。
用高质量的焊条,逐条焊接,焊接时宜先及时清除焊渣等。
2.2.3伸缩装置的标高控制与固定:采用龙门吊架和10×10角钢(槽钢、工字钢)作定位装置,使伸缩装置型钢上顶面密贴在角钢下面,以两侧抄平的标高为准。
控制伸缩装置的标高,然后对伸缩装置的纵向直线度也进行调整。
伸缩装置的标高与直线度调整到符合设计后,可进行临时固定,固定时应沿桥宽的一端向另一端依次将伸缩装置边梁上的锚固装置与预留槽内的预留钢筋每2-3个6锚固筋焊一个点,两侧对称施焊,以保证抄平后的伸缩装置不再发生变位,严禁从一端平移施焊,造成伸缩装置翘曲。
2.2.4伸缩装置的焊接:固定后应对伸缩装置的标高再复测一遍,确认在临时固定过程中未出现任何变形、偏差后,把异型钢梁上的锚固钢筋与预埋锚筋在两侧同时焊牢。
如有困难,可先将一侧焊牢,待达到预定的安装气温时,再将另一侧全部焊牢。
在焊接的同时,应随时用三米直尺、塞尺检测异型钢的平整度,平整度应控制在0-2mm范围内,否则很容易出现跳车现象,在固定焊接时,对经常出现的预留槽内的预埋筋与异型钢梁锚固筋不相符现象,要采用U型、L型、S型钢筋进行加固连接,以确保装置体与梁体的牢固焊接。
连接处焊缝长度应不小于10cm,应安装规范要求,采用浅接触,保证焊接长度,严禁出现点焊、跳焊、漏焊等现象。
伸缩装置焊接牢固后,应尽快将预先固定的临时卡具、定位角钢用气割枪割去,使其自由伸缩,此时应严格保护施工现场,防止车辆误压。
2.3伸缩缝模板安装2.3.1模板安装采用多层板,模板应做得牢固、严密,能在振捣时不出现移动,并能防止沙浆流入伸缩装置内,以免影响伸缩。
为防止混凝土从上部缝口进入型钢内侧沟槽内,型钢的上面必须密封好。
2.3.2伸缩缝钢筋焊接完成后,应在两侧设置φ10钢筋网,钢筋网顶部应低于路面3cm,钢筋网间距为10cm。
2.4浇筑伸缩缝混凝土2.4.1浇注前应在装置两侧铺上彩条布、塑料布,保证混凝土不污染路面。
2.4.2混凝土振捣时应两侧同时进行,为保证混凝土密实,用振捣棒振至不再有气泡为止,混凝土浇注过程中,振捣要充分到位,尤其是位移控制箱底部和型钢底部,不能有脱空现象,混凝土表面应与伸缩装置顶面齐平、接合严密。
2.4.3混凝土入仓采用25t汽车吊吊料斗浇筑。
采用D30插入式振捣器进行振捣,振捣工作严格按照操作程序及规范要求执行。
(1)为保证混凝土的外观质量,混凝土的坍落度控制在80-100mm。
施工时需要考虑当时环境、温度、运输距离、持续施工时间等各种因素,在满足施工工艺条件下,尽可能选用底坍落度混凝土施工。
(2)混凝土采用分层浇筑法,每层浇筑厚度不超过30cm、由于下面马蹄处7斜面宜产生气泡,在该斜面上部1/3处分层,减少表面气泡。
(3)每层采用2根30振动棒一前一后振捣。
后振动棒要逐位振捣,振动棒插点要均匀,不得跳跃振捣。
振动棒与模板间控制在5-10cm之内。
每一振点的振捣持续时间为20-30S,在混凝土停止下沉、不出现气泡、表面出现浮浆后即可抽棒。
上层浇筑时,震动棒要插入下层混凝土10cm左右,使两层混凝土结合成一整体。
(4)混凝土的浇筑需连续进行,且每罐混凝土的运输、浇筑及间歇的全部时间要在相应的设计规范内。
2.4.4混凝土振捣密实后,用模板槎出泥浆,分4-5次按常规抹平平整为止。
这道工序应特别注意平整度,混凝土必须做到与伸缩装置的顶面平齐,高或低都会造成跳车现象。
2.5模板拆除2.5.1依据伸缩缝的特点,浇筑后的伸缩缝湿接缝混凝土必须达到一定强度才能拆除。
现场一般须根据通常日平均气温而定,经验估计一般为浇筑完成时间×日平均温度=100。
2.5.2拆模时应小心,不能造成棱角破损。
拆除后的模板必须磨光整平,涂刷脱模剂(可采用清洁机油和柴油混合物)。
2.6混凝土养护2.6.1在水泥混凝土初凝前,用毛刷拉毛,然后覆盖麻袋或草毡子,严格洒水养生,养生期间严禁车辆通行并作好养护记录。
2.6.2经过养生,水泥混凝土强度达到设计强度的50%以上后,可安装橡胶密封条,安装前必须把装置内充当模板的多层板、砂浆的混凝土硬块全部掏净,并填充完沥青膏后,嵌入橡胶条,完成伸缩装置安装。
3、质量验收标准3.1基本要求3.1.1混凝土所用的水泥、砂、石、水、外掺剂及混合材料的质量和规格,必须符合有关技术规范的要求,按规定的配合比施工。
3.1.2不得出现空洞和露筋现象。
83.2实测项目六、质量保证措施1、原材料质量保证措施1.1水泥质量控制水泥采用性能良好、泌水性小、水化热低、具有一定抗侵蚀性而且质量比较稳定的旋窑产量超过100万吨的大型水泥厂生产的低碱水泥。
伸缩缝安装施工方案
伸缩缝安装施工方案一、前期准备1.了解工程要求:在施工前,必须全面了解工程的具体要求,包括伸缩缝的类型、尺寸、位置等。
2.安全措施:确保所有工人都了解并遵守安全规章制度,佩戴必要的安全装备,如安全帽、防护眼镜等。
3.质量要求:根据施工图纸和相关技术要求,合理安排施工计划,并确保在施工过程中严格按照规范进行施工。
二、材料准备1.伸缩缝:根据工程要求选择合适的材料,一般有橡胶、金属、硅胶等。
保证材料的质量和符合国家标准。
2.安装工具:准备必要的安装工具,如锤子、扳手、电钻等,以满足工程要求。
三、施工步骤1.清理施工区域:对待安装伸缩缝的区域进行清理,确保没有任何障碍物和无法施工的条件。
2.量取尺寸:根据工程要求,在施工区域上测量出伸缩缝的位置和尺寸,并在地面做好标记。
3.切割地面:使用适当的工具,根据测量的标注线,将地面切割成适当的大小和形状,以便安装伸缩缝。
4.清洁地面:将切割后的地面清洁干净,以确保没有灰尘和杂物。
5.安装伸缩缝条:根据工程要求和所选材料的特性,将伸缩缝条按照设计安装到已经切割的地面上,在安装过程中确保伸缩缝条的平整和牢固。
6.密封伸缩缝:使用适当的密封材料,对已经安装好的伸缩缝进行密封处理,确保不会有漏水和渗水的现象。
7.检查和测试:在施工完成后,对伸缩缝进行检查和测试,确保其安装牢固、功能正常。
8.清理施工区域:清理施工区域,将所有的垃圾和废料清除,保持施工区域的整洁。
四、质量安全控制1.质量检查:在施工过程中,定期进行质量检查,确保施工的质量符合要求。
2.安全防范:注意施工现场的安全防范工作,加强对工人的安全教育和培训,防止发生安全事故。
3.环境保护:遵守环境保护法规,合理使用资源,减少施工对环境的污染。
在工程结束后负责清理现场,并检查是否有任何环境问题。
总结:伸缩缝的安装施工方案是保证工程质量和施工安全的重要一环。
只有合理安排施工流程,严格按照规范进行施工,才能确保伸缩缝的安装效果达到预期的要求。
伸缩缝施工方案完整
伸缩缝施工方案完整一、前期准备工作1.了解工程的需求:明确伸缩缝的位置、长度、宽度要求,同时考虑周边环境和装修风格等因素。
2.测量:在伸缩缝位置进行详细的测量,包括长度、宽度和深度等参数。
3.确定施工材料:根据工程需求选择适合的伸缩缝材料,包括铝合金型材、橡胶条、钢板等。
4.制定施工计划:根据工程进度,合理安排施工时间和人员。
二、施工流程1.清理工地:将施工区域内的杂物、灰尘等清理干净,保持工作区域干净整洁。
2.划线:根据测量结果,在地面上用粉笔、钢尺等工具划出伸缩缝的位置,并标明其长度和宽度。
3.开槽:使用电动开槽机或手动槽机,在划线处进行开槽作业,确保槽口的宽度和深度符合要求。
4.清理槽口:将开槽后产生的碎屑、灰尘等清理干净,保持槽口干净。
5.安装橡胶条:根据伸缩缝的要求,选择合适的橡胶条进行安装。
橡胶条要与槽口配套,确保橡胶条的长度和宽度符合要求。
6.安装钢板:如果需要加强伸缩缝的强度和稳定性,可以在橡胶条上面安装钢板。
钢板的尺寸要与伸缩缝的槽口匹配,并用螺丝进行固定。
7.安装铝合金型材:根据伸缩缝的长度和宽度,将铝合金型材进行切割和安装。
铝合金型材要与槽口和橡胶条配套,保持平整和紧密。
8.完成施工:检查伸缩缝的安装效果和质量,确保没有明显的缺陷和不良现象。
三、安全措施1.佩戴防护用品:包括头盔、安全鞋、护目镜等,防止伤害发生。
2.操作规范:工人在施工过程中要遵守相关操作规范,不得随意更改或省略施工步骤。
3.防护隔离:将施工区域进行隔离,防止其他人员误入施工区域,避免发生危险。
4.应急措施:提前准备好应急设备,如灭火器、急救箱等,以防发生意外情况时能够及时处理。
四、质量验收1.检查伸缩缝的安装效果和质量,包括材料的选用是否符合要求、安装是否牢固、橡胶条的质量是否符合要求等。
2.检测伸缩缝的功能性能,包括伸缩缝的伸缩性能、密封性能、耐久性等是否符合工程需求。
3.记录验收结果,对不符合要求的地方进行整改。
安装伸缩缝施工方案及流程
1. 工程概况伸缩缝是桥梁工程中常用的构件,主要用于桥梁主体结构中因温度变化、车辆荷载等因素引起的伸缩变形。
本工程桥梁伸缩缝采用橡胶伸缩缝,具有良好的伸缩性能、防水性能和抗老化性能。
2. 施工准备(1)施工图纸:熟悉施工图纸,了解伸缩缝的规格、型号、安装位置等。
(2)施工材料:橡胶伸缩缝、钢筋、水泥、砂、石子、模板、焊接材料、防水材料等。
(3)施工机械:切割机、风镐、振动棒、水平尺、水准仪、电焊机、运输车辆等。
3. 施工工艺(1)施工顺序:施工准备→开槽→清理槽内杂物→铺设钢筋→浇筑混凝土→安装伸缩缝→养护。
(2)施工要点:1)开槽:根据施工图纸,准确放样伸缩缝位置,开槽深度不小于9cm,确保槽内无杂物。
2)清理槽内杂物:用风镐将槽内杂物清理干净,凿毛至坚硬层。
3)铺设钢筋:在槽内铺设钢筋,按设计要求绑扎,确保钢筋位置准确。
4)浇筑混凝土:浇筑混凝土前,将模板安装到位,确保模板牢固。
混凝土强度等级不低于C40,浇筑时用振动棒振捣密实。
5)安装伸缩缝:混凝土初凝后,拆除模板,安装伸缩缝。
安装过程中,注意伸缩缝的平整度和顺直度。
6)养护:伸缩缝安装完成后,进行养护,保持混凝土强度。
二、施工流程1. 施工准备(1)熟悉施工图纸,了解伸缩缝的规格、型号、安装位置等。
(2)准备施工材料、施工机械。
2. 开槽(1)根据施工图纸,准确放样伸缩缝位置。
(2)用切割机切割沥青混凝土路面,开槽深度不小于9cm。
3. 清理槽内杂物(1)用风镐将槽内杂物清理干净。
(2)凿毛至坚硬层。
4. 铺设钢筋(1)在槽内铺设钢筋。
(2)按设计要求绑扎钢筋。
5. 浇筑混凝土(1)安装模板,确保模板牢固。
(2)浇筑混凝土,强度等级不低于C40。
6. 安装伸缩缝(1)混凝土初凝后,拆除模板。
(2)安装伸缩缝,注意平整度和顺直度。
7. 养护(1)保持混凝土强度。
(2)伸缩缝安装完成后,进行养护。
三、质量保证措施1. 施工过程中,严格控制施工质量,确保伸缩缝安装到位。
伸缩缝安装工程施工方案
一、工程概况伸缩缝安装工程是桥梁工程的重要组成部分,其主要作用是缓解桥梁在荷载、温度、湿度等外界因素影响下的变形和裂缝,保证桥梁结构的整体性和使用安全性。
本方案针对伸缩缝安装工程,详细阐述施工步骤、质量控制要点及安全措施。
二、施工准备1. 施工人员:组织具有丰富施工经验的技术人员和操作人员,确保施工质量。
2. 施工材料:备齐伸缩缝专用材料,如橡胶板、锚固螺栓、止水带、混凝土等。
3. 施工机械:配备切割机、振捣器、搅拌机、吊车等机械设备。
4. 施工图纸:熟悉施工图纸,明确伸缩缝的位置、尺寸、型号等要求。
三、施工步骤1. 安装准备(1)检查梁端间的缝隙及预埋件情况,清理梁端、顶面,确保平整度。
(2)设置两端模板,模板中间用硬质泡沫塑料板挤紧,顶部与橡胶板设计底面高程平行。
(3)检查模板是否存在漏浆缝隙,及时处理和垫补。
2. 样板制作与定位(1)按算定的安装定位值制作样板,并在两侧螺栓中心处钻孔。
(2)将M18锚固螺栓放入样板孔内固定,根据设计要求样板孔与预埋钢筋点焊定位。
(3)螺栓之间的位置偏差应小于1mm,不得有累积偏差。
3. 浇筑混凝土(1)浇筑伸缩装置底部的混凝土,同时浇筑两侧500mm范围内的混凝土过渡段。
(2)混凝土强度等级不应低于C40,浇筑时需振捣密实,防止结构中有空洞和夹灰现象。
4. 拆除样板及两端模板(1)待混凝土初凝后,将样板取出。
(2)将两端模板中间的硬质泡沫塑料板凿除,用强度等级较高的砂浆找平。
5. 安装橡胶板(1)待混凝土干燥后,在安装平面涂布防水密封胶。
(2)按定位值将橡胶板进行预压缩。
四、质量控制要点1. 伸缩缝材料质量符合设计要求,检测合格。
2. 伸缩缝安装位置准确,高程符合设计要求。
3. 混凝土浇筑密实,无空洞和夹灰现象。
4. 橡胶板安装牢固,无翘曲、变形等现象。
五、安全措施1. 施工人员应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。
2. 机械设备操作人员应熟悉操作规程,确保设备运行安全。
伸缩缝施工方案(最终版)
伸缩缝施工方案(最终版)
一、引言
伸缩缝是建筑结构中十分重要的部分,能够有效减少由于温度变化、物料收缩等原因造成的结构变形问题。
本文将介绍伸缩缝的施工方案,包括施工准备、施工工序、施工要点等内容,以期帮助读者更好地了解伸缩缝的施工过程。
二、施工准备
1.材料准备
–伸缩缝材料
–施工工具:尺子、切割工具等
2.人员配备
–负责人员:施工队长、技术员等
–工人:根据工程规模确定人数
三、施工工序
1.测量与布局
–根据设计图纸确定伸缩缝位置
–使用尺子等工具测量并标注位置
2.切割与清理
–使用切割工具对建筑结构进行切割
–清理切割面,确保表面平整
3.安装伸缩缝材料
–将伸缩缝材料按照设计要求安装到切割口
–确保伸缩缝材料与建筑结构紧密连接
4.固定与调整
–使用固定件固定伸缩缝材料,确保稳固
–根据实际情况进行调整,保证伸缩缝效果
四、施工要点
1.施工质量
–确保伸缩缝材料质量符合要求
–施工过程中严格按照设计要求进行
2.安全措施
–确保施工现场安全,佩戴好安全装备
–遵守施工操作规程,注意防火防护
3.与其他工序协调
–与周围其他工序进行协调,确保施工顺利进行
–沟通好施工进度,避免影响其他工序
五、总结
伸缩缝施工是一项技术活,需要严格按照要求进行。
本文从施工准备、施工工序、施工要点等几个方面介绍了伸缩缝的施工方案,希望能对读者有所帮助。
在实际施工中,需要根据具体情况进行调整,确保施工质量和安全。
以上是伸缩缝施工方案的最终版,希望读者能够从中获得所需信息,谢谢阅读!。

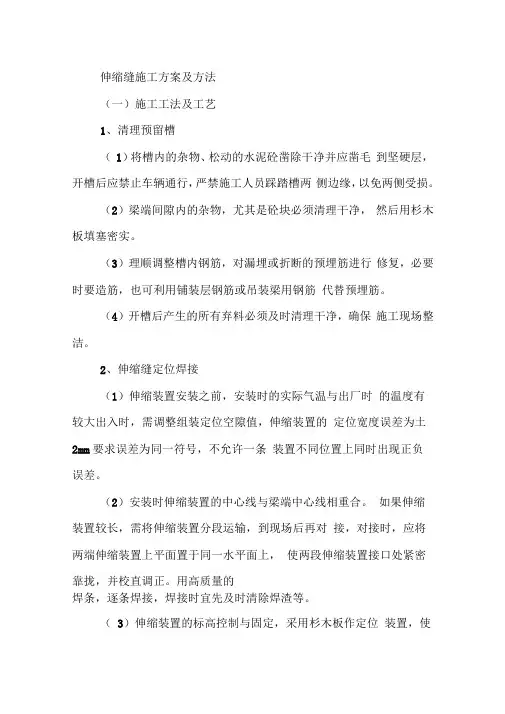

伸缩缝施工方案及方法
伸缩缝施工方案及方法(一)施工工法及工艺1、清理预留槽(1)将槽内的杂物、松动的水泥砼凿除干净并应凿毛到坚硬层,开槽后应禁止车辆通行,严禁施工人员踩踏槽两侧边缘,以免两侧受损。
(2)梁端间隙内的杂物,尤其是砼块必须清理干净,然后用杉木板填塞密实。
(3)理顺调整槽内钢筋,对漏埋或折断的预埋筋进行修复,必要时要造筋,也可利用铺装层钢筋或吊装梁用钢筋代替预埋筋。
(4)开槽后产生的所有弃料必须及时清理干净,确保施工现场整洁。
2、伸缩缝定位焊接(1)伸缩装置安装之前,安装时的实际气温与出厂时的温度有较大出入时,需调整组装定位空隙值,伸缩装置的定位宽度误差为土2mm要求误差为同一符号,不允许一条装置不同位置上同时出现正负误差。
(2)安装时伸缩装置的中心线与梁端中心线相重合。
如果伸缩装置较长,需将伸缩装置分段运输,到现场后再对接,对接时,应将两端伸缩装置上平面置于同一水平面上,使两段伸缩装置接口处紧密靠拢,并校直调正。
用高质量的焊条,逐条焊接,焊接时宜先及时清除焊渣等。
(3)伸缩装置的标高控制与固定,采用杉木板作定位装置,使伸缩装置型钢上顶面密贴在角钢下面,以两侧抄平的标高为准。
控制伸缩装置的标高,然后对伸缩装置的纵向直线度也进行调整。
伸缩装置的标高与直线度调整到符合设计后,可进行临时固定,固定时应沿桥宽的一端向另一端依次将伸缩装置边梁上的锚固装置与预留槽内的预留钢筋每2-3 个锚固筋焊一个点,两侧对称施焊,以保证抄平后的伸缩装置不再发生变位,严禁从一端平移施焊,造成伸缩装置翘曲。
(4)伸缩装置的焊接:固定后应对伸缩装置的标高再复测一遍,确认在临时固定过程中未出现任何变形、偏差后,把异型钢梁上的锚固钢筋与预埋锚筋在两侧同时焊牢。
如有困难,可先将一侧焊牢,待达到预定的安装气温时,再将另一侧全部焊牢。
在焊接的同时,应随时用三米直尺、塞尺检测异型钢的平整度,平整度应控制在0-2mm范围内,否则很容易出现跳车现象,在固定焊接时,对经常出现的预留槽内的预埋筋与异型钢梁锚固筋不相符现象,要采用U型、L型、S 型钢筋进行加固连接,以确保装置体与梁体的牢固焊接。
伸缩缝施工方案范文
伸缩缝施工方案范文一、施工前准备在伸缩缝施工前,需要做好细致的准备工作,以确保施工过程的安全和质量。
准备工作包括:1.确定施工位置:根据建筑结构和设计要求,确定需要设置伸缩缝的具体位置和长度。
2.选择合适的材料:根据不同的施工要求,选择适合的伸缩缝材料,如橡胶、金属、塑料等。
3.制定施工方案:根据建筑的结构类型和使用环境,制定详细的施工方案,包括伸缩缝的设计尺寸、布置方式、施工方法等。
4.准备施工材料和工具:根据施工方案和要求,准备好所需的施工材料和工具,如尺子、锯子、胶水等。
5.保护现场:在施工现场周围设置警示标志,确保施工安全;对施工区域进行清理,保持整洁。
二、施工步骤1.定位和标线:根据设计图纸上的要求,利用线杆、水平仪等工具在建筑物上进行定位和标线。
标定的线条将定义伸缩缝的中心位置,确保施工的准确性。
2.开槽和凿洞:根据设计图纸上的要求,在建筑物表面进行开槽和凿洞。
开槽的深度和宽度要符合设计要求,确保伸缩缝的正常使用和承载能力。
开槽后,要清理槽内的杂物和尘土。
3.安装伸缩缝材料:根据施工方案,将选定的伸缩缝材料进行切割和拼接。
材料的长度要符合设计要求,拼接要牢固稳固。
将伸缩缝材料置于预先开槽的位置,用固定夹具进行固定和扣紧。
4.密封处理:根据施工方案,利用密封胶对伸缩缝进行密封处理。
将密封胶均匀地涂抹在伸缩缝上,确保伸缩缝材料和建筑物之间的紧密连接,防止水和灰尘进入伸缩缝内部。
5.焊接和砂光:如果使用金属材料作为伸缩缝材料,在安装完毕后,进行焊接和砂光处理,使伸缩缝表面平整光滑。
焊接时要注意焊接技术和焊接质量,确保焊缝牢固。
6.施工验收:进行施工验收,检查伸缩缝的安装质量和效果。
检查伸缩缝与建筑物之间的连接是否紧密,是否符合设计要求。
如果有问题,及时修复和调整。
三、施工注意事项1.施工期间要安排专人负责施工现场,确保施工的安全和质量。
2.施工现场要保持整洁,及时清理施工废弃物和杂物,不得堆放在伸缩缝周围。
屋面伸缩缝施工方案
屋面伸缩缝施工方案屋面伸缩缝施工方案一、工程概况屋面伸缩缝是为了解决建筑物因温度、湿度和地震等因素引起的膨胀、收缩而产生的应力,以保证建筑物整体结构的稳定性和安全性。
本工程为某商业建筑屋面伸缩缝的施工方案,施工范围包括建筑物拆除、材料采购、施工工序等。
二、施工准备1. 施工前需对建筑物的屋面进行详细检查,确认伸缩缝的位置、长度和宽度。
2. 根据伸缩缝的设计要求,确定伸缩缝的材料和规格,包括密封胶、伸缩缝条等。
3. 购买材料,并进行验收,确保质量符合要求。
4. 确定施工时间和施工人员,做好工期计划。
三、施工工艺1. 清理施工区域:清除屋面上的杂物和尘土,确保施工环境整洁。
2. 切割边缘:根据伸缩缝的设计要求,使用切割机或其他适当工具,将伸缩缝的边缘切割成直线,确保尺寸正确。
3. 安装伸缩缝条:根据伸缩缝的宽度和长度,将伸缩缝条嵌入到切割的缝隙中,确保与屋面紧密接触。
4. 密封伸缩缝:使用密封胶填充伸缩缝的空隙,确保伸缩缝的密封性能。
5. 施工质量验收:通过视觉检查和触摸检查,确认伸缩缝的安装质量符合要求。
四、安全措施1. 施工人员需佩戴安全帽、防护眼镜和防护手套,确保施工操作安全。
2. 施工过程中,需设置警示牌和警示线,提醒周围人员注意施工区域。
3. 考虑到施工高度较高,需设置安全护栏和脚手架,确保施工人员的安全。
4. 施工现场需设置灭火器和应急出口,以应对突发情况。
五、施工进度安排1. 暂无拆除工作。
2. 材料采购:预计采购时间为3天。
3. 施工工艺:预计施工时间为1天。
4. 施工质量验收:预计验收时间为1天。
六、施工预算1. 材料采购费用:根据材料种类和数量计算,预计费用为XXXX元。
2. 人工费用:根据施工人员的数量和时间计算,预计费用为XXXX元。
3. 总费用:材料采购费用加上人工费用,预计总费用为XXXX元。
以上为屋面伸缩缝施工方案,通过合理的施工准备、施工工艺和安全措施,保证了施工的质量和安全,确保了建筑物的稳定和安全。
完整版)伸缩缝施工方案
完整版)伸缩缝施工方案伸缩缝是指位于建筑物或结构物中的一种设计,它可以在温度变化或结构活动引起的位移下发挥作用,从而避免结构损坏或产生不良影响。
伸缩缝施工方案是指在设计和建造伸缩缝时所需要遵循的步骤和方法。
1.设计阶段:在设计伸缩缝时,需要考虑建筑物或结构物的特点、使用功能、结构形式以及所处地区的气候条件等因素。
根据这些条件,确定伸缩缝的位置、尺寸和形式,并进行相应的计算和评估。
2.施工准备:在施工伸缩缝之前,需要进行相应的准备工作。
这包括制定施工计划、组织施工队伍、准备所需要的材料和设备等。
3.施工过程:伸缩缝的施工可以分为几个步骤。
首先,需要进行现场标注,确定伸缩缝的准确位置和尺寸。
然后,在伸缩缝的周围进行开槽或腐蚀处理,以便在后续的施工中能够顺利进行。
接着,安装伸缩缝的承载系统,包括伸缩缝板、承载条、支撑件等。
最后,进行伸缩缝的填缝处理,采用合适的材料和方法进行填充,并确保伸缩缝的密封性和稳定性。
4.断墙伸缩缝的施工:在一些情况下,需要在墙体中进行伸缩缝的施工。
这时,需要先进行墙体的拆除或开孔处理,然后按照相应的施工步骤进行伸缩缝的安装和填缝。
5.质量控制:在伸缩缝的施工过程中,需要进行质量控制,以确保伸缩缝的施工质量符合设计要求和相关规范。
这包括对材料和设备的检验、对施工工艺的监控、以及对施工现场的巡查和验收等。
6.后期维护:伸缩缝的施工完成后,还需要进行相关的维护工作。
这包括对伸缩缝进行定期检查和清洁,以确保其正常运行和有效发挥作用。
如果发现伸缩缝存在问题,需要及时进行修复或更换。
总之,伸缩缝施工方案是在设计和建造伸缩缝时所遵循的一套工作方法和步骤。
通过合理的设计和施工,可以确保伸缩缝的正常运行和有效的使用,从而延长建筑物或结构物的使用寿命,并提高其安全性和可靠性。
完整版)伸缩缝施工方案
完整版)伸缩缝施工方案工艺及注意事项在伸缩缝更换前,需要先进行切割处理,以便于更换新的伸缩缝。
切割时应注意以下事项:1)切割应按照设计要求进行,切割宽度应符合伸缩缝的要求;2)切割深度应控制在路面厚度以下,以免影响路面的承载能力;3)切割时应保证切割线的垂直度和平整度;4)切割后应及时清理切割面和槽口内的杂物和灰尘,以便于后续的施工作业。
四、质量保证体系及保证措施为保证伸缩缝施工质量,本项目将严格按照质量保证体系进行管理,并采取以下保证措施:1)对伸缩缝施工人员进行专业培训,提高其施工技能和质量意识;2)对施工材料进行严格的检验和验收,确保材料符合设计要求;3)对施工现场进行巡查和监督,及时发现和纠正施工中的质量问题;4)对施工过程进行全程记录和跟踪,确保施工质量的可追溯性。
五、安全、文明施工措施为保障施工人员的生命财产安全,本项目将采取以下安全、文明施工措施:1)在施工现场设置安全警示标志,指导施工人员遵守安全规定;2)对施工人员进行安全教育和培训,提高其安全意识和应急处理能力;3)严格执行施工现场管理制度,禁止吸烟、乱扔垃圾等不文明行为;4)对施工现场进行定期清理和消毒,保证施工环境的卫生和整洁。
项目名称:G60湘潭至邵阳高速公路大修工程S1合同段承建单位:XXX潭邵高速公路大修路面工程S1合同段项目经理部时间:2015年12月目录:一、编制依据二、工程概况三、伸缩缝施工工艺四、质量保证体系及保证措施五、安全、文明施工措施一、编制依据1.湘潭至邵阳高速公路路面大修工程施工设计图文件资料;2.《公路桥梁加固施工技术规范》(JTG/T J23-2008);3.《公路桥涵施工技术规范》(JTG/T F50-2011);4.《公路工程技术标准》(JTG B01-2014);5.《公路桥涵养护规范》(JTG H11-2004);二、工程概况2.1 总体工程概况G60湘潭至邵阳高速公路位于湖南省湘潭市、娄底市和邵阳市境内,是“五纵七横”国道主干线上海至瑞丽高速公路的一段,是“7918”国家高速公路网的第13横---沪昆高速公路(G60)湖南段的重要组成部分。
