液压支架工操作规程液压支架是一种用于支撑矿井内的强力支架,具有结构简单、能承受大荷载、调节范围广等优点,因此在煤矿井下得到广泛应用。

为保障液压支架工操作的安全和效率,下面是一份液压支架工操作规程,希望帮助液压支架工员提高操作水平。

一、操作前准备1.检查工作场所和周围环境,确保没有危险品、杂物和易燃易爆物品等。

2.检查液压支架中的液压油位,确认油位处于合适位置,并在必要时添加液压油。

3.检查液压系统的管道、接头、泄漏器等部件是否完好无损,并检查软管是否老化、裂纹等情况。

4.检查手动泵、压力表等液压工具的功能是否正常,运转是否顺畅。

5.检查液压支架零件的安装情况是否牢固,特别是安装脚丝是否松动。

二、液压支架操作1.进行液压支架操作前,要确认操作人员必须佩戴符合国家标准的安全帽、安全鞋、手套等防护用品。

2.将液压支架移动到需要安装的位置,并调整支架尺寸与煤壁或煤柱的距离。

3.根据支架的尺寸,将支架放置在合适的位置,使其与需要支撑的区域接触。

4.使用手动泵将液压系统中的油缸注满液压油,并开关手动泵。

5.使用压力表来测量支架的压力,并确保其在工作范围内。

6.使用液压工具,如手动泵和压力表,逐步升高支架,使其适应不断变化的地面和煤墙条件。

7.逐步调整支架,以确保支撑区域平稳,各部件间没有脱节或间隙,并且垂直于地面。

8.在液压支架升至顶部时,确保支架的顶部与顶板接触,支架生效,并按照实际需要调节其高度。

9.在支架操作过程中,禁止抽出过多,同时要注意支架的操作平稳,防止损坏支架。

三、液压支架操作后的注意事项1.在液压支架操作结束后,使用吸尘器等清洁设备,将液压支架周围的灰尘清理干净,确保工作区域整洁卫生。

2.缓慢下降液压支架,注意观察每个部件的动态和位置变化,并检查各部件间是否有松动或破损的情况,以保证下次操作的安全性。

3.将液压支架归位并存放好,以便下次使用。

4.定期检查液压支架的部件和液压系统的压力,保证设备运行正常,以便时时刻刻保证操作的安全性。

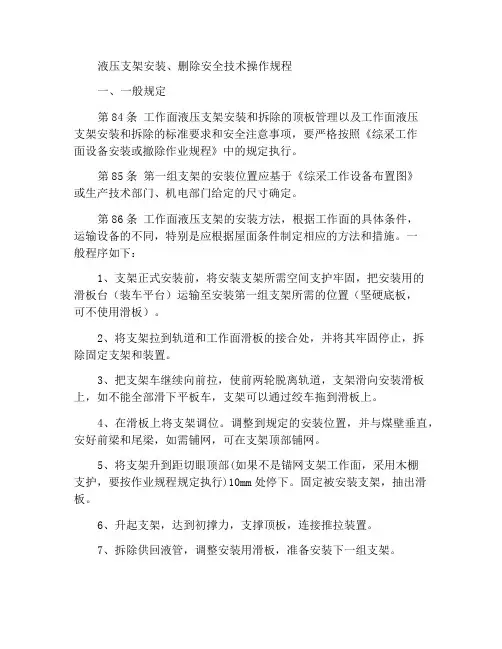

液压支架安装、撤除安全技术操作规程

液压支架安装、撤除安全技术操作规程

液压支架安装、删除安全技术操作规程一、一般规定第84条工作面液压支架安装和拆除的顶板管理以及工作面液压支架安装和拆除的标准要求和安全注意事项,要严格按照《综采工作面设备安装或撤除作业规程》中的规定执行。

第85条第一组支架的安装位置应基于《综采工作设备布置图》或生产技术部门、机电部门给定的尺寸确定。

第86条工作面液压支架的安装方法,根据工作面的具体条件,运输设备的不同,特别是应根据屋面条件制定相应的方法和措施。

一般程序如下:1、支架正式安装前,将安装支架所需空间支护牢固,把安装用的滑板台(装车平台)运输至安装第一组支架所需的位置(坚硬底板,可不使用滑板)。

2、将支架拉到轨道和工作面滑板的接合处,并将其牢固停止,拆除固定支架和装置。

3、把支架车继续向前拉,使前两轮脱离轨道,支架滑向安装滑板上,如不能全部滑下平板车,支架可以通过绞车拖到滑板上。

4、在滑板上将支架调位。

调整到规定的安装位置,并与煤壁垂直,安好前梁和尾梁,如需铺网,可在支架顶部铺网。

5、将支架升到距切眼顶部(如果不是锚网支架工作面,采用木棚支护,要按作业规程规定执行)10mm处停下。

固定被安装支架,抽出滑板。

6、升起支架,达到初撑力,支撑顶板,连接推拉装置。

7、拆除供回液管,调整安装用滑板,准备安装下一组支架。

8、通常,最后两组支架的运输方向与前支架相反,下道后利用绞车直接拖到位。

三、支架地面拆卸和井下组装程序1、支架的解体由运输条件决定,一般轻型支架只需拆除前梁、尾梁的千斤顶连接销,将其垂下固定好即可。

若支架超重时,可根据情况拆除前梁、尾梁和前梁、尾梁千斤顶直至顶梁。

根据该公司的经验,主要下部结构和立柱通常是拆卸的、掩护梁、尾梁、前梁及小梁。

2、地面拆卸需要专用拆卸工具进行起吊。

3、顶梁的拆除方法:先拆除顶梁与其他部位连接的胶管,并把拆除的接头、接口密封,用专用吊顶梁的吊架稍微吊起顶梁,拆下连接顶梁和带有特殊螺纹电抗的后屏蔽梁的两个大销,拆下4个立柱与顶梁之间的4个连接销,把顶梁吊起另外装车。

液压支架装配作业指导书

液压支架装配作业指导书

液压支架装配作业指导书1.装配前准备工作1.1装配前将所有铰接销轴螺纹孔涂满黄油并加堵封严,外圆均匀涂一层黄油。

2.底座装配2.1按每班定额数量从喷漆区转运底座及附属零部件到装配区,把底座按设计规定的间距摆放好;3.推移框架和推移千斤顶装配3.1按每班定额数量从喷漆区转运推移框架及附属零部件到装配区,吊推移框架至底座中档前端,前后方向按照图纸所示;3.2用钢丝绳穿销轴放入推移框架U型槽,天车配合将推移框架拉入底座中档合适位置;3.3吊推移千斤顶到推移框架上,并将推移千斤顶后耳座装到推移框架的U型槽内;3.4装推移千斤顶与推移框架后部连接销轴,同时安放千斤顶固定组件到推移框架上,并穿入销轴,打入U型卡。

3.5接临时高压胶管到推移千斤顶活塞腔进液口,供液使活塞杆升到恰当位置,然后推移千斤顶离后座2/3处挂钢丝绳,吊起推移千斤顶,使活塞杆头部放到底座固定耳座上同时在吊起时装入连接销;4.立柱装配4.1按每班定额数量转运立柱及附属零部件到装配区;4.2装立柱到底座相应柱窝上,装入压板,穿入销轴,打入U型卡;4.3用天车吊起立柱,然后在立柱前后垫入橡胶斜块,使立柱处于恰当位置,以防倾倒,同时便于装顶梁;4.4在立柱上装立柱单向阀、密封组件、大流量安全阀;4.5将立柱镀铬层保护套装在立柱中缸、活柱镀铬段,上端箍紧不能脱落;5.装配掩护梁和侧护板及侧推千斤顶5.1按每班定额数量,吊掩护梁、侧护板、侧推千斤顶、导杆、推杆及附属零部件到装配区;5.2装入推杆到掩护梁侧护板上,穿入连接销轴,打入固定销;5.3装入导杆到掩护梁侧护板上,穿入连接销轴,打入固定销;5.4掩护梁用垫块垫高一定高度,在掩护梁弹簧套筒内装入弹簧;5.5将侧推千斤顶与推杆用连接销轴连接,弹簧挡销固定;5.6将装好的侧推千斤顶组件装入掩护梁导向孔内;5.9装两侧护板至掩护梁两侧,穿入连接销轴连接推杆和侧护板连接座,打入固定销;5.10在锁紧销孔内穿入锁紧销,打入U形卡销;6.装配掩护梁和前后连杆6.1按每班定额数量,吊掩护梁、前后连杆及附属零部件到装配区;6.2前连杆装入掩护梁,相应铰接孔对正,穿入铰接销轴,打入固定销;6.3后连杆装入掩护梁,相应铰接孔对正,穿入铰接销轴,打入固定销;6.4吊掩护梁组件,翻180°顶板朝上,吊装掩护梁到底座上,前后连杆铰接孔分别与底座相应铰接孔对正,穿入铰接销轴,打入固定销;7.装配顶梁和侧护板、侧推千斤顶、平衡千斤顶7.1按每班定额数量,吊顶梁、侧护板、侧推千斤顶、导杆、推杆及附属零部件到装配区;7.2装入推杆到顶梁侧护板上,穿入连接销轴,打入固定销;7.3装入导杆到顶梁侧护板上,穿入连接销轴,打入固定销;7.4顶梁用垫块垫高一定高度,在顶梁弹簧套筒内装入弹簧;7.5将侧推千斤顶与推杆用连接销轴连接,弹簧挡销固定;7.6将装好的侧推千斤顶组件装入顶梁导向孔内;7.7装两侧护板至顶梁两侧,穿入连接销轴连接推杆和侧护板连接座,打入固定销;7.8吊起平衡千斤顶,慢慢放到顶梁上,使平衡千斤顶缸底落到顶梁固定槽内,穿入销轴,打入固定销;7.9用8#铁丝从平衡处捆绑到顶梁上;7.10吊顶梁组件,翻180°顶板朝上,吊装到掩护梁上,掩护梁与顶梁对准,慢慢撬动顶梁,天车配合,使顶梁铰接孔与掩护梁铰接孔对正,穿入铰接销轴,打入固定销;7.11天车配合,同时不断转动立柱活柱,使柱头慢慢装入到顶梁柱帽内,同时装入连接销轴,打入固定销;7.12用50的圆钢从平衡油缸的2/3处抬起,并用天车钢丝绳兜住,同时截断8号铁丝,操作操纵阀,给平衡千斤顶供液,使活塞杆伸出,穿入连接销轴,打入固定销;8.装配前梁、伸缩梁、托板、前梁千斤顶、伸缩梁千斤顶、护帮千斤顶8.1按班组定额数量,吊运前梁、伸缩梁、托板、前梁千斤顶、伸缩梁千斤顶、护帮千斤顶及附属零配件到装配区;8.2将前梁、伸缩梁、托板摆放好,在前梁顶板下面垫上垫木,伸缩梁和托板分别插入前梁合适位置;8.3吊护帮千斤顶到前梁上,缸底与托板后端铰接孔对正,穿入销轴,打入固定销;8.4吊前梁千斤顶到前梁上,活塞杆铰接孔与前梁铰接孔对正,穿入销轴,打入固定销;8.5吊伸缩梁千斤顶到前梁上,缸底与前梁相应铰接孔对正,活塞杆铰接孔与托板相应铰接孔对正,穿入销轴,打入固定销;8.6吊前梁组件,翻180°顶板朝上,吊装到顶梁上,天车配合,前梁后端铰接孔与顶梁前端铰接孔对正,穿入铰接销轴,打入固定销;8.7用50的圆钢从前梁千斤顶的2/3处抬起,并用天车钢丝绳兜住,操作操纵阀,给前梁千斤顶供液,使活塞杆伸出,缸底与顶梁相应铰接孔对正,穿入连接销轴,打入固定销;9.装配尾梁、插板、尾梁千斤顶、插板千斤顶9.1按班组定额数量,吊运尾梁、插板、尾梁千斤顶、插板千斤顶及附属零配件到装配区;9.2将尾梁、插板摆放好,在尾梁顶板下面垫上垫木,插板插入尾梁合适位置;9.3吊插板千斤顶到尾梁上,缸底铰接孔与尾梁相应铰接孔对正,活塞杆铰接孔与插板相应铰接孔对正,穿入销轴,打入固定销;9.4吊尾梁千斤顶到尾梁上,活塞杆铰接孔与尾梁铰接孔对正,穿入销轴,打入固定销;9.5吊尾梁组件,翻180°顶板朝上,吊装到掩护梁上,天车配合,尾梁前端铰接孔与掩护梁后端铰接孔对正,穿入铰接销轴,打入固定销;9.7用50的圆钢从尾梁千斤顶的2/3处抬起,并用天车钢丝绳兜住,操作操纵阀,给尾梁千斤顶供液,使活塞杆伸出,缸底铰接孔与掩护梁相应铰接孔对正,穿入连接销轴,打入固定销;10.装配护帮板10.1按班组定额数量转运护帮板及附属零配件到装配区;10.2将组装好的护帮板吊起,慢慢吊到顶梁下,使护帮板耳座与伸缩梁连接耳座吻合;10.3给装到前梁上的护帮千斤顶供液,使活塞杆伸出,同时扶起活塞杆装到护帮板上,装好销轴,打入固定销。

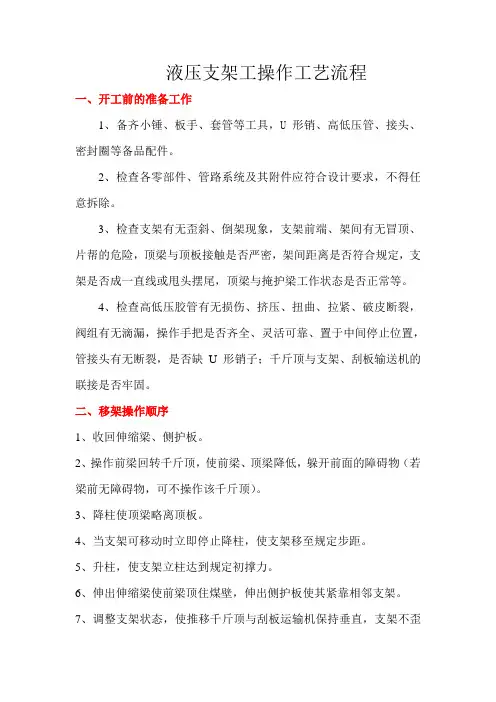

液压支架工操作工艺流程、标准

液压支架工操作工艺流程、标准

液压支架工操作工艺流程一、开工前的准备工作1、备齐小锤、板手、套管等工具,U形销、高低压管、接头、密封圈等备品配件。

2、检查各零部件、管路系统及其附件应符合设计要求,不得任意拆除。

3、检查支架有无歪斜、倒架现象,支架前端、架间有无冒顶、片帮的危险,顶梁与顶板接触是否严密,架间距离是否符合规定,支架是否成一直线或甩头摆尾,顶梁与掩护梁工作状态是否正常等。

4、检查高低压胶管有无损伤、挤压、扭曲、拉紧、破皮断裂,阀组有无滴漏,操作手把是否齐全、灵活可靠、置于中间停止位置,管接头有无断裂,是否缺U形销子;千斤顶与支架、刮板输送机的联接是否牢固。

二、移架操作顺序1、收回伸缩梁、侧护板。

2、操作前梁回转千斤顶,使前梁、顶梁降低,躲开前面的障碍物(若梁前无障碍物,可不操作该千斤顶)。

3、降柱使顶梁略离顶板。

4、当支架可移动时立即停止降柱,使支架移至规定步距。

5、升柱,使支架立柱达到规定初撑力。

6、伸出伸缩梁使前梁顶住煤壁,伸出侧护板使其紧靠相邻支架。

7、调整支架状态,使推移千斤顶与刮板运输机保持垂直,支架不歪斜,中心线符合规定,工作面支架移成直线。

8、将各操作手把打到零位。

三、一般检修注意事项1、更换液压部件或胶管时,要保持清洁。

2、更换液压部件或胶管时,高压管路截止阀要关好,待更换部件的工作腔压力释放后方可拆开。

3、打开高压截止阀时,动作要缓慢,以防损坏设备和造成不安全事故。

4、更换液压部件或胶管时,其高压液的出口不许对人,以免误操作伤人。

5、严禁在工作面拆开安全阀、控制阀、千斤顶的工作腔以及支柱等严密关键部件,如需修顶梁、支柱、底座等大部件时,要按专门措施执行。

6、液压支架维修及故障处理:⑴液压支架用的各种阀类,以及各种液压缸,均不允许在井下进行拆检和调整,若有故障时,需有专人负责用质量合格的同类型阀件或液压缸进行整体更换。

⑵在拆卸或更换安全阀、液控单向阀及高压软管时,必须在各有关液压缸卸载后才能进行。

⑶拆卸时严禁敲打,以免损伤密封件的工作表面及丝扣部分。

液压支架装配作业指导书

液压支架装配作业指导书

液压支架装配作业指导书1.装配前准备工作1.1装配前将所有铰接销轴螺纹孔涂满黄油并加堵封严,外圆均匀涂一层黄油。

2.底座装配2.1按每班定额数量从喷漆区转运底座及附属零部件到装配区,把底座按设计规定的间距摆放好;3.推移框架和推移千斤顶装配3.1按每班定额数量从喷漆区转运推移框架及附属零部件到装配区,吊推移框架至底座中档前端,前后方向按照图纸所示;3.2用钢丝绳穿销轴放入推移框架U型槽,天车配合将推移框架拉入底座中档合适位置;3.3吊推移千斤顶到推移框架上,并将推移千斤顶后耳座装到推移框架的U型槽内;3.4装推移千斤顶与推移框架后部连接销轴,同时安放千斤顶固定组件到推移框架上,并穿入销轴,打入U型卡。

3.5接临时高压胶管到推移千斤顶活塞腔进液口,供液使活塞杆升到恰当位置,然后推移千斤顶离后座2/3处挂钢丝绳,吊起推移千斤顶,使活塞杆头部放到底座固定耳座上同时在吊起时装入连接销;4.立柱装配4.1按每班定额数量转运立柱及附属零部件到装配区;4.2装立柱到底座相应柱窝上,装入压板,穿入销轴,打入U型卡;4.3用天车吊起立柱,然后在立柱前后垫入橡胶斜块,使立柱处于恰当位置,以防倾倒,同时便于装顶梁;4.4在立柱上装立柱单向阀、密封组件、大流量安全阀;4.5将立柱镀铬层保护套装在立柱中缸、活柱镀铬段,上端箍紧不能脱落;5.装配掩护梁和侧护板及侧推千斤顶5.1按每班定额数量,吊掩护梁、侧护板、侧推千斤顶、导杆、推杆及附属零部件到装配区;5.2装入推杆到掩护梁侧护板上,穿入连接销轴,打入固定销;5.3装入导杆到掩护梁侧护板上,穿入连接销轴,打入固定销;5.4掩护梁用垫块垫高一定高度,在掩护梁弹簧套筒内装入弹簧;5.5将侧推千斤顶与推杆用连接销轴连接,弹簧挡销固定;5.6将装好的侧推千斤顶组件装入掩护梁导向孔内;5.9装两侧护板至掩护梁两侧,穿入连接销轴连接推杆和侧护板连接座,打入固定销;5.10在锁紧销孔内穿入锁紧销,打入U形卡销;6.装配掩护梁和前后连杆6.1按每班定额数量,吊掩护梁、前后连杆及附属零部件到装配区;6.2前连杆装入掩护梁,相应铰接孔对正,穿入铰接销轴,打入固定销;6.3后连杆装入掩护梁,相应铰接孔对正,穿入铰接销轴,打入固定销;6.4吊掩护梁组件,翻180°顶板朝上,吊装掩护梁到底座上,前后连杆铰接孔分别与底座相应铰接孔对正,穿入铰接销轴,打入固定销;7.装配顶梁和侧护板、侧推千斤顶、平衡千斤顶7.1按每班定额数量,吊顶梁、侧护板、侧推千斤顶、导杆、推杆及附属零部件到装配区;7.2装入推杆到顶梁侧护板上,穿入连接销轴,打入固定销;7.3装入导杆到顶梁侧护板上,穿入连接销轴,打入固定销;7.4顶梁用垫块垫高一定高度,在顶梁弹簧套筒内装入弹簧;7.5将侧推千斤顶与推杆用连接销轴连接,弹簧挡销固定;7.6将装好的侧推千斤顶组件装入顶梁导向孔内;7.7装两侧护板至顶梁两侧,穿入连接销轴连接推杆和侧护板连接座,打入固定销;7.8吊起平衡千斤顶,慢慢放到顶梁上,使平衡千斤顶缸底落到顶梁固定槽内,穿入销轴,打入固定销;7.9用8#铁丝从平衡处捆绑到顶梁上;7.10吊顶梁组件,翻180°顶板朝上,吊装到掩护梁上,掩护梁与顶梁对准,慢慢撬动顶梁,天车配合,使顶梁铰接孔与掩护梁铰接孔对正,穿入铰接销轴,打入固定销;7.11天车配合,同时不断转动立柱活柱,使柱头慢慢装入到顶梁柱帽内,同时装入连接销轴,打入固定销;7.12用50的圆钢从平衡油缸的2/3处抬起,并用天车钢丝绳兜住,同时截断8号铁丝,操作操纵阀,给平衡千斤顶供液,使活塞杆伸出,穿入连接销轴,打入固定销;8.装配前梁、伸缩梁、托板、前梁千斤顶、伸缩梁千斤顶、护帮千斤顶8.1按班组定额数量,吊运前梁、伸缩梁、托板、前梁千斤顶、伸缩梁千斤顶、护帮千斤顶及附属零配件到装配区;8.2将前梁、伸缩梁、托板摆放好,在前梁顶板下面垫上垫木,伸缩梁和托板分别插入前梁合适位置;8.3吊护帮千斤顶到前梁上,缸底与托板后端铰接孔对正,穿入销轴,打入固定销;8.4吊前梁千斤顶到前梁上,活塞杆铰接孔与前梁铰接孔对正,穿入销轴,打入固定销;8.5吊伸缩梁千斤顶到前梁上,缸底与前梁相应铰接孔对正,活塞杆铰接孔与托板相应铰接孔对正,穿入销轴,打入固定销;8.6吊前梁组件,翻180°顶板朝上,吊装到顶梁上,天车配合,前梁后端铰接孔与顶梁前端铰接孔对正,穿入铰接销轴,打入固定销;8.7用50的圆钢从前梁千斤顶的2/3处抬起,并用天车钢丝绳兜住,操作操纵阀,给前梁千斤顶供液,使活塞杆伸出,缸底与顶梁相应铰接孔对正,穿入连接销轴,打入固定销;9.装配尾梁、插板、尾梁千斤顶、插板千斤顶9.1按班组定额数量,吊运尾梁、插板、尾梁千斤顶、插板千斤顶及附属零配件到装配区;9.2将尾梁、插板摆放好,在尾梁顶板下面垫上垫木,插板插入尾梁合适位置;9.3吊插板千斤顶到尾梁上,缸底铰接孔与尾梁相应铰接孔对正,活塞杆铰接孔与插板相应铰接孔对正,穿入销轴,打入固定销;9.4吊尾梁千斤顶到尾梁上,活塞杆铰接孔与尾梁铰接孔对正,穿入销轴,打入固定销;9.5吊尾梁组件,翻180°顶板朝上,吊装到掩护梁上,天车配合,尾梁前端铰接孔与掩护梁后端铰接孔对正,穿入铰接销轴,打入固定销;9.7用50的圆钢从尾梁千斤顶的2/3处抬起,并用天车钢丝绳兜住,操作操纵阀,给尾梁千斤顶供液,使活塞杆伸出,缸底铰接孔与掩护梁相应铰接孔对正,穿入连接销轴,打入固定销;10.装配护帮板10.1按班组定额数量转运护帮板及附属零配件到装配区;10.2将组装好的护帮板吊起,慢慢吊到顶梁下,使护帮板耳座与伸缩梁连接耳座吻合;10.3给装到前梁上的护帮千斤顶供液,使活塞杆伸出,同时扶起活塞杆装到护帮板上,装好销轴,打入固定销。

液压支架的安装作业指导书

液压支架的安装作业指导书

液压支架安装作业指导书新疆三利机械制造有限公司一液压支架的安装一安装前的准备1 架体安装所需配件:销轴直径*长度数量(个)护帮板千斤销轴40*130 2护帮板与伸缩梁销轴40*172 2立柱下销轴40*62 8伸缩梁千斤销轴30*121 4伸缩梁与托板销轴40*134 2推移框挡块横销16*102 1推移框挡销轴55*110 1底座堵110 1底座与后连杆销轴120*540 1底座与前连杆销轴110*445 2顶梁側护千斤销轴1 24*320 2顶梁側护千斤销轴2 24*340 2顶梁側护板销轴25*147 6顶梁导杆89*530 4顶梁推杆101*660 2顶梁与掩护梁销轴100*420 2顶梁铸窝销轴22*135 8立柱上横销38*270 4十字接头与推移杆销轴52*202 1推移杆与推移框架销轴54*115 2推移压块销轴20*181 2推移油缸横销54*220 1推移油缸后销轴53*240 1尾梁側护销轴25*152 4尾梁侧推千斤销轴25*75 2尾梁导杆89*487 2尾梁千斤后销轴54*355 2尾梁千斤前销轴54*240 2尾梁锁销轴25*137 2尾梁推杆90*520 2尾梁插板千斤销轴30*110 4掩护梁側护销轴25*152 6掩护梁导杆90*530 4掩护梁锁销1 24*320 2掩护梁锁销2 24*280 2掩护梁锁销3 25*142 2掩护梁推杆101*656 2 掩护梁与后连杆销轴119*550 1 掩护梁与前连杆销轴100*370 2 掩护梁与尾梁销轴70*370 22 安装所需工具:起吊工具扳手撬杠榔头平口钳子3 准备所需安全监督人员,施工人员与场地二架体的安装1 安装步骤:底座前后立柱顶梁伸缩梁伸缩梁千斤掩护梁前后连杆尾梁尾梁千斤护帮板护帮板千斤推移框架推移千斤2 各部件之间的安装和安装时所需条件:(1 底座与前后立柱的安装:把立柱末端放入底座立柱窝,调节立柱方向使立柱销槽与底座销孔对齐,放入销轴,底座与立柱之间通过2个(40*62)销轴连接,其余三个安装方法同上。

煤矿井下支架工艺流程

煤矿井下支架工艺流程

煤矿井下支架工艺流程1. 工作面支架组装
1.1 将液压支柱底座固定在工作面底板上
1.2 将液压支柱一节节组装到位
1.3 安装顶盘和刚性顶梁
1.4 安装临时支撑和巷道支撑
2. 支护前支护
2.1 在煤壁前留出一定空间
2.2 喷射混凝土或安装钢筋网片
2.3 安装临时支撑
2.4 确保工作面前方煤壁稳定
3. 支护后支护
3.1 在采煤机后方留出一定空间
3.2 安装临时支撑或永久支撑
3.3 喷射混凝土或安装钢筋网片
3.4 确保工作面后方巷道稳定
4. 支架移设
4.1 液压支撑伸缩移动
4.2 拆除旧支架
4.3 组装新支架
4.4 保持支护连续性
5. 维护与检修
5.1 定期检查支架完好性
5.2 检修或更换损坏零部件
5.3 确保支架液压系统运行正常
5.4 清理残渣,保持工作面整洁
通过上述工序,保证了煤矿工作面的支护安全,使采煤作业能够持续有序进行。

同时也提高了支护效率,减少了人工作业强度。

液压支架的安装

液压支架的安装

液压支架的安装一、液压支架安装㈠安装程序程序1:地面准备(设备解体、装封车)→副井运输→井下轨道大巷运输→工作面顺槽绞车运输→工作面顺槽临时组装硐室组装→工作面安装程序2:地面准备(设备解体、装封车)→副井运输→井底车场组装硐室组装→井下轨道大巷运输→工作面顺槽绞车运输→工作面安装㈡液压支架组装1. 主顶梁、前梁、尾梁组装(以ZFS6200/18/35液压支架为例)地面解体的液压支架由绞车运至顺槽组装硐室外暂存,按照安装方向和顺序依次进入组装硐室组装,具体起吊点布置见图6-16。

⑴液压支架顶梁、前梁、尾梁、主体,运至顺槽组装硐室组装,前梁千斤顶的前部铰接销在支架进入切眼后组装。

⑵将支架前梁、尾梁车停放在组装点的辅路上,分别用Φ18×64圆环链配连接环上M20×75螺栓锁牢(将圆环链绕过平板车轮对或轮轴,配合连接环和螺栓,与轨道连锁,前后轮对称各设一处拴挂点),架体车停放在主路上,用同样方式锁牢。

下方挡车设施处于关闭状态。

⑶组装顶梁:先将顶梁运到主道的硐室的正下方,用4个3t手拉葫芦(双链)拴挂在顶梁四个角的起吊孔上,拆除封车绳,四点平稳起吊吊离平板车100~200mm后,将平板车运出,再将顶梁升至一定高度的位置,将基本架运输到顶梁下,配合手拉葫芦调整将四颗立柱逐颗对柱窝组装,安装铰接销及挡销。

组装时,起吊葫芦必须带载。

⑷组装尾梁:将尾梁卸在主道上的组装位置,用2个3t手拉葫芦(双链)拴挂在尾梁前端两侧的起吊孔上,另1个3t手拉葫芦(双链)拴挂在尾梁后端的起吊环上,三点平稳起吊,将尾梁升至铰接位置,利用手拉葫芦调整对孔,安装铰接销及挡销。

安装尾梁千斤顶铰接销及挡销时,起吊葫芦必须带载,并在尾梁下打木柱撑实。

⑸组装前梁:将前梁卸在主道上的组装位置,用2个3t的手拉葫芦(双链)拴挂在前梁后端两侧的前梁千斤顶铰接耳孔上,另1个3t的手拉葫芦(双链)拴挂在前梁前端的钢丝绳套或Φ18×64圆环链上(绳套或Φ18×64圆环链绕套在前梁和护帮板的铰接处),三点平稳起吊适当高度。
