2.无砟轨道底座板作业指导书讲解

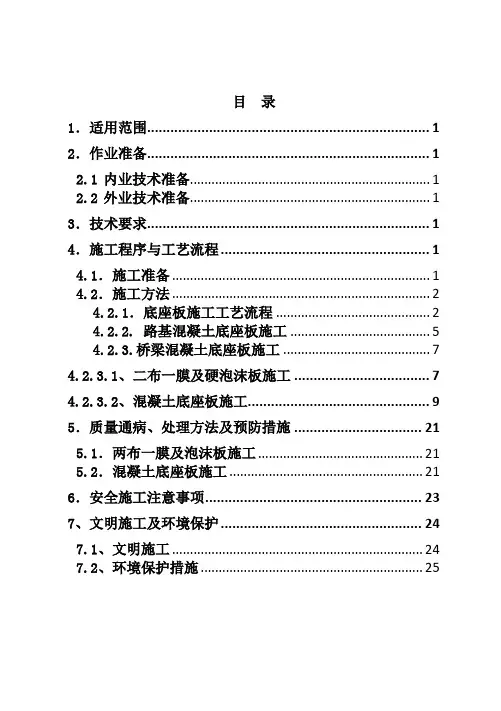

2.底座板施工作业指导书(津秦)解析

目录1.适用范围 (1)2.作业准备 (1)2.1内业技术准备 (1)2.2外业技术准备 (1)3.技术要求 (1)4.施工程序与工艺流程 (1)4.1.施工准备 (1)4.2.施工方法 (2)4.2.1.底座板施工工艺流程 (2)4.2.2. 路基混凝土底座板施工 (5)4.2.3.桥梁混凝土底座板施工 (7)4.2.3.1、二布一膜及硬泡沫板施工 (7)4.2.3.2、混凝土底座板施工 (9)5.质量通病、处理方法及预防措施 (21)5.1.两布一膜及泡沫板施工 (21)5.2.混凝土底座板施工 (21)6.安全施工注意事项 (23)7、文明施工及环境保护 (24)7.1、文明施工 (24)7.2、环境保护措施 (25)1.适用范围适用于津秦铁路客运专线路基及桥梁CRTSII型无碴轨道道床底座板施工作业的指导。
2.作业准备2.1 内业技术准备作业指导书编制后,在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2 外业技术准备施工作业层中所涉及的各种外部技术数据收集。
3.技术要求3.1客运专线无碴轨道铁路工程施工质量验收暂行标准。
3.2铁路轨道工程施工质量验收标准。
3.3客运专线无碴轨道铁路工程施工技术指南。
3.4客运专线无碴轨道铁路工程测量暂行规定。
4.施工程序与工艺流程4.1.施工准备1.在底座板施工前,对路基及桥面均进行验收,要求的标准见路基或桥梁验收标准。
主要由路基、桥梁施工单位、监理单位、咨询单位、建设单位共同进行验收。
2.桥梁底座板施工前用高压水枪对桥面进行清洗,桥面上不得残留硬质颗粒。
-1-3.在施工方案规定的地点修筑进入路基的进出口坡道,坡道填筑要碾压密实,坡道顶宽不小于5m,其坡度不大于1/7。
4.桥梁段沿线路方向每隔2km修建上桥通道一处,便于作业人员上桥施工。
无砟轨道桥梁底座(保护层)施工作业指导书

无砟轨道桥梁底座施工作业指导书1 目的明确无砟轨道桥梁底座作业的工艺流程、操作要点和相应的工艺标准,指导、规范桥梁底座作业施工。
2 编制依据(1)《兰新铁路第二双线施工图设计文件》(2)《客运专线无砟轨道铁路工程施工质量验收暂行标准》(铁建设(2007)85号)3 适用范围适用于新建铁路兰州至乌鲁木齐第二双线LXS-16标无砟轨道桥梁底座施工4 材质要求选用的水泥及外加剂等原材料应符合设计要求,并按相关规定进行检验。
5 施工工艺流程及技术要求施工工艺流程见下图。
5.1 施工准备对存在问题地面达到清洁、无空鼓、5.2保持梁面干燥,用滚筒刷均匀涂刷在桥面混凝土上,厚度及用量满足设计要求。
5.3梁面铺设防水卷材图1 防水卷材铺设和钢筋网片安装按照设计要求采用热熔法铺设卷材。
两幅卷材纵横向间搭接宽度不小于10 cm;梁体接缝处封边宽度不小于10 cm。
铺设完后防水卷材的表面应平整、无破损、无空鼓,搭接处及周边不翘起,无过熔烧焦等。
5.4钢筋绑扎钢筋网加工采用焊接或绑扎,钢筋网间距及保护层厚度须满足设计及规范要求。
桥面凹槽钢筋与保护层钢筋绑扎一起施工。
5.5底座及凹槽混凝土浇筑底座施工测量定位应采用CPIII网进行控制,模板必须采用钢模,底座宽度尺寸控制不宜大于设计值。
测设凹槽位置时,必须复核梁体实际位置,根据梁体实际位置,调整凹槽布置,以适应后期道床板钢筋布置和尺寸。
凹槽按设计位置固定模板,在浇筑底座混凝土时一次成型,混凝土表面及时进行抹面收光,终凝后对混凝土余碴进行清理。
底座中心纵向贯通缝可在底座混凝土浇筑后锯切。
切缝位置、宽度、深度应满足设计要求。
5.6养护图2 混凝土浇筑和养护混凝土采用覆盖洒水养生,保持表面充分潮湿。
养护时间不少于7d。
冬季施工应采取防护措施。
5.7梁面土工布铺设混凝土达到设计强度的70%以上后进行铺设中间层。
土工布铺设应平整无褶皱,无破损,接缝采用对接,不可重叠。
其铺设宽度应大于底座宽度,两侧宜各留出5cm宽度伸入侧模底部,防止浇筑时混凝土浆进入土工布下表面。
型板式无砟轨道底座板施工作业指导书

型板式无砟轨道底座板施工作业指导书一、前言型板式无砟轨道底座板是一种新型的轨道基础结构,它采用预制型板组装而成,无需砟石填充,可以大大减少施工工期和成本,提高轨道的稳定性和安全性。
为了保证施工质量和安全,特制定本施工作业指导书,以供施工人员参考。
二、施工前准备1. 施工前应对施工现场进行全面的勘察和测量,确保施工的准确性和合理性。
2. 确认施工图纸和相关资料的准确性和完整性,以便于施工过程中的参考和使用。
3. 确保施工人员具备相应的操作证书和技术资格,保证施工人员的安全和技术水平。
4. 准备好施工所需的机械设备、工具和材料,确保施工过程的顺利进行。
5. 制定施工计划和安全措施,确保施工过程的安全和有序进行。
三、施工过程1. 地基处理:根据设计要求,对施工现场的地基进行处理,确保地基的平整和稳固。
2. 基础安装:根据施工图纸,进行基础底座板的安装,确保底座板的位置和高度符合设计要求。
3. 型板组装:将预制的型板按照设计要求进行组装,确保型板之间的连接牢固和密合。
4. 固定安装:将组装好的型板固定在基础底座板上,确保型板的稳固和牢固。
5. 检查验收:对施工过程进行全面的检查和验收,确保施工质量和安全。
四、施工注意事项1. 施工过程中,严格按照设计要求和施工图纸进行操作,确保施工的准确性和合理性。
2. 施工现场应设置明显的安全警示标志,确保施工人员的安全和施工现场的安全。
3. 施工过程中,应严格按照施工计划进行操作,确保施工过程的有序和安全进行。
4. 施工现场应保持整洁和干净,确保施工人员的安全和施工设备的正常使用。
5. 施工过程中,应加强对施工人员的安全教育和培训,确保施工人员的安全意识和技术水平。
五、施工结束1. 施工结束后,对施工现场进行全面的清理和整理,确保施工现场的整洁和安全。
2. 对施工质量进行全面的检查和验收,确保施工质量的合格性和安全性。
3. 对施工过程进行全面的总结和评估,总结经验教训,提出改进建议。
板式无碴轨道施工作业指导书

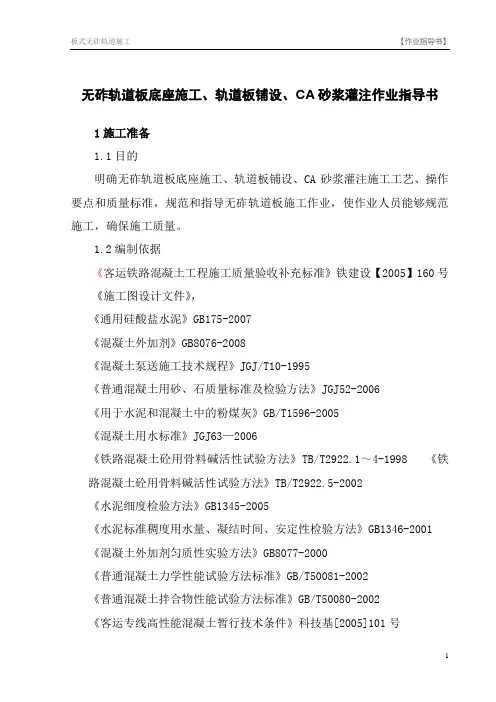

无砟轨道板底座施工、轨道板铺设、CA砂浆灌注作业指导书1施工准备1.1目的明确无砟轨道板底座施工、轨道板铺设、CA砂浆灌注施工工艺、操作要点和质量标准,规范和指导无砟轨道板施工作业,使作业人员能够规范施工,确保施工质量。
1.2编制依据《客运铁路混凝土工程施工质量验收补充标准》铁建设【2005】160号《施工图设计文件》,《通用硅酸盐水泥》GB175-2007《混凝土外加剂》GB8076-2008《混凝土泵送施工技术规程》JGJ/T10-1995《普通混凝土用砂、石质量标准及检验方法》JGJ52-2006《用于水泥和混凝土中的粉煤灰》GB/T1596-2005《混凝土用水标准》JGJ63—2006《铁路混凝土砼用骨料碱活性试验方法》TB/T2922.1~4-1998 《铁路混凝土砼用骨料碱活性试验方法》TB/T2922.5-2002《水泥细度检验方法》GB1345-2005《水泥标准稠度用水量、凝结时间、安定性检验方法》GB1346-2001 《混凝土外加剂匀质性实验方法》GB8077-2000《普通混凝土力学性能试验方法标准》GB/T50081-2002《普通混凝土拌合物性能试验方法标准》GB/T50080-2002《客运专线高性能混凝土暂行技术条件》科技基[2005]101号《铁路混凝土结构耐久性设计暂行规定》铁建设[2005]157号《普通混凝土配合比设计规程》(JGJ55-2000)1.3适用范围本作业指导书适用于中铁二十局集团哈齐客专,板式无砟轨道底座施工、轨道板铺设、CA砂浆灌注等作业。
1.4板式无碴轨道现场施工桥上板式无碴轨道应在梁体预应力终张拉结束后至少60天,且桥梁主体完成(桥面防水层除外)后进行。
路基上板式无碴轨道施工应在路基沉降变形满足设计要求后进行。
2.施工过程控制与质量控制要点2.1 施工工序板式无碴轨道现场施工主要是轨道板铺设与CA砂浆的灌注。
施工质量及进度取决于施工机具、材料供应及技术水平。

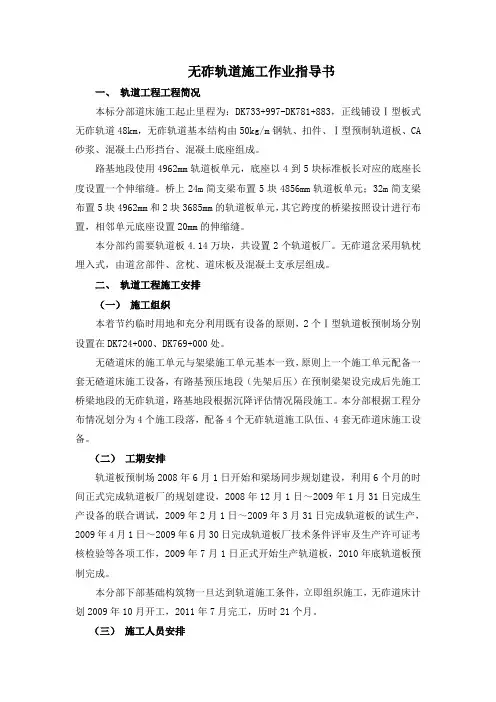

无砟轨道作业指导书

无砟轨道施工作业指导书一、轨道工程工程简况本标分部道床施工起止里程为:DK733+997-DK781+883,正线铺设Ⅰ型板式无砟轨道48km,无砟轨道基本结构由50kg/m钢轨、扣件、Ⅰ型预制轨道板、CA 砂浆、混凝土凸形挡台、混凝土底座组成。
路基地段使用4962mm轨道板单元,底座以4到5块标准板长对应的底座长度设置一个伸缩缝。
桥上24m简支梁布置5块4856mm轨道板单元;32m简支梁布置5块4962mm和2块3685mm的轨道板单元,其它跨度的桥梁按照设计进行布置,相邻单元底座设置20mm的伸缩缝。
本分部约需要轨道板4.14万块,共设置2个轨道板厂。
无砟道岔采用轨枕埋入式,由道岔部件、岔枕、道床板及混凝土支承层组成。
二、轨道工程施工安排(一)施工组织本着节约临时用地和充分利用既有设备的原则,2个Ⅰ型轨道板预制场分别设置在DK724+000、DK769+000处。
无碴道床的施工单元与架梁施工单元基本一致,原则上一个施工单元配备一套无碴道床施工设备,有路基预压地段(先架后压)在预制梁架设完成后先施工桥梁地段的无砟轨道,路基地段根据沉降评估情况隔段施工。
本分部根据工程分布情况划分为4个施工段落,配备4个无砟轨道施工队伍、4套无砟道床施工设备。
(二)工期安排轨道板预制场2008年6月1日开始和梁场同步规划建设,利用6个月的时间正式完成轨道板厂的规划建设,2008年12月1日~2009年1月31日完成生产设备的联合调试,2009年2月1日~2009年3月31日完成轨道板的试生产,2009年4月1日~2009年6月30日完成轨道板厂技术条件评审及生产许可证考核检验等各项工作,2009年7月1日正式开始生产轨道板,2010年底轨道板预制完成。
本分部下部基础构筑物一旦达到轨道施工条件,立即组织施工,无砟道床计划2009年10月开工,2011年7月完工,历时21个月。
(三)施工人员安排计划每个轨道板预制厂下设钢筋加工和混凝土浇筑两个车间,每个车间劳动力配置及主要工作内容见表2-1、表2-2。
型板式无砟轨道底座板施工作业指导书

测量放样
测量工具准备: 全站仪、水准仪、 钢尺等
测量放样步骤: 确定控制点、设 置基准线、测量 放样
测量精度要求: 符合设计要求, 确保施工精度
测量记录:记录 测量数据,便于 后期检查和调整
钢筋加工与安装
钢筋切割:根据设计图纸进行切割,确保 尺寸准确
钢筋弯曲:使用弯曲机进行弯曲,确保弯 曲角度和弧度符合设计要求
废弃物处理应符 合环保要求,避 免对环境造成污 染
废弃物处理应符 合文明施工要求 ,避免对周边居 民造成影响
施工噪声控制
施工前,对施工现场进行噪声监测, 确保符合国家规定的噪声标准
合理安排施工时间,避免在夜间和 休息时间进行噪声较大的施工作业
使用低噪声施工机械和设备,减少 噪声污染
对施工现场进行封闭管理,减少噪 声对周围环境的影响
定期对设备进行安全检查,确保设 备安全可靠
其他安全注意事项
施工过程中,必须佩戴安全帽、 手套等防护用品
施工区域应设置警示标志,禁 止无关人员进入
施工过程中,应保持施工现场 整洁,避免杂物堆积
施工结束后,应及时清理现场, 确保施工现场安全
施工废弃物处理
施工过程中产生 的废弃物应分类 收集、存放
废弃物应进行无 害化处理,如焚 烧、填埋等
加强施工人员的培训,提高施工人 员的环保意识和文明施工意识
定期对施工现场进行清洁和整理, 保持施工现场的整洁和美观
施工水资源利用
节水措施:采用节水设备和 技术,减少施工用水量
水资源管理:制定合理的水 资源使用计划,确保施工用 水的合理分配
水质保护:确保施工用水水 质符合环保要求,避免对环
境造成污染
常见问题与处理措施
质量问题:底座板不平整、裂缝、渗水 等
CRTSⅢ型无砟轨道底座板作业指导书

CRTSⅢ型无砟轨道底座板作业指导书一、背景介绍CRTSⅢ型无砟轨道底座板是一种用于铁路轨道施工的关键材料,它能够提供稳定的支撑和保护轨道。
本作业指导书旨在提供详细的操作步骤和注意事项,以确保底座板的正确安装和使用。
二、作业准备1. 工具和设备准备- 铁锤- 手电钻- 扳手- 钢丝刷- 扫帚- 安全帽- 手套- 防护眼镜2. 材料准备- CRTSⅢ型无砟轨道底座板- 螺栓、螺母、垫圈等安装配件- 混凝土三、作业步骤1. 清理施工区域在进行底座板安装之前,需要清理施工区域,确保地面平整,并清除杂物和灰尘。
使用扫帚清扫地面,并用钢丝刷清洁轨道。
2. 安装底座板根据设计图纸和标准规范,确定底座板的安装位置和间距。
使用手电钻在轨道上预先打孔,然后将底座板放置在孔上,确保其与轨道平行并且牢固固定。
3. 固定底座板使用螺栓、螺母和垫圈等安装配件,将底座板固定在轨道上。
确保螺栓紧固力度适当,以防止底座板松动或移位。
4. 浇筑混凝土在底座板周围铺设混凝土,填充底座板与地面之间的空隙。
使用铁锤将混凝土均匀压实,并确保其与底座板紧密粘合。
等待混凝土完全干燥后,进行下一步操作。
5. 检查和清理检查已安装的底座板是否符合设计要求,确保其水平和稳固。
清理施工区域,清除所有工具和材料,并保持施工现场的整洁。
四、安全注意事项1. 在进行底座板安装作业时,必须佩戴安全帽、手套和防护眼镜,确保个人安全。
2. 使用工具时要小心谨慎,避免伤害自己或他人。
3. 在清理施工区域时,注意避免滑倒或被杂物划伤。
4. 在混凝土浇筑过程中,注意避免混凝土溅到皮肤或眼睛,如有溅到应及时清洗。
五、总结本作业指导书详细介绍了CRTSⅢ型无砟轨道底座板的安装步骤和注意事项。
在进行底座板作业时,必须严格按照指导书操作,确保施工质量和工人安全。
通过正确的安装和使用底座板,可以提高铁路轨道的稳定性和耐久性,为铁路运输提供更加安全和可靠的保障。
CRTSⅢ型无砟轨道底座板作业指导书

CRTSⅢ型板式无砟轨道桥梁地段底座板施工作业指导书1、适用范围适用于新建商丘至合肥至杭州铁路SHZQ一7标桥梁地段CRTS Ⅲ型板式无砟轨道底座板施工。
2、作业准备2.1内业准备在开工前组织相关技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施和应急预案。
对施工人员进行技术交底,对参建施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业准备收集各种技术数据,为技术方案、施工工艺、机械选择提供依据。
修建生活房屋,配齐生活、办公设施。
满足主要管理、技术人员进场生活、办公需要。
3、技术要求(1)底座板混凝土标号为C40,混凝土由拌合站集中拌合供应。
(2)施工前按设计提供的配比进行室内试验,确定施工配合比。
混凝土的配合比应保证混凝土的28d抗压强度达到设计要求。
(3)曲线地段轨道板超高采用外侧抬高方式,施工时每组底座板根据理论值进行精调。
(4)底座板施工质量需要严格控制,允许偏差应符合表3-1的规定。
表3-1底座板及限位凹槽外形尺寸允许偏差图4-2底座板施工工艺流程图5、施工要求5.1施工准备(1)完成并通过沉降观测及CPⅢ评估,并对桥梁顶面表面平整度、高程进行复测验收。
(2)施工前对进场原材料进行检验并验收合格。
(3)完成线下工艺性试验验收。
5.2施工工艺5.2.1测量放样完成并通过沉降观测及CPⅢ评估,并对桥梁混凝土顶面平整度、高程进行复测验收,满足要求方可进行底座施工。
根据线路平、纵断而资料,并测定梁缝实际数据,输入布板软件,根据布板软件计算数据确定底座高程,对轨道板板缝宽度进行调整。
底座施工前,除按技术要求放出底座中心线外,同时在底座基面上放样底座边线、伸缩缝位置和凹槽中心线位置(弹出凹槽底部边线),以便于作业。
5.2.2基础面凿毛处理桥梁及基床混凝土基面按轨道中心两侧各1.35m范围内进行机械凿毛处理,凿毛深度1.8~2.2mm,其纹路应均匀、清晰、整齐,凿毛范围见新面不小于90%,凿毛后及时清理基面的浮渣、碎片、尘土、油渍等,并提前进行预湿。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
杭长铁路客运专线HCZJ-II标段无砟轨道工程编号:2013-02 底座板施工作业指导书单位:青化山隧道分部编制:审核:批准:2013年7月30日发布 2013年7月30日实施目录1. 编制目的 (1)2. 编制依据 (1)3. 施工过程控制 (1)3.1 施工准备 (1)3.2 一般规定 (2)3.3 施工程序 (3)4. 质量控制及检验 (9)4.1 质量控制要点 (9)4.2 质量验收 (9)4.3 验收程序 (11)5. 安全及环境要求 (11)5.1 安全要求 (11)5.2 环保要求 (12)中铁十七局集团杭长铁路客运专线HCZJ-II标段CRTSⅡ型板式无砟轨道底座板施工作业指导书1. 编制目的为规范CRTSⅡ型板式无砟轨道底座板施工作业,明确作业流程、操作要点、检验标准,确保工程符合标准规范要求。
2. 编制依据2.1 《高速铁路轨道工程施工质量验收暂行标准》(铁建设[2010]240号);2.2 《客运专线无砟轨道铁路工程施工技术指南》(TZ211-2005);2.3 《客运专线铁路CRTSⅡ型板式无砟轨道混凝土轨道板暂行技术条件》(科技基[2008]74号);2.4 《铁路混凝土工程施工质量验收补充标准》(铁建设[2005] 160号)和《补充条文》(铁建设[2009]152号);2.5 无砟轨道设计文件和设计院技术交底书;2.6 《无砟轨道工程施工组织设计》。
3. 施工过程控制3.1 施工准备3.1.1 组织技术人员学习相关规范和技术标准,审核施工图纸,编制材料计划。
对作业人员进行技术交底和施工组织设计交底,对作业人员进行技术培训,考核合格后持证上岗。
3.1.2 复测CPⅢ网,确保CPⅢ网的精度符合设计要求。
3.1.3 整修施工便道,规划车辆及机械设备的行驶路线和停留位置。
3.2 一般规定3.2.1 新拌混凝土从出仓到用完一般不超过90分钟,混凝土的自由落度不大于2m。
3.2.2 施工环境温度不低于5℃,雨天不宜施工。
3.2.3 当工地最高气温超过30℃时,应采取夏季施工措施,混凝土的入模温度不能超过30℃。
3.2.4 底座板上轨道板覆盖区域2.55m宽的范围应刷子拉毛处理,深度1-2mm。
、3.2.5 施工期间保持作业区平整、洁净,禁止吸烟、焊接等可能出现破坏滑动层的活动,滑动层一旦破坏,必须立即更换。
3.2.6 底座板浇筑后,应及时进行后浇带的处理,清除浮浆,断面垂直。
清理必须干净彻底,不能遗留杂物。
3.2.7 混凝土浇筑后,应及时用土工布或薄膜进行覆盖湿润养护,湿润养护时间不低于7天。
3.2.8 曲线地段的底座板应用枕木进行横向临时固定,避免底座板产生横向位移。
3.2.9当一个施工单元的底座板混凝土浇筑完成后,必须测量浇筑段的长度和温度,复测顶面标高,并加以记录(与下一施工单元连接时用)。
3.3 施工程序施工程序为:施工准备→隧底凿毛清理→测量放样→钢筋网片安装→模板安装→测量定位→浇筑混凝土→测量复测标高→混凝土养护→检查验收3.3.1施工准备⑴、根据设计图纸进行混凝土、钢筋工程数量计算,并进行模板、模板支撑、钢筋、碎石、砂子、水泥、土工布(混凝土养护)等材料购进,各项材料通过实验室内进行试验方可进行现场施工作业。
⑵、底座板施工前进行基础面验收工作①、底座板施工前应将底座板范围内隧道基础凿毛,凿毛深度以见到粗骨料为准,凿毛率不小于50%。
②、保证底座板范围内隧道基础无浮渣、碎片、油渍、积水等杂物。
3.3.2施工放样根据图纸进行隧道区域的施工放样工作,放样出底座板每块模板的四个角点,并用红油漆进行做点,在混凝土浇筑之前必须保护好测量点。
3.3.3距隧道洞口200m范围内钢筋加工及安装⑴、距隧道洞口200m范围内底座下进行植筋处理,植筋在隧底范围内采用植筋胶固定。
⑵、根据设计图纸底座钢筋及钢筋网片采用Φ12CRB550冷轧带肋钢筋,钢筋网片必须由工厂化加工制作,进场检测(网片的间距及焊接情况)合格后,方可进行使用。
⑵、钢筋网采用人力板车或农用车运送至施工部位,安装前注意网片的型号及网片的方向,架立筋以绑扎的形式形成上下双层钢筋骨架,确保钢筋骨架不变形,安装时保证钢筋网片不变形、不开焊,在下层钢筋网片与梁面设置与底座板同等标准的混凝土垫块支垫钢筋网片,数量不少于4个/m2,注意上下两层钢筋的净保护层不得小于35mm,且不大于50mm。
钢筋网片验收标准序号项目允许偏差1 开焊点数量1%,且任何一根钢筋上开焊点不得超过该支钢筋上交叉点总数的50,最外边钢筋上的交叉点无开焊2 长度、宽度±25mm3 钢筋间距±10mm4 伸出长度不小于25mm钢筋的绑扎安装允许偏差序号项目允许偏差(mm)1 钢筋间距±202 钢筋保护层+10⑷、钢筋网片之间采用平搭法,搭接长度450mm,且上下两层网片的搭接部位须错开。
3.3.4模板安装及加固⑴、底座板模板采用槽钢加工专用钢模,并满足普通地段和曲线超高地段的模板拼装需要,模板组合高度宜略高于底座板设计厚度(一般10mm以上),以适应线路曲线超高边坡和基础面平整度情况。
⑵、根基测量放样的模板线,进行模板的组合安装,保证模板接缝无错台,线形顺直⑶、模板外侧用直径为Φ20mm的钢筋焊接成三角形支撑架,并用木楔加固的方式进行加固,用于顶拉模板支撑架在模板端头200mm 处加固一个,摸板接缝200mm处各加固一个,其余每隔1.5m处加固一个。
⑷、模板安装完成后,模板接缝严密,不得漏浆,基础面与模板的缝隙采用砂浆填塞,且砂浆不得侵入底座模板以内,保证底座板与基础面接缝位置顺直美观。
混凝土浇筑前,模板内杂物、积水必须清理干净;对所有加固支撑进行全面检查;发现有松散或脱丝的,立即调整或更换;并检查模板安装尺寸。
底座板模板安装允许偏差序号项目允许偏检查数量(mm)±3 每5m检查1处1 施工控制标高2 宽度±5 每5m检查3处3 中线偏位 2 每5m检查3处4 断缝位置5 每条断缝检查3处3.3.5混凝土浇筑⑴、混凝土强度等级为C30,采用拌合站集中拌合,严格控制混凝土的各项指标,入模温度应不大于30℃,且不低于5℃;塌落度宜控制在120mm~160mm,含气量控制在2%~4%。
⑵、浇筑混凝土之前对基础面进行润湿处理,保证新浇筑混凝与隧道基础接触良好。
⑶、泵车将混凝土输送至浇筑底座板部位,人工对模板内的混凝土进行摊铺,然后使用振捣棒进行振捣;振捣棒应快插慢拔,每次振捣时间控制在20-30s,振捣点应分布均匀,不得漏振或过振,使混凝土不出现蜂窝、麻面、空洞等为准。
⑷、浇筑混凝土过程中严格控制混凝土面标高,采用刮平尺对底座板两边20cm进行收光并设置2%的排水坡,在混凝土初凝之前采用木抹对已浇筑完成的混凝土进行压面收光。
3.3.6拆模洒水养护⑴、待混凝土强度达到2.5MPa以上,混凝土表面温度与环境温差不得大于15℃;方可拆除模板。
⑵、拆模时先解除三角支撑架的加固,从外侧轻轻拉动模板,严禁强拉硬拽,使底座板边缘不出现缺棱掉角的质量缺陷为准。
⑶、拆除模板后对出现的蜂窝、麻面、裂缝、缺棱掉角等质量缺陷及时处理,并检查底座结构几何尺寸.⑷、模板拆除完成后及时覆盖无纺土工布,并洒水养护,养护时间不少于14天。
⑸、为增加与轨道板的粘接,底座上轨道板覆盖的区域应进行刷毛处理,深度为2mm,宽度为2550mm。
底座外形尺寸允许偏差序号项目允许偏差(mm)1 顶面高程±52 宽度0~+153 中线位置104 平整度7/4m5 断缝位置106 底座外侧排水坡1%3.3.7沉降缝施工⑴、在隧道沉降缝左右两侧底坐下各设1450mm长高强度挤塑板,厚50mm,宽2950mm。
⑵、沉降缝前后6m底座(不含挤塑板范围)下进行植筋处理。
且沉降缝处轨道板与底座加强锚固,对应沉降缝前后6m范围轨道板设置8排32根Φ28剪力筋,并不得打断底座钢筋。
⑶、青化山隧道沉降缝位置里程:DK27+05,DK31+110,DK31+130,DK31+150,DK31+170,DK31+190,DK31+207,DK31+860,DK31+884,DK31+896。
⑷、距隧道洞口200m范围以外底座不超过5m设置一个深约108mm,宽约8mm的横向伸缩缝。
3.3.8隧道内底座板施工隧道内底座板施工采取单线延伸作业,底座板SD型钢筋网片由钢筋加工场统一制作并组合成钢筋笼,钢筋笼由运输台车运至作业点,再用4t龙门吊安装就位。
底座板的混凝土浇筑时,先用人工大致摊平,然后用直径5cm的插入式振捣器振捣,振捣时要快插慢拔,插棒间距为振捣棒直径的10 倍。
振捣棒的作用范围必须交叉重叠,切忌振捣棒触碰模板和振捣钢筋。
最后采用滚筒提浆整平机整平.混凝土初凝前,在底座板两侧距外沿25cm处人工抹出≮2%的流水坡,流水坡宽度要深入板底5cm(即起坡点内移5cm)。
混凝土浇筑后用黄麻布或塑料毛刷对混凝土表面进行人工拉毛,深度1~2mm,利用塑料薄膜封闭养护。
隧道内底座板施工不设置后浇带,根据混凝土一次浇筑量留设施工缝。
4. 质量控制及检验4.1 质量控制要点4.1.1 原材料必须符合实际要求。
4.1.2 钢筋的绑扎应稳固,缺扣、松扣的数量不得超过应绑扎数量的5%,绑扎方法符合设计要求。
4.1.3 严格控制混凝土的塌落度、混凝土温度及环境温度,当环境温度≥35℃时,不能进行混凝土施工。
4.1.4 底座板的几何尺寸、平面位置及标高必须符合设计要求。
4.1.5 后浇带混凝土浇筑应选择在当日温度最低时间段进行,气温不应大于25℃。
4.2 质量验收4.2.1 钢筋工程质量验收钢筋加工与安装主要检测项目与标准序号检测项目表检测标准检测数量及方法1 钢筋加工与安装钢筋笼的绑扎应稳固,缺扣、松扣的数量不得超过应绑扎数量的5%;钢筋绑扎、安装的允许偏差应符合钢筋间距:允许偏差±20mm;保护层厚度+5mm,0尺量2 钢板连接器的焊接焊接材质符合设计要求,焊接没有咬伤钢板、钢筋,焊缝在0.4d 以上。
目测、量测逐个检查3 锚固螺栓的连接安装锚固螺栓的转动力矩不低于300N.m,螺栓旋入深度不少于42mm,锚固板与锚固筋焊接牢固。
逐个检查4.2.2 模板工程质量验收底座板模板工程主要检测项目与标准序号项目检测标准检测数量及方法1 模板的安装质量具有足够的强度、刚度、稳定性2 中线位置5mm 每5m检查1处全站仪3 顶面高程±3mm 每5m检查1处水准仪4 内侧宽度+10mm,0 每5m检查1处尺量4.2.3 预留剪力齿槽后浇带BL2及钢板连接器后浇带BL1沿线路方向的形式尺寸应符合设计要求,允许偏差±5cm。
