水稳施工工艺控制要点 -
水稳施工质量控制措施

水稳施工质量控制措施一、材料控制1. 水泥:采用符合规范要求的水泥,确保其质量稳定,避免使用过期或受潮的水泥。
2. 骨料:选用质地坚硬、级配良好的骨料,确保其满足设计要求。
对于粗骨料,应控制其粒径和含泥量;对于细骨料,应控制其含泥量和细度模数。
3. 添加剂:根据设计要求,选用适当的添加剂,确保其与水泥、骨料相容性好,能够提高水稳混合料的性能。
二、配合比设计1. 根据设计要求和试验结果,确定合理的配合比。
确保水稳混合料的强度、稳定性和耐久性满足设计要求。
2. 对配合比进行严格控制,确保其准确性和稳定性。
在施工过程中,应定期对配合比进行复核和调整,确保其满足施工要求。
三、拌合质量控制1. 采用先进的拌合设备,确保其性能稳定、计量准确。
在拌合过程中,应严格控制拌合时间和拌合温度,确保混合料充分混合均匀。
2. 定期对拌合设备进行检查和维护,确保其正常运行。
同时,应定期对拌合站的环境进行清理和消毒,防止污染和交叉感染。
四、运输和摊铺控制1. 运输过程中应保持车辆平稳行驶,避免混合料离析和破坏。
同时,应控制车辆数量和车速,确保混合料在规定时间内运抵施工现场。
2. 在摊铺前应对基层进行处理,清除表面的杂物和浮土。
采用合适的摊铺设备进行摊铺,确保混合料摊铺均匀、平整。
对于局部不平整的区域应及时进行人工修整。
五、压实和养生控制1. 压实是水稳基层施工的关键环节。
应根据试验结果确定合理的碾压组合和碾压次数。
在碾压过程中应保持压路机匀速行驶确保碾压均匀并及时检测碾压效果如发现压实不足或过度压实等现象应及时进行调整和处理。
2. 养生是水稳基层施工的重要环节之一。
在养生期间应保持基层表面湿润防止水分蒸发过快导致开裂等现象的发生同时应注意养生时间的控制确保基层充分固结和强度增长。
对于高温季节施工应注意避免阳光直射导致温度过高对于低温季节施工应注意保温措施防止温度过低导致冻害现象的发生。
六、试验检测和验收1. 在施工过程中应定期对水稳混合料进行取样检测确保其满足设计要求和质量标准对于不合格的混合料应及时进行调整和处理以确保施工质量符合要求。
水稳层施工质量控制要点

控制措施
材料的选择
(1)碎石:应用人工级配碎石,碎石的最大粒径不大于31.5mm(方孔筛),碎石颗粒组成应符合规范要求,对于碎石的压碎值不大于30%,有机物含量不大于2%,硫酸盐含量不大于0.25%;用于底基层和基层的碎石的配合比应满足要求。级配的好坏直接与施工质量有关,即大小石子的比例合适,能够保证水稳层的压实性,整体板结性。
压实后表面应平整无轮迹或隆起,路拱符合要求。如未经压实或部分压实的混合料未扰动地放置2小时以上或被雨淋湿的部分,均应清除更换,并不得重新利用。压路机压不到的地方,采用振动夯板、手夯或机夯作业。
养生
每一段碾压完成且自检压实度合格后,立即进行养生,不能延误。在条件许可的情况下可采取覆盖土工布或麻袋片的方法,增强保水性能,提高养护效果,也可以用草袋等,覆盖后用洒水车洒水,根据覆盖物表面含水情况确定洒水周期;在养生中特别应注意对两个侧边的养护,通常养护不宜少于7天,在养生期间应封闭交通,严禁车辆通行;养生期结束后应立即覆盖物及浮土杂物,喷洒透层油(乳化沥青),待2小时后,均匀洒铺0~5mm 石子,用6~8T轻型压路机碾压后方可开放交通。
混合料配比试验
分别根据不同水泥比例、水分等因素制作混合料试件,按照水泥稳定粒料保湿养生6天,浸水1天无侧限抗压强度大于3.5MPA的标准,确定必须的水泥剂量和混合料的最佳含水量。该项工作应作为正式施工前的一个重要环节,必须认真试验,严格把关。
设高程控制桩
为达到规范允许偏差,首先是在已铺好的底基层上恢复中线,边线,直线段每20m设一桩,曲线段每10m设一桩,并在两侧外缘外0.3~0.5m设指示桩;然后进行水平测量。在各桩点上根据设计标高及试验段确定的松铺厚度设置摊铺机水平传感导线。导线采用直径2~3mm的不锈钢丝,用张紧器张紧并固定好,张紧力不小800N,每次架设长度不大于200m,钢丝绳与钢筋支杆间要固定好,一般在钢筋支杆端刻出3mm槽,让钢丝绳正好卡在槽内并用扎丝固定,以防钢丝绳上下滑动,应在摊铺前和摊铺过程中对导线进行复核测量,确保施工的准确性。
水稳层质量控制要点完整版

水稳层质量控制要点完整版水稳层是公路工程中的重要部分,用于提高路面的稳定性和承载能力。
水稳层质量的控制非常重要,下面是水稳层质量控制的要点完整版。
一、原材料的选择与检验:1.碎石和砂石应选择坚硬耐磨的岩石骨料,含泥量低,粒级合理,并经过筛分等试验检验。
2.水泥应选用符合国家标准要求的水泥,并进行水泥初凝时间、抗折强度、泌水率等试验。
3.其他添加剂和填料应选择符合规定要求的产品,并进行质量检验,如掺合料和化学药剂等。
二、配合比的确定:1.根据设计要求和现场情况,确定合理的水泥用量、骨料用量及其比例。
2.根据试验室砂浆试块和试验段的试验结果,确定合适的水泥砂浆配合比,保证配合比的准确性和一致性。
三、施工工艺的控制:1.施工前要对施工现场进行平整,清理无用杂物,确保施工质量不受阻碍。
2.施工人员要熟练掌握施工工艺,加强施工现场管理,确保施工操作符合规定要求,严格遵守施工规范。
3.摊铺时要采取机械压实的方式,保证摊铺速度、摊铺均匀性和压实效果。
4.水稳层应根据设计要求进行分层施工,每层施工厚度应满足规范要求,并按层压实。
四、养护的控制:1.摊铺完成后,应及时进行养护,加强保养管理,防止水稳层的干裂和龟裂。
2.养护期间应根据养护要求进行浇水和湿润处理,保持水稳层的养护湿度和温度,防止干燥和开裂。
3.对已养护完成的水稳层进行验收,定期进行质量抽检,确保水稳层的质量符合要求。
五、质量检验的要点:1.对原材料进行化验和试验检验,如骨料的筛分试验、稠度试验等。
2.对摊铺和压实过程进行现场控制和检验,如摊铺速度、压实程度的检测等。
3.对已完成的水稳层进行质量检测,主要包括密实度、厚度、抗折强度、稠度等试验。
4.根据检测结果对问题进行分析和处理,及时进行调整和整改。
六、质量记录与报验:1.对原材料、配合比、施工工艺、养护过程和质量检验等进行相关记录和报验。
2.要建立质量档案,保存相关材料和记录,供后期追溯和参考。
总结起来,水稳层质量控制包括原材料的选择与检验、配合比的确定、施工工艺的控制、养护的控制、质量检验的要点、质量记录与报验等方面。
水稳层施工工艺及注意事项

水稳层施工工艺及注意事项水稳层施工工艺及注意事项一、水稳层施工工艺水稳层是道路基层的一种重要组成部分,可用于提高道路的承载能力和耐久性。
下面是水稳层施工的一般工艺流程:1. 场地准备:确定施工范围,并清理场地,确保施工区域没有杂物和污染物。
如果有需要,进行场地平整和压实。
2. 砂石层或者粗集料层铺设:在施工区域上先铺设一层砂石或者粗集料,厚度通常为15-20厘米。
这一层主要用于填平地面不平坦的部分,并提供良好的排水性能。
3. 石灰或者水泥石灰层铺设:在砂石层上铺设一层石灰或者水泥石灰混合物,厚度通常为10-15厘米。
该层的作用是增强水稳层的强度和稳定性,提高承载能力。
4. 毛石层铺设:在石灰或者水泥石灰层上铺设一层毛石,厚度通常为10-15厘米。
毛石层的作用是提供更加均匀的支撑层,进一步增强水稳层的抗压能力和承载能力。
5. 摊铺和压实:将混合料均匀摊在毛石层上,并使用压路机进行压实。
通常需要进行多次压实,以确保水稳层的稳定性和密实度。
6. 成品层处理:适当的情况下,可对成品层进行裁剪和修整,以确保道路的顺畅和线形。
二、水稳层施工注意事项在进行水稳层施工时,需要注意以下几点:1. 基底处理:在施工前,必须对基底进行充分的处理。
基底必须平整、坚实,并具有足够的承载能力。
否则,会导致水稳层松散、变形或者开裂。
2. 配料比例:在混合料配制过程中,应严格按照设计要求进行配料,并进行试验和调整。
配料比例的准确性直接影响水稳层的强度和稳定性。
3. 施工温度和湿度:施工过程中,应注意环境温度和湿度的影响。
高温会导致水稳层过快干燥,增加开裂的风险;而低温或者高湿度会延缓水稳层的干燥时间。
4. 施工厚度:水稳层的厚度应根据设计要求进行控制。
过厚或者过薄都会影响水稳层的承载能力和耐久性。
同时,应注意水稳层与其他层的过渡和平整。
5. 压实控制:在施工过程中,应控制压路机的压实力度和次数,以确保水稳层的密实度和稳定性。
过度压实会导致破坏和变形,而压实不足则会导致结构松散。
水稳质量控制要点

底基层、基层质量控制要点一、原材料控制原材料要选用业主准入厂家生产的产品,不得随意更换原材料。
1、水泥宜采用标号32.5的缓凝水泥,旋窑生产,初凝时间在3h以上,终凝时间在6h以上。
品种可采用普通硅酸盐和火山灰质硅酸盐水泥。
施工单位和监理单位要按照规定的频率自检和抽检,水泥需做细度、初凝和终凝时间、安定性、胶砂强度等试验。
2、水一般引用水都可使用,不得使用浑浊水和污水。
3、石料碎石的单粒石料最大粒径不应超过31.5mm按规定的频率进行石料筛分、压碎值、含泥量、砂当量等试验。
石料要经过水洗和二次筛分后才能应用于施工当中。
为防止石料在上料过程中的离析,上料时应注意:a、上料时,装载机应在料堆的全部高度和各个方向上进行采掘,以免料堆坍落而引起离析。
b、装载机取样时应垂直面向料堆材料流动方向,使用大臂使铲斗向上滚卷,而不要将铲斗插入很深使铲斗穿入料堆向上翻转,以免对料堆产生很大的扰动。
c、装载机应避免从料堆最底部取样,此处大都粗料较多,而且含水量较大。
d、装载机要及时向料仓加料,使其保持相对满仓的状态,但上料时要注意对准料仓,防止发生混仓。
二、配合比控制在实际施工中,要根据原材料对配合比进行微调:每隔4h做一次原材料筛分和摊铺机后取样筛分及水泥剂量滴定,确保生产配合比变异小,设专人监控配合比。
在摊铺机后取样最具有代表性,是最后的定型级配,方法是将取样托盘放在摊铺机前,做好托盘的位置标记,待摊铺机通过后混合料均匀摊铺到托盘里,将托盘取出对托盘里的混合料进行筛分和水泥剂量滴定。
取出托盘后在原位留下的空白区,用摊铺机斗里的混合料人工补上即可。
三、拌和质量控制要点由于混合料的级配范围较窄,生产中配合比控制较难,应注意以下几点:1、配料必须准确,合成级配保证满足目标要求。
a、要对水泥、水的计量装置进行标定,认真调整好上料皮带轮的转速,确保配料准确,配合比变异小。
水泥剂量按照高于目标配合比0.5%来控制。
b、进场的石料必须是业主准入厂家生产,不允许随意更换。
水稳控制要点

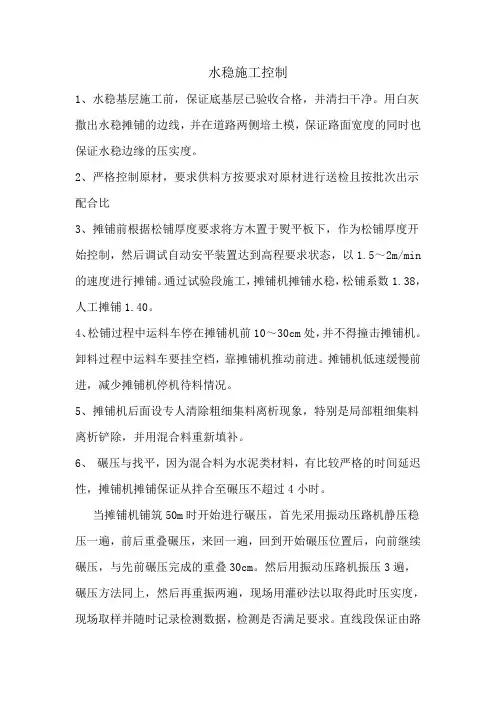

水稳施工控制1、水稳基层施工前,保证底基层已验收合格,并清扫干净。
用白灰撒出水稳摊铺的边线,并在道路两侧培土模,保证路面宽度的同时也保证水稳边缘的压实度。
2、严格控制原材,要求供料方按要求对原材进行送检且按批次出示配合比3、摊铺前根据松铺厚度要求将方木置于熨平板下,作为松铺厚度开始控制,然后调试自动安平装置达到高程要求状态,以1.5~2m/min 的速度进行摊铺。
通过试验段施工,摊铺机摊铺水稳,松铺系数1.38,人工摊铺1.40。
4、松铺过程中运料车停在摊铺机前10~30cm处,并不得撞击摊铺机。
卸料过程中运料车要挂空档,靠摊铺机推动前进。
摊铺机低速缓慢前进,减少摊铺机停机待料情况。
5、摊铺机后面设专人清除粗细集料离析现象,特别是局部粗细集料离析铲除,并用混合料重新填补。
6、碾压与找平,因为混合料为水泥类材料,有比较严格的时间延迟性,摊铺机摊铺保证从拌合至碾压不超过4小时。
当摊铺机铺筑50m时开始进行碾压,首先采用振动压路机静压稳压一遍,前后重叠碾压,来回一遍,回到开始碾压位置后,向前继续碾压,与先前碾压完成的重叠30cm。
然后用振动压路机振压3遍,碾压方法同上,然后再重振两遍,现场用灌砂法以取得此时压实度,现场取样并随时记录检测数据,检测是否满足要求。
直线段保证由路肩两侧向路中心碾压,曲线段由内侧向外侧碾压,纵向相邻段形成搭接,碾压时严禁急刹车和调头行驶。
7、接缝水泥稳定碎石的接缝处理是施工中的一个重要环节。
一段施工结束时,在结束处支设木模板并加固,在模板内填满拌和料,并略高出模板,压路机整段碾压完毕后,沿模板方向横向对端部进行碾压,下段作业段施工前,拆除模板,在接缝处涂刷水泥浆,然后进行摊铺施工,并对接缝处加强碾压,整个碾压过程必须在自检规范规定的时间内完成。
路口基层施工时,封闭交通,与其他各施工段一次性摊铺完成。
确保道路的整体性与平整度。
8、养护水泥稳定碎石碾压完成后,立即覆盖毛毡并用洒水车洒水养护。
水稳层施工工艺流程及要点

水稳层施工工艺流程及要点水稳层施工工艺流程及要点一、水稳层施工工艺流程水稳层是指将水泥混凝土铺设在基层上形成较为平整、坚硬的层面,用于提供道路或场地的承载能力。
水稳层的施工工艺流程一般包括以下几个步骤:1. 基层准备:首先需要对基层进行检查和准备工作。
检查基层的平整度、强度和湿度等,确保基层符合水稳层的要求。
清除基层上的杂物和灰尘,修复损坏部分,确保基层的整体性和平整度。
2. 设计配方:根据工程需求和基层情况,制定水泥混凝土的设计配方。
设计配方需要考虑到水泥、砂子、石子等材料的比例和搅拌比例,以及需要添加的掺和剂和添加剂的种类和用量。
3. 材料搅拌:按照设计配方将水泥、砂子、石子和掺和剂等材料进行搅拌。
搅拌时需要保证混凝土的均匀性和充实性,以及适当的搅拌时间和搅拌速度。
4. 施工铺设:将搅拌好的混凝土均匀地铺设在基层上。
铺设时可以采用机械或人工的方式,根据道路或场地的大小和施工条件来确定。
铺设时要注意保持混凝土的均匀性和平整度,避免出现凹凸不平的情况。
5. 紧实压实:在混凝土铺设完毕后,需要对其进行紧实压实的工作。
通常采用振动式压路机或碾压机进行压实,以提高混凝土的密实度和强度。
在压实过程中需要根据混凝土的厚度和性质来调整振动力和压实次数,以确保压实效果。
6. 养护保养:混凝土铺设和压实完毕后,需要进行养护保养工作,使混凝土逐渐干燥并达到设计强度。
养护时间一般为7-14天,期间需要做好保湿和防止施工区域受到严重碰撞和负载。
二、水稳层施工要点在水稳层的施工过程中,有几个关键要点需要特别注意和把握:1. 基层检查:施工前要对基层进行充分的检查,确保其平整度、强度和湿度等满足施工要求。
如果基层存在严重的空鼓、裂缝或不平整等情况,需要进行修复和处理。
2. 设计配方:制定合理的水泥混凝土设计配方,根据不同的工程需求和基层情况来确定水泥、砂子、石子和掺和剂等材料的比例和使用量。
设计配方要考虑到材料的可获得性、施工条件和强度要求等因素。
水稳层施工质量控制要点

卡在槽内并用扎丝固定,以防钢丝绳上下滑动,应在摊铺前和摊铺过程中
对导线进行复核测量,确保施工的准确性。
混合料的拌制 与施工
采用集中厂拌和机械摊铺的施工方法,其平整度、高程、路拱、纵坡 和厚度都能达到规范或合冋的要求,从而避免了人工或平地机械工中配料 不准、拌和不均、反复找平、厚度难以控制等问题,不仅提高了工程质量, 而且加快了工程进度,因此可以说,提高高等级道路路基层施工质量的关
运送到摊铺现场。车上的混合料应覆盖以减少水分损失。
水泥剂量控制
水泥剂量是影响基层质量和施工的主要因素。过少则形成不了强度, 过大则不经济且易产生纵横向裂缝,从而引起沥青面层的相对应的反射裂 缝;水泥的实际使用量应控制在5-7%(底基层3-4)范围内为最佳,可做
到经济合理,精益求精,以确保工程质量。
严格控制作业 段长度
质量控制点
控制措施
材料的选择
(1) 碎石:应用人工级配碎石,碎石的最大粒径不大于31.5mm(方孔
筛),碎石颗粒组成应符合规范要求,对于碎石的压碎值不大于30%有机
物含量不大于2%硫酸盐含量不大于0.25%;用于底基层和基层的碎石的 配合比应满足要求。级配的好坏直接与施工质量有关,即大小石子的比例
合适,能够保证水稳层的压实性,整体板结性。
从摊铺到碾压结束,应特别注意时间的控制,即不宜超过水泥的终凝 时间。施工单位往往对此控制不严,以致于水泥已过终凝期而重型碾压尚 未完成,严重降低了基层的强度。因此必须确定适当的作业段长度,采用 流水作业法,各工序紧密衔接,尽量缩短从拌和到碾压的时间。一般情况 下,每一流水作业段长度以200m为宜。
含水量控制
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
测量定位控制要点
1、摊铺前进行测量定位,填筑区域两侧直线段按10m间距,曲线段按5m 间距设置钢筋桩作为控制桩。
2、根据控制桩放出摊铺边线,安装20cm高槽钢作为模板,槽钢用1m间距钢筋桩支撑固定,模板支撑必须牢靠。
3、根据设定的松铺系数计算松铺高程后,在控制桩上挂设钢丝绳基准线。
钢丝绳要拉紧保证线形顺直,施工时要防止作业人员扰动钢丝绳,摊铺前及时进行高程、横坡等各项指标的检查,发现问题及时处理。
4、施工中分摊铺前、摊铺后、碾压后每施工约20m测量1次断面高程,测量长度不少于200m。
检测后的数据用于调整后面施工的松铺厚度等控制指标。
1、集料、水泥各项试验指标满足设计及规范要求,水泥稳定碎石配合比已完成审批。
2、混合料拌和之前,试验人员需测定集料的含水率,确定混合料的施工配合比,拌和的水泥稳定碎石含水量不宜超过最佳含水量的0.5%。
3、开始搅拌后,在拌和机投料运输带上取样或对水泥稳定碎石取样检验,检验其配合比、集料级配、含水量、水泥含量是否变化。
正式生产之后,每1~2小时检查一次拌和情况,抽检其配比、集料级配、含水量、水泥含量是否变化。
高温作业时,早晚与中午的含水量要有区别,要按气温、气候变化及时调整。
4、混合料采用重型自卸车运输,运输车辆一定要满足拌和机出料与摊铺数量需要,并略有富余,确保摊铺机前至少要有3 辆车等候卸料。
运输车辆进行统一编号,号码醒目而固定,装料前应将车厢清洗干净。
5、混合料运输过程中应用毡布进行覆盖,尽量减少水分损失。
6、混合料进场后,及时取样检测其含水率,并对混合料含水率进行动态调整,保证碾压时。
1、根据摊铺机施工宽度及路面设计宽度合理布置摊铺幅数,一般辅路、非机动车道按一幅摊铺,主车道按两幅摊铺。
主车道摊铺时,首、末次摊铺长度100m,中间倒幅摊铺长度按200m控制,确保接缝处混合料从拌和到压实成型在2.5小时内完成。
2、摊铺速度控制在2.0~2.5m/min,摊铺机连续、匀速前进。
摊铺机后设6名工人配合,消除粗、细集料离析现象,并采用水泥砂浆对模板边缘地带进行修整,确保边缘处平整。
3、摊铺50m即进行碾压,做到摊铺一段,碾压一段。
分多幅摊铺时,第一幅摊铺后,搭接处预留50cm不碾压,待第二幅摊铺后搭接处一同碾压。
4、碾压先用振动压路机由低侧向高侧行返静压1遍(为防止碾压中模板变形造成边缘塌陷,模板边缘附近1m范围行返静压2遍),时速约1.5km/h;然后轻振行返碾压2遍,时速2.0km/h;再重振碾压行返碾压3遍,时速2.0km/h;最后用胶轮压路机行返碾压2遍收光。
碾压后及时检测其压实度,如压实度不够,增加碾压遍数至压实度合格。
5、碾压时两相邻碾压道重叠30~50cm;碾压接头处为阶梯形,每次碾压接头错开0.5~1m;压路机倒车换档平顺进行,不得在已完成的或正在碾压的路段上掉头或急刹车;碾压过程中,如含水量过大或过小,可适当晾晒或洒水后再进行碾压。
6、正常摊铺过程中一般无纵、横向接缝,由于特殊原因超过2.5h或每天收工之后,需要设置接缝。
接缝处人工将末端混合料弄整齐,并挖成台阶型,下次摊铺时在接缝断面上洒水湿润后再进行摊铺碾压。
养生、保护控制要点
1、基层施工完成后立即洒水,再覆盖塑料薄膜进行保水养生,养生时间不少于7d。
2、采用覆盖塑料薄膜进行保水养生后,一般不再进行洒水。
如水分蒸发损失过大,造成基层表面干燥,应及时掀开塑料薄膜进行洒水后再覆盖,确保养生期内,基层表面始终处于潮湿状态。
3、养生期间,封闭养生路段进行交通管制,除洒水车外其他车辆禁止通行。
养生期满验收合格后尽快进行上基层施工。
4、模板拆除应在水泥砂浆终凝后进行。
拆除过程中注意路基基层成品保护,避免边缘处损坏。
