桩顶与承台连接施工方案

【最新资料Word版可自由编辑!】天威新能源(扬州)有限公司1500MW晶体硅太阳能光伏组件及电池项目1#2#员工值班宿舍、2#食堂土建与安装工程桩顶与承台连接施工方案编制人:审核人:审批人:编制单位:江苏弘盛建设工程集团有限公司编制日期:2011年5月1日桩顶与承台连接施工方案一、工程概况天威新能源(扬州)有限公司1500MW晶体硅太阳能光伏组件及电池项目1#2#员工值班宿舍、2#食堂土建与安装工程位于扬州市经济开发区,马港河路的西侧,兴农路的北侧。

基础采用先张法预应力砼管桩基础。

该工程分别由江苏省岩土工程勘察设计研究院承担工程岩土勘察任务和扬州市建筑设计研究院承担设计任务,扬州市建苑工程监理有限公司监理,江苏弘盛建设工程集团有限公司施工。

二、基础设计概况根据设计图纸,本工程基础采用先张法预应力砼管桩,施工时采用压桩力和桩长双控。

具体设计工作量见下表:1#员工值班宿舍PC400(90)AB-C80-10,10,9 1000 2000 412 2000 2#员工值班宿舍PC400(90)AB-C80-10,10,9 1000 2000 412 2000 2#食堂PC400(90)AB-C80-10,9,8 950 1900 203 1900 合计/ / / 1027 / 基础承台混凝土等级为C30,基础垫层为C15。

三、施工工艺由于地下土层分布情况各异,不能均匀分布,其局部会有暗沟或岩层块等出现,当勘探报告中未能准确反映时,便容易导致桩基础施工过程中桩顶标高与设计标高不一致的现象,桩顶与承台连接主要分为以下三种情况:1、当桩顶高于设计标高需要截桩时(按下图一施工):1.1、为保证管桩在敲打过程中的结构完整,应在设置托板及放入钢筋骨架后,首先浇灌桩顶设计标高以下要求灌实范围内的混凝土(管桩内空洞范围);浇灌混凝土前,应将管桩内表面的浮浆清除掉并清洗干净,其强度等级比承台提高一级,待浇灌的混凝土达到70%设计强度后,方可凿去桩顶设计标高以上多余部分,伸入承台内的管桩表面应凿毛并应在浇灌承台混凝土前,将桩表面清洗干净,在刷一道不低于42.5级的素水泥浆一道。

1.2、图中①号连接主筋应与②号筋焊牢,且锚入承台内的受拉锚固长度La取值为35d。

1.3、管桩与承台连接详图中各部分尺寸为:D=210,d=150;①号筋为420,②号筋为28,③号筋为6@250;1.4、管桩桩顶被灌实的长度L为1500mm。

2、当桩顶正好位于设计标高时(按下图二施工):2.1、浇灌桩顶设计标高以下要求灌实范围内的混凝土前,应将管桩内壁的浮浆清除掉并清洗干净,再设置托板及放入钢筋骨架,浇灌用混凝土强度等级比承台提高一级2.2、图中①号连接主筋应与②号筋焊牢,且锚入承台内的受拉锚固长度La取值为35d2.3、管桩与承台连接详图中各部分尺寸为:D=210,d=150;①号筋为420,②号筋为28,③号筋为6@250;2.4、管桩桩顶被灌实的长度L为1500mm。

3、当桩顶低于设计标高需要接桩时(按下图三施工):3.1、图中h宜≤2倍管桩外径,接桩部分混凝土应达到70%设计强度后再浇筑承台混凝土,浇灌桩顶设计标高以下要求灌实范围内的混凝土前,应将管桩内壁的浮浆清除掉并清洗干净,再设置托板及放入钢筋骨架,浇灌用混凝土强度等级比承台提高一级,与接桩部分相接处的管桩表面应凿毛并与外露钢件一并刷42.5级的素水泥浆一道。

当h≤300时,接桩混凝土可与承台同时浇灌,h范围设置3φ6~3φ10箍筋。

3.2、图中①号连接主筋应与②号筋焊牢,且锚入承台内的受拉锚固长度La,按规范取值。

3.3、管桩与承台连接详图中各部分尺寸为:D=210,d=150;①号筋为420,②号筋为28,③号筋为6@250,④号筋为≥6@100;3.4、管桩桩顶被灌实的长度L为1500mm。

下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。

可以说,201x年是公司推进行业改革、拓展市场、持续发展的关键年。

现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。

我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。

另一方面,问书本、问同事,不断丰富知识掌握技巧。

在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。

(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。

(一)201x年上半年,公司已制定了完善的规程及考勤制度。

201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。

在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。

(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。

(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。

(四)加强组织领导,切实落实消防工作责任制,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。

三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。

(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。

(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。

(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。

(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行思想交流。

四、加强检查,及时整改,在工作中正确认识自己。

(一)开展常规检查。

把安全教育工作作为重点检查内容之一。

冬季公司对电线和宿舍区进行防火安全检查。

(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。

就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。

在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。

五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。

2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。

3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。

七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。

在今后的工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。

在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。

我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。

转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。

XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到了很多的知识。

在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。

同时也还存在着许多的不足与缺点。

学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。

2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。

3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该做些什么。

4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。

什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。

5在观看“XX年度《感动中国》人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。

存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。

2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。

合集下载

管桩桩头与承台连接处理

管桩桩头与承台连接处理

管桩桩头与承台连接处理
一、有端板管桩
a、(桩径500)
1.桩孔填砼强度等级与基础梁同标号。

(C30)
2.桩顶伸入承台的钢筋为6根18的螺纹钢与桩顶端板采用双面焊,焊接长度为钢筋直径的5倍。

(即18×5=90mm)
3.桩顶伸入承台钢筋取锚固长度。

(查表得32d;即18×32=570mm)
4.钢筋下料长度为570+90=660mm(钢筋弯成L型竖向570,横向90)
5.灌芯高度不小于桩径的3倍,且不小于1.5m。

(取大值)
6.托板厚10mm钢板,用4根10的圆钢与端板焊接牢固,不得下沉。

b、(桩径600)
1.桩孔填砼强度等级与基础梁同标号,(C30)
2.桩顶伸入承台的钢筋为6根直径20的螺纹钢与桩顶端板采用双面焊,焊接长度为钢筋直径的5倍。

(即20×5=100mm)
3.桩顶伸入承台钢筋取锚固长度。

(查表为32d;即18×32=570mm)
4.钢筋下料长度为570+100=670(钢筋弯成L型竖向570,横向100)
5.钢筋长9米,500和600桩下料可统一为600,L横向长度不能变动。

5.灌芯高度不小于桩径的3倍,且不小于1.5m。

(取大值)
6.托板厚10mm用4根直径10的圆钢与端板焊接牢固,不得下沉。

详下图(预应力管桩图集)。

桩基承台施工方案

桩基承台施工方案

桩基承台施工方案桩基承台施工方案一、工程概况:本工程为某建筑物的桩基承台施工,包括桩基的施工及承台的浇筑和养护。

二、施工方案:(一)桩基施工:1. 桩基选择:根据现场土质及设计要求,确定采用混凝土灌注桩。

2. 施工方法:先在现场进行桩位勘测,并标定好桩基位置。

然后进行预钻孔,用于后续灌注搅拌桩混凝土。

钻孔深度根据设计要求来确定。

3. 钻孔设备:采用挖掘机配合钻机进行钻孔作业,确保孔洞的垂直度和规格要求。

4. 钻孔灌注:在进行钻孔时,随时检查孔内土质情况,遇到较松土层时,可采用注浆方法进行灌注,提高桩基的承载力和稳定性。

5. 灌注搅拌桩混凝土:钻孔完毕后,立即进行混凝土灌注作业。

采用混凝土搅拌车将混凝土运输至现场,并通过泵送设备进行桩内灌注。

灌注混凝土的速度要均匀,以免形成浆液分层或沉淀。

6. 桩顶处理:在灌注完混凝土后,及时对桩顶进行修整,以保证承台的精确平整度。

7. 桩基标高检查:按设计要求进行标高检查,确保桩基标高和偏差满足施工要求。

(二)承台施工:1. 砼配合比:根据设计要求确定承台混凝土配合比。

2. 模板安装:根据承台的平面布置,设置好模板及支撑,并按设计要求进行定位和固定。

3. 钢筋加工和安装:根据设计要求,对承台的钢筋进行加工和焊接,并按图纸要求进行钢筋的安装。

钢筋的纵向和横向间距要满足设计要求,同时注意钢筋与模板的准确对齐。

4. 浇筑混凝土:预留搅拌车泵送到承台内,采用振动棒进行均匀密实,并用刮板修整,使混凝土达到充实、平整的效果。

5. 养护:混凝土浇筑完毕后,采取适当的养护措施,保持混凝土的湿润,防止混凝土开裂和表面龟裂。

养护期一般为7-14天。

三、安全措施:1. 施工现场设立围挡,设置安全警示标识。

2. 施工人员必须佩戴安全帽、安全鞋、手套等个人防护用品。

3. 桩基施工时,要注意控制挖掘机的操作,保证周围人员的安全。

4. 混凝土浇筑时,要避免混凝土坍落,防止混凝土溅到人身上。

同时,要注意混凝土搅拌车和泵送设备的安全操作。

桩顶与承台连接施工方案

桩顶与承台连接施工方案

桩顶与承台连接施工方案
一、 工程概况:
建设单位:江苏省闽豪顺成置业有限公司
监理单位:江苏鑫缘项目管理有限公司
施工单位:江苏中加建设工程有限公司
设计单位:苏州市建筑设计研究院有限责任公司
本工程为地上12层,地下0层,房屋高度35.5M ,设两条抗震缝,缝宽100MM 将结构分为3个单元,结构设计A —L 为框架结构,M —S 为剪力墙结构体系。

基础为钢筋混凝土桩承台基础。

垫层顶标高为-2.4M 。

场地内地下水类型为潜水,地下水稳定水位见地质报告。

+0.000相当于85高层2.35米。

二、 技术准备
1、 桩填芯混凝土强度等级与承台或基础梁混凝土等级高一级为C35,在绑扎承台钢筋
之前浇筑完成。

2、 浇灌填芯混凝土前,应先将桩内壁净浆层清除干净,可根据设计要求,采用内壁涂
混凝土界面剂或采用微膨胀混凝土等措施,以提高填芯混凝土与方桩桩身混凝土的整体性。

3、 ②号筋应与①号筋焊牢。

4、 桩顶埋入承台内深度及①号筋锚固长度L α按现行规范取值,3mm 托板尺寸略小于
方桩内径。

5、 ①号筋与②号筋应沿方桩内圆均匀布置。

6、 方桩顶填芯混凝土的高度可根据工程设计要求确定,钢筋锚固长度不得小于
500mm 。

附图:
4 16
4 12
8@150。

桩基础承台施工方案

桩基础承台施工方案

桩基础承台施工方案一、前期准备1.确定承台的位置和尺寸,根据设计图纸,测量出承台的中心线、顶面标高和水平控制点。

2.检查周围地下管线和地质情况,确保承台施工不会影响周边设施和地基稳定。

3.调集所需的人力、机械和材料,确保施工进程的顺利进行。

二、降水施工1.根据具体情况,选择适当的降水方法,如贯通式抽水和封堵式降水等。

2.按照设计要求,在承台范围内进行降水施工,将水位降至地下水位以下,确保施工区域干燥。

三、桩基础施工1.根据设计要求,选择合适的桩类型和尺寸,进行桩基础施工。

2.根据设计要求和控制点,进行桩的打击、定位及垂直度的检查。

3.对桩进行检测,确保桩的质量和承载力满足设计要求。

四、承台施工1.在桩顶筏板的基础上,按照设计要求进行混凝土浇筑。

2.浇筑前应先进行设置打击、测量检查,确保承台位置和水平度的准确。

3.混凝土浇筑过程中,要控制浇筑的速度和混凝土的坍落度,确保浇筑质量。

4.浇筑完成后,及时进行养护,控制温度和湿度,确保混凝土的强度和耐久性。

五、验收和记录1.施工完成后,进行桩基础承台的验收,检查施工质量和符合设计要求。

2.记录施工过程中的关键参数和重要事项,作为今后类似工程的参考。

六、安全管理1.在整个施工过程中,要严格遵守相关的安全规定,确保工人的人身安全。

2.对施工现场进行临时设施的搭建和安全防护的设置,如安装警示标志、搭建安全网等。

综上所述,桩基础承台施工方案需要在前期准备、降水施工、桩基础施工、承台施工、验收和记录以及安全管理等多个方面进行综合考虑。

只有充分的准备工作和严格的施工管理,才能保证桩基础承台的稳定性和安全性。

桩顶与承台连接施工方案

桩顶与承台连接施工方案

桩顶与承台连接施工方案在桥梁建设中,桩顶与承台的连接是非常关键的一环。

良好的连接施工方案既能确保结构的稳定和安全,也能提高工程的整体质量和效率。

下面将介绍桩顶与承台连接的施工方案。

1. 施工前准备在进行桩顶与承台连接的施工之前,首先需要做好以下几项准备工作: - 确认桩顶和承台的尺寸和位置符合设计要求; - 检查桩基和承台的质量和强度是否符合要求; - 准备好连接材料和施工设备; - 制定详细的施工方案,并进行施工图纸审核。

2. 施工过程2.1 桩顶处理在连接之前,需要对桩顶进行必要的处理,包括清理桩顶表面和保证桩顶水平。

确保桩顶的表面平整,并清除杂物和尘土。

2.2 承台支架搭设在连接施工前,需要搭设好承台支架,确保支架牢固可靠。

支架的搭设需要符合设计要求,并保证连接位置准确无误。

2.3 连接施工连接施工分为以下几个步骤: 1. 预埋连接件的安装:根据设计要求,在桩顶和承台上预留好连接部位,并安装连接件。

2. 配制连接浆料:按照配方要求,调配好连接浆料。

3. 浆料灌注:将调配好的连接浆料灌注到连接部位中,确保浆料充实并密实。

4. 固化连接件:待连接浆料固化后,进行最后的固化处理,确保连接牢固。

3. 施工质量控制在连接施工过程中,需要重点关注以下几个方面的质量控制: - 连接部位的尺寸和位置是否符合设计要求; - 连接浆料的配制比例和浇注质量; - 连接件的固定和固化效果。

4. 施工安全措施在连接施工过程中,需要严格遵守以下安全措施: - 操作人员必须穿着符合规定的安全防护装备; - 操作过程中严禁烟火,禁止乱扔垃圾; - 禁止跨越施工区域,确保施工现场的安全。

5. 施工验收连接施工完成后,需要进行严格的施工验收,确保连接质量符合设计和规范要求。

验收主要包括连接部位的尺寸、位置、固定状态和连接牢固程度等方面。

通过以上施工方案的实施,能够有效确保桩顶与承台连接的稳定性和安全性,提高工程质量和效率,保障桥梁工程的顺利进行。

管桩,方桩与承台连接-技术交底1

管桩,方桩与承台连接-技术交底1

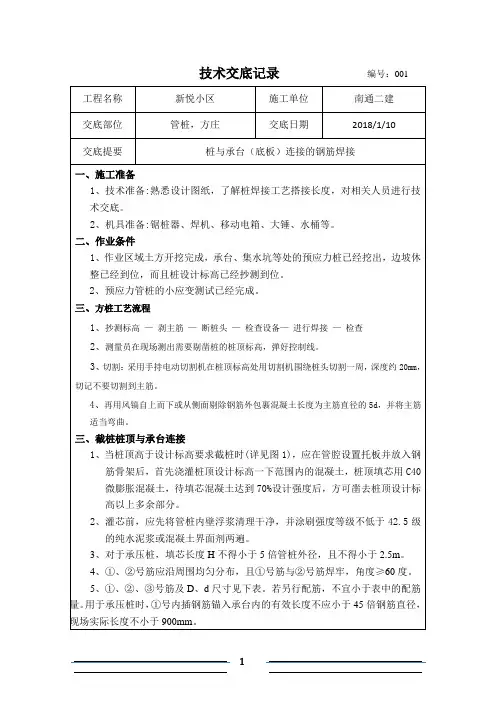

技术交底记录编号:001工程名称新悦小区施工单位南通二建交底部位管桩,方庄交底日期2018/1/10交底提要桩与承台(底板)连接的钢筋焊接一、施工准备1、技术准备:熟悉设计图纸,了解桩焊接工艺搭接长度,对相关人员进行技术交底。

2、机具准备:锯桩器、焊机、移动电箱、大锤、水桶等。

二、作业条件1、作业区域土方开挖完成,承台、集水坑等处的预应力桩已经挖出,边坡休整已经到位,而且桩设计标高已经抄测到位。

2、预应力管桩的小应变测试已经完成。

三、方桩工艺流程1、抄测标高—剥主筋—断桩头—检查设备—进行焊接—检查2、测量员在现场测出需要剔凿桩的桩顶标高,弹好控制线。

3、切割:采用手持电动切割机在桩顶标高处用切割机围绕桩头切割一周,深度约20mm,切记不要切割到主筋。

4、再用风镐自上而下或从侧面剔除钢筋外包裹混凝土长度为主筋直径的5d,并将主筋适当弯曲。

三、截桩桩顶与承台连接1、当桩顶高于设计标高要求截桩时(详见图1),应在管腔设置托板并放入钢筋骨架后,首先浇灌桩顶设计标高一下范围内的混凝土,桩顶填芯用C40微膨胀混凝土,待填芯混凝土达到70%设计强度后,方可凿去桩顶设计标高以上多余部分。

2、灌芯前,应先将管桩内壁浮浆清理干净,并涂刷强度等级不低于42.5级的纯水泥浆或混凝土界面剂两遍。

3、对于承压桩,填芯长度H不得小于5倍管桩外径,且不得小于2.5m。

4、①、②号筋应沿周围均匀分布,且①号筋与②号筋焊牢,角度≥60度。

5、①、②、③号筋及D、d尺寸见下表。

若另行配筋,不宜小于表中的配筋量。

用于承压桩时,①号内插钢筋锚入承台内的有效长度不应小于45倍钢筋直径,现场实际长度不小于900mm。

外径(mm)壁厚(mm)D(mm)d(mm)①(纵筋)②(架立筋)③(箍筋)500 110 270 210 ≥620 ≥3φ10≥φ8@2006、①号筋宜优先采用HRB400级钢筋,②、③号筋可采用HPB300级及以上钢筋。

7、锚入承台内的纵向钢筋长度应取L≥la,有抗震或特殊要求的宜取L≥lae。

桩基承台施工方案

桩基承台施工方案1范围本工艺标准适用于工业与民用建筑中桩承台及承台梁。

2施工准备2.1材料及主要机具:2.1.1水泥:宜用32.5~42.5矿渣硅酸盐水泥或普通硅酸盐水泥。

2.1.2砂:中砂或粗砂,含泥量不大于5%。

水:应用自来水或不含有害物质的洁净水。

2.1.3石子:卵石或碎石,粒径5`32mm,含泥量不大于2%。

2.1.4钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复试报告,表面无老锈和油污。

2.1.5垫块:用1∶3水泥砂浆埋22号大烧丝提前预制成或用塑料卡垫。

2.1.6火烧丝:规格18~20号铁丝烧成。

2.1.7外加剂、掺合料,根据施工需要通过试验确定。

2.1.8主要机具2.1.8.1浇筑混凝土:应备有磅秤、混凝土搅拌机、插入式振捣器、平尖头铁锹、胶皮管、手推车、木抹子和铁盘等。

2.1.8.2绑扎钢筋:应备有钢筋钩子、扳手、小撬棍、铡刀(切断火烧丝用)、弯钩机、木折尺以及组合钢模板等。

2.2作业条件:2.2.1桩基施工已全部完成,并按设计要求挖完土,而且办完桩基施工验收记录。

2.2.2修整桩顶混凝土:桩顶疏松混凝土全部剔完,如桩顶低于设计标高时,须用同级混凝土接高,在达到桩强度的50%以上,再将埋入承台梁内的桩顶部分剔毛、冲净。

如桩顶高于设计标高时,应预先剔凿,使桩顶伸入承台梁深度完全符合设计要求。

2.2.3桩顶伸入承台梁中的钢筋应符合设计要求,一般不小于30d,钢筋长度不够时,应予以接长。

2.2.4对于冻胀土地区,必须按设计要求完成承台梁下防冻胀的处理措施。

2.2.5应将槽底虚土、杂物等垃圾清除干净。

3操作工艺3.1工艺流程:核对钢筋半成品→钢筋绑扎→预埋管线及铁活→绑好砂浆垫块3.1.1钢筋绑扎工艺流程:确定组装钢模板方案→组装钢模板→模板预检3.1.2混凝土浇筑工艺流程:搅拌混凝土→浇筑→振捣→养护3.2钢筋绑扎:3.2.1核对钢筋半成品:应先按设计图纸核对加工的半成品钢筋,对其规格、形状、型号、品种经过检验,然后挂牌堆放好。

钢板桩承台施工方案

钢板桩承台施工方案1.引言2.施工步骤2.1地质勘察:根据工程地质条件,确定桩基的设计参数和桩身长度。

2.2桩基设计:根据负荷要求和地基条件,确定承台的尺寸以及桩的排列布置。

2.3施工准备:准备好需要使用的材料和设备,包括钢板桩、海绵垫、马凳、液压振动锤等。

2.4桩基施工:按照设计要求,在地面上预留出桩位,使用振动锤将钢板桩逐根插入地面,直至设计要求的深度。

2.5承台施工:在桩顶附近修建承台,将桩身埋入承台中,形成一体化的结构。

2.6检验验收:用静力荷载试验等方法对承台和桩基进行验收,验证其承载能力。

3.施工工艺3.1钢板桩的安装:根据设计要求,在承台周围挖掘足够深的桩坑,将钢板桩通过液压振动锤逐根插入地面,同时,在桩的外侧设置海绵垫填充空隙,保证桩的稳定性。

3.2承台的搭建:根据设计要求,在桩顶附近设置临时搭建的承台支撑系统,通过浇筑混凝土的方式搭建承台结构,保证承台与桩身之间的粘结性。

3.3承台的加固:在承台结构上设置适当的加固措施,如设置钢筋网或预埋钢板等,以提高承台的刚度和承载能力。

4.注意事项4.1地质条件的考虑:在进行钢板桩承台施工前,需要充分考虑工程地质条件,确定桩基的设计参数和桩身长度,以确保工程的稳定性和安全性。

4.2施工设备的选择:在施工过程中,需要选择合适的施工设备,如振动锤、液压起重机等,确保施工质量和效率。

4.3施工过程的监控:在进行钢板桩承台施工过程中,需要进行严格的监控,确保施工质量和安全,及时发现和解决施工中的问题。

4.4施工材料的选择:在进行钢板桩承台施工过程中,需要选择合适的施工材料,如混凝土、海绵垫等,以确保施工质量和安全性。

5.施工总结钢板桩承台是一种常用的基础施工方式,通过合理的施工步骤和工艺,可以保证工程的稳定性和安全性。

在施工过程中,需要充分考虑地质条件,选择合适的施工设备和材料,并严格监控施工过程,确保施工质量和安全。

同时,需要根据实际情况灵活调整施工方案,并及时发现和解决施工中的问题,确保钢板桩承台的施工顺利完成。

管桩与承台梁连接施工方案

管桩与承台连接施工方案一、编制依据1、由江苏省建筑设计研究院有限公司提供的镇江雅居乐雅尚苑图纸2、《建筑地基基础工程施工质量验收规范》GB50202-20023、《混凝土结构工程施工质量验收规范》GB50204-20024、《钢筋焊接及验收规程》JGJ18-20125、《先张法预应力离心混凝土空心方桩》苏G/T17-20126、《工程岩土工程勘察报告》K2014-2-1二、工程概况1、本工程由镇江雅居乐房地产开发有限公司开发,镇江方圆建设监理咨询有限公司监理,江苏中南建筑产业集团有限责任公司承建。

2、本工程约9万平方,地下车库区域,约3万平米,地下一层。

住宅楼区域共计5栋,约6万平米,桩基础形式为,16#楼为天然地基,13#、14#楼、17#楼为桩基础。

17#楼为桩基础,桩周长400,内径200mm,混凝土强度C80,13#楼为桩基础,桩周长为500,内径280mm,混凝土强度C80,14#楼为桩基础,桩周长为500,内径280mm,混凝土强度C80。

三、施工工艺1、管桩截桩桩内壁处理制作管桩内的钢筋笼钢筋笼下口焊接上4厚的钢托板焊接钢筋骨架填芯混凝土的浇筑。

四、施工方法1、首先将管桩用截桩机截至设计的标高。

2、清理管桩内壁的浮浆及杂物,刷混凝土界面剂5厚。

3、截桩桩顶与承台梁的连接:1)边长为400管桩:主筋采用4 20,限位筋为2 10,箍筋采用 8@200。

填芯混凝土深度依据图集要求,取≥5B且不小于2米,400边长填芯2.0米。

附图4.12)边长为500管桩:主筋采用6 18,限位筋为3 10,箍筋采用 8@200。

500边长填芯2.5米。

图4.1 备注:①为主筋,②为限位筋③箍筋3)钢筋笼下口主筋与4mm厚的托板可靠焊接,钢筋笼主筋上口与限位筋的钢筋焊接牢固,钢筋笼主筋锚入承台梁内的长度LaE=37d,锚入梁内的主筋及支承钢筋笼的钢筋要沿管桩圆周均匀布置。

4)填芯混凝土标号为C40微膨胀混凝土。

桩顶与承台连接施工方案

桩顶与承台连接施工方案编制人:审核人:审批人:龙信建设集团有限公司2018年9月桩顶与承台连接施工方案一、工程概况拟建“悦隽学府24#楼工程”地点位于江苏省淮安市涟水县,缘分大道南侧、郑梁梅大道北侧,清水路西侧。

悦隽学府24#楼工程建筑使用功能为商铺、物业用房、社区用房、配电房;建筑高度为4.5米(室外地坪至建筑屋面高度);建筑层数为地上一层、无地下室;建筑层高4.5米;建筑耐火等级为多层公共建筑,耐火等级二级;建筑防水等级为屋面防水等级:Ⅱ级;建筑抗震类别为标准设防类;建筑抗震设防烈度为6度;主要结构类型为混凝土框架结构;建筑设计使用年限50年。

建设单位:淮安新城亿禄房地产开发有限公司设计单位:南京中哲国际工程设计有限公司监理单位:监理公司施工单位:龙信建设集团施工范围:施工合同范围内确定的施工内容二、基础设计概况根据设计图纸,本工程基础采用先张法预应力砼管桩,施工时采用压桩力和桩长双控。

具体设计工作量见下表:基础承台混凝土等级为C30,基础垫层为C15。

三、施工工艺由于地下土层分布情况各异,不能均匀分布,其局部会有暗沟或岩层块等出现,当勘探报告中未能准确反映时,便容易导致桩基础施工过程中桩顶标高与设计标高不一致的现象,桩顶与承台连接主要分为以下二种情况:1、当桩顶高于设计标高需要截桩时:施工工艺要点:1、桩填芯混凝土采用强度等级C40的微膨胀混凝土,并与承台一起浇筑,填芯混凝土高度H=2.5米;2、浇灌填芯混凝土前,需先将管桩内壁浆清理干净,可采用内壁涂刷水泥净浆、混凝土界面剂或采用微膨胀混凝土等措施,以提高填芯混凝土与管桩桩身混凝土的整体性。

3、①号筋和②号筋沿管桩圆周均匀分布。

①号筋螺纹长20mm,螺母直接应根据上节桩螺母丝牙尺寸确定,采用管钳拧紧进行螺母连接,确保拧入深度不小于18mm(钢筋直径小于螺母直径时,应把钢筋扩大直径后滚丝)4、②号筋高出桩端面50mm后应折成90º,弯折部分长度为100mm,并与托板焊牢。
