卢埃纳水厂工艺调试方案

合集下载

水处理调试方案

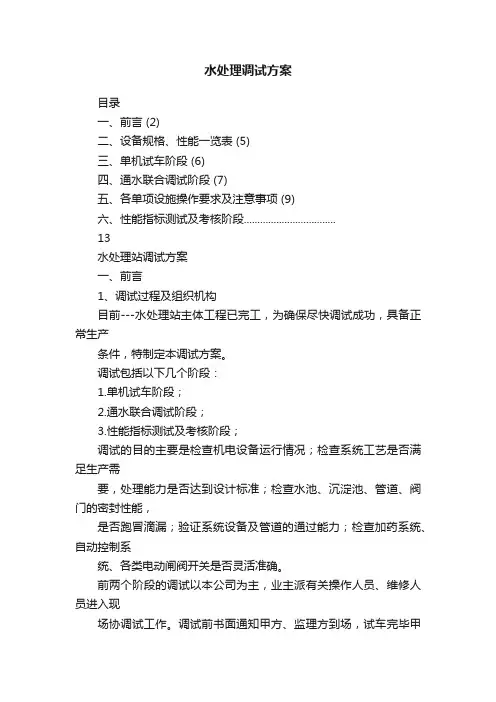

水处理调试方案

水处理调试方案目录一、前言 (2)二、设备规格、性能一览表 (5)三、单机试车阶段 (6)四、通水联合调试阶段 (7)五、各单项设施操作要求及注意事项 (9)六、性能指标测试及考核阶段..................................13水处理站调试方案一、前言1、调试过程及组织机构目前---水处理站主体工程已完工,为确保尽快调试成功,具备正常生产条件,特制定本调试方案。

调试包括以下几个阶段:1.单机试车阶段;2.通水联合调试阶段;3.性能指标测试及考核阶段;调试的目的主要是检查机电设备运行情况;检查系统工艺是否满足生产需要,处理能力是否达到设计标准;检查水池、沉淀池、管道、阀门的密封性能,是否跑冒滴漏;验证系统设备及管道的通过能力;检查加药系统、自动控制系统、各类电动闸阀开关是否灵活准确。

前两个阶段的调试以本公司为主,业主派有关操作人员、维修人员进入现场协调试工作。

调试前书面通知甲方、监理方到场,试车完毕甲方、监理方在试车记录上签字。

为安全顺利的完成调试工作,进入工作现场的所有人员必须遵守有关规章制度,配备所需的劳保用品,闲杂人员一律不准入内。

性能指标测试及考核阶段由业主为主,参加单位:业主、环保站、监理公司、我公司及有关单位,双方认可广能集团环保站测试的指标。

由于调节水池缓建,本次调试用的水源是在2#涵渠用机械抽水的方式提供(Q=700m3/h)。

该套设备由业主方负责购买,我公司负责安装。

筑龙网 /doc/922065527.html, - 3 - 调试小组及职责组长:副组长:成员:下设以下几个专业小组:○1 电气组:组长:成员:负责范围:电气系统调试○2 设备工艺组:组长:成员:负责范围:设备工艺及管道调试③、安全、后勤组:组长:成员:负责范围:与调试阶段安全保障工作2、工艺过程说明水处理站处理能力700m3/h,其中60m3/ h 深度处理后作为某厂生产、消防用水,其余外排。

污水站调试方案

污水站调试方案

南京百润化工有限公司污水处理站调试方案(初稿)二〇一〇年四月五日有限公司污水处理站运行调试方案XXXX目录概述 (4)1设计进出水水质水量 (4)1.2设计进水水质 (4)1.3设计出水水质 (4)2工艺流程简述 (5)2.1污水处理工艺流程 (5)2.2流程介绍 (5)3主要工艺指标 (5)3.1调节池 (5)3.2水解酸化池(HUSB) (5)3.3SBR池 (6)4工艺原理 (6)4.1隔油调节池 (6)4.2水解酸化池(HUSB) (6)4.3SBR池 (7)5调试通则 (8)5.1调试条件 (8)5.2调试准备 (8)5.3试水方式 (9)5.4单机调试 (9)5.5单元联动调试 (9)6活性污泥培养驯化 (10)6.1污泥接种原则 (10)6.2水解酸化池(HUSB)污泥培养驯化启动 (10)6.3SBR池污泥培养驯化启动 (10)6.4污泥培养 (11)6.5系统调试启动周期 (12)7调试注意事项 (12)7.1抓住重点进行检测分析 (12)7.2改善缺陷、补充完善 (12)8自控说明 (13)8.1总述 (13)8.2 控制方案 (13)8.3在线仪表 (15)9系统检测 (15)9.1检测原则 (15)9.2水质检测分析项目及频次 (15)10调试可能碰到的异常情况(部分).....................................................................................................162有限公司污水处理站运行调试方案XXXX11应急预案及处理原则 (17)12交验检测 (17)13竣工验收 (17)3有限公司污水处理站运行调试方案XXXX概述XXXX有限公司主要生产乙酸丁酯,产量达每年50000吨。

本方案为xxxx污水处理项目的开车运行调试方案。

XXXXX有限公司产生的污水主要为生产废水及生活污水。

各种水处理工艺的调试

各种水处理工艺的调试

各种水处理工艺的调试第一篇:各种水处理工艺的调试调试前准备工作:确保池体无漏水,设备无故障,管线畅通,阀门启闭自如。

一、水解酸化调试工序1、投泥、进水:(1)投加厌氧污泥,投加的污泥量为30~50kg/m3(污泥按95%含水率算),水解酸化池的有效池容为:710m3,至少需要污泥22吨,投加污泥后注入部分稀释后的生产废水,内循环3~4天再进水。

适当投加营养物质,提高污泥活性,可添加家畜粪便作为营养物质。

(2)先注入池体约三分之二的清水,然后注入少量生产废水(保证混合废水的COD不能太高)。

(3)进水水量控制在设计进水的20%~30%左右,随后逐步增加进水量。

生产废水水量为2000m3/d时,COD=13000 mg/L,需稀释至COD=2000~4000 mg/L,则生产废水水量定为310m3/d,加清水至进水量为2000m3/d左右。

若容积负荷太高,可减少生产废水进水量。

2、PH 测定该混合废水的PH并记录,投加石灰调节废水PH至6~8,PH值用精密PH试纸测试即可。

3、COD 测定该混合废水的COD并记录,及时调整进水量,控制好容积负荷。

4、DO 兼氧环境,DO在0.2~0.5,可用便携式溶解氧仪测试。

废水作跌水流入,从而达到自然充氧的目的。

5、排泥池内安装1#和2#污泥泵,1#和2#污泥泵均为每天开启1次(也可监测沉降比决定是否需要排泥),每次15-30min,若污泥量很大,可根据实际情况延长污泥泵的开启时间或缩短开启周期,反之亦然。

6、挂膜定期检查池内填料挂膜情况,是否有堵塞等,及时清理。

还需注意当系统停止运行时,要始终保持池内水位没过填料层,以免填料被暴晒老化,更严重的是微生物死亡,填料结块硬化。

7、监测项目:COD、PH、DO、沉降比。

6、可能遇到的问题及解决方法:(1)PH过高或过低——增加或减少碱量(2)COD过高——降低生产废水进水量(3)挂膜不好——容积负荷太大,降低生产废水进水量二、斜管沉淀池调试工序:1、进水:水解调节池出水自流入斜管沉淀池2、加药工序: 沉淀池前端小格内加PAC、PAM,二者结合,絮凝与助凝并存,投加量由处理水量、水质而定。

feiq水处理设备安装调试工艺

feiq水处理设备安装调试工艺

14、水处理设备安装及调试一、二级钠离子交换器水处理设备安装1、系统流程为清水泵-----机械过滤器-----一级钠离子交换器----二级钠离子交换器------软化水箱====软化泵-----软化母管----除氧器----锅炉.2、水源采用地下深井或城市管网自来水3、作业准备及条件①现场具备足够的水源,电焊,照明,现场做到文明施工,保证道路畅通。

②设备基础在交付安装时,应有正常的交接的手续,资料必须齐全。

③施工图纸供应齐全,设备材料及加工件及时符合安装实际要求。

④工程质保体系完善,专业施工人员齐全。

⑤衬胶设备安装前要进行电火花试验并作记录。

4、机械过滤器内部装置的技术要求①按土建给定的基础心线,用钢丝拉出过滤器纵横中心,各间距符合设计要求,在基础预埋件上作出记号。

②检查机械过滤器内部装置是否齐全,是否符合设计要求,进排水装置与筒体中心是否水平。

③泄水帽缝隙应均匀,必要时用塞尺抽查,纤维网套缝制要严密,绑扎要牢固。

④锅底式泄水孔径及孔眼角度要正确,石英砂配级要符合设计要求,垫层高度符合设计要求。

⑤壳体找正后,应将支脚与垫铁点焊牢固方可进行二次灌浆。

5、离子交换器安装技术要求①按土建给定的基础中心线,用钢丝拉出离子交换器纵横中心,各间距应符合设计要求,在基础预埋件上作出记录。

②对衬胶离子交换器,要进行防腐层检查,检查内容,外观检查有无损伤,漏电试验,有无漏电现象。

③检查交换器内部装置是否齐全,是否符合设计要求,检查中排,侧排螺栓有无松动。

.④离子交换器的集排水装置与筒体中心和偏差不大于4mm,水平偏差小于4mm,垂直偏差小于3mm,相邻支管中心距偏差小于2mm。

⑤离子交换器的再生装置,应安成水平,再生管的孔眼方应与制造图相符,放射形再生管的喷嘴应垂直向上,通水检查应无堵塞现象。

⑥离子交换器的压脂层厚度同,应符合设计要求,若设计无规定时,其厚度可按150---200mm填加。

⑦底部采用石英砂层或青砂,各层分布要平正,要按设计要求配级。

水厂调试方案

水厂调试方案

目录第一章工程概况 (4)1.1 工程简介 (4)1.2 工艺流程 (4)1.3 参与调试单体设计参数 (5)第二章调试组织机构及任务分工 (6)2.1 调试组织机构 (6)2.2 系统调试任务分工 (7)第三章调试准备及调试依据 (8)3.1 系统调试前应具备的条件 (8)3.2 调试依据 (9)3.3 调试步骤 (9)第四章系统调试工程技术要点 (11)第五章常规工艺调试 (12)5.1 调试准备 (12)5.2 调试前提条件 (13)5.3 调试流程 (13)5.4 调试步骤 (15)5.4.1 配水井调试 (15)5.4.2 1#预氧化接触池调试 (15)5.4.3 1#折板絮凝平流沉淀池调试 (15)5.4.4 排泥池调试 (16)5.4.5 污泥浓缩池调试 (17)5.4.6 排水池调试 (17)第六章联动调试 (18)6.1 调试准备 (18)6.2 联动调试步骤 (18)6.2.2 1#预氧化接触池 (18)6.2.3 1#沉淀池调试 (19)6.2.4 1#气水反冲洗滤池调试 (19)6.2.5 反冲洗泵房调试 (20)6.2.6 提升泵房调试 (20)6.2.7 后臭氧接触池调试 (21)6.2.8 活性炭滤池调试 (21)6.2.9 清水池调试 (22)6.2.10 送水泵房调试 (22)6.2.11 排水池调试 (23)6.2.12 排泥池调试 (23)6.2.13 浓缩池调试 (23)6.2.14 污泥脱水车间调试 (23)第七章仪器仪表及自控系统联动调试 (24)第八章试期间常见问题处理及注意事项 (24)8.1 管道事故处理 (24)8.2 机电设备类 (25)8.3 泵、风机类 (25)8.4 阀门类 (26)8.5 其它 (26)第九章调试计划 (27)9.1 常规工艺调试 (27)9.2 联动调试 (27)第十章安全保障措施 (28)10.1 安全应急预案 (28)10.1.1 目的 (28)10.1.2 范围 (28)10.1.3 设备与物资 (28)10.1.5 总体要求 (28)10.1.6 火警应急程序 (28)10.1.7化学危险品与危险废物泄露的应急处理 (31)10.2 安全配备 (31)10.2.1 概述 (31)10.2.2 安全原则 (33)10.2.3 电气设备的安全要求 (35)10.2.4 安全管理 (39)10.2.5 安全用电 (40)10.2.6 化学品管理的安全防护 (42)10.2.7 防护用品 (42)10.2.8 各级员工安全职责 (42)第十一章调试组织及资源配置 (43)11.1人员配备 (43)11.2设备及机械配备 (44)第十二章调试记录 (44)第十三章需要解决和协调的问题 (44)第一章工程概况1.1 工程简介净水厂工程,总规模20万m³/d,一期规模10万m³/d。

水处理系统设备安装调试方案

水处理系统设备安装调试方案

水处理系统设备安装调试方案1. 引言水处理系统设备安装调试是确保设备正常运行的关键步骤。

为了保证水处理系统的高效运行和良好的水质处理效果,本文档提供了一个简单而有效的水处理系统设备安装调试方案。

2. 设备安装2.1 设备选择根据水质分析结果和设计要求,选择合适的水处理设备,确保其能够满足水处理系统的工艺要求和处理能力。

2.2 设备布置根据实际现场情况和工艺要求,合理布置水处理设备的位置。

确保设备之间的距离适宜,便于设备的检修和维护。

2.3 设备连接按照设备制造商提供的安装图纸和说明书,正确连接设备的进出水管道、电气接线等。

严格按照规范要求进行操作,确保连接牢固、无泄漏。

3. 设备调试3.1 检查设备在正式启动设备之前,进行仔细的设备检查。

确保设备的机械部分是否安装牢固,各个阀门是否操作灵活,仪表指示是否准确。

3.2 电气调试根据设备的电气接线图和控制逻辑图,对设备进行电气调试。

确保设备的电气接线正确,各种控制信号正常。

3.3 系统调试按照水处理系统的工艺流程,逐步调试各个设备和系统组件。

首先检查设备的启停操作是否正常,然后逐个检查各个处理单元的运行状况,调节各个阀门和调节阀的开度,确保水处理系统各个处理单元之间的流量、压力等参数符合要求。

4. 总结本文档提供了一个简单有效的水处理系统设备安装调试方案。

在设备的选择、布置和连接过程中,我们应严格遵循规范要求,确保安装质量;在设备的调试过程中,我们应按照工艺流程逐步检查各个设备和系统组件,确保水处理系统能够正常运行。

只有经过专业的安装调试才能保证水处理系统的高效运行和良好的水质处理效果。

非洲某供水扩建项目设备安装调试方案

非洲某供水扩建项目设备安装调试方案

非洲某供水扩建项目设备安装调试方案一、项目概况该项目位于非洲某地区,是为了解决当地人民生活用水不足的问题而进行的供水扩建项目。

项目计划安装一套新的水泵设备,以提高供水能力,同时还将对现有设备进行检修和更新。

本文将对该项目的设备安装调试方案进行详细介绍,以确保项目的顺利进行。

二、设备安装方案1. 设备选型根据项目需求和当地实际情况,选型了一套适合的水泵设备。

该设备能够满足日常用水需求,并且具有较高的稳定性和耐用性,适合在非洲的恶劣环境下运行。

2. 安装地点选择根据现场勘察和技术参数要求,确定了设备的安装地点。

考虑到设备的稳定性和安全性,选定了离水源较近、地势较高、土壤较坚固的地点进行安装。

3. 安装过程(1)基础施工:在安装地点进行基础的挖掘和浇筑工作,确保设备的基础稳固。

(2)设备安装:根据设备安装图纸,对水泵设备进行组装和安装,按照要求进行定位、固定和连接。

(3)管路布置:根据现场情况进行管路布置,确保水源与设备的连接畅通顺利。

(4)电气接线:对设备进行电气接线和调试,确保设备能够正常运行。

三、设备调试方案1. 通电检查在完成设备安装后,进行通电检查,确保设备的各项部件能够正常运转,并无异常声音或异味。

2. 系统调试在设备通电正常后,对整个供水系统进行调试。

首先启动水泵设备,观察水流情况并检查管路是否有渗漏,确保供水系统畅通无阻。

同时进行水流量、水质和压力的测量,保证供水系统的正常运行。

3. 参数调整根据实际情况对设备的各项参数进行调整,包括水泵的转速、工作时间、循环周期等,确保设备能够更好地适应当地的用水需求。

4. 安全检查设备调试完成后,对设备的运行安全性进行检查。

包括设备各部位的紧固情况、电气接线的稳固性、设备运行时的噪音和振动情况等。

四、设备安装调试的注意事项1. 安全第一在设备安装和调试过程中,务必做好安全防护工作。

包括安全帽、手套、防护眼镜等个人防护装备,以及设备的围栏和防护罩等设施。

fei水处理设备安装调试工艺

fei水处理设备安装调试工艺

f e i水处理设备安装调试工艺Document serial number【LGGKGB-LGG98YT-LGGT8CB-LGUT-14、水处理设备安装及调试一、二级钠离子交换器水处理设备安装1、系统流程为清水泵-----机械过滤器-----一级钠离子交换器----二级钠离子交换器------软化水箱====软化泵-----软化母管----除氧器----锅炉.2、水源采用地下深井或城市管网自来水3、作业准备及条件①现场具备足够的水源,电焊,照明,现场做到文明施工,保证道路畅通。

②设备基础在交付安装时,应有正常的交接的手续,资料必须齐全。

③施工图纸供应齐全,设备材料及加工件及时符合安装实际要求。

④工程质保体系完善,专业施工人员齐全。

⑤衬胶设备安装前要进行电火花试验并作记录。

4、机械过滤器内部装置的技术要求①按土建给定的基础心线,用钢丝拉出过滤器纵横中心,各间距符合设计要求,在基础预埋件上作出记号。

②检查机械过滤器内部装置是否齐全,是否符合设计要求,进排水装置与筒体中心是否水平。

③泄水帽缝隙应均匀,必要时用塞尺抽查,纤维网套缝制要严密,绑扎要牢固。

④锅底式泄水孔径及孔眼角度要正确,石英砂配级要符合设计要求,垫层高度符合设计要求。

⑤壳体找正后,应将支脚与垫铁点焊牢固方可进行二次灌浆。

5、离子交换器安装技术要求①按土建给定的基础中心线,用钢丝拉出离子交换器纵横中心,各间距应符合设计要求,在基础预埋件上作出记录。

②对衬胶离子交换器,要进行防腐层检查,检查内容,外观检查有无损伤,漏电试验,有无漏电现象。

③检查交换器内部装置是否齐全,是否符合设计要求,检查中排,侧排螺栓有无松动。

④离子交换器的集排水装置与筒体中心和偏差不大于4mm,水平偏差小于4mm,垂直偏差小于3mm,相邻支管中心距偏差小于2mm。

⑤离子交换器的再生装置,应安成水平,再生管的孔眼方应与制造图相符,放射形再生管的喷嘴应垂直向上,通水检查应无堵塞现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

卢埃纳水厂工艺调试方案【摘要】安哥拉卢埃纳水厂工程包括取水工程和净水厂两部分。

取水泵站和增压泵站采用1 根DN450 进水管。

净水厂工艺包括预氧化池、机械絮凝斜管沉淀池、砂滤池、反冲洗泵房、清水池、加氯加药间、水塔、排泥池、污泥浓缩池、污泥均质池、污泥干化床和回收水池等。

同时水厂设备具有体积大,类型多、自动化程度比较高的特点,本文阐述了水厂调试施工工艺要点,供同类型工程借鉴。

【关键词】水厂工艺;施工;设备;调试一、概况本工程为卢埃纳13200t/d 供水工程。

水厂自用水系数取10%。

工程自Lumege河取水,进水管道为DN450,出水主管道为DN500,采用压力供水至水塔,再由水塔向市政管网供水。

本供水工程由以下部分组成:1 .取水泵房:土建规模13200t/d ,设备装机13200t/d ,安装2 台宽1.2m 的回转式格珊除污机,栅条间隙5mm ;无轴螺旋输送机1台;卧式离心泵3台(2用1备)Q=305m3/h , H> 80m , N=110kw;2.增压泵房:土建规模13200t/d ,设备装机13200t/d ,安装卧式离心泵3台(2用1 备),Q=290m3/h ,H=82m,N=110kw ;3.供水规模13200t/d 供水厂1 座,水处理工艺如下:厂内处理构筑物主要为预氧化池、机械絮凝斜管沉淀池、砂滤池、反冲洗泵房、清水池、加氯加药间、水塔、排泥池、污泥浓缩池、污泥均质池、污泥干化床和回收水池等。

同时厂内还有办公化验楼、仓库、传达室、变配电间、加水站等附属构筑物。

由于卢埃纳水厂分支管网和供水点尚未全部配套完成,开始时用水量不大,因此,水厂运行后尚不能满负荷运转,故水厂调试运行分二个阶段,一是结合管道冲洗满负荷试验,持续时间约一天;二是结合供水生产调度试运行出水,调试试运行期间水量以一半规模进行,视供水量及时调整负荷。

为保证出厂水质、水量、水压实现边调试边生产运转,故在投运调试之前要做好各功能筑物、设备的彻底清灰除尘;设备单机调试、阀门传动机构调试,对滤池要进行预反冲,清水池的消毒,厂内所有阀门进行启闭调整,制订各个岗位安全、操作规程的教育和学习,要提高各岗位人员自我保护意识,在系统调试前事先要组织专门力量对厂区作一次全面彻底的清理检查工作,确保有序、安全投运,现将工艺调试运行方案拟订如下:二、工艺调试前准备(调试运行时间暂定15 天)1.安排人员检查所有构建筑物,彻底清理所有杂物及设备尘土;2.检查设备转动部分是否正常,逐台检查并加注润滑油、脂;3.调试各发电机组的运行,检查配电设施,确保供电设施正常使用;4.由设备供应单位指导进行所有设备、闸阀等电气部分的空载调试;5.储备调试及试运行期间的液氯不少于2个1吨的氯瓶;固体硫酸铝10吨;氢氧化钙100kg。

(注:调试结束后正常运行期间的药剂储备量不在此次统计范围,需另行准备。

)6.在管网尾端适当位置设置临时排放口,便于调试期间管网水的排放。

三、调试人员准备1 .调试总负责人1 名,负责总协调;调度人员1 名,负责调试调度;2.取水泵房和增压泵房各2 人,其中各一名电工,熟悉供电部分操作;3.供水厂操作人员4 人,其中电工2 名,熟悉配电部分操作;4.设备供应方人员配合,培训、指导操作人员进行设备负载运行。

5.上述人员应确保在调试期间通讯畅通。

四、调试步骤(一)取水泵房取水泵房设计规模13200t/d ,配置回转式格栅除污机2 台:渠宽B=1.2m,b=5mm ,N=1.5kW,安装角度75°;无轴螺旋输送机1台:WLS-300①=260mm N=1.5 kW L=4200m m;卧式离心泵3 台(2 用1 备):Q=305m3/h H > 80m N=110KW;取水泵房出水管为DN450管道,到增压泵房距离1000 米。

首先检查供电等辅助设施是否正常,打开取水泵前后阀门,确定无误后开启1 台取水泵,并通知增压泵房值守人员,预计取水泵开启后30min 左右,原水可到达增压泵站,做好启动增压泵的准备;为节约管网首次充水时间,取水泵房可以2 台泵运行,运行1.5h 后,改为1 台泵运行,原水到达增压泵房的时间为15min 。

第一天满负荷调试期间开启2 台取水泵,试运行期间可以开启1 台取水泵。

格珊可以人工就地开启,正常情况下每隔1 小时开启5 分钟,可以据实际情况调整开启频度;也可以通过时间继电器设置开启间隔和运行时间;无轴螺旋输送机与格珊同步开启,比格珊滞后5min 关闭。

(二)增压泵房增压泵房设计规模13200t/d ,配备卧式离心泵3 台(2 用1备):Q=290m3/h , H=82m, N=110KW。

增压泵房距离水厂4.5km 。

首先检查供电等辅助设施是否正常,打开增压水泵前后阀门,确定无误后开启1 台增压水泵,并通知水厂调度人员,预计增压水泵开启后2.5h 左右,原水可到达水厂,做好水厂进水的准备;如果取水泵开启2 台泵运行,则增压泵房也应开启2 台泵,运行1.25 小时后改为1 台运行,原水到达水厂的时间为1.25h。

第一天满负荷调试应开启2 台增压泵。

(三)加氯系统加氯间包括氯库间、真空加氯机间和氯吸收装置间。

加氯分为预加氯、滤后水加氯及补氯。

预加氯按1.5mg/l 设计,滤后水按1.5mg/l 设计,补氯按1.0mg/l 设计。

氯库间氯瓶储备量设2 个氯瓶,同时预留1 个氯瓶地台。

加氯机间预加氯设加氯机2台,单台Q=1kg/h,1 用1 备,按流量比例调节加氯机的加氯量。

全厂设一个预加氯投加点,投加点位于预氧化池。

设滤后真空加氯机2 台,单台Q=1kg/h,1 用1 备,按余氯反馈调节加氯机的加氯。

加氯水射器设在加氯点附近。

设补氯真空加氯机2 台,单台Q=1kg/h ,1 用1 备,补氯投加点位于吸水井2 根进水管上。

加氯间门采用外开式。

加氯间外门厅处放置工具箱、抢修用品箱及防毒面具。

加氯机间、氯瓶间轴流风机及照明灯开关设置在室外。

氯吸收装置间设1 套氯吸收装置,包括中和塔、风机、碱泵及配件。

为了对清水池及管网系统进行初期消毒,加氯系统在调试开始的第一天,各投加点按照设计投加量加氯,完成系统消毒后再进行适量调试。

加氯系统开启前,首先检查漏氯监测仪和氯吸收装置是否正常,确保正常待机状态,一旦出现漏氯,则确保吸收装置立即启动运行。

预加氯:原水一旦进入水厂,立即启动1 台预加氯机,按1.5mg/l 投加比根据进水流量调整加氯量至0.90kg/h ,待清水池消毒完成后,可以根据原水水质逐渐降低投加流量。

1 台进水泵进水时,加氯量应调整至0.45kg/h ,可以根据进水水质状况适当降低预加氯量。

滤后水加氯:待滤池出水后,立即启动1 台滤后水加氯机,调整加氯量至0.90kg/h ,当1 台进水泵运行时,应调整加氯量至0.45kg/h,清水池中余氯不大于0.8〜1.2PPM。

补氯:在启动二级泵房向水塔供水的同时,启动1 台补氯机,根据流量,按1mg/l 的投加比补氯,目的在于对水塔和官网进行初次消毒。

待正常供水后,则根据出厂余氯监测仪反馈的余氯量自动调整补氯量,使出厂余氯确保在0.8〜1.2PPM。

(四)加药系统加药间设有溶解溶液灌2 座,罐内配套搅拌机,罐体、搅拌机采用耐腐蚀材料。

溶液浓度按8%左右配制,加药间设2台隔膜计量泵,1用1备,絮凝剂采用固体硫酸铝。

药剂平均投加量按20mg/l 设计,投加浓度5-10%。

调试前,按10%的质量比配置2 罐药剂溶液备用。

确保计量泵处于待机状态。

当原水进入水厂,预氧化池液位即将达到运行液位时,开启1 台加药计量泵,流量调节至120-150 l/h 左右,根据沉淀池出水浊度适当调节加药量,直至沉淀池出水浊度达到要求为止。

正常运行时,根据矾液百分浓度、原水进水流量、浊度和沉后水浊度设定基本转速和冲程,根据原水浊度调节转速,由沉后水浊度调节冲程,以自动投加为主,必要时可在计算机键盘上调整加注量。

一旦进水停止,则应随机停止加药。

(五)加碱系统加药间设有氢氧化钙溶液溶解罐 2 座,罐内配套搅拌机,罐体、搅拌机采用耐腐蚀材料。

加药间设2 台隔膜计量泵,1用1备,PH 只调节剂采用氢氧化钙。

投加前最低PH值按5.5 设计,投加后调整至8,制成氢氧化钙饱和溶液。

(六)絮凝沉淀池机械絮凝斜管沉淀池由机械絮凝和斜管沉淀两部分组成,分为两组。

机械絮凝反应池采用立轴式机械搅拌絮凝池,有效絮凝时间为20min ,絮凝池分为三格,每格尺寸3X3m,池内设①2500搅拌机,为保证絮凝效果、防止短流,池壁设挡流板。

斜管沉淀区液面负荷取7m?/m2?h (上升流速v=1.94mm/s),颗粒沉降速度u0=0.4mm/s,采用蜂窝六边形塑料斜管,板厚0.4mm,管的内切圆直径d=30mm,斜管倾斜9 =60 °,沉淀池的有效系数 $ =0.95。

絮凝池与沉淀池排泥管管径为DN150PE管,排泥管上装快开排泥阀。

原水进入预氧化池5 分钟后,开启2 台混合池搅拌机,待混合池出水后,开启6 台絮凝池搅拌机,运行斜管沉淀池。

两组沉淀池共设置20 根排泥管,沉淀池运行后,打开排泥管的手动阀门,每格沉淀池每天排泥2次,排泥间隔时间和排泥时间长短应视排出污泥的浓度作适当调整。

每根排泥管上设置一根反冲洗水管,正常情况下关闭阀门,如遇某根排泥管出现堵塞情况时,应首先关闭排泥管阀门,打开冲洗水阀门,实施反冲10-30min 左右,冲通后关闭冲洗水阀门,打开排泥阀实施排泥。

(七)滤池及反冲洗泵房滤池采用气水反冲洗砂滤池,滤料为0.9〜1.2mm石英砂均质滤料,滤料厚度为900mm。

滤池共分四格,每格尺寸5.5X3.6m,设计滤速为7.6m/h,一格反冲洗时强制滤速为10.1m/h 。

池周围设反冲洗排水槽。

反冲洗泵房平面尺寸19.5X7.5m。

内设三台反冲洗水泵,两用一备,水泵流量Q=250m?/h,扬程H=5m,为滤池反冲洗提供水源,设两台罗茨鼓风机,风量1200 m?/h,扬程H=4m,为滤池反冲洗提供气源。

运行:运行前,仔细检查调试滤池进水阀门、反冲洗水阀门、反冲洗气阀门、反冲洗水排放翻板、滤池出水翻板的供电是否正常,确保能够正常开关。

正常运行时四格砂滤池同时开启,反冲洗排水翻板保持关闭,滤池出水翻板保持开启。

调试开始后,一旦滤池出水而且反冲洗泵房吸水井满水后应按以下程序开始第一轮反冲洗,而且将回收水池的水泵调至自动运行状态。

反冲洗:1.滤池的反冲洗间隔暂定24〜36h,可根据实际运行效果再作调整,一般以24 小时为宜。

首次反冲洗应在滤后水进入反冲洗泵房,且水位满足反冲洗泵运行液位时开始实施第一格滤池反冲洗。

2.反冲洗程序反冲洗以单格滤池分别反冲,每格滤池的反冲洗时间间隔为3 小时。
