工法正文--覆土顶板沉降后浇带先封闭后浇筑施工工法 (1)资料

覆土顶板沉降后浇带先封闭后浇筑施工工法中国新兴保信建设总公司任学军王树旗王海卫王京侯进智1 前言在国家大力提倡节约建设土地资源的前提下,近年来在大型公建、群体住宅中通过最大限度的利用土地空间,地下车库与主楼相连的建筑设计较为普遍,但由于通常规定地下车库与主楼相连处设置的沉降后浇带要在主楼结构封顶后40天以上或按设计要求更长时间方能进行浇筑,顶板覆土车库的顶板回填土的施工时间也受沉降后浇带浇筑时间的制约,造成现场本就狭小施工、运输场地布置更加困难,增加了现场费用支出和工期损失。
为解决此难题,我公司不断探索改进,先后有东小口商业金融项目地下车库工程、居易园A区三期住宅小区地下车库工程、通州区台湖镇光机电一体化产业基地二期E地块居住项目地下车库,经过与设计单位沟通,沉降后浇带在地下车库顶板施工完成后采用预制板提前封闭,在预制板间隔预留浇筑孔,进行防水、回填土的施工,主体结构完工后采用自密实混凝土从预留孔进行后浇带的浇筑。
由此以来,解决了后浇带沉降混凝土浇筑前顶板的回填土问题,为施工提供了良好的现场空间、运输条件,在工期紧张、钢筋量大、大模板多、周转材料亟待进场的情况下,有效地保证了现场材料堆放;保障了装修的提前顺利插入,总体上加快施工进度、降低经营成本。
本工法由北京市科学技术情报研究所于2013年10月29日查新(报告编号:2013-0438),结论为:未见与本“覆土顶板沉降后浇带先封闭后浇筑施工工法”相同的报道。
中国新兴保信建设总公司在完成上述三个工程的结构施工后,对该项技术进行了总结,形成了“覆土顶板沉降后浇带先封闭后浇筑施工工法”,该工法于2012年11月22日通过北京市住房和城乡建设委员会评审,评为北京市工法;该工法于2013年4月23日经科学技术成果鉴定(京建科鉴字[2013]第029号):成果达到了国内领先水平,该技术采用预制板提前封闭沉降后浇带、预设混凝土浇筑管、接缝防水等配套技术措施,实现了后浇带在覆土后浇筑混凝土的技术要求,缩短了施工工期,提高了施工场地利用率,其关键技术具有创新性。
后浇带施工技术交底

1、本工程设置沉降后浇带和收缩后浇带。
(1)收缩后浇带:在两侧混凝土龄期达到60天,并经设计同意后浇筑。
(2)沉降后浇带:在主体结构顶板浇筑14天后,提供沉降观测数据,经设计同意后浇筑。
2、后浇带采用微膨胀抗渗混凝土浇捣填充,其强度等级比两侧混凝土提高一级,抗渗等级同两侧的混凝土,且要求其塌落度不大于120mm。
3、首先应先将后浇带两侧松散和不平整的混凝土凿除、拉毛,但板厚中间贴止水条处的混凝土面必须凿除平整,混凝土凹凸面之间相差不得大于3mm,如之前预留有压槽,凿除时必须保护好压槽不被破坏,最后用加压水冲洗其支架的刚度和稳定性必须满足要求,接缝密拼,禁出现漏浆及胀模现象,并经验收合格后,方可进入下一道工序。
5、须至少提前24小时浇水充分湿润,方可浇筑。
伸缩后浇带和沉降后浇带浇筑时间

伸缩后浇带和沉降后浇带浇筑时间下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!1. 引言在建筑工程中,伸缩后浇带和沉降后浇带的浇筑时间是非常关键的环节,直接影响着工程的质量和进度。
沉降后浇带浇筑相关时间点.doc

沉降后浇带浇筑相关时间点
关于沉降后浇带浇筑相关时间点?想要知道答案嘛,下面是中国下面梳理的有关沉降后浇带浇筑相关时间点相关内容,基本情况如下:
为防止建筑物各部分由于地基不均匀沉降引起房屋破坏所设置的缝称为沉降缝,因为比较宽,故也称为带,即沉降后浇带。
后浇带既可解决沉降差又可减少收缩应力。
钢筋混凝土结构设计在解决超长混凝土温度收缩裂缝及建筑物不均匀沉降时,常采用施工后浇带方法。
后浇带混凝土的浇筑时间一般来讲是越迟越好,但又不可能无限期推迟。
因此设计上一般要求混凝土在主体结构完成60d后再予以浇筑。
后浇带是为了防止建筑物的不均匀沉降或大面积砼的膨胀收缩产生裂缝而设置的,一般设计会有说明浇筑时间.如无说明应当征求设计意见。
一般规定是建筑物主体结构完成后28天方可浇筑施工。
但是对于裙房和比较高的建筑而言,必须要考虑到它们的沉降,因此要在它们完成沉降后才可以进行浇筑。
通常在施工过程中裙房和高层建筑是同步进行的,但是由于各自建筑的特点的不同。
覆土顶板沉降后浇带先封闭后浇筑施工工法(1)

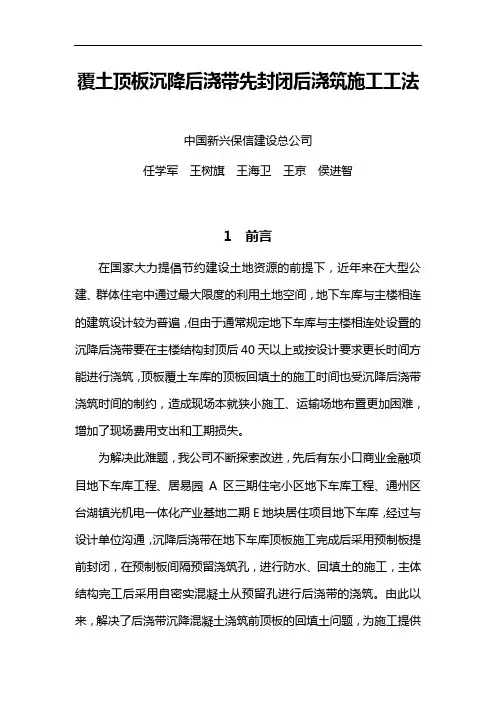

覆土顶板沉降后浇带先封闭后浇筑施工工法中国新兴保信建设总公司任学军王树旗王海卫王京侯进智1 前言在国家大力提倡节约建设土地资源的前提下,近年来在大型公建、群体住宅中通过最大限度的利用土地空间,地下车库与主楼相连的建筑设计较为普遍,但由于通常规定地下车库与主楼相连处设置的沉降后浇带要在主楼结构封顶后40天以上或按设计要求更长时间方能进行浇筑,顶板覆土车库的顶板回填土的施工时间也受沉降后浇带浇筑时间的制约,造成现场本就狭小施工、运输场地布置更加困难,增加了现场费用支出和工期损失。
为解决此难题,我公司不断探索改进,先后有东小口商业金融项目地下车库工程、居易园A区三期住宅小区地下车库工程、通州区台湖镇光机电一体化产业基地二期E地块居住项目地下车库,经过与设计单位沟通,沉降后浇带在地下车库顶板施工完成后采用预制板提前封闭,在预制板间隔预留浇筑孔,进行防水、回填土的施工,主体结构完工后采用自密实混凝土从预留孔进行后浇带的浇筑。
由此以来,解决了后浇带沉降混凝土浇筑前顶板的回填土问题,为施工提供了良好的现场空间、运输条件,在工期紧张、钢筋量大、大模板多、周转材料亟待进场的情况下,有效地保证了现场材料堆放;保障了装修的提前顺利插入,总体上加快施工进度、降低经营成本。
本工法由北京市科学技术情报研究所于2013年10月29日查新(报告编号:2013-0438),结论为:未见与本“覆土顶板沉降后浇带先封闭后浇筑施工工法”相同的报道。
中国新兴保信建设总公司在完成上述三个工程的结构施工后,对该项技术进行了总结,形成了“覆土顶板沉降后浇带先封闭后浇筑施工工法”,该工法于2012年11月22日通过北京市住房和城乡建设委员会评审,评为北京市工法;该工法于2013年4月23日经科学技术成果鉴定(京建科鉴字[2013]第029号):成果达到了国内领先水平,该技术采用预制板提前封闭沉降后浇带、预设混凝土浇筑管、接缝防水等配套技术措施,实现了后浇带在覆土后浇筑混凝土的技术要求,缩短了施工工期,提高了施工场地利用率,其关键技术具有创新性。
后浇带混凝土浇筑的现行规范

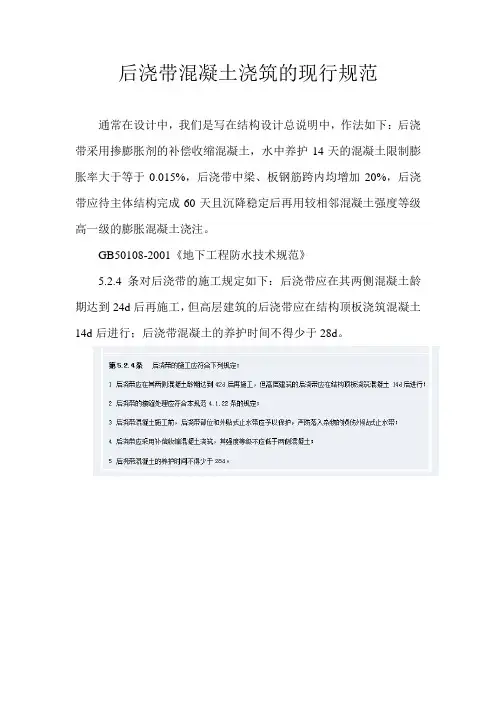

后浇带混凝土浇筑的现行规范
通常在设计中,我们是写在结构设计总说明中,作法如下:后浇带采用掺膨胀剂的补偿收缩混凝土,水中养护14天的混凝土限制膨胀率大于等于0.015%,后浇带中梁、板钢筋跨内均增加20%,后浇带应待主体结构完成60天且沉降稳定后再用较相邻混凝土强度等级高一级的膨胀混凝土浇注。
GB50108-2001《地下工程防水技术规范》
5.2.4条对后浇带的施工规定如下:后浇带应在其两侧混凝土龄期达到24d后再施工,但高层建筑的后浇带应在结构顶板浇筑混凝土14d后进行;后浇带混凝土的养护时间不得少于28d。
沉降后浇带预封闭施工工法

沉降后浇带预封闭施工工法执笔:杨发兵鞠大全沉降后浇带的设置,是为了防止高层建筑的主楼与群房或地下室之间因沉降的差异不同,致使造成结构裂缝。
按结构设计规范和建筑施工规范的要求,沉降后浇带的混凝土浇注,必须待主楼(高层)的结构全部施工完(即结构封顶)以后,方可进行施工。
但在建筑施工中,尤其是近十年的工程建设中,大部分高层建筑工程需提前插入室内装修和室外管网及市政、道路、绿化工程等等,但应现场无法及时封闭,地下室装修及机电安装会由于后浇带渗漏水带来影响,而室外工程几乎无法施工,所以合理安排后浇带的施工时间就是工程控制的关键,常规方法是根据工程实际沉降经设计计算后提前封闭,此做法一般设计不容易接受。
基于现场存在这样的具体问题,特设计沉降后浇带预封闭施工工艺保证工程质量的同时实现工序穿插。
一、工法特点采用本施工工艺,既不影响主体结构沉降,又能解决地下室防渗漏和室外工程的正常插入,可以保证地下室装修与主体同步、室外工程与外墙装修同步,确保工程进度的同时保证工程质量。
二、适用范围1、本工法适用于12层以上的高层建筑物的施工。
2、本工法适用于主体结构施工采用挂架、挑架、爬架的结构施工;对于外架采用落地式的高层结构施工,由于外架座落在裙房或地下室顶板之上,无法进行防水和回填土作业,故不能采用此工法。
三、工艺原理1、在结构施工时,将后浇带模板设计成独立体系与其它模板分开,便于后浇带区域外的模板拆除2、首层楼板结构施工完毕,即在楼板上采用预制盖板覆盖,并与整体结构同步施工防水层及回填土,施工时按照4m间距留设3m高、直径Ф300钢筋混凝土管作为混凝土的浇筑孔。
3、待结构沉降稳定后再通过混凝土浇筑孔向后浇带内浇筑自密实膨胀混凝土。
四、施工工艺后浇带支模→后浇带钢筋绑扎→钢筋混凝土预制板安装→挤塑板安装→SBS卷材防水→100厚C25混凝土保护层→回填土→后浇带自密实混凝土浇灌→混凝土养护→后浇带拆模→后浇带混凝土质量验收五、施工要点1 后浇带支模此后浇带支模与常规施工后浇带的支模方法完全一样,只是要求支设模板时,后浇带模板必须与大面积的模板及支撑断开,支撑要设相对独立的横撑、立撑及剪刀撑;在大面积的拆模时,必须保留后浇带的模板及支撑不动,在后浇带上预封闭施工前,必须重新检查,加固后浇带的模板及支撑,保证上部回填土施工时,模板及支撑不会有松动和变形,浇灌后浇带时,模板不得有跑浆、漏浆。
后浇带在设计和作用上分为两种

后浇带在设计和作用上分为两种:一种叫伸缩后浇带,一种叫沉降后浇带。
伸缩后浇带在混凝土浇筑后2个月以后浇筑。
沉降后浇带在主体结构封顶以后2个月浇筑。
柱和墙板的后浇带模板在浇筑后2至3天就可以拆模,梁和顶板的后浇带底模一般不准拆除
中风化泥岩天然单轴抗压强度标准值frk
土木工程结构设计中,在地基基础设计时,直接承受基础荷载的土层称为持力层。
核心筒结构,属于高层建筑结构。
简单的来讲就是,外围是由梁柱构成的框架受力体系,而中间是筒体(比如电梯井),因为筒体在中间,所以称为核心筒,又名“框架—核心筒结构”。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
沉降后浇带要在什么时候浇筑
后浇带在设计和作用上分为两种:一种叫伸缩后浇带,一种叫沉降后浇带。
伸缩后浇带在混凝土浇筑后2个月以后浇筑。
沉降后浇带在主体结构封顶以后2个月浇筑。
柱和墙板的后浇带模板在浇筑后2至3天就可以拆模,梁和顶板的后浇带底模一般不准拆除
建筑物垂直度、标高、全高测量记录中间验收、主体结构验收,竣工验收时填写备案。
沉降观测基准点如何设置?在现场如何安装?有示意图没有?沉降观测的观测点如何设置?不只是位置的示意图,
再以基准点监测,记录,之后监测均已词记录比对。
核对以往监测比对就OK。
