钻孔灌注桩首件总结材料
钻孔灌注桩首件总结(最终)资料

武汉城市圈环线高速公路仙桃段第一合同段桥梁伸缩缝首件施工方案武汉城市圈环线高速公路仙桃段第一合同段中交一公局湖北仙洪项目经理部2015年6月目录1.首件工程概况 (1)1.1、首件工程设计参数表 (1)1.2、首件工程数量表: (1)2、首件工程施工日期 (2)2.1、姚坛村特大桥212#-2桩基 (2)2.2、汉宜跨线桥右幅7#-1桩基 (2)2.3、汉宜跨线桥左幅2#-1桩基 (2)3、参加首件工程施工主要人员 (2)3.1、姚坛村特大桥212#-2桩基 (2)3.2、汉宜跨线桥右幅7#-1桩基 (2)3.3、汉宜跨线桥左幅2#-1桩基 (2)4、施工机械设备配置 (2)4.1、姚坛村特大桥212#-2桩基 (2)4.2、汉宜跨线桥右幅7#-1桩基 (3)4.3、汉宜跨线桥左幅2#-1桩基 (3)5.工程地质情况 (3)5.1、姚坛村特大桥212#-2桩基 (3)5.2、汉宜跨线桥右幅7#-1桩基 (4)5.3、汉宜跨线桥左幅2#-1桩基 (4)6.施工工艺及施工方法 (5)6.1 施工准备 (6)6.2、测定桩位 (6)6.3、循环池、沉淀池的设置 (6)6.4、护筒制作和埋设 (7)6.5、钻机定位 (7)6.6、钻孔 (7)6.7、钻孔过程中泥浆指标控制 (8)6.8、成孔质量检验及质量标准 (9)6.9、一次清孔 (9)6.10、钢筋加工及安装质量控制 (9)6.11、混凝土导管 (10)6.12、二次清孔 (11)6.13、灌注水下砼 (11)6.14、检桩 (12)7、首件总结 (12)8、钻孔事故预防及处理 (14)8.1 、坍孔 (14)8.2、斜孔 (15)8.3、扩孔和缩孔 (15)8.4、糊钻 (16)8.5、导管进水 (16)8.6、砼堵管处理 (16)8.7、钢筋笼上浮 (17)9、对施工方案及技术交底内容不足的补充 (17)钻孔灌注桩首件工程施工总结我项目部钻孔灌注桩工程的试桩工作在业主及监理工程师的大力支持下,严格按照监理批复的钻孔灌注桩施工技术方案进行操作。
钻孔灌注桩首件工程验收小结

钻孔灌注桩首件工程验收小结钻孔灌注桩是土木工程中常见的一种基础施工方法,它主要是利用钻孔机将孔洞钻入地下,再通过浇注混凝土或注入灌浆材料的方式来加固地基。
钻孔灌注桩的施工是土木工程中非常重要的一环,验收工作的质量和结果直接影响到整个工程的质量和安全性。
下面,对钻孔灌注桩首件工程验收小结进行详细介绍。
首先,在钻孔灌注桩首件工程验收中,需要对施工单位进行资质审查。
施工单位应具备相应的施工资质和经验,能够根据设计要求和施工方案进行操作,并能够提供相应的技术和材料保证。
同时,还需要评估施工单位的技术管理和质量管理能力,确保施工过程中的安全和质量控制有保障。
其次,在钻孔灌注桩首件工程验收中,需要对施工现场进行检查。
施工现场应满足相应的安全和环境要求,包括施工场地的平整度、周边环境的卫生和通行条件的合理性等。
同时,还需要检查施工设备和材料的配备情况,尤其要确保钻孔机的性能和操作是否符合要求。
再次,在钻孔灌注桩首件工程验收中,需要对钻孔灌注桩的施工质量进行检测。
这包括对孔洞的直径、深度和位置的测量,确保其与设计要求相符。
同时,还需要对钻孔灌注桩的灌注材料和浇注工艺进行检测,确保混凝土的质量和骨料的配比符合要求,浇注工艺的操作是否合理。
最后,在钻孔灌注桩首件工程验收中,需要对灌注后的桩体进行检测。
这包括对钻孔灌注桩的强度和稳定性进行检测,确保灌注桩的承载力和抗震性能符合要求。
同时,还需要对桩身的外观和平整度进行检查,以确保桩体的完整性和美观度。
总之,在钻孔灌注桩首件工程验收中,需要对施工单位、施工现场、施工质量和桩体进行全面检查和评估。
这样可以保证钻孔灌注桩的施工质量和安全性,为整个工程的后续施工打下良好的基础。
同时,还需要对验收结果进行记录和归档,以备后期工程质量的评估和追溯。

2024年钻孔桩首件总结范本

2024年钻孔桩首件总结范本【钻孔桩首件总结】时间:2024年地点:某工地一、综述钻孔桩作为土木工程中常用的一种桩基施工方式,其稳定性和承载能力经过多次实践已得到验证。
本次钻孔桩首件施工是在现场严格遵守工程要求和相关规范的基础上进行的。
通过团队的共同努力和协作,成功完成了本次钻孔桩首件的施工任务。
以下就施工过程中的亮点和问题进行总结。
二、亮点1.前期准备工作充分在开始施工前,我们针对工程要求进行了详细的前期准备工作。
包括调查勘探、设计方案的制定、材料的选购等,确保了施工的顺利进行。
2.技术团队专业素质高本次钻孔桩首件施工中,我们的技术团队成员经验丰富,技术素质高。
他们掌握了一手的先进施工技术和操作经验,准确把握了施工难点和重点,并能够灵活运用在实际中。
3.设备和材料齐全我们为本次钻孔桩首件施工配备了先进的设备和质量可靠的材料,确保了施工过程的顺利进行。
特别是钻机设备的选择和调试,使得钻孔工作能够按计划进行,达到了设计要求。
4.安全施工措施完善在施工过程中,我们注重安全施工,采取了一系列的安全措施,确保了工程人员的生命安全和施工质量。
包括安全警示标识的设置、施工现场的保洁等,有效地防止了事故的发生。
三、问题及解决方案1.地质条件识别不足在施工过程中,由于对地质条件的识别不足,导致了一些不可预见的问题。
我们应加强对地质条件的认识和分析,利用更多的地质勘探方法,提前预测潜在的问题,减少施工风险。
2.组织协调能力仍有待提高钻孔桩首件施工需要与其他工序之间有良好的协调和衔接。
我们在组织协调方面仍有些许不足,需要进一步加强沟通,明确责任分工,提高协调能力,确保各个工序的无缝衔接。
3.施工人员技能培训不足虽然我们的施工人员技能素质整体较高,但仍有部分施工人员在某些细节方面存在一些问题。
我们应加强施工人员的技能培训,提高他们的专业水平,进一步提高整体施工质量。
四、改进措施1.加强地质勘探工作以提高地质条件的识别和准确性为目标,加强地质勘探工作,广泛调查地质资料,采取多种探测手段,准确获取施工地质信息,以便更好地指导后续施工工作。
钻孔灌注桩首件施工总结报告(大全五篇)

钻孔灌注桩首件施工总结报告(大全五篇)第一篇:钻孔灌注桩首件施工总结报告康宁广场C区项目首次验收旋挖钻孔灌注桩试桩施工小结报告一、基本情况康宁广场C区项目,位于荣昌区昌元镇中科丽园旁,原成渝公路与现场相接。
1#楼33层,檐高99.3米;2#、3#楼32层,檐高96.3米。
总建筑面积82435.56m2(其中住宅建筑面积62119.4m2,商业建筑面积5316.34 m2,地下车库建筑面积14999.82m2),总计容面积67566.94m2.。
框架剪力墙结构。
基础为桩基(机械旋挖桩),桩长不小于3米及3D;但桩长不得大于20米。
ZH1~ZH8嵌岩深度为1D;ZH9、ZH16、ZH17嵌岩深度为2D;ZH10~ZH15嵌岩深度为3D。
1#楼设计旋挖桩102根;2#楼设计旋挖桩106根;3#楼设计旋挖桩102根;车库及商业设计旋挖桩175根。
桩基础设计以中风化泥岩和砂岩为持力层,泥岩天然单轴抗压强度标准值不小于6.8Mpa;砂岩饱和单轴抗压强度标准值不小于6.8Mpa。
二、首桩施工情况:1#楼旋挖钻孔灌注桩施工桩基共计102根,首件桩已完成30根;岩芯取样按现场岩芯见证取样5组,分别为:8#、39#、86#、95#、100#桩(其中8#、39#、86#天然单轴抗压强度标准值分别为:11.5MPa、10.4MPa、11.61MPa ;95#、100#桩因做饱和单轴抗压强度报告未回)。
2#楼旋挖钻孔灌注桩施工桩基共计106根,首件桩已完成8#桩的施工,岩芯见证取样1组,8#桩饱和单轴抗压强度标准值:24.44MPa 3#楼旋挖钻孔灌注桩施工桩基共计102根,首件桩已完成95#桩的施工,岩芯见证取样1组,95#桩天然单轴抗压强度标准值:16.29MPa。
车库旋挖钻孔灌注桩施工桩基共计139根,首件桩已完成30根桩的施工,岩芯见证取样3组,C-1#、C-27#桩天然单轴抗压强度标准值分别为:12.96MPa、8.70MPa;C-6#桩饱和单轴抗压强度报告未回。
钻孔灌注桩首件总结

九园公路(北辰武清界~津围公路)改建工程钻孔灌注桩首件总结天津市辰青公路工程有限公司2018年1月18日灌注桩首件施工总结1、工程概况本工程图纸设计得挡墙、承台灌注桩基共分为两段,道路北侧设置范围K62+931。
802~K63+023、602路段长为91.8m,设置38根桩。
道路南侧设置范围K62+918.305~K63+265、105路段长为346。
8m,设置140根桩。
挡墙基础底做钻孔灌注桩接承台得方式。
钻孔灌注桩,桩径采用0。
8m,垂直于道路中心线方向采用两排桩,桩中距2m,边桩外侧距承台外侧边0、5m(承台宽度3、8m),行车方向桩中距5m,单桩长度为18m。
总桩数178根,声测管共在89根钻孔灌注桩上布置,为总桩数得50%灌注桩混凝土采用C30,钢筋主筋采用三级钢直径16mm,箍筋采用一级钢直径8mm,声测管采用外径57mm,壁厚3.5mm钢管。
所采用得泥浆护壁成孔灌注桩,就是利用泥浆护壁,钻孔时通过循环泥浆将钻头切削下得土渣排出孔外而成孔,而后吊放钢筋笼,水下灌注混凝土而成桩、结合施工现场情况,成孔方式选用车载型反循环回转钻成孔。
2、首件工程得选择我项目部为了顺利得进行本工程桩基得施工,在实践得基础上完善施工组织、质量管理等各方面得内容、选择K62+918。
305~K63+265。
105道路南侧25-A作为钻孔灌注桩得首件工程。
利用这根桩基得施工工艺与施工流程得组织实施,总结经验,找出不足,改进方法、为以后桩基得顺利施工找准突破口、3、钻孔灌注桩首件工程技术参数25-A桩设计桩径为0.8m、设计桩长18。
1m,设计砼等级为C30砼,设计砼用量9.1m3,其供应商为天津市旺申混凝土有限公司。
4、钻孔灌注桩首件工程施工过程A。
准备工作1、在施工前需要准备得主要事项有:各种施工机械、材料得进厂,施工人员得组织与施工方案得确定,操作工艺得技术准备与技术交底工作等。
根据现场情况灌注桩用挖掘机与人工配合把桩位附近得现场清理平整至指定高程,并压实,护筒应保证露出地面足够高度。

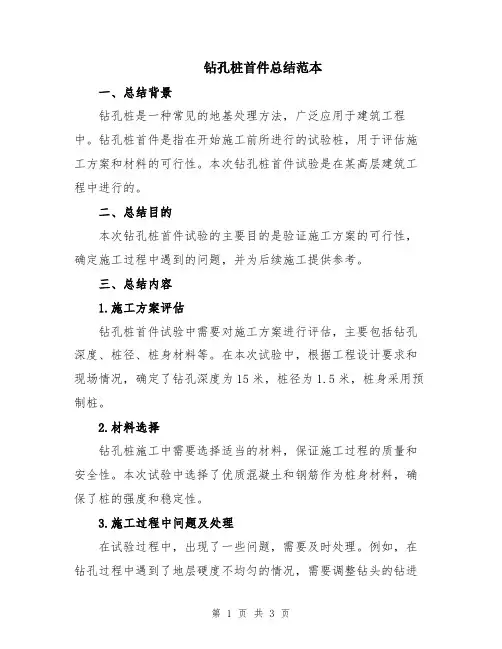

钻孔桩首件总结范本

钻孔桩首件总结范本一、总结背景钻孔桩是一种常见的地基处理方法,广泛应用于建筑工程中。
钻孔桩首件是指在开始施工前所进行的试验桩,用于评估施工方案和材料的可行性。
本次钻孔桩首件试验是在某高层建筑工程中进行的。
二、总结目的本次钻孔桩首件试验的主要目的是验证施工方案的可行性,确定施工过程中遇到的问题,并为后续施工提供参考。
三、总结内容1.施工方案评估钻孔桩首件试验中需要对施工方案进行评估,主要包括钻孔深度、桩径、桩身材料等。
在本次试验中,根据工程设计要求和现场情况,确定了钻孔深度为15米,桩径为1.5米,桩身采用预制桩。
2.材料选择钻孔桩施工中需要选择适当的材料,保证施工过程的质量和安全性。
本次试验中选择了优质混凝土和钢筋作为桩身材料,确保了桩的强度和稳定性。
3.施工过程中问题及处理在试验过程中,出现了一些问题,需要及时处理。
例如,在钻孔过程中遇到了地层硬度不均匀的情况,需要调整钻头的钻进速度和转速,保证施工的正常进行。
同时,还需要定期检查桩身的垂直度和偏差,以确保施工质量。
4.试验结果分析钻孔桩首件试验完成后,需要对试验数据进行分析和评估。
根据试验结果,可以评估施工方案的可行性,确定后续施工过程中需要注意的问题和改进的地方。
同时,还可以对试验桩进行负荷试验,评估其承载能力和变形特性。
四、总结效果通过本次钻孔桩首件试验,针对施工方案和材料进行了评估和分析,解决了施工过程中遇到的问题。
试验结果表明,选用适当的材料和施工方法可以确保钻孔桩的质量和稳定性。
同时,试验结果还为后续施工提供了经验和参考。
五、总结意义钻孔桩首件试验是工程建设中的重要一环,可以确保施工质量和安全性。
通过总结本次试验的经验和教训,可以提高施工效率,减少施工过程中的风险。
此外,还可以为其他类似工程的施工提供借鉴和参考。
六、总结展望钻孔桩首件试验是工程建设中不可或缺的一环,本次试验的成功进行为后续施工打下了良好的基础。
未来,可以进一步优化施工方案和材料选择,提高施工质量和效率,为工程建设贡献更多的价值。
钻孔灌注桩首件总结材料
九园公路(北辰武清界~津围公路)改建工程钻孔灌注桩首件总结市辰青公路工程2018年1月18日灌注桩首件施工总结1、工程概况本工程图纸设计的挡墙、承台灌注桩基共分为两段,道路北侧设置围K62+931.802~K63+023.602路段长为91.8m,设置38根桩。
道路南侧设置围K62+918.305~K63+265.105路段长为346.8m,设置140根桩。
挡墙基础底做钻孔灌注桩接承台的方式。
钻孔灌注桩,桩径采用0.8m,垂直于道路中心线方向采用两排桩,桩中距2m,边桩外侧距承台外侧边0.5m(承台宽度3.8m),行车方向桩中距5m,单桩长度为18m。
总桩数178根,声测管共在89根钻孔灌注桩上布置,为总桩数的50%灌注桩混凝土采用C30,钢筋主筋采用三级钢直径16mm,箍筋采用一级钢直径8mm,声测管采用外径57mm,壁厚3.5mm钢管。
所采用的泥浆护壁成孔灌注桩,是利用泥浆护壁,钻孔时通过循环泥浆将钻头切削下的土渣排出孔外而成孔,而后吊放钢筋笼,水下灌注混凝土而成桩。
结合施工现场情况,成孔方式选用车载型反循环回转钻成孔。
2、首件工程的选择我项目部为了顺利的进行本工程桩基的施工,在实践的基础上完善施工组织、质量管理等各方面的容。
选择K62+918.305~K63+265.105道路南侧25-A作为钻孔灌注桩的首件工程。
利用这根桩基的施工工艺和施工流程的组织实施,总结经验,找出不足,改进方法。
为以后桩基的顺利施工找准突破口。
3、钻孔灌注桩首件工程技术参数25-A桩设计桩径为0.8m、设计桩长18.1m,设计砼等级为C30砼,设计砼用量9.1m3,其供应商为市旺申混凝土。
4、钻孔灌注桩首件工程施工过程A.准备工作1.在施工前需要准备的主要事项有:各种施工机械、材料的进厂,施工人员的组织和施工方案的确定,操作工艺的技术准备和技术交底工作等。
根据现场情况灌注桩用挖掘机和人工配合把桩位附近的现场清理平整至指定高程,并压实,护筒应保证露出地面足够高度。
钻孔灌注桩首件工程验收小结范本
钻孔灌注桩首件工程验收小结范本一、项目背景钻孔灌注桩作为基础工程中常见的一种施工方法,其质量直接关系到建筑物的安全稳定性。
因此,对钻孔灌注桩首件工程进行验收是非常必要的。
二、验收目的本次钻孔灌注桩首件工程验收的目的是评估施工质量是否符合设计要求,以及施工单位是否按照相关施工规范进行操作。
三、验收内容及方法1. 验收内容(1) 钻孔质量验收:包括孔径、孔深、孔壁垂直度等方面的质量要求。
(2) 灌注质量验收:包括灌注浆液的配合比、灌注过程中的均匀性和质量控制等方面的要求。
(3) 钻孔灌注桩的标高、偏差和锚固长度等方面的要求。
(4) 灌注桩的抗剪强度和承载力验收。
2. 验收方法(1) 现场勘察法:对施工现场进行实地勘察,检查钻孔灌注桩各项质量指标的符合情况。
(2) 取样分析法:从钻孔灌注桩中取样进行实验室分析和检测,对灌注质量进行评估。
四、验收结果经过对钻孔灌注桩首件工程的验收,得出以下结论:1. 钻孔质量验收(1) 孔径:所有钻孔的孔径符合设计要求,误差在允许范围内。
(2) 孔深:所有钻孔的孔深符合设计要求,误差在允许范围内。
(3) 孔壁垂直度:钻孔的孔壁垂直度符合设计要求,误差在允许范围内。
2. 灌注质量验收(1) 配合比:灌注浆液的配合比符合设计要求,达到了设计强度。
(2) 均匀性:灌注浆液在钻孔中的均匀性较好,没有明显的分层或过浆现象。
(3) 质量控制:灌注过程中,施工单位采取了有效措施进行质量控制,保证了灌注质量的稳定性。
3. 钻孔灌注桩的标高、偏差和锚固长度验收(1) 标高:钻孔灌注桩的标高符合设计要求,在允许偏差范围内。
(2) 偏差:钻孔灌注桩的偏差符合设计要求,在允许偏差范围内。
(3) 锚固长度:钻孔灌注桩的锚固长度符合设计要求,可以满足结构的承载要求。
4. 灌注桩的抗剪强度和承载力验收(1) 抗剪强度:经过实验室测试,灌注桩的抗剪强度符合设计要求,满足结构的抗震要求。
(2) 承载力:经过负载试验,灌注桩的承载力达到或超过设计要求,能够满足结构的承载要求。
钻孔灌注桩首件工程验收小结
钻孔灌注桩首件工程验收小结一、项目背景钻孔灌注桩是一种常用的地基处理方式,广泛应用于各类建筑工程中。
钻孔灌注桩首件工程验收是确保施工质量和工程安全的重要环节。
本次验收共涉及XX处钻孔灌注桩首件工程,包括钻孔施工、灌注混凝土、灌注质量等。
二、验收内容1. 钻孔施工:本次项目所涉及的钻孔施工工艺符合设计要求,钻孔孔径、孔深符合设计规定。
钻孔的质量符合相关国家标准,无明显的孔壁塌方、泥浆溢出等现象。
钻孔施工所用的设备和工具完好,操作人员熟练掌握操作技能。
2. 灌注混凝土:灌注混凝土采用混凝土搅拌站供应,配合比符合设计要求。
灌注过程中,严格按照工艺要求进行施工,确保搅拌均匀、浇注连续、灌注密实。
混凝土的配合比、强度等参数符合相关标准。
3. 灌注质量:经过抽样检测,灌注桩的质量符合设计要求。
抽样检测包括以体积法测定容重、压缩强度和抗折强度等指标,并对检测结果进行统计分析,各项参数均符合相关标准。
三、检查结果1. 钻孔施工:钻孔施工工艺规范,设备和工具使用良好,无任何质量问题。
2. 灌注混凝土:灌注混凝土配合比符合设计要求,混凝土搅拌、浇注过程连续、均匀,质量良好。
3. 灌注质量:抽样检测结果显示,灌注桩的容重、压缩强度和抗折强度等指标均符合相关标准要求。
四、存在的问题1. 施工过程中存在一些孔内泥浆溢出现象,需要在后续工程中注意施工质量。
2. 部分灌注桩孔壁存在未清理干净的问题,需要及时清理垃圾物料。
五、建议及措施1. 加强施工工艺管理,确保施工过程中的质量控制。
2. 增加对施工人员的培训和技术指导,提高施工人员的操作技能。
3. 加强现场监督,对钻孔施工、灌注混凝土等环节进行全程跟踪和监测,及时发现和解决问题。
4. 加强与施工单位的沟通和协作,及时解决问题,确保工程进展顺利。
六、总结本次钻孔灌注桩首件工程验收中,钻孔施工、灌注混凝土、灌注质量等方面均符合设计要求和相关标准。
然而,施工过程中还存在一些问题,需要及时解决。
钻孔灌注桩首件工程总结
钻孔灌注桩首件工程总结钻孔灌注桩首件工程是土木工程中的一个重要环节,它通常是作为大型建筑工程的基础施工工序之一。
本文将对钻孔灌注桩首件工程进行总结,以帮助读者对该工程的重要性和施工流程有更清晰的了解。
钻孔灌注桩首件工程是建筑工程中一项关键工序,它的目的是为后续的施工提供一个稳定的基础。
这个工程过程主要包括钻孔、灌浆、桩身检测和桩顶处理等步骤。
首先,钻孔是钻孔灌注桩首件工程的第一步。
在这一步骤中,工程人员需要根据工程设计要求确定钻孔的位置、规格和深度,并使用钻机进行钻孔作业。
钻孔的质量直接影响着后续工序的进行,因此必须确保钻孔的垂直度和直径的准确性。
第二步是灌浆,这是钻孔灌注桩工程中一个关键的环节。
灌浆的目的是填充钻孔中的空隙,并提高桩体的稳定性和承载力。
在进行灌浆作业时,需要根据设计要求选择合适的灌浆材料,并确保灌浆材料的质量和灌浆深度的准确掌握。
第三步是桩身检测,这一步骤的目的是通过对灌注桩进行检测,确保其质量符合设计要求。
桩身检测通常包括扣载试验和超声波检测两个方面。
扣载试验是为了检验灌注桩的承载能力,而超声波检测则是为了检测灌注桩的质量。
最后一步是桩顶处理,这是钻孔灌注桩首件工程的最后一个环节。
在桩顶处理中,工程人员需要对灌注桩的顶部进行削平、修整和防锈处理等操作,以保证后续的结构施工顺利进行。
综合来说,钻孔灌注桩首件工程是土木工程中一个非常重要的施工工序。
它对工程建设的稳定性和安全性有着至关重要的影响。
因此,在进行钻孔灌注桩首件工程时,必须严格按照设计要求进行施工操作,确保每一个环节的质量和准确性。
然而,钻孔灌注桩首件工程也存在一些潜在的问题和挑战。
例如,钻孔过程中可能会遇到地层松软、砂石含量高等问题,这会对钻孔的稳定性和深度造成困扰。
此外,灌浆过程中的灌浆材料选择和灌浆深度的掌握也需要工程人员具备一定的经验和技术。
总之,钻孔灌注桩首件工程是土木工程中不可或缺的一部分。
通过对每个环节的严格控制和质量监督,可以确保工程的稳定性和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
九园公路(北辰武清界~津围公路)改建工程钻孔灌注桩首件总结天津市辰青公路工程2018年1月18日灌注桩首件施工总结1、工程概况本工程图纸设计的挡墙、承台灌注桩基共分为两段,道路北侧设置围K62+931.802~K63+.602路段长为91.8m,设置38根桩。
道路南侧设置围K62+918.305~K63+265.105路段长为346.8m,设置140根桩。
挡墙基础底做钻孔灌注桩接承台的方式。
钻孔灌注桩,桩径采用0.8m,垂直于道路中心线方向采用两排桩,桩中距2m,边桩外侧距承台外侧边0.5m (承台宽度3.8m),行车方向桩中距5m,单桩长度为18m。
总桩数178根,声测管共在89根钻孔灌注桩上布置,为总桩数的50%灌注桩混凝土采用C30,钢筋主筋采用三级钢直径16mm,箍筋采用一级钢直径8mm,声测管采用外径57mm,壁厚3.5mm钢管。
所采用的泥浆护壁成孔灌注桩,是利用泥浆护壁,钻孔时通过循环泥浆将钻头切削下的土渣排出孔外而成孔,而后吊放钢筋笼,水下灌注混凝土而成桩。
结合施工现场情况,成孔方式选用车载型反循环回转钻成孔。
2、首件工程的选择我项目部为了顺利的进行本工程桩基的施工,在实践的基础上完善施工组织、质量管理等各方面的容。
选择K62+918.305~K63+265.105道路南侧25-A作为钻孔灌注桩的首件工程。
利用这根桩基的施工工艺和施工流程的组织实施,总结经验,找出不足,改进方法。
为以后桩基的顺利施工找准突破口。
3、钻孔灌注桩首件工程技术参数25-A桩设计桩径为0.8m、设计桩长18.1m,设计砼等级为C30砼,设计砼用量9.1m3,其供应商为天津市旺申混凝土。
4、钻孔灌注桩首件工程施工过程A.准备工作1.在施工前需要准备的主要事项有:各种施工机械、材料的进厂,施工人员的组织和施工方案的确定,操作工艺的技术准备和技术交底工作等。
根据现场情况灌注桩用挖掘机和人工配合把桩位附近的现场清理平整至指定高程,并压实,护筒应保证露出地面足够高度。
2.根据控制桩使用全站仪测定钻孔灌注桩的桩中位置,利用十字线准确地在桩位附近做出灌注桩的4个连线点,用水准仪将高程引至桩位置处,用红漆作好标记,以便在施工过程中经常复测,同时作好桩点的保护工作,以保证开钻时护筒中心与桩位的重合。
然后埋设护筒。
护桩用木头钉钉,土质较软地段采用水泥包桩,护桩埋深要足够。
钻机就位好开钻前和钢筋笼吊放前,要通知测量人员和监理工程师进行桩位复测,测量无误后才可进行下步工序施工。
开钻前要在护筒上作好标高控制点,计算实际钻进深度,并用测绳注意实际深度。
快到桩底设计标高时要加密量测次数,以确保不超过钻或欠钻。
3.护筒加工及埋设(1)采用钢护筒,壁厚为4mm~8mm,护筒径比钻孔桩设计直径大15cm~20cm左右,护筒应具备足够的强度和刚度,接缝和接头保证紧密不漏水。
(2)护筒埋设深度为1.5m左右且必须进入原始土。
(3)护筒顶必须高出水位0.5m~1.0m左右。
4.钻机就位钻机就位前,应对钻孔前的各项准备工作进行检查,包括主要机具设备的检查和维修。
钻机安装就位必须做到钻头中心与钻孔中心在同一垂直线上,其偏差按规有关要求进行控制。
钻机安装就位后,底座和顶端应平稳,不得产生位移和沉陷。
如发现孔深偏斜、弯曲等意外情况应分析原因,及时进行处理,必须及时填写钻孔施工记录。
上述工作合格后,报现场技术人员检验,自检合格后报现场监理工程师、测量监理工程师检查。
经检查合格并批准同意后,由现场技术人员下发开孔通知后方能开钻。
我项目部于2018年1月18日10时18分开钻。
B.钻进成孔1.钻机钻进(1)开钻时,根据地质资料,分析土层情况,进行泥浆制备,利用钻头搅制泥浆,待泥浆指标合格后进行钻进。
(2)在钻进过程中,经常对钻孔泥浆的相对密度和浆面进行检查,泥浆应符合规定。
(3)钻进成孔过程,注意土层的变化,并记入记录表中,以便与地质剖面图核对。
(4)钻进成孔过程,随时化验泥浆性能,根据施工进度、土层特点,及时调整泥浆参数,确保泥浆具有良好的携渣和护壁性能,保证成孔质量和钻进速度。
(5)相邻桩的施工必须有足够的间隔时间,避免由于已浇筑完成的混凝土因强度过低而产生质量问题。
2.成孔在钻孔达到设计要求深度后,提升钻锥距孔底15cm,继续循环。
清孔时,必须注意孔水头,防止塌孔,不得用加深孔底深度的方法代替清孔。
清孔后,泥浆相对密度及含砂率应符合设计及规要求。
孔底沉淀厚度控制在20cm以下。
并且由测量人员使用仪器设备对孔位进行检查,经技术人员及监理检查孔深满足要求后方可提钻。
用测绳对孔深进行检查,用孔规对孔径进行检查,确认满足设计要求后,填写“成孔质量检查记录”。
成孔时间为2018年1月18日11点15分,共用时57分钟。
钻孔灌注桩成孔质量允许偏差C.钢筋骨架制作及安装(1)钢筋笼制作严格按图纸加工,加工误差控制在允许围:主筋间距:<±20㎜;箍筋间距:〈10㎜;长度误差:〈±10㎜;直径误差〈±5㎜。
分段制作的钢筋笼在同一截面的主筋接头不超过主筋总数的50%,两相邻接头间距不小于0.50m,搭接长度单面焊接大于10d,双面焊接大于5d。
(2)钢筋原材料使用前进行调直、除锈去污,并检查其是否具备出厂合格证和试验复检合格证。
根据设计图纸计算出箍筋的用料长度、主筋分段长度,将所需钢筋调直后用切割机成批切好备用,并按照钢筋加工的规格的不同分别挂牌堆放。
灌注桩的钢筋笼加工采用现场加工制作,加工尺寸严格按设计图纸和要求进行。
钢筋笼的主筋采用双面搭接焊,焊接长度满足规不小于5倍d的要求,设置时接头互相错开,主筋与箍筋采用点焊连接形式。
钢筋笼自上而下以2m的间距采用直径为100mm的圆形水泥垫块,控制钢筋的保护层,设置时每个截面对称共设置3块。
为保证钢筋顶部标高的正确,在钢筋笼顶部设吊环。
钢筋笼加工完成后,按桩的编号挂牌报请监理验收,合格后方可使用。
钢筋笼验收严格“三检制度”,即焊工自检---组长复检---质检员专检。
检查完成后填写专项验收表,不合格者及时返工。
(3)钢筋笼吊装时,采用25t汽车吊用扁担加滑轮起吊法进行钢筋笼的吊装工作,并设置2~4个吊点以防钢筋变形,钢筋笼过长时应在局部用10×10cm的方木进行加固,保证起吊过程中钢筋笼不产生塑性变形。
在起吊过程中由专人指挥,下笼时由人工辅助对准孔位缓慢垂直下放,注意下放过程钢筋笼不得碰撞孔壁,确保就位后无不可修复的变形,其顶面、底面的标高、平面位置均符合设计要求,误差不大于20mm。
笼顶标高由测量人员严格控制,达到设计标高后固定吊杆使其悬直于孔。
支撑系统对准中线防止钢筋骨架倾斜和移动。
(4)钢筋就位时采用横杠利用钢筋笼顶部设置的吊环控制钢筋笼的位置。
D.吊放导管钢筋笼就位后立即安装导管,导管每节长3m、1.5m、4m,其中3m导管5根,1.5m导管1根,4m导管1根,管端连接前用橡胶圈密封防水;导管进入现场后均作闭水试验,经试验保证不漏水后,方可使用。
E.清孔清孔时经常上下窜动导管,以便能将孔底周围虚土清除干净。
每次清孔后沉渣均少于20cm,泥浆各项性能指标达到规要求后及时注入混凝土,在清孔时要注意确保孔壁的稳定。
25-A桩实测泥浆比重1.08,粘度18Pa*s,含沙率1.2,沉淀层厚度160mm。
F.水下砼灌注(1)水下混凝土的材料本工程桩基结构的耐久性混凝土强度为C30,材料来源采用商品混凝土,混凝土选用的主要材料为:水泥:选用标号为42.5的普通硅酸盐水泥,其初凝时间为175min,终凝时间为243min。
粗集料:采用级配良好的碎石,粗集料粒径不大于30mm。
细集料:采用级配良好的中砂。
混凝土的含砂率为40%-45%。
坍落度:为180 200mm。
水泥用量:不少于280kg/m3 (在混凝土中参入粉煤灰),最大水胶比为0.4。
(2)水下混凝土的灌注水下混凝土的灌注采用钢导管灌注,导管径为300mm,用装有垫圈的法兰盘连接管节,所使用的导管在使用之前进行水密实验,承压和接头抗压抗拉试验,保证导管在施工时不漏水。
在灌注水下混凝土前,需先检测孔底泥浆沉淀厚度,如超出规要求,应再次清孔直至符合要求。
混凝土拌和物由罐车运至灌注地点,在浇筑前应检查混凝土温度(>10℃)不符合要求应退回不得使用,并观察和检测均匀性、坍落度,如不符合要求的进行第二次拌和,二次拌和仍达不到要求的则不得使用。
实测坍落度为190mm,出罐温度为14℃。
首先安设导管,用吊车将导管吊入孔,位置保持居中,导管下口与孔底保留300~500mm的距离,导管接头必须严密,确封良好。
灌注首批混凝土之前在漏斗中放入隔水塞,然后再放入首批混凝土,首批混凝土方量为4m3。
由于本工程混凝土的运输采用罐车进行,故首批混凝土量能满足导管初次埋置深度(≥1.0m)和填充管底部的施工需要。
首批混凝土灌注正常后,连续不中断的进行混凝土的灌注施工。
灌注过程中测锤测探混凝土顶面的高度,推算导管下端埋入混凝土的深度,并作好记录,正确指导导管的提升和拆除。
导管的埋设高度控制在2~6m之间,在灌注过程中始终予以严密监视,防止泥浆冲入管。
浇筑混凝土的数量应做好记录,并随时测量并记录导管埋置深度和混凝土的表面高度。
灌注桩成孔过程和灌注混凝土过程中所有排出孔外的泥浆,经沉淀后及时装入运浆车外运,以免造成环境污染。
(3)混凝土灌注需注意的问题1)要确保首批混凝土的灌注量,保证首批混凝土灌注后管底埋入混凝土中不小于1.0m,灌注过程中则保证混凝土顶面一直高于导管下口2.0m,每次拆除导管前其下端被埋入深度不大于6.0m,混凝土的灌注保持连续性,从根本上防止断桩。
2)随孔混凝土的上升逐节快速的进行导管拆除工作,当暂时停止浇筑混凝土时,要经常活动导管,导管埋入混凝土的时间做到不超过15分钟,拆下的导管立即清洗干净以备再用。
3)在灌注过程中,当导管混凝土不满含有空气时,后续的混凝土要徐徐灌入漏斗和导管,不得将混凝土快速的从上而下倾入管,以免在管形成高压气囊,防止产生破管或断管事故。
4)桩顶混凝土浇注高度比设计高度超出800~1000mm,本桩超出1270mm。
以保证在桩顶混凝土被凿除后,桩顶无浮浆和低于设计强度层。
3)试块抗压强度检测:桩基施工过程中,现场随机从混凝土运输车取样做试块四组(每组三块),作好编号,标准养护28天后,送试验室试压,判断桩身混凝土强度。
我项目部于2018年1月18日14时40分开始灌注至15时31分完成浇筑,共计耗时1时11分,25-A桩基础共浇筑C30砼10m3。
5、首件工程施工小结本项目部于2018年1月18日进行了钻孔灌注桩首件工程的施工,施工过程中严格按照设计图纸和桥涵施工规的要求进行施工。
