发电厂工程启动电气试验

合集下载

发电机启动电气试验的方法、步骤

发电机启动电气试验的方法、步骤

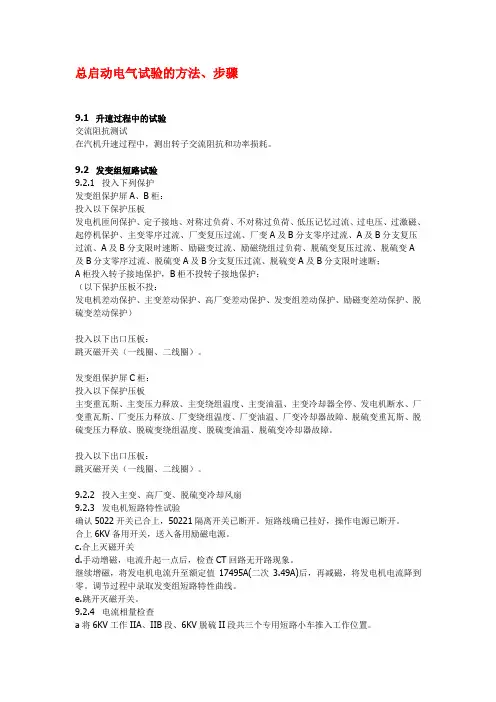

总启动电气试验的方法、步骤9.1 升速过程中的试验交流阻抗测试在汽机升速过程中,测出转子交流阻抗和功率损耗。

9.2 发变组短路试验9.2.1 投入下列保护发变组保护屏A、B柜:投入以下保护压板发电机匝间保护、定子接地、对称过负荷、不对称过负荷、低压记忆过流、过电压、过激磁、起停机保护、主变零序过流、厂变复压过流、厂变A及B分支零序过流、A及B分支复压过流、A及B分支限时速断、励磁变过流、励磁绕组过负荷、脱硫变复压过流、脱硫变A及B分支零序过流、脱硫变A及B分支复压过流、脱硫变A及B分支限时速断;A柜投入转子接地保护,B柜不投转子接地保护;(以下保护压板不投:发电机差动保护、主变差动保护、高厂变差动保护、发变组差动保护、励磁变差动保护、脱硫变差动保护)投入以下出口压板:跳灭磁开关(一线圈、二线圈)。

发变组保护屏C柜:投入以下保护压板主变重瓦斯、主变压力释放、主变绕组温度、主变油温、主变冷却器全停、发电机断水、厂变重瓦斯、厂变压力释放、厂变绕组温度、厂变油温、厂变冷却器故障、脱硫变重瓦斯、脱硫变压力释放、脱硫变绕组温度、脱硫变油温、脱硫变冷却器故障。

投入以下出口压板:跳灭磁开关(一线圈、二线圈)。

9.2.2 投入主变、高厂变、脱硫变冷却风扇9.2.3 发电机短路特性试验确认5022开关已合上,50221隔离开关已断开。

短路线确已挂好,操作电源已断开。

合上6KV备用开关,送入备用励磁电源。

c.合上灭磁开关d.手动增磁,电流升起一点后,检查CT回路无开路现象。

继续增磁,将发电机电流升至额定值17495A(二次3.49A)后,再减磁,将发电机电流降到零。

调节过程中录取发变组短路特性曲线。

e.跳开灭磁开关。

9.2.4 电流相量检查a将6KV工作IIA、IIB段、6KV脱硫II段共三个专用短路小车推入工作位置。

b.合上灭磁开关,手动增磁,监视发电机、主变及厂变电流不超过其额定值:主变高压侧 755.8 (二次 A)厂变低压侧 3208-3208A脱硫变低压侧 2291.1A发电机定子 17495A(二次3.49A)定子电流稳定在2500A(二次0.50A),测量各CT电流的相位及幅值,并检查各差动保护的方向,正确。

发电机电气试验作业指导书

发电机电气试验作业指导书

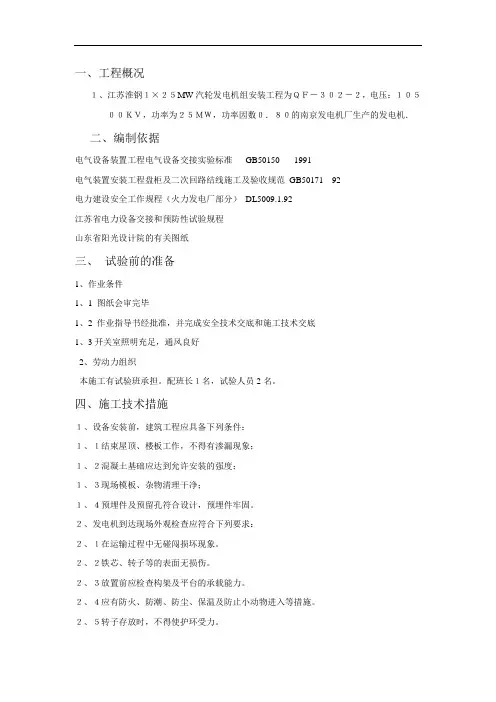

一、工程概况1、江苏淮钢1×25MW汽轮发电机组安装工程为QF-302-2,电压:10500KV,功率为25MW,功率因数0.80的南京发电机厂生产的发电机.二、编制依据电气设备装置工程电气设备交接实验标准GB50150-----1991电气装置安装工程盘柜及二次回路结线施工及验收规范GB50171---92电力建设安全工作规程(火力发电厂部分)DL5009.1.92江苏省电力设备交接和预防性试验规程山东省阳光设计院的有关图纸三、试验前的准备1、作业条件1、1 图纸会审完毕1、2 作业指导书经批准,并完成安全技术交底和施工技术交底1、3开关室照明充足,通风良好2、劳动力组织本施工有试验班承担。

配班长1名,试验人员2名。

四、施工技术措施1、设备安装前,建筑工程应具备下列条件:1、1结束屋顶、楼板工作,不得有渗漏现象;1、2混凝土基础应达到允许安装的强度;1、3现场模板、杂物清理干净;1、4预埋件及预留孔符合设计,预埋件牢固。

2、发电机到达现场外观检查应符合下列要求:2、1在运输过程中无碰闯损坏现象。

2、2铁芯、转子等的表面无损伤。

2、3放置前应检查构架及平台的承载能力。

2、4应有防火、防潮、防尘、保温及防止小动物进入等措施。

2、5转子存放时,不得使护环受力。

2、6转子起吊时,轴颈应包扎保护,钢丝绳与转子的绑扎部位应采用能起到保护的垫块垫好。

3、发电机检查3、1电机的铁芯、绕组、机座内部应清洁,无尘土,油垢和杂物.3、2绕组的绝缘表面应完整,无伤痕和起泡现象.端部绕组与绑环应紧靠垫实,紧固件和绑扎件应完整,无松动,螺母应锁紧.3、3铁芯硅钢片应无锈蚀、松动、损伤或金属性短接。

3、4埋入式测温元件的引出线及端子应清洁绝缘,其屏蔽接地应良好。

3、5定子槽楔应无裂纹、凸出及松动现象。

每根槽楔的空响长度不应超过其1/3,端部槽楔必须牢固。

3、6转子上的紧固件应紧牢,平衡块不得增减或变位,平衡螺丝应锁牢。

某发电厂机组整组启动试验过程中存在的问题及解决方法

某发电厂机组整组启动试验过程中存在的问题及解决方法

某发电厂机组整组启动试验过程中存在的问题及解决方法文/吴俊杰0 引言发电厂机组整组启动试验,能够通过试验数据验证设备的性能,最大限度保证机组在投产时可靠运行、安全投入生产,发挥出投资效益。

本研究介绍某发电厂1000MW国产超超临界燃煤机组整组启动试验状况,提出整组启动试验优化处理方法,最终对启动试验结果进行分析与评价。

某发电厂1000MW 级国产超超临界燃煤机组1号机发变组整组启动试验项目,电气主接线采取发电机-主变压器组接线方式接入500kV母线,发电机出口装设断路器,发电机机端由封闭母排经出口断路器与主变压器及两台高压厂用变压器、励磁变压器连接。

项目主要以发电机短路特性试验、发电机空载特性试验、发电机空载状态下励磁参数实测试验、发电机假同期试验为研究重点,依据当前国家能源局颁布的《电力建设施工质量验收规程第6部分调整试验》及《火电工程启动调试工作规定》的要求,对1号机发变组进行整组启动试验,进而验证发变组各项试验性能,分析启动过程中存在的问题,提供解决方法。

1 启动试验项目及目的1.1 发电机短路特性试验目的发电机短路特性试验目的包括:检查发电机电流幅值、相位,保证三相电流角度的正确性;记录发电机电流上下测量值,获取定子稳态短路电流与励磁电流关系曲线;检查发电机的保护、测量电流回路,确保电流回路无开路现象;检查定子三相电流的对称性,确保三相电流平衡;用得出的特性曲线结合空载特性求取电机的参数,判断线圈有无匝间短路。

1.2 发电机空载特性试验目的发电机空载特性试验目的包括:检查发电机保护、测量、励磁系统的电压回路,检查发电机磁路的饱和程度;检查发电机定子和转子的接线的正确性,并通过它取得发电机的相关参数;检查发电机电压三相对称性、相序正确性。

1.3 发电机励磁参数实测与励磁整体试验目的(1)通过现场实测励磁系统的参数,确认励磁系统的模型,验证厂家提供的试验机组数学模型及其参数是否与实际相符,验证其是否满足国标的要求。

发电机组大修后整组启动试验方案

发电机组大修后整组启动试验方案

发电机组大修后整组启动试验方案一、试验目的机组大修后的整组启动是全面检验主机及配套系统的检修、试验、安装质量,是保证机组安全可靠经济投入生产,形成生产能力,发挥效益的关键性程序。

根据部颁“电气设备预防性试验规程”及“继电保护和自动装置检验规程”规定的要求,决定对#5发变组大修后进行整组启动试验,以检验其:1.发电机和励磁装置特性及电气绝缘性能。

2.变压器的电气强度及绝缘性能。

3.继电保护及二次回路正确性等。

二、编制依据1.《火电工程启动调试工作规定》2.《电气装置安装工程电气设备交接试验标准》3.《电力设备预防性试验规程》4.《继电器检验规程》5.《电力系统自动装置检验条例》6. 热电分厂检修、运行规程7. 设备厂家提供的有关图纸、技术资料三、启动试验的条件及注意事项1.#5汽机各项试验结束﹑发电机变压器组单项试验结束,并全部合格。

2.#5机的热工检修工作已全部结束,DCS、DEH全部正常投用。

3.#5汽机﹑发电机变压器组等所有设备,大修工作票全部终结;检修分场对异动设备完成提交异动报告和大修复役单。

4.电气运行人员对#5发电机变压器组的有关将要受电部分及仓位进行全面检查,所有应带电仓位必须整洁,无检修遗漏物,瓷瓶无破损,设备完好率100%,注油设备无渗油﹑漏油现象,油位符合规定要求,所有检查必须专人进行并签字。

5.将#5发电机变压器组由大修状态改为试验状态。

6.35KV室内322开关,6KV室内622及623开关分别处于“冷备用”状态,并在仓外门上挂“禁止合闸,有人工作”标示牌,同时做好隔离措施。

7.装、拆短路排时应注意安全距离,严格执行操作监护制度。

8.电气控制室﹑6KV母线室及和试验相邻设备应有明显的标示牌和隔离措施,以防止跑错仓位或误操作。

9.进行各项试验时,每项试验所投的保护和压板应符合规程要求。

当试验结束后,必须对整个保护的投用情况进行检查、校对,以确保正确和可靠。

10.所有参加试验人员都必须服从值长统一指挥和调度。

电力工业部关于火力发电厂基本建设工程启动及竣工验收规程-

电力工业部关于火力发电厂基本建设工程启动及竣工验收规程-

电力工业部关于火力发电厂基本建设工程启动及竣工验收规程正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 电力工业部关于火力发电厂基本建设工程启动及竣工验收规程(1996年3月12日)1 总则1.1为适应我国火电建设大机组发的需要,规范火电机组的启动试运及交接验收工作,提高火电工程的质量,充分发挥投资效益,根据国家计委颁发的《建设项目(工程)竣工验收办法》结合我国电力建设的成功经验和实际和实际情况,特制订本规程。

1.2本规程适用于单机容量为100MW及以上的各类新(扩、改)建的火力发电厂建设工程。

单机容量为100MW以下的机组可参照执行。

国外引进项目、引进主要设备的工程或中外合资项目,应按双方签订的有效合同进行启和验收。

1.3机组移交生产前,必须进行启动试运及各阶段的交接验收。

每期工程全部竣工后,必须及时进行工程的竣工验收。

1.4机组的启动试运及其各阶段的交接验收和工程的竣工验收,必须以批准文件、设计图纸、设备合同,电力部及国家颁发的有关火电建设的现行的标准、规程和法规等为依据。

1.5每台机组都应按基建移交生产达标机组的标准进行考核。

1.6未经电力建设质量监督机构监督认可的机组,不能启动,不能并网。

1.7具备移交生产条件的机组,必须及时办理固定资产交付使用的手续。

1.8各集团公司、省(直辖市、自治区)电力和公司,应根据本规程的原则的要求,结合本地区的实际情况,制定实施办法。

2 机组启动试运2.1通则2.11机组的启动试运是全面检验主机及其配套系统的设备制造、设计、施工、调试和生产准备的重要环节,是保证机组能安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键性程序。

电厂发电机电气试验方案

电厂发电机电气试验方案

发电机电气试验方案批准:审核:校核:编制:一、目的为了确保泰祥热电 1发电机组在本次A级检修后能安全、稳定运行;根据此次检修性质,特制定本发电机试验方案;此次发电机试验按照大修试验标准进行;二、依据1.火电厂电气设备起动调试2.电力安装工程电气设备交接试验标准3.电力设备预防性试验规程4.电力技术标准汇编――高压电气试验5. 电力技术标准汇编――电机6. 济南发电设备厂 WX21Z-073LLT 空内冷汽轮发电机制造技术规范三、安全措施及注意事项1.为保证人身和设备安全,应严格遵守国家电网公司电力安全工作规程变电站和发电厂电气部分中有关规定;2.进行高电压试验时,为保证人身和设备安全,要求必须在试验设备周围设围栏,并有专人监护,防止有关人员误入;3.试验时试验人员与看守人员通信要通畅,没有试验人员的命令看守人员不能乱动,发现异常要尽快告知试验人员;四、发电机试验项目表五、试验方法1、定子绕组的绝缘电阻、吸收比或极化指数:测试方法:分别测量各绕组对其它绕组及地的绝缘电阻,并将所有其他绕组应同机壳做电气连接;试验步骤测量前将发电机出口电压互感器1P、2P拉出、电流互感器二次侧短接接地;测量并记录环境温度和湿度,如果绕组温度与环境温度相差较大,应测量定子膛内平均温度作为绕组温度;将所有绕组充分放电;应分相测量,每相的绕组必须头尾短接,并将非被试绕组、转子绕组短接接地;分别记录15、60s的绝缘电阻值,按照K=R60/R15计算出吸收比;测试结束后,将被测绕组回路对接地的机壳作电气连接5 min以上使其充分放电;试验结果判断依据绝缘电阻值自行规定,若在相近试验条件下,绝缘电阻值低到历年正常值l/3以下时,应查明原因;各相绝缘电阻的差值不应大于最小值的100%;吸收比≥;吸收比如果不合格时,应测量极化指数;2、定子绕组直流电阻:测试方法±3%;试验结果判断依据各相直流电阻值相互间差别以及与初次测量值比较,相差值不得大于最小值的%;相间相差= 最大值-最小值/最小值×100%与初次测量值互差=测量值-原始值/原始值×100%相间差与历年的相对变化大于1%时应引起注意;3、定子绕组直流耐压使用仪器、工具:200KVA直流高压发生器、μA表一块、试验线若干、放电棒;注意事项:做好试验前的各项准备工作;布置、落实现场的安全措施;对试验人员交待试验内容及有关注意事项;要求有关技术人员及领导到现场监督;试验前应将热工测点及转子绕组可靠接地;在试验中如发现异常现象,应立即停止试验,查明异常原因;试验步骤:用2500V兆欧表测量绕组对地绝缘及吸收比,应符合规程要求;直流耐压试验接线:1按上图将试验回路接好;2回路进行空试,记录每个阶段的空试泄漏电流值;3将高压引线接入一相绕组,其它两相绕组接地;4按、1、、2、倍的额定电压升压,每阶段停留1min,读取泄漏电流值;5升压时应注意各阶段与去年值比较;如发现明显差异,应分析原因,决定是否继续升压;6升压结束后将电压迅速回到零位,断开试验电源,将被试物充分放电;7按上述步骤进行进行其它两相试验;安全措施为保证人身和设备安全,要求必须在试验设备周围设围栏并有专人监护,防止无关人员误人;试验时试验人员与看守人员通信要通畅,没有试验人员的命令看守人员不能乱动;负责升压的人要随时注意周围的情况,一旦发现异常应立刻断开电源停止试验,查明原因并排除后方可继续试验;试验设备的布置紧凑、连接线短,选用屏蔽导线,接地线应牢固可靠;注意对试验完毕的绕组必须充分放电;试验过程中,如发现泄漏电流随时间急剧增长,或有绝缘烧焦气味、冒烟或发生响声等异常现象时,应立即降低电压断开电源停止试验,将绕组接地放电后再进行检查;4、定子绕组交流耐压:直流耐压试验合格后,按下图接好交耐试验电路;分别测量发电机三相绝缘电阻,应符合规程要求;非被试绕组电气连接后接地;被试绕组首尾连接后引出;记录绕组温度、环境温度和湿度;整定过压保护动作电压为为试验电压;升压必须从零开始,升压速度在40%试验电压以内可不受限制,其后应均匀升压,速度约每秒3%的试验电压,升至试验电压取倍Un=KV后维持1 min;将电压降至零,拉开电源,该试验绕组试验结束;对其它各相绕组进行试验;将被试绕组接地放电,并测量绝缘和吸收比;5、转子试验转子绕组绝缘电阻测试,采用1000V摇表进行测试;转子直流电阻测试,测试在转子冷态下进行;转子交流耐压用2500V摇表进行测试;6、转子交流阻抗试验:测试方法:a隐极式转子在膛外或膛内以及不同转速下测量;b每次试验应在相同条件和相同电压下进行,试验电压峰值不超过额定励磁电压;图中1、2为转子滑环,ZQ为转子绕组励磁侧回路断开,准备好调压器、转子交流阻抗试验仪一套,并按上图连接好试验接线:在发电机0转速时膛内测量转子交流阻抗,分别测量在40V、80V、120V电压时的电流值,应测量上升值和下降值;发电机转子在膛外时测量转子交流阻抗,分别测量在40V、80V、120V电压时的电流值,应测量上升值和下降值,并在每一阶段应测量转子的绝缘电阻;按上述方法分别在发电机500r/min、1200r/min、2000r/min、3000r/min转速下测量交流阻抗值,并在每一阶段应测量转子的绝缘电阻;将测量结果代入Z=U/I式中,计算出阻抗值,与出厂或历年数值比较,不应有显着变化;在机组临界状态时,某些阶段无法维持,可以根据实际情况进行;7、发电机轴电压测量:测量发电机轴电压如下图所示:测量前将大轴上的接地保护电刷提起来;将发电机两侧轴与轴承用电刷短路,在发电机转子两端接一交流电压表V1,用交流电压表测量发电机轴上电压U1;将发电机轴与轴承经电刷短路,在励磁机侧测量轴承支座与地之间的电压U2:当U1≈U2时,说明绝缘垫绝缘良好,当U1>U2时,说明绝缘垫绝缘不好;测量发电机大轴对地电压小于10V应分别在空载无励磁、空载额定电压及额定负荷下测量;六、安全、环境保护措施1.密切注意试验对环境的影响,试验后清理好试验场地;2.布置、落实现场的安全措施;3.对试验人员交待试验内容及有关注意事项;4.要求有关技术人员及领导到现场监督;七、试验设备清单八、现场试验记录1.大修前试验记录表1:绝缘电阻和吸收比表2:定子绕组的直流电阻表3:定子绕组泄漏电流和直流耐压表4:定子绕组的交流耐压2.大修后试验记录表5:定子绕组的绝缘电阻、吸收比或极化指数表6:定子绕组泄漏电流和直流耐压表7:转子绕组的交流阻抗和功率损耗。

发变组启动前试验

发变组启动前试验

发变组启动前试验(电气部分)1、声光报警试验。

2、发变组主开关,灭磁开关及厂用分支开关拉合闸试验。

3、发变组主开关,灭磁开关及厂用分支开关联锁试验。

试验目的:防止变压器倒送电及开关合闸回路,跳闸回路好用。

试验结果:主开关跳闸,联锁厂用厂用分支开关跳闸。

4、主变和高厂变冷却器的启动试验,发变组主开关分合闸后,变压器风机,油泵自动停启试验。

5、继电保护和自动装置传动试验。

6、机、炉、电大联锁试验。

试验方法:1、汽轮机跳闸,通过程序逆功率保护动作联跳发电机,连锁锅炉MFT。

2、发变组保护动作,解列发变组,联跳汽轮机,联动锅炉MFT。

3、锅炉MFT,联跳汽轮机,启动程序逆功率保护动作解列发变组。

程序逆功率保护与逆功率保护的区别:1、程序逆功率保护主汽门关闭后起作用,而逆功率保护没有前提条件。

2、程序逆功率保护多用于正常停机或汽轮机先跳闸,一般延时3S,逆功率保护一般延时20S。

逆功率保护具体内容:它又叫功率方向保护,从系统中吸收有功功率的保护就是逆功率保护。

逆功率保护的目的:汽轮发电机,关闭主汽门,变为同步电动机,可向系统发出无功功率,长期运行对汽轮机叶片不利。

7、整体气密性试验。

(风压试验)1、新安装或大修后的发电机应在静止状态温度稳定的情况下用干燥的空气充至额定压力,24小时空气漏量不大于2.6m³,否则不得充氢启动。

2、新安装或检修后的发电机氢气冷却器投运前,应由检修人员用无腐蚀性的水按额定工作压力加0.2MPa的压力打压30分钟,不泄露为合格否则不得启动。

8、发电机短路,空载特性试验。

发电机空载特性试验是同步发电机在额定转速状况下,定子空载电压与转子励磁电流之间关系的曲线。

试验目的:1、检验励磁系统工作情况,观察发电机磁路的饱和程度。

2、检查发电机定转子绕组的连接是否正确。

试验方法:1、机组定速后,合上灭磁开关MK,调节励磁电流,使空载电压达额定值。

2、减少励磁电流至0,记录剩磁电压。

电厂机组启动前应做哪些电气试验

电厂机组启动前应做哪些电气试验

电厂机组启动前应做哪些电气试验一、保护信号及联锁试验1.做发电机主断路器和自动灭磁开关拉合闸试验及联锁试验正常。

2.发变组保护传动及联锁试验正确,保护控制回路信号正常。

3.厂用电系统低电压联锁试验联动正常。

4.做机组各辅机电机保护联锁试验及事故按钮跳闸试验正常。

二、发电机的绝缘测量发电机绝缘电阻测量一般在机组停运和检修工作票终结,于有关接地线拆除和接地隔离开关拉开后进行。

绝缘测量既能复查机组检修后设备是否完好,还可以取得检修后机组的原始数据,作为运行中参考比较的技术资料。

1.发电机定子绕组绝缘标准:使用1000~2500v专用摇表测量,其绝缘电阻应符合以下要求:a)电机的75℃绝缘应不低于以下数值:R75℃=Un/1000+0.01Pn在不同的温度下,其绝缘电阻可按下式换算:~Rt= R75℃*2(75- t)/10.b) 10分钟对1分钟的绝缘电阻比值,不小于2倍。

c) 各相绝缘电阻差异倍数不大于2。

d) 将此绝缘电阻值与相近条件下(温度、湿度)的初次值和制造厂家提供的交接实验数值,或上次大修时测得的结果进行比较,若低于前者的1/3~1/5,则应查明原因予以消除。

并且,其绝缘吸收比应不小于1.3。

2.发电机励磁回路绝缘标准;使用500~1000v摇表测量,其对地绝缘电阻应不小于0.5M,否则应查明原因予以消除,未消除时不得启动。

3. 发电机励端轴承的绝缘标准:使用1000v摇表测量,轴承座对地绝缘件的绝缘电阻值应不低于1M。

三、发电机整体气密性实验1.新安装或大修结束的发电机,总装后必须进行整体气密性实验,对于因故障停机进行漏氢消缺工作的发电机,启动前必须进行整体气密性实验,合格后方可充氢置换。

H2实验方法及标:先通入干净的压缩空气,压力稍低于额定氢压,在此压力下检查和消除可能存在的漏点。

然后将机内气压升至额定氢压,稳定开始记时,每小时记录一次机内气压。

实验持续24小时,整体气密性实验每昼夜最大允许漏气量(0.1MPA)四、空载特性实验1.发电机空载特性指:发电机以额定转速空载运行时其电动势E0与励磁电流If之间的关系曲线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

发电厂工程启动电气试验-----------------------作者:-----------------------日期:1 编制依据1.1《火力发电厂基本建设工程启动及竣工验收规程(1996年版)》电力部电建[1996]159号1.2《火电工程启动调试工作规定》电力部建设协调司建质[1996]40号1.3《火电工程调整试运质量检验及评定标准》电力部建设协调司建质[1996]111号1.4《火电施工质量检验及评定标准》(电气专业篇)1.5《火电机组达标投产考核标准(1998年版)》电力工业部1.6《火电机组达标投产动态考核办法(试行)》国家电力公司[1998] 国家电力公司1.7《电力建设安全工作规程》DL5009.96(火力发电厂部分)1.8《电力安全工作规程》(发电厂和变电所电气部分)1.9《电力建设施工与验收技术规范》(电气部分)1.10《火电、送变电工程重点项目质量监督检查典型大纲》1.11《电力建设基本工程整套满负荷试运质量监督检查典型大纲》1.12《新建发电机组启动试运行阶段可靠性评价办法》1.13《电气装置安装工程·电力设备交接试验标准GB50150》1.14《电力系统自动装置检验条例》1.15《火电机组启动验收性能试验导则》1.16《变送器校验规程》1.17《辽宁电力科学研究院质量管理标准》1.18《工程调试合同》1.19 设计院设计图纸1.20 厂家产品说明书1.21电力系统《二十五项反措要求》2 试验目的2.1测量发电机转子绕组的绝缘电阻及交流阻抗。

2.2检查一次设备的工作性能。

2.3检查发变组二次电流回路、电压回路的正确性。

2.4检查继电保护装置的可靠性。

2.5录制发电机短路和空载试验曲线。

2.6自动励磁调节器的动态试验。

2.7测量发电机灭磁时间常数。

2.8微机同期系统检查,假同期试验,发电机同期并网试验。

2.9负荷状态下检测差动保护,进行发电机轴电压检查。

2.10 并网后厂用电快切装置切换试验。

3 启动前的准备和要求3.1 220KV辽林线应提前送电。

3.2 发电机出口短路母线连接好。

3.3 在220KV3611开关电流互感器与3611断路器处加装短路线,做发变组短路试验,检查电流回路。

3.4 启动前所有设备的分部试运工作应全部结束,设备安装调试验收确认合格,且数据齐全。

3.5全厂通讯、消防及照明设施完善齐全,现场各通道畅通。

3.6机组整套启动前必须具备的条件3.6.1 发电机变压器组有关的一、二次设备安装工作全部结束,并经验收合格。

3.6.2发电机、主变压器、高厂变及励磁变等一次设备绝缘耐压试验合格.3.6.3直流系统运行正常,绝缘良好,蓄电池带大负荷运行良好。

3.6.4所有电气设备名称、编号标志牌清晰准确外壳接地良好,室内外高压设备的门、窗、栅栏均应关闭好。

挂上相应的标志警告牌并加锁。

3.6.5发电机密封油系统冲洗合格,水氢冷系统经检查合格,各项指标应符合启动要求。

发电机氢气含量达到要求,氢气泄漏检查合格。

3.6.6 UPS系统工作可靠。

3.6.7 发变组所有保护应按电厂定值通知单的要求整定完毕并经电厂验收合格。

所有的控制回路、信号回路、测量回路及指示仪表调试完毕且经验收合格。

3.6.8发电机励磁调节器的静态调试完毕。

3.6.9发电机同期装置的静态调试及同期回路与汽机调速系统及励磁调节系统的相互动作试验正确。

3.6.10发电机、主变、高厂变的测温元件经过检查确认合格。

3.6.11 机、炉、电大联锁试验,动作可靠,信号正确。

3.6.12 碳刷打磨合格,接触应良好。

3.6.13 防止误操作的五防功能完好。

3.6.14 辽宁发电厂三期工程1号机组整套启动试验方案已经报调度审批完毕,运行部门已按试验方案写好操作票。

3.6.15准备好试验用的仪器、仪表。

3.7 机组整套启动前检查项目3.7.1 测量发电机20KV系统、主变220KV系统、厂用6.3KV系统的绝缘电阻;测量发电机转子的绝缘电阻。

电阻值应符合要求。

3.7.2启动前用主变瓦斯、高厂变瓦斯、发电机差动、主变差动、高厂变差动、定子接地等保护做跳闸试验,应正确无误。

3.7.3 确认发电机出口短路母线连接正确可靠。

3.7.4 检查1号主变高压侧断路器处三相短路线连接正确可靠,检查3611断路器在断位、辽林线3611刀闸在断位。

确认高厂变低压侧IA、IB段工作电源进线开关在断开位置。

3.7.5主变、高厂变冷却系统投入。

3.7.6 投入发电机电压互感器一刀闸、二次保险;高厂变低压侧厂用分支电压互感器在工作位置,二次保险在投入运行状态。

3.7.7 按下列要求接好电气试验用仪表或启动试验测试仪。

(1)发电机定子电流标准表(2) 发电机定子电压标准表3) 发电机磁场电流、磁场电压标准表3.7.8为进行发电机短路试验,将励磁变一次侧接线断开。

从厂用段备用开关柜引一路6KV厂用电源至励磁变一次侧,将打开的励磁变与发电机母线连接处作好安全措施,并投入励磁变保护,试验完毕后拆除,恢复原接线。

4.发电机升速过程中的试验4.1测量发电机转子绕组的绝缘电阻。

(公司试验班)4.2在不同转数下测量发电机的转子交流阻抗。

(公司试验班)试验方法:试验电压的峰值不超过额定励磁电压,即试验电压的有效值应不大于0.707U(交流电压不超过220V),试验时可将电流加至5A读取数据。

同时监测滑环温度应符合规定。

试验接线:转数盘车500 1000 2000 2500 定速3000 超速后交流阻抗4.3利用发电机残压核对发电机相序试验在1200转进行,在发电机一次侧测量电压及相序,发电机三相电压应对称、正相序。

4.4 额定转数下检查发电机集电环电刷震动情况,检查电刷结合面应达到要求。

5.短路试验5.1 短路试验应具备的条件:5.1.1 汽机定速在3000r/min运行。

5.1.2 发电机冷却系统及励磁整流柜风机等均投入运行。

5.1.3 主变、高厂变冷却系统投入“手动”方式运行。

5.1.4 发电机定子线圈各测点温度、主变及高厂变温度等在CRT及就地表计均指示正常,试验前应记录初始值,试验时有专人巡视记录。

5.1.5 投入发电机过流保护、过压保护(过压保护定值临时整定为0.4Un,试验结束后恢复到原定值)出口投跳灭磁开关,保护时间临时整定0秒。

其它保护出口压板均不投跳闸。

5.1.6投入主变.高厂变所有护本体保护。

5.1.7投入励磁系统所有保护。

5.1.8 解除励磁调节器强励回路。

5.1.9解除保护联跳汽机压板。

5.1.10 退出220KV线路保护(纵联差动和距离)。

5.1.11 试验过程中若发现电流回路开路、有火花放电声、电流不平稳、等情况时,均应立即灭磁.查明原因。

5.2 发电机短路试验在检查发电机出口短路母线连接好后,合整流柜交流侧刀闸、确认励磁输出在最低位置,合灭磁开关,用手动方式调节励磁,升发电机电流至2400A,(升流过程中应有专人时刻注意检查定子、转子温度和温升情况,同时注意检查发电机集电环电刷的工作情况)检查发电机出口及中性点侧所有CT二次电流及相位,CT应无开路,三相电流应无明显差异,电流相位正确。

检查正确后,录取发电机短路特性曲线,分别做上升、下降两条,其中电流最大不超过1.05倍额定电流(A),将短路特性曲线与厂家出厂试验曲线对照,结果应无较大差异。

试验结束后,断开灭磁开关,挂接地线,拆除发电机出口短路母线。

短路母线拆除后,断开接地线。

5.3 发变组短路试验(检查CT二次电流值及电流间相位)1号主变高压侧短路试验检查1号主变高压侧3611断路器处三相短路线连接正确可靠,检查3611断路器在断位、辽林线3611刀闸在断位,合整流柜交流侧刀闸、合灭磁开关,用手动方式调节励磁,升发电机电流至2400A,(升流过程中应有专人时刻注意检查定子、转子温度和温升情况,同时注意检查发电机集电环电刷的工作情况)在此期间检查发电机、主变及220KV开关场所有CT二次侧电流及相位,CT回路应无开路,三相电流值无明显差异,电流相位正确。

5.3.2 电流保护定值检查(检查过程中发电机保护不退出,出口只跳灭磁开关,其它保护不投跳闸):5.3.2.1 发电机差动I、II整定值检查,在保护屏端子排处短接一侧CT 线,缓慢升电流至保护动作。

试验完毕后断开灭磁开关,恢复CT接线。

5.3.2.2主变差动I、II整定值检查(同上)5.3.2.3负序电流保护整定值检查,在保护屏端子排处将CT线A、B相对调接入保护装置,缓慢升电流至保护动作。

试验完毕后断开灭磁开关,恢复CT接线。

5.3.2.4 保护定值检查完毕后,缓慢升发电机电流至额定值(A),检查所有差动保护的差流。

5.3.3 检查正确后,降电流至零,断开灭磁开关,挂接地线,拆除1号主变高压侧3611断路器处的三相短路线,短路线拆除后断开接地线。

恢复定子过压保护定值。

同时拆除历磁变高压侧6KV临时试验电源,恢复正是接线。

6.发变组空载试验6.1 试验前检查3611开关在断开位置、拉开3611开关控制电源;检查发变组,高厂变,励磁变所有保护均投入;确认1号主变分接头位置正确;检查高厂变低压侧分支PT在工作位置;6KV工作电源进线IA段、IB段断路器在试验位置;确认主变中性点刀闸位置,在发电机本体、发电机PT柜、6KV进线开关柜等处应派人看守、监视,如有异常及时汇报。

6.2 上述条件满足后,合上励磁整流柜交流侧电源刀闸,确认励磁输出在最低位置,合灭磁开关,用手动方式升发电机电压至7000V,(升压过程中应有专人时刻注意检查定子、转子温度和温升情况,同时注意检查发电机集电环电刷的工作情况)检查发电机出口PT二次电压值,如无异常,升压至10000V,检查PT二次电压值及相序,并注意一次设备运行情况。

检查完毕后,继续升压至20KV,检查发电机有无异常并在保护屏、变送器屏、励磁调节器屏、同期屏测量电压值、相序及开口三角电压。

6.3 上述检查完成后,录制发电机空载特性曲线,上升、下降各做一次,最高电压加至1.05倍Un(V) ,与厂家出厂试验曲线对照结果应无较大差异。

试验结束后恢复系统的正常接线。

6.4 空载额定电压下测量发电机轴电压。

6.5确认灭磁开关在断位后,测量发电机残压及相序。

7. 励磁自动调节器的试验7.1 励磁调节器的零起升压试验;初励电源与励磁变电源的切换。

7.2励磁调节器的手动、自动切换试验。

7.3微机励磁调节器的切换试验。

7.4 ±5%、±10%阶跃试验;逆变灭磁试验;发电机灭磁时间常数的测量。

8. 同期定相及自动假同期并列试验8.1确认辽林线线路已送电,检查3611断路器在断位,辽林线3611刀闸在断开位置。

8.2退出励磁调节器中3611开关合闸辅助接点;退出DEH中3611开关的合闸辅助接点。
