梁板安装技术交底

梁板安装技术交底

工程名称:** 施工单位:**交底内容梁板安装技术交底接受交底班组施工队编制部门项目部交底日期交底内容交底内容:梁板安装技术交底一、梁板运输安装梁板安装拟组织一台50吨吊机,梁板运距155公里,计划投入9台20吨平板拖车。

二、支座放样准备支座根据业主要求采购,已送检合格。

支座垫石高程、位置已报请监理工程师验收合格。

三、梁板运输安装程序空心板梁安装根据现场情况,采用汽车吊安装方法。

架设步骤为:汽车吊就位→梁板水平运输→先中板后边板。

梁板采用平板拖车运输。

1、架梁前,先复核桥梁的中线、标高和跨度,并在墩台上画出支座安设位置及梁板安装边线。

2、梁板运输梁厂采用门式起重机装运梁板到运梁平板拖车上,采用两支点搁置,支点在梁端1.0m左右,采用20吨平板拖车,在充分检查运行、制动等系统安全后装梁,梁两端采用5吨手拉葫芦固定侧向移位。

3、50吨吊机在三十毛沟桥头就位支设,平板拖车直接运送梁板至桥头,待后梁吊点进入汽车吊臂安全半径内,采用吊机起吊梁板。

4、预制梁的安装顺序是先中梁,后边梁。

5、梁板运输路线:盐城板梁厂→S229→S231→S328→三十毛沟桥四、梁板运输安装注意事项1、梁架设施工时,前后轨道支点要根据斜交角度和左右支点宽度计算,严格固定,确保前侧落梁到位。

2、架梁施工纵向位移要精心做好准备工作,要求一次到位,不允许中途停顿。

工程名称:** 施工单位:**交底内容梁板安装技术交底接受交底班组施工队编制部门项目部交底日期3、架梁施工有上下纵坡时,纵向移位要有防止滑行措施。

例如:采用三角垫木在轮子前后做防护,移位要注意控制。

4、架梁施工时,要经常注意安全检查,每架设一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续架梁施工。

5、架梁施工不允许超负荷运行,不得斜吊提升作业。

6、5级风以上严禁架梁施工。

五、运输安装安全注意点1、所装梁板必须按图施工,按号安装,装车梁板要求重心平稳,两支点位置准确牢固,平板拖车运梁时注意安全行车,转弯慢速行驶。

梁板架设安全技术交底

梁板架设安全技术交底

梁板架设安全技术交底一、一般规定1、施工人员进入现场必须穿戴整齐、禁止穿拖鞋、赤脚作业;禁止酒后作业。

2、所有特殊作业人员必须经过培训,考试合格、持有证件才能上岗。

3、高处作业人员,不得患有高血压、心脏病、贫血、恐高症、癫痫病、眩晕等禁忌症。

4、所有施工人员进入现场必须佩带相应的防护用品。

二、梁板架设注意事项1、桥梁架设前应按桥梁图纸核对架桥机的临时工程情况,架梁使用的材料、工具、脚手板、梯子、安全带、安全帽和安全网等应配齐、配足。

2、架桥机应制定定期保养和检定制度,保持良好状态,具有安全系数,并应按规定进行试吊、试运和检查以及刹车试验,合格后方可使用。

3、架梁期间,有关防火、防爆、防雷击、防洪和防暑等措施,应符合国家规定。

4、夜间架梁必须有足够的照明,工作灯应采用安全电压。

5、非架梁人员不得进入架梁作业区。

6、架桥机拼装后一定要进行试吊运行,也可用混凝土梁试吊后,架桥机再开始安装作业。

7、架桥机纵向运行轨道高度要求对应水平,高差不大于1mm;前、中、后支腿各横向运行轨道铺设要求水平,并严格控制间距,三条轨道必须平行。

铺设在轨道下面的枕木必须垫实,要求稳固可靠,严禁使用报废及不合格枕木。

8、架桥机纵向移动时要作好一切准备工作,要求一次到位,不允许中途停顿。

9、架桥机两台天车携带预制梁纵向运行时,前支腿部位要求用手拉葫芦与横移轨道拉紧固定,加强稳定性。

预制梁到位后,架桥机需要横移时松开手拉葫芦。

10、安装桥梁有上下纵坡时,架桥机纵向移位要有防止滑行措施。

可采用三角楔铁在轮子前后作防护,坡度大于1%时用卷扬机在架桥机后部溜绳保护。

11、架桥机安装作业时,要经常注意安全检查,每安装一孔必须进行一次全面安全检查,发现问题要停止工作并及时处理后才能继续作业。

不允许机械及电气带故障工作。

12、安装作业不准超负荷运行,不得斜吊提升作业。

13、起吊天车提升作业与携梁行走严禁同时进行,提升结束后必须使预制梁稳定后,再启动起吊天车行走机构使天车携梁平稳前移。

梁板吊装安全技术交底

梁板吊装安全技术交底

梁板吊装安全技术交底前言在建筑工程中,梁板的吊装是一个重要的环节。

因为梁板的重量较大,因此必须注意安全问题,防止跌落或人员受伤等事故的发生。

为了保证梁板的吊装安全,需要严格遵守相关规定和操作规程,加强施工现场管理,提高施工人员的安全意识,确保施工过程中的安全。

本文将围绕梁板吊装的安全问题进行详细介绍,包括吊装前的准备工作、吊装时的注意事项和吊装后的处理等内容,以期为施工人员提供帮助。

吊装前的准备工作1. 吊装前的检查在梁板吊装前,必须对吊装设备、吊具和吊装绳索进行检查,确保各项设备完好无损,操作正常。

具体包括:•吊装设备的检查:检查吊车的起重量、高度和稳定性是否符合要求;检查起重机和电动葫芦的安装是否牢固,各部位是否完好;检查钢丝绳是否磨损或锈蚀,是否完好无损;检查对吊装设备进行过必要的试验,确认各项指标符合要求。

•吊具和吊装绳索的检查:检查钢丝绳、扣环、钩子等吊装工具是否完好无损;检查吊具的承载能力是否符合要求;检查吊具的长度是否适当,长度的不同会对吊装的稳定性有影响。

2. 吊装前的准备工作在进行梁板吊装前,必须对吊装区域进行检查,确保吊装场地平整、不松软、没有障碍物和流动性物质,才能保证吊装作业的安全。

为了确保施工过程中的安全,需要采取下列预防措施:•常规清扫:对工地区域进行清扫,将松散物体、施工垃圾、尘埃等清除干净。

•防滑措施:由于梁板材质较滑,施工前应该采取适当的防滑措施,如铺设防滑垫等。

•安全线路设置:根据吊装的实际距离,设置安全线路和围栏,站在外边等待指挥或管制。

•员工安全着装:所有参与作业的人员,包括工头、工人和现场管理员等,必须严格按照安全标准进行装备和着装。

3. 组织吊装团队在进行梁板吊装作业前,必须对吊装团队进行组织,确保各项工作有条不紊地进行。

具体包括:•建立指挥系统:由工地管理人员根据吊装现场的实际情况,命令或下达指令,确保梁板吊装工作的顺利进行。

•确定责任人:在吊装现场,必须指定一位专人负责吊装工作的管理和组织,确保吊装工作有条不紊地进行。

梁板安装工程技术交底

梁板安装工程技术交底

梁板安装工程技术交底一、前言梁板安装是建筑工程中比较关键的一步,安装不当会对整个工程产生严重的影响。

本文将从梁板安装的材料、工具、操作流程等方面进行详细交底。

二、梁板安装流程1.确定安装位置在安装梁板前,需要确定梁板的安装位置。

在确定位置时,需要注意以下事项:(1)确定梁板的变形系数,避免安装后出现膨胀、收缩或变形等情况。

(2)注意梁板的重心位置,按照施工要求确定好梁板的重心位置,一般来说,偏心距离要小于工程规范中规定的极限值。

(3)安装位置需要保证平整、水平,避免梁板安装后出现倾斜、摇晃等情况。

2.安装杆件在确定好梁板的安装位置后,需要将梁板与杆件连接。

通常使用的杆件有膨胀螺栓、锚杆、焊接钢筋等。

在连接杆件时,需要注意以下事项:(1)梁板与杆件的连接点需要保持平整、垂直。

(2)梁板与杆件的连接点需要按照设计要求进行布置,通常为等间距或等分布布置。

3.梁板安装在安装杆件后,需要进行梁板的安装。

在梁板安装前,需要进行以下工作:(1)梁板清洁:清洁梁板上的灰尘,油脂,碎屑等杂物,使其净洁,方便安装。

(2)制定吊装方案:根据设计要求,根据梁板的尺寸和重量,制定合理的吊装方案。

在进行梁板安装时,需要注意以下事项:(1)吊装方式:梁板通常使用吊索进行吊装,对于大型梁板,需要使用双吊点吊装。

(2)吊装高度:梁板吊装高度需要保证其不被碰撞、拖拉和磨损,同时也需要注意吊装的高度,避免出现梁板运输时弯曲变形,影响梁板的安装质量。

(3)安装位置:安装梁板时,需要将其安装在预先确定好的位置上,并且需要保证梁板以及梁板之间的连接要素的水平度和垂直度。

三、操作规范在进行梁板安装时,需要遵循以下操作规范:(1)操作人员必须经过岗前培训,了解梁板的材质、用途等方面的知识;(2)操作人员必须穿戴好安全头盔、安全鞋等符合规范的个人防护装备;(3)梁板的吊装要保证吊装过程中贴紧吊点,避免意外脱落导致伤害;(4)梁板的安装过程中需要配备专门的监控人员,负责协助操作人员完成安装。

地下室顶板、梁模板安装拆除安全技术交底范文(三篇)

地下室顶板、梁模板安装拆除安全技术交底范文(三篇)

地下室顶板、梁模板安装拆除安全技术交底范文地下室顶板、梁模板安装拆除是地下室工程施工中非常重要的环节之一,安全技术交底对保证施工的安全质量具有非常重要的作用。

下面是一份地下室顶板、梁模板安装拆除安全技术交底的范文,供参考。

一、施工原则1. 严格按照相关施工规范和标准进行操作,确保施工的安全可靠。

2. 坚持安全第一的原则,严格遵守安全操作规程,做到预防为主,安全施工。

3. 加强施工现场管理,保证作业人员的安全,并做好施工区域的标识和警示。

二、安全交底内容2.1. 顶板、梁模板安装前的准备工作1. 检查模板材料的数量和质量,确保模板材料符合设计要求。

2. 检查场地平整度,清理施工现场,确保施工区域无杂物。

3. 安装脚手架和临时通道,确保施工人员的安全通行和操作的便利。

4. 准备好必要的施工工具和设备。

2.2. 操作规程1. 在安装梁模板前,必须对梁的质量进行检查,确保梁满足设计要求。

2. 安装梁模板之前,必须确定模板安装位置和水平度。

3. 在安装模板时,要严格按照设计要求和施工规范进行操作,确保模板的安装牢固可靠。

4. 安装模板时,要确保模板四个角点稳固,并用水平仪检测水平度。

5. 梁模板安装完毕后,要进行验收,并及时进行记录。

2.3. 安全防范措施1. 施工区域要设立警示标志,警示标识清晰可见。

2. 施工现场应设置警戒线,并有专人负责监督警戒线内的施工。

3. 严禁施工人员在模板上行走,严禁超载。

4. 所有施工人员应佩戴安全帽和安全鞋,并做好个人防护。

5. 施工过程中,要定期检查模板的使用情况,及时发现问题并处理。

6. 在进行拆除工作时,要先进行安全评估,并采取相应的安全措施。

三、事故案例分析与应急处理1. 定期组织安全教育培训,提高施工人员的安全意识与事故应急处理能力。

2. 针对可能发生的事故案例,进行解析和分析,总结教训,强化安全防范意识。

3. 制定应急处理方案,对各类事故进行分类,并明确每一类事故的应急处理措施。

三级技术交底(模版)

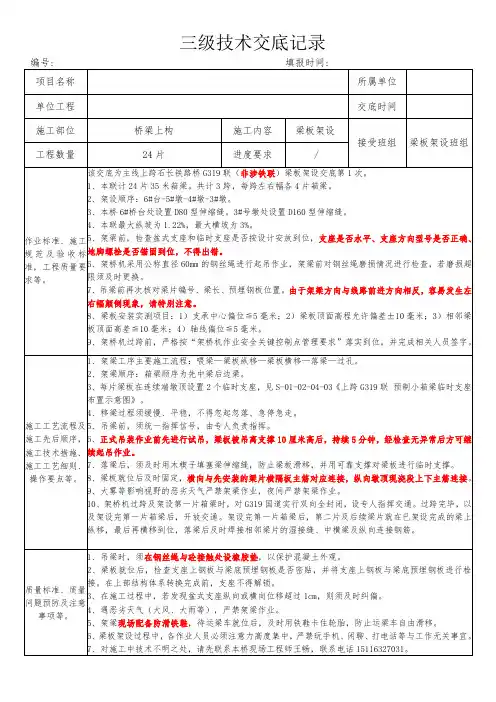

三级技术交底(模版)
施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
1、架梁工序主要施工流程:喂梁—梁板纵移—梁板横移—落梁—过孔。
2、架梁顺序:箱梁顺序为先中梁后边梁。
3、每片梁板在连续端墩顶设置2个临时支座,见S-01-02-04-03《上跨G319联 预制小箱梁临时支座布置示意图》。
4、移梁过程须缓慢、平稳,不得忽起忽落、急停急走。
9、大雾等影响视野的恶劣天气严禁架梁作业,夜间严禁架梁作业。
10、架桥机过跨及架设第一片箱梁时,对G319国道实行双向全封闭,设专人指挥交通。过跨完毕,以及架设完第一片箱梁后,开放交通。架设完第一片箱梁后,第二片及后续梁片就在已架设完成的梁上纵移,最后再横移到位,落梁后及时焊接相邻梁片的湿接缝、中横梁及纵向连接钢筋。
3、架桥机定位后,任何人不得随意拆除稳固各受力的支撑钢管、链轮葫芦、卡子、缆风绳等安全设施。
4、正在吊运的梁板上,不准堆放材料、工具等物件。
5、架梁及架桥机过孔时,作业区域下方设置警戒区域,此范围内不准人员进入。
6、梁板架设后,两侧临边、湿接缝及伸缩缝防护及时跟进,做到架设完成一跨,安全防护跟进一跨。
7、吊梁前再次核对梁片编号、梁长、预埋钢板位置。由于架梁方向与线路前进方向相反,容易发生左右幅颠倒现象,请特别注意。
8、梁板安装实测项目:1)支承中心偏位≦5毫米;2)梁板顶面高程允许偏差±10毫米;3)相邻梁板顶面高差≦10毫米;4)轴线偏位≦5毫米。
9、架桥机过跨前,严格按“架桥机作业安全关键控制点管理要求”落实到位,并完成相关人员签字。
5、吊梁前,须统一指挥信号,由专人负责指挥。
6、正式吊装作业前先进行试吊,梁板被吊离支撑10厘米高后,持续5分钟,经检查无异常后方可继续起吊作业。

T梁架设技术交底(三级)

T梁架设技术交底(三级)

步骤一:安放中横移轨道1)枕木摆放:在桥头或预制梁端头上横向摆放枕木,两根枕木间距约为半米,尽可能水平,摆成一条直线且与前桥墩平行;2)横移轨道摆放:用汽车吊等起重设备把移轨道各节摆放在枕木上。

3)连接:用全站仪超平横移轨道;4)支垫:横移轨道与枕木有间隙时用钢板支垫落实,特别注意横移轨道悬臂端操作:横移吊装一定要垂直起吊,安装过程中人员不准站在吊钩下;横移轨道下枕木一定要垫实,防止轨道侧翻伤人。

步骤二:安放中托轮组1)中托下轮组摆放:让电机安装位置朝向后方,把中托下轮组摆放在横移轨道上,尽可能与运梁平车轨道相对;2)电机减速机总成的安装:中托下轮组有齿轮边脱离轨道,上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在中托下轮组上,添加油。

3)旋转座安装:摆放旋转座于中托下轮组上,安装旋转销轴及螺母、垫片;4)反托运费轮组安装:摆放反托轮组于旋转脂座上,安装鞍座销轴并插上开口销。

5)电机减速机总成的安装:轮齿上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在反托轮组上。

6)中托连杆:用销轴把中托下轮组与中托连杆连接,安装开口销,安装时注意:中托轮组易产生翻滚,一定要先在地上翻至起吊位置再垂直起吊,以免伤人; 旋转销轴一定要安装到位.步骤三:拼装主梁1)安放前端梁节:搭起和中托一样高的枕木梁,用汽车吊或其它起重设备把前端梁节摆放在中托和枕木垛上;2)依次组拼梁节:另搭起一组枕木垛,用销轴把梁节与前节梁连接,安装开口销,然后拆除前一组枕木垛用来搭下一组枕木垛,重复上述步骤按编号依次组拼各梁节;此项施工应注意:主梁属桥机最重要的部件,挂钢丝绳一定要两端平均分后再起吊, 以防主梁侧翻;枕木垛搭建一定要水平,基座宽度大小一定超过主梁宽度, 以防偏心受力后侧翻。

步骤四:拼装前框架梁1)摆放:用汽车吊或其它起重设备吊起前框架,对正主梁前端的鞍座;2)连接:插上销轴,插上开口销.此项施工应注意:拼接并框架,损伤人员再主衔上,一定要栓安全绳子或安全带;焊接并框架梁耳板一定要牢固.步骤五:拼装后上横梁1)摆放:用汽车吊或其它起重设备吊起后上横梁,摆放在末端梁节的横梁固定座上;2)连接:用螺栓进行了连接并紧固.此项施工应注意:用吊车起吊时, 吊车底座一定要垫平、垫实。

梁板安装安全技术交底百度模板

梁板安装安全技术交底百度模板

一、交底对象参与本次梁板安装施工的全体人员。

二、交底时间[具体日期] [具体时间]三、交底内容1. 梁板安装工程概况(1)工程名称:[工程名称](2)工程地点:[工程地点](3)工程规模:[工程规模]2. 梁板安装技术要求(1)梁板尺寸及标高要求:[具体尺寸及标高要求](2)梁板材质要求:[具体材质要求](3)梁板安装顺序及注意事项:[具体安装顺序及注意事项]3. 安全注意事项(1)个人防护用品:施工人员必须佩戴安全帽、安全带、防尘口罩、手套等个人防护用品。

(2)安全通道:施工过程中,确保现场安全通道畅通,不得堆放杂物。

(3)高处作业:高处作业人员必须系好安全带,并配备防坠器。

施工平台、脚手架等设施必须符合安全要求。

(4)机械设备:操作机械设备前,必须检查设备状态,确保设备正常运行。

设备操作人员必须具备相应的操作资格证书。

(5)电气安全:施工现场必须严格遵守电气安全规程,禁止私拉乱接电线,禁止在潮湿环境中操作电气设备。

4. 质量控制要求(1)梁板安装前,必须检查梁板质量,确保无裂纹、变形等缺陷。

(2)梁板安装过程中,严格控制梁板间距,确保安装牢固。

(3)梁板安装后,检查梁板平整度、垂直度,确保符合设计要求。

5. 应急措施(1)施工现场发生安全事故时,立即停止施工,组织人员撤离危险区域。

(2)及时报警,拨打急救电话,并采取相应的救援措施。

(3)事故调查:事故发生后,及时进行调查,分析事故原因,制定整改措施。

四、交底要求1. 施工人员应认真听取交底内容,并做好记录。

2. 施工过程中,严格遵守安全技术交底要求,确保施工安全。

3. 施工负责人应对施工人员进行安全技术交底,确保施工人员掌握安全知识。

4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。

五、交底负责人[交底负责人姓名][单位名称][联系电话][日期]备注:本安全技术交底内容仅供参考,具体施工过程中,应根据实际情况进行调整。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

京藏高速公路改扩建工程平罗至四十里店段第JZ9合同段项目经理部安全技术交底记录单位名称贵州省公路工程集团有限公司项目名称京藏9标交底时间交底级别三级具体施工部位接受交底人数作业班组桥梁施工班组作业位置安全技术交底内容梁板安装安全技术交底一、安装工艺梁板由预制场预制好后,由大型平板车运输至安装现场,预制场龙门吊配合人工将梁板装到平板车上,安装由两台吊车配合人工安装。

整个安装施工工艺如下:平整场地、预制板梁的运输、支座安装、预制板梁的安装。

二、本分项工程中存在的危险源危险源和危害因素:高处坠落、物体打击、机械伤害、交通事故。

1、吊装、运输梁板(1)、用龙门吊将梁板往平板车上吊装时、先要检查门吊的钢丝绳,吊钩(表面有裂纹、破口,变形,)的完好情况,然后再开始吊装。

(2)、梁板均采用现有特制的平板伸缩拖车运输。

装运时,应确保中间悬空,梁端用紧绳器锚固。

(3)、平板车在便道上运输时,时速不宜过快,宜控制在5km/h以内。

(4)、拖车沿施工便道运梁,运梁便道必须填平、压实,转弯半径不小于15米。

(5)、平板车拖斗之间必须栓保险绳,检查保险绳连接等装置是否完整和良好。

(6)、重车下坡应缓慢行驶,并应避免紧急刹车。

驶至转弯或险要地段时,应降低车速,同时注意过往的车辆及行人。

(7)、运梁时调查运输路线上挖、填、堆放材料等情况,提前予以清理。

2、架梁(用吊车架设空心板)(1)、吊车站脚吊装处,场地需平整、压实,保证有足够的承载能力;打脚时,要有足够的枕木或钢板铺垫。

(2)、每次吊装前必须认真检查钢丝绳、吊具。

检查钢丝绳是否有损伤,各紧固螺钉是否松动及皮带松紧程度是否适当,轮胎气压是否符合规定。

(3)、两台吊车起吊同一物体时,使两机的臂杆保持一定的距离,在专人统一指挥下,紧密配合,动作要协调一致,要保持同速提升或降落。

(4)、吊车驾驶员和指挥人员应按规定信号、手势进行联系,驾驶员、起重工必须听从指挥人员指挥,不得各行其是。

工作现场只许一名指挥人员指挥。

(5)、起重作业时,不准让起吊的货物从人的头上经过,起重臂和重物下方严禁有人停留,工作,禁止猛起吊,急转急落和突然制动。

(6)、起重物不得长时间悬在空中。

起吊物吊在空中时,驾驶员不得离开驾驶室。

(7)、吊装完成后,将吊车吊臂收回,锁好驾驶室。

(8)、在吊装梁板过程中,要拉好警戒带,作业半径内严禁站人。

三、安全技术要求和措施1、安全技术要求①钢丝绳采用卡联结,绳夹使用时,绳夹板应扣在钢丝绳的工作段上,U型螺栓扣在钢丝绳的尾段上。

②使用时每个钢丝绳夹都要拧紧,以钢丝绳压扁三分之一直径为宜。

③钢丝绳受力后要仔细检查绳夹紧固情况,必要时进行二次拧紧。

④为保证钢丝绳安全作业,在使用过程中不准超负荷,不能受力过猛过大,在使用中应使钢丝绳缓慢受力。

⑤制动轮的制动摩擦面不得有妨碍制动性能的缺陷或沾染油污。

2、安全技术措施①吊车司机要配专人操作,持证上岗,其他任何人不得上机操作。

②吊车纵向和横向移动要听从现场总指挥的信号,在没有得到移动的信号前不得移动吊车,以免造成安全事故。

③现场架桥施工人员要配戴好安全带和安全帽,穿防滑鞋。

④吊车运行时要配有专人负责观察运行轮,防止意外事故发生。

⑤吊车落梁时要有专人负责,观察落梁是否准确到位。

⑥出厂前要将梁底的灰浆、浮浆、胶条等杂物清除干净,支座要安装平整。

⑦定期对机械检查,出现问题时,不准施工。

四、安全注意事项1、梁架设在整个抬吊过程中,要统一指挥,互相密切配合,两台吊车的吊钩滑车组均应保持垂直状态。

2、绑扎构件的吊索绑扎方法应正确牢靠,所有起重工具应定期检查。

3、禁止在五级以上大风的情况下进行吊装作业。

4、起重吊装的指挥人员应持证上岗,作业时应与吊车司机密切配合,执行规定的指挥信号。

驾驶员应听从指挥,当信号不清或错误时,驾驶员可拒绝执行。

5、严禁起吊梁板长时间悬挂在空中,作业中遇突发故障,应采取措施将箱梁降落在安全的地方。

6、起重机的吊钩、吊环严禁补焊。

当吊钩、吊环表面有裂纹、严重磨损或危险断面有永久变形时应予以更换。

7、所有安全防护用具必须配备齐全。

施工人员进入架梁作业区必须佩戴好防护用具。

8、高处操作人员使用的工具和零配件等,应放在随身佩带的工具袋内,不可随意向下丢掷。

9、地面操作人员,应尽量避免在高空作业的正下方停留或通过,也不得在起重机的起重臂或正在吊装的构件下停留或通过。

10、构件安装后,必须检查连接质量,只有连接确实安全可靠,才能松钩或拆除临时固定工具。

11、设置吊装禁区,严禁与吊装无关的人员入内。

12、作业中发现起重机倾斜、支腿不稳等异常现象时,应立即使重物下降落在安全的地方,使起重机恢复稳定,以免造成起重机倾翻事故,不能使用紧急制动,下降时严禁制动。

13、吊车操作平稳,避免急剧回转或停止,换向时应在停稳后进行。

风险告知风险告知:防止高处坠落、物体打击、机械伤害、和其他伤害。

补充技术交底内容1、新工人进场后,班组负责人必须在24小时内通知项目部安全环保部,并将进场人员基本信息(身份证或复印件)报送安全环保部进行登记建档;未按时报送或发生安全事故的,一切责任由施工班组自行承担。

2、所有进场人员必须接受岗前安全教育及安全技术交底,未接受者,一律不得从事高空作业。

3、施工人员和班组负责人必须按要求做好个人安全防护,否则将安管理制度进行处罚。

4、施工班组必须注意现场用电安全,严禁私接乱拉的行为,配电箱必须随时关闭、上锁,横穿道路的用电线路必须架空、穿管或深埋,与金属接触的地方需进行绝缘。

5、施工班组人员在工作之余必须注意保证自身安全,严禁下河游泳、严禁到河边洗澡、洗衣服,钓鱼、捕鱼,严禁醉酒,严禁采食野生菌、水果,禁止一切探险活动,如违反上述规定,发生事故的,责任由施工人员自行承担。

6、发生工伤事故时,施工班组必须在12小时内将受伤人员基本信息(姓名、身份证号、受伤情况)报安全环保部,如因施工班组未及时上报造成无法进行保险理赔的,责任由施工班组自行承担,现场技术员及安全员必须将事故现场图片资料及人员受伤情况的图片报送安全环保部。

应急救援知识1、心肺复苏术心肺复苏术是当呼吸和心跳停止时,合并使用人工呼吸机胸外挤压法进行急救的一种技术。

●人工呼吸是对呼吸停止的患者进行紧急呼吸复苏的方法。

(1)使伤员仰卧,松解腰带和衣扣,清除其口腔内异物等。

(2)用头部后曲仰卧等徒手的方法开放气道,捏紧患者的鼻孔,深吸一气,对住伤员口用力吹气,然后离开,同时松开捏鼻孔的手。

(3)反复吹气,同时观察伤员胸部是否有起伏。

●胸外心脏按压法:由于电击、窒息或其他原因所致心搏骤然停止,应使用胸外心脏按压法进行抢救。

(1)将伤员仰卧在地上,将伤员头部后仰,救护人员跪于病人右侧,面对伤员。

(2)将手掌置于伤员胸骨下端(胸骨的下1/3或剑突上2横指的胸骨体部),右手置于左手上,两肘直伸,用上半身的重量作用于胸骨产生压力。

(3)按压的深度以胸骨下陷3-5cm为宜,一次按压完毕手的位置保持不变,上臂放松。

(4)每分钟挤压80-100次,在进行心脏挤压的同时,还可以进行人工呼吸。

一般做30次胸外心脏挤压,做2次人工呼吸。

2、触电急救●急救步骤(1)及时使触电者迅速脱离电源。

(2)根据伤者情况迅速采取人工呼吸或人工胸外挤压法进行抢救。

(3)触电后容易导致“假死”状态,应争取抢救时间,不放弃抢救。

●使触电者脱离电源方法(1)拉闸:迅速拉下刀闸,或拔出电源的插头。

(2)拔线:若电闸一时找不到,应使用干燥的木棒或木板将电源拔离触电者。

(3)隔离:若电线被触电者抓在手里或粘在身上拨不开,可设法将干木板塞到其身下,与地隔离。

(4)砍线:使用有绝缘柄的斧子砍断电箱。

砍断后注意线头处理,以免重复伤人。

3、创伤救护(1)由于撞击、坠落、挤压、穿刺、拖拉造成人体闭合性、开放性创伤,骨折、出血、休克、失明等的现场自救互就。

(2)现场救护的基本方法一般为:止血、包扎、固定、搬运等。

a.止血:可采用压迫止血法、止血带止血法、加压包扎止血法。

b.包扎:经过止血后,就要立即用急救包、纱布、绷带或毛巾等包扎起来。

c.固定:如果伤员的受伤部位发生了骨折,必须利用一切可以利用的条件,迅速、及时而准确地用木板对受伤处进行临时固定,然后立即送往医院救治。

处置措施一、现场发生事故时,立即向现场负责人报告,如无负责人在现场,立即向项目部安全部报告,报告时要说明:地点,伤情、人数、经过。

二、项目部安全部立即向项目领导汇报,并立即赶到现场对事故进行处理。

三、到达现场后,根据情况,立即安排将受伤人员送往医院进行救治。

一级安全技术交底人签名项目总工交底时间接受交底人员签名工程技术及质量部项目工区安全环保部二级安全技术交底人签名工程技术及质量部交底时间项目工区安全环保部接受交底人员签名技术员专职安全员施工班组负责人三级安全技术交底人签名施工班组负责人交底时间接受交底人员签名施工人员。
