万科模板技术交底记录
模板工程监理技术交底

万科·朗润园项目1#、2#楼、10#楼模板工程监理技术交底“百年大计,质量第一”,为了确保1#楼2#楼模板工程施工能优质顺利进行,根据建设工程相关的法律、法规、规范、标准及强制性条文的相关规定,特做如下监理技术交底,望施工项目部在施工过程中严格遵照执行:一、质量事前控制:施工单位应从以下方面做好模板施工质量事前控制工作:1、“人”:施工承包单位应当建立健全施工现场的质量管理体系、质量保证体系、技术管理体系,所有技术作业人员必须持证上岗。
2、“机”:施工单位应当配备必要的施工作业机械,对进场或出场的施工机械设备均应向监理工程师报送“设备报验申请表”,并建立好完整的机械设备台帐;应配备必要的办公设备及质量控制与检测设备,特别是质量控制与检测设备必须向监理工程师报送“年检合格证明书”。
3、“料”:凡用于本工程的一切建筑材料,施工单位购买时必须满足“施工合同”的约定,并及时向监理部报送材料“三证”。
4、“法”:施工单位必须编制模板工程专项施工方案。
5、“环”:施工单位必须为施工技术人员及民工创造良好的管理环境及施工作业环境,特别是施工施工单位必须向施工作业人员提供必备的安全防护措施。
二、施工过程质量控制:1、验线:施工单位自行放出施工轴线标高控制线,并做好记录,对于主控轴线应进行严格保护,在模板正式安装前必须向监理工程师申请钢筋隐蔽检查,检查合格签署意见后方可关模。
2、材料报验:材料进场后,施工单位资料员应及时收集材料相关资料,并向监理机构书面报验,以便控制模板的质量。
3、模板安装完成后监理将检查轴线标高,检查模板安装质量,检查支模体系是否牢固刚度是否达到要求。
三、施工资料:施工单位应及时收集、整理施工资料,做到资料与施工进度同步。
其它未尽事宜参照现行施工验收规范。
四、附件:主体结构模板施工技术交底一、施工准备(一)作业条件1、板设计:根据工程结构型式和特点及现场施工条件,对模板进行设计,确定模板平面布置,纵横龙骨规格、数量、排列尺寸,柱箍选用的型式和间距,梁板支撑间距,梁柱节点、主次梁节点大样。
技术交底记录范文

技术交底记录范文一、交底目的与背景本次技术交底的目的是为了向相关人员提供所需的技术知识,并确保他们在工作过程中能够充分理解和应用这些技术知识。
本次交底的背景是我们团队正在进行一个新项目的开发,需要将相关技术知识传授给新成员,以便他们在项目中能够顺利地进行开发工作。
二、交底内容1.项目背景和目标:首先要向相关人员介绍该项目的背景和目标,包括该项目的主要功能和预期效果。
同时要向他们介绍所需的技术知识和工具等。
2.技术要求和标准:明确该项目的技术要求和标准,以便相关人员在完成任务时能够按照标准进行操作。
3.技术知识:逐一介绍与该项目相关的技术知识,包括但不限于以下内容:(1)编程语言:介绍项目所需的编程语言,包括基本语法和常用库函数等。
(2)数据库:介绍项目所使用的数据库,包括数据库的概念、基本操作和性能优化等。
(3)网络通信:介绍项目中涉及的网络通信技术,如HTTP、TCP/IP等,以及相应的通信协议和常用工具。
(4)安全性:介绍项目的安全性要求和相关的安全技术,如加密算法、防火墙等。
(5) 前端开发:介绍前端开发所需的技术,如HTML、CSS、JavaScript等,以及相关的前端框架和工具。
(6) 后端开发:介绍后端开发所需的技术,如Java、Python等,以及相关的开发框架和工具。
(7)软件测试:介绍软件测试方法和技术,包括功能测试、性能测试、安全测试等。
4.案例分析:通过具体的案例分析向相关人员展示如何将所学的技术知识应用到实际项目中。
提供一些具体的示例和练习题,以加深他们的理解和运用能力。
5.问题答疑:在交底过程中,鼓励相关人员提出问题。
通过解答问题,加深他们的理解,并提高交底的效果。
三、交底方法和过程1.分发资料:在交底开始前,将相关资料分发给相关人员,包括项目的技术文档、相关书籍和学习资料等。
2.课堂讲解:组织技术交底的课堂讲解,由技术负责人进行讲解,并结合PPT、实例演示等方式进行。

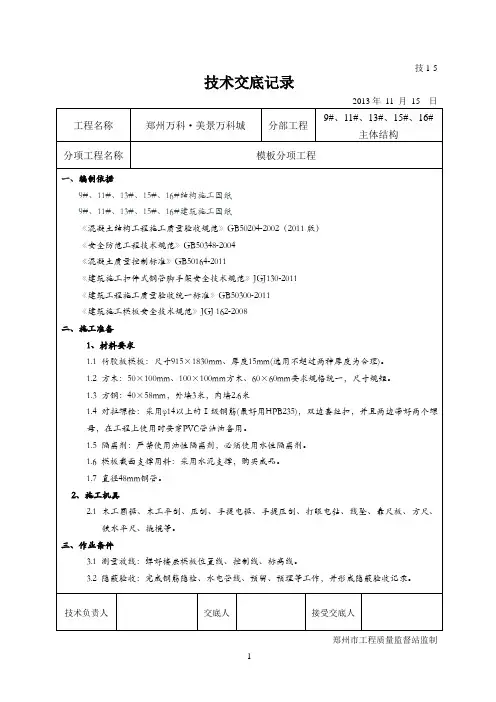

住宅楼主体结构模板分项工程技术交底记录

技术交底记录2013年11 月15 日工程名称郑州万科·美景万科城分部工程9#、11#、13#、15#、16#主体结构分项工程名称模板分项工程一、编制依据9#、11#、13#、15#、16#结构施工图纸9#、11#、13#、15#、16#建筑施工图纸《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)《安全防范工程技术规范》GB50348-2004《混凝土质量控制标准》GB50164-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑工程施工质量验收统一标准》GB50300-2011《建筑施工模板安全技术规范》JGJ 162-2008二、施工准备1、材料要求1.1 竹胶板模板:尺寸915×1830mm、厚度15mm(选用不超过两种厚度为合理)。
1.2 方木:50×100mm、100×100mm方木、60×60mm要求规格统一,尺寸规矩。
1.3 方钢:40×58mm,外墙3米,内墙2.6米1.4 对拉螺栓:采用φ14以上的Ⅰ级钢筋(最好用HPB235),双边套丝扣,并且两边带好两个螺母,在工程上使用时要穿PVC管沾油备用。
1.5 隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。
1.6 模板截面支撑用料:采用水泥支撑,购买成品。
1.7 直径48mm钢管。
2、施工机具2.1木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平尺、撬棍等。
三、作业条件3.1 测量放线:弹好楼层模板位置线、控制线、标高线。
3.2 隐蔽验收:完成钢筋隐检、水电管线、预留、预埋等工作,并形成隐蔽验收记录。
技术负责人交底人接受交底人技术交底记录2013年11 月15 日工程名称郑州万科·美景万科城分部工程9#、11#、13#、15#、16#主体结构分项工程名称模板分项工程3.3施工缝清理、剔凿完毕。
技术交底记录.2docx

二.施工方法、基坑护坡方案设计
根据施工现场的具体情况及有关的土层情况,该工程采用大开挖方法施工。按建筑物的外围轴线尺寸加宽1.0米作为基坑开挖的基准线,并撒出白灰线作为标志。挖出的土方全部外运六号地块弃土场,存放好土回填用。
本工程的边坡设计是以基坑开挖深度自然地面下为-1.2M-1.50M左右.为基准进行设计的,桩基承载力特征值按800KN/M2考虑。预留施工工作面宽度为1.0M。按1:0.5自然放坡。
技术交底记录
年月日no2
工程名称
天洋万科一期二标段项目
分部工程
地基与基础
分项工名称:机械土方开挖工程
交底内容:
(4) 夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(5)开挖低于地下水位的基坑(槽)管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖。
4.计划工期:10天
技术负责人
交底人
接受人
1.机械行走路线
东、西两地块采取由北至南、由南至北的行走路线路线开挖。三号地块从18#楼开挖行走路线为18#-19# -15# -14# -10# -11#楼。四号地块从16#楼开挖行走路线为16#-17#-20#-21#楼
2.基底持力层预留200mm做保护层,可以人机配合清土避免扰动土层。
3.土方回填时,用反铲和自卸车运到基坑,分层碾压夯实。
模板方案交底

万科四季花城5-6#楼模板工程施工方案(交底)审核人:吉哲编制人:卢罡编制时间:2004年3月5日辽宁金帝建设集团万科四季花城5-6#楼模板工程施工方案审核人:吉哲编制人:卢罡编制时间:2004年3月5日辽宁金帝建设集团模板工程施工方案本工程万科四季花城5-6#楼,六层砖混结构,现浇斜屋顶,±0.00以下部分在2003年下半年已完成。
今年所要完成的是±0.00以上主体及装饰工程。
砼的强度等级为C25,矩形柱、洞口边柱及楼板采用清水砼法施工,按要求采取双层模板施工方案,模板为10mm厚的竹模板;非清水砼部分采用钢模和木板模进行施工。
本建筑物建筑面积为6548m2,根据模板配料计算相关材料用量。
(1)\竹模: S=1400m2 (471张规格为1220*2440*10mm)(2)、钢模:S=238m2一、楼板模板本工程±0.00以上顶棚按清水砼标准施工,基础部位用钢模板,柱、梁、板采用复合大板支模。
采用φ48×3.5钢管做模板支撑横管。
因为本工程层高为2.8米,支撑间距不宜大于1.5米,所以,支承立柱间距取1.2米,一层梁板支撑下必须铺设50mm厚跳板,以防回填土沉陷,上下楼层间模板支撑要对位。
模板使用前拆模后均应修整清理,刷好隔离剂,分规格堆放好。
模板投入量:柱2层、梁2层、板2层、支顶2层,悬挑部位二层。
配模施工方案见附图。
对于跨度超过4mm的梁板,按1/1000-3/1000要求起拱。
要采用足够的摸板支撑,且支撑立柱间采用两道横向拉结,以保证模板具有足够强度、刚度和稳定性。
板模施工如图所示:二、柱模支法柱模的安装顺序是:安装前检查→模板安装→检查对角线长度差→安装柱箍→全面检查校正→整体固定柱头找补:本工程中层高为2.8米,所以柱定形模板较高,支设时分两部分固定,即在柱模中间部分加设斜支撑,四面均设进行稳固,柱模板其顶部用φ6.5筋进行拉设加固,其与地连接端加紧线器,进行松紧调整。
模板工程技术交底记录

模板工程技术交底记录一、项目背景本次模板工程位于某市某区,总建筑面积约为XXXX平方米。
该项目为高层住宅楼,共分为地上XX层和地下X层,主要包括住宅单元、公共设施以及室外景观等。
为确保施工质量和工程进度,进行模板工程技术交底是必要的。
二、交底人员本次交底由以下人员参与:1. 项目经理:XXX2. 施工队长:XXX3. 模板工程专责:XXX4. 监理工程师:XXX三、交底内容1. 模板工程的施工原理和方法1.1 模板工程的定义和作用模板工程是指在建筑施工过程中,用于支撑混凝土浇筑的临时结构。
其主要作用是保持混凝土的形状和尺寸,确保施工质量和结构稳定性。
1.2 模板工程的施工步骤(1) 模板制作:根据设计图纸和工程要求,制作模板板材和支撑结构;(2) 模板安装:按照施工顺序和要求,将模板板材和支撑结构安装到指定位置;(3) 模板调整:根据实际情况,进行模板的调整和修正;(4) 模板检查:对已安装的模板进行检查,确保其稳定性和质量;(5) 模板拆除:在混凝土达到强度要求后,拆除模板。
2. 模板工程的材料和设备2.1 模板板材模板板材通常采用胶合板、钢模板等材料,具有一定的强度和刚度,能够承受混凝土的压力和重量。
2.2 模板支撑结构模板支撑结构包括支撑柱、支撑梁、支撑架等,用于支撑和固定模板板材,保证模板的稳定性和安全性。
2.3 模板安装设备模板安装常用的设备有吊篮、脚手架、升降机等,用于将模板板材和支撑结构安装到指定位置。
3. 模板工程的质量控制3.1 模板板材的质量控制(1) 选择合格的模板板材,检查其表面平整度和板材强度等指标;(2) 在使用前进行检查,确保模板板材无损伤和变形;(3) 防止模板板材受潮、变形或破损,保证其使用寿命和质量。
3.2 模板安装的质量控制(1) 模板安装前,检查支撑结构的稳定性和垂直度;(2) 模板安装过程中,严格按照设计要求和施工规范进行操作;(3) 模板安装后,进行检查,确保模板的平整度和固定性。
万科木工实测实量技术交底

万科木工实测实量技术交底支模架搭设楼板立杆纵横间距〈1.2m,立杆距离墙、柱、梁、板应≤400mm楼板第一排立杆距墙柱≤400mm,方钢距阴角≤100mm楼板模板方木间距≤200mm,立杆顶托旋出长度≤250mm梁底小横杆间距≤500mm,扫地杆按规范搭设梁柱配模柱子板配模要按施工图设计尺寸进行配制,确保柱子截面尺寸梁底与梁侧板按施工图设计尺寸进行配制,误差不能超过3mm支模控制梁底放置的标高要与施工图相符,放置梁底时要用线锤精确吊至与结构样线在垂直方向上重合误差≤3mm,并且要保证梁底不弯曲上梁侧板时要注意保证侧板的垂直以及开间尺寸误差≤3mm,梁侧板上好同一功能间水平高差≤5mm精确按施工图尺寸进行平板的铺设工作,尽量把小板放置在开间的中间部位,平板木方间距≤200mm,木方离梁边距离应≤150mm,小板部位有必要时木方应加密,同一功能间平板水平高差≤10mm在平板铺设过程中要保证梁侧板垂直的情况下方能进行模板的钉制,同时控制开间的准确性在有柱角或剪力墙的部位,平板开口时要保证锯制的角度为90度,且铺设时要与结构定位线垂直方向上重合柱子、板、墙合模之前要先检查是否有水泥支撑,水泥支撑摆放是否合理、模板尺寸、摆放是否合理,有耳朵部位模板能通则通,柱子、板、墙定位时要用红外线,根据定位线与梁底进行垂直方向上的调整定位误差≤4mm加固梁与剪力墙交接处或板与板拼缝处木方或方钢要压至接缝处大于50mm当梁≥600时须另设对拉螺杆墙、柱侧模方钢或木方中到中间距≤200mm,下部离地50mm,上部离板、梁底≤50mm,且设5排螺杆或抱箍间距≤500mm,第一排螺杆或抱箍离地≤150mm,最顶排≤300mm或提至梁底墙、柱侧模拼接,小块模板必须设置在中部拼缝,不允许在顶部或底部拼接梁底加固木方要伸至梁与柱交接处,步步紧间距≤500mm,梁头部位加密间距≤300mm,加密长度≥600mm在成型过程中班组要做到自检自查自纠在浇筑混凝土之前要班组配合进行全面的复核与整改,整改到位方能进行浇筑,浇筑过程中班组要配合浇筑过程的控制工作1、拆模不宜过早,避免降板处、楼梯踏步等高差处破损严重。
高支模安全技术交底

高支模安全技术交底(2)安装模板应按工序进行,当模板没有固定前,不得进行下一道工序作业。
严禁运用拉杆、支撑攀登上下。
(3)支模时,支撑、拉杆不准连接在门窗、脚手架或其它不稳定的物件上。
在混凝土浇灌过程中,要有专人检查,发现变形、松动等现象,要及时加固和修理,避免塌模伤人。
(4)在现场安装模板时,全部工具应装入工具袋内,避免高处作业时,工具掉下伤人。
(5)二人抬运模板时,要互相配合,协同工作。
传送模板、工具应用运输工具或绳子绑扎牢固后升降,不得乱扔。
(6)安装楼面模板遇有预留洞口底地方,应作临时封闭,以防误踏和坠物伤人。
(7)安装楼面模板,在下班时对已铺好而来不及钉牢的定型模板或散板、钢模板等,应拿起堆放稳妥,以防事故发生。
(8)切割木模板的圆盘锯必须设立防护罩,负责切割作业的人员应严格恪守操作规程,对于长宽木板的切割必须要有两人配合方可操作,操作中还应注意防尘。
(9)对切割余下的边角余料应堆放整洁,并做到长料长用,短料短用,节省用料。
(10)碰到 6 级或6 级以上强风时,严禁安装模板。
(1)应恪守高处作业安全技术规范有关规定。
(2)架子作业时,必须戴安全帽,系紧安全带,穿工作鞋,戴工作卡,铺脚手架不准马虎操作,操作工具及零件放在工具袋内,搭设中应统一指挥,思想集中,互相集中,互相配合,严禁在脚手架搭设过程中,嘻笑打闹,材料工具不能随意乱抛乱扔,吊运材料工具的下方不准站人。
(3)凡遇六级以上大风、浓雾、雷雨时,均不得进行高空作业,特别是雨后施工,要注意防滑,对脚手架进行经常检查,凡遇大风或停工段时间再使用脚手架时,必须对脚手架进行全方面检查,如发现连接部分有松动,立杆、大横杆、小横杆、顶撑有左右上下位移,铁丝解除,脚手板断裂、跷头等现象,应当及时的对其进行加固解决。
(4)立杆应间隔交叉有同长度的钢管,将相邻立杆的对接接头位于不同高度上,使立杆的单薄截面错开,以免形成单薄层面,造成支撑体系失稳。
(5)扣件的紧固与否符合规定,可使用矩扳手实测,要 40~65N.m 过小则扣件易滑移,过大则会引发扣件的铸铁断裂,在安装扣件的时候,全部扣件的开口都必须向外。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技术交底记录
工程名称大连万科魅力之城1.2期交底部位A1-16#、18#、59#-62#楼分项工程名称模板工程交底日期2009-3-1
交底内容:
一、材料要求
1、竹胶板模板尺寸为:1220×2440mm,厚度12mm。
2、方木尺寸:50×80mm,要求规格统一,尺寸规矩,表面平直。
3、穿墙螺栓:采用Φ12以上Ⅰ级钢筋,两端套丝扣。
二、模板安装
1、模板安装应按编制的模板设计文件和施工技术方案施工,模板及其支架应具有足够的承载能力,刚度和稳定性,能可靠的承受浇注混凝土的重量、侧压力及施工荷载,不变形、不出现倾覆和失稳。
2、模板轴线放线后,应有专人进行技术复核无误后方可支模。
3、模板安装的根部及顶部应设标高标记,并设限位措施,确保标高尺寸准确。
4、支模时应拉水平通线,设竖向垂直度控制线,确保横平竖直,位置正确。
5、柱子支模前必须先校正钢筋位置。
成排柱支模时应先立两端柱模,在底部弹出通线,定出位置并兜方找中,校正与复核位置无误后,顶部拉通线,再立中间柱模。
柱箍间距按柱截面大小及高度决定,一般为400~500mm,第一道柱箍离楼面距离为200mm。
根据柱距选用剪刀撑,水平撑及四面斜撑撑牢,保证柱模模板位置准确。
支撑钢管立杆与底板、楼板接触面必须垫木板,楼层上下管架要对正。
管架、扣件安装、拆卸要轻拿轻放,保护成品地面。
6、对跨度大于4m的梁、板,其模板应起拱,起拱高度符合设计要求,设计无要求时,起拱高度为跨度的1/1000~3/1000。
悬挑构件需待混凝土强度达到100%,方可拆除支撑。
7、梁模板上口应设临时撑头,侧模下口应贴紧梁底模或墙面,斜撑于上口钉牢,保持上口呈直线;当梁高超过750mm时,梁侧模板应加穿梁螺栓加固。
8、施工中应防止梁身不平直、梁底不平及下挠、梁侧模涨模、局部模板潜入柱梁间等现象出现。
9、梁柱节点连接处一般下料尺寸略缩短,采用边模包底模,接缝应严密,支撑牢靠,发生错位及
技术交底记录
工程名称大连万科魅力之城1.2期交底部位A1-16#、18#、59#-62#楼分项工程名称模板工程交底日期2009-3-1
时纠正。
10、墙模板立缝、角缝应设于木方和多层板所形成的企口位置,以防漏浆和错台。
墙模板的水平缝背面应加木方拼接,组装模板拼缝用腻子补平。
11、楼板模板安装厚度要一致,搁栅木料要有足够的强度和刚度,搁栅面要平整。
防止板中部下挠,板底混凝土面不平的现象。
12、无论是新配制的模板,还是使用已清除了污、锈待用的旧模板,在使用前必须涂刷脱模剂,严禁脱模剂沾污钢筋和混凝土接茬处。
13、固定在模板上预埋件、预留孔和预留洞,应按图纸要求逐个核对其质量、数量、位置,不得遗漏,并安装牢固。
14、安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架的立柱应对准,应铺设垫板。
15、模板接头处严禁用编织袋乱堵乱塞。
模板安装后实测项目的尺寸应符合规范要求。
16、模板安装中严禁锯末、杂物拌入梁板及墙内。
浇注混凝土过程中应有专人看护模板。
17、由于本工程混凝土表面为清水砼,其质量要求严格,具体标准见下表
允许偏差
序号项目允许偏差(㎜)
1 轴线位置 3
2 底模上表面标高 3
基础±10
3 截面尺寸
柱、墙、梁+2,—3
全高≤5m 3
4 层高垂直
全高>5m 8
5 相邻两板表面高低差 1
6 表面平整度(2m长度上) 3
技术交底记录
工程名称大连万科魅力之城1.2期交底部位A1-16#、18#、59#-62#楼分项工程名称模板工程交底日期2009-3-1
7 预埋钢板中心线位移 3
8 预埋管顶留孔中心线位移 3
9 预埋螺栓
中心线位移 2
外露长度+10,—10
10 预留洞
中心线位移10
截面内部尺寸+10,—0
三、模板拆除
1、拆除模板前必须填写拆模申请,经项目部同意后方可拆模。
2、侧模拆除时的混凝土强度,应保证构件表面不变形其表面及棱角完整不受损伤。
3、拆模后,构件表面模板拼缝处不规则部分,必须用角磨机打磨平整。
4、底模及支架拆除时的混凝土强度应符合设计要求,当设计无具体要求时,混凝土强度应符合一下规定:
构件类型构件跨度(m)
达到设计的混凝土立方体抗压强度
标准值得百分率(%)
板
≤2 ≥50 >2,≤8 ≥75 >8 ≥100
梁、板、壳
≤8 ≥75
>8 ≥100 悬臂构件—≥100
5、模板拆除时,不应对楼层形成冲击荷载。
拆除的模板和支架应分散堆放并及时清运。
四、应注意的质量问题
技术交底记录
工程名称大连万科魅力之城1.2期交底部位A1-16#、18#、59#-62#楼分项工程名称模板工程交底日期2009-3-1
1、柱模:防止炸模,造成断面尺寸鼓出,漏浆,混凝土不密实或蜂窝麻面。
防治措施:
(1)对拉螺栓直径间距、竖楞的间距及围檩间距必须满足模板设计要求。
(2)四周斜撑要牢固。
(3)成排柱模支模时,应先立两端柱模,校直和复核位置无误后,顶部拉通长线,再立中间柱模。
2、墙模:防止炸模,倾斜变形,墙体厚薄不一,墙面高低不平,墙根跑浆、露筋。
防治措施:
(1)对拉螺栓直径间距、竖楞的间距及围檩间距必须满足模板设计要求。
(2)四周斜撑要牢固。
(3)两片模板之间,应根据墙的厚度用竹管作撑头,以保证墙体厚度一致,有防水要求时,应采用焊有止水片的螺栓。
(4)模板面应涂有隔离剂。
3、梁模:防止梁身不平直,梁底不平及下挠,梁侧模炸模,局部模板嵌入柱梁间,
拆除困难的现象。
防治措施:
(1)梁侧模必须拉线通直后固定,梁侧模必须有压脚板,若梁高超过75cm,应加拉紧螺栓及钢管围檩。
(2)梁底支撑间距应满足模板设计要求,能保证在砼重量和施工荷载作用下不变形,梁底模应起拱。
(3)支梁木模时应遵守边模包底模的原则,梁模与柱模连接处,应考虑模板吸湿后长向膨胀的影响,下料尺寸一般应略为缩短,使混凝土浇筑后不致嵌入柱内。
(4)混凝土浇筑前,充分用水浇透。
4、板模:防止板中部下挠,板底混凝土面不平现象。
技术交底记录
工程名称大连万科魅力之城1.2期交底部位A1-16#、18#、59#-62#楼分项工程名称模板工程交底日期2009-3-1防治措施:
(1)搁栅面要平整,并有足够强度和刚度。
(2)板模按规定起拱。
(3)支撑系统符合规定保证项目要求。
四、工程处罚条例
1、模板拆模后,实测混凝土平整度、垂直度和几何尺寸超差及时修改,每处罚款200元。
2、拆除模板后,发现混凝土柱、墙板实际轴线位置与图纸轴线位置超出允许偏差,每处罚款500元。
3、模板支承不牢造成墙、柱、梁板严重涨胎,垂直度、平整度严重超差,影响后续装饰工程而需要重新处理的,每处罚款2000元和相应的材料损失。
4、因模板施工造成混凝土结构层标高与图纸设计标高不符,每处罚款1000元,并相应承担经济责任。
5、模板接头处用编织袋、塑料布乱堵、乱塞,发现一处罚款200元。
6、梁、柱节点处不规范截面尺寸超差,每处罚款100元,并且立即整改,直到达到质量标准为止。
7、按图纸要求固定在模板上的预埋件,预留孔洞的质量、数量、位置、有偏差或遗漏或变形,偏移的,每处罚款500元。
8、混凝土强度未达到设计要求,私自拆除模板和支撑,使主体结构出现隐患的,每处罚款2000元。
9、拆除模板时野蛮施工,破坏混凝土边角及表面造成裂缝的,每处罚款1000元,边角遗漏模板不干净,每处罚款100元。
10、混凝土浇筑过成中无专人看护模板,或看护不负责、脱岗的每发现一人罚款100元。
11、拆完模板的作业区必须场清,废料按工地要求运到地面指定位置,工地负责运走。
如果班组无力施工,则有工地负责清理。
按建筑面积每㎡1.5元从该班组工程款中扣除。
技术交底记录
工程名称大连万科魅力之城1.2期交底部位A1-16#、18#、59#-62#楼分项工程名称模板工程交底日期2009-3-1
12、随便拆卸脚手架的架杆、扣件和绑固材料、防护设施的;任意从高处往下投仍物件和建筑垃圾的;吊运危险、超长、杂乱物件不采取安全措施的或单绳起吊的予以200元/人次的罚款。
13、现场用手把锯下料的每次罚款100元。
14、现场乱截木方的每根10元。
15、现场梁、板的模板背楞木方必须立放,发现每次罚款200元。
16支撑脚手架系统与楼板及砼墙面接触部位必须加垫板。
发现每处罚款100元。
未尽事宜请及时与交底人联系!如与上级有关规定相抵触,按上级规定执行。
技术负责人:交底人:接收人:。
