施工日志填写规定
施工日志填写要求

施工日志填写要求一、填写内容1.气候、气温情况气候填写:晴、阴、雨、多云等情况;气温填写:应注明最高及最低温度。
2.记录施工过程中的停电、停水以及机械设备事故的发生情况及分析处理等情况。
3.记录施工部位,写明分部分项名称及轴线位置等施工部位的填写,采用“/”作为纵横轴线的分隔线,将阿拉伯数字填写在“/”前,将英文字母填写在“/”后,英文字母不得小写,例如:5~11/M~1/U,不得使用流水段的名称代替施工部位。
4.记录当日施工内容出勤人数(应为出勤总人数)首先对每一施工分项按照阿拉伯序号填写,序号竖向应当对齐。
明确分项工程名称,采用何机械作业,班组以班组长的姓名和分项工种作为班组代号,并写明作业人员数量、作业内容等。
5.记录主要材料的进场及送检情况材料进场、:应注明材料的名称、数量及生产厂家,以及与之相对应的取样情况,是否合格可否使用等。
6.记录混凝土、砂浆试块制作:应注明所做试块部位、组数及编号等。
8.技7.记录混凝土浇筑的试块制作及取样组数情况。
术交底:应写明当天的工序技术交底情况和技术交底的名称及编号。
9.记录施工在紧急情况下采取的措施和施工方法。
10.质量检查及隐蔽工程验收:应主要记录现场质量控制和验收情况并注明验收部位,同时应注意注明隐蔽验收记录的编号。
11.安全情况简述:主要记录安全检查、安全教育等情况(安全教育应写明时间、地点、参加人员、简要内容等)。
二、施工日志填写注意事项首先应明确的是施工日志是竣工资料的一部分,有较为严格的填写要求和规定,因此,施工日志的填写应引起足够的重视。
1.施工日志中注意不得出现不符合规范的术语,例如:“#墩柱”应当填写“#立柱”,“施工缝剔凿”应当记录为“施工缝凿毛”等。
2.施工日志不得出现漏项和漏记,记录内容必须保持与施工同步,不得出现写“回忆录”的现象。
3.施工日志必须用碳素墨水笔填写,字迹要工整清晰,不得出现涂抹、涂改、勾画、圈点、污染等现象,并应当保存完好,不得出现破损、缺页,以免影响存档。
工程施工日志如何填写

工程施工日志如何填写工程施工日志如何填写工程施工日志应该按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日志的连续性、完整性。
施工日记应由栋号工长记录。
下面是由店铺为大家分享工程施工日志填写方法,欢迎大家阅读参考。
首先要弄懂记录施工日记的基本要求1、施工日记应按单位工程或合同段记录。
2、记录时间:从开工到竣工验收时止。
3、逐日记载不许中断。
4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。
5、施工日记应由现场技术人员或质检人员记录。
其次要清楚施工日记应记录的内容施工日记的.内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。
1、基本内容:1)日期、星期、气象、温度。
2)施工部位。
施工部位应将分部、分项工程名称和工序等写清楚。
3)出勤人数、操作负责人。
出勤人数一定要分工种记录,并记录工人的总人数。
2、工作内容:1)当日施工内容及实际完成情况。
2)施工现场有关会议的主要内容。
3)有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。
4)建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。
3、检验内容:1)隐蔽工程验收情况。
应写明隐蔽的内容、分项工程、验收人员、验收结论等。
2)试块制作情况。
应写明试块名称、试块组数。
3)材料进场、送检情况。
应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。
4、检查内容:1)质量检查情况:当日砼浇注及成型、钢筋安装及焊接等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。
2)安全检查情况及安全隐患处理(纠正)情况。
3)其他检查情况,如文明施工及工地现场管理情况等。
5、其他内容1)设计变更、技术核定通知及执行情况。
2)施工任务交底、技术交底、安全技术交底情况。
3)停电、停水、停工情况。
建筑施工日志填写规范要求

建筑施工日志填写规范要求建筑工程是一个复杂的系统工程,它不仅需要严格的执行设计方案,遵循建筑标准,还需要建筑施工日志来记录工程实际施工情况,为后续的工作提供参考和依据。
在施工日志的填写方面,必须遵守一定的规范要求。
本文将就建筑施工日志的填写规范要求进行介绍。
一、施工日志的目的施工日志是建筑工程施工管理人员进行施工管理的必备工具,主要通过记录施工日期、施工内容、现场情况、工作人员情况等方面来达到以下几个目的:1.记录施工现场实际情况,保证工程的质量和安全;2.为后续工作提供依据和参考,比如施工工序调整、问题追踪、资料准备等;3.便于与设计文件、批准文件、验收文件和规范等进行比对,确保工程符合相关标准和法规的要求。
二、施工日志的填写要求1.施工日期施工日期是施工日志记录的首要内容,必须在每个工作日即时填写,确保准确无误。
施工日期应写明年、月、日,建议写出星期几,方便统计和查询。
2. 施工内容施工内容是描述当天施工工序的内容,包括施工范围、任务要求、质量标准、工艺要求、验收标准等。
施工内容的描述应准确明确、简洁清晰、便于理解。
3.现场情况现场情况主要包括施工现场的气象条件、环境条件、土地情况、运输情况、材料情况和设备情况等。
这些方面的情况都对施工过程具有重要的影响,应该尽可能详细地记录下来。
4.工作人员情况工作人员情况包括当天参与施工的人员名单、工作人员的职务和工作内容等方面的情况。
其中,工作人员的工作内容应该与施工内容相匹配,说明个人的岗位职责和实际工作情况。
5.施工过程的照片、图纸、记录单对于特殊施工过程或关键节点,应当有照片、图纸和记录单等证据记录下来,以便后续的审核和验收。
三、施工日志的管理要求1.时效要求施工日志一般是按照施工工序顺序填写,每天及时更新。
对于有些特殊情况,更要做到及时记录和及时更新施工日志,如工作意外事故、质量问题等。
2.存档要求施工日志是建筑施工过程中重要的记录工具,它记录着工程的全部实际情况,因此施工日志要做好归档管理,以备使后续的相关人员能够方便查找和使用。
施工日志填写标准

施工日志填写标准第一篇:施工日志填写标准施工日志填写标准一、施工日志是重要的工程施工技术履历挡案,应按单位或单项工程分别单独填写,并纳入竣工文件。
不得几项工程混合或交叉填写。
二、施工日志由工程(点)负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹要工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。
三、施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追溯性。
与工程施工和质量形成无关的内容不得写入其中。
四、填写内容至少应包括以下内容:1、在首页上单独描述本工程的基本概况,主要包括设计概括、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。
2、按照施工先后顺序如实记录工程形成的全过程:(1)施工期内每日的天气状况、施工方法、劳动力布置、机械配置、施工操作、施工进度和工程地质变化情况。
(2)相关工作记录,如现场取样、检测、测量、技术交底等,并应与相关资料进行现场核对,防止差、错、漏、缺、误记现象,确保相关资料的一致性。
(3)工序检查、隐蔽工程检查验收情况及检查验收结论。
(4)每日使用的主要材料规格、数量及检测结果。
(5)施工中遇到的重大技术问题,变更设计、主要工程材料代用等所采取的主要措施和效果记录。
(6)施工中发生的工程质量事故和处理改进情况记录。
(7)停工及原因(停工期间重要事件应记录)。
(8)上级人员检查时提出的有关质量要求、发现问题及相关指令,施工中存在的问题及整改情况。
(9)施工中采用的新工艺、新材料、新设备、新技术情况。
(10)其他与工程施工和质量形成有关的情况。
(11)现场施工安全、文明施工情况。
3、施工日志中记录的问题必须有纠正和验证记录,做到问题闭合。
施工日志填写标准化规定及填写样本

施工日志填写要求一、要求1、施工日志是重要的工程施工技术文字档案,首先明确施工日志由项目技术负责人负责填写。
2、施工日志应按单位或单项工程分别单独填写,并纳入竣工文件。
记录的时间应该从开工到验收完毕;施工日志应该坚持天天写,不要中断,保持施工日志的真实性、连续性、完整性。
按时、真实、详细记录,逐日记载不许中断。
中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。
二、内容(1)、基本内容施工日志的基本内容应该包含日期、星期、天气、施工部位、出勤人数、负责人等。
平均温度可记为XX℃―XX℃,气象按上午和下午分别记录。
其中,施工部位应该将分项工程的名称及楼层等指标记录清楚;另外出勤人数除了要分工中记录外,还需要记录工人总数。
(2)、工作内容1、当日施工内容及实际完成情况。
当日的主要施工内容一定要与施工部位相对应。
2、施工现场有关会议的主要内容。
3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。
4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。
(3)、检验内容1、隐蔽工程验收情况。
应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。
2、试块制作情况。
应写明试块名称、楼层、轴线、试块组数。
3、材料进场、送检情况。
应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。
四、检查内容:1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。
2、安全检查情况及安全隐患处理(纠正)情况。
3、其他检查情况,如文明施工及场容场貌管理情况等。
五、其他内容1、设计变更、技术核定通知及执行情况。
2、施工任务交底、技术交底、安全技术交底情况。
3、停电、停水、停工情况。
停水、停电一定要记录清楚起止时间,包括事发时施工现场正在进行何种作业、现场施工情况(其中什么位置、干什么活等详细情况,造成什么损失)4、施工机械故障及处理情况。
施工日志填写标准

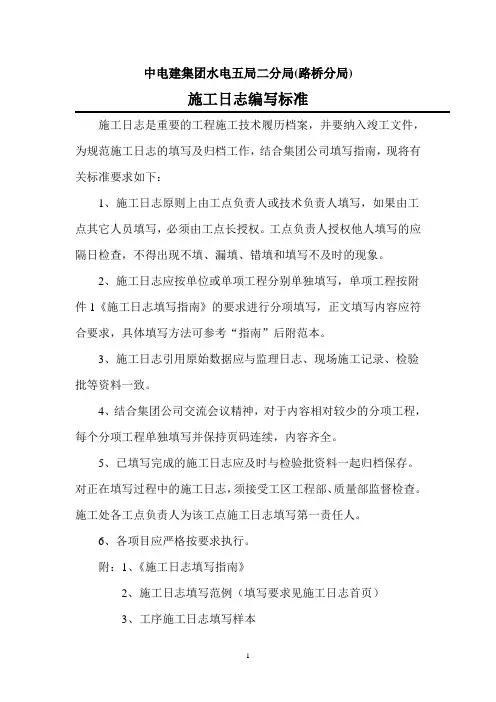

中电建集团水电五局二分局(路桥分局)施工日志编写标准施工日志是重要的工程施工技术履历档案,并要纳入竣工文件,为规范施工日志的填写及归档工作,结合集团公司填写指南,现将有关标准要求如下:1、施工日志原则上由工点负责人或技术负责人填写,如果由工点其它人员填写,必须由工点长授权。
工点负责人授权他人填写的应隔日检查,不得出现不填、漏填、错填和填写不及时的现象。
2、施工日志应按单位或单项工程分别单独填写,单项工程按附件1《施工日志填写指南》的要求进行分项填写,正文填写内容应符合要求,具体填写方法可参考“指南”后附范本。
3、施工日志引用原始数据应与监理日志、现场施工记录、检验批等资料一致。
4、结合集团公司交流会议精神,对于内容相对较少的分项工程,每个分项工程单独填写并保持页码连续,内容齐全。
5、已填写完成的施工日志应及时与检验批资料一起归档保存。
对正在填写过程中的施工日志,须接受工区工程部、质量部监督检查。
施工处各工点负责人为该工点施工日志填写第一责任人。
6、各项目应严格按要求执行。
附:1、《施工日志填写指南》2、施工日志填写范例(填写要求见施工日志首页)3、工序施工日志填写样本附件1.施工日志填写指南一、《施工日志》中填写说明的解释(一)施工日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。
不得几项工程混合或交叉填写。
要求:施工日志的记录要尽量能简明、快捷地反映每项工程施工的每个环节和形成过程,确保查阅方便、快捷、全面。
不提倡几个墩台、几项工程混合填写或交叉填写。
为此,为方便将来资料归档,要求《施工日志》按以下单项工程分别单独填写:1、桥梁工程(1)梁部以下工程:●按每个墩、台分别单独填写(从基础、承台、墩身、顶帽、支撑垫石及有关预埋件、锥体附属等)。
(2)桥梁梁部工程,按下列四个方面分别单独填写:●预制梁预制,按每片分别单独填写(从模板、钢筋、混凝土灌注、拆模、养护、张拉、直至移到存梁台座上、及相关附属工作等)。
施工日志

施工日志的填写规定施工日记是在整个施工阶段的施工组织管理、施工技术等有关施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理经验的基本素材。
施工日记在整个工程档案中具有非常重要的位置。
第一、填写施工日记的要求:1、施工日记应按单位工程填写。
2、记录时间:从开工到竣工验收时止。
3、逐日记载不许中断。
4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。
第二、施工日记的内容可分为五类:基本内容、工作内容、存在问题、处理情况、其它内容。
一、基本内容日期、气温及气候。
二、工作内容1、当日施工内容及实际完成情况。
应将分部、分项工程名称和轴线、楼层等写清楚,并记录出勤人数,出勤人数一定要分工种记录,并记录工人的总人数。
2、隐蔽工程验收情况。
应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。
3、材料进场、送检情况。
应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。
4、施工中出现的设计变更的情况,以及施工过程中出现的各种问题的记录。
5、施工现场有关会议的主要内容。
6、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。
7、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。
三、存在问题每天对在施工内容进行质量及进度的及时检查,并将检查中所发现的问题详细记录下来。
四、处理情况对当日工程质量、进度检查后存在的问题进行及时的处理,并将问题存在的原因及处理方法、处理情况记录下来。
五、其他内容1、安全、文明施工及场容场貌管理情况的检查,并将检查中所发现的问题的记录下来。
2、工程中如出现停工,应将停工情况、原因及时间记录下来。
施工日志填写规定

新疆伊犁特克斯河恰甫其海水利枢纽大坝工程施工日志填写及管理规定恰甫其海—质管办—05—2003编写:辛亚丽审核:冯江江批准:杨伟陕工局(集团)有限责任公司恰甫其海大坝工程项目经理部2003年7月26日发布2003年8月1日实施总则字迹工整,语言规范,内容连贯。
及时记录,妥善保管,按时交回。
人员规定1、所有施工技术人员必须填写施工日志。
2、项目工程师的施工日志由本单位领导审核,其他施工员的施工日志由各单位的项目工程师审核。
形式规定1、施工日志严格执行质量记录填写的规定,应该使用钢笔或碳素笔,有特殊要求的按规定执行。
2、按表格要求认真填写,不得空缺,不得遗漏,不得涂改,不得乱写乱画,不得撕页。
3、施工日志应按项目分类记载,如坝肩开挖、上游围堰等,对于临时项目如拌合站安装、R2路修筑等,亦应按项目分开记载。
4、如未发生本项内容时,用“无”或“/”表示。
内容规定1、时间具体到年月日及班次,天气情况应准确记载。
2、“分部工程名称”与粘土心墙坝工程项目划分表中的分部工程名称相对应,具体如下:基础开挖处理(包括基础开挖、地质探洞浆砌石回填、地质探洞回填灌浆、断层处理)心墙砼盖板(包括砼盖板锚筋、心墙盖板砼)粘土心墙坝填筑(包括粘土心墙坝填筑、接触性粘土填筑)反滤料填筑(包括心墙上游反滤料填筑、心墙下游反滤料填筑)过渡料填筑(包括心墙上游过渡料填筑、心墙下游过渡料填筑)砂砾料填筑(包括心墙上游砂砾料填筑、心墙下游砂砾料填筑)利用石碴料填筑(包括心墙上游利用石碴料填筑、心墙下游利用石碴料填筑)爆破堆石料填筑(包括心墙上游爆破堆石料填筑、心墙下游爆破堆石料填筑)细堆石料填筑上游砼护坡工程上游围堰工程上游围堰挡土墙(包括基础砼找平层、砂浆锚杆、挡土墙砼(砌石))下游护坡(下游干砌石护坡、下游护坡浆砌石)大坝基础帷幕灌浆大坝基础固结灌浆灌浆平洞(包括灌浆平洞开挖、灌浆平洞支护、灌浆平洞灌浆)防浪墙工程坝顶道路及下游上坝公路原型观测临建工程3、“工作内容及完成的工程量”中记录已发生的工作内容、工程量、形象进度、标识记录等,必要时可附图说明。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工日志填写规定
施工日志也叫施工日记,是在建筑工程整个施工阶段的施工组织管理、施工技术等有关
施工活动和现场情况变化的真实的综合性记录,也是处理施工问题的备忘录和总结施工管理
经验的基本素材,是工程交竣工验收资料的重要组成部分。
1. 一般规定
1.1. 各个工程的施工部门(水上、陆上、预制场……)填写,施工过程中可以由部门负责人
或部门技术负责人进行记录,但必须由部门负责人做最后总结成册;
1.2. 每本施工日志只能填写一个工程的施工内容,同时施工的不同工程项目的施工日志要分
别填写;
1.3. 施工日志的记录时间从开工到竣工验收时止;
1.4. 按时、真实、详细的记录施工中的情况,若中途发生人员变动,应当办理交接手续,必
须保持施工日志的连续性、完整性;
1.5. 施工日志的填写必须及时、规范、逐日记载、不得中断;
1.6. 施工日志的字迹必须工整,不得出现涂抹、涂改、勾画、圈点、污染等现象。若出现错
误,可将错误内容用横线划掉,然后在其右上方填写正确内容;
1.7. 施工日志应采用黑色(蓝黑色)墨水钢笔或黑色中性笔书写,禁止使用圆珠笔、铅笔或
电脑打印等;
1.8. 当施工日志某日所记内容较多时,可以续页,也可以附加页说明;
1.9. 施工日志应当保存完好,不得出现破损或缺页。
2. 各部分内容的填写
2.1. 封面填写
封面工程名称必须填写全称,如:龙口港2×5万吨级通用泊位工程;记录人应填写为:
某某分部×××(姓名);日期栏填写阿拉伯数字,例如:2008年3月9日至2008年12月
31日。
2.2. 基本内容的填写
2.2.1. 日期按照实际年月日填写不得略写,星期后面采用汉字。如:2010年5月23日星期
日不得写成10年5月23日星期日;
2.2.2. 天气、气温等的填写应以天气预报为基础,并结合当天的实际情况;气温应为最低到
最高温度值(16-23℃)。
2.3. 工作摘要填写的主要内容
2.3.1. 当日施工内容及实际完成情况
2.3.1.1. 预制场部分
2.3.1.1.1. 记录钢筋加工、模板拼装、砼浇筑等的完成量(部位)和起止时间;
2.3.1.1.2. 预制构件的二次振捣、拆模的数量(部位)和时间;
2.3.1.1.3. 小型预制构件的预制数量、型号等;
2.3.1.1.4. 配合其它部门出运的构件数量、型号及时间;
2.3.1.1.5. 对其它施工内容的记录。
2.3.1.2. 陆上分部部分
2.3.1.2.1. 记录钢筋加工、模板拼装等的完成量(部位)和起止时间;
2.3.1.2.2. 砼浇筑、二次振捣、拆模的时间和部位;
2.3.1.2.3. 各种砌筑工程的部位、规格、型号及数量;
2.3.1.2.4. 预埋件的位置、尺寸、数量、种类及固定情况;
2.3.1.2.5. 面层的表观处理措施(压光、扫毛、掺加纤维等)的落实情况及观感度;
2.3.1.2.6. 对其它施工内容的记录。
2.3.1.3. 水上分部部分
2.3.1.3.1. 船舶设备进出场时间;
2.3.1.3.2. 基槽挖泥的起止时间及施工位置;
2.3.1.3.3. 基槽及边坡的验收时间及结果;
2.3.1.3.4. 潜水组进场及工作情况;
2.3.1.3.5. 水上抛石、基床夯实、基床整平的起止时间、施工位置;
2.3.1.3.6. 各分段抛石、夯实、整平等的验收时间、结果及参加的主要人员等;
2.3.1.3.7. 构件的出运及其安装进展情况;
2.3.1.3.8. 对其它施工内容的记录。
2.3.2. 施工现场有关会议的主要内容;
2.3.3. 有关领导、主管部门或各种检查组对工程技术、质量、安全方面的检查意见和决定;
2.3.4. 其它有关内容。
2.4. 异常情况及采取的措施填写的主要内容
2.4.1. 施工过程中停水、停电的原因、起止时间、处理措施;
2.4.2. 陆上分部(预制场)在钢筋加工、模板拼装、拆除、砼搅拌、运输、浇筑等施工过程
中出现的异常情况或质量问题(缺陷)的处理措施;
2.4.3. 施工过程中船舶、机械设备故障造成的施工中断的起止时间,应对措施;
2.4.4. 水上分部关于基槽、后边坡、基床顶面等出现的回淤、塌坡及取样的检测、处理情况;
2.4.5. 水上分部因船舶干扰、港调、航道等原因造成我方船舶无法进行正常施工的时间和处
理措施;
2.4.6. 水上分部被海事等执法部门勒令停工的原因、起止时间、处理方法;
2.4.7. 其它异常情况的原因、处理措施。
2.5. 其它工作记录填写的主要内容
2.5.1. 材料进场部分填写的主要内容
2.5.1.1. 当日进场的材料的品种、型号、规格、数量、存储及出厂合格证明材料地的提供情况;
2.5.1.2. 进入施工现场的预埋件的规格型号,参加验收的我方及监理部人员;
2.5.1.3. 进入施工现场的成品、半成品(如沉箱、方块等)的质量缺陷(如缺棱掉角等)情况
及反馈情况;
2.5.2. 试验检测部分填写的主要内容
2.5.2.1. 工地试验室对进场材料进行取样复检的结果集主要材料的质量指标,参与抽样复检的
我方及监理人员;
2.5.2.2. 砼的施工配合比,配合比通知单的发送、接收及搅拌站配合比的调整人员名单;
2.5.2.3. 砼的抗压、抗冻试件留置的组数,试件的制作人员、制作时间及养护情况;
2.5.3. 设备运转部分填写的主要内容
2.5.3.1. 船舶、机械设备的运行状态,运行起止时间;
2.5.3.2. 现场转载机的规格型号、数量及其运行状态;
2.5.3.3. 使用租赁设备(如挖掘机、翻斗车、吊车、混凝土罐车、交通船、方驳等)的数量、
运行状态、使用时间,交接的双方人员等;
2.5.3.4. 计量设备的计量抽检及设备鉴定情况;
2.5.4. 监理指令部分填写的主要内容
2.5.4.1. 记录业主、监理单位针对施工质量、安全、文明施工等方面提出的要求及其落实情况;
2.5.4.2. 对业主、监理单位的口头变更指令的内容进行记录,并就变更指令进行现场草签,及
向工程部进行变更反馈并由工程部进行正式变更签认的情况;
2.5.4.3. 业主、监理单位要求我方进行合同外的材料倒运时,应对现场留取的业主、监理的书
面指令进行记录;
2.5.5. 其它方面填写内容
2.5.5.1. 安全检查情况及安全隐患处理(纠正)情况;
2.5.5.2. 冬雨季施工准备及处理情况;
2.5.5.3. 施工中涉及到特殊措施和施工方法、新技术、新材料的推广使用情况;
2.5.5.4. 现场值班人员的出勤、休假、加班情况,劳务队人员进出场、分工及外派使用情况;
2.5.5.5. 公司领导和工程部下达的书面工作指令及其落实整改情况;
2.5.5.6. 施工资料的整理、签认、归档、移交情况;
2.5.5.7. 参加安全、文明施工检查的人员,参加质量验收的业主、监理及我方人员。
3. 补充说明
3.1. 各部门可以根据可以根据本部门的实际情况对对施工日志的填写内容进行相应的补充;
3.2. 施工日志的填写采用检查评比制度,检查采用定期和不定期相结合的形式,每周、每月
为定期检查,其余均为不定期,检查结果将纳入对部门的月度考核;
