安钢2800M3高炉结构专业总结,及天铁2800M3高炉地基处理方案研讨

合集下载

安钢炼铁厂高炉工艺简介

安钢炼铁厂高炉工艺简介

2、工艺流程
4800m3高炉工艺布置图
3、主要工艺参数
序号 1 2 3 4 5 6 7 8 9 10 12 13 14 15 16 17 18 项目 有效容积 利用系数 焦比 煤比 富氧率 熟料率 烧结矿配比 球团矿配比 块矿配比 入炉矿品位 入炉风量 热风温度 炉顶温度 炉顶压力 渣铁比 日产生铁 年产生铁 单位 m3 t/(m3·d) kg/t铁 kg/t铁 1# 2200 2.36 350 169 5.10% 95% 80% 15% 4.50% 55.91% 4200 1185 150~260 0.21 368 5200 187 3# 4800 2.3 305 200 4% 86% 91% 75% 73.30% 16% 13% 9% 13.60% 59.20% 55.47% 7000 5800 1250 1250 150~260 150~250 0.25 0.22 310 365 10918 6500 382 237
1#、2#高炉,矿、焦槽单独设置,各用一条运 输胶带机(供矿皮带和供焦皮带),共用一条上 料主皮带,构成两个独立、并列的系统。
4.1矿焦槽系统
3#高炉,矿、焦槽呈双排布置,不设中间斗, 矿石、焦炭在槽下筛分称量后共用一条胶带机运 入上料主胶带输送机,然后运至高炉炉顶设备。
4#、5#高炉,矿、焦槽单独设置,矿石筛分 后经皮带机运输到两个矿石集中斗,焦炭由焦槽 直接进入焦炭集中斗,称量后装入料车,然后运 至高炉炉顶设备。
4.5炉体系统
4.5炉体系统
4.5.4炉底、炉缸内衬
2200m3 和2800m3 高炉采用陶瓷杯炭砖水冷炉底炉缸结构。 炉底中心下部立砌两层国产炭砖,其中下层为半石墨炭 砖,上层为微孔炭砖;上部砌两层低导热刚玉莫来石砖,炉 缸内侧砌低导热刚玉莫来石砖,外侧炉缸采用进口微孔炭 砖,在进口微孔炭砖与风口组合砖之间砌筑3层国产微孔炭 砖;在炉缸,炉底交接处采用加厚陶瓷质耐火材料和进口 微孔炭砖砌筑结构。 在风口区采用大块组合砖砌筑,以加强结构的稳定性; 铁口通道采用大块和小块相结合特殊组合砖结构。

高炉工作总结范文

高炉工作总结范文

千里之行,始于足下。

高炉工作总结范文作为高炉工作的一名员工,我在过去的一年里经历了许多挑战和收获。

我将通过以下几个方面总结我的工作:工作内容和责任、团队合作和领导能力、问题解决和创新能力、个人成长和职业发展。

首先,作为高炉工作,我的主要任务是监督高炉的运行,确保生产进程的顺利进行。

我负责检查高炉设备的运行状况,监测温度、压力和流量等关键参数,并及时采取措施解决问题。

我还负责记录运行数据和报告给上级领导,以便他们做出更合理的决策。

工作责任重大,要求我具备良好的技术和专业知识。

其次,团队合作和领导能力在高炉工作中显得尤为重要。

作为高炉工作的一员,我需要与其他工作人员紧密合作,共同完成任务。

我们定期举行会议,交流工作进展和问题,并讨论应对措施。

我经常参与困难和紧急情况下的决策,向团队成员提供指导和支持,并确保任务按时完成。

这些经验锻炼了我的领导能力和解决问题的能力。

其次,问题解决和创新能力是高炉工作的核心。

在高温高压环境下,高炉设备经常出现故障和问题,需要我及时解决。

我经常利用自己的知识和技能,以及与团队成员共同思考和讨论,找出最有效的解决方案。

我还关注新技术和行业发展的动态,不断尝试新的工作方法和技术,提高工作效率和产品质量。

最后,个人成长和职业发展是我在高炉工作中最大的收获。

在过去的一年里,我学会了更好地管理时间和资源,提高工作效率。

我也意识到团队合作的重要性,并逐渐形成了自己的领导风格。

通过参与各种培训和学习机会,我不断增加了自己的知识储备,提高了专业能力。

我相信,这些经验和能力将对我的职业发展产生积极的影响。

第1页/共2页锲而不舍,金石可镂。

总的来说,过去一年的高炉工作给我带来了许多挑战和机会,我通过努力工作和不断学习取得了一定的成绩。

我会继续努力提高自己的专业知识和技能,在未来的工作中取得更好的成绩。

同时,我也会继续与团队紧密合作,推动整个团队的共同发展。

高炉对标总结与措施

高炉对标总结与措施

六七高炉对标总结通过上次与**高炉旳对标,尤其是开展保稳定、上水平旳攻关以来,我们在基础管理、高炉调整、炉料构造旳优化上开展了某些工作,进入8月份以来,七炉炉况基本上保持了稳定顺行,六炉由于8月1日,因焦炭紧张,大量焦粉及仓壁碎焦大量入炉,未及时防守,炉况顺行恶化,直到8月18日炉况正常。

近期我们重要采用了如下措施:1、优化炉料构造,实现精料方针。

炉料构造上逐渐配加了水冶球团,减少停止了国内低品位块矿旳使用,目前炉料构造70%烧结矿+15%水球(或恒昆球)+4%海南矿+11%南非矿。

应当说炉料构造旳合理稳定是高炉长期稳定顺行旳保障。

同步加强烧结、焦炭旳筛分管理,对振动筛进行定期检查清理,尽量减少入炉粉末量。

对条件较差旳原料,规定间断旳搭配入炉。

积极观测原燃料变化,针对变化状况及时及早调整,减少炉况波动。

2、操作管理:(1)选择制定合适旳操作方针,增强严格执行操作方针旳意识,在线微机显示理论燃烧温度、鼓风动能、实际风速、炉顶煤气量、返矿量,计算炉腹煤气量、炉腹煤气量指数,友好配置高炉操作参数,在保证炉况顺行旳状况下,进行技术攻关。

(2)提高富氧量。

喷煤使高炉理论燃烧温度减少,而富氧使理论燃烧温度提高。

增长煤量旳同步,逐渐增长富氧量,提高煤粉燃烧率,使渣铁保持良好旳物理热和流动性,维持合理旳理论燃烧温度,为高炉稳定顺行奠定基础。

(3)合适提高顶压,控制合理旳压差范围。

提高煤比后,炉缸煤气量增长,合适提高顶压,可以减缓煤气流速,稳定煤气流,不仅可以稳定炉况,还能提高煤粉燃烧率。

(4)重视铁水物理热旳检测。

伴随煤比提高,风口前理论燃烧温度减少,未燃煤粉增长,会减少炉缸热储备,使炉缸工作状态恶化,铁水物理热减少。

因此加强铁水物理热旳检测,确定合适旳铁水物理热范围,能间接反应出炉缸旳工作状态,从而采用对应旳调整措施,保证炉缸工作状态良好。

(5)工长要严格执行车间制定旳操作方针,精心操作,保证高炉稳定顺行。

提高对炉况分析判断旳能力,对每次炉况波动要做出分析,增长勤调、微调旳积极性,减少引起炉况波动旳原因。

高炉工程总结

高炉工程总结

⾼炉⼯程总结⽬录⽬录 (1)第⼀章⼯程概况 (2)第⼀节⼯程主要内容 (2)第⼆节主要⼯艺设备简介 (3)第⼆章我项⽬部组织机构及⼯作安排 (5)第⼀节主要岗位职责 (6)第⼆节⽇常⼯作安排 (7)第三节⼯程组织协调⽅⾯ (9)第四节热试投产阶段⼯作安排 (9)第三章施⼯进度 (10)第⼀节施⼯总进度 (10)第⼆节主要节点 (10)第四章⼯程现状及以后的⼯作计划 (13)第⼀章⼯程概况我新区1080m3⾼炉⼯程,是由**公司投资建设的炼铁⼯程,是公司⼯程的重要组成部分。

本⼯程由**有限公司总设计,由**监理中⼼监理施⼯,由多家施⼯单位共同施⼯兴建,建设规模为年产炼钢⽤⽣铁300万吨。

本⼯程于2010年⽉⽇开⼯,2011年11⽉全⾯竣⼯投产,总建设⼯期22个⽉。

按照公司⼯程指挥部的分⼯,由**承建3#⾼炉⼯程及其配套⼯程,由**承建2#、1#⾼炉⼯程及其配套⼯程。

其第⼀节⼯程主要内容⼀、**施⼯范围:3#1080m3⾼炉主体⼯程(含防腐),包括:全部⼟建⼯程(开槽、回填、余⼟外运指定地点)、结构制安、管道制作安装⼯程、设备安装调试⼯程、电仪⾃动化安装调试(含防腐、保温),给排⽔:1、3#矿槽及上料系统:包括⼟建、⾮标结构制安、管道制安、设备安装、电⽓仪表⾃动化安装调试,防腐等全部安装⼯程;2、3#⾼炉炉体及炉顶系统:包括⾼炉基础、炉壳、框架钢结构、斜桥制安;热风围管卷制安装;⾼炉砌筑及相应设备(含电仪)安装;(含⽔冷壁安装及相连接管道、风⼝设备、炉顶设备、主卷设备、开⼝机、泥炮、风机系统、液压设备安装、液压管道配制)等全部建筑、安装⼯程;3、3#⾼炉粗煤⽓系统:包括重⼒除尘基础、框架和本体制安,与⾼炉相连接管道配制,设备安装(含放散阀等设备安装)、耐⽕喷涂料等全部建筑、安装⼯程;4、3#⾼炉液压润滑系统:包括液压站、润滑站全部建筑、安装⼯程;5、3#⾼炉炉渣处理设施系统:包括泵房、滤池,冲渣沟等全部建筑、安装⼯程;6、3#⾼炉除尘系统:包括除尘站、烟囱、灰仓等全部建筑、安装⼯程;7、3#⾼炉主控楼:全部建筑、安装⼯程;8、3#⾼炉热风炉系统:包括热风炉基础、框架和热风炉本体结构制安,相连接管道配制,设备(含电仪)安装(含热风系统所有阀门安装及相连接管道配制、液压管道配制、液压设备安装);9、3#⾼炉⾼低压配电室设备安装;⾼炉、热风炉、重⼒除尘、风机房等电⽓仪表⾃动化安装调试;10、3#⾼炉剩余煤⽓放散塔:建筑安装⼯程;11、3#⾼炉三电系统(包括⼚区外部管线):全部建筑、安装⼯程。

某钢厂原有高炉拆除及新建2800m3高炉设备安装方案

某钢厂原有高炉拆除及新建2800m3高炉设备安装方案

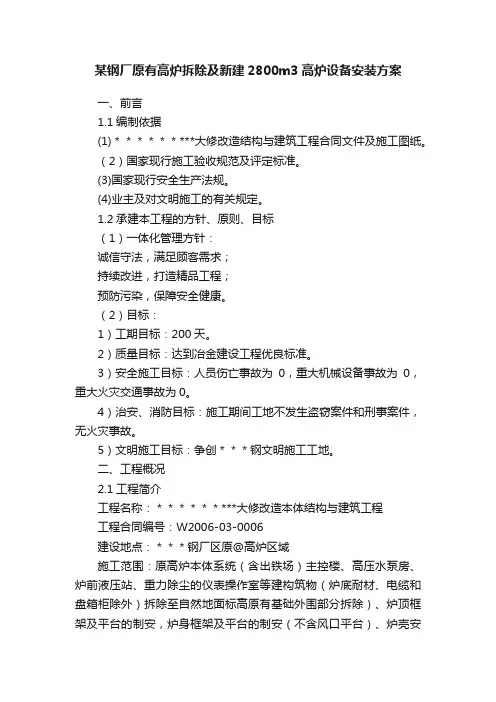

某钢厂原有高炉拆除及新建2800m3高炉设备安装方案一、前言1.1编制依据(1)*********大修改造结构与建筑工程合同文件及施工图纸。

(2)国家现行施工验收规范及评定标准。

(3)国家现行安全生产法规。

(4)业主及对文明施工的有关规定。

1.2承建本工程的方针、原则、目标(1)一体化管理方针:诚信守法,满足顾客需求;持续改进,打造精品工程;预防污染,保障安全健康。

(2)目标:1)工期目标:200天。

2)质量目标:达到冶金建设工程优良标准。

3)安全施工目标:人员伤亡事故为0,重大机械设备事故为0,重大火灾交通事故为0。

4)治安、消防目标:施工期间工地不发生盗窃案件和刑事案件,无火灾事故。

5)文明施工目标:争创***钢文明施工工地。

二、工程概况2.1工程简介工程名称:*********大修改造本体结构与建筑工程工程合同编号:W2006-03-0006建设地点:***钢厂区原@高炉区域施工范围:原高炉本体系统(含出铁场)主控楼、高压水泵房、炉前液压站、重力除尘的仪表操作室等建构筑物(炉底耐材、电缆和盘箱柜除外)拆除至自然地面标高原有基础外围部分拆除)、炉顶框架及平台的制安,炉身框架及平台的制安(不含风口平台)、炉壳安装、冷却壁及其供排水管安装、炉体工业管道及炉体工业水管道安装、上升下降管制安、高炉基础处理、热风围管及主管支架制安、高炉本体附属设备(不包括出铁场设备)安装、提供主皮带通廊最高段钢结构吊装的机具和台班等。

2.2工程特点(1)边生产边施工:***大修改造工程在原@高炉区域进行,西侧的5#高炉和东侧的3#高炉均在生产。

北面有67#、68#、69#铁路线;南面有81#、82#、83#、84#铁路线。

其中68#、84#铁路线要保持火车通行。

必须做好边生产边施工的安全防护措施。

(2)工期短:要求工期:2006年6月20日开工,工期240天。

期间将原@高炉拆除并新建一座2800m3的高炉,工期紧迫。

涟钢2800m3高炉炉况严重失常恢复实践

涟钢2800m3高炉炉况严重失常恢复实践

涟钢2800m3高炉炉况严重失常恢复实践朱薛辉刘赵晶1 概况涟钢 2800 m3 高炉于 2013 年 3 月 22 日送风开炉,开炉后一周内达产,炉况长期稳顺,利用系数长期维持2.5 t/m 3 ·d,最高月平均利用系数达到2.78 t/m 3 ·d。

2013 年 12 月出现一次炉况失常,2014 年2 月出现第二次炉况失常,两次炉况失常处理过程历时近一个月。

2017 年 2 月至 2017 年 6 月,炉况出现长时间严重失常,通过炉况恢复处理,至 2017 年 7 月炉况完全恢复正常,2017 年 7 月至 12 月实现炉况较长周期稳顺。

2 炉况失常的症状及原因分析2.1 炉况失常的症状2016 年 12 月以及 2017 年 1 月,2800 m3 高炉利用系数分别为2.55 t/m 3·d,燃料比分别为537 kg/t·Fe 和529 kg/t·Fe,高炉产量、消耗均在正常水平,见表 1。

从 2017 年 2 月开始各项经济技术指标急剧恶化,出现量压关系不稳、风量萎缩、煤气利用率偏低、风口频繁破损、走料不顺、炉缸温度下行等症状,高炉进入长期严重失常状态,炉况问题表现为炉缸严重堆积,气流严重失常。

表 1 涟钢 2800m3 高炉 2016 年12 月至 2017 年12 月主要运行指标2.2 炉况长期失常的原因分析2.2.1 炉前工作对炉况的影响2800 m3 高炉铁口标高 10.2m,风口标高 14.5m,铁口孔道倾角为9°,两铁口间夹角90°,死铁层深2.5m,炉缸直径12m。

正常情况炉前作业实行两铁口呈180°对角出铁,即为 1 号铁口和 3 号铁口轮流出铁,或者2 号铁口和 4 号铁口轮流出铁。

2016 年年底发现炉前 3 号主沟开裂,12 月 3 日至 12 月 17 日被迫采用 1 号铁口和 4 号铁口呈90°夹角轮流出铁,之后于 12 月 17 日至 12 月 30 日采用 1 号和 2 号铁口呈90°夹角轮流出铁。

2800m3高炉炉型计算(DOC)

2800m3高炉炉型计算(DOC)

第一章 炉型计算及参数选择1.1 定容积选定高炉座数为1座,高炉利用系数为ηv =2.0t/(m 3 ·d),高炉容积V u =2800m 31.2 确定年工作日和日产量年工作日为365×95%=347天,日产量P 总=V u ·ηv =5600t1.3 炉缸尺寸(1)炉缸直径选定冶金强度I=0.95t (m 3·d );燃烧强度i 燃=1.05t/(m 2·h) 则: d= 0.23燃i IVu=11.58 取11.6m校核V u /A=242800d π=26.51.一般大型高炉在22~28之间,计算合理。

(2)炉缸高度 h z =Nc d bP 24π=1.65m 取1.7mh f =k h z =56.04.1=2.94m 取3.0m风口数目:n=2(d+2)=2×(10.9+2)=27.2 取27。

风口结构尺寸:a=0.5 h 1= h f +a=3.5m1.4 死铁层厚度h 0=1.5m1.5 炉腰直径、炉腰角、炉腹高度选取D/d=1.13D=1.13×d=1.13×11.6=13.11m 取13m 选取炉腹角α=80°30′ h 2='︒-3080tan 2d D =4.19m取4.2m校核: tan α==dD -2h 2 6.0 α=80°32′1.6 炉喉直径、炉喉高度选取 d 1/D=0.7d 1=0.7D=9.1m 取9.1m选取 h 5=2.5m1.7 炉身角、炉身高度、炉腰高度选取β=83°30′h 4='︒-3083tan 21d D =11.66m 取12.0m 校核:tan β=14-2h d D =6.15 β=83°32′1″选取H u /D=2.3H u =2.3×12=29.9m 取30m h 3= H u -( h 1+ h 2+ h 4+ h 5)=7.8m1.8 有效容积校核V 1= 4πh 1d 2=369.64m 3V 2=12πh 2(D 2+Dd+d 2)=499.34 m 3V3=4πh3D2=1034.79 m3V4=12πh4((D2+Dd1+d21)=1162.15 m3V5=4πh5d21=162.51 m3Vu = V1+V2+V3+V4+V5=3228.43 m3误差ΔU=28002800-43.3228×100%=0.84%<1%所以,设计合理。

安钢2 200 m3高炉开炉与达产实践

安钢2 200 m3高炉开炉与达产实践

安钢2 200 m3高炉开炉与达产实践摘要对安钢2200m3高炉开炉及达产的生产操作经验进行了总结。

安钢2200m3高炉采用PW串罐无料钟炉顶、铜冷却壁、联合软水密闭循环系统、“陶瓷杯”+水冷炭砖薄炉底炉缸结构、INBA 炉渣处理系统、3座改进型高温长寿内燃式热风炉、环形缝隙洗涤塔煤气清洗工艺等多项新技术、新设备。

在开炉生产中,由于选择合适的开炉料,采用全焦开炉,制定合理的操作制度,操作调剂得当,实现了顺利开炉和快速达产。

关键词高炉开炉达产1概况安钢8号高炉设计有效容积2200m3,设有2个出铁场,3个铁口,28个风口。

在设计中,采用了“精料、高压、高温、富氧、高喷煤”的冶炼工艺及相应的技术装备:PW串罐无料钟炉顶;最新的砖壁合一技术,高热负荷区域采用铜冷却壁,联合软水密闭循环系统;炉底、炉缸采用“陶瓷杯”+水冷炭砖薄炉底炉缸结构;渣处理采用2套热水INBA炉渣处理系统;3座改进型高温长寿内燃式热风炉;煤气处理采用环形缝隙洗涤塔煤气清洗工艺,高炉煤气余压透平发电机组(TRT)等。

安钢2200m3高炉工程由中冶南方工程技术有限公司总承包,于2004年7月15日动工,2005年10月14日点火开炉。

开炉18天后,高炉利用系数达到2.2,实现了顺利开炉、快速达产。

2开炉准备工作为了保证开炉工作的安全顺利进行,加快达产达效,按照“安全、顺行、优质、低耗、长寿”的原则,在开炉前,做了大量的准备工作。

2.1 热风炉烘炉高炉配备3座改进型高温长寿内燃式热风炉采用悬链线硅砖拱顶、分层式矩形陶瓷燃烧器、自立式隔墙、板块化大墙隔墙结构、交互咬砌格子砖、高性能炉箅子及支柱等先进技术,以提高砌体稳定性,使热风炉的内衬结构具有适应风温1 250℃,一代热风炉寿命30年的能力。

根据硅砖热风炉的特性,将烘炉的时间定为16天连续烘炉(见表1)。

在热风炉烘炉时采用正压烘炉,也就是通过调整烟道阀开度大小,使热风炉内保持较低的正压。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

11
2014-2-23
安钢2800M3高炉结构专业总结
高炉本体

出铁场除尘风机房风机支架问题 炉前液压站阀台基础由于泡水导致下沉。灌浆处理

喷煤

由于新、老喷煤在一起,且老喷煤在原来施工的时候有
修改可是没有反馈给我们。导致新喷煤有些小设备基础 的位置已被占,需要移下位置
12
2014-2-23
4.施工大事记
.2006年6月28日开工典礼
.2007年1月31日各主体关键节点全面封顶 .2007年3月23日粗煤气下降管吊装成功 .2007年5月10日热风炉烘炉成功 .2007年6月28日投产成功 .2007年7月1日全面达产
5 2014-2-23
安钢2800M3高炉结构专业总结
三:安钢2800M3高炉总承包工程结构设计总结
槽上、槽下上料系统

矿槽13.400平面的单轨吊工艺设计不合理
矿槽顶层单轨吊两个出口靠近焦槽面为下面风管挡 矿槽与供矿皮带连接处,给皮带留的空间太小 返矿仓与集中转运站距离太近,梯子安装不了 死,另一面被风管和平台挡住

● ● ●
主皮带通廊尾部至集中转运站通风除尘管支架与重锤
主皮带通廊头部修改
靠太近,风管无法走通
3 2014-2-23
安钢2800M3高炉结构专业总结
3.施工难点
安钢2800M3高炉总承包工程的工期很紧(12个月);施
工场地狭窄,很多时候,土建施工,设备安装,调试交叉进 行;施工队伍太多,各标段之间的衔接,队伍之间的配合都 很难理顺,现场的施工组织,调度非常困难。
4
2014-2-23
安钢2800M3高炉结构专业总结
安钢2800M3高炉结构专业总结
安钢2800M3高炉结构专业总结 及天铁2800M3高炉地基处理方案研讨 结构一室 杨畏安 曹天复
2014-2-23
1
2014-2-23
安钢2800M3高炉结构专业总结
一:安钢2800M3高炉总承包工程项目简介
安钢2800M3高炉总承包工程于2007年6月28日凌晨 顺利流出第一炉铁水,工期仅为12个月,创全国同类大 型高炉建设工期最短记录。7月1日,开炉第4天产铁5863 吨,顺利实现达产,创全国同类大型高炉达产时间最快纪 录,这也是我公司继涟钢、邯钢、安钢1号、湘钢高炉后 以总承包方式建成投产的最大的一座高炉。这座高炉的投 产为安钢实施“三步走”发展战略规划,一举迈入千万吨 级钢铁强厂奠定了坚实的基础。
7
2014-2-23
安钢2800M3高炉结构专业总结
3. 需要特殊处理的应体现在总说明中 由于我们制图时,对大型基础都是一张基础总说明,而 对小的比如有些小管道支架的基础,我们对其要求没有写在
首页而放在其具体结构施工图中。
在安钢工程中,由于基础处理是甲方的,他们只拿前 面几张基础图,而不管其他的,导致有些小基础处理不到 位,使部分小基础出现不同程度的下沉。
1.设计遗漏
现场所发的本专业的通知单一般都是因为一些 小的遗漏问题。这主要表现在,一些小的阀门操作
平台,检修平台以及上平台的钢梯的遗漏。
6
2014-2-23
安钢2800M3高炉结构专业总结
2.统一标准
总说明中构件加工及质量要求标准不一,容易因质量检测 问题遭到甲方及监理方的置疑,引起纠纷。例如我们在重力除 尘器内外表面处理中,由于我们文字说明写的为表面,施工方 就提出只管外表面,里面的不算,不按我们钢结构处理。
安钢2800M3高炉结构专业总结
鼓风机站


引风机平台修改
播风管基础过小
外部管网

高架流槽与水管连接处由于水流太急,溢水严重
14
2014-2-23
谢谢大家!
15
2014-2-23
2 2014-2-23
安钢2800M3高炉结构专业总结
二:安钢2800M3高炉总承包工程施工过程的简介
1.施工时间
安钢2800M3高炉总承包工程是2006年6月28号正式 开工,于2007年6月28日凌晨顺利出铁,历时365天。 2.设计范围 01原料系统、02供料系统、03上料系统、04炉顶 系统、05粗煤气系统、06炉体系统、07出铁场系统、 08渣处理系统、09热风炉系统、10煤粉制备喷吹系统、 11主控楼、12高炉燃气净化系统、13TRT、14鼓风机 站、15给排水设施、16原煤贮运系统、17原煤贮运系 统、18水渣贮运系统及外部综合管网等。
安钢2800M3高炉结构专业总结
TRT
● ●
甲方对TRT方案不满意,认为空间太小
吊车顶部净空问题
渣处理
● ● ● ●
Z205BC皮带通廊遗漏重锤基础
Z203BC皮带通廊中间两个支架标高问题
两侧INBA设备到货与原资料不一致 两侧INBA周边水管支架、加2014-2-23
8
2014-2-23
安钢2800M3高炉结构专业总结
4.加强专业之间的沟通
工业厂房是一个需要很多专业相互协调,配合才能完成。
其实现场很多问题都是由于专业间没有交代清楚,配合不到
位。比方说焦槽、矿槽的风管阀门的检修平台。分开看,没 有任何问题。实际情况是,上平台梯子的通道不是被料斗挡 了,就是被风管挡了。平台根本上不去。如果在设计时配合 好,沟通取得一致,就不会出现这种情况 。
9
2014-2-23
安钢2800M3高炉结构专业总结
5.具体施工问题的处理
槽上、槽下上料系统

焦槽管道支架与设备相碰 焦槽墙皮柱挡住风管走向 焦槽漏设计一个操作室,现场补充设计 焦槽、矿槽遮相碰,取消矿槽雨遮
● ● ●

焦槽、矿槽上14.800平台路不通
10
2014-2-23
安钢2800M3高炉结构专业总结
