全系列铁路工程路基施工方案及施组
铁路路基工程施工组织方案

铁路路基工程施工组织方案⑴总体施工顺序:设计供图→施工准备(含技术交底、现场核对)→清表(路堑挖方)和地基处理→路堤挡土墙施工→基床以下路基和基床底层填筑(含预埋管埋设)→堆载预压→基床表层级配碎石填筑→路基相关工程(声屏障基础、接触网立柱基础、电缆沟槽、排水井)施工→轨道施工→整理验收。
⑵确定优开工点:根据全线工期控制目标,在梁场附近的路基工点,特别是软基处理地段,需优先安排施工;同时过渡工程影响新线建设的路基段也需要优先开工;优先安排先架梁区段和站场的路基施工,确保运架梁通道畅通和满足轨道及道岔的施工工期需求。
⑶充分做好施工准备:在开工前做好路基整体规划,合理确定路基土石方的取弃土场、经济运距、运量及配备合理的专业化机械设备。
⑷合理划分施工区段:组织专业化施工队伍,并进行科学的资源配置及网络化施工。
⑸试验先行,指导施工:选取不同土质的路基填料和不同地段软土地基加固作工艺试验,提前取得科学合理的施工参数后再指导全线施工。
⑹快速推进,全面施工:要抓紧特殊处理地基工程及小桥涵洞工程的施工,为大面积路基填筑创造条件。
路基工程各管段根据梁体架设顺序和时间,来配备人员设备和安排施工,确保不影响梁体架设。
⑺过渡段和路基沉降重点控制:本段路基过渡段形式多样且数量较大,为了确保线路的平顺性、稳定性和刚度的均匀性,将过渡段的质量控制和路基沉降控制作为路基施工重点。
施工准备完成后,松软地基处理及高路堤填筑要首先安排施工,争取尽量长的沉降稳定期。
⑻站场与区间路基同步进行:根据站场实际情况可安排独立作业。
首先分段、分块进行地基处理,地基处理完成并检测合格后及时进行土石方填筑,为站后工程施工创造条件。
⑼避免雨季施工:雨季根据路基填料情况安排施工。
⑽路基防护及时跟进:路基土石方开挖或填筑完成后,及时施工路基防护工程,避免路堑外露岩层风化和路堤边坡雨水冲刷,以保证路基的稳定。
路基防护预制构件安排集中预制,提前生产。
铁路路基施工

路基的分层横向填筑
耕地或松土基底 清除有机土,种植土——压实——
填筑 深耕地(>30 cm):翻松,打碎—
—整平——压实 水田:排水,疏干——换填土)
路基的分层横向填筑
3、填筑
各区段内禁止几种作业交叉进行。
每层虚铺厚度0.4m,最大压实厚度控制
在0.35m以内。填料由自卸汽车运至现
5
基床表层的施工
2、技术要求
1、基床表层 级配碎石分层填筑压实,第一层压实厚度为15cm,第二层压实厚度为 20cm,第三层压实厚度为20cm。填料级配、施工含水率、松铺厚度和碾 压遍数、机械配套方案、施工组织等参照试验段参数进行施工。 2、过渡段基床表层5%水泥级配碎石
分层填筑压实,第一层压实厚度为15cm,第二层压实厚度为20cm, 第三层压实厚度为20cm。
从拌合、运输、摊铺、整平到碾压完毕宜在2h内完成。 当采用静压力22.5t,最大振动力40t的压路机碾压时静压1遍、弱振 3遍,再静压一遍收面的碾压组合方式,共计碾压5遍。
基床表层的施工
2、材料要求 1、基床表层填料采用级配碎石,其中过渡段采用 5%水泥 级配碎石。 2、基床级配碎石粒径、级配除满足《客运专线基床表层级 配碎石暂行技术条件》的有关规定外,同时应满足颗粒粒径 d≤0.075mm含量不大于5%(重量比),压实后颗粒粒径 d≤0.075mm含量不大于7%(重量比);且其不均匀系数 U=D60/D10不得小于15,0.02mm以下颗粒质量百分率不得大 于3%。 3、在粒径大于22.4mm的粗颗粒中带有破碎面的颗粒所占的 质量百分率不少于30%。
(2) 结构物两侧的沉降过渡段必须严格按照长度、间距、过 渡的起止范围进行打设。桥台前锥坡2/3 H ( 填筑高度) 范 围内也同样处理。
铁路路基工程施工方案

铁路路基工程施工方案一、施工前的准备工作1. 工程前期调查:在开展施工前,需做好前期调查工作,包括地质勘测、地形测量和环境影响评估等工作,以便为后续施工提供可靠的数据和信息。
2. 施工图纸编制:根据前期调查的数据,编制施工图纸和设计方案,包括路基的设计、铺轨的布置和石料的选取等内容,以明确施工的具体要求和目标。
3. 人力物力准备:组织施工队伍,对工程所需的机械设备和材料进行统一采购和储备,以确保施工过程中能够有序、高效地进行。
4. 安全生产措施:对施工现场进行安全评估,制定安全生产计划和应急预案,建立起科学的安全生产体系,确保施工过程中人员和设备的安全。
二、路基土石方施工1. 清理原地:在施工前需对原有的路基进行清理和平整,清除杂草、石块等障碍物,确保施工环境清洁。
2. 土石方开挖:根据设计要求,对路基的开挖深度和宽度进行测定,采用机械设备进行土石方开挖工作,选取合适的开挖顺序和方法,确保施工效率和安全。
3. 土石方填筑:根据施工图纸要求,对路基进行填筑和夯实,使用合适的机械设备和材料,确保路基的稳固和坚实。
4. 材料的处理:对填筑和夯实所需的土石料进行筛分和整理,确保施工过程中材料的质量和合理利用。
5. 施工质量监管:对路基土石方施工过程进行实时监测和质量检验,确保施工质量符合设计要求。
三、路基工程附属设施施工1. 排水设施的设置:对路基进行排水设施的设置,包括管道的敷设、沟渠的开挖和污水处理设备的建设等工作,确保路基的排水系统完善和健全。
2. 防护设施的安装:对路基进行防护设施的安装和设置,包括护坡、护栏、防撞墙等防护设施的建设,确保路基的安全和稳定。
3. 绿化工程的开展:对路基进行绿化工程的开展,包括植树、种草、修剪等工作,使路基的环境更加美观和生态。
四、施工过程中的安全管理1. 现场安全检查:定期对施工现场进行安全检查和监测,发现安全隐患及时整改,保障施工过程中人员和设备的安全。
2. 安全教育培训:对施工人员进行安全教育培训,提高员工的安全意识和技能水平,确保施工过程中的安全生产。
铁路路基工程施工方案

铁路路基工程施工方案一、编制依据本方案依据《铁路路基工程施工规范》(TB10202-2002)、《铁路路基设计规范》(TB10001-99)、《铁路工程土工试验方法》(TBJ102-96)以及相关建设单位、设计单位、监理单位的相关文件通知编制。
二、工程概况1. 工程地点:某铁路线路基工程。
2. 工程规模:全长XX公里,路基宽度XX米。
3. 工程内容:主要包括路基土石方工程、路基排水工程、路基防护工程等。
4. 工程性质:新建铁路路基工程。
三、施工目标1. 确保工程质量达到设计要求及验收标准。
2. 保证工程安全、环保、进度控制。
3. 提高施工人员素质,提升施工管理水平。
四、施工准备1. 施工人员:组织具有相应资质和经验的施工队伍,对施工人员进行技术培训和安全教育。
2. 机械设备:根据工程需求,配置适量的土方挖掘、运输、压实、排水、防护等机械设备。
3. 施工材料:根据设计要求,提前准备合格的填料、排水材料、防护材料等。
4. 施工图纸及技术文件:认真研究施工图纸和技术文件,了解工程特点及施工要求。
5. 施工现场准备:清除施工现场障碍物,确保施工场地平整、畅通。
五、施工方法及工艺1. 土石方工程:采用挖掘机、推土机等机械设备进行土石方开挖、运输和压实。
2. 排水工程:根据设计要求,采用排水沟、排水管、排水带等材料进行排水。
3. 防护工程:根据设计要求,采用砌体、混凝土、土工合成材料等对路基进行防护。
4. 路基填筑:按照设计要求,分层填筑、压实,确保路基密实稳定。
5. 质量检测:施工过程中,定期对路基质量进行检测,确保工程质量达到设计要求。
六、施工进度安排根据工程规模和施工内容,制定合理的施工进度计划,确保工程按期完成。
七、质量保证措施1. 严格遵循施工规范和设计要求,确保施工质量。
2. 加强施工过程控制,定期对施工质量进行检查、评定。
3. 做好施工记录,为工程验收提供依据。
4. 强化施工人员培训,提高施工技能水平。
铁路路基工程总体施工方案及施工方法

铁路路基工程总体施工方案及施工方法1总体概述本线路基要求具有高稳定性和平顺性,必须严格控制工后沉降和沉降率,路基工程结构、填方材料、施工方法和工艺、质量检测等均要求采取特殊的技术措施,工程的设计及质量标准均高于常规铁路。
施工方法顺序及采取的措施应严格按《路基工程施工指南》、《客货共线铁路路基工程施工技术指南》、《路基工程施工质量及验收标准》、《铁路路基填筑工程连续压实控制技术规程》等文件进行施工。
路基工程采用大型机械化施工,多工作面平行组织施工。
岩溶或软土地基地段优先安排,施工前加强对该路基的地质核查。
框架桥、涵洞等过渡节点争取早日开工,便于路基填筑施工的连续作业。
路基施工过程中,合理安排深路堑等可利用挖方段的工程施工,确保符合填料要求的挖方充分利用。
路基填筑过程中严格控制填筑工艺、检测频次、数量、填料质量,着重监控利用方的填料质量。
沿线深路堑数量较多,挖方量大,施工应尽量避开雨季,开挖过程中及时做好边坡防护及临时排水设施。
合理设置变形观测点,及时对变形观测点的数据进行分析,确保深路堑施工安全。
路基施工过程中,坚持试验段先行,试验引路的原则。
确定机械设备组合、施工工艺、摊铺厚度、压实遍数等施工工艺参数及试验、检测的方法。
路基附属工程根据路基主体施工进度及结构的工序关系,原则上按“挡护先行、路基开挖一级、防护一级”,在路基主体完工后及时完成路基的防护工程;工程完工后的取弃土场及时平整绿化,根据设计要求进行防护,防止水土流失。
①路基加固防护和支挡结构工程、路基其它防排水工程与相关工程、路基附属结构物随路基主体施工同步推进。
②修筑于路基上的电缆槽、接触网支柱基础、声屏障基础、预埋管线、综合接地等施工应与路基工程统一协调,同步施工;确保不得因其施工而损坏和危及路基的安全与稳固。
2.路基稳定与沉降监测路基稳定与沉降监测按设计要求进行。
路堤开始填筑后,应对路基沉降进行系统观测,路基填筑施工完成后应保证半年以上的沉降观测和调整期,沉降观测资料应及时整理、汇总分析,分析评估是否满足轨道结构铺设标准和要求;对于高边坡路堑,根据设计进行边坡变形、应力状态检测,分析评价边坡的稳定性。
铁路路基工程主要工程项目施工方案

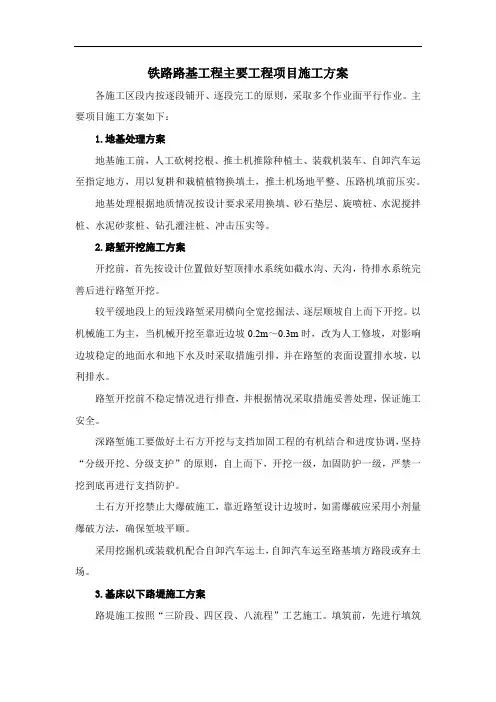

铁路路基工程主要工程项目施工方案各施工区段内按逐段铺开、逐段完工的原则,采取多个作业面平行作业。
主要项目施工方案如下:1.地基处理方案地基施工前,人工砍树挖根、推土机推除种植土、装载机装车、自卸汽车运至指定地方,用以复耕和栽植植物换填土,推土机场地平整、压路机填前压实。
地基处理根据地质情况按设计要求采用换填、砂石垫层、旋喷桩、水泥搅拌桩、水泥砂浆桩、钻孔灌注桩、冲击压实等。
2.路堑开挖施工方案开挖前,首先按设计位置做好堑顶排水系统如截水沟、天沟,待排水系统完善后进行路堑开挖。
较平缓地段上的短浅路堑采用横向全宽挖掘法、逐层顺坡自上而下开挖。
以机械施工为主,当机械开挖至靠近边坡0.2m~0.3m时,改为人工修坡,对影响边坡稳定的地面水和地下水及时采取措施引排,并在路堑的表面设置排水坡,以利排水。
路堑开挖前不稳定情况进行排查,并根据情况采取措施妥善处理,保证施工安全。
深路堑施工要做好土石方开挖与支挡加固工程的有机结合和进度协调,坚持“分级开挖、分级支护”的原则,自上而下,开挖一级,加固防护一级,严禁一挖到底再进行支挡防护。
土石方开挖禁止大爆破施工,靠近路堑设计边坡时,如需爆破应采用小剂量爆破方法,确保堑坡平顺。
采用挖掘机或装载机配合自卸汽车运土,自卸汽车运至路基填方路段或弃土场。
3.基床以下路堤施工方案路堤施工按照“三阶段、四区段、八流程”工艺施工。
填筑前,先进行填筑压实试验,确定满足压实要求的各项工艺参数,再推广到大面积施工。
基床以下路堤填筑,就近能取到A、B组和C组碎石、砾石类填料,路堤填筑采用全断面水平分层填筑,严禁倾填法施工。
采用挖掘机挖土装车,自卸汽车运输,推土机摊铺,洒水车洒水,平地机整平,压路机碾压。
4.基床施工方案路基基床分为表层和底层,基床底层采用A、B组填料,基床表层采用级配碎石掺5%水泥填筑。
基床底层填筑同路堤填筑,基床表层按照验收基床底层、搅拌运输、摊铺碾压、检测修整“四区段”和拌合、运输、摊铺、碾压、检测试验、修整养护“六流程”的施工工艺组织施工。
铁路工程路基施工方法及施工工艺

铁路工程路基施工方法及施工工艺铁路工程路基施工方法及施工工艺提要:帮宽既有路基时,沿临时开挖线刷坡及进行基底处理:土方作业前先刷坡,以便清除坡面的杂草杂物铁路工程路基施工方法及施工工艺1施工工艺采用分段、分片统筹安排的原则,按照“三阶段、四区段、八流程”组织施工;对特设工点,按照设计要求,采用路肩墙、路堑墙、路堑桩板挡土墙等方法进行路基加固及防护施工。
施工前和施工中充分考虑雨水的影响,作好防雨、防水、防洪准备,减少雨水对施工的影响。
土石方调配本着“移挖作填,就近取土,合理运输,规范弃土”的原则,做到均衡、经济、合理。
路堤填筑前,根据不同的填料选择机械类型,在填筑过程中及时碾压和进行压实度检测,不断调整工艺参数,确保路堤本体特别是过渡段的压实度。
做到一次成型,一次成优.路基土石方采用机械配套施工,困难地段人工配合小型机具进行。
主要采用挖掘机、装载机、平地机、压路机、推土机、自卸车等机械设备进行配套施工。
特设工点地段及时施做,确保施工在安全有序的状态下进行。
施工作业标准化、程序化.路基土石方填筑采用“三阶段、四区施工总平面布置图段、八流程”的工艺组织施工。
三阶段:准备阶段、施工阶段、验收阶段;四区段:填土区、平整区、碾压区、检测区;八流程:施工准备→基底处理→分层填土→洒水晾晒→摊铺整平→碾压夯实→检验签证→路基整形。
对于石质路堑施工,首先进行覆盖层剥离,然后进行爆破施工。
为保证质量,以弱爆破为主,边坡采用预裂爆破。
帮宽既有路基时,沿临时开挖线刷坡及进行基底处理:土方作业前先刷坡,以便清除坡面的杂草杂物,然后按设计要求对帮宽段的基底进行处理,即用挖掘机挖除原基底的砂质黄土,换填三七灰土,分层填筑,分层采用重型压路机压实,利用核子密度仪和k30荷载板检测压实度,合格后开始进行帮宽作业。
附:填土压实施工工艺流程图、水泥土挤密桩施工工艺流程图。
水泥土挤密桩施工工艺流程图2施工方法路堤施工准备:核对设计文件,联测水准点,复测控制点并进行控制点加密。
铁路路基、站场工程施工方案

铁路路基、站场工程施工方案1路基工程施工方案、施工方法、施工工艺及技术措施1.1路基工程概述1.1.1工程概况本标段为哈大客运专线沈阳至哈尔滨段,起讫里程为DK579+140.00~DK926+560.00,线路正线全长345.596km。
路基长度50.947km,占总路线长度的14.7%;线路路基被桥涵构造物分成43段,各段具体情况详见“表1-1 路基分段划分统计表”。
路基工点类型主要有路堑路堤边坡防护、黏性土路基、软土(松软土)路堤、季节性冻土路基、膨胀岩土路堑、湿陷性黄土路基、风吹雪路基、浸水路基等类型。
1.1.2路基工点类型本标段路基设计工点类型多,主要有:深路堑、高路堤、陡坡路基、边坡防护路基、季节性冻土路基、基床处理路基(包含低填浅挖路基的基底处理等)、不良地质路基、特殊地质路基等。
路基标准横断面型式详见图1-1~1-5。
1.1.3路基工程数量、段落划分及处理方式(1)路基工程数量全线路基区间土石方872.49×104m3;其中路基挖方392.62×104m3,路基填方479.87×104m3;站场路基土石方699.54×104m3;CFG桩802.65万米。
(2)路基段落划分及处理方式①路基段落划分线路路基被桥涵构造物分成43段,各段具体情况见“表1-1路基分段划分统计表”。
②处理方法A.边坡防护路基路堑边坡防护按设计要求依据工程地质和水文地质条件、路堑边坡高度、地层岩性、结构面产状、风化程度等采用浆砌片石护脚、浆砌片石护墙、孔窗式护墙(孔窗内铺砼预制块+2.0m锚杆)、浆砌片石护坡、加厚拱型骨架内铺设干砌片石、植被护坡、挡土墙、片石砼(预加固桩片石砼)挡土墙、拱型骨架护坡等多种措施的组合,对爆破产生的局部裂隙采用浆砌片石嵌补。
B.高路堤边坡高度为8~12m时,基床底层及以下采用A、B组填料填筑,压实标准满足基床底层要求。
8m以下边坡放缓一级,并于8m处设2m宽边坡平台。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中交集团太中银铁路工程施工作业指导书目录换填施工作业指导书.................................................. - 1 -塑料排水板施工作业指导书............................................ - 4 -强夯施工作业指导书.................................................. - 9 -冲击压实与振动碾压施工作业指导书................................... - 15 -碎石桩施工作业指导书............................................... - 17 -水泥搅拌桩施工作业指导书........................................... - 23 -水泥粉煤灰碎石桩(CFG)施工作业指导书.............................. - 29 -水泥土(灰土)挤密桩作业指导书..................................... - 35 -柱锤冲扩桩(DDC)施工作业指导书.................................... - 39 -桩板结构施工作业指导书............................................. - 42 -土工格栅、土工格室施工作业指导书................................... - 45 -土方填筑施工作业指导书............................................. - 48 -土石混填施工作业指导书............................................. - 53 -石质路堤填筑施工作业指导书......................................... - 58 -土方路堑施工作业指导书............................................. - 61 -石方路堑施工作业指导书............................................. - 66 -过渡段施工作业指导书............................................... - 75 -复合土工膜隔断层施工作业指导书..................................... - 90 -改良土填筑施工作业指导书........................................... - 93 -基床表层级配碎石施工作业指导书.................................... - 105 -锚定板挡土墙施工作业指导书........................................ - 112 -混凝土重力式挡墙施工作业指导书.................................... - 115 -浆砌片石重力式挡墙施工作业指导书.................................. - 119 -加筋土挡土墙施工作业指导书........................................ - 122 -锚杆框架防护施工作业指导书........................................ - 126 -预应力锚索防护施工作业指导书...................................... - 129 -钻孔桩(抗滑桩)施工作业指导书.................................... - 132 -挖孔桩(抗滑桩)施工作业指导书.................................... - 138 -路基防护工程施工作业指导书........................................ - 143 -路基排水工程施工作业指导书........................................ - 152 -路基相关工程施工作业指导书........................................ - 156 -铁路工程施工作业指导书换填施工作业指导书1、目的明确换填施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范换填作业施工。
2、编制依据《铁路路基工程施工质量验收标准》《铁路路基工程施工规范》《太中银铁路工程设计文件及施工图》3、适用范围适用于太中银铁路工程路基换填施工。
4、材质要求换填材料的品种、规格、质量符合设计要求。
5、施工工艺流程及技术要求5.1 施工准备适用范围:路基通过水稻田,洼地或池塘地段,应换填处理,换填深度0.5m。
换填法一般用于处理局部范围的浅层软土、填土或不均匀地基,具体的施工范围按设计要求,由监理工程师现场确定换填的宽度和深度。
测量放样:首先按设计要求进行中线、高程和横断面测量,然后按设计要求的宽度和距离中心的位置放样。
准备和检验施工使用的所有机械设备及劳动力的各项指标和合格证。
修建进场施工便道和开挖排水沟、修建挡水堤以防止雨水流入场地内。
施工过程中为便于开挖顺利进行,保证换填质量,人工在开挖坑外四周设截水沟,坑内两边设排水沟,由集水井排水。
对换填料场的各项试验数据报监理审批后开始备料,在料场内加水闷料,使其含水量略大于最佳含水量铺筑试验段,确定换填工艺,铺筑层厚,机械配套和碾压遍数等参数。
5.2 施工方法(a)不合格土的开挖对于需要换填的淤泥、黑土或膨胀土采用人工配合挖掘机开挖。
根据换填长度决- 1 -路基篇定开挖顺序、长度在100m以下时,开挖由一端往另一端进行。
长度在100m以上时,开挖宜从中部往两端进行。
软弱土层挖除干净并经监理工程师确认后,采用推土机配合人工将底部平整;若底部起伏较大时,按规定要求设置台阶或缓于1∶5的缓坡。
底部处理,当底部的开挖宽度和深度达到设计要求并经过监理工程师确认后,可采用压路机对换填面进行压实,当含水量不佳时,应洒水闷料或晾晒加灰后才能保证压实效果。
按规范要求作填前压实检查,合格并经监理确认后,方可进行合格料的回填。
(b)合格土的换填换填可根据总长度选择,开挖完成后再进行换填或是保证开挖30m后,开挖、换填平行作业。
一般情况下,换填总长度在50m以下时,采取前者。
反之,采取后者。
采用装载机、自卸汽车将准备好的换填料运到施工现场后,按规定的车距均匀卸料。
采用平地机后跟重型压路机的方法,按松铺厚度不大于0.3m,进行分层刮平和初压。
按照试验段确定的压实工艺,采用振动压路机,按照填料的特性,选用适宜振频、振幅和碾压工艺,本着先轻后重,先边后中的原则,确保碾压达到规定的压实密度。
5.3 施工工艺框图及说明换填施工工艺框图- 2 -铁路工程施工作业指导书6、质量控制及检验⑴换填所用的填料种类、质量、使用范围应符合设计要求。
检验数量:每换填10000立方时检查2组,每增加5000立方,增加1组检验。
检验方法:检查产品质量证明文件及抽样试验⑵换填深度和范围满足设计要求。
检验数量:全部检验。
检验方法:观察、尺量。
⑶换填土的压实标准符合设计要求。
路基高度小于基床厚度的低路堤,设计需换填时,其换填后的地基压实质量应符合《铁路路基工程施工质量验收标准》附录B的规定。
检验数量:每100m换填层等间距检查4点。
检验方法:根据换填填料的种类,检验方法符合《铁路路基工程施工质量验收标准》第6.1.6条规定⑷分层压实质量符合设计要求。
基床以下路基换填普通填料及物理改良土的检验符合设计及规范要求,换填化学改良土的检验符合设计及规范要求,基床底层换填的检验符合设计及规范要求。
⑸换填基坑坡脚线位置的允许偏差为-50mm。
检验数量:每换填基坑沿线路纵向及横向各抽样检验4处。
检验方法:经纬仪测量。
⑹换填顶面高程、横坡、宽度、平整度的允许偏差符合下表规定。
换填顶面高程、横坡、宽度、平整度的允许偏差、检验数量及检验方法- 3 -路基篇塑料排水板施工作业指导书1、目的明确塑料排水板施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范塑料排水板作业施工。
2、编制依据《铁路路基工程施工质量验收标准》《铁路路基工程施工规范》《太中银铁路工程设计文件及施工图》3、适用范围适用于太中银铁路工程塑料排水板施工。
4、材质要求塑料排水板的品种、规格、质量符合设计要求。
5、施工工艺流程及技术要求5.1 施工准备(a)施工场地准备首先对需要加固的地段进行测量、放样并排水疏干。
清除原地面的草皮和杂物,再用设计要求的填料和要求填筑路拱排水垫层,垫层要求表面平顺,形成同路拱或横坡相同的坡度,并按设计要求和规范规定碾压密实。
两侧挖纵向排水沟,以便疏散排水砂砾石垫层中析出的水。
(b)施工机械及材料准备施工机械:结合施工的实际情况,可选用DZ60KS打拔桩机或IJB-16型插板机进行施工。
材料准备:施工前,对采用的塑料插板进行验收,其品种、规格和质量要符合设计要求。
检查每批的出场合格证、性能报告单,抽样检验芯板材料单位长度的重量、厚度、宽度、抗拉强度、伸长率、纵向通水率和滤膜材料单位面积重量、抗拉强度、渗透系数、等效孔径等。
5.2 施工方法(a)机具定位- 4 -铁路工程施工作业指导书在需要加固的地段,根据布板的范围和间距,放出每个板的准确点位,并用小木桩或竹桩标记,在套管入土时再将其拔掉。
插板机械依据从低往高处打设的原则安设。
定位时要保证桩锤中心与地面定位在同一点上,并用经纬仪或其他观测办法控制桩锤与塔架的垂直。
打设机底支垫物要平稳牢固,防止局部塌陷。
安设套管时套管顶端要有便于起吊的吊钩或吊环,并在套管上划出控制标高的刻度线。
如套管接长时,在打设前要试接,要求联接处平顺密闭。
(b)塑料板与桩尖连接在塔架插板卷筒上安装塑料板,然后将塑料板通过套管从管靴穿出,固定在桩尖上,并一起贴紧管靴对准板位。
(c)沉管插板DZ60KS打拔桩机利用震动锤的振震动锤击力和卷扬机的拉力沉管。
IJB-16型插板机利用震动锤击力沉管,开始时沉管要缓慢,防止套管突然偏斜。
套管入土深度距设计深度约2米时,要减慢沉管速度,注意观察,防止超深或碰上基岩时能及时采取措施。
(d)拔管剪断塑料板沉管到设计深度后即可拔管,这时,塑料板因桩夹与土的阻力而垂直设置在软土地基中。
