安徽省固定资产投资项目信息管理系统方案
安徽省预算内直接投资项目概算管理暂行办法

安徽省预算内直接投资项目概算管理暂行办法第一章总则第一条为进一步加强省预算内直接投资项目概算管理,提高省预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》、《中央预算内直接投资项目概算管理暂行办法》和有关法律法规,制定本办法。
第二条省发展改革委核定概算的省预算内直接投资项目概算管理适用本办法。
省预算内直接投资项目(以下简称项目),是指省发展改革委审批、安排省预算内投资建设省本级(包括省直部门及其派出机构、垂直管理单位、所属事业单位)非经营性固定资产投资项目。
省发展改革委审批的申请中央预算内投资补助、贴息项目,以及利用国际金融组织和外国政府贷款投资项目,参照本办法加强概算管理,严格控制概算。
第二章概算核定第三条概算由省发展改革委在项目初步设计阶段组织专家评审或委托评审后核定。
概算应包括项目建设所需的全部费用,含工程费用、工程建设其他费用、基本预备费、价差预备费等。
编制和核定概算时,价差预备费按年度投资价格指数分行业合理确定.对于项目单位缺乏相关专业技术人员或者建设管理经验的,实行代建制。
代建所需费用从建设单位管理费中列支。
除项目建设期价格大幅上涨、政策调整、地质条件出现重大变化和发生自然灾害等不可抗力因素外,经核定的概算不得突破。
第四条凡不涉及国家安全和国家秘密、法律法规未禁止公开的项目概算,省发展改革委按照政府信息公开的有关规定向社会公开。
第三章概算控制第五条经核定的概算应作为项目建设实施和控制投资的依据。
项目单位和设计单位、监理单位等参建单位应当依法履行概算控制职责,确保项目总投资控制在概算以内。
第六条省发展改革委履行概算核定和监督责任,开展以概算控制为重点的稽察,制止和纠正违规超概算行为,受理调整概算。
第七条项目单位是概算实施的责任主体,项目建设各环节的投资控制,都必须按照核定概算严格执行。
概算核定批复后,项目单位应当按季度报告项目进度和概算执行情况,包括施工图设计(含装修设计)及预算情况,招标结果及合同签订投资控制情况,项目建设内容、规模和标准变化情况以及概算变化情况等。
系统建设方案

管理信息系统建设方案xxx建设方案1xx管理信息系统建设方案目录XXX管理信息系统 ................................................ 1 1. 前言 ................ 4 2. XXX信息化现状 ............................................ 4 3. 需求分析 .........5 3.1 固定资产管理 .......................................... 5 3.2 办公用品管理 .......................................... 5 3.3 图书管理系统 .......................................... 6 4. 项目的总体设计 .............................................. 6 4.1 总体设计原则 .......................................... 6 4.2 系统安全性设计要求 ............................... 7 4.3 技术防范手段 .......................................... 7 5. 应用软件概要设计 .......................................... 8 5.1 固定资产管理系统 ................................... 8 5.2 办公用品管理系统 ..................................10 5.3 图书管理系统 ......................................... 11 6. 项目管理 .. (12)6.1 项目的机构组成 .....................................127. 项目时间计划 15 7.1 项目启动(2天) ...................................15 7.2 业务需求调研(2周) ...........................15 7.3 业务需求分析设计(4周) ...................15 7.4 概要设计(4周) ...................................15 7.5 详细设计(12周) .................................15 7.6 单元测试(2周) ...................................16 7.7 集成测试(4周) (16)2 xxxxxx管理信息系统建设方案7.8 基础数据的准备(1周) .......................16 7.9 系统操作手册(1周) ...........................16 7.10 用户业务操作培训(1-2周) ................16 7.11 系统试运行(8周) ...............................17 7.12 系统正式运行 .........................................17 7.13 项目验收 17 7.14 用户培训 17 8. 配置建议 .. (19)3 xxxxxx管理信息系统建设方案1. 前言随着全球政治经济一体化的日益明显,经济活动日益加剧,各企业之间的经济活动日益密切,企业为了加强自身业务素质,提高管理水平,不断从硬件基础设施和软件管理水平上加大措施。
安徽省预算内直接投资项目概算管理暂行办法

安徽省预算内直接投资项目概算管理暂行办法第一章总则第一条为进一步加强省预算内直接投资项目概算管理,提高省预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》、《中央预算内直接投资项目概算管理暂行办法》和有关法律法规,制定本办法。
第二条省发展改革委核定概算的省预算内直接投资项目概算管理适用本办法。
省预算内直接投资项目(以下简称项目),是指省发展改革委审批、安排省预算内投资建设省本级(包括省直部门及其派出机构、垂直管理单位、所属事业单位)非经营性固定资产投资项目。
省发展改革委审批的申请中央预算内投资补助、贴息项目,以及利用国际金融组织和外国政府贷款投资项目,参照本办法加强概算管理,严格控制概算。
第二章概算核定第三条概算由省发展改革委在项目初步设计阶段组织专家评审或委托评审后核定。
概算应包括项目建设所需的全部费用,含工程费用、工程建设其他费用、基本预备费、价差预备费等。
编制和核定概算时,价差预备费按年度投资价格指数分行业合理确定。
对于项目单位缺乏相关专业技术人员或者建设管理经验的,实行代建制。
代建所需费用从建设单位管理费中列支。
除项目建设期价格大幅上涨、政策调整、地质条件出现重大变化和发生自然灾害等不可抗力因素外,经核定的概算不得突破。
第四条凡不涉及国家安全和国家秘密、法律法规未禁止公开的项目概算,省发展改革委按照政府信息公开的有关规定向社会公开。
第三章概算控制第五条经核定的概算应作为项目建设实施和控制投资的依据。
项目单位和设计单位、监理单位等参建单位应当依法履行概算控制职责,确保项目总投资控制在概算以内。
第六条省发展改革委履行概算核定和监督责任,开展以概算控制为重点的稽察,制止和纠正违规超概算行为,受理调整概算。
第七条项目单位是概算实施的责任主体,项目建设各环节的投资控制,都必须按照核定概算严格执行。
概算核定批复后,项目单位应当按季度报告项目进度和概算执行情况,包括施工图设计(含装修设计)及预算情况,招标结果及合同签订投资控制情况,项目建设内容、规模和标准变化情况以及概算变化情况等。
行政事业单位固定资产信息管理系统分析与应用

A N H U i S C I E N C E & T 搴 E C H 蹩 N O L O G 堡 Y 1 ; I 交 ’ 流 与 ’ 探 讨 0
…{ l ……
五是保密性数据库和服务器由省财政厅
数据库 统一管理,数据的 安全得到了保障, 同 时传输等方 式可以设置自己 特有的加密方式。
到本级的财政数据中。 “ 分布” 是指各主体
形成资产文件的形式管理总账资产 , 综合

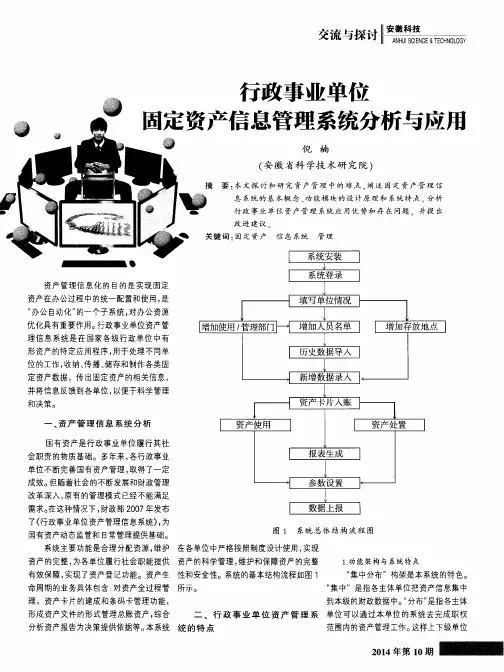

二 、行 政 事 业 单 位 资 产 管 理 系 单位可以通过本单位的系统去完成职权
分析资产报告为决策提供依据等。 本系统 统 的特 点
范围内的资产管理工作。 这样上下级单位
2 o 1 4 年 第1 0 期叠 _ _ _ ●
弥补了这方 面的不足。 示, 及时对设备进行维护保养 , 从而降低设 分布在财政和主管两个部门, 下级部门不 很多个性化功能, 三是数据 上传范围广, 使用 方便。不论 备出现故障的概率, 避免经济损失: 设备维修 保存数据。 下级部门只是通过网络来进行
系统都会根据需要 时, 及时准确地传输数据, 以确定该设备的 在线的资产相关业务处理。 主管部门也是 上报到哪一级管理系统,
资产 的折 旧是对固定 资产价值 的一种重置
价值计算, 增加该功能模块能让单位的固定
资产的价值更科学合理。
之间能做到数据互通, 便于上级单位了解 下级单位的资产情况 ,从而布控全局, 及
面, 上下级部门的财政数据统一起来就是 资产数据集合。其中, 上级部门的财政数
1 . 系统应 用 的优 势
新( 见图2 ) 。
2 . 系统 部 署
使用人和存放地点。
管理的信息支持。固定资产的日 常管理非常
安徽省财政厅关于印发《安徽省省级行政事业单位国有资产使用管理办法》的通知

安徽省财政厅关于印发《安徽省省级行政事业单位国有资产使用管理办法》的通知文章属性•【制定机关】安徽省财政厅•【公布日期】2024.02.01•【字号】皖财资〔2024〕65号•【施行日期】2024.02.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】财政综合规定正文安徽省财政厅关于印发《安徽省省级行政事业单位国有资产使用管理办法》的通知省直各部门、单位:根据《行政事业性国有资产管理条例》等有关规定,我们制定了《安徽省省级行政事业单位国有资产使用管理办法》。
经省政府同意,现印发给你们,请遵照执行。
安徽省财政厅2024年2月1日目录第一章总则第二章管理权限第三章基础管理第四章资产使用方式第一节资产自用第二节出租、出借第三节对外投资第五章使用收入第六章监督检查第七章附则安徽省省级行政事业单位国有资产使用管理办法第一章总则第一条为规范和加强省级行政事业单位国有资产使用管理,提高资产使用效益,防止国有资产流失,根据《行政事业性国有资产管理条例》等有关规定,制定本办法。
第二条本办法适用于省级党的机关、人大机关、行政机关、政协机关、监察机关、审判机关、检察机关、民主党派机关、群团机关(以下简称行政单位)和各类事业单位(以下简称事业单位)。
第三条省级行政事业单位国有资产使用包括单位自用、出租、出借、对外投资等。
省级行政事业单位国有资产应当用于本单位履行职能和保障事业发展、提供公共服务等。
第四条省级行政事业单位国有资产使用应当遵循安全规范、节约高效、公开透明、权责一致、共享共用的原则。
第五条省级行政事业单位应当建立健全国有资产使用管理和内部控制制度,强化管理,明确责任,规范流程,约束有力,提高国有资产使用效益。
第二章管理权限第六条省财政厅、省级行政事业单位主管部门(以下简称主管部门)按照规定权限对省级行政事业单位国有资产使用事项进行审核、审批。
省级行政事业单位负责本单位国有资产使用的具体管理。
安徽省人民政府办公厅关于印发安徽省省级政府性投资资金管理办法的通知

安徽省人民政府办公厅关于印发安徽省省级政府性投资资金管理办法的通知【法规类别】专项资金管理【发文字号】皖政办秘[2017]326号【发布部门】安徽省政府【发布日期】2017.12.14【实施日期】2017.12.14【时效性】现行有效【效力级别】地方规范性文件安徽省人民政府办公厅关于印发安徽省省级政府性投资资金管理办法的通知(皖政办秘〔2017〕326号)各市、县人民政府,省政府各部门、各直属机构:《安徽省省级政府性投资资金管理办法》已经省政府同意,现印发给你们,请认真贯彻执行。
安徽省人民政府办公厅2017年12月14日安徽省省级政府性投资资金管理办法第一章总则第一条为加强政府投资资金管理,建立决策科学、程序公开、运行高效、监督有力的管理机制,更好地发挥政府投资在加强和改善宏观调控、促进经济社会全面协调可持续发展中的作用,根据《中华人民共和国预算法》《中共中央国务院关于深化投融资体制改革的意见》(中发〔2016〕18号)、《基本建设财务规则》(财政部令第81号)和我省财政财务管理等有关规定,制定本办法。
第二条本办法所称政府性投资资金,是指在本省行政区域内使用省级公共财政预算、政府性基金预算、地方政府发行债券等进行投资活动的资金。
第三条政府性投资本着“统筹兼顾、聚焦重点、量入为出、控制风险、注重绩效”原则,按照预算编制管理要求和有关政策进行编制。
第四条政府性投资资金由省财政厅和有关主管部门按照分工管理。
省财政厅主要负责政府性投资资金年度预算安排和资金拨付,会同有关主管部门制定各有关专项资金管理办法,对各有关专项资金使用进行监管和重点绩效评价等。
有关主管部门按职责分工,主要负责提出对应项目年度政府投资计划、年度资金使用投向和绩效目标,审核编制专项资金年度使用计划和绩效目标,跟踪监管项目实施和资金使用情况,做好专项资金绩效评价。
第五条政府性投资资金实行“一个(类)专项,一个办法”,由省财政厅会同有关主管部门分项或分类制定。
固定资产投资项目管理、数据评估办法

**县固定资产投资项目管理、数据评估办法根据国家统计局投资司《关于开展固定资产投资项目管理的通知》、《关于做好投资项目入库管理工作的通知》等文件的相关精神,结合2017年安徽省固定资产投资统计报表制度,对我县计划总投资500万元及以上的固定资产投资项目管理工作进行统一规范。
现将有关事项规定如下:一、管理评估范围计划总投资500万元及以上投资项目均纳入管理,包括项目的申报、变更和退出.具体包括以下两个部分:(一)计划总投资在500—5000万元(不含5000万元)固定资产投资项目及数据评估。
(二)计划总投资在5000万元及以上固定资产投资项目及数据评估。
二、管理评估原则固定资产投资项目按项目所在地进行管理,固定资产投资项目由所在地乡镇、生态工业园区统计站负责收集申报资料、报表及档案盒管理.三、管理评估方式(一)项目申报。
由项目法人单位向项目所在乡镇或者园区统计机构提出申请报送相关材料,500—5000万项目由乡镇统计机构审核入库,报县统计局备案;5000万元及以上项目县级、乡镇收集项目申报材料报送市级统计机构审核。
项目申报材料如下:1、500—5000万元项目申报材料。
乡镇、园区统计站负责收集证明项目计划总投资的资料(备案审批文件、可行性研究报告等)和证明项目开工的资料(施工合同、开工照片等),确保项目的真实性和准确性,填报《安徽省**县500万元——5000万元预备入库项目备案表》(附件1)报县统计局备案.2、5000万元及以上项目申报材料。
乡镇、园区统计站负责收集《**县2017年5000万元以上项目法人申报材料》(附件2)和《**县2017年5000万元以上项目申报入库材料》(附件3),报县、市、省、国家逐级审核。
(二)报表填报.固定资产投资项目情况表和非金融资产投资情况表由项目法人单位自行填报,乡镇及园区统计机构负责审核、上报.1、500-5000万元项目,项目法人单位每月按时填报固定资产投资项目情况表,加盖公章报所在地统计站,所在地统计站负责审核和录入投资程序报县统计局.2、5000万元及以上项目申报材料。
(2024年)固定资产管理系统ppt课件

• 现状:目前,固定资产管理系统已经广泛应用于企业、政府、学校等各 个领域,成为组织内不可或缺的管理工具之一。同时,随着物联网、大 数据等技术的发展,固定资产管理系统也在不断升级和完善,提供更加 智能化、高效化的管理功能。
1 2
性能优化
对系统性能进行持续优化,提高系统运行效率和 响应速度。
界面优化
改进用户界面设计,提升用户体验和操作便捷性 。
3
安全加固
加强系统安全防护措施,保障系统和数据安全。
2024/3/26
33
THANKS
感谢观看
2024/3/26
34
2024/3/26
6
02
固定资产基础信息管理
2024/3/26
7
资产分类与编码规则
2024/3/26
资产分类
根据资产的性质、用途、形态等 因素,将固定资产分为房屋及建 筑物、机器设备、交通运输设备 、电子设备等不同类别。
编码规则
为便于管理和识别,对每类资产 设定唯一的编码规则,包括资产 类别代码、购置日期、流水号等 。
工作量法
根据实际工作量计算折旧,适用 于资产使用不均衡的情况。
2024/3/26
16
折旧计算及账务处理
折旧计算
根据选定的折旧方法和资产原值、预计使用年限等因素,计算每期折旧额。
账务处理
将每期折旧额计入相应的成本或费用科目,同时减少固定资产账面价值。
2024/3/26
17
报废申请审批流程
2024/3/26
对企业固定资产进行多维度统计分析,如 资产分类统计、部门资产统计、资产使用 状况统计等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安徽省固定资产投资项目信息管理系统方案(征求意见稿)
全省“861”行动计划暨投资工作会议材料安徽省固定资产投资项目信息管理系统方案(征求意见稿)安徽省发展和改革委员会安徽省经济信息中心2008年2月一、系统建设的目的和意义我省正处在工业化和城镇化快速推进时期,投资作为拉动经济增长的三驾马车之一,对我省经济增长的贡献起到了主要作用。
项目是投资的载体和具体表现形式,是经济增长的根本保证。
为进一步加强建设项目管理,切实提高省市县三级政府部门项目管理水平,实现从项目的谋划、储备到项目的竣工投入运营的全过程管理和建设项目管理的科学化、规范化、信息化,以利于对投资运行情况的分析和投资结构的调整,继续保持固定资产投资的持续快速增长势头,从而促进全省经济和社会的又好又快发展,特建立安徽省固定资产投资项目信息管理系统(以下简称“信息管理系统”)。
二、系统建设内容(一)组织框架按项目属地管理和行政职能分工管理相结合的原则,信息管理系统分三级:1、一级项目库。
包括县(市、区)项目库、市直有关部门项目库、国家级开发区项目库。
2、二级项目库。
包括市级发改委项目库、省直有关部门项目库、重点企业项目库。
3、三级项目库。
包括省发改委有关职能处室项目库、“861”项目库、中央财政资金项目库、省财政资金项目库。
组织框架示意图如下:安徽省固定资产投资项目总库
一级项目库二级项目库三级项目库
省发改委有关处室项目库总项目库
县(市、区)项目库市级发改委项目库“861”
项目库市直有关部门项目库→省直有关部门项目库→→中央财政资金项目库国家级开发区项目库重点企业项目库省财政资金项目库
在建成三级项目信息管理系统的基础上,建成安徽省固定资产投资项目总库,项目总库包括十三个业务项目子库,分别为政府参与投资项目库、工业项目库、农业项目库、社会事业项目库、高技术项目库、交通运输项目库、能源项目库、以工代赈项目库、外资项目库、贸易和服务项目库、财政金融项目库、循环经济项目库和区域经济与环境保护项目库。
(二)建成项目分析模块信息管理系统提供多种组合查询、汇总和分析功能。
用户可根据需要进行条件选择查询所需的信息,进行投资分析和研究。
(三)建成固定资产投资政策法规库包括国家、省、市和县有关固定资产投资管理政策法规、项目管理办法等信息。
三、部门职责信息管理系统基于互联网建设,一、二、三级用户可凭用户名和密码进入系统,各级用户的职责是对管理权限内的项目信息、工作交流信息、宣传信息、区域经济和社会发展现状等内容进行添加、修改、更新、删除等。
一般情况下,第三级项目库内的项目总投资不小于5000万元(中央和省财政投资项目除外),一、二两级项目库收录项目标准由其对应的管理用户自行设定,原则上由省、市、县发改委审批、核准、备案的项目必须进入项目库。
四、维护和运用
各级用户应定期对管理权限内的项目、工作动态等信息进行维护(包括添加、修改、删除等),上级用户可直接添加已掌握的、下级用户不清楚的项目信
息,并直接分配到有关下级项目库中。
信息管理系统提供多种组合查询功能,用户可根据需要进行条件选择查询所需的信息,进行投资分析和研究。
已经确认公开的信息,各级用户都可查询。
建立信息管理系统维护责任制和信息员制度,各用户单位必须明确责任人和信息员(信息员可为多人),建议分管负责人为第一责任人,信息员为直接责任人,负责信息管理系统的维护。
系统的维护实行动态管理模式,在建项目信息每月维护一次,于每月第3个工作日前完成,前期工作项目信息每季度维护一次,于每季度首月第3个工作日前完成,储备项目(概念性项目)每半年维护一次,于每年第一、第三季度首月第3个工作日前完成,其它工作信息根据工作开展情况随时增添。
在建项目按属地管理由所在地管理用户维护(跨区域项目由上一级用户负责维护);前期工作项目信息由项目所在地管理用户和上一级用户共同负责(有些需上一级管理用户进行审批、核准、备案的项目信息可由上一级用户直接添加);储备项目(概念性项目)由各级对应的项目管理用户负责维护,项目经过审批、核准、备案程序后,即进入前期工作项目库。
五、考核机制制定信息管理系统奖惩考核办法,设定项目的谋划储备、前期工作的开展程度、在建项目的维护、宣传工作信息等充实、维护的频率和数量等指标,进行考核评比。
考评活动每年进行一次。
六、项目指标根据项目库建设需求,系统共设置八大类项目指标,分别为:项目基本内容、投资情况、批复信息、业务类别、来源、建设性质、单行材料和项目其它信息等。
项目指标详细内容参见附件。
七、系统建设进度安排根据系统建设任务,工作进度安排如下:2008年3月底,完成系统建设内容和功能需求分析报告的编制工作,4月份完成项目管理系统建设方案设计,4月下旬开始进
行系统设计开发和环境基本配置工作,6月份初步完成系统基本功能的开发工作,7月份组织报送项目,10月初基本完成项目的入库工作并开通试运行,12月底前完成各项测试工作,信息管理系统正式运行。
