框架结构混凝土浇筑技术交底
混凝土浇筑 安全技术交底

混凝土浇筑安全技术交底混凝土浇筑是建筑施工中的重要环节,为了确保施工过程的安全,保障人员生命财产安全,提高工程质量,特进行以下安全技术交底。
一、施工准备阶段的安全要求1、技术准备施工前,技术人员应熟悉施工图纸和相关规范,制定详细的施工方案,并向作业人员进行技术交底。
确定混凝土的配合比、浇筑顺序和方法,以及施工缝的留设位置等。
2、材料准备对进场的水泥、砂、石、外加剂等原材料进行检验,确保其质量符合要求。
准备好足够的模板、支撑、钢筋等材料,并确保其质量和规格符合设计要求。
3、设备准备检查混凝土搅拌机、输送泵、振捣器等设备的性能,确保其正常运行。
对塔吊、起重机等起重设备进行检查和维护,确保其安全可靠。
4、现场准备清理施工现场的杂物和障碍物,确保施工道路畅通。
在浇筑区域设置警示标志,禁止无关人员进入。
搭建好施工操作平台和防护栏杆,确保作业人员的安全。
二、混凝土搅拌与运输的安全要求1、混凝土搅拌操作人员应熟悉搅拌机的操作规程,严禁违规操作。
搅拌机启动前,应检查各部件是否正常,防护装置是否齐全有效。
在搅拌过程中,严禁将手伸入搅拌筒内。
搅拌机停止运转后,应及时清理搅拌筒内的残留混凝土。
2、混凝土运输运输车辆应保持良好的车况,制动系统、转向系统等应灵敏可靠。
运输过程中,应控制车速,避免急刹车和急转弯,防止混凝土发生离析。
卸料时,应将车辆停稳,并设置好挡车装置,防止车辆滑动。
三、混凝土浇筑的安全要求1、一般要求作业人员应佩戴好安全帽、安全带等个人防护用品。
严禁在模板支撑系统上行走和作业。
浇筑高度超过 2m 时,应设置溜槽或串筒,防止混凝土坠落伤人。
2、泵送混凝土浇筑泵送设备的放置应平稳,支腿应牢固可靠。
泵送管道应连接牢固,不得有松动和泄漏现象。
在泵送过程中,严禁拆卸管道和液压系统的零部件。
3、框架结构混凝土浇筑先浇筑柱混凝土,待柱混凝土初凝后,再浇筑梁、板混凝土。
浇筑柱混凝土时,应分层浇筑,每层厚度不宜超过 500mm。
框架结构混凝土工程技术交底

框架结构混凝土工程技术交底一、框架结构混凝土概述框架结构混凝土是指将混凝土作为主要建筑材料,通过搭建钢筋混凝土框架,形成整体结构的一种建筑形式。
框架结构混凝土工程技术交底是指对框架结构混凝土工程施工过程中的关键技术要点、建筑物的设计、施工方案和施工工艺进行详细说明和交底。
二、构造设计1.基础设计:详细描述框架结构混凝土工程的地基基础设计要求,包括确定基础类型、承载力计算、基础布置等。
2.基础施工:介绍框架结构混凝土基础施工的步骤、方法和要求,包括地面处理、基坑开挖、埋设基础筏板等。
3.结构设计:阐述框架结构混凝土主体结构的设计要求,包括梁柱墙板的布置、钢筋混凝土梁柱的尺寸和配筋等。
4.结构施工:说明框架结构混凝土主体施工的流程和注意事项,包括模板安装、钢筋布置、混凝土浇筑等。
5.地面设计和施工:详细描述框架结构混凝土地面的设计和施工要求,包括地板尺寸、施工工艺和材料选择等。
三、材料选择与使用1.混凝土选择:介绍常用的混凝土配合比和材料比例,包括水泥、砂子、石子等。
同时,要说明混凝土的强度等级和湿度控制要求。
2.钢筋选择:阐述钢筋的种类、规格和用途,包括普通钢筋、螺纹钢筋等。
要说明钢筋的防锈处理和保护要求。
3.模板选择:详细描述框架结构混凝土模板的种类、规格和安装要求,包括模板板材、支撑体系等。
同时,要说明模板的使用寿命和拆除方法。
4.浇筑材料选择:说明框架结构混凝土浇筑所需的辅助材料,包括脱模剂、防水剂等。
四、施工工艺1.钢筋加工与施工:详细描述框架结构混凝土钢筋加工和安装的步骤和要求,包括钢筋加工机械、摆放规范等。
2.模板安装:说明框架结构混凝土模板安装的流程和方法,包括模板的拆装步骤和模板表面处理。
3.混凝土浇筑:阐述框架结构混凝土浇筑的施工工艺和注意事项,包括混凝土浇筑的顺序和施工温度控制要求等。
4.养护要求:详细描述框架结构混凝土的养护要求,包括浇筑后的保温、湿润和避免振动等。
五、安全质量控制1.安全施工要求:详细说明框架结构混凝土工程施工中的安全要求和措施,包括施工现场的秩序、材料堆放安全等。
框架结构混凝土浇筑技术交底记录

框架结构混凝土浇筑技术交底记录日期:xxxx年xx月xx日地点:施工现场参与人员:项目经理、技术员、施工人员一、工程概况1.1 项目名称:xxxxx框架结构混凝土工程1.2 建设单位:xxxx公司1.3 施工单位:xxxx公司1.4 工程位置:xxxx区域二、施工要求2.1构件铺设:按设计图纸要求进行施工2.2固定勾结:钢筋的连接采用卡套焊接和弧形箍筋2.3混凝土配比:按设计要求配制混凝土,掺入适量的外加剂3、工序安排3.1准备工作3.1.1确认施工图纸和设计要求3.1.2准备施工机械设备和作业区域3.1.3清理施工区域,确保施工场地整洁3.1.4各方沟通协调,明确责任和任务3.2钢筋加工3.2.1按设计要求将钢筋割断和弯曲3.2.2检查钢筋的质量和数量是否符合要求3.2.3确定钢筋的放置位置,进行预埋和固定3.3混凝土搅拌3.3.1按照设计要求准备好混凝土原材料3.3.2进行水泥、砂、骨料的配比和计量3.3.3启动混凝土搅拌机,将各种原材料搅拌均匀3.3.4检查混凝土的坍落度和浆液度是否符合要求3.4模板安装与调整3.4.1根据设计图纸,安装模板和支撑体系3.4.2对模板进行调整,使其与设计要求一致3.4.3检查模板的水平度和稳定性3.5混凝土浇筑3.5.1在浇筑前,对模板进行湿润处理3.5.2将混凝土均匀地浇入模板内3.5.3应采取合适的浇筑方式,避免混凝土中的气泡和空隙3.5.4控制浇筑速度和量3.6养护与喷水3.6.1在浇筑完成后,立即进行养护3.6.2使用喷水器对混凝土进行长时间湿润3.6.3控制养护时间和水量3.6.4定期检查养护效果和混凝土的强度发展情况四、安全注意事项4.1施工现场要设立明显的安全警示标识4.2施工人员必须佩戴安全帽、安全鞋等个人防护装备4.3混凝土浇筑过程中,严禁站在混凝土上面4.4弓起个人防护网,防止工人从高处坠落4.5机械设备和工具要保持良好工作状态,确保安全操作五、问题记录5.1钢筋的加工量与实际施工需要量有较大偏差,需调整5.2混凝土浇筑过程中出现了凝结时间过长的情况,需加强养护5.3模板安装时存在一定的不稳定性,需加固处理六、总结与签字通过本次技术交底,全体施工人员对框架结构混凝土浇筑技术有了更加深入的了解,并明确了具体的施工要求和注意事项。
框架结构混凝土技术交底(包含施工工艺)

②、混凝土的振捣:混凝土振捣应设专人振捣,应快插慢拔,避免撬振钢筋、模板,每一振点的振捣延续时间,应使混凝土表面呈现浮浆和不再沉落,一般为20~30 S,要避免过振产生离析。当采用插入式振捣器时,捣实普通混凝土的移动间距,不宜大于振捣器作用半径的1.5倍;捣实轻骨料混凝土的移动间距,不宜大于其作用半径;振捣器与模板的间距,不应大于其作用半径的0.5倍,并避免碰撞钢筋、模板、吊环、预埋件等;振捣器插入下层混凝土内的深度应不小于50mm。
B浇筑混凝土的过程中应派专人看护模板,发现模板有变形、位移时立即停止浇筑,并在已浇筑的混凝土凝结前修整完好。
C混凝土浇筑完毕后第二次钢筋绑扎应将粘附在钢筋上的浮灰及时清理干净。混凝土自高处倾落的自由高度不得超过2m,浇筑的竖向结构高度超过3m,应采用溜槽,以防止混凝土离析。
D楼梯段混凝土宜自下而上浇筑,先振实底板混凝土,达到踏步位置与踏步混凝土一起浇筑,不断连续向上推进,并随时用木抹子将踏步上表面抹平。楼梯混凝土宜连续浇筑完成。
⑦、梁、板混凝土浇筑:梁板按框架格顺序浇筑,每框架格先将梁根据高度分层浇筑成阶梯形,当达到板底位置时即与板的混凝土一起浇捣,随着阶梯形的不断延展,则可连续向前推进,倾倒混凝土方向与浇筑方向相反。
梁柱及梁底部位要用Φ30和Φ50插入式振捣棒振捣密实,振捣密时不得触动钢筋和预埋件。梁、柱节点钢筋较密时要用小直径振捣棒振捣,并加密振捣点。浇筑板的混凝土虚铺厚度要略大于板厚,振捣完毕后用1.5-4m刮械刮平,用木抹子抹平,并拉线检查板面平标高,严格控制平整度,尤其墙柱根部。
混凝土强度等级为:
构件
强度等级
框架结构工程技术交底完整版

框架结构工程技术交底完整版框架结构工程技术交底是指在施工前,施工人员将施工的整体框架结构和相关技术细节进行说明和交底的过程。
这将确保施工人员对工程的要求和施工流程有清晰的了解,提高施工质量和效率。
以下是框架结构工程技术交底的完整版。
一、项目概述在开展框架结构工程技术交底之前,首先需要对项目进行概述。
这包括项目的名称、位置、工程规模、施工时间等基本信息。
然后,介绍该项目的框架结构的设计理念和要求。
二、结构图纸解读框架结构的施工离不开结构图纸的理解和解读。
施工人员需要详细解读结构图纸,包括主梁、剪力墙、柱子等结构元素的布置和尺寸要求。
特别需要关注的是局部构造细部的设计,如梁柱节点细部连接、剪力墙布置及其加固等。
三、施工过程与技术要求交底1.施工顺序:根据结构图纸的要求,施工人员需要明确整个施工过程的顺序安排。
这包括基础施工、立柱、梁、板的顺序与步骤。
2.施工要点:针对各个施工过程,需要交底每个环节的施工要点,如混凝土浇筑的抗渗、抗裂、抗冻要求,梁板脱模的时机和方法等。
3.安全注意事项:在交底过程中,必须重点强调施工过程中的安全注意事项。
这包括施工人员必须佩戴好安全帽、安全鞋等个人防护装备,禁止乱堆放材料、乱拉乱挤钢筋等违反施工规章制度的行为,确保施工过程中的人员安全。
四、施工技术交底1.施工工艺:对每个施工工艺进行交底,包括金属结构的焊接工艺、混凝土浇筑的振捣工艺等。
2.质量控制要点:对每个施工环节的质量控制重点进行交底,如焊接质量控制、混凝土浇筑后的养护控制等。
3.现场施工流程:交底现场施工流程,让施工人员对整个施工过程有清晰的了解。
4.资料管理:交底施工资料的管理方法和要求,包括施工图纸的管理、工程报验单的填写等。
五、问题解答和现场演示在交底过程中,应允许施工人员进行提问,并及时解答。
同时,根据需要,可以在现场进行相关施工过程的实际演示,以便施工人员更好地理解和掌握。
六、总结与签字交底结束时,施工人员和施工负责人应对整个交底内容进行总结,并进行签字确认。
框架结构混凝土浇筑工程技术交底

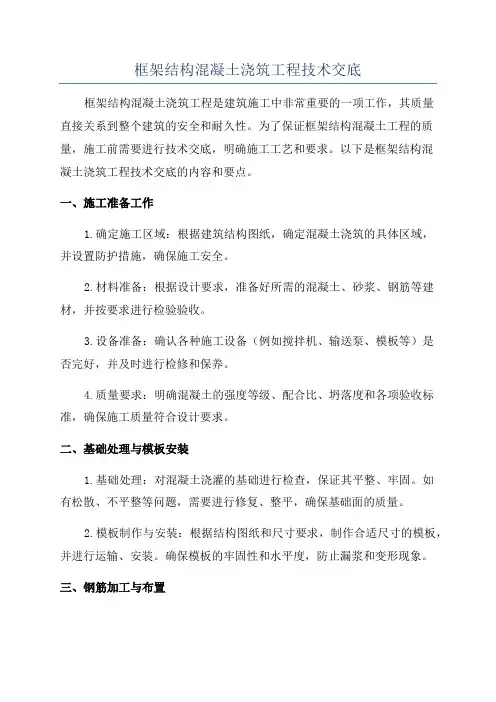

框架结构混凝土浇筑工程技术交底框架结构混凝土浇筑工程是建筑施工中非常重要的一项工作,其质量直接关系到整个建筑的安全和耐久性。
为了保证框架结构混凝土工程的质量,施工前需要进行技术交底,明确施工工艺和要求。
以下是框架结构混凝土浇筑工程技术交底的内容和要点。
一、施工准备工作1.确定施工区域:根据建筑结构图纸,确定混凝土浇筑的具体区域,并设置防护措施,确保施工安全。
2.材料准备:根据设计要求,准备好所需的混凝土、砂浆、钢筋等建材,并按要求进行检验验收。
3.设备准备:确认各种施工设备(例如搅拌机、输送泵、模板等)是否完好,并及时进行检修和保养。
4.质量要求:明确混凝土的强度等级、配合比、坍落度和各项验收标准,确保施工质量符合设计要求。
二、基础处理与模板安装1.基础处理:对混凝土浇灌的基础进行检查,保证其平整、牢固。
如有松散、不平整等问题,需要进行修复、整平,确保基础面的质量。
2.模板制作与安装:根据结构图纸和尺寸要求,制作合适尺寸的模板,并进行运输、安装。
确保模板的牢固性和水平度,防止漏浆和变形现象。
三、钢筋加工与布置1.钢筋到货验收:对到货的钢筋进行验收,检查其规格、质量、抗锈腐蚀性等情况,确保满足设计要求。
2.钢筋加工:根据结构图纸和钢筋加工图纸,按要求进行钢筋的切割、弯曲等加工工作,保证钢筋的准确度和连接质量。
3.钢筋布置:根据设计要求,将加工好的钢筋按标高、间距、弯折长度等要求进行布置,同时注意钢筋与模板之间的间隙,保持一定的混凝土保护层。
四、混凝土浇筑1.施工前准备:清理浇筑区域,移除杂物和积水,同时进行必要的预埋件、管线和构造件的检查和安装。
2.搅拌混凝土:根据设计要求,进行混凝土原材料的加料、搅拌和输送。
确保混凝土的均匀性和坍落度符合要求。
3.浇筑过程:根据浇筑顺序和方式,将混凝土均匀地倒入模板内,同时进行振捣和补充,确保混凝土充实、密实,并排除气泡和杂质。
4.表面处理:对浇筑好的混凝土表面进行养护和处理,防止龟裂、渗水和碱骨料反应等问题。
混凝土浇筑施工技术交底

4.1.6混凝土表面压光完成之后就不得随意踩踏混凝土,以免影响平整度和混凝土硬化成型。
4.2基础板、梁混凝土施工
4.2.1本工程混凝土泵送采用汽车泵施工,各区施工顺序按“由远至近、一个 45 度坡度、薄层浇筑、一次到顶”的原则。每作业面分前、中、后三排振捣混凝土。
7
砼工长
现场总指挥
8
电工
保证现场用电
9
其他
养护、清理等
......按实际情况增加
9
合计
2.2施工机具准备;
序号
名称
型号
功率(KW)
单位
数量
备注
1
塔式起重机
台
3
天泵/地泵
台
4
混凝土搅拌运输车
/
台
5
铁锹
/
把
6
插入式振捣器
台
7
插入式振捣器
台
8
平板式振捣器
台
9
串筒
/
m
10
溜槽
/
m
11
铁抹子、木抹子
/
把
12
磨光机
3.3施工进度:
(进度计划表)
四、施工工艺
混凝土浇筑前应将钢筋、模板清理干净。混凝土输送到作业面以后,应快铺料、快振捣、快抹平,并及时覆盖。
混凝土浇筑顺序为:垫层混凝土浇注→基础板、梁混凝土浇筑→柱、外墙混凝土浇筑→顶板、梁混凝土浇筑。
4.1基础垫层施工
4.1.1施工流程:垫层周圈模板安装→模板支撑安装、坡面挂钢丝网→模板验收→混凝土浇筑
本工程所有结构混凝土均采用预拌商品混凝土。
框架结构混凝土浇筑施工技术交底

XX工程
施工单位
XX公司
施工部位
工序名称
一、施工准备
(一)作业条件
1、浇筑混凝土层段的模板、钢筋、顶埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。
2、浇筑混凝土用的架子及马道已支搭完毕.并经检查合格。
3、水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。
3、水:自来水或不含有害物质的洁净水。
4、外加剂:根据施工组织设计要求,确定是否采用外加剂。外加剂须经试验合格后,方可在工程上使用。
5、掺合料:根据施工组织设计要求,确定是否采用掺合料。质量符合国家现行标准。
6、隔离剂:水质隔离剂。
(三)施工机具
混凝土搅拌机、磅秤(或自动上料系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝±吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔式起重机、混凝土标尺杆、砂浆称量器等。
2
3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,露出石子,并浇水湿润,无明水。
4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐、预检。
5、自拌混凝土,应在开盘前1h左右,测定砂石含水率.调整施工配合比。
(二)混凝土现场搅拌工艺
4、浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层棍凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)。
5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。
3、柱子混凝土的分层厚度应当经过计算确定,并且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
框架结构混凝土浇筑技术交底
交底提要:架结构混凝土浇筑的相关材料、机具准备、质量要求及施工工艺。
一、施工准备
(一)作业条件
1、浇筑混凝土层段的模板、钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。
2、浇筑混凝土用的架子及马道已支搭完毕,并经检查合格。
3、水泥、砂、石及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。
4、磅秤(或自动上料系统)经检查核定计量准确,振捣器(棒)经检验试运转合格。
5、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。
(二)材质要求
1、水泥:水泥品种、强度等级应根据设计要求确定。
质量符合现行水泥标准。
工期紧时可做水泥快测。
必要时要求厂家提供水泥含碱量的报告。
2、砂、石子:根据结构尺寸、钢筋密度、砼施工工艺、砼强度等级的要求确定石子粒径、砂子细度。
砂、石质量符合现行标准。
必要时做骨料碱活性试验。
3、水:自来水或不含有害物质的洁净水。
4、外加剂:根据施工组织设计要求,确定是否采用外加剂。
外加剂须经试验合格后,方可在工程上使用。
必要时要求厂家提供含碱量的报告。
5、掺合料:根据施工组织设计要求,确定是否采用掺合料。
质量符合现行标准。
必要时要求厂家提供含碱量的报告。
6、钢筋:钢筋的级别、规格必须符合设计要求。
质量符合现行标准。
表面无老锈和油污。
必要时做化学分析。
7、脱模剂:水质隔模剂。
(三)主要机具
混凝土搅拌机、磅秤(或自动上料设备系统)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、铁插尺、胶皮水管、铁板、串桶、塔
式起重机、混凝土标尺杆、砂浆称量器等。
二、质量要求
(一)钢筋工程
(二)模板工程
(三)砼工程
注:(一)、(二)、(三)项具体要求请参照“独立柱基础工程技术交底记录”中相应部分。
三、工艺流程
作业准备混凝土搅拌混凝土运输柱、梁、剪力墙、楼梯混凝土浇筑与振捣养护
四、操作工艺
(一)作业准备
1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护钢筋的保护层垫块是杏符合规范要求。
2、如使用木模板时应浇水使模板湿润。
柱子模板的扫除口应在清除杂物及积水后再封闭。
3、施工缝的松散混凝土及混凝土软弱层已剔掉清净,已经露出石子,并浇水湿润,无明水。
4、梁、柱钢筋的钢筋定距框已安装完毕,并经过隐预检。
5、自拌砼,应在开盘前1h左右,测定砂石含水率,调整施工配合比。
(二)混凝土搅拌
混凝土现场搅拌工艺
1、每次浇筑砼前1.5h左右,由土建工长或砼工长填写“砼浇筑申请书”,一式3份,施工技术负责人签字后,土建工长留一份,交试验员一份,资料员一份归档。
2、试验员依据砼浇筑申请书填写有关资料。
做砂石含水率。
调整砼配合比中的材料用量,换算每盘的材料用量,写配合比板,经施工技术负责人校核后,挂在搅拌机旁醒目处。
定磅秤或电子秤及水继电器。
3、材料用量、投放:水、水泥、外加剂、掺合料的计量误差为±2%,砂石料的
计量误差为土3%。
投料顺序为:石子水泥外加剂粉剂掺合料砂子水外加剂液剂。
4、搅拌时间:强制式搅拌机:不掺外加剂时不少于90秒;掺外加剂时不少于120秒。
自落式搅拌机:在强制式搅拌机搅拌时间的基础上增加30秒。
5、当一个配合比第一次使用时,应由施工技术负责入主持,做砼开盘鉴定。
如果砼和易性不好,可以在维持水灰比不变的前提下,适当调整砂率、水及水泥量,至和易性良好为止。
(三)混凝土运输
混凝土自搅拌机卸出后,应及时运输到浇筑地点。
在运输过程中,要防止混凝土离析、水泥浆流失。
如混凝土运到浇筑地点有离析现象时,必须在浇筑前进行二次拌合。
混凝土从搅拌机中卸出后到浇筑完毕的延续时间,不宜超过下表的规定。
混凝土强度等级气温(0c)
≤25 >25
≤C30>C30 12090 9060
注:掺用外加剂或采用快硬水泥拌硬水泥拌制混凝土时,应按试验确定。
泵送混凝土时必须保证混凝土泵连续工作,如果发生故障,停歇时间超过45min 或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。
用水冲出的砼严禁用在永久建筑结构上。
(四)混凝土浇筑与振捣的一般要求
1、混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。
2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据砼供应能力,一次浇筑方量,砼初凝时间,结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25倍。
3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
移动间距不大于振捣作用半径的1.5倍(一般为
30--40cm)。
振拇上一层时应插入下层5一lOcm,以使两层砼结合牢固。
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
4、浇筑混凝土应连续进行。
如必须间歇,其问歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。
问歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。
(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)
5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。
(五)柱的混凝土浇筑
1、柱浇筑前底部应先填5--10cm厚与混凝土配合比相同的减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。
2、柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时,应采取措施(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。
每段高度不得超过2m,每段混凝土浇筑后将模板洞封闭严实,并用箍箍牢。
3、柱子混凝土的分层厚度应当经过计算后确定,并且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况。
4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。
无梁楼板应留在柱帽下面。
在与梁板整体浇筑时,应在柱浇筑完毕后停歇1~1.5h,使其初步沉实,再继续浇筑。
5、浇筑完后,应及时将伸出的搭接钢筋整理到位。
(六)梁、板混凝土浇筑
1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。
2、和板连成整体高度大于1m的梁,允许单独浇筑,其施工缝应留在板底以下2~
3mm处。
浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位要注意振实,振捣时不得触动钢筋及预埋件。
3、梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。
4、浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向托拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。
施工缝处或有预埋件及插筋处用木抹子找平。
浇筑板混凝土时不允许用振捣棒铺摊混凝土。
5、施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间1/3范围内。
施工缝的表面应与梁轴线或板面垂直,不得留斜搓。
施工缝宜用木板或钢丝网挡牢。
6、施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑。
在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子和混凝土软弱层,并用水冲洗干净后,先浇一层同配比减石子砂浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。
(七)剪力墙混凝土浇筑
l、如柱、墙的混凝土强度等级相同时,可以同时浇筑,反之宜先浇筑柱混凝土,预埋剪力墙锚固筋,待拆柱模后,再绑剪力墙钢筋、支模、浇筑混凝土。
2、剪力墙浇筑混凝土前,先在底部均匀浇筑5~lOcm厚与墙体混凝土同配比减石子砂浆,并用铁锹入模,不应用料斗直接灌人模内。
(该部分砂浆的用量也应当经过计算,使用容器计量)
3、浇筑墙体混凝土应连续进行,间隔时间不应超过2h,每层浇筑厚度按照规范的规定实施,因此必须预先安排好混凝土下料点位置和振捣器操作人员数量。
4、振捣棒移动间距应小于40cm,每一振点的延续时间以表面泛浆为度,为使上下层混凝土结合成整体,振捣器应插入下层混凝土5~lOcm。
振捣时注意钢筋密集及洞口部位,为防止出现漏振,须在洞口两侧同时振捣,下灰高度也要大体一致。
大洞口的洞底模板应开口,并在此处浇筑振捣。
5、墙体砼浇筑高度应高出板底20~30mm。
混凝土墙体浇筑完毕之后,将上口甩。
