如何区别签证单、联系单、变更、洽商记录

合集下载

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

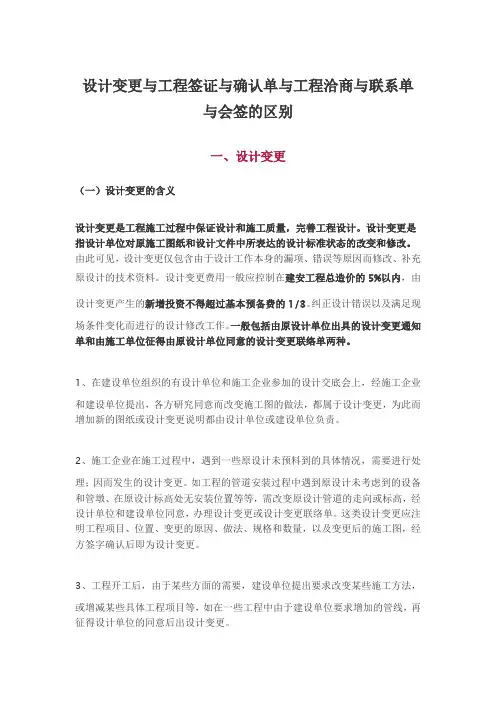

设计变更、工程签证、确认单、工程洽商、联系单、会签区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达设计标准状态改变和修改。

由此可见,设计变更仅包含由于设计工作本身漏项、错误等原因而修改、补充原设计技术资料。

设计变更费用一般应控制在建安工程总造价5%以内,由设计变更产生新增投资不得超过基本预备费1/3。

纠正设计错误以及满足现场条件变化而进行设计修改工作。

一般包括由原设计单位出具设计变更通知单和由施工单位征得由原设计单位同意设计变更联络单两种。

1、在建设单位组织有设计单位和施工企业参加设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图做法,都属于设计变更,为此而增加新图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到具体情况,需要进行处理;因而发生设计变更。

如工程管道安装过程中遇到原设计未考虑到设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更原因、做法、规格和数量,以及变更后施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加管线,再征得设计单位同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目具体设计等引起设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更签发原则。

设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及及现场不符无法施工非改不可,应按设计变更程序进行。

变更签证洽商联系单的区别

变更签证洽商联系单的区别

设计变更与工程签证与确认单与工程洽商与联系单与会签的区别一、设计变更(一)设计变更的含义设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

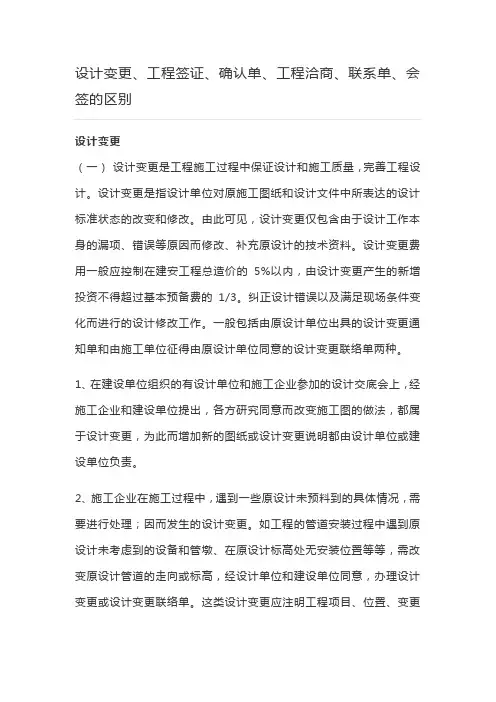

设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则。

设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

浅谈工程签证单、变更单、洽商单、联系单的区别与本质

浅谈工程签证单、变更单、洽商单、联系单的区别与本质

浅谈工程签证单、变更单、洽商单、联系单的区别与本质工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。

工程变更是在工程实施过程中,按照合同约定的程序,根据工程的需要,监理人对招标文件中的原设计或经监理人批准的施工方案在材料、工艺、功能、功效、尺寸、技术指标、工程量和施工方法等方面发出的指示。

,统称为工程变更。

工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。

在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。

工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。

1法务角度理解从法律的角度来说,说白了就是这张白纸怎么变成红钞票是结果,那就要从法律的角度来分析讨论,要从增加或减少合同金额的书证来讨论。

通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。

签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。

通过以上分析,从文件流程可以明显看出,无论是谈判单还是联系单都是没有最终结果的证据,指向合同金额增减的证据一定是签证单或者变更单。

变更签证洽商联系单的区别

变更签证洽商联系单的区别

设计变更与工程签证与确认单与工程洽商与联系单与会签的区别一、设计变更(一)设计变更的含义设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

工程签证单、变更单、洽商单、联系单的区别与本质

工程签证单、变更单、洽商单、联系单的区别与本质

工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。

工程变更是在工程项目实施过程中,按照合同约定的程序,监理人根据工程需要,下达指令对招标文件中的原设计或经监理人批准的施工方案进行的在材料、工艺、功能、功效、尺寸、技术指标、工程数量及施工方法等任一方面的改变,统称为工程变更。

工程洽商是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。

在取得一致意见后,或经相关部门审批确认后的洽商,可作为合同文件的组成部分之一。

工程联系单用于甲乙双方日常工作联系,只需建设、监理(或设计)、施工单位签认。

法务角度理解法务角度考虑,直白的说这张白纸怎么变成红钞票是结果,那我们就要从法务角度出发去分析讨论,就要从增减合同额的文件证据讨论。

通过《GF-2013-0201建设工程施工新合同范本》参考标准资料中分析,只有变更单和签证单是甲乙双方结算的证据,那么洽商单和联系单只是一个辅助证据不能作为结算的直接证据,要成为直接证据还得通过事件流程办理才会让审计或第三方有据可依。

签证单是施工单位发放给甲方的文件,双方签字(可能有监理方)确认就可以增减合同额;变更单是甲方(设计或监理)发给施工单位的文件,甲方确认施工单位接收就可以增减合同额;洽商记录单一般是施工单位在施工过程中发现合同内未包括或设计不明确的双方进行沟通的一个记录证据,事件未发生或者发生后进行洽谈的记录证据,证据只能证明有这么一件事,但事件已经完成待确定;联系单是施工单位或甲方进行通知沟通的一个单据,用口头或电话说不清楚或理解有歧义时要进行书面通知,双方签字只表示知道这件事的,但事件发生还没有发生待下一步确定。

通过上述分析,很显然从文件流程上理解,洽商单和联系单都是没有最终结果的证据,指向增减合同额的证据必须是签证单或变更单。

成本运营角度理解成本经营角度考虑,通过该文件增减合同额的数据大小是结果,我们要从成本运营分析怎么能控制好工程利润多少是关键,从文件的内容分析讨论。

工程签证单现场签证工程洽商三者之间的区别

工程签证单现场签证工程洽商三者之间的区别

工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别观点一:1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

观点二:因为在工程建设中,经常会遇到设计变更、工程洽商、现场签证这三个词,由于三者产生后共同效果就是工程成本的增减,并无明显区别。

但从提出者、产生原因及费用的责任归属三者是有明显区别的。

清晰三者的定义对于判断费用承担责任是非常重要的。

设计变更属于由设计单位提出的对承包合同之设计资料做出的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。

工程洽商属于由非设计单位(包括发包方或承包人或工程监理)根据工程实际情况对承包合同之设计资料及非设计原因而做出的补充、完善、优化、做法确认,及根据发包方要求的功能改变而做出的相应变更。

现场签证属于由承包人根据承包合同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量的确认。

现场签证是施工过程中经常碰到,是对某种施工实施情况的书面描述,由此发生的价格不仅成为工程造价的组成部份,而且也是成为合同的补充部分。

施工现场签证是工程建设在施工期间的各种因素和条件发生变化情况的真实记录和证实。

设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别

设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别
对施工工艺或方法的补充说明、细微图面错误的订正及微小的设计更改。
工程联系单
可视为对某事、某措施可行与否、变更替换或代替等的请求函件。只需建设、监理(或设计)、施工单位签认。
甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料
用于甲乙双方日常工作联系
无工程费用产生或直接产同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量的确认。
可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权。
工程签证单都是由承建商向工程师申报,经审批同意后,对工程签证事实的工程量进行确认。在建设方内部,这一块的流程通常由合约成本与工程项目联合完成。
2.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。
当设计产品有较大更改,必须替换部分已交付的图纸,或需增补部分图纸。
工程洽商记录
用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。
主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。
设计变更单、工程签证单、工程联系单、工程洽商记录之间的区别
发起人
原因类别
法律效力
费用责任者归属
适用范围
设计补充、变更图纸通知单
设计单位
设计单位对设计资料做出的的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。
1.设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。
常用于工程量的确认
你知道你能做到,别人觉得你也许可以做到,那么,少废话,做到再说,其他的怨气都是虚妄。自己没有展露光芒,就不应该怪别人没有眼光。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程签证单、工程联系单、设计变更单、工程洽商记录之间到底的区别:
1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;
2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

1总则
1.1目的:加强对工程设计变更、洽商的管理,保证工程质量及建筑使用功能的实现。

1.2设计变更、洽商是建设单位、设计单位、监理单位和施工单位(以下简称四方)协商解决施工过程中随时发生问题的文件记载,其目的是弥补设计的不足及解决现场实际情况。

凡施工过程中遇到做法的变动、材料代用、施工条件发生变动或为纠正施工图中的错误等情况,均应通过设计变更、洽商予以解决。

1.3设计变更由设计提出,对原设计图纸进行的局部修改。

洽商分技术洽商与经济洽商二种,经济洽商是施工单位与建设单位在工程建设过程中纯粹的经济协商条款,是工程结算的依据,它由经营
人员按有关规定办理。

1.4设计变更、洽商记录是工程施工、验收和改建、扩建和维修的重要依据,是施工设计图纸的补充,与施工图纸具有同等法律效力。

2设计变更、洽商的办理
2.1设计变更、洽商的提出有:设计单位、建设单位和施工单位提出变更要求三种情况。

2.2设计单位提出变更:是指由设计单位提出的、对原设计图纸所作的局部修改。

它一般直接由设计单位发出设计变更、洽商记录,四方签字生效。

设计单位应及时下达设计变更通知单,内容详实,必要时应附图,并逐条注明应修改图纸的图号。

设计变更通知单应由设计专业负责人以及建设(监理)和施工单位的相关负责人签认。

2.3建设单位提出变更要求,是指建设单位基于某种想法,要对工程项目进行局部变更。

此时变更一般必须通过设计,
并经四方签字生效。

2.4施工单位提出变更要求,是指施工单位针对原设计图纸中某些矛盾处的更正,或在满足设计的前提下,因现场施工条件改变或受施工能力限制而对原设计提出的技术洽商。

2.4.1技术洽商一般由施工单位栋号技术负责人经办,经项目技术负责人批准后上报监理、设计和建设单位。

但对于重要技术洽商,如影响主要结构和使用功能内容的洽商,应上报总工程师审批后方可办理。

2.4.2办理技术洽商时,经办人应综合各专业、各部门情况,谨慎从事。

当某专业的项目变更对其他专业有影响时,必须事先与相关专业技术负责人协商,各专业本着提高质量、降低成本、方便施工的原则,共同确定变更方案。

2.4.3对于施工总承包工程,分包单位的设计变更与洽商,必须通过总承包单位办理。

2.4.4技术洽商应与经济洽商分开办理。

但在办理技术洽商时,必须考虑经济效益。

对内容超出合同以外或涉及经济上的增减的技术洽商,应事先与工程、经营人员沟通,在经济问题得到落实后再签认。

2.5工程洽商记录应分专业办理,内容详实,必要时应附图,并逐条注明应修改图纸的图号。

工程洽商记录应由设计专业负责人以及建设、监理和施工单位的相关负责人签认。

设计单位如委托建设(监理)单位办理签认,应办理委托手续。

2.6设计变更、洽商记录要随施工进度及时办理,以不影响施工进度为宜。

所有设计变更、洽商,应先签后干,除特殊情况外,尽量避免在签字未齐全的情况下擅自施工。

2.7设计变更、洽商记录上应避免涂改。

若在办理过程中,出现某一方不同意某项条款而进行涂改时,应重新办理。

2.8各项目经理部办理的洽商必须及时
抄送预算、翻样、测量、质检以及水电等相关部门。

3设计变更、洽商记录管理
3.1设计变更、洽商记录应采用规定表格,其中:
3.1.1“工程名称”一栏中,工程名称必须与施工图图签一致。

对于群体工程,除冠以群体工程名称以外,还应注明单位工程名称。

3.1.2“记录内容”一栏中,均应详细注明与变更内容相关的图纸页号、轴线位置和修改内容,必要时附图示之,以利后期查询和追溯。

记录内容必须条理清晰,明确具体,用词准确肯定,不得有模糊词语,文字及图示表述清楚,深度满足施工和预算的需要。

3.1.3在签字栏中,四方签字必须齐全。

若设计单位授权建设(监理)单位代为签字(如设计单位在异地时),则必须有设计单位的书面委托书。

设计变更、洽商为多页时,必须张张签字。

3.1.4若在后期设计变更、洽商中,有对前期某一设计变更、洽商或其中某条内容重新更正的情况,则必须注明“某年某月某日洽商中第几条内容作废”的字样,同时在前期设计变更、洽商记录相应位置处标出范围,写上“作废”的字样,并注上后期设计变更、洽商记录的日期、条款及编号。

3.2一般情况下,设计变更、洽商记录正本四份,四方各存一份。

若群体工程中有几个单位工程同时使用同一份“设计
变更、洽商记录”,项目资料员必须按单位工程个数如数复印归档,并在复印件上注明原件存放处、抄件人签字、日期,并加盖原件存放单位公章。

3.3施工单位在收到或办理完设计变更、洽商记录后,除及时将原件交给资料员归档以外,栋号技术负责人还必须做好相应技术交底。

3.3.1设计变更交底应由项目技术部门根据变更要求,并结合具体施工步骤、措施及注意事项等对专业工长进行交底。

3.3.2做好竣工图草绘工作。

栋号技术负责人应及时、准确地将设计变更、洽商记录中相关内容按竣工图编制要求改绘在有关图纸上,以指导施工和方便将来竣工图的绘制。
