冬施技术交底

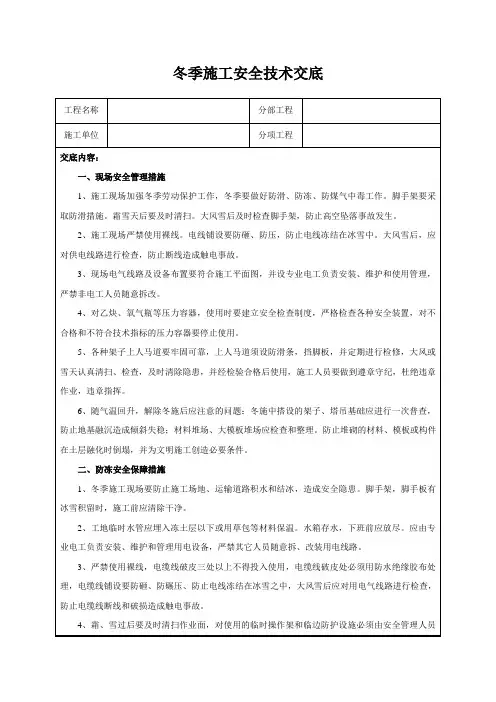

冬季施工安全技术交底

(14)严禁随意动用、破坏施工现场消防设施及器材。
(15)冬季施工保温材料的使用,保温管必须采取防火措施,不得随意丢弃。
(8)雪雨过后应及时清理干净作业现场的积雨、积雪或滑冰方可作业。
(9)作业面必须设置牢固可靠的作业平台或脚手架及护栏。
(10)使用大锤及其它手持工具前,应检查木柄及绳索是否牢固。
(11)在高处作业时必须将安全带正确的使用,作业前要检查作业面的防护措施,确认无缺陷后方可作业。
(12)加强用火管理,生火必须经审批,遵守消防规定,五级风停火,防止火灾发生,配备防火用器和设施。
(2)每天使用的水泵等用后应排净存水。
(3)冬季水压试验为防止水在管道滞留时间长或水排放不净造成管道设备冻裂,应在试压水中加入适当的乙二醇(添加量视当时气温而定),降低水的冰点达到防冻目的。水压试验完毕后,用压缩空气分段将管中残留水吹扫干净,也可分段采用压缩空气气压法减压。
(4)气温在零下3摄氏度以下通暖时,门窗洞口必须尽可能严密,可采用临时措施堵住,要设法提高水温或降低水的冰点。室内最好有临时采暖措施,使室温维持在零上5摄氏度以上,以防止发生系统内水结冰胀裂管道和散热设备。通暖未进入正常状况不得擅离岗位,发现情况及时报告迅速检修。
(35)遇到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪、结冰,严禁雨雪和大风天气强行组织施工作业。
(36)加强防火安全教育,尤其是存在易燃易爆物质的区域,应对作业人员加强禁止烟火的教育,加强动火管理,建立各级防火安全责任制度。
(37)加强冬季取暖的统一管理,宿舍的公用取暖设施应设专人管理,严禁在宿舍内使用电炉或采用明火取暖。
冬施技术交底

10)混凝土严格贯彻拆保温、拆模通知制度,由技术部门认定签发。拆保温依据现场成熟度计算和检验混凝土受冻前强度的同条件试块为主,拆模依据以同条件试块为主。模板和保温层在混凝土达到要求强度(GB50204-92规范中表2.4.1规定)。拆模时间一定要以混凝土的同条件试块抗压值和混凝土的热工计算为依据。(由搅拌站提供各个强度等级混凝土的成熟度曲线)。
g、严格控制混凝土拆除保温和拆模时间,当温度为-5℃~-8℃时,拆模板时间不少于48小时;当温度为-8℃~-12℃时,拆模板时间不少于72小时;拆模强度不小于4N/mm2,模板及混凝土的保温覆盖要及时有效。
h、混凝土养护温度的测量,当采用蓄热法养护时,每6小时测量一次;掺用防冻剂的混凝土,在强度未达到4Mpa以前每2小时测量一次,以后每4小时测量一次;测温孔均应编号并绘制测温孔布置图,温度计测温每孔时间不少于3分钟。
一、施工准备
1、技术准备及培训
1)进入冬施前,项目部技术人员提前编制好冬施技术方案,生产部门根据冬施方案编制材料计划、制定预拌混凝土的合同中有关混凝土冬施性能的规定。编制具体的技术措施。对各班组进行技术交底。
2)冬施前建立测温组织,主要由现场试验室负责。对每日大气温度、底板、墙体混凝土温度进行观测,详细记录,整理归档。
4)填方宜连续进行并应夯实,以免地基土或已填的土受冻,大面积填方时,要组织平行流水作业或采取其它有效的保温防冻措施。对当天回填的灰土面层采取覆盖阻燃草棉被保温,防止过夜面层冻涨,第二日回填前如有冻结部位必须挖除后重新回填。
冬季施工技术交底

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
冬季施工交底

技术交底记录编号2023-工程名称交底日期施工单位分项工程名称冬季施工交底内容:3、混凝土工程3.1混凝土浇筑(1)混凝土的浇筑温度,在任何情况下均不低于5℃,细薄的板面混凝土结构的灌注温度不宜低于10℃;(2)混凝土运至现场后应充分二次搅拌后再卸车,二次搅拌时间不少于30s;(3)剪力墙混凝土浇筑应连续施工,板面混凝土应尽可能避开夜间低温施工。
砼浇筑尽量安排在一天中气温较高时段浇筑。
并应及时掌握天气预报情况,尽可能避开大寒潮天气;(4)板面施工缝处混凝土浇筑时应将该位置的水泥砂浆、松动石子或松散混凝土必须凿除干净,并用水冲洗干净,但不得有积水;(5)梁板混凝土采用赶浆法施工,剪力墙采用分层连续浇筑,机械震捣;(6)所有泵管采用阻燃纤维保温被,阻燃纤维保温被分节包裹,泵管接头处不得连续包裹过去,以防堵泵时,装卸泵管不便;(7)冬季施工期间,与商砼站协商,要求砼的运输要保证连续性,以保证混凝土浇筑的连续性,防止出现冷缝。
3.2混凝土养护(1)在顶板混凝土浇筑完成后,立即在顶板上铺一层塑料薄膜,顶板表面压完最后一遍后再在塑料布上铺保温棉毡或者棉被,要求阻燃纤维保温被搭接不小于100mm;(2)初冬时候,此时大气的日平均气温在0°C以上,可以覆盖一层纤维保温被(在结构教易受冻的簿弱部位:如板面及墙体边角位置应增加一层棉毡),但要注意天气预报和实际大气温度,出现降温天气要采取增加阻燃纤维保温被来保证顶板混凝土的养护;(3)在严冬时采用覆盖二层阻燃纤维保温被来对顶板混凝土进行养护、保温48h。
负温情况下不得浇水养护。
3.3混凝土试块制作冬季施工混凝土试块除按常温要求外,尚应增设二组结构同条件养护的试块。
一组用于检验常温养护28天的强度,一组用于检验混凝土受冻前的临界强度。
同条件养护试块,确定混凝土顶板、梁的拆模强度。
4、脚手架工程(1)冬施前应对现场的所有架体和防护设施进行全面的检查和修整。
冬季施工安全技术交底

1、冬季施工气候比较干燥,所用加热和保温材料容易引发火灾,必须进行严格的消防管理,做到防患于未然。
2、消防器材设立齐全,符合消防有关规定,并做出醒目标志,并有安全员专门管理,确保正常使用。
3、冬季施工使用的易燃易爆物品和压力容器应设专用仓库分类隔开存放。库房内部通风、降温设备和电源、防爆设备须灵敏可靠,电源开关应设在库外。
交底人:
日期:年月日
被交底人:
日期:年月日
6、对于长期停用的机械设备,应放净设备和容器内的存水,并逐台检查做好记录。对于正常使用的机械设备,工作结束停机后要求将设备内存水放净。
三、防滑安全保障措施
1、冬季施工作业人员应安全着装,做好自身防护。穿软底防滑鞋,不要穿硬底或光滑底的鞋,戴好棉安全帽,戴防护手套。
2、冬季施工作业前,后应组织人员尽快及时清除冰雪。为预防雪后高空冰凌对人身安全的威胁,清雪的原则是先高空后地面。
3、现场电气线路及设备布置要符合施工平面图,并设专业电工负责安装、维护和使用管理,严禁非电工人员随意拆改。
4、对乙炔、氧气瓶等压力容器,使用时要建立安全检查制度,严格检查各种安全装置,对不合格和不符合技术指标的压力容器要停止使用。
5、各种架子上人马道要牢固可靠,上人马道须设防滑条,挡脚板,并定期进行检修,大风或雪天认真清扫、检查,及时清除隐患,并经指挥。
4、霜、雪过后要及时清扫作业面,对使用的临时操作架和临边防护设施必须由安全管理人员检查合格后才能继续使用,防止因霜、雪和场地太滑而引起高处坠落事故。
5、重视施工机械设备的防冻防凝安全工作,所有在用的施工机械设备应结合例行保养进行一次换季保养,换用适合寒冷季节气温的燃油、润滑油、液压油、防冻液和蓄电池液等。
3、冬季施工现场脚手架搭设接高前必须将钢管上的积雪清除,等到霜冻、冰块融化后再施工。

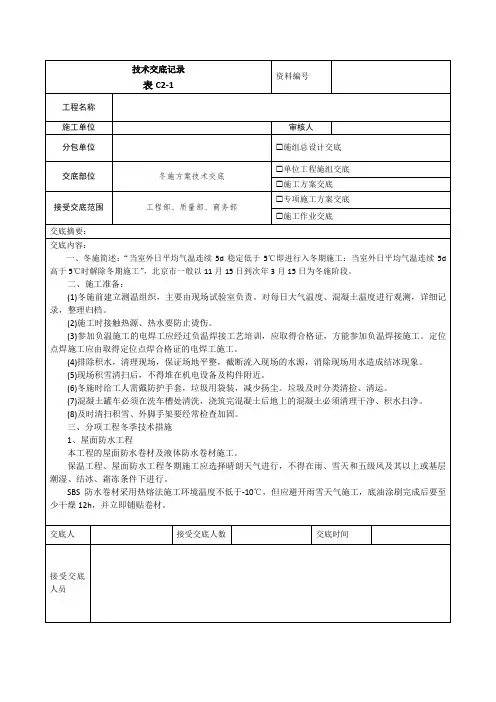

冬施方案技术交底

表 C2-1
资料编号
工程名称
施工单位
审核人
分包单位
施组总设计交底
交底部位
冬施方案技术交底
单位工程施组交底 施工方案交底
接受交底范围工程部、质量部、 Nhomakorabea务部专项施工方案交底 施工作业交底
交底摘要:
交底内容:
一、冬施简述:“当室外日平均气温连续 5d 稳定低于 5℃即进行入冬期施工:当室外日平均气温连续 5d 高于 5℃时解除冬期施工”,北京市一般以 11 月 15 日到次年 3 月 15 日为冬施阶段。
③用电暖器加热时,应当随时检查抹灰层的温度,如干燥过快发生裂纹时,应当进行洒水湿润,使其 与各层(底层、面层)能很好的粘结,防止脱落。
④抹灰工程使用预拌砂浆,砂浆罐采用温水搅拌,随用随拌,运输过程中采用阻燃岩棉被进行覆盖保 温。
⑤抹灰完成后 7 天内室内温度应不低于 5℃。 2)贴砖施工 本工程贴砖施工主要集中在室内楼梯间。 楼梯间贴砖施工前将门洞口及管井洞口采用阻燃岩棉被进行封闭,在电暖气采暖条件下施工,确保 施工温度控制在+5℃以上方可施工。在供暖环境下施工,应特别注意湿度的变化,需设专人定时通风。 贴砖所使用砂浆均为预拌砂浆,砂浆罐亦采用温水搅拌,随用随拌,运输过程中采用阻燃岩棉被进行 覆盖保温。 3)油漆、刷浆、玻璃工程 应在采暖条件下进行施工。当需要在室外施工时,其最低环境温度不应低于 5°C。 刷调合漆时,应在其内加入调合漆质量 2.5%的催于剂和 5.0%的松香水,施工时应排除烟气和潮气, 防止失光和发黏不干。 室外喷、涂、刷油漆、高级涂料时应保持施工均衡。粉浆类料浆宜采用热水配制,随用随配并应将料 浆保温,料浆使用温度宜保持 15°C 左右。 玻璃工程施工时,应将玻璃、镶嵌用合成橡胶等材料运到有采暖设备的室内,施工环境温度不宜低于 5°C。 7、水暖专业工程 根据施工进度计划安排,本工程在冬期施工期间,水暖专业安装工程主要是安装预留、预埋工程施 工。水专业安装工程主要在基坑内和地上结构作业,受环境气温影响,在冬期施工期间对有影响的施工项 目采取如下措施: 1)为保证焊接质量,对预留预埋钢套管、预埋件焊接时,采取挡风措施,尽可能预制。 2)需要在冬期施工进行刷漆的作业时,应选择晴天好的天气环境温度在+5℃以上时进行。 3)现场临时施工用水系统主管埋地敷设,施工用水竖向支管伸至顶层。施工用水系统主管道出临时 泵房后双向沿施工现场埋地敷设,埋地深度在北京市冰冻线以下,因场地狭窄无法埋地部分采用明敷设, 在冬期到来之前做电伴热保温,在施工用水主管道上接出各个支管,满足现场临时施工用水需求。 4)管道埋深必须在冻土层以下,保证冬天系统不会冻结。 8、电气专业安装工程 根据施工进度计划安排,本工程在冬期施工期间,电气专业安装工程主要是线管敷设、孔洞预留预埋 工程施工。安装工程主要在基坑内和地上结构作业,受环境气温影响,在冬期施工期间对有影响的施工项 目采取如下措施: 1)为保证焊接质量,对预留预埋钢套管、预埋件焊接时,采取挡风措施,尽可能预制。 2)需要在冬期施工进行刷漆的作业时,应选择晴天好的天气环境温度在+5℃以上时进行。
冬期施工技术交底

冬、雨季施工技术措施一、冬季施工本工程基础砼浇筑及土方回填预计在冬季施工为更有效的保证工期和工程质量,必须做好冬季施工工作。
(一)季施工准备要点在冬期施工前后,应密切注意天气变化,合理地进行物料加热及时采取对混凝土或砂浆加防冻剂及覆盖保温等防冻措施,避免因寒流和霜冻造成的质量事故。
1、做好临时给水、排水管的防冻准备。
给水管线应埋于冻深线以下,外露的水管应做好保温,防止冻结。
排水管道应有足够的坡度,管道中不能积水,防止沉淀物堵塞管道造成溢水,场地结冰。
2、材料准备考虑到冬季运输比较困难,冬期施工前需适当加大材料储备量。
准备好冬季和来年施工需用的一些特殊材料,如防冻剂、防寒品,物料加热、保温用品。
3、消防工作准备冬期施工中,需加强消防安全工作,特别要注意消防水源的防冻。
4、提前作好冬期施工培训的有关规定,建立冬期施工制度,作好冬期施工的组织准备、思想准备和防火、防冻教育等。
5、现场施工散火和生活用火,要加强管理,使用焦炭炉、煤炉或天然气,煤气时,应注意通风换气,防止煤气中毒。
(二)、冬季施工材料要求:1、砼的抗冻外加剂要求,含钢筋工程严禁使用氯盐类抗冻外加剂,应选用碳酸钠、亚销酸盐防冻剂,以确保砼内钢筋、埋件的质量。
2、所用的水不允许结冰或含有冰块。
3、所用的中砂,不得含有冰块和直径大于1厘米的冻结块。
4、料中含泥量要不大于3%,不得含有冰块、杂物。
(三)、砼冬季施工要求:按施工规范划分,冬季施工期限的划分原则为根据当地全年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬季施工。
另外,为了确保本工程基础施工部分免受气温突变的影响,昼夜间的室外平均气温低于+5℃或最低温度低于-3℃时,砼工程的施工就按冬季施工技术规定进行。
本工程考虑的冬季施工范围包括基础毛石混凝土和基础梁等分。
毛石混凝土基础埋深由-2.5m至-1.05m,此部分按三步缩台设计,自下到上高度为400mm,400mm和650mm,DQL 高度为240mm。
冬期施工技术交底

5、冬期施工的不同阶段要进行质量检查和施工质量控制,并做好冬施所要求的各项记录。
6、冬施中要加强管理人员的岗位质量责任。技术负责和质量员监督检查,如发现不按方案和技术措施进行冬施者,应责令停工。
四、冬季施工安全措施
1、冬季施工现场安全的主要管理目标是:防冻、防滑、防火。
一、施工准备
1.材料:阻燃草帘被、阻燃棉毡、彩条塑料布、蜂窝煤、烘烤箱、PVC测温管、电子温度计。
二、施工措施
1.插PVC测温管:板内管深度50mm,梁内管深度1/3梁高,柱内管深度20mm。测温管布置见附图。四角必须布置测温管。
2.铺阻燃草帘被:板上浇筑混凝土后铺双向阻燃草帘被,搭接100mm,木方压边。柱四周包裹单层阻燃草帘被。
1、在冬施前要认真审核施工图纸,若不符合冬施规定,坚决不得施工。
2、施工前必须检查冬施措施、热源设备及各种材料的就位落实情况,若有一项未进现场,亦不准施工。
3、冬施中要加强各工序的交接验收和质量“三检”制度,未经质量员检查验收签字报验,不得进行下道工序施工。
4、冬施中,由技术负责牵头,质量员、试验员专门做好测温、保温、防冻剂的掺加及试块的制做、养护,并按时做好记录,随时掌握冬期施工质量情况,发现问题及时纠正,杜绝质量通病。
2、保持施工现场内道路的畅通、干燥,每天由专人打扫现场的霜、雪。
3、每天上班前先清除架板及楼面的霜、雪。
4、加强现场的明火管理,严禁乱生火取暖。
5、施工用水管路提前进行保温,防止管道冻裂,现场用的塑料软管下班前将管内的余水放净,以免夜间结冰,影响次日使用。
6、加强对现场的消防器材的管理,确保使用时有效。
3.主体浇筑后,四周布置布置彩条塑料布,板下放置煤炉烘烤箱,给混凝土升温。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冬季施工技术交底
当室外日平均气温连续5d稳定低于5℃时,则此5d的第一天为进入冬季施工的初日,混凝土结构工程进入冬季施工;当气温转暖时,最后一个5d的日平均气温稳定在5℃以下,则此5d的最后一天为冬季施工的终日,表示该工程冬季施工结束。
根据大连地区往年的气象资料,大连地区每年11月15日即进入冬期施工阶段,至第二年3 月15 日止解除冬期施工。
本工程主要为D3#楼主体结构施工。
一、混凝土部分:
1、本工程使用的混凝土为商品混凝土,要求混凝土搅拌站提前做好试配,
确定好混凝土所用的外加剂,采取必要的控制措施,以保证混凝土到达现场时的温度。
2、混凝土拌合物的出机温度不宜低于10℃,入模温度不得低于5℃。
3、混凝土浇筑:
(1)混凝土运输车的容器采用保温材料进行包裹。
(2)混凝土浇筑时,模板内如有冰雪时应清除干净。
(3)浇筑竖向(柱、墙)混凝土前,应先铺一层与混凝土内成份相同的水泥砂浆进行接浆处理。
4、混凝土的覆盖保护措施:
(1)平板砼浇筑经抹压平整后,应立即覆盖一层塑料薄膜,然后上面铺一层
草箱被。
草箱被应互相搭接严实,其搭接宽度≥100mm,悬挑板,靠外墙
2米范围内应盖双层,用方木或钢筋压住。
(2)冬期施工的砼不准浇水养护,但必须覆盖塑料薄膜,利用砼内水分及水
化产生的水化热量进行自身养护。
(3)现浇楼板混凝土浇注前,应将该板下部房间的门窗洞口、预留洞口等均
用复合塑料布或草帘被密封,阻止冷空气在板下部流通,且冬施期间不
得拆除。
(4)楼层混凝土浇注时,在楼层内生火炉,每户3~4个,火炉离地不得小于300
高,并每隔半小时移动一次,每次移动距离不得少于2米,提高楼内温度,
从而提高混凝土顶板温度。
加温时间不得少于48小时,在混凝土浇筑请,
应对浇筑部位提前不少于4小时加温预热。
(5)遇有气温突然下降至-15℃以下时,停止混凝土浇筑施工。
二、钢筋部分:
1、钢筋工程的冬季施工包括钢筋负温冷拉和钢筋负温焊接,钢筋的负温冷拉
和负温焊接均必须在-200C以上环境温度进行,低于-200C不得冷拉和施焊。
如果必须施工,应作相应的保温措施。
钢筋负温冷拉必须按照规范规定要求进行取样和试验,并按照规范规定达到标准要求时方可使用。
2、在钢筋工程焊接施工中,将环境温度低于-50C的条件下进行钢筋闪光对焊
时为钢筋负温焊接。
3、冬季施工,钢筋搬运、加工应注意轻拿轻放,防止脆断。
4、焊工必须持有钢筋焊工考试合格证。
5、加强焊工的劳动保护,防止发生烧伤,触电及火灾事故等。
6、钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊。
焊工应对施
焊后的全部的外观质量进行自检,剔出不合格品。
7、负温焊接应调整工艺参数,使焊缝和热影响区缓慢冷却,风力超过四级时,
采取挡风措施。
8、焊接作业尽量在室内进行,必须在室外操作时,应有遮风措施,并严禁将
刚焊接的接头直接接触冰雪,以免因降热过快引起脆断。
9、环境温度低于-200C时,不得进行施焊。
10、焊缝表面平整,不得有较大的凹陷、焊瘤。
接头处不得有裂缝。
咬边深度、
气孔、夹渣数量和大小以及接头尺寸偏差,不得超过相应规范的规定。
三、模板部分:
1、模板安装:除了按照正常施工程序施工外,对于悬挑部位的模板配置4层,
保证混凝土强度达到拆模规定要求。
2、柱、墙模的拆除时间控制:应在混凝土达到临界强度以上时拆模,强度不
得小于设计强度的30% ,顶板不得少于强度的75%;悬挑板(梁)必须达到设计强度的100%。
3、拆模后立即进行模板清理,清理干净模板的杂物,严禁用水冲洗模板,
堆码整齐,便于下一层施工。
4、外墙拆除后,立即用草帘包裹覆盖其表面,利用穿墙螺杆洞固定不使其
脱落,待混凝土达到75%方可解除,用回弹仪检测。
四、测温工作:
从即将进入冬季前10天即开始测温准备工作:
1、大气温度:日最高、最低及平均气温。
2、楼层混凝土测温孔的布置测温孔应布置在温度变化大、易散热的位置。
顶板上每20m2布置一点,测温孔要垂直于板面,孔深为板厚的1/2。
现浇
混凝土墙体顶面设置测温孔,孔深为墙厚的1/2(约为5~10cm)。
填写
测温记录时,必须注意测温孔记录与测温布置图编号一致。
测温工作由
项目部指派专人负责,必须认真做好记录,字迹清楚,项目填写齐全,
若发现混凝土的入模温度过高或过低,应及时通知技术员,以便查找原
因或采取措施。
测温员每天8时要将测温记录交技术员查阅。
3、混凝土试块制作要求,除常规留置1组标养28d的试块和1组同条件养
护做为拆模依据的试块外,尚应增加1组同条件养护用于检验受冻前的
混凝土强度和转入常温养护28天的砼强度。
五、现场临水及施工机械防护
1、对现场的临时用水管进行全面的检查,埋入土中不得少于50cm,表面
用黄沙覆盖并用沙土回填,再在其上覆盖一层草袋,对于无法深埋的水
管应对其采取保温措施,用保温材料包裹其表面,厚度不得少于50mm
岩棉保温材料保温,并用彩条布包裹扎牢。
2、冬季使用的机械设备应结合保养计划普遍进行一次检修、保养工作,
换用适合本地区气温情况的防冻液、燃油、润滑油、液压油及安装预热
防寒装置。
凡带水作业的机械设备,如有冷水循环系统的翻斗车和水泵
等在停止使用时应按规定将机体内的水放尽,用清水冲洗干净,并将积
水放尽,空气压缩机停止运转后应将储气罐内积水放尽,对停用的库存
设备也应放尽积水。
有驾驶室的机械设备,如塔吊、电梯等应按规定做
到门窗配备齐全,做好防寒措施,操作人员也应做好自身防寒工作,严
禁在驾驶室内用电炉烤火,碘钨灯取暖。
3、起重机械如塔吊、电梯等遇有六级以上大风或大雨、大雪、大雾等恶
劣天气时,应停止作业。
在小雨及有霜冻天气作业时,应先提升一定高度试载检查,确认制动器灵敏可靠方可进行作业。
(6)露天作业的电器设备包括电箱等要做好防雨、防雪工作。
(8)风力在四级以上或大雨、大雪天气禁止塔吊、电梯等增高作业。
交底人:接交底人:
龙信建设集团有限公司·金玛宏寰大厦项目部
2012-11-5。
