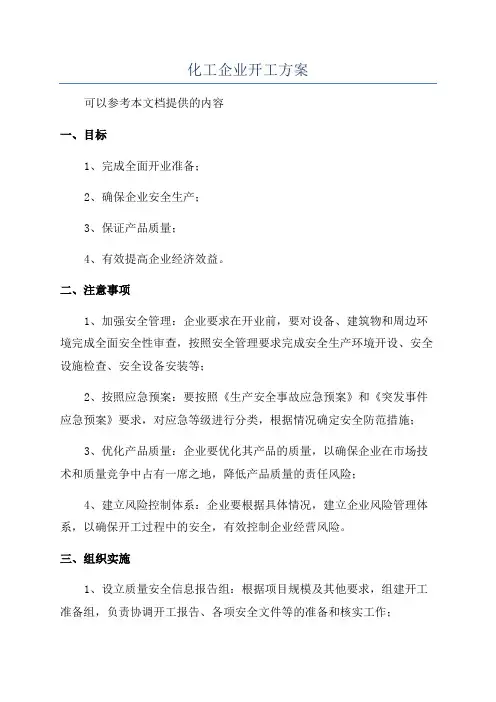

化工企业开工方案
化工企业开工方案

化工企业开工方案
可以参考本文档提供的内容
一、目标
1、完成全面开业准备;
2、确保企业安全生产;
3、保证产品质量;
4、有效提高企业经济效益。
二、注意事项
1、加强安全管理:企业要求在开业前,要对设备、建筑物和周边环境完成全面安全性审查,按照安全管理要求完成安全生产环境开设、安全设施检查、安全设备安装等;
2、按照应急预案:要按照《生产安全事故应急预案》和《突发事件应急预案》要求,对应急等级进行分类,根据情况确定安全防范措施;
3、优化产品质量:企业要优化其产品的质量,以确保企业在市场技术和质量竞争中占有一席之地,降低产品质量的责任风险;
4、建立风险控制体系:企业要根据具体情况,建立企业风险管理体系,以确保开工过程中的安全,有效控制企业经营风险。
三、组织实施
1、设立质量安全信息报告组:根据项目规模及其他要求,组建开工准备组,负责协调开工报告、各项安全文件等的准备和核实工作;
2、制订开工计划:根据开工准备组织确定开工准备的具体内容,制订开工计划,包括全面审查设备、质量、安全以及验收等工作;。
化工项目建设流程详解,轻松了解每一步!

化⼯项⽬建设流程详解,轻松了解每⼀步!化⼯项⽬建设流程,轻松了解每⼀步⼀、项⽬前期准备⼯作项⽬前期准备⼯作是指为完成项⽬⽴项⽽做的所有的准备⼯作,主要有:1、⽂件准备委托具有⼀定资质的单位进⾏可研报告及项⽬申请书的编制;2、项⽬⽴项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核⼯作;③将可研报告和⽴项⽂件上报⾄规定级别的发改委,发改委审查通过后拿到批复⽂件。
3、配套⼿续办理①与项⽬申请⽴项同步展开环评、安评、节能评价⼯作;②在环评通过后进⾏⼟地预审、规划选址意见、项⽬申请报告核准等⼯作,最终拿到⽔⼟保持⽅案、⽔资源论证、⼟地预审、⼯程地质勘查、地震影响等主管部门的审批⽂件;③完成公司的注册。
⼆、项⽬前期⼯作项⽬前期⼯作,是指建设项⽬⽴项起到批准项⽬开⼯这⼀期间的主要⼯作。
项⽬建议书获批准即为⽴项。
1、建⽴管理机构和制定各项规章制度并配备⼀定数量的⼯程技术管理⼈员。
确定⼯程总承包、建设监理等管理⽅式。
承担⼯程总承包、施⼯、建设监理的单位必须具有相应的资质,以保证对⼯程建设进度、质量、资⾦、⽣产准备等⽅⾯实⾏有效控制。
2、进⾏⼯艺包和基础设计的编制⼯作。
确定设计原则、设计标准、设计⽅案和重⼤技术问题,如总⼯艺流程、⽣产⽅法、⼯⼚组成、总图运输,⽔、电、汽的供应⽅式和⽤量,关键设备及仪表选型,消防、劳动安全、⼯业卫⽣、环境保护、⼯程概算等。
3、项⽬初步设计编制完成以后,进⾏初步设计的审查⼯作。
初步设计是⼯程设计的重要组成部分,是编制施⼯图设计,安排年度计划和组织主要设备订货的依据。
⼯程初步设计审查是审查项⽬初步设计是否符合⾏业规章、标准,是否切合实际、安全适⽤、技术先进可靠,经济合理等,是进⼀步优化设计的过程。
4、组织主要设计、施⼯单位编制建设总体统筹控制计划和中期建设统筹控制计划。
总体统筹计划是把⼯程开⼯前期和建设中有关资⾦、施⼯、外事、设备材料、⽣产准备、试车、考核、竣⼯验收、协作关系、建设组织等各项⼯作按照系统⼯程原理纳⼊计划,合理安排、统筹兼顾,确保主控制点的完成和总体计划进度的实现。
化工项目建设流程(超实用)

化工项目建设七大流程以下化工项目建设的流程是对所有流程的大致概况,包括决策、勘察设计、建设准备、施工、生产准备、竣工验收、考核评价七大阶段.一、策划决策阶段决策阶段,又称为建设前期工作阶段,主要包括编报项目建议书和可行性研究报告两项工作内容。
1、项目建议书对于政府投资工程项目,编报项目建议书是项目建设最初阶段的工作。
其主要作用是为了推荐建设项目,以便在一个确定的地区或部门内,以自然资源和市场预测为基础,选择建设项目。
项目建议书经批准后,可进行可行性研究工作,但并不表明项目非上不可,项目建议书不是项目的最终决策.2、可行性研究可行性研究是在项目建议书被批准后,对项目在技术上和经济上是否可行所进行的科学分析和论证。
化工行业项目可行性研究报告是项目实施主体为了实施某项经济活动需要委托专业研究机构编撰的重要文件,其主要体现在如下几个方面作用:用于向投资主管部门备案、行政审批的可行性研究报告根据《国务院关于投资体制改革的决定》国发(2004)20号的规定,我国对不使用政府投资的项目实行核准和备案两种批复方式,其中核准项目向政府部门提交项目申请报告,备案项目一般提交项目可行性研究报告。
同时,根据《国务院对确需保留的行政审批项目设定行政许可的决定》,对某些项目仍旧保留行政审批权,投资主体仍需向审批部门提交项目可行性研究报告。
用于向金融机构贷款的可行性研究报告项目投资方需要出具详细的可行性研究报告,银行等金融机构只有在确认项目具有偿还贷款能力、不承担过大的风险情况下,才会同意贷款。
用于企业融资、对外招商合作的可行性研究报告此类研究报告通常要求市场分析准确、投资方案合理、并提供竞争分析、营销计划、管理方案、技术研发等实际运作方案.用于申请进口设备免税的可行性研究报告主要用于进口设备免税用的可行性研究报告,申请办理中外合资企业、内资企业项目确认书的项目需要提供项目可行性研究报告。
用于境外投资项目核准的可行性研究报告企业在实施走出去战略,对国外矿产资源和其他产业投资时,需要编写可行性研究报告报给国家发展和改革委或省发改委,需要申请中国进出口银行境外投资重点项目信贷支持时,也需要可行性研究报告.用于环境评价、审批工业用地的可行性研究报告我国当前对项目的节能和环保要求逐渐提高,项目实施需要进行环境评价,项目可行性研究报告可以作为环保部门审查项目对环境影响的依据,同时项目可行性研究报告也作为向项目建设所在地政府和规划部门申请工业用地、施工许可证的依据。
化工生产装置开工方案

化工生产装置开工方案一、项目概况二、项目目标1.生产化学品产品,满足市场需求;2.提高产品质量,提升企业竞争力;3.实现可持续发展;4.安全、环保、节能。
三、建设内容1.建设规模:设计生产能力2000吨/年;2.建设内容:化工生产装置、辅助设施、生产系统。
四、主要工程与设备1.化工生产装置:包括反应釜、蒸馏塔、萃取塔、气体储罐等;2.辅助设施:包括供水系统、供气系统、供电系统、驱动系统等;3.生产系统:包括自动控制系统、仪表监控系统等。
五、项目进度与时间节点1.设计阶段:包括可行性研究、初步设计、施工图设计,工期为3个月;2.采购与施工阶段:包括设备采购、设备安装、土建施工等,工期为6个月;3.调试与试运行阶段:包括设备调试、生产试运行等,工期为1个月;4.正式投产阶段:工期为2个月。
六、施工组织及管理1.建设单位:ABC化工公司;2.施工单位:ABC建筑公司;3.监理单位:ABC工程监理公司;4.劳动力组织:根据工程需要,组织足够的施工人员及技术人员;5.质量安全管理:建立项目质量安全管理体系,确保施工过程中的质量安全;6.进度管理:制定施工进度计划,监督施工进展情况;7.费用管理:建立项目费用控制体系,控制施工费用的使用。
七、安全环保与节能1.安全生产措施:制定安全生产计划,严格遵守安全规定,配备应急救援设备;2.环境保护措施:建立环境保护管理体系,进行废物处理和污水处理,并符合国家相关环保标准;3.节能措施:优化能源使用方式,选择能源利用效率高的设备和系统。
八、投资及资金筹措1.总投资1000万元,自筹部分900万元,银行贷款100万元;2.按照工程进度和实际需要,逐步投入资金。
九、项目效益评估1.利润:预计年利润为200万元;2.周期:预计投资回收周期为5年;3.市场前景:根据市场调研,该产品市场前景广阔。
十、风险评估1.市场风险:市场需求变化可能导致产品销售不佳;2.技术风险:设备故障、技术难题可能导致生产中断;3.安全环保风险:违反安全环保规定可能导致处罚。
化工企业开工方案

化工企业开工方案一、前期准备工作1.市场调研:对当前的化工市场进行调研,了解市场需求、竞争对手、价格趋势等信息,为企业的开工提供决策依据。
2.技术准备:对企业的主要产品进行技术研究和开发,确保产品质量和技术优势。
3.人力资源准备:招聘、培养和雇佣具备相关专业知识和技能的人才,以满足企业运营的需求。
二、生产设备准备1.购置和配置化工生产所需的设备和机器,确保设备的正常运转和生产的顺利进行。
2.建立和完善设备维护保养制度,定期对设备进行保养和维修,确保设备的长期可靠运行。
三、原材料准备1.确定原材料的供应商和采购渠道,建立长期稳定的供应关系。
2.对采购的原材料进行质量检验,确保原材料符合生产要求。
四、生产流程规划1.设计和优化生产流程,确保生产过程高效、环保和安全。
2.制定生产计划和排产方案,合理安排生产任务和资源利用,提高生产效率和质量。
3.建立生产数据追踪和质量控制系统,不断完善产品质量。
五、安全生产措施1.建立健全的安全生产管理体系,确保生产过程安全可靠。
2.制定安全操作规程和应急预案,培训员工安全意识和应急处理能力。
3.进行安全设施和消防设备的安装和检修,确保生产现场的安全。
六、环保措施1.遵守环保法律法规,加强环境保护工作,减少污染排放。
2.优化生产流程,采用清洁生产技术,减少能源和资源的消耗。
3.建立环保监测系统,定期监测和报告环境影响指标。
七、产品销售和市场推广1.制定销售计划和市场推广策略,发展销售渠道,扩大市场份额。
2.加强与客户的沟通和合作,了解客户需求,提供优质的产品和服务。
3.定期组织市场调研,了解市场动态和竞争对手情况,及时调整销售策略。
八、质量控制1.建立质量管理体系,对产品进行严格质量控制。
2.定期进行质量检验和产品抽检,确保产品质量符合标准和客户要求。
3.建立客户投诉处理体系,及时处理客户投诉和质量问题。
九、人力资源管理1.设立培训计划,加强员工的技能培养和培训,提高员工的工作效率和质量意识。
化工项目建设流程图

化工项目建设流程一、项目前期准备工作项目前期准备工作是指为完成项目立项而做的所有的准备工作,主要有:1、文件准备委托具有一定资质的单位进行可研报告及项目申请书的编制;2、项目立项①与当地政府签订相关协议;②准备好预核材料,根据要求到相关级别的政府部门完成名称预核工作;③将可研报告和立项文件上报至规定级别的发改委,发改委审查通过后拿到批复文件。
3、配套手续办理①与项目申请立项同步展开环评、安评、节能评价工作;②在环评通过后进行土地预审、规划选址意见、项目申请报告核准等工作,最终拿到水土保持方案、水资源论证、土地预审、工程地质勘查、地震影响等主管部门的审批文件;③完成公司的注册。
二、项目前期工作项目前期工作,是指建设项目立项起到批准项目开工这一期间的主要工作。
项目建议书获批准即为立项。
1、建立管理机构和制定各项规章制度并配备一定数量的工程技术管理人员。
确定工程总承包、建设监理等管理方式。
承担工程总承包、施工、建设监理的单位必须具有相应的资质,以保证对工程建设进度、质量、资金、生产准备等方面实行有效控制。
2、进行工艺包和基础设计的编制工作。
确定设计原则、设计标准、设计方案和重大技术问题,如总工艺流程、生产方法、工厂组成、总图运输,水、电、汽的供应方式和用量,关键设备及仪表选型,消防、劳动安全、工业卫生、环境保护、工程概算等。
3、项目初步设计编制完成以后,进行初步设计的审查工作。
初步设计是工程设计的重要组成部分,是编制施工图设计,安排年度计划和组织主要设备订货的依据。
工程初步设计审查是审查项目初步设计是否符合行业规章、标准,是否切合实际、安全适用、技术先进可靠,经济合理等,是进一步优化设计的过程。
4、组织主要设计、施工单位编制建设总体统筹控制计划和中期建设统筹控制计划。
总体统筹计划是把工程开工前期和建设中有关资金、施工、外事、设备材料、生产准备、试车、考核、竣工验收、协作关系、建设组织等各项工作按照系统工程原理纳入计划,合理安排、统筹兼顾,确保主控制点的完成和总体计划进度的实现。
化工企业开工方案

二零一九年四月编制审批签发生产部安全领导小组总经理为确保今年顺利开工,特成立开工领导小组,全面负责和指挥本次开工工作。
组长:副组长:成员:主要职能:1. 负责本次装置总体开工的指挥、协调。
2.负责装置开工案的制定、具体组织实施和开工进度的协调控制,以及开工过程中的异常状况处置。
3.做好开工期间的设备维修工作,配合生产开工进度,及时解决开工过程中装置设备、仪表、电力等异常情况的处置。
4. 负责开工前安全措施的制定,开工过程中安全检查落实工作。
1.格按照开工案要求开工,格执行各项票证制度,格执行生产调度指令。
2.开工期间格执行安全相关制度规定,确保万无一失。
3.装置开工后到达设计负荷,各产品生产率到达预期目标,实现低耗、优质、高效的目的。
4.开工期间,各车间禁浮现物料互串,特别公用系统与生产系统的互串。
1. 开工前组织人员对生产作业场所发展了安全检查,对现场设备设施电气仪表的阀门开关状态发展了确认,具备开工条件。
2.各装置开工前制定详细的开工案,储运车间做好装置的引、退料案,要根据案提前做好相关准备工作。
3.车间所有人员必须认真学习开工案,工艺和设备的整改。
4.装置格执行操作规程以及相关工艺规定,做到令行制止,制止违章操作行为。
5.装置开工时做好安全工作,格执行相关规定。
6.开工期间调度室要做好装置开工的协调工作,各相关单位做好配合。
7.装置各项应急预案编制完成,并已组织学习传达。
8.开工过程中,凡与安全生产有矛盾的,均服从"安全第一〞原则。
1.装置设备检修、改造全面竣工,并验收合格,各项准备工作根本就绪。
2.水、电供应正常,运行指标满足开工要求。
3.原料、成品储罐均已安排就绪。
4.装置设备开工时突发情况的应急处置措施和各类事故应急预案均已制定并组织学习。
5.开工案编制完成,并组织学习讨论,熟练掌握。
6.开工人员经培训考试合格并持证上岗,并开展了全员、全位、全过程的风险辨识评估,实行了分级管控。
车间净化工程开工方案范本

车间净化工程开工方案范本一、前期准备工作1.1 车间净化工程的目标根据公司产业发展规划,车间净化工程是为了提高生产车间的洁净度,确保产品质量,保障员工健康,满足环保要求的工程。
1.2 项目背景我公司生产的产品需要在洁净的环境下进行生产,以确保产品质量。
但目前现有车间存在许多环境污染问题,例如尘埃、异味、细菌等,影响工作人员的健康,同时也会对产品质量产生不利影响。
因此,为了提高生产车间的洁净度,保障员工的健康,保证产品质量,确保环保要求的执行,进行车间净化工程是必要的。
1.3 项目范围本工程包括了生产车间及相应的配套设施的净化改造,包括但不限于空气净化、地面清洁、墙面涂装、设备更新等。
1.4 项目实施时间根据公司的生产计划,该项目计划于XX年X月X日开始实施,预计工期X个月。
1.5 项目管理机构项目实施由公司XXXX部门负责,负责项目的组织、协调和监督工作,并与相关单位进行配合。
1.6 项目控制本项目的控制将遵循国家相关法律法规,符合环保、安全、卫生要求,并按照公司的管理要求进行实施。
二、工程实施方案2.1 环境调查在开工前,需要对车间的环境进行调查,包括空气质量、地面清洁程度、墙面涂装状况、设备更新情况等,以便确定净化工程的具体内容和实施方案。
2.2 净化设备采购根据环境调查结果,确定车间所需净化设备的具体种类和规格,进行设备采购的工作,确保设备的质量和性能符合要求。
2.3 工程施工在设备采购完成后,即可开始净化工程的施工。
施工过程中,需要对现场进行严密的控制,确保施工质量,保障施工人员的安全。
2.4 环保验收在工程结束之后,需要对车间的环境进行验收,确保新的环境达到了洁净度的要求,并符合国家相关标准,保证环保要求的执行。
2.5 车间运行车间净化工程完成后,按照相关规定,确保车间的正常运行,定期检查保养净化设备,确保车间环境的洁净度。
三、安全与质量控制3.1 安全控制在整个工程实施过程中,要重视安全问题,严格按照相关安全规定进行操作,保障施工人员的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.XXXXXX有限公司TH系列多功能防锈涂料开工方案编制生产部审批安全领导小组签发总经理二零一九年四月..目录一、开工组织指挥系统二、总体开工要求三、开工注意事项四、开工应具备的条件五、公用工程系统投用安排和要求六、安全、消防要求七、开工所需物料及产品储存方案八、安全费用提取九、开工流程十、事故预案一、开工组织指挥系统为确保今年顺利开工,特成立开工领导小组,全面负责和指挥本次开工工作。
组长:..副组长:成员:主要职能:1. 负责本次装置总体开工的指挥、协调。
2.负责装置开工方案的制定、具体组织实施和开工进度的协调控制,以及开工过程中的异常状况处置。
3.做好开工期间的设备维修工作,配合生产开工进度,及时解决开工过程中装置设备、仪表、电力等异常情况的处置。
4. 负责开工前安全措施的制定,开工过程中安全检查落实工作。
二、总体开工要求1.严格按照开工方案要求开工,严格执行各项票证制度,严格执行生产调度指令。
2.开工期间严格执行安全相关制度规定,确保万无一失。
3.装置开工后达到设计负荷,各产品生产率达到预期目标,实现低耗、优质、高效的目的。
4.开工期间,各车间严禁出现物料互串,尤其公用系统与生产系统的互串。
三、开工注意事项1. 开工前组织人员对生产作业场所进行了安全检查,对现场设备设施电气仪表的阀门开关状态进行了确认,具备开工条件。
..2.各装置开工前制定详细的开工方案,储运车间做好装置的引、退料方案,要根据方案提前做好相关准备工作。
3.车间所有人员必须认真学习开工方案,工艺和设备的整改。
4.装置严格执行操作规程以及相关工艺规定,做到令行禁止,禁止违章操作行为。
5.装置开工时做好安全工作,严格执行相关规定。
6.开工期间调度室要做好装置开工的协调工作,各相关单位做好配合。
7.装置各项应急预案编制完成,并已组织学习传达。
8.开工过程中,凡与安全生产有矛盾的,均服从“安全第一”原则。
四、开工应具备的条件1.装置设备检修、改造全面竣工,并验收合格,各项准备工作基本就绪。
2.水、电供应正常,运行指标满足开工要求。
3.原料、成品储罐均已安排就绪。
4.装置设备开工时突发情况的应急处置措施和各类事故应急预案均已制定并组织学习。
5.开工方案编制完成,并组织学习讨论,熟练掌握。
6.开工人员经培训考试合格并持证上岗,并开展了全员、全方位、全过程的风险辨识评估,实行了分级管控。
7.开工所需备品、备件、辅助物料、工器具等齐全并满足要求。
8.安全消防设施配备齐全,现场急救措施已经落实。
9.生产所需原材料准备齐全。
10.通讯联络系统运行正常,各岗位内外线电话完好备用。
11.岗位责任制为中心的各项生产管理制度全部落实。
..12.各装置机泵全部试运合格,并具备开工条件。
13.工艺自控系统已经调试,压力容器、安全阀、压力表、可燃有毒气体检测仪、防雷防静电装置均经检测合格并在有效期内,满足开工要求。
14.公司主要负责人、安全管理人员安全合格证书均在有效期内。
15.司炉工、压力容器操作工、电工等特种作业人员的特种操作资格证书均在有效期内。
五、公用工程系统投用安排和要求1.冷冻系统、DCS、SIS、供热系统确认可以正常运行,具备开工条件。
2. 装置所有设备具备送电条件。
六、安全、消防要求1.开工过程中严格遵守有关安全、消防各项规章制度,加强开工期间安全巡检工作;2.规范操作流程和工艺,严格执行各项生产调度指令,杜绝违章指挥、违章操作;3.参与开工人员经培训和考核合格、人员责任措施落实到位;4.安全、消防器材到位,设施完好;5.特种设备依法检测检验合格;6.各类原料放在指定仓库及相关区域有专人监护,并佩戴各种防护用具;7.参与开工人员能熟练掌握各个设备设施的运转性能,使用各种安全、消防、防护器具,并掌握有关急救方法;..8.全厂消防水系统完好,具备使用条件;9.装置开工期间,24小时值班。
七、开工所需物料及产品储运方案(1)储存设施液体原料壬烯和溶剂(汽油)采用罐装储存,放置于油库内,浓硫酸和三氧化硫采用密闭罐装储存,放置于储罐中,液氨采用系统自带贮罐储存,放置于贮液器内;固体原料精萘和氢氧化钡采用袋装储存,放置于仓库内;产品T705型油品添加剂(二壬基萘磺酸钡)采用铁桶装。
(2)物料储存方式、储存量运输与管理(3)主, 本工程原辅材料及产品的运输委托相关有危险品运输资质公司进行要是汽车运输。
原材料、辅助材料和产品的购销运输、储存保管等均与该公..司现行管理体制保持一致。
原材料和辅助材料由公司物资供应部门负责,进厂均经计量和检验。
八、安全费用提取安全费用使用主要包括以下几个方面:1.安全生产宣传费用2.安全教育、培训支出;3.配备、维护、保养应急救援器材、设备支出和应急演练支出;4.安全消防设施器材费用。
包括车间、库房、罐区等作业场所的监控、监测、通风、防晒、调温、防火、灭火、防爆、泄压、防毒、消毒、中和、防潮、防雷、防静电、防腐、防渗漏、防护围堤或者隔离操作等设施设备支出;5.配备和更新现场作业人员安全防护用品支出;6.劳动保护费用及开展事故隐患评估、监控和整改支出;7.安全专用设备及安全生产适用的新技术、新标准、新工艺、新装备的推广应用支出;安全生产检查、评价(不包括新建、改建、扩建项目安全评价)、咨询和标准化建设支出;9.安全设施及特种设备检测检验支出以及其他与安全生产直接相关的支出。
2018年安全费用投入和2019年安全费用计划投入表..九、开工流程在开冷冻机前,首先检查贮液器上的安全阀和压力表是否在有效期内,各个进驻液氨的阀门是否能正常开启,一切检查就绪,就可以正常开启冰机了。
首先,启动盐水循环泵,用板手盘动电机是否可运转再通电启动。
先打开排气阀,启动电机,然后运转几分钟如果没有异常就可以加载了。
打开吸气阀冲入液氨进行压缩,这时就只等盐水温度降到车间可用温度,通知车间操作人员投料开始进行烷基化反应。
冷冻系统开机和应急处置:..1、在开车时,必须先开循环泵,停机时,应先停加物料后,再停冷冻系统。
2、在冷冻系统中,因为是负压不准进入设备内部空气,如进入系统空气容易形成混合物,引起爆炸。
3、在冷却操作时,不准随意停循环泵,否则会造成系统爆裂,泄漏液氨引起着火或爆炸。
4、对制冷系统中的压缩机,蒸发器冷凝器以及管道一定要保持严密性,防止液氨泄漏。
5、泄漏液氨的应急措施:①少量泄漏:一旦泄漏,由操作员及时查出泄漏的根源,及时通知安全人员进行抢修、撤退区域内所有人员,防止吸入蒸汽中的氧气,防止接触液体和气体,处置人员应使用呼吸器,禁止进入氨气,可能汇集的局限空间,并加强通风,只能在保证安全的情况下堵漏。
②大量泄漏:疏散场所内所有未保护人员,并向上风方向转移,泄漏操作人员应穿全身防护服,戴上呼吸设备,消除附近火源,禁止接触或跨越泄漏的液氨,防止泄漏液氨进入排水道,增强通风,禁止场所内打手机和明火,在堵泄漏处要喷雾水,以阻止蒸汽中液氨的流向,但禁止用水直接冲击泄漏的液氨或泄漏源,防止泄漏物进入水体、下水道,禁止进入氨气可能汇集的地方,在使用前一定要把设备清洗干净后再开机器。
..二壬基蔡磺酸钡是经过烃化反应、磺化反应和钡化反应后生成的。
(1)烷基化反应在加料前检查烷基化反应设备上的加料气动调节阀和紧急切断阀是否可以正常开启,如果确定可以正确启动就可以正常投料生产了。
当冰冻机里的盐水温度降到可用温度时。
首先将浓硫酸贮罐中的浓度为98%的浓H2SO4通过泵打入浓硫酸计量罐中,准确计量后将浓硫酸通过泵和管道加入到烃化反应器中。
然后开动搅拌,靠冷载体氯化钙溶液经反应夹套和反应器内蛇形盘管将H2SO4冷却至0℃时,冷载体氯化钙通过泵和管道由氯化钙盐水溶液箱输入反应夹套,再将外购的含有一定水分的潮湿的片状萘粉碎成粉状,然后从加料口加入粉料萘,搅拌成糊状。
将壬烯罐中的壬烯通过壬烯泵打入壬烯计量罐中,然后将壬烯滴加到烃化反应器中,使壬烯与萘反应,反应放出的热,由冷载体氯化钙溶液取出,保证反应在6±2℃下进行。
2至3小时滴加完壬烯后,继续反应1小时。
再将直馏汽油罐中汽油通过直馏汽油泵打入汽油计量罐,最后将直馏汽油加入烃化反应器内将物料进行稀释,目的是分离生成的烃化物和壬烷、硫酸等,稀释后打开烃化反应器的罐底阀门,将反应料液放到烃化酸渣罐中进行自然沉降,沉降后将下层的粗烃化物自流入碱洗罐中进入下一工序,将上层的料液打入酸渣..贮罐中,在酸渣贮罐沉降后,硫酸返回到硫酸贮罐中,重新参加反应,少量酸渣进入废酸罐。
烷基化的应急处置:在反应中温度过高容易溢料而燃烧反应引起着火或爆炸,主要是在加壬烯时加的太快使反应温度过高,一旦发现温度升高,当班操作者立即关闭气动调节阀,打开冷却降温循环阀门及时降温,如果把温度降下来,危险事故就排除了。
(2)碱洗粗烃化物自流入碱洗罐,将碱水箱中配制好浓度为6%的碳酸钠溶液用泵输入碱洗罐中,使其与粗烃化物搅拌涠合中和,洗去过量的酸性物质,然后进行沉降,沉降后先放尽上层碱渣。
然后向碱洗罐夹层通导热油升温蒸出汽油,汽油再经换热器冷凝冷却后用泵抽入汽油计量罐中,回用于烃化反应器中。
(3)蒸取二壬基萘蒸取二壬基萘之前首先检查电加热油炉各个附件是否完好,检查无误后方可通电启动。
首先用真空泵将烃化物蒸馏釜抽为负压,然后将碱洗罐中的烃化物通过泵和管道抽入釜内,起动电加热器加热,单壬基萘馏分汽化,经换热器冷凝后进入单壬基萘罐,单壬基萘罐中的单壬基萘在通过泵和管道抽入单壬基萘计..量罐中,再用泵转入烃化反应器重新参加反应。
烃化物蒸馏釜釜残为二壬基萘,向釜内U形盘管通水冷却至90℃后,将二壬基茶通过泵和管道抽入磺化反应器。
蒸馏岗位的应急处置:在蒸馏时升温要缓慢,如果升温过快过高,一旦散热不及时,温度失控会发生冲料的情况,甚至会引起燃料爆炸,当升温过程结束时必须降温后再放料,开启放空阀必须要谨慎,开启不当就会发生着火或爆炸现象。
原因是当温度过高时开启放空阀与空气急剧接触就会发生着火现象,所以必须先把温度降到能开启放空的温度才可以打开放空阀。
开放空阀时一定要慢,不准开快了,如果开放空阀后有着火现象,反应要快,及时再把放空阀关闭就可以了,关闭后继续降温,降到60℃以下再开启就可以避免着火爆炸的危险了。
(4)磺化反应二壬基萘与无芳烃汽油在磺化反应器中混合后,将三氧化硫计量罐中的三氧化硫滴加到磺化反应器,使其与二壬基反应,(反应时放出的热量可用反应器夹套中冷载体带走)。
加完三氧化硫,搅拌1小时后打开磺化反应器的罐底阀门,将反应料液放到磺化酸渣罐中进行沉降,沉降后将下层的粗二壬基萘磺酸自流入醇洗罐中进入下一工序,将上层的废酸打入废酸罐中。
..磺化反应的应急处置:在反应中温度过高容易溢料而燃烧引起着火或爆炸,主要是在加三氧化硫时加料太快,使反应温度升高,一旦发现温度升高需立即关闭三氧化硫气动调节阀,马上打开降温冷却阀及时降温,把温度降下来,危险就排除了。
