浇筑混凝土程序
浇筑混凝土程序:
1.现场技术人员自检合格后填写混凝土生产通知单,报现场监理,现场监理复检签字确认后,技术人员把混凝土生产通知单交到试验室。
2.试验人员依据混凝土生产通知单内容出具混凝土施工配料通知单,并把混凝土生产通知单和混凝土施工配料通知单报试验监理复查,试验监理签字确认后,试验人员把混凝土生产通知单和混凝土施工配料通知单交给拌合楼操作人员,即可生产混凝土。
试验人员监督检查配合比允许误差,保证混凝土搅拌时间。
混凝土施工流程及注意事项
混凝土施工流程及注意事项一、建筑工程混凝土施工流程1、准备工作:确定施工方案、制定施工计划、准备施工材料、检查施工设备等。
2、测量定位:确定混凝土浇筑的位置和高度。
3、模板安装:根据设计要求,安装好混凝土浇筑的模板,确保模板的平整度和垂直度。
4、钢筋加工:根据设计要求,对钢筋进行加工和预埋。
5、混凝土搅拌:将水泥、砂子、石子等原材料按照一定比例混合均匀,制成混凝土。
6、运输浇筑:将搅拌好的混凝土运输到现场,并按照设计要求进行浇筑。
7、振捣密实:使用振动器或机械振捣器将混凝土表面振实,以消除空隙和气泡。
8、养护:在混凝土浇筑后,需要进行养护,保持混凝土的湿度和温度,使其逐渐硬化。
混凝土的养护方法1、洒水养护:先在混凝土表面覆盖一层草帘或者是麻袋等,然后经常在表面喷洒清水,再等待七天到二十八天左右。
2、喷洒塑料薄膜养护:先用喷枪在混凝土表面喷洒一层过氯乙烯树脂塑料溶液,然后等待一段时间,当溶液挥发以后,就会在混凝土表面形成一道保护膜,将混凝土和空气隔离开来。
养护结束以后,这层保护膜会自动老化脱落。
3、蒸汽养护:先把混凝土产品放在室内已经充满了的蒸汽的房间内,或者是蒸汽和空气相混合的房间内,然后等待一段时间,当混凝土彻底硬化以后,即可放到室外。
二、混凝土工程施工的注意事项有哪些?混凝土工程施工的注意事项有很多,以下是一些常见的注意事项:1、混凝土施工前需要做好准备工作,包括技术准备和现场准备。
技术准备包括浇筑量、计划单、浇灌令及特殊要求;现场准备包括与模板、钢筋、安装的交接,作业机具的准备,浇筑路线及施工缝留设等。
2、混凝土施工时需要注意质量控制,不同标号砼每工作班不少于一组、每100m3不少于一组、每楼层不少于一组标养试件及同条件养护试件。
3、在浇筑混凝土时,工人要挂牌操作,严格控制下料的厚度,一次下料不能过厚,保证浇筑出的混凝土面光滑、密实,不会出现蜂离。
注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。
混凝土浇筑步骤与流程
混凝土浇筑步骤与流程混凝土作为建筑领域中最重要的材料之一,广泛应用于各类建筑工程中。
无论是修建房屋、桥梁、道路还是基础设施,混凝土都扮演着关键的角色。
本文将深入探讨混凝土浇筑的步骤与流程,帮助您了解如何正确、高效地进行混凝土浇筑。
1. 材料准备在开始混凝土浇筑之前,首要任务是准备好必要的材料。
这些材料包括水泥、沙子、骨料和水。
水泥是混凝土的胶凝材料,而沙子和骨料则用于增加混凝土的强度和稳定性。
确保水的质量和纯净度也至关重要,因为它会直接影响混凝土的质量。
2. 配制混凝土一旦所有材料就位,下一步是混凝土的配制。
这一步骤涉及将水泥、沙子和骨料按照一定比例混合。
这个比例通常以水泥:沙子:骨料=1:2:3为标准,但根据具体工程需求,可能会有所不同。
混合的过程需要仔细掌握,以确保混凝土的均匀性和一致性。
3. 混凝土浇筑的准备工作在进行混凝土浇筑之前,需要进行一些准备工作。
确保浇筑区域已经清理干净,没有杂物和障碍物。
根据设计要求安装脚手架、模板或者支撑结构,以确保混凝土能够得以正确浇筑到指定的位置。
在需要的情况下,还需布置好钢筋骨架以提高混凝土的抗拉强度。
4. 混凝土浇筑混凝土浇筑是整个过程的核心环节。
在进行浇筑时,需要确保混凝土均匀分布,没有空隙和气泡。
通常,混凝土会由混凝土搅拌车输送到浇筑现场,然后使用泵或人工的方式进行浇筑。
这个过程需要高度的协调和团队合作,以确保混凝土能够按照设计要求进行浇筑。
5. 振实混凝土一旦混凝土浇筑完毕,需要对其进行振实,以去除空气和空隙。
通常,振实是通过振动器来完成的,它能够帮助混凝土更好地填充模板或支撑结构中的每一个角落。
振实的过程需要逐渐进行,以确保混凝土的坚实性和稳定性。
6. 平整表面在混凝土开始凝固之前,需要对其表面进行平整处理。
这可以通过使用木质或金属梁进行,确保混凝土表面光滑而均匀。
平整工作需要在混凝土还没有完全凝固之前进行,通常是在浇筑当天或次日。
7. 养护混凝土混凝土浇筑完成后,还需要进行养护工作。
混凝土浇筑流程详解
混凝土浇筑流程详解混凝土浇筑是建筑施工过程中的重要环节,它直接关系到建筑物的稳定性和使用寿命。
本文将详细介绍混凝土浇筑的流程和注意事项,帮助读者了解合理的施工方法。
一、前期准备在混凝土浇筑之前,需要做好以下几个准备工作:1.物料准备:准备好水泥、砂子、骨料(例如碎石)等混凝土原材料,确保品质达标,并按照设计要求进行筛选和配比。
2.工具准备:准备好混凝土搅拌机、倒料斗、输送泵、浇筑模具等必要工具和设备,并进行检查保养,确保良好的运行状态。
3.基础准备:清理施工基础,去除尘土、杂物和不坚实的地面,保证基础平整、干燥,或者做好防渗处理。
4.钢筋绑扎:根据设计要求,在基础内部绑扎好钢筋,保证混凝土结构的强度和稳定性。
二、施工步骤混凝土浇筑的一般步骤如下:1.搅拌混凝土:将准备好的水泥、砂子、骨料等原材料倒入搅拌机中,按照一定的比例和时间进行充分的混合搅拌,直至获得均匀的混凝土浆体。
2.运输混凝土:使用倒料斗或输送泵将搅拌好的混凝土输送到施工现场。
在输送过程中,应注意避免混凝土的分层和泄漏。
3.模具安装:根据设计要求,在施工现场安装好混凝土浇筑的模具,确保模具结构牢固、密封性好,并进行必要的防漏处理。
4.浇筑混凝土:将搅拌好的混凝土倒入模具中,确保浇筑过程中均匀、连续,并控制好浇筑的速度和厚度,以避免出现空鼓和夹杂物。
5.养护混凝土:在混凝土浇筑完成后,及时进行养护工作。
可以采用喷水养护、覆盖湿布、雾状喷雾等方式,保持混凝土湿润,并避免过早干燥和裂缝的产生。
三、注意事项在混凝土浇筑过程中,需要注意以下几个问题:1.施工环境:选择适宜的天气和环境条件进行施工,避免在强风、高温或低温等不利条件下进行混凝土浇筑,以免影响混凝土的强度和质量。
2.浇筑速度:控制好混凝土的浇筑速度,过快或过慢都可能导致混凝土的质量问题,应根据施工条件和模具结构合理安排浇筑速度。
3.防止分层:在混凝土输送和浇筑过程中,应注意避免混凝土的分层和泄漏现象,可以适时搅拌和振捣混凝土,提高其均匀性和稠度。
混凝土浇筑顺序与技巧讲解
混凝土浇筑顺序与技巧讲解混凝土浇筑是建筑工程中非常重要的一个环节,也是保证建筑物结构稳固牢固的关键步骤之一。
正确的浇筑顺序和技巧不仅可以保证混凝土的质量,还能提高施工效率,减少施工成本。
本文将针对混凝土浇筑的顺序与技巧进行详细讲解。
一、浇筑顺序1. 基础浇筑:首先要对建筑物的基础进行浇筑,基础的质量直接影响到建筑物的稳固性。
在基础浇筑前,应先进行好地基处理,确保基础的承载能力。
2. 立柱浇筑:基础浇筑完成后,可以对立柱进行浇筑。
立柱是建筑物的支撑结构,承受着巨大的荷载。
在立柱浇筑时,应注意浇筑顺序和浇筑速度的统一,避免产生冷缝。
3. 梁板浇筑:梁板是建筑物的重要组成部分,连接着立柱和墙体,起到承重和分担荷载的作用。
在浇筑梁板时,应保证混凝土的均匀性和流动性,提前安装好螺纹钢筋或钢棚模板,避免混凝土裂缝和变形。
4. 墙体浇筑:墙体是建筑物的抗震和隔热屏障,承受着风荷载和垂直荷载。
在浇筑墙体时,应注意保证混凝土的均匀性和密实性,避免产生空鼓和裂缝。
同时,为了提高墙体的抗震性能,可以在浇筑时加入适量的钢筋。
5. 地板浇筑:地板是建筑物的承重结构,需要承受来自上方的荷载。
在地板浇筑时,应确保混凝土的平整度和强度,使用振动棒进行振捣,以排除混凝土内的空隙和气泡。
二、浇筑技巧1. 清洁施工区域:在进行混凝土浇筑前,必须清洁施工区域,清除杂物和积水,保证施工环境的整洁和干燥。
同时,还要确保周围环境的安全,避免混凝土溅到其他建筑物上。
2. 控制浇筑速度:浇筑速度的控制对混凝土的均匀性和流动性有着重要影响。
浇筑速度过快会造成混凝土的分层和空鼓,过慢则会导致混凝土的凝固和难以施工。
建议可以采用抬桶浇筑法或泵送浇筑法来控制浇筑速度。
3. 选择合适的混凝土砼:根据建筑结构的不同,选择合适的混凝土砼是十分重要的。
不同强度等级的混凝土砼适用于不同的部位。
在浇筑时,还要注意混凝土的搅拌时间和搅拌比例,保证混凝土的均匀性。
4. 合理利用预应力技术:在大型建筑物的浇筑中,可以采用预应力技术来增加混凝土的抗拉强度和承载能力。
混凝土的浇筑顺序
混凝土的浇筑顺序
可以按照以下步骤进行:
1. 准备工作:在开始浇筑前,需要进行准备工作,如清理模板表面、确定模板
的位置、预备混凝土和需要的工具等。
2. 安装骨架:混凝土浇筑前需要在模板内安装骨架。
这些骨架通常是由钢筋或
钢板制成,用于加强混凝土结构的强度和稳定性。
3. 浇筑底层:浇筑第一层混凝土时,必须确保混凝土均匀地填满模板,压实并
振动,以确保混凝土紧密粘合在骨架上。
4. 安装管道和电线:在浇筑混凝土前,需要在模板内预留好管道和电线的位置。
一旦第一层混凝土浇筑完成,可以在模板内安装管道和电线。
5. 浇筑中间层:浇筑中间层时,需要确保混凝土密实。
中间层通常是堆积在底
层混凝土上的更深厚的混凝土,它们结合在一起形成强度更大的结构。
6. 检查和修正:浇筑完中间层后需要检查混凝土是否平整、固定和结合,如有
需要进行重新调整和修正。
7. 浇筑顶层:最后一层混凝土应该填满整个模板,尽量保持平整,并使用木
制刮板修整表面,以获得必要的光滑和平整度。
8. 模板拆除:混凝土干燥后,可以拆除模板,提高混凝土的完整性。
在每一步操作过程中,都需要保证安全性,并根据需要使用适当的工具和技术。

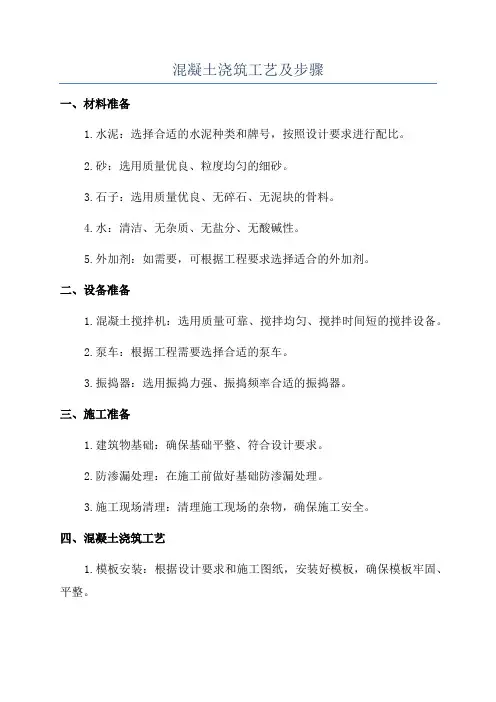

混凝土浇筑工艺及步骤
混凝土浇筑工艺及步骤一、材料准备1.水泥:选择合适的水泥种类和牌号,按照设计要求进行配比。
2.砂:选用质量优良、粒度均匀的细砂。
3.石子:选用质量优良、无碎石、无泥块的骨料。
4.水:清洁、无杂质、无盐分、无酸碱性。
5.外加剂:如需要,可根据工程要求选择适合的外加剂。
二、设备准备1.混凝土搅拌机:选用质量可靠、搅拌均匀、搅拌时间短的搅拌设备。
2.泵车:根据工程需要选择合适的泵车。
3.振捣器:选用振捣力强、振捣频率合适的振捣器。
三、施工准备1.建筑物基础:确保基础平整、符合设计要求。
2.防渗漏处理:在施工前做好基础防渗漏处理。
3.施工现场清理:清理施工现场的杂物,确保施工安全。
四、混凝土浇筑工艺1.模板安装:根据设计要求和施工图纸,安装好模板,确保模板牢固、平整。
2.钢筋安装:按照设计要求,在模板内设置好钢筋,并保持适当的间隙。
3.混凝土配制:按照设计要求,将水泥、砂、石子等材料按照一定比例放入混凝土搅拌机中进行搅拌。
4.混凝土运输:将搅拌好的混凝土倒入泵车中,通过泵车将混凝土输送至施工现场。
5.混凝土浇筑:将混凝土均匀地倒入模板内,用振捣器进行振捣,以排除空隙和气泡。
6.表面处理:使用抹光工具将混凝土的表面进行平滑处理,使其达到设计要求。
7.养护:在混凝土硬化之前,采取适当的养护措施,如喷洒水、覆盖湿布等,以保证混凝土的强度和稳定性。
五、施工注意事项1.控制混凝土的含水率和配合比,保证混凝土强度。
2.控制混凝土的搅拌时间,避免搅拌过久导致混凝土初凝或凝结。
3.在浇筑混凝土时要控制好浇筑速度,避免冲击振捣和形成空隙。
4.施工过程中要保持混凝土的湿润状态,避免干燥引起开裂。
5.施工现场的清理工作要做好,及时清除混凝土残渣和废料。
总结:混凝土浇筑工艺及步骤是一个复杂的过程,需要在材料准备、设备准备、施工准备和施工过程中严格按照规范操作。
只有确保每一步工艺都正确执行,才能保证混凝土的质量和施工效果。
同时,在施工过程中要注意施工现场的安全,加强与施工人员的协作和配合,保证施工顺利进行。
砼浇筑顺序和方法
砼浇筑顺序和方法砼浇筑的顺序和方法如下:顺序:(1)混凝土搅拌:采用自落式搅拌机,加料顺序是先加1/2用水量,加上石块、混凝土、砂拌和1min,再配合剩下的1/2用水量继续拌和,拌和时长不得少于1.5min,掺加外加剂时,尽可能延长拌和时长。
(2)混凝土浇筑:在底部接口处浇筑125px厚度与墙面混凝土成分同样的混合砂浆或减石混凝土。
用铲子均匀进入模具,不用吊斗直接进模具。
一层浇筑高度保持在1250px之后每一次浇筑高度不应超过1m;分层浇筑、振捣。
方法:(1)墙面浇筑混凝土前,在底部接口处浇筑125px厚度与墙面混凝土成分同样的混合砂浆或减石混凝土。
用铲子均匀进入模具,不用吊斗直接进模具。
一层浇筑高度保持在1250px之后每一次浇筑高度不应超过1m;分层浇筑、振捣。
(2)洞口浇筑时,使洞口两侧浇筑高度对称性均匀,振捣棒距洞口750px之上,应同时从两侧振捣,防止张口变形。
(3)外砖内模、外板内模大角和山墙结构柱应分层浇筑,每层不超过1250px,加强内外墙交界处的振捣,保证密实。
(4)墙上口找平:混凝土浇筑振捣后,整理外沿抛出的建筑钢筋,用木抹子按预定标高线干燥表层。
(5)振捣:顶板、梁采用50振捣棒斜插振捣。
(6)浇筑时先用混凝土振捣棒振实,再根据柱钢筋上的50cm 标高控制点,以开问为单位拉对角小白线,用标尺检测混凝土面顶面标高,采用压滚和刮杠将混凝土表面压平,然后人工用木抹子搓平,要求在混凝土终凝前,木抹子搓平遍数不少于3遍,要求纹路直顺、深浅均匀、方向一致。
(7)在墙(柱)两侧80-150nnn范围内,须用2m刮杠刮平,铁抹子压光,保证板面平整,以便墙(柱)模板与楼板面接缝严密。
混凝土浇筑
混凝土浇筑预拌混凝土检查其到场是否按提出的技术要求供应,现场是否做到平衡调度,是否做到不等车、不压车;检查现场混凝土浇筑文明施工情况等。
为此,要求混凝土责任工程师必须严格按标淮检查。
1.1底板混凝土浇筑:1.1.1工艺流程:预拌混凝土入场验收→施工测量→混凝土浇筑→养护测温1.1.2施工测量:标高控制:测量人员在底板浇筑前,在防水保护墙上弹出高与底板标高20cm的水平控制线,同时在马凳上焊标高筋,间距2米一个,控制底板表面标高。
1.1.3浇筑要求1.1.3.1振捣时要求振捣棒快插慢拔,在振捣过程中,将振捣棒上下略有抽动,以使上下振动均匀,每次振捣时间一般以20~30s为宜,但还应视混凝土表面无明显下沉,不再出现气泡,表面泛出灰浆为准,振捣棒移动间距为1.5倍振捣半径。
1.1.3.2分层浇筑时,振捣棒应插入下层5cm左右,以消除两层之间接缝。
1.1.3.3对300外墙位置,应等底板混凝土流动性变小但未到初凝,再浇筑其混凝土,浇筑过程中,如有混凝土漏出,随漏随铲,直至其标高,并且底板无多余混凝土。
1.1.3.4振捣过程中,要防止振动模板,并尽量避免碰动钢筋、管道、止水带、预埋件等。
1.1.3.5每振捣完一段,随即用刮杠刮平,木抹抹平。
1.2墙体混凝土浇筑:1.2.1墙体混凝土浇筑工艺流程:插筋上缠上塑料布→搅拌混凝土→浇水润湿→浇筑减石混凝土→混凝土验收→浇筑混凝土→混凝土振捣→找平→泵管清洗→泵管拆除。
1.2.2插筋上缠上塑料布:浇筑混凝土之前(包括顶板砼浇筑时),在墙体插筋上缠上塑料布,防止浇筑墙体混凝土时污染墙体插筋,浇筑完后及时清除干净。
1.2.3测量放线:浇筑混凝土之前,测量人员依据标高点将标高投测到墙体钢筋上。
混凝土浇筑后,应保证墙体标高为板底以上4cm,并在剔凿完混凝土的施工缝以后,墙体的高度为顶板下下标高上3~5mm。
1.2.4搅拌混凝土:现场搅拌混凝土之前,按照配合比及准备浇筑混凝土的方量将掺和料、外加剂称量完毕,搅拌机试运转,电子称校核,与监理一同开盘鉴定。
浇筑混凝土施工流程
浇筑混凝土施工流程一、基础底板施工流程1)施工流程:作业准备→混凝土运送到现场→混凝土泵送到浇筑部位→混凝土浇筑与振捣(包括导墙)→混凝土压面成型→混凝土养护。
2)施工安排为:根据现场条件,有后浇带的基础底板按照后浇带分段浇筑,没有后浇带的按栋号进行浇筑,每次浇筑设置一台砼输送泵。
每段浇筑方向根据户型结构确定,混凝土泵管从地泵处接至基坑,然后布置水平管连接到布料杆,用布料杆进行布料浇筑。
3)底板分一次浇筑至板顶标高。
浇筑间歇时间≤2h。
4)浇筑前用同标号砂浆润滑砼输送泵及其管道,砂浆要分散薄铺于板底。
砼浇筑要保证连续性,浇筑时采用同一坡度,分层浇筑,循序推进,采用软搓结合的施工方法。
5)在浇筑过程中,振捣是一个重要环节,根据砼泵送时的自然坡度,底板在每个浇筑带的前后布置三道振捣器,第一道布置在砼的卸料点,解决上部砼的捣实,第二道布置在砼的中部,第三道布置在砼的坡脚处,确保中、下部砼的密实,浇筑向前推进,振动器也相应跟上,以确保整个砼的质量。
6)边浇筑边振捣,振捣时要“快插慢拔”,振捣时间以使混凝土表面呈现浮浆和不再沉落为宜,振捣棒移动间距450mm,分层搭接时振动棒必须插入下层砼50mm,离开模板距离不大于200mm,振捣要从一头连续进行,采用单一的行列形式,不要与交错式混用,不得漏振过振。
为保证防水砼的密实性,采用“二次振捣”的方法。
即每层砼均由专人在底层砼初凝前进行二次振捣。
二次振捣的时间判定为:将运转的振动棒以自重逐渐插入砼后进行振捣,砼仍可恢复塑性程度,振动棒拔出时砼仍可自行闭合,而不会在砼中留下孔洞,则以为当时为施加二次振捣的最佳时机。
混凝土浇筑必须连续进行,因就餐或其它原因,应做好交接班,浇筑不得中断。
如有特殊情况发生间歇,次层混凝土浇筑应在前层混凝土初凝前进行。
7)浇筑到位后,按照墙柱插筋上的标高线拉小线,控制标高,用木杠刮平,初凝前用木抹槎平压实两次。
标高允许偏差为5mm,表面平整度每2米允许偏差3mm。
混凝土浇筑步骤及注意事项
混凝土浇筑步骤及注意事项一、混凝土浇筑步骤:1.安装模板:根据实际需要确定模板的安装位置和尺寸,并进行模板的定位和固定。
模板的安装要牢固,确保模板的垂直和水平度。
2.准备混凝土:按照设计要求或相关规范准备混凝土,确定水泥、砂子、骨料的配比,搅拌均匀后保持一定的流动性。
3.浇筑混凝土:将准备好的混凝土倒入模板内,逐级填充,用长木条或振动器振捣混凝土,以排除气泡和提高混凝土的密实度。
在浇灌过程中要注意控制混凝土的流动性,避免造成偏厚或偏薄的情况。
4.平整与修整:混凝土倒入模板后,要用砂浆拖把进行平整,使其表面平整、光滑。
同时,及时修正模板偏移和校正水平度。
5.留缝与放线:在混凝土的一些部位需要留缝,通常在墙体与墙体、柱子与柱子、板与板之间留缝,以减少混凝土的裂缝。
在留缝前要放线,确定缝隙的位置。
6.养护:混凝土浇筑后要进行养护,主要包括保湿和保温。
浇筑后立即覆盖塑料薄膜,以避免混凝土过早干燥和裂缝的产生。
同时,要定期浇水和喷水进行湿养护,保持混凝土的湿度。
二、混凝土浇筑注意事项:1.混凝土配合比:混凝土的配合比是保证混凝土质量的关键,要根据实际的施工要求和工程的使用环境进行合理的配合比设计。
2.混凝土搅拌均匀:在搅拌混凝土时,要保证水泥、砂子、骨料充分混合均匀,不能出现结块和泥团。
3.浇筑速度与厚度:混凝土的浇筑速度要适中,不宜过快或过慢。
在浇筑时要注意控制浇筑厚度,避免一次性浇筑过厚,导致混凝土无法均匀振实。
4.混凝土振捣:混凝土在浇注后要进行振捣,以排除混凝土中的气泡,提高混凝土的密实度。
5.混凝土表面处理:混凝土浇筑完成后,要及时对表面进行处理,保证表面的平整度和光洁度,提高混凝土的美观性和使用性能。
6.养护期:混凝土浇筑后要进行充分的养护,通常养护期为7天以上,具体时间要根据混凝土的强度发展规律和使用环境来确定。
总之,混凝土浇筑是一项重要的建筑施工工序,需要严格按照规范和设计要求进行操作。
只有做到每一个步骤都正确并注重细节,才能确保混凝土的质量和使用寿命。
