一建市政工程考点现浇混凝土水池施工技术

合集下载

现浇混凝土水池施工技术及防水措施

现浇混凝土水池施工技术及防水措施

现浇混凝土水池施工技术及防水措施现浇混凝土水池是一种常见的水池施工形式,具有结构稳定、耐久性强、施工灵活等优点。

下面将介绍现浇混凝土水池的施工技术及防水措施。

1.水池设计:在进行现浇混凝土水池施工前,首先需要进行水池的设计,包括尺寸、形状、深度等方面的确定。

设计要满足使用要求和功能需求,确保水池的安全性和实用性。

2.开挖基础:根据水池的尺寸,在施工现场进行开挖基础工作。

开挖的深度要保证水池底部有足够的承载能力和稳定性,开挖的土壤要经过处理,确保基础的牢固性。

3.安装钢筋骨架:在水池的基础中设置钢筋骨架,以增加水池的抗拉强度和抗震性能。

钢筋骨架的设置要符合设计要求,并且要考虑到水池内部的压力分布情况。

4.搭建模板:在钢筋骨架的基础上,搭建木质或钢质的模板,用以保持混凝土的形状和均匀度。

模板的安装要牢固,确保混凝土浇筑时不会发生变形或漏浆现象。

5.施工混凝土:在完成模板搭建后,将混凝土浇筑到模板内部。

混凝土的配合比要合理,确保混凝土的强度和耐久性。

浇筑时要均匀、连续,避免产生针孔、空隙等缺陷。

6.养护处理:在混凝土水池完成浇筑后,需要进行养护处理。

养护时间通常为7~14天,养护期间要保持水池的表面潮湿,避免混凝土干裂。

1.防水材料选择:在现浇混凝土水池施工中,可以选用涂膜型、卷材型或粘贴型等不同类型的防水材料。

根据水池的使用条件和要求,选择合适的防水材料进行施工。

2.防水施工工艺:在混凝土水池完成施工后,进行防水层的施工。

施工时要注意涂膜型防水材料的涂布均匀、卷材型防水材料的搭接严密、粘贴型防水材料的粘贴牢固,确保防水层的完整性和可靠性。

3.防水层保护:完成防水层施工后,要及时对防水层进行保护。

防止防水层被损坏或破坏,避免因外力或其他原因导致的水池渗漏问题。

4.管道处理:水池中会存在进水管道、排水管道等设施,这些设施要与防水层相连接,保证密封性。

采用专门的管道密封材料进行封堵,确保水池的密封性和防水效果。

一建市政工程考点:现浇混凝土水池施工技术

一建市政工程考点:现浇混凝土水池施工技术

一建市政工程考点:现浇混凝土水池施工技术以下是编辑为您整理的一建市政工程考点:现浇混凝土水池施工技术,供您参考,更多详细内容请点击(www.)查看。

知识点:现浇(预应力)混凝土水池施工技术【考频指数】★★★★【考点精讲】一、施工方案和流程1.整体式现浇钢筋混凝土池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。

2.单元组合式现浇钢筋混凝土水池工艺流程土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。

二、施工技术要点1.模板、支架施工采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。

对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000.2.止水带安装塑料或橡胶止水带接头应采用热接,不得采用叠接;金属止水带接头应按其厚度分别采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接;不得在止水带上穿孔或用铁钉固定就位。

3.无粘结预应力筋布置安装(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。

(2)上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。

4.无粘结预应力筋张拉张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。

5.预应力筋封锚要求(1)凸出式锚固端锚具的保护层厚度不应小于50m;(2)外露预应力筋的保护层厚度不应小于50mm;(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40.6.模板及支架拆除侧模板应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除;底模板应在与结构同条件养护的混凝土试块达到规定强度,方可拆除。

现浇混凝土水池施工技术要点

现浇混凝土水池施工技术要点

现浇混凝土水池施工技术要点现浇混凝土水池是一种常见的水工建筑,具有结构稳定、使用寿命长等优点,被广泛应用于室内外游泳池、水处理设施、蓄水池等领域。

然而,水池的施工技术要点不容忽视,它直接关系到水池的使用寿命和安全性。

本文将介绍现浇混凝土水池施工的关键技术要点。

1. 设计和规划在施工之前,必须进行合理的设计和规划。

首先要确定水池的形状、尺寸和深度,以及相应的载荷、使用条件和环境要求。

此外,还需要考虑水池的附属设施,如水泵、过滤器等。

所有这些因素都需要与设计师和施工队进行详细讨论,以确保最终设计方案的可行性和满足用户需求。

2. 地面准备在开始施工之前,需要对地表进行准备工作。

这包括清理施工区域,确保地面平整,并且没有土壤或杂物的影响。

同时,必要的地面标记和标尺也应该施工,以便于水池的定位和测量工作。

3. 混凝土配比和浇筑混凝土配比是水池施工的关键环节之一。

根据实际情况和工程要求,确定适宜的配比比例。

一般来说,常用的水泥:砂:骨料的比例为1:2:3。

在浇筑混凝土之前,需要将混凝土进行充分的搅拌,确保混凝土的均匀性和稳定性。

浇筑混凝土时,需要控制好浇注速度和浇注厚度。

混凝土应均匀浇注,避免出现空洞和脱模现象。

在水池的角落和边缘,特别要注意加强浇筑,以保证结构的完整性和耐久性。

4. 细部处理混凝土浇筑完成后,还需要进行细部处理工作。

首先是对水池的内部进行抹灰和砂浆处理,以增强水池的密封性和防水性。

其次,需要进行水池的养护工作,通常需要在浇筑后24小时内进行养护。

这可以通过喷水、覆盖湿布等方式进行,以保持混凝土的湿润和慢干,防止龟裂和开裂的出现。

5. 后续检测和维护水池施工完成后,还需要进行一系列的后续检测和维护工作。

首先是进行水池的泄漏测试,确保水池的密封性和防水性达到设计要求。

其次,需要对水池进行定期的清洁和维护,以防止水池内部的水质污染和机械设备的故障。

最后,还需要定期检查水池的结构和使用情况,及时修复和维护。

现浇(预应力)混凝土水池施工技术

现浇(预应力)混凝土水池施工技术

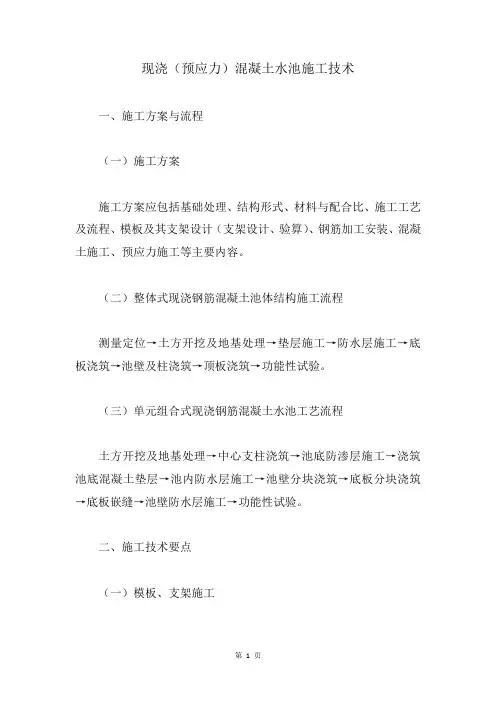

现浇(预应力)混凝土水池施工技术一、施工方案与流程(一)施工方案施工方案应包括基础处理、结构形式、材料与配合比、施工工艺及流程、模板及其支架设计(支架设计、验算)、钢筋加工安装、混凝土施工、预应力施工等主要内容。

(二)整体式现浇钢筋混凝土池体结构施工流程测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及柱浇筑→顶板浇筑→功能性试验。

(三)单元组合式现浇钢筋混凝土水池工艺流程土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。

二、施工技术要点(一)模板、支架施工(1)模板及其支架应满足浇筑混凝土时的承载能力、刚度和稳定性要求,且应安装牢固。

(2)各部位的模板安装位置正确、拼缝紧密不漏浆;对拉螺栓、垫块等安装稳固;模板上的预埋件、预留孔洞、穿墙套管不得遗漏,且安装牢固;在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口。

在浇筑混凝土前,应将模板内部清扫干净,经检验合格后,再将窗口封闭。

(3)采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓,并应符合下列规定:1)两端能拆卸的螺栓中部应加焊止水环,止水环不宜采用圆形,且与螺栓满焊牢固。

2)螺栓拆卸后混凝土壁面应留有40~50mm深的锥形槽。

3)在池壁形成的螺栓锥形槽,应采用无收缩、易密实、具有足够强度、与池壁混凝土颜色一致或接近的材料封堵,封堵完毕的穿墙螺栓孔不得有收缩裂缝和湿渍现象。

对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。

(4)池壁模板施工时,应设置确保墙体直顺和防止浇筑混凝土时模板倾覆的装置。

(5)固定在模板上的预埋管、预埋件的安装必须牢固,位置准确。

安装前应清除铁锈和油污,安装后应作标志。

(6)池壁与顶板连续施工时,池壁内模立柱不得同时作为顶板模板立柱。

现浇混凝土水池施工技术要点

现浇混凝土水池施工技术要点

现浇混凝土水池施工技术要点水池作为一种常见的水利设施,广泛应用于建筑、园林、农田灌溉等领域。

现浇混凝土水池是一种常见的施工方法,它可以根据需要进行定制,具有施工期短、造价较低、耐久性好等优点。

然而,施工水池并不是一项简单的任务,它涉及多个技术要点。

本文将重点介绍现浇混凝土水池施工技术的要点,以帮助读者更好地理解和应用该技术。

首先,现浇混凝土水池施工的第一个要点是预备工作。

在正式施工之前,要进行充分的准备工作,包括测量设计、图纸制作、施工材料的准备等。

在设计中应充分考虑水池的用途、容量、深度等因素,确保设计合理。

图纸制作中要精确绘制施工平面图、纵断面图和细部图等,以供施工参考。

施工材料准备方面,要选择质量可靠的混凝土、钢筋和模板等材料,并按照施工要求进行验收。

其次,施工现浇混凝土水池的第二个要点是基础处理。

水池的基础是保证水池稳定和耐久的重要因素。

施工前要进行地基处理,包括清理场地、挖土、回填等工作。

在清理场地时,要除去场地上的杂物,保持地面平整。

挖土时,根据水池的设计要求进行挖土深度和形状的控制,并注意挖土面和施工面的错位。

回填土要经过加固处理,以保证基础的稳定性。

第三个要点是模板安装。

模板的安装应该牢固可靠,能够承受混凝土灌注的压力。

在模板安装前,要对模板的质量进行检查,确保模板无损坏或变形。

安装时要注意模板的支撑和固定,确保模板的平整和垂直。

同时,要密封模板的接缝处,防止混凝土渗漏。

第四个要点是混凝土浇筑。

混凝土的浇筑应按照施工图纸和设计要求进行,确保浇筑质量。

在浇筑前,要对混凝土进行试配,确定合适的配合比和搅拌时间。

在浇筑过程中,要注意均匀浇注,并采取振捣措施,以排除混凝土中的气泡和虚空。

最后,是养护工作。

混凝土浇筑完成后,要进行养护工作,以确保混凝土的强度和耐久性。

养护工作包括保湿、覆盖、控制温度等方面。

在保湿方面,要及时进行浇水,以防止混凝土过早干燥。

覆盖方面,可以使用塑料薄膜或湿布等材料覆盖混凝土表面,以防止阳光直射和风吹干燥。

现浇混凝土水池施工技术及防水措施

现浇混凝土水池施工技术及防水措施

现浇混凝土水池施工技术及防水措施混凝土水池是比较常见的储水容器,需要具备良好的质量和防水性能,才能保障使用寿命和安全性。

因此在施工过程中,需要注意一些技术和防水措施。

下面就让我们详细了解现浇混凝土水池施工技术及防水措施。

一、设计规划在进行混凝土水池施工前,需要对其进行设计规划。

设计时需要考虑以下因素:水池容积,储水用途,水池位置和形状,运输、施工和维修的便捷性等,以确保水池建造得符合实际需要和使用要求,同时达到设计效果。

1.施工前准备工作混凝土水池施工前需要进行的准备工作包括:测量、开挖和地基处理。

测量:根据设计图纸的要求,进行场地测量,标定水池的位置和大小。

开挖:按照设计要求进行开挖。

地基处理:清理底部土壤、坚固地面以减少地基沉降。

同时根据设计要求,在地面上加厚约25~30cm的砂石垫层以及增加混凝土底板的厚度,以增强水池的承重能力。

2. 模板制作现浇混凝土水池的施工需要使用模板,模板制作需要精确。

制作时需要注意以下要点:a、选择合适的材料,应当选用耐力好、平整度好的材料。

b、将木板先按照大小剪裁后,再以螺丝和铁钉等定型。

c、将模板周围的鸟嘴切成45度角以确保成型的水平度。

3. 现浇构造施工现浇混凝土水池的施工涉及到混凝土浇筑、振动和养护等程序。

混凝土浇筑:按照施工图纸要求,按楼层次序在模板内浇筑混凝土。

振动:使用振动器祛除混凝土气泡、让混凝土充分密实。

养护:浇筑完成后,需要进行水泥固化养护,一般养护时间为14~28天。

三、防水措施现浇混凝土水池的防水措施通常是在混凝土施工完成后,涂一个防水涂料。

防水涂料选用按照地面不同情况分为地下水、地上水选择不同种类标号的防水材料,确保材料的质量,注意不吸水性和耐腐蚀性。

防水涂料施工前需要对水池表面进行处理,清除污垢、灰尘,并保证其表面干燥有利于增加涂料的附着力。

结束语现浇混凝土水池施工技术必须科学合理,视根据实际情况严格进行施工。

同时,在施工过程中,需要根据不同情况对混凝土进行养护,并在施工完成后进行防水涂料涂刷,适当增强混凝土水池的防水能力,以确保混凝土水池的质量和安全性。

现浇混凝土水池施工技术及防水措施

现浇混凝土水池施工技术及防水措施

现浇混凝土水池施工技术及防水措施混凝土水池是一种常见的贮存水资源的设施,广泛应用于工业、农业、城市等领域。

为了保证混凝土水池的使用寿命和功能,需要采取一系列的施工技术和防水措施。

以下是现浇混凝土水池的施工技术及防水措施的详细介绍。

施工技术:1. 土方开挖:首先进行土方开挖,将现场的土壤挖掘至设计要求的底部平整,在底部挖掘时要保持坡度,以便于污水自然流向池底。

2. 土壤处理:将土方开挖出来的土壤进行处理,去除掉其中杂质和可溶性物质,确保土壤的质量符合设计要求,以防止土壤对混凝土的侵蚀。

3. 砼模板搭设:根据设计图纸要求,搭设好砼模板,确保模板的稳定性和平整度,以使得混凝土施工过程中能够顺利进行。

4. 钢筋工程:根据设计要求,将钢筋按照预定的布置图和要求进行精确的焊接和连接,以增强混凝土的抗拉能力和承载能力。

5. 混凝土浇筑:将预制好的混凝土倒入砼模板内,采用机械振捣或手工振捣等方式,保证混凝土完全充实,排除气泡和空隙。

6. 养护工程:在混凝土浇筑后,需进行充分的养护工作,包括保持适宜的湿润度、温度等,以确保混凝土的强度和稳定性。

防水措施:1. 防水材料:在现浇混凝土水池施工前,需要选用高质量的防水材料,如沥青防水涂料、水泥砂浆等,以保证水池的密封性和防水性能。

2. 防水层:在混凝土浇筑完成后,需在水池内壁和底板上铺设一层防水材料,如防水膜、防水卷材等,以增强水池的防水效果。

3. 排水系统:在水池的设计过程中,要考虑好排水系统的布置,确保水池内的积水能够顺利排出,避免长时间的积水造成水池的损坏。

4. 结构设计:在水池的结构设计中,要充分考虑水压力和水荷载等因素,合理设置加强筋和锚固件,以增加水池的稳定性和承载能力。

5. 施工质量控制:在施工过程中,要加强质量控制,对混凝土的浇筑、防水层的铺设等进行严格检验和测试,确保施工质量达到预期要求。

现浇混凝土水池的施工技术要点

现浇混凝土水池的施工技术要点

监理瓦斯抽放泵站高、低水池现浇混凝土水池施工技术要点一、施工缝技术要点水池底板一次浇筑完成,底板与池壁的施工缝在池壁与底板处,底板与墙体施工缝设在底板表面。

水池池壁竖向一次浇到顶圈梁处,该处无施工缝,墙体四周五次浇筑,每次50cm 高度,最后一次连同池顶圈梁一次完成。

二、池壁钢筋混凝土施工技术要点1.施工缝凿毛处理池壁根部混凝土强度达到2.5MPa时开始凿毛,凿毛应用剁斧或尖锤轻锤将混凝土的不密实表面及浮浆凿掉露出新茬,凿毛过程中要注意保护混凝土的棱角,不要将粗集料剔出。

2.池壁钢筋绑扎重点应控制好内外层钢筋的净尺寸,为此采用排架或板凳筋作法。

3.对正常厚度的池壁,池壁模板一次支到顶板圈梁。

5.池壁混凝土浇筑(1)混凝土浇筑平台与池壁模板连成一体时,应保证池壁模板的整体稳固,避免模板振动变形而影响混凝土的硬化。

(2)掺外加剂的泵送混凝土坍落度不宜大于150mm。

应保证池壁混凝土的连续浇筑。

(3)施工缝应事先清除干净,保持湿润,但不得积水。

浇筑前施工缝应先铺15~20mm厚的与混凝土配合比相同的水泥砂浆,与混凝土的浇筑的间隔时间不应过长。

(4)池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过500mm:,沿池壁高度均匀摊铺;每层水平高差不超过500mm。

插人式振动器的移位间距不大于300mm,振捣棒要插入到下一层混凝土内50~l00mm,使下一层未凝固混凝土受到二次振动。

每层混凝土的浇筑间歇时间不宜大于1h。

用溜筒浇筑混凝土的落下高度(从溜嘴)不大于2m。

(5)池壁的混凝土浇到顶部应停lh,待混凝土下沉后再作二次振动,消除因沉降而产生的顶部裂缝。

(6)浇筑后的混凝土应及时覆盖和洒水养护。

三、混凝土养护要求夏季浇筑的砼,如养护不当,会造成砼强度降低或表面出现塑性收缩裂缝等,因此,必须加强对砼的养护。

1、砼初凝后立即进行养护,连续养护14天以上。

2、池壁在浇筑砼14天后方可拆模,养护时池壁顶设置洒水管,应确保各部位池壁湿润到位。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一建市政工程考点现浇混凝土水池施工技术以下是出guo的一建市政工程考点:现浇混凝土水池施工技术,供您参考,请点击出guo()查看。

知识点:现浇(预应力)混凝土水池施工技术
【考频指数】★★★★
【考点精讲】
一、施工方案和流程
1.整体式现浇钢筋混凝土池体结构施工流程
测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。

2.单元组合式现浇钢筋混凝土水池工艺流程
土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑
→底板嵌缝→池壁防水层施工→功能性试验。

二、施工技术要点
1.模板、支架施工
采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。

对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000.
2.止水带安装
塑料或橡胶止水带接头应采用热接,不得采用叠接;金属止水带接头应按其厚度分别采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接;不得在止水带上穿孔或用铁钉固定就位。

3.无粘结预应力筋布置安装
(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。

(2)上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。

4.无粘结预应力筋张拉
张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。

5.预应力筋封锚要求
(1)凸出式锚固端锚具的保护层厚度不应小于50m;
(2)外露预应力筋的保护层厚度不应小于50mm;
(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40.
6.模板及支架拆除
侧模板应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除;底模板应在与结构同条件养护的混凝土试块达到规定强度,方可拆除。

【经典例题】
1.下列现浇钢筋混凝土水池伸缩缝橡胶止水带固定方法中,正确的是()。

A.设架立钢筋
B.穿孔后用铁丝绑扎
C.螺栓对拉
D.用AB胶粘接
【答案】A
【解析】本题考查的是混凝土水池的施工技术要点。

止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞等。

不得在止水带上穿孔或用铁钉固定就位。

2.现浇混凝土水池的外观和内在质量的设计要求中,没有()的要求。

A.抗冻
B.抗碳化
C.抗裂
D.抗渗
【答案】B
【解析】本题考查的是给水排水厂站构筑物与施工方法。

混凝土水池(构筑物)是给水排水厂站工程施工控制的重点。

一般对于结构
混凝土外观质量、内在质量有较高的要求,设计上有抗冻、抗渗、抗裂要求。

3.背景资料:
A公司中标某城市污水处理厂的中水扩建工程,合同工期10个月,合同价为固定总价。

工程主要包括沉淀池和滤池等现浇混凝土水池。

拟建水池距现有建(构)筑物最近距离5m,其地下部分最深为3.6m,厂区地下水位在地面下约2.0m.
A公司施工项目部编制了施工组织设计,其中含现浇混凝土水
池施工方案和基坑施工方案。

基坑施工方案包括降水井点设计施工、土方开挖、边坡围护和沉降观测等内容。

现浇混凝土水池施工方案包括模板支架设计及安装拆除,钢筋加工,混凝土供应及止水带、预埋管件安装等。

在报建设方和监理方审批时,被要求增加内容后再报批。

施工过程中发生以下事件:
事件一:混凝土供应商未能提供集料的产地证明和有效的碱含
量检测报告,被质量监督部门明令停用,造成两周工期损失和两万元的经济损失;
事件二:考虑到外锚施工对现有建(构)筑物的损坏风险,项目
部参照以往经验将原基坑施工方案的外锚护坡改为土钉护坡;实施后
发生部分护坡滑裂事故;
事件三:在确认施工区域地下水位普遍上升后,设计单位重新
进行抗浮验算,在新建池体增设了配重结构,增加了工作量。

【问题】
1.补充现浇混凝土水池施工方案的内容。

2.就事件一中的工期和经济损失,A公司可向建设方或混凝土
供应商提出索赔吗?为什么?
3.分析并指出事件二在技术决策方面存在问题。

4.事件三增加工作量能否索赔?说明理由。

【参考答案】
1.结构形式、材料与配比、施工工艺及流程、混凝土运输、浇筑。

2.事件1中的工期和经济损失,A公司可向混凝土供应商提出
索赔。

因为混凝土供应商提供合格的产品是其责任。

3.项目部参照以往经验改变施工方案是错误的。

按照规定,该
工程属于危险性较大工程,项目部应编制专项施工方案并验算后,经施工单位技术负责人、监理工程师签认后实施。

有变更时,办理变更审批手续。

4.事件三增加工作量不可索赔。

理由如下:(1)该合同属于总价合同,价款不可调整;(2)这是一个合格的承包商能够合理预见的风险,属于承包商的责任。

4.背景资料:
A公司中标承建某污水处理厂扩建工程,新建构筑物包括沉淀池、曝气池及进水泵房,其中沉淀池采用预制装配式预应力混凝土结构,池体直径为40m,池壁高6m,设计水深4.5m.鉴于运行管理因素,
在沉淀池施工前,建设单位将预制装配式预应力混凝土结构变更为现浇无粘结预应力结构,并与施工单位签订了变更协议。

项目部重新编制了施工方案,列出池壁施工主要工序:①安装模板;②绑扎钢筋;③浇筑混凝土;④安装预应力筋;⑤张拉预应力。

同时,明确了各工序的施工技术措施,方案中还包括满水试验。

项目部造价管理部门重新校对工程量清单,并对底板、池壁、无粘结预应力三个项目的综合单价及主要的措施费进行调整后报建设单位。

施工过程中发生如下事件:预应力张拉作业时平台突然失稳,一名张拉作业人员从平台上掉到地面摔成重伤;项目部及时上报A公司并参与事故调查,查清事故原因后,继续进行张拉施工。

【问题】
1.将背景资料中工序按常规流程进行排序(用序号排列)。

2.沉淀池满水试验的浸湿面积由哪些部分组成?(不需计算)
【参考答案】
1.②绑扎钢筋→④安装预应力筋→①安装模板→③浇筑混凝土→⑤张拉预应力。

2.浸湿面积由设计水位浸湿的池壁(不含内隔墙)和池底两部分组成。

内容仅供参考。
