路肩挡土墙施工方案

合集下载

水泥砂浆浆砌片石路肩挡土墙施工工艺及方法

水泥砂浆浆砌片石路肩挡土墙施工工艺及方法

水泥砂浆浆砌片石路肩挡土墙施工工艺及方法路肩挡土墙为浆砌片石结构,砌体所用石料从路基开挖料中采选,采用10t 自卸汽车运输至砌筑面。

⑴施工工艺
测量放线→基础开挖→挡墙砌筑→路基回填→接缝处理。

⑵施工方法
①挡土墙施工前做好场地排水工作,在清理合格的坡面上按照设计图纸测量放线,分段进行挡土墙基础开挖。

基础采用人工或机械开挖,岩石开挖利用YT-28手风钻打孔,浅孔小炮爆破人工出碴,弃料运至弃碴场。

②基础挖至设计高程后,人工平整基底并经监理工程师检验合格后,分段座浆砌筑挡墙。

挡土墙基础及墙身采用M10砂浆砌片石,墙面外露部分用M10砂浆勾缝,顶面用M10砂浆抹面。

③挡土墙砌筑片石应平砌,每层砌筑石料高度大致齐平,同时丁顺相间或二顺一丁排列,砌缝宽度一般不超过3cm,上下层竖缝错开距离不得小于8cm。

挡土墙墙身外露部分均采用M10砂浆勾缝。

④挡土墙高度小于12m时,墙后填料内摩擦角不得小于35°,以块碎石土为宜。

挡土墙高度大于12m时,墙后填土内摩擦角不小于40°,以块石为宜。

⑤挡土墙墙体内按设计要求设置泄水孔及反滤层,泄水孔成梅花型布置,间距2m,最下层泄水孔下设10cm厚粘土隔水层,防止水下渗。

⑥沿挡土墙长度每10m设一道伸缩缝,缝宽2m,缝内用沥青麻丝或涂以沥青的木板沿挡土墙的内、外、顶三侧填塞,填塞深度不小于15cm。

⑦挡土墙砌筑所用片石强度必须大于30Mpa,厚度不小于15cm。

⑧挡土墙砂浆强度达到设计强度的百分之七十以上时,方可分层填筑夯实,以确保墙身稳定。

万达衡重式路肩挡土墙专项施工方案

万达衡重式路肩挡土墙专项施工方案

中交一公局万州至达州高速公路(开县至开江段)第02合同段挡土墙专项技术施工方案编制:审核:批准:中交一公局重庆万利万达高速公路项目总承包部万达二分部目录1 编制说明 ............................................................................................................................................. - 1 -1。

1、编制依据 (1)2 工程概况 ........................................................................................................................................... - 1 -2。

1、工程简介 (1)2.1地质 (2)2。

2地震烈度 (2)2.3气象特征 (2)3、机械设备表: ..................................................................................................................................... - 3 -4 总体施工计划及安排 ......................................................................................................................... - 3 -5、施工方法及施工工艺 ....................................................................................................................... - 4 -5.1、技术交底 (4)5.2、测量放样 (4)5。

衡重式路肩挡土墙 施工方案

衡重式路肩挡土墙 施工方案

挡土墙施工方案目录一、编制说明 (3)1、编制依据 (3)2、编制范围 (3)3、编制原则 (3)二、工程概况 (4)三、施工准备 (4)1、测量放线 (4)2、现场布置 (4)3、材料试验送检工作 (4)4、施工队伍 (5)5、住房 (5)四、施工作业及质量要求 (5)1、基础开挖 (5)2、基础及墙身片石混凝土施工 (6)3、台后填土 (8)4、试验抽检 (8)五、质量保证措施 (8)1、质量管理和组织机构 (8)2、主要机械设备清单 (9)六、安全防范措施 (9)七、文明施工 (11)一、编制说明1、编制依据⑴中华人民共和国交通部颁布的现行《工程建设标准强制性条文》(公路工程部分)⑵《重庆市公路水运工程安全生产强制性要求》(渝交委路[2011]110号)⑶《重庆市公路工程质量控制强制性要求》(渝交委路[2012]30号)⑷《重庆市高速公路施工建设标准化指南》⑸《公路工程质量检验评定标准》(土建工程)(JTG F80/1—2004)⑹《公路工程施工安全技术规程》(JTJ076-95)2、编制范围K40+025-K43+700段挡土墙施工。

3、编制原则⑴坚持施工安全、工程质量、合理工期、投资效益、环境保护、技术创新六位一体,精心设计,精心组织,精心施工。

⑵坚持科学性、先进性、经济性和实用性相结合的原则。

⑶坚持“安全第一、预防为主、综合治理”安全生产方针;坚持管生产必须管安全,谁主管谁负责;全员、全过程、全方位、全天候管理;不违反劳动纪律、不违章指挥、不违章作业;“不伤害自己,不伤害别人,不被别人伤害”;实施现场三点(危险点、危害点、事故多发点)控制原则,事故处理的“四不放过”原则。

⑷文明施工、环境保护的原则根据国家相关文件及《重庆市高速公路施工建设标准化指南》的要求,制定环保、水保措施,严格施工现场管理,做到布局合理、文明有序,切实做好环保、水保及文物保护工作。

二、工程概况本段挡土墙主要为衡重式路肩挡土墙,桩号分别为K40+033.4 -K40+050.0、K40+053.4-K40+100.0、K40+230.0-K40+302.0、K40+481.5-K40+489.0、K40+670.0 -K40+691.5、K40+699.5-K40+710.0、K41+260.0-K41+280.0、K42+775.0-K42+920.0。

挡土墙砌筑工程施工方案

挡土墙砌筑工程施工方案

挡土墙砌筑工程施工方案挡土墙砌筑工程施工方案为确保挡土墙砌筑工程的质量,需要注意以下事项:1.按照设计图纸准确放置挡土墙的平面位置,并控制标高。

2.砌体砂浆配比要准确,砌缝均匀饱满,勾缝平整密实、直顺,不得有裂缝或者空缝现象。

石料不能采用未风化的坚石,镶面石料应该选用表面平整、石料厚度为20~30cm的石块,使用前应冲洗干净并浇水湿润。

3.所有砂浆均应采用砂浆搅拌机进行机械集中拌和,并按规定进行养护。

4.砌筑之前需要整修边坡,使其整齐,并立即进行砌筑。

砌体内分层座浆砌筑,砂浆要饱满,无空洞现象。

5.勾缝平顺,且各类防护工程端头与路基坡面连接顺适、美观。

6.坡脚与混凝土砌体基础相连时,将相连的基面打毛,并座浆。

7.伸缩缝应按规定设置,缝宽为2cm,沉降缝应使用沥青麻絮填塞,填塞深度不小于2cm。

施工顺序为:测量放样→加工石料→砌筑基础和墙身→勾缝→验收。

施工工艺要求如下:1.浆砌片石和预制混凝土块护坡端头应嵌入边坡土体,砌体外露部分与边坡XXX,接茬平顺。

2.砌体应按规定设置沉降伸缩缝,并按监理工程师指示做好垫层、泄水孔及反滤层。

3.坡面要拍打密实、平整、稳定后方可铺砌(包括垫层)。

铺砌时应自下而上进行,砌体交错嵌紧,严禁浮塞。

4.砌筑时必须两面立杆挂线或样板挂线,外面线要顺直整齐,逐层收坡,内面线要适顺,并经常注意校正线杆。

5.砌体沉降缝、伸缩缝内用浸泡过沥青的软土板堵塞,然后用沥青麻絮嵌入缝外侧。

分段砌筑时,相邻段的高差不宜超过1.2m。

6.外露部分和转角石应选择表面较平整、尺寸较大的块石,并加以粗凿。

在沉降缝处所用块石,应修整出规则的棱角线。

7.在设路侧护栏的路肩挡墙施工至顶部时,应一次完成墙顶与护栏座的混凝土现浇作业,并按设计预埋钢筋和预埋件。

桩基托梁衡重式路肩挡土墙施工方案

桩基托梁衡重式路肩挡土墙施工方案

中铁四局洛湛线M4标项目经理部一队桩基托梁衡重式路肩挡土墙施工方案编制:复核:工程部:安质部:分管领导:二○○六年八月十四日DMK582+816.5~DMK582+901.5段桩基托梁、衡重式路肩挡土墙施工组织设计一、工程概况:1.1工程地质此段属于丘陵地貌,地形起伏较大,与右侧山坡高差35m左右,自然坡度20~30度。

上层为粉质粘土,下层为云母片岩。

1.2工程数量注:带*号为抗侵蚀混凝土。

二、施工队情况:根据施工数量和施工环境情况,桩基部分分三个开挖小组,每组为2人,一个混凝土浇筑组,每组3人;托梁和挡墙部分分一个模板组,每组4人,一个混凝土浇筑组,每组4人。

三、施工顺序及开、完工日期:3.1测量放样及场地清理:2006年8月10日至2006年8月14日;3.2桩身开挖及护壁:2006年8月15日至2006年9月30日;3.3桩身浇筑:2006年9月1日至2006年10月5日;3.4托梁浇筑:2006年10月10日至2006年10月20日;3.5挡墙浇筑:2006年10月22日至2006年11月10日;四、施工方案4.1基坑开挖4.1.1开挖前做好桩区地表截、排水及防渗工作,在孔口地面下0.5m以内做好加强衬砌,在距孔口0.5m处加适当高度围埂挡水;4.1.2备好开挖时桩内排水、通风和照明,设置孔内照明必须使用安全电压;4.1.3设置好对右侧山坡变形、移动的观测以及对做好作业人员的安全防护技术措施。

4.1.4开挖采用人工分节开挖,每节高度为0.5~2m,可根据开挖时土质及时调整分节开挖的高度;4.1.5桩孔下开挖工作人员不得超过2人,必须戴安全帽,并随时测量孔下空气污染浓度,如超过各项污染浓度限值的三级标准时,应增设通风设施;4.1.6开挖出的土用木绞车提升出桩孔后用手推车推至DMK582+800处,再用汽车装至弃土场,经常检查提取土渣的吊桶、吊钩、钢丝绳;4.2支护4.2.1护壁支护,就地灌注混凝土,浇注前清除孔壁松土和对护壁钢筋进行检查,并经监理工程师认可后再浇筑混凝土。

悬臂路肩式挡土墙方案

悬臂路肩式挡土墙方案

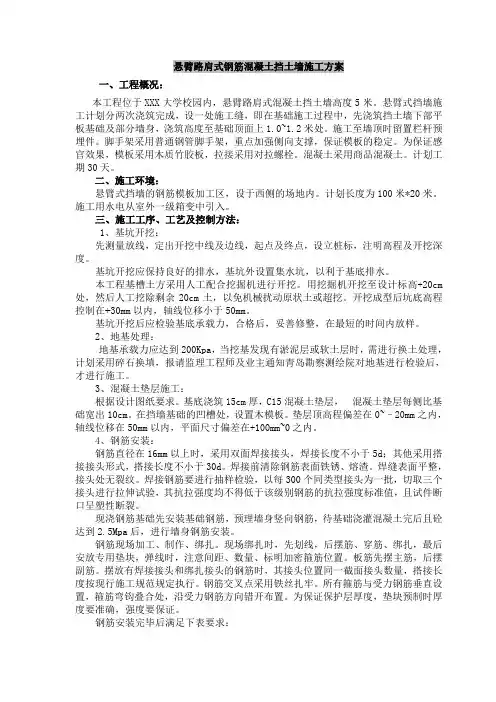

悬臂路肩式钢筋混凝土挡土墙施工方案一、工程概况:本工程位于XXX大学校园内,悬臂路肩式混凝土挡土墙高度5米。

悬臂式挡墙施工计划分两次浇筑完成,设一处施工缝,即在基础施工过程中,先浇筑挡土墙下部平板基础及部分墙身,浇筑高度至基础顶面上1.0~1.2米处。

施工至墙顶时留置栏杆预埋件。

脚手架采用普通钢管脚手架,重点加强侧向支撑,保证模板的稳定。

为保证感官效果,模板采用木质竹胶板,拉接采用对拉螺栓。

混凝土采用商品混凝土。

计划工期30天。

二、施工环境:悬臂式挡墙的钢筋模板加工区,设于西侧的场地内。

计划长度为100米*20米。

施工用水电从室外一级箱变中引入。

三、施工工序、工艺及控制方法:1、基坑开挖:先测量放线,定出开挖中线及边线,起点及终点,设立桩标,注明高程及开挖深度。

基坑开挖应保持良好的排水,基坑外设置集水坑,以利于基底排水。

本工程基槽土方采用人工配合挖掘机进行开挖。

用挖掘机开挖至设计标高+20cm 处,然后人工挖除剩余20cm土,以免机械扰动原状土或超挖。

开挖成型后坑底高程控制在+30mm以内,轴线位移小于50mm。

基坑开挖后应检验基底承载力,合格后,妥善修整,在最短的时间内放样。

2、地基处理:地基承载力应达到200Kpa,当挖基发现有淤泥层或软土层时,需进行换土处理,计划采用碎石换填,报请监理工程师及业主通知青岛勘察测绘院对地基进行检验后,才进行施工。

3、混凝土垫层施工:根据设计图纸要求。

基底浇筑15cm厚,C15混凝土垫层,混凝土垫层每侧比基础宽出10cm。

在挡墙基础的凹槽处,设置木模板。

垫层顶高程偏差在0~–20mm之内,轴线位移在50mm以内,平面尺寸偏差在+100mm~0之内。

4、钢筋安装:钢筋直径在16mm以上时,采用双面焊接接头,焊接长度不小于5d;其他采用搭接接头形式,搭接长度不小于30d。

焊接前清除钢筋表面铁锈、熔渣。

焊缝表面平整,接头处无裂纹。

焊接钢筋要进行抽样检验,以每300个同类型接头为一批,切取三个接头进行拉伸试验,其抗拉强度均不得低于该级别钢筋的抗拉强度标准值,且试件断口呈塑性断裂。

挡土墙专项施工方案

挡土墙专项施工方案

WORD格式挡土墙施工方案1、工程概括工程概略本工程泊车场挡土墙采纳悬臂式路肩墙B,基础采纳C15 垫层 +C30 混凝土,混凝土挡土墙墙身采纳 C30 现浇砼,挡土墙每隔 20 米设一道 2cm宽沉降伸缩缝,墙身设置泄水孔 PVCΦ100@200,墙顶设置碎石盲沟和排水渠排水系统;悬臂式挡土墙断面,详细构造详见附图2、施工方案2.1方案概括本项目挡土墙施主要采纳悬臂式挡土墙施工,钢筋混凝土构造。

混凝土浇筑时采纳砼运输罐车运到施工现场,由汽车泵入模,分层浇筑。

挡土墙基底承载力需知足设计要求,现场实测基底承载力不知足设计要求时需实时上报进行基底办理。

挡墙模板采纳木模板构造,对拉固定安装。

1专业资料整理WORD格式2.2整体施工工艺流程整体施工工艺流程详见施工工艺流程图挡土墙施工工艺流程图2.3施工准备(1)所有进场资料经试验室检测均知足设计、规范要求,施工设备完满。

(2)在动工前组织技术人员仔细学习了挡土墙施工方案,阅读、审查施工图纸,澄清相关技术问题,熟习规范和技术标准。

拟订施工安全保证举措,提出应急方案。

对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,查核合格后持证上岗。

(3)现场施工机械、人员配置知足施工需要及工期要求。

2专业资料整理WORD格式(4)施工前消除表面浮土和阻碍物,开挖至设计标高,平坦施工场所,并对现场所形地质进行核验。

(5)施工场所设置暂时排水渠,做好防排水系统。

(6)合理堆放资料和机具。

(7)依据施工坐标及设计供给的导线点,挡土墙基坑进行定位放线。

2.4施工过程依据设计要求及现场实质状况,挡墙施工流程以下:丈量放样——基坑开挖——碎石垫层——模板安装——基础混凝土——墙身混凝土——保养——墙背回填1.丈量放样施工前,依据施工图纸,放出边线桩及挡墙基槽开挖范围,在开挖界限外0.5m 处设保护桩,便于施工中随时检查。

2.基坑开挖挡墙开挖采纳挖机配合人工进行开挖,联合施工实质状况。

路肩挡土墙施工组织方案

路肩挡土墙施工组织方案

工程概况按照总设计说明,七号地块延伸段一号道路位于仁怀茅台酒厂厂区一号路延伸段,起点接一号路,终点位于小河桥大桥,道路全长1670m,路宽12m ;道路为厂矿道路,设计速度20km/h(部分限速15km/h ),道路路面设计车限15年。

本工程边坡防护设计包括有素混凝土挡墙、浆砌片石方格骨架护坡、抗滑桩+挡土板、锚喷支护以及锚杆格构支护。

其中K0+080~K0+220 段、K1 + 150~K1+190 段、K1+310~K1+380 段外边沿线设置路肩挡墙,墙身采用C25素混凝土;挡墙每10~15m设置一道伸缩缝,缝宽30mm,缝间填塞沥青麻筋;墙背满铺0.3m 厚石渣滤水层,距地面垂直0.3m处开始,每2.5m设置一排①50PVC管的泄水孔,水平间距3m。

工期安排该路肩挡墙工程作为七号地块延伸段一号路整个项目的一个分项工程,施工时,必须通过科学、合理的组织,与其它分项工程穿插进行;根据七号地块延伸段一号路整体施工进度安排,该分项计划于2015年11月初开工,计划于2016年2月初完工。

主要施工方案根据现场具备施工条件的先后顺序,首先施工K0+080~K0+220 段路肩挡墙,然后施工K1+310~K1+380段,最后施工K1+150~K1 + 190 段路肩挡墙;每段挡墙施工时,采取每道伸缩缝(挡墙每10m设置一道伸缩缝)为一个施工段进行基槽开挖、墙身混凝土浇筑;采用机械开挖挡墙基槽,挡墙模板采用钢模安装加固,混凝土浇筑时按照大体积混凝土施工方法浇筑施工及养护,墙后土方回填按要求分层夯实。

施工工艺及方法 4.1、施工工艺流程炳丄瞳菌荃權幵疙素漏凝L州墙廉T「沽流牝图施工场地准备清除挡墙用地围的杂草、垃圾等所有障碍物,以及清除基槽边坡上方荷载在基槽周围挖设排水沟,排除地表水。

4.3、测量放线在开工前首先平整场地,按规定恢复中线,然后根据设计图纸要求进行施工测量放线,在施工围测量放出挡土墙的位置、高度尺寸,表明开挖轮廓线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路肩挡土墙施工方案
路肩挡土墙施工方案
一、项目概述
本项目是在道路边缘设置路肩挡土墙,用于固定和保护道路边缘土壤,防止土壤侵蚀和坡体滑坡,同时提高道路的安全性和稳定性。

二、施工工艺流程
1. 土壤开挖:根据设计要求和线路规划,选定挡土墙位置,并根据工程量进行土方开挖,形成挡土墙基础。

2. 基础处理:在挡土墙基础上进行清理和压实,确保基础平整坚实。

3. 挡土墙建设:采用砌石挡土墙,依照设计要求进行砌筑。

可以选择石材或混凝土块进行砌筑,石材砌筑要求石块形状规则、接缝填充坚实,混凝土块砌筑要求接缝规整,同时砌筑过程中要保证挡土墙的垂直度和水平度。

4. 排水系统安装:在挡土墙顶部设置排水管道,以排除墙内的积水,避免墙体渗漏。

5. 完善挡土墙结构:加固挡土墙结构,设置梯度块和锚杆,以增加挡土墙的稳定性和抗震能力。

三、施工注意事项
1. 施工前要进行充分的地质勘探和土壤测试,确定土壤的承载能力和稳定性,从而选择合适的挡土墙结构。

2. 挡土墙的建设要满足设计要求和标准,坚固稳定,并在施工中保证施工质量。

3. 施工过程中要注意安全,设置警示标识,并配备必要的安全防护设施,防止意外伤害的发生。

4. 挡土墙施工过程中要及时调整和控制坡度,保证挡土墙的平整度和垂直度。

5. 挡土墙的材料选择应考虑到环境要求和工程要求,具有足够的抗压和抗风化能力。

6. 施工完毕后,要进行验收和整理,确保挡土墙的质量和美观。

四、施工计划和进度
1. 施工前准备:包括土壤测试、设计方案确定、设备和材料准备等。

2. 基础处理:安排人员进行土方开挖和基础处理工作,按照计划完成。

3. 砌石挡土墙:按照设计要求进行砌筑,确保施工质量。

4. 排水系统安装:在挡土墙顶部设置排水管道,保证排水通畅。

5. 完善挡土墙结构:加固挡土墙结构,提高抗震能力。

6. 阶段性验收:对施工过程进行阶段性验收,确保施工质量。

7. 施工总验收:对挡土墙进行总体验收,包括结构和美观等。

五、安全措施
1. 周围设立安全警示标志,提醒过往行人和车辆注意安全。

2. 施工现场要设置合理的通道和安全通道,并增设安全防护设施,如护栏。

3. 挡土墙砌筑过程中,要有专人监控和指导,确保施工质量和安全。

4. 施工人员要穿着符合要求的劳动防护用品,如安全帽、安全鞋等。

5. 发现特殊情况时,及时进行紧急处理,并向相关部门汇报。

六、环境保护措施
1. 在施工现场设置车辆和材料堆放区域,避免破坏周边环境。

2. 进行施工噪声控制,避免对周边居民造成干扰。

3. 控制施工产生的尘土和废弃物,及时进行清理和处理。

4. 合理利用资源,减少浪费,降低对环境的影响。

以上是路肩挡土墙施工方案,希望对您有所帮助。
