制冷机房工程施工组织设计方案

合集下载

制冷机房施工组织方案

制冷机房施工组织方案

制冷机房施工组织方案一、项目概况二、施工准备1.完善施工计划:根据项目需求和施工周期,制定详细的施工计划,确定施工工期和进度。

2.质量管理:明确质量标准,参照相关技术标准和规范,组织质量检查和验收。

3.安全管理:制定安全生产管理制度,配备必要的施工安全设施和器材,保障施工人员安全。

4.人员配备:组织相关技术人员和工人,确保有足够的施工力量。

5.采购物资:根据施工计划,提前采购机房施工所需的材料、设备和工具等。

三、施工流程1.土建施工:进行地面的磨平、墙面的处理等,确保机房施工的基础条件达到要求。

施工期间,注意保护已经完成的工程,防止损坏。

2.电气配线:根据设计图纸进行机房内的电气系统布置,包括电缆敷设、配电箱安装等。

3.管道安装:进行冷水管道、冷却水管道、蒸发器和冷凝器管道的安装,确保管道的布置符合设计要求。

4.设备安装:安装制冷设备、空调设备和控制系统等,按照制造商提供的安装说明进行操作,确保设备安装正确、稳固。

5.系统调试:进行系统的空气调节、温度控制、冷冻循环等方面的调试,确保系统正常运行,能够满足使用要求。

6.室内装修:进行机房内的墙面、地面、天花板的装修,使其符合商业综合体的整体风格和形象。

四、质量控制1.施工过程中进行质量检查,及时发现并纠正施工中的质量问题。

2.完成工程节点时进行验收,确保各项工程按照设计要求和规范进行施工。

3.对工作人员进行技术培训,提高施工人员的技术水平。

4.与监理、设计等部门保持良好沟通,及时解决工程施工中的质量问题。

五、安全措施1.充分了解和熟悉相关安全规范和操作规程,提高施工人员的安全意识。

2.设置警示标志和防护设施,保护施工现场的安全。

3.定期进行安全巡检,查找隐患并及时整改。

4.进行安全教育和培训,提高施工人员的安全技能和应急能力。

六、环境保护1.严格按照环保法规进行施工,防止对周边环境造成污染。

2.对施工现场进行垃圾分类和合理处理,减少环境污染。

3.控制施工噪音和粉尘的扩散,减少对周围居民的影响。

施工组织设计(制冷)

施工组织设计(制冷)

制冷系统施工方案一、制冷系统1.系统概况本工程采用氨(R717)为制冷系统的制冷工质, 压缩机采用螺杆式氨制冷压缩机组, 螺杆式氨制冷压缩机组的油冷却器采用液氨油冷却器。

冷凝器采用蒸发式冷凝器, 冷凝器安装在机房屋面上。

蒸发温度为-38°C的制冷系统采用双级压缩中间完全冷却二次节流制冷循环系统。

制冷系统所需的制冷机械负荷为816kW, 低压级选用JZ2LG20螺杆式氨压缩机组4台,高压级选用JZ2VLG193T螺杆式氨压缩机组1台, 在-38℃/36℃工况下总制冷量为891kW。

为尽量减少压缩机组选用台数, 减少机房占地面积, 节约投资, 降低压缩机组处于部分负荷状态下运行的概率, -38℃系统的中间温度-10℃(中间冷却方式为: 二次节流中间完全冷却), 同时也兼用于空调、预冷间、冷却间、发货间等, 蒸发温度为-10℃制冷系统所需的制冷机械负荷为8269kW(其中空调负荷4100kW), 选用螺杆式氨制冷压缩机组JZ2VLG193T型号11台。

在-10/36℃工况下总产冷量共8470kW。

蒸发温度为-28°C制冷系统采用双级压缩中间完全冷却二次节流制冷循环系统。

制冷系统所需的制冷机械负荷为993kW, 低压级选用JZ2LG20螺杆式氨压缩机组3台, 高压级选用JZ2VLG193T螺杆式氨压缩机组1台在-28℃/36℃工况下总制冷量为1047kW。

各系统采用卧式低压贮液桶、氨泵供液。

向卧式氨液分离器供液的形式为直接膨胀供液。

氨液循环泵组, 中间冷却器(卧式)和氨液分离器自动供液并且在显示器上显示容器内的液位情况。

同时这些容器上还有液位超高报警装置, 并能停止该系统正在运行的压缩机, 氨泵设有压差保护。

压缩机设有吸气压力过低、排气压力过高及电流过截等保护等, 同时制冷系统有自动空气放空器。

冷干间、暂存间、冷却间、冻结间、低温冷藏间等的制冷设备调节站均设在冷间附近的屋顶上, 各单体的总制冷调节站集中设在的制冷机房设备3.施工设备的组织为确保安全、高效完成此次制冷系统的设备和管道安装, 配备如下机械和设备。

制冷机房施工方案

制冷机房施工方案

制冷机房施工方案一、施工前准备1.安全准备:a.确保施工现场安全,遵守相关安全规范和标准。

b.确保工作人员具备必要的安全知识和操作技能。

c.配备必要的个人防护装备,如安全帽、防护眼镜、耳塞、手套等。

d.应设置安全警示标志,并确保合理疏散通道。

2.环境准备:a.清理施工现场,确保没有杂物、垃圾和其它障碍物。

b.检查施工区域的地基、地面和墙体等结构,确保其安全稳定。

3.施工材料准备:a.根据施工设计和要求,准备所需的施工材料,如管材、电缆、电气设备等。

b.保证质量合格的材料供应,防止因材料质量问题导致施工质量不达标。

二、施工流程1.施工组织:a.指定一名负责人,负责统筹、协调和指导施工过程中的各项工作。

b.按施工计划和生产进度,合理安排施工人员和设备的调度。

2.基础工程:a.测量和标定机房的大小和位置,确认基础工程的施工范围。

b.依据设计要求,在地面上进行基础施工,如打地基、浇筑混凝土等。

c.对地面进行光整处理,确保基础平整、牢固、耐久。

3.机房建设:a.按照设计要求进行机房的建设,包括墙体、屋顶和地面等。

b.安装和连接机房内的设备,如冷却设备、空调设备、照明设备等。

c.完成机房内的布线和接地工作,确保电气系统的安全和稳定运行。

4.管道安装:a.安装供冷设备所需的冷却水管道,包括进水管道和回水管道。

b.安装冷却水管道所需的阀门、液位计、流量计等附件设备。

c.进行管道的试压和泄漏测试,确保管道系统的密封性和安全性。

5.电气工程:a.安装主电源线路和配电箱,连接机房内的各种设备和用电设备。

b.配置断路器、保护装置和电线槽等电气设备,确保电力系统的正常运行。

c.进行接地测试和电气系统测试,确保电气系统的安全可靠。

6.系统调试:a.对机房内的冷却设备和空调设备进行系统调试和性能测试。

b.检查冷却设备的工作参数和运行状态,确认其符合设计要求。

c.调整空调系统的温度、湿度和风速等参数,以满足机房的要求。

7.现场验收:a.对施工过程中的各项工作进行现场验收,检查工程质量和施工进度。

制冷工程施工组织方案

制冷工程施工组织方案

制冷工程施工组织方案一、工程概况本制冷工程为XX公司制冷系统安装工程,主要包括制冷设备安装、管道铺设、控制系统调试等。

制冷系统主要包括冷水机组、冷却塔、膨胀水箱、管道及阀门等设备。

工程地点位于XX公司厂区内。

二、施工组织设计与实施方案综述1. 施工组织设计的目的:为确保制冷工程顺利进行,提高工程质量,保证施工安全,降低工程成本,制定本施工组织设计。

2. 施工组织设计的内容:主要包括工程概况、施工部署、施工进度计划、施工准备、施工方法及工艺、施工安全、环境保护、质量保证等。

3. 实施方案:根据施工组织设计,制定具体的施工方案,包括施工流程、施工工艺、施工要点等。

三、施工组织及人员安排1. 施工组织:成立制冷工程施工组织机构,明确项目负责人、施工负责人、技术负责人、安全员、材料员等职责。

2. 人员安排:根据工程规模和施工进度计划,合理配置施工人员,包括制冷设备安装工、管道工、电工、焊工等。

四、工程实施步骤1. 工程施工图设计:根据甲方提供的制冷系统设计图纸,进行施工图设计,明确施工要求和技术指标。

2. 施工步骤和施工方法:按照施工组织设计,编制详细的施工步骤和施工方法,确保施工顺利进行。

3. 设备材料进场管理:对进场的设备材料进行验收、登记、储存、分发,确保设备材料质量。

4. 质量保证计划:制定质量保证措施,包括原材料检验、过程控制、成品验收等。

5. 安全生产计划:制定安全生产措施,包括安全培训、施工现场安全管理、应急预案等。

五、工程实施中几个重点及对策1. 工程实施与土建工程、装修工程在时间进度上的配合:与土建工程、装修工程密切沟通,确保制冷工程与其它工程协调进行。

2. 线管预埋和线槽架设要求:按照设计要求进行线管预埋和线槽架设,确保线路安全、整齐、美观。

六、工程质量保证措施1. 施工过程中,严格遵循国家相关法律法规和行业标准,确保工程质量。

2. 加强施工现场管理,确保施工材料、设备、工艺等符合设计要求。

制冷机房设备安装施工方案

制冷机房设备安装施工方案

施工组织设计目录编制说明编制依据第一章系统概况1、设计方案简述2、施工条件3、工程特点第二章施工准备部署1、材料设备要求2、主要机具准备部署3、作业条件准备部署4、工期质量目标5、施工总平面布置及临时用地表5.1 施工总平面布置5.2 临时用地表第三章主要资源设备1、主要施工设备机具数量清单2、施工劳动力需求计划第四章施工进度计划1、总体施工程序2、机房内空调水系统安装工艺流程3、施工进度计划第五章机房系统安装施工方案和施工方法1、管道预制加工1.1.断管1.2 管段调直1.3 管道法兰联接1.4 管道焊接2、预留孔洞及预埋铁件3、套管安装4、托、吊卡架安装5、管道安装6、设备安装6.1 水泵安装6.2 冷水机组安装7、管道试压8、管道系统冲洗9、保温、防腐10、系统调试11、质量标准12、成品保护13、应注意的质量问题14、空调水系统人力配备表15、空调水系统主要设备机具表第六章保证工程质量及施工安全措施1、技术保证措施1.1 施工前准备1.2 各专业技术交底1.3 严格按图纸施工,加强质量监督检查1.4 建立健全交接检查制度1.5 建立专业技术会议制度1.6 设备安装与调试1.7 工期保证措施2、施工质量保证措施3、环境保护措施4、成品保护措施5、现场设备与材料的管理措施6、安全技术措施7、消防措施8、保卫措施9、现场文明施工管理措施编制说明一、本《施工组织设计方案》(下称方案),根据国家及金华市建筑安装施工有关规范、规定、结合本工程实际情况和业主提出的相关要求,以及本单位多年来的施工经验和实际能力,综合多方面具体情况进行编制。

二、方案主要包括空调系统装置供应安装调试。

工程开始准备到竣工验收、维护保修的整个程序;着重强调工程管理、工程质量、工期、技术、文明施工、安全生产管理措施,突出实用性和可操作性。

三、方案以满足业主确定的整体施工总进度计划,推广和运用新工艺、新技术、新材料等方面作了探讨。

制冷机房设备安装施工方案

制冷机房设备安装施工方案

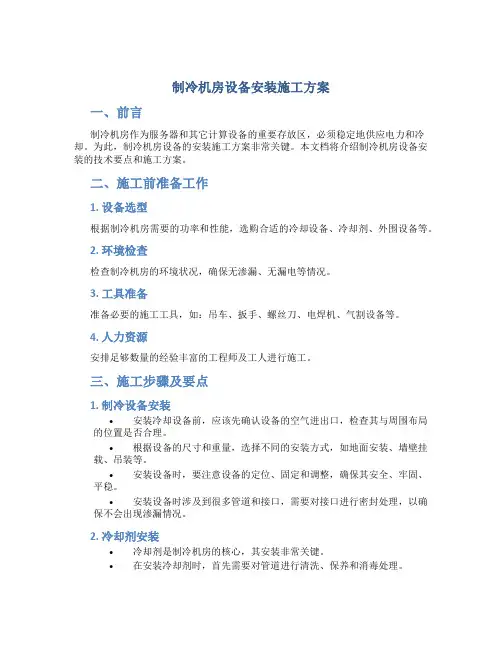

制冷机房设备安装施工方案一、前言制冷机房作为服务器和其它计算设备的重要存放区,必须稳定地供应电力和冷却。

为此,制冷机房设备的安装施工方案非常关键。

本文档将介绍制冷机房设备安装的技术要点和施工方案。

二、施工前准备工作1. 设备选型根据制冷机房需要的功率和性能,选购合适的冷却设备、冷却剂、外围设备等。

2. 环境检查检查制冷机房的环境状况,确保无渗漏、无漏电等情况。

3. 工具准备准备必要的施工工具,如:吊车、扳手、螺丝刀、电焊机、气割设备等。

4. 人力资源安排足够数量的经验丰富的工程师及工人进行施工。

三、施工步骤及要点1. 制冷设备安装•安装冷却设备前,应该先确认设备的空气进出口,检查其与周围布局的位置是否合理。

•根据设备的尺寸和重量,选择不同的安装方式,如地面安装、墙壁挂载、吊装等。

•安装设备时,要注意设备的定位、固定和调整,确保其安全、牢固、平稳。

•安装设备时涉及到很多管道和接口,需要对接口进行密封处理,以确保不会出现渗漏情况。

2. 冷却剂安装•冷却剂是制冷机房的核心,其安装非常关键。

•在安装冷却剂时,首先需要对管道进行清洗、保养和消毒处理。

•安装过程中,需要注意密封接口是否牢固、系统的气体和液体流通方向是否正确。

•安装完成后,须进行系统调试和检测,确保制冷机房系统能够正常运行。

3. 外围设备安装•外围设备包括水泵、空调、消防系统、安全管理等设备,需要对其进行安装、配置、调试,以使其功能正常。

•安装过程中,要注意与其他设备和管道的连接,以确保系统运行安全、稳定。

四、施工后的验收安装完成后,需要进行验收。

1. 电力环境检查检查电力系统稳定、电流正常、防雷安全等情况。

2. 制冷设备天线寿命测试测试设备的天线寿命以确认其性能是否符合要求。

3. 温度线路测试测试温度传感器等设备的性能和精度。

4. 环境安全检查对系统的环境安全性进行检查和测试,例如:漏电保护、渗漏测试等。

5. 运行测试对设备进行运行测试,并记录数据。

制冷机房施工方案

制冷机房施工方案

制冷机房施工方案背景随着科技的日益发展,越来越多的业务已经或正在向网络化、数字化、智能化方向转型。

为了保证设备和系统的正常运行,服务器、防火墙、网络交换机等设备需要长期运行,而这些设备会产生大量的热量。

当温度过高时,设备就会出现故障,进而影响系统的稳定性和可靠性。

因此,为了保障设备的正常运行,建立一套可靠的制冷机房显得尤为必要。

设计方案建造适合机房的房间需要建造一间面积足够、通风良好、防尘、防潮、耐腐蚀、光滑平整且符合防火标准的房间,以保障机房设备的正常运行。

同时,在设备结构方面应该考虑良好的防震、防静电等措施。

制冷与供电系统制冷机房需要完善的制冷和供电系统。

在设计制冷系统时,应该考虑采用散热量大、维护难度小、耗电量低的冷却设备。

同时,制冷系统需要有良好的排水系统和温度控制系统,以保证机房内温度的恒定和稳定。

供电系统方面,应该采用备用供电和不间断供电的方式,以避免因为突发情况导致机房设备短暂断电造成的损失。

另外,应该在设备使用量较大时配备自动过载保护系统,以避免供电线路因过载而烧坏。

机房安全防护措施在机房内安装必要的安全防护设备,例如摄像头、门禁等,以防止重要设备和敏感信息被人蓄意破坏或盗窃,同时防止未经允许的人员进入机房。

另外,应采用防火、防水、防雷等措施,以保证机房内设备的安全运行和数据的安全储存。

施工流程设计与规划通过需求分析、场地勘察、风险评估和预算控制等步骤,确定机房内的设备种类、数量、布置方式和设施要求,并编制详细的图纸和设计方案,以满足机房的需求。

材料采购根据设计方案和预算计划,采购符合规格和质量要求的机房所需设备材料。

施工安装按照设计方案,对机房进行施工安装,包括建造房间、安装隔离柜、配线等作业。

同时,还要安装制冷系统、供电系统、安防系统等配套设施。

调试与测试机房建设完成后,需要对安装好的设备进行调试与测试,以确保设备能正常运行,并调整好机房内的环境温度等。

交付调试和测试完成后,将机房交付使用,同时制定好后期的维护和保养计划。

制冷机房设备安装施工方案

制冷机房设备安装施工方案

制冷机房设备安装施工方案
一、前期准备工作
在进行制冷机房设备安装施工之前,需要进行以下前期准备工作:
1.编制详细的设备安装施工方案,包括设备摆放位置、安装步骤、材料
准备等内容。

2.确定施工人员及责任分工,保证施工过程的有序进行。

3.对施工现场进行安全检查,确保安全措施到位。

4.准备必要的工具和设备,以确保施工过程顺利进行。

二、设备安装施工步骤
1. 设备摆放和固定
1.根据设备安装图纸确定设备的摆放位置,确保设备之间的通风和维护
空间充足。

2.使用专用工具将设备固定在预定位置,确保设备稳固可靠。

2. 接线连接
1.按照设备接线图纸连接设备之间的电气线路,确保连接正确、牢固。

2.进行电气线路的绝缘测试,确保线路安全可靠。

3. 管路连接
1.将设备与冷却水管道、制冷剂管道等进行连接,确保管路连接紧密、
无泄漏。

2.进行管路系统的压力测试,确保系统正常工作。

三、安全注意事项
1.在施工过程中,施工人员应佩戴必要的安全装备,如安全帽、手套等。

2.确保施工现场通风良好,防止发生有毒气体中毒事件。

3.严格按照操作规程进行操作,避免意外事件的发生。

四、施工验收
施工完成后,应进行设备安装的验收工作,包括设备功能检测、管路压力测试等,确保设备安装质量达到要求。

同时,还应编制施工记录和整理相关资料,以备日后查阅。

以上就是制冷机房设备安装施工方案的相关内容,通过详细的施工计划和严格的实施过程,可以确保设备安装施工工作的顺利进行并达到预期效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计目录编制说明编制依据第一章系统概况1、设计方案简述2、施工条件3、工程特点第二章施工准备部署1、材料设备要求2、主要机具准备部署3、作业条件准备部署4、工期质量目标5、施工总平面布置及临时用地表5.1 施工总平面布置5.2 临时用地表第三章主要资源设备1、主要施工设备机具数量清单2、施工劳动力需求计划第四章施工进度计划1、总体施工程序2、机房空调水系统安装工艺流程3、施工进度计划第五章机房系统安装施工方案和施工方法 1、管道预制加工1.1.断管1.2 管段调直1.3 管道法兰联接1.4 管道焊接2、预留孔洞及预埋铁件3、套管安装4、托、吊卡架安装5、管道安装6、设备安装6.1 水泵安装6.2 冷水机组安装6.3 热交换器安装6.4 自控设备及系统安装7、管道试压8、管道系统冲洗9、保温、防腐10、系统调试11、质量标准12、成品保护13、应注意的质量问题14、空调水系统人力配备表15、空调水系统主要设备机具表第六章保证工程质量及施工安全措施1、技术保证措施1.1 施工前准备1.2 各专业技术交底1.3 严格按图纸施工,加强质量监督检查 1.4 建立健全交接检查制度1.5 建立专业技术会议制度1.6 设备安装与调试1.7 工期保证措施2、施工质量保证措施3、环境保护措施4、成品保护措施5、现场设备与材料的管理措施6、安全技术措施7、消防措施8、保卫措施9、现场文明施工管理措施编制说明一、本《施工组织设计方案》(下称方案),根据国家及市建筑安装施工有关规、规定、结合本工程实际情况和业主提出的相关要求,以及本单位多年来的施工经验和实际能力,综合多方面具体情况进行编制。

二、方案主要包括空调系统装置供应安装调试。

工程开始准备到竣工验收、维护保修的整个程序;着重强调工程管理、工程质量、工期、技术、文明施工、安全生产管理措施,突出实用性和可操作性。

三、方案以满足业主确定的整体施工总进度计划,推广和运用新工艺、新技术、新材料等方面作了探讨。

四、方案由于是分专业分工种多位专业人员撰写,有些方面欠缺或不妥敬请业主代表及相关单位专家提出批评指导意见,以便更科学地组织本项目施工。

编制依据1、业主提供的施工蓝图与技术要求文件2、《制冷设备安装工程施工及验收规》JGJ66-19843、《建筑安装工程质量检验规》GBJ300-19884、《工业设备及管道绝热工程施工及验收规》GBJ126-19895、《焊接通用技术要求》/ZQ4000 3-19866、《建筑机械使用安全技术规》JGJ33-867、《机械安装工程施工及验收规》GB50231-988、管道施工工艺标准第一册第一章系统概况1、设计方案简述本系统冬季空调计算(干球)温度-14℃,最热月份平均相对湿度76%,通风温度-5℃, 夏季平均风速4.3m/s;夏季空调计算干球温度28.4℃,湿球温度25℃;冬季采暖计算温度-11℃,冬季空调室外计算温度-14℃,冬季平均风速5.8 m/s,通风计算温度-5℃。

门切换来实现冷、热媒的转换;集水器、分水器之间在设一套压差旁路控制器以稳定系统压力。

空调热媒由热交换站4台浮动盘管汽-水换热器提供50℃-60℃热水,空调冷媒由位于地下二层的制冷机房的3台冷水机组实现7℃-12℃冷冻水,该制冷机组采用水冷却,在3层屋面设冷却塔,循环动力冬季由换热站的4台循环泵(3用1备)提供,夏季由制冷机房4台冷水循环泵(3用1备)提供,冷却水系统动力由4台冷却水循环泵(3用1备)提供。

2、施工条件本工程建筑面积5.6万平方米,目前土建主体施工已基本完成,临时水、临时电均以开通,现场已经具备空调施工条件。

3、工程特点1)本工程起点高,部设施完善,功能齐全,使用的技术先进,属于高级建筑。

2)本工程质量要求高,对工程施工的每道工序都有严格的质量要求,因而在施工组织过程中,需以先进的技术为保证,贯彻预防为主的现代质量管理,全员参与,以影响质量的重大因素着手,通过严格的检验和试验,使每道工序均处于过程的稳态,以保证工程质量。

3)本工程施工工期短,设备、材料的采购量大,施工点多、面广、区域分割明显,专业间的协调配合、工种衔接相当复杂,因此,必须安排好设备、材料的采购到场,制定采购计划,以满足施工新需的设备、材料,同时在施工中,应积极配合好其它专业施工,统筹安排协调,优质高效完成安装任务。

第二章施工准备部署1、材料设备要求1)本系统所有设备、钢材、管材、管件及附属制品等,在进场后使用前应认真检查,必须符合国家或部颁标准有关质量、技术要求,并有产品合格证明,除此之外,设备还应提供相应的技术文件及主要技术数据,钢材应提供材质证件。

2)各种连接管件不能有砂眼,无缝钢管及管件的规格应符合设计要求,管壁均匀,无锈蚀、毛刺。

3)各种阀门的规格、型号应符合设计要求,符合温度要求。

阀门的外观要无损伤,阀杆开关灵活,阀门关闭严密,填料密封无渗漏,阀体严密性好,手轮完整无损坏,有出厂合格证,安装前按规定进行试验。

4)石棉橡胶垫、油麻、水泥、电焊条、焊丝等的质量必须符合设计及规要求。

2、主要机具准备部署1)机具:砂轮锯、砂轮机、电焊机、台钻、手电钻、电锤、电动水压泵、卷扬机、液压车等。

2)活板子、手锯、手锤、大锤、螺丝板子、台虎钳、螺丝刀、气焊工具、斤不落、滑轮等。

3)量具:水平尺、钢卷尺、线坠、焊口检测器、卡尺、角尺、尺、百分表等。

3、作业条件准备部署3.1 根据现场实际同业主商定,在指定的地点安排好现场工作。

场地、工作棚、料具库。

在管道井、地下室等光线暗处作业时,要接通低压照明灯。

3.2 配合土建施工进度做好各项预留孔洞、管槽。

稳栽各种型钢托、吊卡架、预埋件及预埋套管。

3.3 设备安装前检查现场,确保现场具备足够的运输空间,要清理干净安装地点,无其它管道或设备妨碍。

3.4 设备型号、设备基础尺寸及位置应符合设计要求,并做好基础复验记录。

3.5 与业主、供货厂家、监理共同进行设备的开箱检验,设备所带备、配件应齐备有效。

随设备所带资料和产品合格证应完备,进口设备必须具有商检部门的检验合格文件,并做好设备开箱检查记录。

4、工期质量目标我公司计划在7.5个月成招标文件中规定的全部任务,具体如下:1、主要设备到货期: 2个月2、工程安装施工阶段: 30个日历天完成全部安装任务。

3、剩余时间等待楼空调系统施工完毕并进行调试、试运行,最终达到验收标准。

5、施工总平面布置及临时用地表5.1 施工总平面布置word格式版本2、施工劳动力需求计划第四章施工进度计划1、总体施工程序2、机房空调水系统安装工艺流程3、施工进度计划3.1 主要设备到货期: 2个月表一安装施工阶段总工期进度计划表第五章机房系统安装施工方案和施工方法1、管道预制加工1.1.断管:根据现场测绘草图,在选好的管材上划线,按线断管。

a.用砂轮锯断管,应将管材放在砂轮锯卡钳上,对准划线卡牢,进行断管。

断管时压手柄要用力均匀,不要用力过猛,断管后要将管口断面的铁膜、毛刺清除干净。

b.用手锯断管,应将管材固定在压力案的压力钳,将锯条对准划线,双手推锯,锯条要保持与管的轴线垂直,推拉锯用力要均匀,锯口要锯到底,不许扭断或折断,以防管口断面变形。

1.2管段调直:将已装好管件的管段,在安装前进行调直。

a.在装好管件的管段丝扣处涂铅油,联接两段或数段,联接时不能只顾预留口方向而要照顾到管材的弯曲度,相互找正后再将预留口方向转到合适部位并保持正直。

b.管段联接后,调直前必须按设计图纸核对其管径、预留口方向,变径部位是否正确。

c.管段调直要放在调管架上或调管平台上,一般两人操作为宜,一人在管段端头目测,一人在弯曲处用手锤敲打,边敲打,边观测,直至调直管段无弯曲为止,并在两管段联接点处标明印记,卸下一段或数段,再接上另一段或数段直至调完为止。

d.对于管件联接点处的弯曲过死或直径较大的管道可采用烘炉或气焊加热到600-800度(火红色)时,放在管架上将管道不停的转动,利用管道自重使其平直,或用木版垫在加热处用锤轻击调直,调直在冷却前要不停的转动,等温度降到适当时在加热处涂抹机油。

凡是经过加热调直的丝扣,必须标好印记,卸下来重新涂铅油缠麻,再将管段对准印记拧紧。

e.配装好阀门的管段,调直时应先将阀门盖卸下来,将阀门处垫实再敲打,以防震裂阀体。

f.镀锌碳素钢管不允许用加热法调直。

g.管段调直时不允许损坏管材。

1.3管道法兰联接a.凡管段与管段采用法兰盘联接或管道与法兰阀门联接者,必须按照设计要求和工作压力选用标准法兰盘。

b.法兰盘的联接螺栓直径、长度应符合规要求,紧固法兰盘螺栓时要对称拧紧,紧固好的螺栓外露丝扣应为2-3扣,不宜大于螺栓直径的二分之一。

c.法兰盘联接衬垫,一般给水管(冷水)采用厚度为3MM的橡胶垫。

垫片要与管径同心,不得放偏。

1.4管道焊接a.根据设计要求,工作压力在0.1Mpa以上的蒸汽管道、一般管径在32MM以上的采暖管道以及高层建筑消防管道可采用电、气焊连接。

b.管道焊接时应有防风、雨雪措施,焊区环境温度低于-20℃,焊口应预热,预热温度为100-200℃,预热长度为200-250MM。

c.一般管道的焊接为对口型式及组对,具体详见焊接作业指导书。

d.焊接前要将两管轴线对中,先将两管端部点焊牢,管径在100MM以下可点焊三个点,管径在150MM以上以点焊四个点为宜。

e.管材壁厚在5MM以上者应对管端焊口部位铲坡口,如用气焊加工管道坡口,必须除去坡口表面的氧化皮,并将影响焊接质量的凹凸不平处打磨平整。

f.管材与法兰盘焊接,应先将管材插入法兰盘,先点焊2-3点再用角尺找平后方可焊接,法兰盘应两面焊接,其侧焊缝不得凸出法兰盘密封面。

2、预留孔洞及预埋铁件1)在混凝土楼板、梁、墙上预留孔、洞、和预埋件时,应有专人按设计图纸将管道及设备的位置、标高尺寸测定,标好孔洞的部位,将预制好的模盒、预埋铁件在绑扎钢筋前按标记固定牢,盒塞入纸团等物,在浇注混凝土过程中应有专人配合校对,看管模盒、埋件,以免移位。

2)凡属预制墙板、楼板需要剔孔洞的,必须在装修或抹灰前剔凿,其直径与管外径的间隙不得超过30MM,遇有剔混凝土空心楼板肋或断钢筋,必须预物征得不关部门的同意及采取相应补救措施后,方可剔凿,3)在外砖模和外挂板模工程中,对个别无法预留的孔洞,应在大模板拆除后及时进行剔凿。

4)用电锤或手锤錾子剔凿孔洞时,用力要适度,严禁用大锤操作。

5)预留孔应配合土建进行,其尺寸如设计无要求时应按下表规定执。

31) 钢套管:根据所穿构筑物的厚度及管径尺寸确定套管规格、长度,下料后套管刷防锈漆一道,用于穿楼板套管应在适当部位焊好架铁。

管道安装时,把预制好的套管穿好,套管上端应高出地面20MM。

预埋上下层套管时,中心线需垂直,凡有煤气管道的房间,所不套管的缝隙均应按设计要求做填料严密处理。
