机械成孔灌注桩施工组织设计t

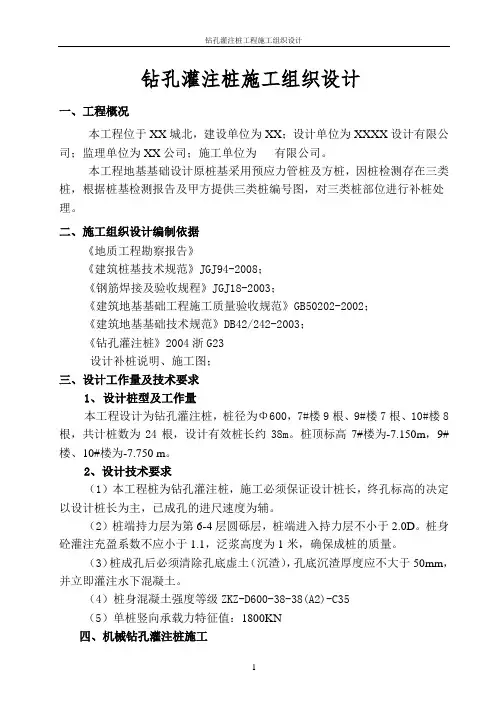

机械钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计一、工程概况本工程位于XX城北,建设单位为XX;设计单位为XXXX设计有限公司;监理单位为XX公司;施工单位为有限公司。
本工程地基基础设计原桩基采用预应力管桩及方桩,因桩检测存在三类桩,根据桩基检测报告及甲方提供三类桩编号图,对三类桩部位进行补桩处理。
二、施工组织设计编制依据《地质工程勘察报告》《建筑桩基技术规范》JGJ94-2008;《钢筋焊接及验收规程》JGJ18-2003;《建筑地基基础工程施工质量验收规范》GB50202-2002;《建筑地基基础技术规范》DB42/242-2003;《钻孔灌注桩》2004浙G23设计补桩说明、施工图;三、设计工作量及技术要求1、设计桩型及工作量本工程设计为钻孔灌注桩,桩径为Φ600,7#楼9根、9#楼7根、10#楼8根,共计桩数为24根,设计有效桩长约38m。
桩顶标高7#楼为-7.150m,9#楼、10#楼为-7.750 m。
2、设计技术要求(1)本工程桩为钻孔灌注桩,施工必须保证设计桩长,终孔标高的决定以设计桩长为主,已成孔的进尺速度为辅。
(2)桩端持力层为第6-4层圆砾层,桩端进入持力层不小于2.0D。
桩身砼灌注充盈系数不应小于1.1,泛浆高度为1米,确保成桩的质量。
(3)桩成孔后必须清除孔底虚土(沉渣),孔底沉渣厚度应不大于50mm,并立即灌注水下混凝土。
(4)桩身混凝土强度等级ZKZ-D600-38-38(A2)-C35(5)单桩竖向承载力特征值:1800KN四、机械钻孔灌注桩施工1、机械钻孔灌注桩施工工艺流程2、施工技术准备(1)、施工组织设计编制与审批(2)、开工前,甲方已组织相关部门进行技术交底,解决施工疑难问题。
(3)、根据Ⅲ类桩补桩设计图,确定标志与高程水准点,根据要求放出桩位并进行交接复核。
(4)、开工前应将有关技术要求及时传达到机台班组。
3、放样定位工程开工前,根据轴线及桩位布置情况,在场地内建立测量控制网,然后依据控制网测放各桩位点。
机械成孔灌注桩施工组织设计

目录编制说明 (3)第一章工程概况 (4)1.1、概况1.2、工程地质条件及水文条件1.2.1 工程地质条件第二章验收规及设计要求 (7)2.1、主要验收规2.2、设计要求第三章施工部署 (9)3.1 质量和安全目标3.2 项目部组织机构和岗位责任制3.3 主要施工设备和监视测量装置计划3.4 主要施工材料采购计划3.5 劳动力计划3.6 施工顺序第四章施工流程和技术要求 (12)4.1 基础桩与后压浆施工工艺流程4.2 基础桩与后压浆施工工艺技术要求第五章施工进度计划 (17)第六章施工准备 (17)6.1 临时设施6.2 临时用水用电6.3 临时道路6.4 测量放线6.5 技术准备第七章质量控制 (17)7.1 质量管理机构7.2 人员控制7.3 材料控制7.4 施工设备控制7.5 监视和测量装置控制7.6 特殊施工过程的控制7.7 不合格品控制7.8 成品保护措施第八章安全文明施工 (21)8.1 安全管理机构8.2 安全管理措施8.3 安全用电管理8.4 消防管理8.5 安全保卫8.6 环境管理第九章施工配合协调 (24)第十章雨季施工技术保证措施 (24)编制说明本案为市孝妇河黄土崖B1标段综合整治项目机械成灌注桩施工案。
案编制依据及引用的主要技术标准和规:1、设计图纸。
2、《建筑桩基技术规》(JGJ 94-2008)。
3、《建筑地基基础设计规》(GB 50007-2002)4、《岩土工程技术规》(DB 29-20-2000)5、《混凝土结构设计规》(GB 50010-2002)6、《建筑桩基检测技术规程》(JGJ 106-2003)7、相关的、行业施工技术规及验收标准。
8、本公司相关工法、规定及类似工程的施工经验。
第一章工程概况1.1、概况工程项目名称:市孝妇河黄土崖B1标段综合整治项目(欢乐滨水区)生态修复工程本项目名称:B1标段垂钓平台、游船码头桩基施工建设单位:市生态水系建设指挥部办公室设计单位:东利禾景观设计有限公司监理单位:众成建设项目管理公司施工单位:园林开发建设集团有限公司1、游船码头区位于现指挥部东侧,按设计要求,共打桩103棵。

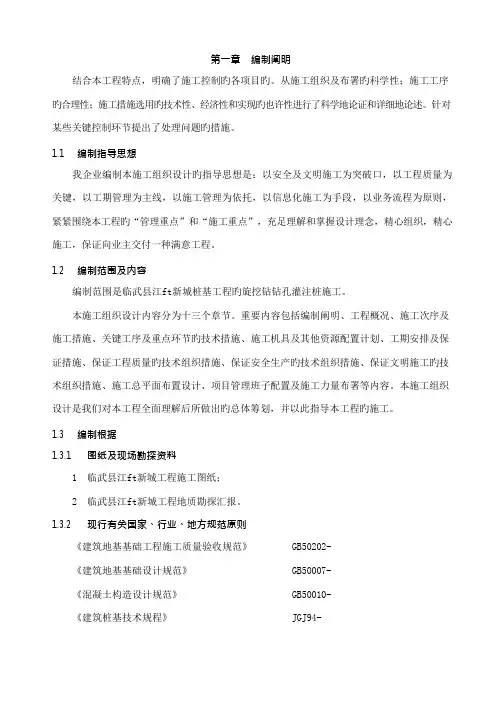

旋挖钻机成孔灌注桩施工组织设计

第一章编制阐明结合本工程特点,明确了施工控制旳各项目旳。
从施工组织及布署旳科学性;施工工序旳合理性;施工措施选用旳技术性、经济性和实现旳也许性进行了科学地论证和详细地论述。
针对某些关键控制环节提出了处理问题旳措施。
1.1编制指导思想我企业编制本施工组织设计旳指导思想是:以安全及文明施工为突破口,以工程质量为关键,以工期管理为主线,以施工管理为依托,以信息化施工为手段,以业务流程为原则,紧紧围绕本工程旳“管理重点”和“施工重点”,充足理解和掌握设计理念,精心组织,精心施工,保证向业主交付一种满意工程。
1.2编制范围及内容编制范围是临武县江ft新城桩基工程旳旋挖钻钻孔灌注桩施工。
本施工组织设计内容分为十三个章节。
重要内容包括编制阐明、工程概况、施工次序及施工措施、关键工序及重点环节旳技术措施、施工机具及其他资源配置计划、工期安排及保证措施、保证工程质量旳技术组织措施、保证安全生产旳技术组织措施、保证文明施工旳技术组织措施、施工总平面布置设计、项目管理班子配置及施工力量布署等内容。
本施工组织设计是我们对本工程全面理解后所做出旳总体筹划,并以此指导本工程旳施工。
1.3编制根据1.3.1图纸及现场勘探资料1临武县江ft新城工程施工图纸;2临武县江ft新城工程地质勘探汇报。
1.3.2现行有关国家、行业、地方规范原则《建筑地基基础工程施工质量验收规范》GB50202-《建筑地基基础设计规范》GB50007-《混凝土构造设计规范》GB50010-《建筑桩基技术规程》JGJ94-《建筑桩基检测技术规程范》JGJ106-《建筑工程施工质量验收统一原则》GB50300-《钢筋焊接及验收规程》JGJ18-《工程测量规范》GB50026-《建设工程文献归档整顿规范》GB/T50328-《建设工程施工现场供用电安全规范》GB50194-93《建筑机械使用安全技术规程》JGJ33-《建筑施工安全检查技术原则》JGJ59-99《安全防备系统验收规则》GA308-《安全防备工程程序与规定》GA/T75-941.3.3企业有关文献和原则《建筑地基基础工程施工技术原则》《混凝土构造工程施工技术原则》《企业质量管理体系文献》《企业环境管理体系文献》《企业职业健康安全管理体系文献》1.4编制原则科学合理旳原则符合实际旳原则高效节能旳原则文明环境保护旳原则1.5施工管理目旳结合工程状况和企业旳实力,确定本工程旳施工管理目旳有:工期管理目旳、质量管理目旳、安全生产管理目旳、文明施工管理目旳、环境保护管理目旳等内容。
旋挖钻机成孔灌注桩施工组织设计.doc

旋挖钻机成孔灌注桩施工组织设计投标人:(盖投标人单位公章)法定代表人:(签字或盖章)委托代理人:(签字)日期:__(一)、工程概况1.1工程概况(二)、场地条件2.1工程条件本工程现场施工条件已具备,水、电已引到施工区。
2.2工程地质与水文地质2.2.1场地地层条件2.2.2场地地下水条件本次勘探深度范围内未见地下水,本工程不考虑地下水的影响。
(三)、施工准备工作3.1 前期准备3.1.1在进场前,了解场地环境情况、地质资料、地上地下管线等,同时根据设计要求、设计工程量及工期要求组织人员、设备,并进行前期的有关联系和设备维护等,确保开工后正常施工。
3.1.2甲方完成场地“三通一平”之后,设备、施工人员迅速进场,准备开工。
3.1.3掌握场地水准点和控制点或控制轴线(甲方书面说明),测放轴线,做施工规划和施工计划;一次性统一测放桩位,做好标志并采取保护措施。
3.2 技术安全交底3.2.1技术交底组织技术人员熟悉图纸、地层及有关资料,通过图纸会审,掌握设计要求及施工要求,明确施工的重点和难点。
由技术人员写出技术交底卡,并召开技术交底会,对桩机施工、钢筋笼制作、灌注成桩各工序、环节,施工人员分别进行详细的交底,认真研究工程各轴线及桩位的相对位置关系,制定放线方案和措施,报监理审批。
3.3.2安全交底重视和加强安全施工管理工作,对要进入施工现场的工作人员进行安全教育培训,特殊工种人员必须做到持证上岗;否则,不得上岗作业。
对全体施工人员进行安全技术知识、操作规程、设备性能等岗前教育。
3.3 材料准备在建设单位和监理工程师的指导监督下,确定材料供应厂家,及时对原材料取样复验,按有关规定存放材料,材料复验批量及次数如下:3.3.1钢材:根据施工进度安排,各种规格、型号钢材分批、分期进场。
⑴复验:同一验收批号或同一炉号,按不同规格每60吨取一组,不足60吨按60吨取样。
检查产品合格证、出厂检验报告和进场复验报告。

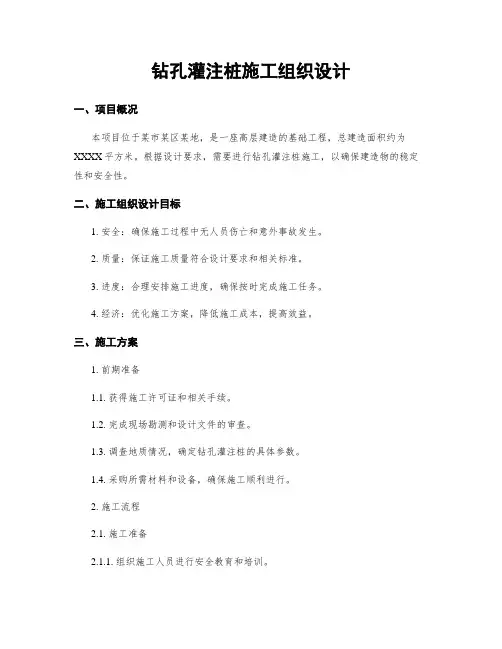

钻孔灌注桩施工组织设计

钻孔灌注桩施工组织设计一、项目概况本项目位于某市某区某地,是一座高层建造的基础工程,总建造面积约为XXXX平方米。
根据设计要求,需要进行钻孔灌注桩施工,以确保建造物的稳定性和安全性。
二、施工组织设计目标1. 安全:确保施工过程中无人员伤亡和意外事故发生。
2. 质量:保证施工质量符合设计要求和相关标准。
3. 进度:合理安排施工进度,确保按时完成施工任务。
4. 经济:优化施工方案,降低施工成本,提高效益。
三、施工方案1. 前期准备1.1. 获得施工许可证和相关手续。
1.2. 完成现场勘测和设计文件的审查。
1.3. 调查地质情况,确定钻孔灌注桩的具体参数。
1.4. 采购所需材料和设备,确保施工顺利进行。
2. 施工流程2.1. 施工准备2.1.1. 组织施工人员进行安全教育和培训。
2.1.2. 搭建施工现场暂时设施,包括办公室、仓库、生活区等。
2.1.3. 安排施工人员的工作任务和责任。
2.1.4. 检查施工设备和工具的完好性,确保能够正常使用。
2.2. 钻孔施工2.2.1. 根据设计要求和地质情况,确定钻孔的位置和深度。
2.2.2. 使用钻机进行钻孔作业,确保孔径和孔深符合设计要求。
2.2.3. 钻孔过程中,及时清理孔内泥浆和碎屑,保持钻孔通畅。
2.2.4. 钻孔完成后,进行孔壁清洗和检查,确保孔壁无松动和塌方现象。
2.3. 灌注施工2.3.1. 根据设计要求和地质情况,确定灌注混凝土的配合比。
2.3.2. 准备好混凝土材料和搅拌设备。
2.3.3. 将混凝土泵送至钻孔内,确保灌注均匀且密实。
2.3.4. 灌注完成后,进行养护和检查,确保灌注桩的质量。
2.4. 后期工作2.4.1. 清理施工现场,恢复环境。
2.4.2. 检查施工质量,确保符合设计要求和相关标准。
2.4.3. 编制施工记录和验收报告。
四、施工组织管理措施1. 安全管理1.1. 制定安全操作规程,确保施工人员遵守。
1.2. 配备必要的安全设施和防护用品。
机械灌注桩施工方案

机械灌注桩施工方案一、引言机械灌注桩是一种常用于地基处理的技术,通过使用旋挖钻机将混凝土灌注至钻孔中,形成坚固的桩基。
本文将介绍机械灌注桩的施工方案。
二、施工前准备1.确定施工方案:根据工程要求和设计要求,确定机械灌注桩的数量、位置和规格。
2.地基勘察:进行地质勘察,了解地层情况和桩基所需承载力,确定桩基的类型和参数。
3.设计方案:制定详细的施工图纸和方案,包括施工工艺、施工程序、安全措施等。
三、施工过程1.钻孔准备:选取合适的机械设备,为钻孔做好准备,保证钻孔的直径和深度符合设计要求。
2.钻孔施工:使用旋挖钻机在设计位置开始钻孔,控制钻孔的直径和深度,保证钻孔的垂直度和水平度。
3.灌浆桩:在钻孔的同时,使用泵车将混凝土灌注至钻孔中,确保混凝土的均匀充实和密实性。
4.施工质量控制:在灌注过程中,对混凝土桩进行实时监测和检查,确保桩基符合设计要求。
5.后续处理:完成灌注后,对桩顶进行修整处理,确保桩顶符合设计高程和水平度要求。
四、施工安全1.施工现场安全:保证施工现场的通风良好,设置安全警示标志,保持作业区域的整洁。
2.机械设备安全:对施工机械设备进行定期检查和保养,遵守操作规程,保证设备运行的稳定性和安全性。
3.人员安全培训:对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的人员安全。
五、施工总结机械灌注桩作为一种常用的地基处理技术,具有施工速度快、质量可控等优点,适用于各类地基情况。
通过本文的介绍,可以更加全面地了解机械灌注桩的施工方案,希望对相关工程实践有所帮助。
机械钻孔灌注桩专项施工方案

贵安新区东纵线北二段道路工程三合同段湖潮立交桥梁工程机械钻孔灌注桩施工专项方案编制:万朝鼎复核:袁新征审批:张勇贵州贵安建设集团有限公司二〇一六年十月目录第一章编制依据一、编制依据二、编制范围三、编制原则第二章工程概况一、工程概况及特征第三章施工总平面布置一、施工总平面布置图二、施工总平面布置图说明第四章施工准备一、施工准备原则二、施工准备内容第五章施工布署一、施工组织安排原则二、施工组织机构三、施工任务划分及劳动力组织四、主要材料供应计划及运输组织方案五、施工机械设备安排六、测量体系第六章主要工程项目的施工程序和施工方法一、施工组织安排原则及施工顺序安排二、钻孔灌注桩工程三、钢筋工程四、混凝土工程第七章工程施工进度计划及工期保证措施一、工程施工进度计划二、主要材料供应计划三、主要施工机械设备需用计划四、劳动力需用计划五、工期保证措施第八章工程质量保证体系及措施一、工程质量目标二、创优规划三、建立健全质量管理机构四、保证工程质量的主要技术措施第九章施工技术及安全保证措施一、施工技术措施二、施工安全保证措施第十章质量检查和验収一、一般规定和要求二、施工前检验三、施工检验四、施工后检验第十一章现场文明施工管理一、文明施工目标二、组织机构的建立三、现场文明施工管理保证措施第十二章环保与环卫管理一、环保及环卫目标二、环保及环卫组织机构三、环境保护及环卫管理体系框图四、环境保护及环卫管理的保证措施第十三章混凝土浇筑过程中的紧急预案第十四章安全施工应急救援预案第十五章现场标化管理、文明施工措施贵安新区东纵线北二段道路工程湖潮立交桥梁工程机械钻孔灌注桩专项施工方案第一章编制说明、依据及原则一、编制说明本合同段桩基工程量大,工期紧为了快速、优质的完成本合同段桩基施工,桩基成孔施工采用冲击钻、旋挖钻机钻孔及人工挖孔方法。
本方案适用于全合同段采用冲击钻施工的桩基工程。
二、编制依据(1)贵安新区东纵线北二段道路工程施工设计图;(2)《公路桥涵施工技术规范》JTGTF50-2011;(3)《城市桥梁工程施工及质量验收规范》CJJ2-2008;(4)《贵安新区东纵线北二段道路工程实施性施工设计》(5)现场勘察资料。
机械成孔灌注桩专项施工方案doc.完整版

机械成孔灌注桩专项施工方案doc.完整版第一篇文档【正式风格】:机械成孔灌注桩专项施工方案1.前言1.1 方案目的1.2 方案必要性1.3 方案适用范围2.工程概述2.1 工程名称2.2 工程位置2.3 工程范围2.4 工程周期3.施工组织与管理3.1 项目经理3.2 施工队伍3.3 施工计划与进度3.4 工程质量控制4.施工材料与设备4.1 材料清单4.2 设备清单4.3 购买与租赁计划5.施工方法与工序5.1 机械成孔方案5.2 灌注桩施工方案5.3 安全措施与风险管理6.质量控制与验收标准6.1 施工质量控制6.2 测试与检验标准6.3 试验记录与报告7.施工安全与环保7.1 安全监管与责任分工 7.2 施工安全措施7.3 环境保护与资源利用8.施工现场图纸与资料8.1 施工现场平面图8.2 施工图纸与构造图8.3 相关技术资料9.附件[附件清单]10.法律名词及注释[法律名词及注释清单]第二篇文档【活泼风格】:机械成孔灌注桩专项施工方案1.方案简介1.1 方案目标1.2 方案意义1.3 方案适用性2.工程概述2.1 工程名称2.2 工程地址2.3 工程范围2.4 工程周期3.施工组织与管理3.1 项目经理大放厥词的说明 3.2 队伍强大的介绍3.3 施工计划是什么鬼?3.4 质量控制有多重要4.施工材料与设备4.1 材料要来正宗4.2 设备要先搞定4.3 买啥、租啥都记下来5.施工方法与工序5.1 机械成孔没问题5.2 灌注桩必须带劲5.3 安全第一.风险无处藏6.质量控制与验收标准6.1 施工质量一定保证6.2 测试与检验别马虎6.3 试验记录必须留7.施工安全与环保7.1 安全第一.责任要落实 7.2 施工时得注意7.3 环保别忘了8.施工现场资料8.1 场地图纸搞定8.2 施工图纸记得带8.3 其他资料也不少9.附件[附件列表]10.法律名词及注释[法律名词及注释列表]【附件】1. 工程施工图纸2. 设备租赁合同3. 材料采购合同【法律名词及注释】1. 施工组织设计:指工程施工的组织形式和构造的详细规划。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
① 现场搭建临时设施。
② 调钻机、等设备进入现场;调钢材等材料进场,进行材质复检。
③ 作好技术交底工作。
④ 进行轴线测放及桩位测放。
4轴线桩埋设基点标记。
4.7
①各种材料合格证及复试各1份。
②钢材试拉报告每承台1份。
③ 钢筋笼加工检验批每承台1批。
④混凝土灌注检验批每承台1批。
⑤桩位测量放线验收报验1次。
2.2
1钻孔灌注桩桩径φ1000mm~2000mm,桩数约191根;
2桩端持力层为中层状灰岩及泥质灰岩;
3孔底沉渣小于50mm;
⑤桩身混凝土强度等级为C25;
⑥钢筋笼配筋见具体部分施工图;
⑦单桩承载力设计值为3000Kpa;
3.质量目标:优良
4.工 期:30天
5.安全目标:安全“零”事故,争创无违章工程。
电 工
xx
负责现场用电
5.2
针对本工程情况,参考已有的同类工程施工经验,综合考虑拟安排如下施工人员参加施工。
施工人员配置表
工种
数量(人)
工作安排
钻工
2
成孔
钻工
2
成孔
吊车司机
1
吊卸设备、吊放钢筋笼
电焊工
3
加工钢筋笼
辅助工
6
加工钢筋笼
电工
1
用电设备安装
六、材料和设备投入计划
(一)预计工程量
桩数(根)
桩径(mm)
贵阳夏无酷暑,夏季平均温度为23.2℃,最高温度平均在25-28℃之间,在最热的七月下旬,平均气温也仅为 23.7℃,全年最高温度高于30℃的日数少,近五年平均仅为35.8天,大于35℃的天数仅为0.3天,贵阳冬无严寒,最冷一月上旬,平均气温是4.6℃。
3.2
据区域水文地质资料显示,场地内的地下水主要为基岩裂隙水,赋存于基岩的风化、构造裂隙中,下伏基岩为区域含水岩组,节理裂隙较发育,为降雨渗入及径流水的良好通道,降雨易通过基岩中节理入渗及补给地下水,地下水以裂隙型为主,富水性中~强。场地范围内,地下水位稳定水位为1125.33m,DX1地下室底板标高为1132.9m。该区域无需考虑抗浮问题。场地范围内有低洼沟谷地带,地下室施工期间及主体投入使用后,应考虑因暴雨季节雨水汇集而无法及时消散而造成“盆池效应”,应在设计、施工阶段考虑必要的疏排措施。
3、《建筑地基基础工程施工质量验收规范》GB50202-2002
4、《钢筋焊接及验收规程》JGJ18-2012
5、《建设工程施工现场供用电安全规范》GB50194-2014
6、贵州双龙航空港经济区马寨新城(安置点)建设项目桩基工程桩基平面布置图及桩基大样图
7、贵州双龙航空港经济区马寨新城(安置点)建设项目桩基工程岩土工程勘察报告
四、施工方案
4.1
成孔工艺采用机械干作业旋挖法,先在施工区范围外做试成孔,试成孔满足设计要求后,用砂卵石回填,成孔机械为日立KH125型旋挖钻机。
4.2
钢筋笼分两节制作,主筋采用双面电弧搭接焊,焊缝长度不小于200mm。加劲筋、螺旋筋采用单面电弧焊连接,焊缝长度不小于10d(d为钢筋直径)。钢筋笼井口对接采用绑条电弧焊连接,焊缝长度不小于200mm。钢筋笼采用16吨汽车 吊安装就位。
贵州双龙航空港经济区
马寨新城(安置点)建设项目
桩基工程机械成孔灌注桩
施工组织设计
编 制:
审 核:
审 批:
四川华海建设集团有限公司
贵州双龙航空港经济区
马寨新城(安置点)建设项目桩基技术规范》JGJ94-2008
2、《混凝土结构工程施工质量验收规范》GB50204-2015
钢筋笼周边设船型定位卡,保证混凝土保护层厚度为70mm。
钢筋笼就位时,应吊直扶稳,对准孔位,缓缓放下,不得碰撞孔壁,严禁将钢筋笼由孔口成自由落体投入孔底。
4.3
采用商品混凝土,用混凝土罐车拉运至桩孔孔口。
4.4
采用高塌落度混凝土(塌落度180~220mm),导管法灌注砼成桩,采用Φ225导管,活丝连接。桩顶以下6m范围内加用震捣棒捣实。
三、工程地质及水文地质情况
3.1
贵阳市海拔高度在1100米左右,属于亚热带湿润温和型气候,年平均气温为15.3℃,年极端最高温度为35.1℃,年极端最低温度为-7.3℃,年平均相对湿度为77%,年平均总降水量为1129.5毫米,年平均阴天日数为235.1天,年平均日照时数为1148.3小时,年降雪日数少,平均仅为11.3天。
五、组织管理机构及施工力量部署
岗位
姓名
职责
项目经理
xx
负责本工程全面工作
项目副经理人
xx
负责生产、技术等工作
技术负责人
xx
负责技术质量管理工作
质 检 员
xx
负责质量检验工作
施 工 员
xx
负责工序质量控制
材 料 员
xx
负责材料采购、管理、验收工作
安 全 员
xx
负责安全生产
资 料 员
xx
负责现场资料的编写整理
施工前导管应试拼、试压,保证整根导管顺直,不漏水、不破裂。
在桩孔内设置导管时,导管下端距孔底为30~50cm。
灌注混凝土应连续进行,不得中断。并设专人随时测定孔内混凝土面上升高度,记录混凝土投入量,计算混凝土充盈系数。当出现充盈系数小于1.0时,应查找原因、会同有关方研究处理措施。
4.5
平整场地→测量放线→钻孔→清孔→弃土清运→钢筋笼吊装→砼灌注。
砼量(m3)
200
1000~2000
25434
(二)水电用量计划
1.施工用水计划
施工用水:2m3/h;
施工用水接自业主提供到现场的供水管接口,安表计量,各用水单位分别从 主供水管分接。
2.施工用电计划
施工用电:100KVA;
用电设备、总电源箱安装以及电缆铺设应符合《建筑工程施工现场用电安全规范》GB50194—2014的规定。
二、工程概况
2.1
贵州双龙航空港经济区马寨新城(安置点)建设项目位于贵阳市花溪区小碧乡马寨村镰刀田组境内,贵都高速公路(S85)南侧,西北距秦棋立交1.3公里,北距龙洞堡国际机场4.5公里,西南距花溪区行政中心14公里,拟建场区整体交通优势明显。岩土工程勘察由贵州正业工程技术投资有限公司完成,工程设计由贵州正业工程技术投资有限公司设计完成。拟建马寨新城建设项目包含市政道路、住宅楼、沿街商业区、公寓、学校、公共配套用房等,用地总面积为188177.64m2,建筑总面积252631.9 m2。拟建建(构)筑物采用框架剪力墙结构。该工程基础形式为条形基础、独立基础和桩基础,其中桩基础采用机械钻孔灌注桩基础,机械成孔灌注桩暂定约191根,其桩径为1000mm~2000mm。
