高大模板及支撑体系主要搭设方法及工艺流程一、施工准备(1)高大模板方案要求完成公司流程后需上报监理通过,在组织专家论证通过后并修改后才可施工。

(2)支架搭设前,工程技术、安全负责人向施工作业班组、作业人员作出详细说明,对其进行技术和安全作业的书面交底。

(3)对钢管、杆件、构件、配件、加固件按规范要求进行检查、验收。

(4)高大模板支撑搭设前应按照方案进行放线,做出样板单元,经监理验收合格后方可继续搭设,搭设过程中严禁集中超负荷堆放钢筋、机械设备及其他材料,防止物体坠落及支撑系统局部坍塌。

二、放线测量(1)模板放线时,应先清理好现场。

(2)首先用经纬仪根据施工图测出每条轴线,然后用墨线弹出梁模板的内边线和中心线,以便于模板安装和校正。

(3)用水准仪把建筑物水平标高引到模板安装位置,定好水平控制标高。

(4)用墨线弹出钢管立杆的位置线,垫板、底座安放位置应准确。

三、模板制作(1)模板按配模图在模板加工场统一加工制作或者配制。

(2)模板制作好后,标记模板位置、型号尺寸和数量,经验收后,按规定要求分类堆放在施工平面布置图指定的场地内。

四、高大模板支撑体系安装施工顺序放线→垫脚板/清理立杆位置→立杆→水平拉杆→接驳立杆→水平立杆至顶托→剪刀斜撑→纵向底枋→横向面枋→梁底模板→梁钢筋安装→梁侧板安装→楼板底模板安装。

五、高大模板支撑体系安装(1)安装前,先在楼板上弹出钢管立杆的位置线。

安装时,按照墨线准确放置垫板、底座,每根立杆底部应设置底座及垫板。

(2)支架必须设置纵横向扫地杆。

纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上。

横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。

(3)支架安装时每搭完一步架后,应立即检查并调整其水平度与垂直度,以及杆件的步距、纵距和横距。

(4)剪刀撑必须与钢管立杆、水平杆同步搭设。

水平杆设于钢管立杆内侧,剪刀撑设于钢管立杆外侧,并用扣件与立杆连牢。

(5)连接钢管立杆的扣件规格应与所连钢管外径相匹配。

高支模砼浇筑方案

高支模砼浇筑方案

高大模砼浇筑方案工程名称:徐州雨润农产品采购中心A组团1-18轴施工部位:一层顶梁板高支模部位结构本工程顶板部位结构高度,最大梁截面650×2500mm,梁净跨,砼板厚250mm,属于超过一定规模较大危险性分项工程。

为确保施工安全及砼浇筑质量,依据《建筑施工模板安全技术规范》、《建筑结构荷载规范》、《混凝土结构设计规范》、《钢筋砼工程施工规范》等规范,结合该部分超过一定规模较大危险性分项工程特点,编制如下砼浇筑专项方案。

根据本工程区域划分,分区域进行施工。

浇筑方式:第一阶段施工安排:先完成柱砼浇筑,柱浇筑高度落低梁模下大于50。

第二阶段施工安排:先从最底的梁开始浇筑砼,砼由梁中间向两边进行推进,砼浇筑高度不得大于400,对所有梁进行循环施工。

直至浇筑到板下口。

振捣时快插慢拔,依次往一个方向进行推进,振捣时不要漏振也不要过振,钢筋密集处可采用撬扛撬开。

第二次砼浇筑时振动棒插入下层混凝土上三分一处,然后按照上述步骤进行操作。

梁板砼不同标号时,梁砼浇筑到板约500处形成梯形。

一、施工部署1、编制详细周密的施工方案,执行方案审核审批制度,严格按照方案要求施工。

2、作好充分施工准备工作和交底工作,按照方案要求对所有施工人员进行详细的班前交底,告知每位参与施工人员重大危险源情况及必须注意避险的事项、应急措施。

3、明确管理人员、班组长及各工人的责职分工。

4、设计浇筑路线、制定浇捣方法,避免因砼浇捣方式错误而影响高支模架稳定性的安全。

5、应急措施的准备及落实,编制确实可行的事故应急措施预案,组织落实应急预案材料设备人员到位。

二、施工准备(一)作业条件1、浇筑混凝土层段的高支模模板及支撑系统通过相关部门检查验收合格,并办理完验收手续。

钢筋、预埋件及管线等全部安装完毕,经检查符合设计要求,并办理完隐蔽验收手续。

2、浇筑混凝土用的架子及应急通道已支搭完毕,并经检查合格。

3、商品砼原材料及外加剂等经检查符合有关标准要求,试验室已下达混凝土配合比通知单。

高大模板专项施工方案

高大模板专项施工方案

七、施工工艺技术1、工艺流程高大支撑满堂架根据现场实际条件,现制定以下施工流程:(1)弹梁轴线并复核→搭支模架→调整托梁→摆主梁→安放梁底模并固定→梁底起拱→扎梁筋→侧模拉线支撑(梁高加对拉螺栓)→复核梁模尺寸、标高、位置→与相邻模板连固。

检查验收→浇筑柱砼→绑扎梁板钢筋→检查验收梁板钢筋→浇筑梁板砼→养护到设计强度→拆模。

(2)定距定位,根据构造要求在脚手架搭讪范围内用尺量出内、外立杆距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平衡,不得悬空,并垂直于墙面设置。

(3)在搭设首层满堂支撑架的过程中,沿柱子外围设一圈斜支撑,待该部位支撑架与主体结构的连墙可靠拉结后方可拆除。

当支撑架操作层高出连墙杆两步时,应采取临时稳定措施,直到连墙件搭设完毕后方可拆除。

(4)立杆之间必须按步距满设双向水平杆,确保两方向足够的设计刚度;由于框架梁和楼板荷载相差较大时,本工程采用不同的立杆间距,在一个方向变距,而另一个方向不变,确保架体的整体性和便于施工,具体从平面布置图设置的立杆间距可以体现。

2、施工方法(1)在保障安全可靠的前提下,须兼顾施工操作简便、统一、经济、合理等要求,因此梁与板整体支撑体系设计的一般原则是:立柱步距要一致,便于统一搭设;立柱纵或横距尽量一致或成倍数,便于立柱纵横向水平杆件拉通设置;构造要求规范设置,保证整体稳定性和满足计算前提条件。

(2)柱模板搭讪完毕经验收合格后,先浇捣柱砼,然后再绑扎梁板钢筋,梁板支撑架与浇好并有足够强度的柱拉结牢固。

经有关部门对钢筋和模板支架验收合格后方可浇捣梁板砼。

(3)浇筑时按梁中间向两端对称推进浇捣,由标高低的地方向标高高的地方推进,每层浇捣厚度不得大于400mm。

事先根据浇捣砼的时间间隔和砼供应情况设计施工缝的留设位置。

搭设本方提及的架子开始至砼施工完毕具备要求的强度前,该施工层下支顶不允许拆除。

高大模板施工方案

高大模板施工方案

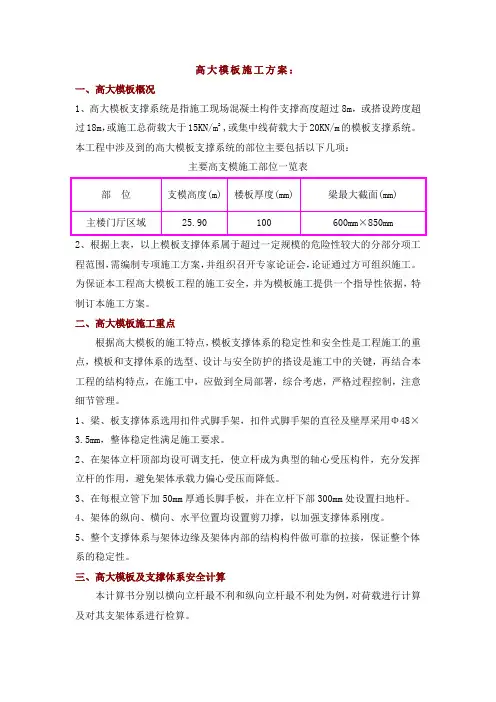

高大模板施工方案:一、高大模板概况1、高大模板支撑系统是指施工现场混凝土构件支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15KN/m2,或集中线荷载大于20KN/m的模板支撑系统。

本工程中涉及到的高大模板支撑系统的部位主要包括以下几项:主要高支模施工部位一览表2、根据上表,以上模板支撑体系属于超过一定规模的危险性较大的分部分项工程范围,需编制专项施工方案,并组织召开专家论证会,论证通过方可组织施工。

为保证本工程高大模板工程的施工安全,并为模板施工提供一个指导性依据,特制订本施工方案。

二、高大模板施工重点根据高大模板的施工特点,模板支撑体系的稳定性和安全性是工程施工的重点,模板和支撑体系的选型、设计与安全防护的搭设是施工中的关键,再结合本工程的结构特点,在施工中,应做到全局部署,综合考虑,严格过程控制,注意细节管理。

1、梁、板支撑体系选用扣件式脚手架,扣件式脚手架的直径及壁厚采用Φ48×3.5mm,整体稳定性满足施工要求。

2、在架体立杆顶部均设可调支托,使立杆成为典型的轴心受压构件,充分发挥立杆的作用,避免架体承载力偏心受压而降低。

3、在每根立管下加50mm厚通长脚手板,并在立杆下部300mm处设置扫地杆。

4、架体的纵向、横向、水平位置均设置剪刀撑,以加强支撑体系刚度。

5、整个支撑体系与架体边缘及架体内部的结构构件做可靠的拉接,保证整个体系的稳定性。

三、高大模板及支撑体系安全计算本计算书分别以横向立杆最不利和纵向立杆最不利处为例,对荷载进行计算及对其支架体系进行检算。

㈠100mm厚楼板高支模安全计算:楼板楼板现浇厚度为0.10米,模板支架搭设高度为25.80米,搭设尺寸为:立杆的纵距 b=0.90米,立杆的横距 l=0.90米,立杆的步距 h=1.20米。

模板面板采用胶合面板,厚度为15mm,板底龙骨采用木方: 40×80;间距:300mm;梁顶托采用双钢管: 48×3.0。

浅淡高大模板支撑体系坍塌事故原因分析及预防措施

浅淡高大模板支撑体系坍塌事故原因分析及预防措施

浅淡高大模板支撑体系坍塌事故原因分析及预防措施摘要:本文结合近年发生的几起高大模板支撑体系坍塌事故,分析其发生的原因,提出相应的预防措施。

关键词:高大模板原因分析预防措施随着经济的快速发展,城乡建设项目数量逐年增加,规模不断壮大,高大模板支撑体系坍塌事故时有发生。

因此,必须对倒塌事故进行分析并找出原因、吸取教训,减少事故发生,保障建筑施工安全。

一、坍塌事故案例二、事故特点高大模板支撑系统坍塌事故大多发生在混凝土浇筑阶段,由于混凝土浇筑过程中会有相当数量的施工人员在浇筑面上作业,模板支撑结构倒塌事故发生前没有明显征兆,突发性较强,且支架变形倒塌迅速,作业人员往往无法及时逃生,所以一旦发生模板支撑系统坍塌,往往都是群死群伤,社会影响相对恶劣的事故。

三、事故原因分析1.模板支撑体系搭设、构配件质量和混凝土浇捣顺序存在问题1)承重立杆间距过大、水平步距过大、架体上部自由端高度过大,不符合《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第 6.9.1条的规定,“满堂脚手架步距与立杆间距不宜超过本规范附录C表C-2~C-5规定的上限值,立杆伸出顶层水平杆中心线至支撑点的长度a不应超过0.5m”;立杆及纵横向水平杆接头在同一平面,未按规定设置竖向和水平剪刀撑,支撑架体结构未抱柱抱梁,不符合《建筑施工模板安全技术规范》(JGJ162-2008)第6.2.4条规定(强制性条文),“立柱接长严禁搭接,必须采用对接扣件连接,相邻两立柱的对接接头不得在同步内,满堂模板和共享空间模板支架立柱,在外侧周圈应设由下至上的竖向连续式剪刀撑……”;纵横向水平杆未与既有建筑结构可靠顶接措施,未设扫地杆或距地面高度过大,架体顶部未设加强水平拉杆,不符合(JGJ162-2008)第6.1.9条规定(强制性条文),“在立柱底距地面200mm高处,沿纵横水平方向应按纵下横上的程序设扫地杆……所有水平拉杆的端部均应与四周建筑物顶紧顶牢。

砼浇筑顺序和方法

砼浇筑顺序和方法

砼浇筑顺序和方法砼浇筑的顺序和方法如下:顺序:(1)混凝土搅拌:采用自落式搅拌机,加料顺序是先加1/2用水量,加上石块、混凝土、砂拌和1min,再配合剩下的1/2用水量继续拌和,拌和时长不得少于1.5min,掺加外加剂时,尽可能延长拌和时长。

(2)混凝土浇筑:在底部接口处浇筑125px厚度与墙面混凝土成分同样的混合砂浆或减石混凝土。

用铲子均匀进入模具,不用吊斗直接进模具。

一层浇筑高度保持在1250px之后每一次浇筑高度不应超过1m;分层浇筑、振捣。

方法:(1)墙面浇筑混凝土前,在底部接口处浇筑125px厚度与墙面混凝土成分同样的混合砂浆或减石混凝土。

用铲子均匀进入模具,不用吊斗直接进模具。

一层浇筑高度保持在1250px之后每一次浇筑高度不应超过1m;分层浇筑、振捣。

(2)洞口浇筑时,使洞口两侧浇筑高度对称性均匀,振捣棒距洞口750px之上,应同时从两侧振捣,防止张口变形。

(3)外砖内模、外板内模大角和山墙结构柱应分层浇筑,每层不超过1250px,加强内外墙交界处的振捣,保证密实。

(4)墙上口找平:混凝土浇筑振捣后,整理外沿抛出的建筑钢筋,用木抹子按预定标高线干燥表层。

(5)振捣:顶板、梁采用50振捣棒斜插振捣。

(6)浇筑时先用混凝土振捣棒振实,再根据柱钢筋上的50cm 标高控制点,以开问为单位拉对角小白线,用标尺检测混凝土面顶面标高,采用压滚和刮杠将混凝土表面压平,然后人工用木抹子搓平,要求在混凝土终凝前,木抹子搓平遍数不少于3遍,要求纹路直顺、深浅均匀、方向一致。

(7)在墙(柱)两侧80-150nnn范围内,须用2m刮杠刮平,铁抹子压光,保证板面平整,以便墙(柱)模板与楼板面接缝严密。

高大模板工程施工方案

高大模板工程施工方案

高大模板工程施工方案主要包括以下几个方面:工程概况、施工工艺及流程、施工准备、施工安全与质量控制。

下面我将详细阐述这些方面。

一、工程概况本次施工项目为某高层建筑高大模板工程,模板高度大于8米,模板面积约为XX平方米。

模板采用钢制模板,支撑系统采用扣件式钢管脚手架。

工程地点位于XX市XX区。

二、施工工艺及流程1. 施工工艺(1)模板安装:采用自上而下的安装方法,先安装顶层模板,然后依次向下进行。

安装过程中,应确保模板的垂直度和平整度。

(2)支撑系统施工:按照脚手架搭设方案,设置扣件式钢管脚手架,确保脚手架的稳定性和承载力。

(3)混凝土浇筑:采用泵送混凝土浇筑,浇筑过程中应严格控制混凝土的塌落度和均匀性。

2. 施工流程(1)施工准备:现场平整、清理,设置临时排水系统,搭建临时施工道路。

(2)支撑系统施工:搭设扣件式钢管脚手架,验收合格后进行模板安装。

(3)模板安装:自上而下安装模板,确保模板的垂直度和平整度。

(4)焊接钢筋:焊接完成后进行验收,验收合格后进行混凝土浇筑。

(5)混凝土浇筑:采用泵送混凝土浇筑,浇筑过程中严格控制混凝土的塌落度和均匀性。

(6)模板拆除:混凝土强度达到设计要求后,进行模板拆除。

三、施工准备1. 人员组织:成立施工小组,明确各岗位职责,进行技术培训和安全教育。

2. 材料准备:提前准备足够的建筑材料,包括钢制模板、扣件式钢管脚手架、混凝土等。

3. 施工设备:准备足够的施工设备,如混凝土泵、吊车、电焊机等。

4. 施工图纸及技术文件:熟悉施工图纸和技术文件,了解工程特点及施工要求。

四、施工安全与质量控制1. 安全控制:(1)加强施工现场安全管理,设置安全警示标志,严格执行安全规定。

(2)定期对施工人员进行安全培训,提高安全意识。

(3)严格执行脚手架搭设和拆除规定,确保脚手架安全。

(4)加强施工现场巡查,发现问题及时整改。

2. 质量控制:(1)严格把控模板安装质量,确保模板的垂直度和平整度。

大体积混凝土浇筑工艺流程

大体积混凝土浇筑工艺流程

大体积混凝土浇筑工艺流程
作业准备:基础钢筋、模板已完成验收,测量人员做好标高控制线,混凝土工长协调做好机具的调试,测温人员做好测温点的布置。

商品混凝土搅拌、运输:混凝土输送须协调控制搅拌站混凝土输送的连续性。

混凝土运到现场后,及时检测混凝土坍落度,验证具体的运输时间,超过初凝时间的混凝土一律不得浇筑。

混凝土入模温度不宜大于30℃,混凝土浇筑最大温升值不宜大于50℃。

混凝土浇筑:混凝土浇筑按照先低后高、由远而近的原则,开泵水、砂浆应分散处理。

需严格控制上下层混凝土浇筑间隔时间,防止出现施工冷缝。

振捣:混凝土浇筑过程中及时清理钢筋与模板上粘结的混凝土,混凝土强度未达到1.2Mpa前不得上人或堆载材料。

表面处理:在混凝土浇筑到顶面后,及时把水泥浆赶走,初步按标高刮平,用木抹子反复搓平压实,搓实遍数不少于三遍。

混凝土最后一遍收头宜在混凝土收水时完成,且所有浇筑混凝土板面应顺一个方向扫毛,避免收头过早引起表面裂缝。

养护:混凝土养护根据测温数据进行,确保内外温差不超过25℃以内。

一般采用蓄水方法养护与覆盖塑料薄膜、草袋的方式。

混凝土养护时间不得少于14d,混凝土降温速率不宜大于2.0℃/d。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

混凝土浇筑顺序及振捣方式
本工程梁柱板混凝土等级相同,不需要分部位浇筑。

为了保证模板支撑架体的稳定性,先浇筑柱混凝土,柱分两次浇筑,第一次浇筑至4.15m处,第二次浇筑至梁底处。

在浇筑梁、板混凝土前,混凝土浇筑前要进行接浆,且不大于30mm。

梁板混凝土要先浇筑梁混凝土,浇筑至板底位置时梁与板混凝土一起浇筑,施工作业面不能铺设太大,分区浇筑一次性成活。

其中F1-2中截面尺寸大于1000mm的梁要求分层浇筑混凝土,500mm为一步,由中间向两侧浇筑,其中WKL18截面尺寸为1600mm,分三步浇筑。

梁柱节点处钢筋稠密采用斜向振捣,其它部位均采用垂直振捣,振捣点的距离为300mm,插点距模板200mm。

在混凝土分层浇筑过程中,下层砼初凝前将上层混凝土振捣密实,防止产生冷缝,且振捣棒下插5cm。

振捣要采取快插慢拔的原则,防止先将上层砼振实,而下层砼气泡无法排出,且振捣棒略微上下抽动,使振捣密实,振捣时间不要过长,一般控制在表面出浮浆且不再下沉为止。
