明洞专项施工施工方案
洞口及明洞施工方案

洞口及明洞施工方案一、工程概况与目标本工程旨在完成洞口及明洞的施工任务,保障隧道的顺利通行和安全使用。
工程涉及洞口的地质勘察、明洞结构设计、施工方法与流程规划、安全保障措施、质量控制要求、环境保护措施及施工进度安排等多个方面。
通过本方案的实施,我们期望实现洞口及明洞结构的稳定、安全、经济、高效建设。
二、洞口地质勘探在施工前,将进行详尽的洞口地质勘探工作。
勘探内容包括地质构造、地层岩性、地下水状况、岩石力学性质等。
通过勘探数据的分析,确定洞口的稳定性,为明洞结构设计和施工方法的选择提供科学依据。
三、明洞结构设计根据洞口地质勘探结果,结合工程要求和设计规范,进行明洞结构设计。
设计内容包括洞身结构、洞口支护、排水系统等。
设计过程中,要充分考虑结构的承载能力、变形控制、耐久性和施工可行性等因素。
四、施工方法与流程根据明洞结构设计和地质条件,选择适合的施工方法和流程。
常用的施工方法包括明挖法、盾构法、矿山法等。
施工过程中,要遵循先支护后开挖、先治理后施工的原则,确保施工过程的稳定和安全。
五、安全保障措施施工期间,要采取严格的安全保障措施。
包括但不限于:设立安全警示标志、制定安全操作规程、配置安全防护设施、进行安全教育和培训、实施安全检查等。
同时,要制定应急预案,做好应对突发事件的准备。
六、质量控制要求为确保洞口及明洞施工质量,要制定严格的质量控制要求。
包括材料质量控制、施工过程质量控制、成品质量验收等方面。
施工过程中,要定期进行质量检测,确保各项技术指标符合要求。
七、环境保护措施施工过程中,要充分考虑环境保护要求。
采取有效措施,减少施工对周边环境的影响。
例如,合理规划施工场地、控制施工噪声和扬尘、减少废弃物和污水排放等。
同时,要做好生态恢复工作,施工结束后及时恢复植被和生态环境。
八、施工进度安排根据工程规模、施工方法和施工条件等因素,制定合理的施工进度安排。
施工进度安排要充分考虑工期要求、资源配置、天气变化等因素。
明洞专项施工施工方案

明洞专项施工施工方案一、项目背景明洞是韩国首尔市中心的一个著名购物和娱乐区,也是韩国旅游的热门景点之一。
为了提升明洞的整体形象和便利性,明洞管理委员会计划进行专项施工,对明洞区域进行改造和升级。
本文档旨在提供明洞专项施工的详细方案,包括施工范围、工作流程、验收标准等内容,以确保施工过程安全顺利、质量高效。
二、施工范围明洞专项施工的范围主要包括以下几个方面:1.道路改造:对明洞主要道路进行重新铺设和修补,包括道路平整、标线刷新等工作。
2.设施升级:升级明洞区域内的公共设施,包括照明设备、垃圾桶、长椅等,以提供更加舒适便利的环境。
3.绿化工程:在明洞区域内增加绿化空间,包括种植花草树木、修剪草坪等,以改善空气质量和美化景观。
4.配套设施建设:增设公共厕所、停车场等配套设施,满足游客和当地居民的基本需求。
三、工作流程明洞专项施工的工作流程包括以下几个步骤:1.方案设计:明洞管理委员会委托相关设计单位进行方案设计,包括施工计划、施工图纸等。
2.施工准备:根据方案设计确定所需材料和施工队伍,进行采购和组织人员。
3.施工实施:按照施工方案进行实际施工,包括道路铺设、设施升级、绿化工程等。
4.质量监控:严格把控施工质量,定期进行巡检和验收,确保施工符合规范要求。
5.完工验收:施工完成后,由明洞管理委员会进行最终验收,确认施工质量合格。
四、施工安全为确保施工过程安全,明洞专项施工将采取以下措施:1.成立施工安全小组,负责制定和执行施工安全管理制度。
2.抽调专业人员进行安全培训,提高施工人员的安全意识和技能。
3.设置施工现场警示标识,明确施工区域和通行路线,防止事故发生。
4.定期组织安全检查,及时发现和消除安全隐患。
5.加强施工现场的清洁和整理,确保施工环境整洁有序。
五、施工质量为确保施工质量,明洞专项施工将遵守以下质量标准:1.施工材料:选择符合国家标准的优质材料,确保施工质量和环境友好。
2.建设工艺:采用先进的建设工艺和施工技术,确保施工质量达到预期效果。
隧道明洞及洞口专项方案

目录1、编制根据................................................... 错误!未定义书签。
2、编制范围................................................... 错误!未定义书签。
3、工程概况................................................... 错误!未定义书签。
4、施工工艺................................................... 错误!未定义书签。
4.1总体施工工序............................................. 错误!未定义书签。
4.2施工工艺................................................. 错误!未定义书签。
5、施工机械配置计划........................................... 错误!未定义书签。
6、人力资源配置计划........................................... 错误!未定义书签。
7、安全生产及环境保护保证措施................................. 错误!未定义书签。
8、质量控制措施............................................... 错误!未定义书签。
8.1隧道总体实测项目......................................... 错误!未定义书签。
8.2隧道明洞实测项目......................................... 错误!未定义书签。
8.3隧道明洞防水层实测项目................................... 错误!未定义书签。
明洞工程施工方案

普洱市澜沧至孟连至勐阿二级公路3协议段阿永隧道明洞工程施工方案编制:复核:审核:普洱市澜沧至孟连至勐阿二级公路3协议段项目经理部日期: 2023年10月澜阿二级公路3协议段隧道工程阿永隧道明洞施工技术方案一、编制依据1.施工设计图纸和招投标相关文献2.隧道施工和整体施工安排需要3.普洱市公路经营养护有限责任公司对相关质量、安全规定4.我项目部相关资源配制和管理需要5.《公路隧道施工技术规范》、《公路工程质量检查评估标准》和其他有关法律法规和规范等。
二、编制原则1. 在充足理解设计意图的基础上, 制定合理、操作性强的施工方案。
2. 组织机械化、专业化施工, 力求施工组织科学、严密, 施工进度快速、均衡、高效。
3、加强过程监控, 执行验标及有关规范、规程, 保证工程质量。
三、工程概况1.工程概述阿永隧道起始点桩号为K15+016~K15+265全长249米, 隧道位于R=487.432m, i=4%的右转圆曲线上, 高程:起点为1069.45, 终点为1076.04, 坡度为2.650%。
2.重要技术标准公路等级: 两车道二级公路设计荷载: 公路—Ⅱ级设计速度: 60km/h路基宽度: 整体式路基宽12m。
隧道净宽: 10.00m隧道净高: 5.0m设计洪水频率: 路基、大、中、小桥及涵洞均为1/1003.地形地貌隧道区域内山体走向南东~北西向, 标高1070~1140m, 相对高差较大, 切割较深, 地形坡度30°~40°, 局部大于45°, 地表植被发育, 基岩出露一般, 属构造剥蚀低中山地貌。
隧址处地层泥质砂岩、泥质页岩为主。
阿永隧道进口, 根据施工图设计:洞口里程K15+016,明暗分界里程K15+025, 明洞长9米。
阿永隧道出口, 根据施工图设计:洞口里程K15+265,明暗分界里程K15+255, 明洞长10米。
四、明洞施工方案1.明洞段开挖及支护根据设计图纸和施工现场布置, 拟定边墙开挖边线, 用白灰将边仰坡开挖线撒出, 按设计坡比人工配合挖掘机分层分段开挖, 及时进行边墙喷锚防护。

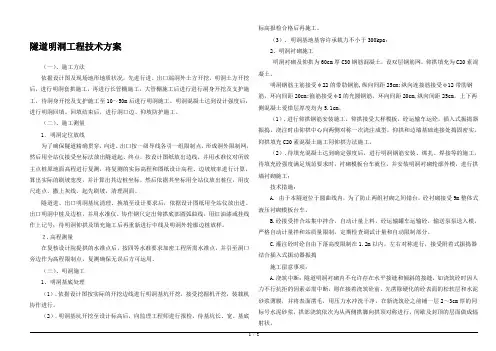

隧道明洞工程技术方案

隧道明洞工程技术方案(一)、施工方法依据设计图及现场地形地质状况,先进行进、出口端洞外土方开挖,明洞土方开挖后,进行明洞套拱施工,再进行长管棚施工,大管棚施工后进行进行洞身开挖及支护施工,待洞身开挖及支护施工至10~50m后进行明洞施工。
明洞混凝土达到设计强度后,进行明洞回填。
回填结束后,进行洞口边、仰坡防护施工。
(二)、施工测量1.明洞定位放线为了确保隧道精确贯穿,向进、出口按一级导线各引一组限制点,形成洞外限制网,然后用全站仪接受坐标法放出隧道起、终点,按设计图纸放出边线,并用水准仪对所放主点桩原地面高程进行复测,将复测的实际高程和图纸设计高程、边坡坡率进行计算,算出实际的刷坡宽度,并计算出其边桩坐标,然后依据其坐标用全站仪放出桩位,用皮尺连点,撒上灰线,起先刷坡,清理洞面。
隧道进、出口明洞基坑清理、换填至设计要求后,依据设计图纸用全站仪放出进、出口明洞中桩及边桩,并用水准仪、协作钢尺定出仰拱底部圆弧曲线,用红油漆或挂线作上记号;待明洞仰拱及填充施工后再重新进行中线及明洞外轮廓边桩放样。
2.高程测量在复核设计院提拱的水准点后,按四等水准要求加密工程所需水准点,并引至洞口旁边作为高程限制点,复测确保无误后方可运用。
(三)、明洞施工1、明洞基底处理(1).依据设计图按实际的开挖边线进行明洞基坑开挖,接受挖掘机开挖,装载机协作进行。
(2).明洞基坑开挖至设计标高后,向监理工程师进行报检,待基坑长、宽、基底标高报检合格后再施工。
(3). 明洞基地基容许承载力不小于300kpa:2、明洞衬砌施工明洞衬砌及仰拱为60cm厚C30钢筋混凝土,设双层钢筋网,仰拱填充为C20素混凝土。
明洞钢筋主筋接受φ22的带肋钢筋,纵向间距25cm;纵向连接筋接受φ12带肋钢筋,环向间距20cm;箍筋接受φ8的光圆钢筋,环向间距20cm,纵向间距25cm。
上下两侧混凝土爱惜层厚度均为5.1cm。
(1).进行仰拱钢筋安装施工,仰拱接受大样模板,砼运输车运砼,插入式振捣器振捣,浇注时由仰拱中心向两侧对称一次浇注成型。
隧道明洞施工方案

-明洞衬砌采用现浇混凝土,模板应平整、尺寸准确。
-混凝土浇筑应连续进行,避免冷缝,确保衬砌结构的整体性。
4.防排水
-实施全封闭防排水系统,防止地下水对隧道结构的侵蚀。
-防水材料及施工工艺应符合国家标准,确保防排水效果。
5.回填及绿化
-明洞衬砌完成后,按设计要求进行分层回填,确保回填质量。
-回填后及时进行绿化,恢复生态环境。
五、施工组织与管理
1.施工组织
-设立项目管理机构,明确各岗位责任,实现项目管理的高效运作。
-编制详细的施工计划,确保施工各阶段有序进行。
2.施工管理
-建立完善的质量、安全管理体系,确保施工过程受控。
-强化现场管理,严格执行施工规范,确保工程质量。
六、质量保证措施
1.原材料控制:严格审查原材料供应商资质,确保原材料质量。
隧道明洞施工方案
第1篇

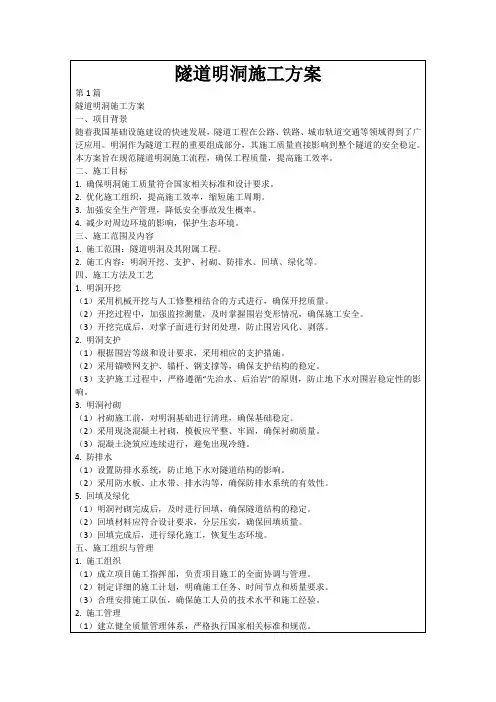

隧道明洞施工方案
一、项目背景
随着我国基础设施建设的快速发展,隧道工程在公路、铁路、城市轨道交通等领域得到了广泛应用。明洞作为隧道工程的重要组成部分,其施工质量直接影响到整个隧道的安全稳定。本方案旨在规范隧道明洞施工流程,确保工程质量,提高施工效率。
二、施工目标
1.确保明洞施工质量符合国家相关标准和设计要求。
2.施工管理
(1)建立健全质量管理体系,严格执行国家相关标准和规范。
(2)加强施工现场安全巡查,落实安全生产责任制。
(3)加强环境保护,减少施工对周边环境的影响。
六、质量保证措施
1.严格把控原材料质量,确保原材料合格。
2.加强施工过程质量控制,对关键工序进行旁站监督。
3.定期对施工人员进行技术培训,提高施工技能。
4.加强施工测量和监测,确保隧道结构稳定。
明洞基坑专项施工方案

明洞基坑专项施工方案1. 引言明洞基坑位于XX市中心,是一处重要的土木工程项目。
本文档旨在提供明洞基坑专项施工方案,确保施工过程安全高效。
本施工方案将包括土方开挖、支护结构、地下水处理等内容,详细阐述每个施工步骤的操作方法和安全措施。
2. 土方开挖2.1 施工范围明洞基坑的土方开挖范围为XX平方米,深度约X米。
2.2 施工步骤•布置挖掘工地:确定工地边界和施工通道,搭建施工临时设施;•土方开挖:采用机械开挖的方式进行,先进行表层土方开挖,再逐层开挖至设计深度;•清理挖深:清理挖深以确保基坑底部平整,并处理因土方开挖产生的废土;•检查基坑底面:检查基坑底面是否存在障碍物或异常情况。
2.3 安全措施•确保机械设备的安全操作,包括防护装置的安装和维护,驾驶员培训等;•挖掘工作面周边设置临时挡土墙,防止土方坍塌;•在挖掘过程中,及时排除基坑内积水,确保施工区域的安全;•天气预警,如有暴雨等极端天气,暂停施工并采取相应的安全措施。
3. 支护结构3.1 支护方式选择明洞基坑采用XXX支护结构,主要包括XXXXX。
3.2 施工步骤•钻孔施工:按照设计要求,在基坑周边进行钻孔,并清除孔底淤泥;•钢支撑安装:在钻孔中安装钢支撑,在固定点位置进行加固;•混凝土喷射:使用喷射机进行混凝土喷射,形成支护结构;•支撑浇筑:在钢支撑上浇筑砼,加固支撑结构。
3.3 安全措施•确保钻孔设备和喷射机的安全操作,操作人员需要经过培训;•在支护过程中,定期检查支撑结构的稳定性,确认是否需要进行加固;•在支撑浇筑过程中,确保混凝土的质量和浇筑过程的连续性;•安装安全网和安全标示牌,确保工地的安全警示。
4. 地下水处理4.1 地下水情况明洞基坑周边地下水位较高,约为X米。
4.2 地下水处理步骤•地下水降低:采用井点降低地下水位,通过抽水泵抽取地下水,降低水位;•地下水储存:设计合适的地下水收集系统,将抽取的地下水储存;•地下水处理:对储存的地下水进行处理,确保排放符合相关标准。
(完整版)明洞工程施工方案

明洞施工方案编制:审核:批准:目录一、编制依据 (1)二、工程概况 (1)三、明洞施工工艺 (1)四、监控量测、施工控制测量及施工监测 (4)五、明洞施工进度计划 (4)六、人员、机械设备配置 (4)七、质量保证措施 (5)八、安全保证措施 (6)九、文明施工和环保 (8)附图1质量保证体系图 (10)附图2安全保证体系图 (11)附图3环境保护体系图 (12)一、明洞施工工艺隧道开挖前,制定相应的防排水措施,以保证施工的顺利进行。
施工中水的治理采取“排、引、堵、截”相结合,将水患减至最小。
(一)开挖防排水1、按设计要求做好洞口、洞顶、地表天沟、截水沟、排水沟,对地表岩溶、洞穴及时用粘土封闭,保证洞外排水畅通。
2、按设计要求做好洞内的排水沟,并及时清理,保证洞内排水畅通。
3、本隧道基本为无水隧道,处理好施工用水的排除。
洞口土方采用挖掘机配合装载机自上而下分层施工,回填路基作施工场地。
洞口明洞采用明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随即进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填。
1、首先按设计图放出仰坡及明洞开挖轮廓线,做好洞顶截水天沟,以防地表雨水冲刷边仰坡,导致边仰坡失稳坍塌。
截水天沟结合现场地形修建,施工时首先将沟底虚土清理干净,然后施作砌体,要求坡面顺畅、不漏水。
2、洞顶天沟施做结束后,根据测量队放出的边仰坡轮廓线,对洞口按设计图进行开挖刷坡,明暗洞结合处先刷到隧道起拱线的位置,并设置纵向坡度土坡,利于安设管棚钻机。
3、该隧道进出口段埋深较浅,地表植被发育,均位于由强风化灰夹角砾状泥灰岩组成的基岩中陡坡上,左右线洞口自然斜坡坡度约20~250,岩层产状与边坡之间呈有利组合,坡体内无地下水,岩体虽较破碎,但无明显的软弱结构层存在,总体稳定性较好。
4、明洞施工图4-1 明洞施工示意图明洞衬砌明洞防水层及回填主要设备砼输送车、砼输送泵、全液压钢模衬砌台车、电焊机、切筋机、弯筋机、振捣器施工工艺明挖法,全断面衬砌工要点(1)、明洞开挖与洞口土石方同时施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2、机械安全措施
3、火工品管理和爆破安全管理
十、施工环境保护措施
10
12
12121314 Nhomakorabea14
15
15
15
隧道明洞专项施工方案
、工程概况
1、设计概况
我喀伊二标三分部共计隧道明洞
长
钢筋混凝土结构,主筋直径32mm间距为12.5cm。洞门采取端墙式结构。防水采用双层土工布 (350g/m2)加EVA防水板(厚1.2mm)及粘土隔水保护层防水。明洞洞内路面采用沥青混凝土复合式路面,洞内装饰使用隧道保温 系统的纤维增强板。
2、工程地质
四座明洞分别位于4个泥石流冲沟沟口,沟口处均有泥石流堆积。该段岩体为
陡峻,高差大于300米,山体前缘为坡积群,卵石土堆积,中密。山体冲沟较密集,冲沟长度一般小于 沟谷内卵石土堆积且较丰富,丰水季节雨水汇集块,携带卵石土的冲蚀力强。泥石流每年都有发生,水流丰富的 年份,泥石流次数和规模都会增加。
一、工程概况
1、设计概况
2、工程地质
3、主要工程数量
二、编制依据
三、施工准备
1、施工技术准备
2、施工机械、材料、人员准备
四、工艺原理及关键技术
1、工艺原理
2、关键技术
五、施工方法
1、仰拱及仰拱填充施工
2、明洞衬砌施工
3、防水施工
4洞顶回填
六、工艺流程图
七、施工进度计划安排
八、质量保证措施
九、安全生产和文明施工保证措施
3、主要工程数量
主要工程量
施工名称
施工内容
单位
合计数量
明洞开挖
开挖硬土
m3
65550
洞门工程
C30混凝土
m3
3470
钢筋
T
62.5
洞口回填
m3
40134
二次衬砌
C30钢筋混凝土
m3
7476.3
钢筋
T
1210.6
保温层
保温层
m2
3903.14
纤维增强板
m2
17392
防排水
土工布
m2
12258
EVA防水板
m2
6129
橡胶止水带
m
642.6
横向排水管
m
326.7
纵向排水管
m
540
碎石反滤层
m3
572.4
排水沟电缆槽
C30混凝土
m3
221.4
钢筋
T
19.1
中心排水沟
C30预制混凝土
m3
281
钢筋
T
5.4
中心排水沟检查井
检查井
个
4
边沟检查井
检查井
个
8
纵向管检查井
检查井
个
8
二、编制依据
1、合同文件(包括设计文件,技术交底和会议纪要等)
