大体积砼施工规范

大体积砼施工规范
大体积砼施工规范

大体积砼施工规范

大体积混凝土施工规范

2 术语、符号

2.1 术语

2.1.1 大体积混凝土mass concrete

混凝土结构物实体最小尺寸不小于1m的大体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝

产生的混凝土。

2.1.2 胶凝材料cementing material

用于配制混凝土的硅酸盐水泥与活性矿物掺合物的总称。

2.1.3 跳仓施工法alternative bay construction method

在大体积混凝土工程施工中,将超长的混凝土块体分为若干小块体间隔施工,经过短期的应力释放,再将若干小块体连成整体,依靠混凝土抗拉强度抵抗下一段的温度收缩应力的施工方案。

2.1.4 永久变形缝 permanent deformation seam

将建筑物(构筑物)垂直分割开来的永久留置的预留缝,包括伸缩缝和沉降缝。

2.1.5 竖向施工缝vertical construction seam

混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当位置留置的垂直方向的预留缝。

2.1.6 水平施工缝horizontal construction seam

混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当位置留置的水平方向的预留缝。

2.1.7 温度应力thermal stress

混凝土的温度变形受到约束时,混凝土温升峰值peak value of rising temperture

混凝土浇筑体内部的最高温升值。

2.1.10 里表温差temperature difference of coer and surface

混凝土浇筑体中心与混凝土浇筑体表层温度之差。

1

2.1.11 降温速率descending speed of temperture

散热条件下,混凝土浇筑体内部温度达到升温峰值后,单位时间内温度下降的值。

2.1.12 入模温度temperature of mixture placing to mold

混凝土拌合物浇筑入模时的温度。

2.1.13

有害裂缝harmful crack

影响结果安全或使用功能的裂缝。

2.1.14 贯穿性裂缝through crack

贯穿混凝土全截面的裂缝。

2.1.15 绝热温升adiabatic temperature rise

混凝土浇筑体处于绝热状态,内部某一时刻温升值。

2.1.16 胶浆量binder paste content

混凝土中胶凝材料浆体量占混凝土总量之比。

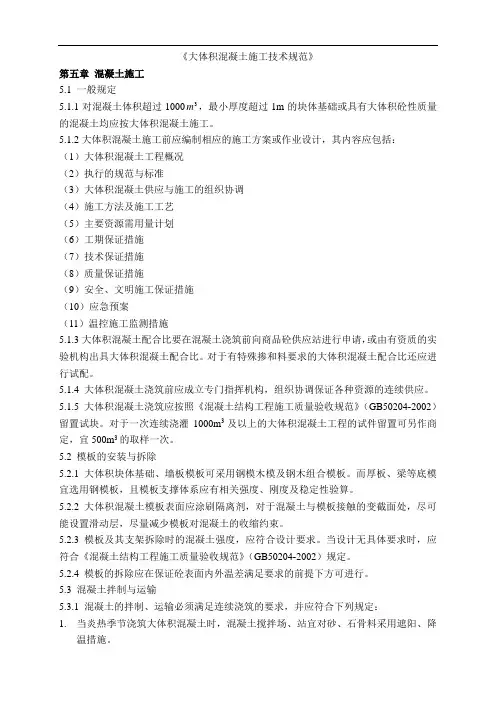

5 混凝土施工

5.2

施工技术准备

5.2.1 大体积混凝土施工前应进行图纸会审,提出施工阶段的综合抗裂措施,制定关键部位的施工作业指导书。

5.2.2 大体积混凝土施工应在混凝土的模板和支架、钢筋工程、预埋管件等工作完成并验收合格的基础上进行。

5.2.3 施工现场设施应按施工总平面布置图的要求按时完成,场区内道路应竖直平坦,必要时,应与市政、交管等部门协调,制定场外交通临时疏导方案。

5.2.4 施工现场的供水、供电应满足混凝土连续施工的需要,当有断电可能时,应有双回路供电或资自备电源等措施。

5.2.5 大体积混凝土的供应能力应满足混凝土连续施工的需要,不宜低于单位时间所需量的1.2倍。

5.2.6 用于大体积混凝土施工的设备,在浇筑混凝土前应进行全面的检修和试运行,其性能和数量应满足大体积混凝土连续浇筑的需要。

2

5.2.7 混凝土的测温监控设备宜按本规范的有关规定配置和布设,标定调试应正常,保温用材料应齐备,并应派专人负责测温作业管理。

5.2.8 大体积混凝土施工前,应对工人进行专业培训,并应逐级进行技术交底,同时应建立严格的岗位责任制和交接班制度。

5.3 模板工程

5.3.1 大体积混凝土的模板和支架系统应按国家现行有关标准的规定进行强度、刚度和稳定性验算,同时还应结合大体积混凝土的养护方法进行保温构造设计。

5.3.2 模板和支架系统在安装、使用和拆除过程中,必须采取防倾覆的临时固定措施。

5.3.3 后浇带或跳仓法留置的竖向施工缝,宜用钢板网、铁丝网或小板条拼接支模,也可用快易收口网进行支挡;后浇带的垂直支架系统宜于其他部位分开。

5.3.4 大体积混凝土的拆模时间,应满足国家现行有关标准对混凝土的强度要求,混凝土浇筑体表面与大气温差不应大于20?;当模板作为保温养护措施的一部分时,其拆模时间应根据本规范规定的温控要求确定。

5.3.5 大体积混凝土宜适当延迟拆模时间,拆模后,应采取预防寒流袭击、突然降温和剧烈干燥等措施。

5.4 混凝土浇筑

5.4.1 大体积混凝土的浇筑应符合下列规定:

1 混凝土浇筑层厚度应根据所用振捣器的作用深度及混凝土的和易性确定,整体连续浇筑时宜为300,500mm.

2 整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并应在前层混凝土初凝之前将次层混凝土浇筑完毕。层间最长的间歇时间不应大于混凝土的初凝时间。

混凝土的初凝时间应通过试验确定。当层间间歇时间超过混凝土的初凝时间时,层面应按施工缝处理。

3 混凝土浇筑宜从低处开始,沿长边方向自一端向另一端进行。当混凝土供应量有保证时,亦可多点同时浇筑。

4 混凝土浇筑宜采用二次振捣工艺

5.4.2 大体积混凝土施工采取分层间歇浇筑混凝土时,水平施工缝的处理应符合下列规定:

1 在已硬化的混凝土表面,应清楚表面的浮浆、松动的石子及

3

软弱混凝土层;

2 在上层混凝土浇筑前,应用清水冲洗混凝土表面的污物,并应充分润湿,但不得有积水;

3 混凝土应振捣密实,并应使新旧混凝土紧密结合。

5.4.3 大体积混凝土底板与侧墙相连接的施工缝,当有防水要求时,应采取钢板止水带处理措施。

5.4.4 在大体积混凝土浇筑过程中,应采取防止受力钢筋、定位筋、预埋件等移位和变形的措施,并应及时清楚混凝土表面的泌水。

5.4.5 大体积混凝土浇筑面应及时进行二次抹压处理。

5.5 混凝土养护

5.5.1 大体积混凝土应进行保温保湿养护,在每次混凝土浇筑完毕后,除应按普通混凝土进行常规养护外,尚应及时按温控技术措施的要求进行保温养护,并应符合下列规定: 1 应专人负责保温养护工作,并应按本规范的有关规定操作,同时应做好测试记录; 2 保温养护的持续时间不得少于14d,并应经常检查塑料薄膜或养护剂涂层的完整情况,保持混凝土表面湿润;

3 保温覆盖层的拆除应分层逐步进行,当混凝土的表面温度与环境最大温差小于20 ?时,可全部拆除。

5.5.2 在混凝土浇筑完毕初凝前,宜立即进行喷雾养护工作。

5.5.3 塑料薄膜、麻袋、阻燃保温被等,可作为保温材料覆盖混凝土和模板,必要时,可搭设挡风保温棚或遮阳降温棚。在保温养护中,应对混凝土浇筑体的里表温差和降温速率进行现场监测,当实测结果不满足温控指标的要求时,应及时调整保温养护措施。

5.5.4 高层建筑转换层的大体积混凝土施工,应加强养护,其侧模、底模的保温构造应在支模设计时确定。

5.5.5 大体积混凝土拆模后,地下结构应及时回填土;地上结构应尽早进行装饰,不宜长期暴露在自然环境中。

5.6 特殊气候条件下的施工

5.6.1 大体积混凝土施工遇炎热、冬期、大风或雨雪天气时,必须采用保证混凝土浇筑质量的技术措施。

5.6.2 炎热天气浇筑混凝土时,宜采用遮盖、洒水、拌冰等降低混凝土原材料温度的措 4

施,混凝土入模温度宜控制在30?以下。混凝土浇筑后,应及时进行保湿保温养护;条件许可时,应避开高温时段浇筑混凝土。

5.6.3 冬期浇筑混凝土时,宜采用热水拌合、加热骨科等提高混凝土原材料温度的措施,混凝土入模温度不宜低于530?。混凝土浇筑后,应及时进行保温保湿养护。

5.6.4 大风天气浇筑混凝土时,在作业面应采取挡风措施,并应增加混凝土表面的抹压次数,应及时覆盖塑料薄膜和保温材料。

5.6.5 雨雪天不宜露天浇筑混凝土,当需施工时,应采取确保混凝土质量的措施。浇筑过程中突遇大雨或大雪天气时,应及时在结构合理部位留置施工缝,并应尽快中止混凝土浇筑;对已浇筑还未硬化的混凝土应立即进行覆盖,严禁雨水直接冲刷新浇筑的混凝土。

6 温控施工的现场监测

6.0.1 大体积混凝土浇筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不应少于4次;入模温度的测量,每台班不应少于2次。

6.0.2 大体积混凝土浇筑体监测点的布置范围应以所选混凝土浇筑体平面图对称轴线的半条轴线为测试区,在测试区在测试区在每条测试轴线上,监测点位不宜少于4处,应根据结构的几何尺寸布置;

4 沿混凝土浇筑体厚度方向,必须布置外表、底面和中心温度测点,其余测点宜按测点间距不大于600mm布置;

5 保温养护效果及环境温度监测点数量应根据具体需要确定;

6 混凝土浇筑体的外表温度,宜为混凝土外表以混凝土浇筑体底面的温度,宜为混凝土浇筑体底面上50mm的温度。

6.0.3 测温元件的选择应符合下列规定:

1 测温元件的测温误差不应大于0.3(25环境下);

2 测试范围应为-30,150?;

5

3 绝缘电阻应大于500MΩ;

6.0.4 温度测试元件的安装及保护,应符合下列规定:

1 测试元件安装前,必须在水下1m处经过浸泡24h不损坏;

2 测试元件接头安装位置应准确,固定应牢固,并应与结构钢筋及固定架金属体绝热。

3 测试元件的引出线宜集中布置,并应加以保护;

4 测试元件周围应进行保护,混凝土浇注过程中,下料时不得直接冲击测试测温元件及其引出线;振捣时,振捣器不得触及测温元件及引出线。

6.0.5 测试过程中宜及时描绘出各点的温度变化曲线和断面的温度分布曲线。

6.0.6 发现温控数值异常应及时报警,并应采取相应的措施。

6

大体积混凝土施工方案

混凝土施工方案 第一章 一、编制依据 1、GB/T19001-2000idtISO9001:2000 2、公司《质量手册》C版 3、公司《程序文件》 4、项目质量计划 5、GB50204-2002 二、工程概况 本工程位于石家庄市槐安路与西线民心河交叉口西南角。该工程地下2层,地上31层,基础为筏板基础,建筑高度为90.30米,结构形式为剪力墙,占地面积1031.79平方米,建筑面积为34720.20 ㎡.

三、商品砼质量的预控: (1)砼为甲方提供但对砼质量要选有保障信誉高的厂家供应砼,并与混凝土生产厂家签定生产技术经济合同,明确该工程所用砼的强度等级、选用的水泥品种、砂(石)颗粒级配、粒径、含泥量要求、外掺剂名称等;明确供货时间、送货地点、供货速度、塌落度要求等。 (2)对厂家提出砼质量、技术要求。 (3)要求厂家必须提供原材料的生产厂家、质保书、试验报告、对原材料抽样复试,并要求厂家提供保证商品砼质量的各项技术措施。 (4)砼到现场后检查水灰比、坍落度,按规定取样做试压块。 要求相关施工技术资料和质量保证资料齐全。 四、施工准备 1.材料及主要机具准备 1.1材料准备 本工程全部采用商品混凝土,作为材料分包方,混凝土搅拌站需把相关资质报监理工程师审查认可,每批混凝土浇筑前必须提供混凝土的质量证明书、混凝土配合比、开盘鉴定等内容。 混凝土浇筑完后用塑料薄膜及麻袋片覆盖。 1.2机具准备 由于基础混凝土量较大,为了防止出现冷茬,施工现场配置一台混凝土泵车,4-6辆混凝土运输车,预计浇筑速度35-50m3/h,用一台布

料杆配合,准备8条振动棒,大体积混凝土需要留置12个测温孔,做好测温记录。 2、作业条件 2.1场地选择 由于本工程场地狭小,我们将合理安排、精心组织施工保证质量合格。 2.2安全防护 a、放置泵车处必须按要求搭设防护棚。 b、所有用电机具设备必须由专职电工接拆。 c、振动棒操作人员必须戴防护手套,穿绝缘靴。 d、施工人员必须正确佩戴安全帽。 e、基坑临边防护栏杆必须按要求搭设。 2.3人员组织 混凝土组长一名,振捣工8名,力工30名,施工前按照作业指导书培训。 五、操作工艺 1、墙板砼浇筑:模板清理模板控制线模板垂直、平整 浇筑砼时砼振捣棒采用φ50插入式振捣器振捣。第一次砼浇筑高度为1-1.5米左右,在钢筋密集区及柱、梁相交处采用Ф30插入式振捣器振捣。振捣时做到快插慢拔,每次振捣时间约需20-30秒,距间不大于50cm. 2、梁砼浇筑:浇筑梁砼时先检查梁内有无杂物和木屑等。

基础大体积混凝土施工方案

基础大体积混凝土施工方案 1、编制依据 1、上海中房设计有限公司设计图。 2、《混凝土结构施工质量验收规范》(GBJ50204-2002) 3、《施工现场临时用电安全技术规程》 4、《建筑施工作业安全技术规范》 2. 工程概况 2.1工程位置及周围环境 依云伴山四标段工程位于大连市长兴岛,属于剪力墙结构,27#楼地上28层,地下3层,建筑总面积20750平方米,标准层层高2.9米,总工期 540 天。 本工程由大连力达置业有限公司投资建设,上海中房建筑设计有限公司设计,大连泛华建设工程监理有限公司监理,南通三建集团组织施工。本工程为剪力墙结构,基础底板采用条形基础及筏板基础。 2.2基础底板结构形式及工程量 本工程住宅楼基础底板为筏板式基础,其中筏板基础厚度为1000mm,底板底标高为-9.1米,筏板顶面标高为-8.1米。底板砼强度等级为C30P6,砼浇筑方量总计约960m3 。采用商品予搅拌砼泵送施工。

3、施工准备 3.1底板砼浇筑各项工作的人员安排 底板砼施工劳动力组织 项目经理部对底板大体积砼的浇筑、养护等各项工作做出总部署,配备两套人员,管理、监督控制砼的施工过程、施工顺序、底板砼的施工质量。 底板砼施工管理人员安排

3.2施工现场平面布置 3.2.1作业场地 底板砼浇筑拟采用汽车泵浇筑筏板。 3.2.2现场临水、临电、已接驳完毕。 3.3施工机械准备 机械设备一览表 3.4技术准备 3.4.1施工技术人员熟悉图纸,了解设计意图。 3.4.2对水准点标高进度复测,放出底板控制标高。 3.4.3做好各种原材料的取样检验和试验,砼强度试配。 3.4.4编制底板工程的施工预算,为备料提供数据。 3.4.5完成施工技术方案及安全技术的交底工作。 3.5材料准备 3.5.1按照规范和设计要求绑扎完底板钢筋和墙、柱插筋,并验收合格。 3.5.2支设好集水坑处模板、地下室外墙400高导墙模板。 3.5.3砼养护所需塑料薄膜、草袋等材料按计划组织进场。

大体积混凝土施工方案(最终完整版)

目录 1.2. 施工组织设计 ................................................... (2) 1.3. 主要施工规程、规范 .............. (2) 1.4. 主要标准 ..................................... (2) 1.5. 主要法规 ..................................... ......................... 3 2. 工程概况 ........................... .. (3) 2.1. 设计概况 ..................................... (3) 2.2. 底板分区图 ..................................... ......................... 3 3. 施工安排 ........................... .. (4) 3.1. 施工部位及工期要求: ............ (4) 3.2. 混凝土供应方式: ................ (4) 3.3. 劳动组织: ..................................... (8) 4. 施工准备 ........................... .. (9) 4.1. 技术准备 ..................................... (9) 4.2. 机具准备 ..................................... ................... 1..1.. 4.3. 材料准备 ..................................... ................... 1..1.. 5. 主要施工方法及措施 ................. .. (12) 5.1. 流水段划分: .................... (12) 5.2. 总体施工顺序: .................. (14) 5.3. 混凝土运输: .................... (14) 5.4. 混凝土的浇注: .................. (15) 5.5. 混凝土的收面与拉毛 .............. (19) 5.6. 混凝土的养护 .................... (19) 5.7. 混凝土的测温: .................. (20) 6. 季节施工的要求: ................... (22) 6.1. 雨季施工的要求: ................ (22) 6.2. 冬季施工的要求: ................ (23) 7. 砼施工质量保证措施: ............... . (23) 7.1. 质量控制措施: .................. (23) 7.2. 施工过程控制的具体要求 ..................................... (23) 7.3. 控温措施: ..................................... (24) 7.4. 质量通病控制措施: .............. (24) 7.5. 成品保护措施: .................. (24) 7.6. 应急措施: ..................................... (24) 8. 环保措施: ......................... ............... 26 9. 安全保证措施: ..................... . (26) 9.1. 一般要求 ..................................... (26) 9.2. 泵送的安全要求: ................ (27) 1. 编制依据 (1) 附件一:泵送混凝土相关计算 ................................. 27 附件二 : 大体积砼温度计算 (30) 附图一: 基础底板测温孔布置平面图 (32)

大体积混凝土施工方案完整版本

大体积混凝土专项施工方案 方远建设集团股份有限公司 二0一六年八月

大体积混凝土专项施工方案 编制: 审核: 批准: 方远建设集团股份有限公司 二0一六年八月

地下室工程施工方案 一、编制依据 《混凝土结构设计规范》GB50010-2010 《地下工程防水技术规范》GB50108-2008 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《大体积混凝土施工规范》GB50496-2009 《建筑工程质量验收统一标准》GB50300-2001 《混凝土强度检验评定标准》GB/T50107-2010 《地下防水工程质量验收规范》GB50208-2002 《钢筋机械连接通用技术规程》JGJ107-2003 《钢筋焊接及验收规程》JGJ18-2003 《混凝土泵送施工技术规程》JGJ10-95 《施工现场临时用电安全技术规范》JGJ46-2005 《砌体结构设计规范》GB50003-2011 建筑图集11G101-1 11G101-2 二、工程概况 台州市方远大饭店工程,位于台州市经济技术开发区西商务区。南邻市府大道,西接学院路,北侧为西商纬二路,东侧为西商经一路,本工程主楼地上13层,裙房地上3层,设2层地下室,。总建筑面积61832㎡,其中地上39221㎡,地下22611㎡,现浇钢筋混凝土框架-剪力墙结构。设计使用年限50年,结构安全等级为二级,地下室防水等级为

二级,地下室顶板和屋面绿化种植土部位防水等级为一级,人防等级为核六级,构件耐火等级为一级。 本工程±0.00相当于绝对标高4.3m(黄海标高)。 地下室底板标高为-10.7m,底板现浇砼厚800mm。 地下室剪力墙厚度为400mm。 地下室-2层顶板厚度人防部分200mm,其余150mm。 地下室-1层顶板厚度主楼部分180mm,其余250mm。 地下室按后浇带划分为9个区块,东西方向长度为124m,南北方向长度为94m,属大面积,超长地下室钢筋混凝土结构,电梯井最深处深度为4.2m,电梯井基础混凝土厚度为2m,地下室地板混凝土厚度为800mm,属于大体积混凝土,基础垫层砼强度为C15,基础承台、地梁、底板、地下室侧壁、砼强度等级为C35(地下室底、侧、顶抗渗等级为P8,掺HEA膨胀剂),根据本工程地下室钢筋混凝土结构超长,大面积的特点,在施工中要抓住以下几方面的关键技术:一是设计具有抗渗,抗裂性能的混凝土配合比,二是地下室结构的抗渗,抗裂的技术措施及质量控制,三是混凝土的搅拌、泵送、浇筑等质量控制,四是大体积混凝土浇捣时的内外温差的控制 三、混凝土工程 混凝土采用商品砼,搅拌车运输到现场,由混凝土泵泵送入模。施工时,应严格控制砼的配合比,泵送施工工艺及混凝土的养护,在前三车混凝土到达施工现场时间内,向搅拌站有关负责人索取水泥、砂石试验单,外加剂质量证明及配合比通知单,浇筑一个月内,搅拌站应提供其他混凝土技术资料(强度报告及合格证等)。

基础底板大体积混凝土施工方案.

大体积砼施工方案 1、工程概况 本工程位于河南省新乡市新乡县郎公庙镇。1#-4#楼地下一层,地上结构17层;5#-11#楼地下一层,地上结构11层;地下车库工程。总建筑面积大约150247.11平方米(其中地上建筑面积119516.28平方米,地下建筑面积8616.62平方米,地下车库22114.21平方米);主体为筏板基础,地下车库为底板独立基础。 2、施工设计 2.1施工方法 针对本工程实际特点,为缩短工期,砼采用二次到顶连续浇筑的方法浇筑,第一次为筏板下边40CM 厚,第二次为筏板上边30CM厚。 2.2混凝土温度控制设计 施工前进行混凝土裂缝计算 通过计算得出结论:采取本方案的技术措施,精心施工,分二次连续浇注施工,基础底板不会由于降温温差和砼收缩而形成裂缝,通过加强养护,砼表面也不会产生表面裂缝。 2.3现场组织 2.3.1施工人员安排 分为两大班作业,每班作业时间为12h,现场设总负责1人。 每班主要人员安排: 负责人 1人 后台管理 2人 工长 2人 技术 1人 质检 1人 安全 1人 物资 2人 后勤管理 1人 机械工、电工等特殊工种及现场操作人员根据需要安排。 3、主要技术措施 3.1优化砼配合比 3.1.1为降低水泥水化热,控制温度收缩裂缝,考虑砼后期强度增长,取砼的60d强度作为标准 强度,即R60=45Mpa。 3.1.2选用水化热较低的42.5矿渣硅酸盐水泥。

3.1.3砂:中砂,粒径在0.315mm以下的砂不少于15%,砂率40-50%,砂中含泥量控制在3%以内。 3.1.4碎石:粒径5-31.5mm连续级配,含泥量控制在1%以内。 3.1.5外加剂: 1、缓凝型减水剂:木质素磺酸钙,延长砼凝结时间,延缓水化热的释放。 2、掺入高效复合防水剂,掺量为水泥用量的1.5%。 3.1.6混合料:粉煤灰,可代替部分水泥,降低水化热,并可增强砼的可泵性。同时,根据其他 相似工程的经验,其对砼的后期强度有较好的作用。 3.1.7砼坍落度:考虑既便于泵送,浇筑时流淌又不致于过远,取14-18cm。 3.2混凝土砼搅拌 砼搅拌时,根据砂含水率及时调整配合比,并严格按实验室出具的配合比进行搅拌,计量要准确,派专人监督检查,尤其注意外加剂的掺量不得减少。 3.2.1混凝土原材料的控制 对于商品混凝土中原材料的控制,项目部必须有专人负责,监督材料的进场情况和取样情况,并应做好记录。复验不合格的材料严禁使用。 因此原材料的控制非常重要,主要材料控制见以下内容: 水泥质量按照GB50204——2002规范7.2.1条控制,选用大厂水泥,要求水泥质量稳定、严禁私 自更换水泥厂家。 水泥用量由试验确定,注意水泥使用的经济性;水泥取样:必须有监理人员见证,散装不超过500t 为一批,每批抽样不少于一次;随机从水泥罐中称取12㎏作为检验试样。 砂石控制按照《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53、《普通混凝土用砂质量标 准及检验方法》JGJ52的规定。按要求取样。砂、石必须控制好粒径和含泥量。 混凝土拌制水宜采用饮用水;当采用其他水源时,水质应符合国家现行标准《混凝土拌合水标准》JGJ63的规定。 粉煤灰按照《用于水泥和混凝土中的粉煤灰》GB1596的规定,掺量应有试验确定。 混凝土外加剂按照GB50204——2002规范7.2.2条控制,掺量有试验确定。 3.2.2混凝土的拌制及运输 混凝土工程是基础施工的关键,混凝土搅拌质量的优劣直接决定工程的质量。本节重点讲述混凝土搅拌材料数量的控制。 ①砂、石、水泥用量控制,采用电子秤进行控制。 混凝土搅拌前,根据施工配合比,调整控制箱内的电子控制值,确定后加锁。 ②水的控制: 利用电子表进行控制,根据坍落度进行试配,当能满足泵送和施工需要时,定下电子表值,控制用水量。同时,应根据砂子的含水率调整用水量。 ③掺合料、外加剂的控制

大体积混凝土专项施工方案

程工院三期学医科大学康达南京大体 积混凝土浇筑专项方案 编制: 审核: 准:批 2018年1月13日 1、编制依据 《建筑地基与基础设计规范》 GB50007-2001 《混凝土结构设计规范》 GB50010-2002 《大体积混凝土施工规范》GB50496—2009 《混凝土外加剂应用技术规范》 GB50119-2003 《建筑地基基础工程施工质量验收规范》 GB50202-2002 《混凝土结构工程施工质量验收规范》 GB50204-2002 《建筑工程施工质量验收统一标准》 GB50300-2002 《商品混凝土质量管理规程》 DBJ01-6-90 《混凝土泵送施工技术规程》 JGJ/T10-95 《钢筋混凝土结构施工及验收规范》 GBJ50204-2002 、工程概况21、本工程为南京医科大学康达学院三期工程,位于南京医科 学院康达学院内,其中8#宿舍楼建筑面积19863.5m2,其中基底面积1627.0m2。 地上12层,总高度43.8m(不含顶部装饰)。体育馆建筑面积8420m2,地上三层, 建筑高度19.75m。 2、结构类型:钢筋混凝土框剪结构。 3、建设地点:康达学院内。 4、质量标准:国家建设工程施工质量验收规范规定的合格标准。 5、施工现场条件和周围环境:路通、电通、场地平整完成。 混凝土的需要从混凝土施工的部署、大体积混凝土施工是本工程的施工控制要点 之一, 原材选择和优化配合比、混凝土的供应、搅拌、测温、防裂控温养护等方面采取 先进的施工技术和措施来确保混凝土的施工质量,避免因水化热和收缩引起的 裂缝。本工程基础承台的施工属于大体积混凝土浇捣,施工时应采取措施降

大体积混凝土施工方案(全)

和平里项目 大体积混凝土施工方案 编制: 审核: 审批: 编制单位:石家庄一建建设集团有限公司 二零一七年十一月

目录 一、编制依据------------------------------------2 二、工程概况-----------------------------------2 三、大体积混凝土施工采取的防裂措施-------------2 四、混凝土的水化热温升与应力的计算-------------4 五、施工部署-----------------------------------4 六、施工方法-----------------------------------6 七、应急措施-----------------------------------8 八、质量标准-----------------------------------9 九、安全环保措施-------------------------------11 十、附图---------------------------------------13

一、编制依据 (1)和平里住宅项目1#住宅楼施工图纸 (2)《混凝土结构设计规范》(GB50010-2010)(2015年版) (3)《混凝土结构工程施工规范》(GB50666-2011) (4)《混凝土结构工程施工质量及验收规范》 (GB50204-2015) (5)《普通混凝土配合比设计规程》JGJ55-2011 (6)《建筑工程施工质量验收统一标准》(GB50300-2013) (7)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (8)《大体积混凝土施工规范》GB 50496-2009 二、工程概况 工程概况表 本工程大体积混凝土施工正值春夏交替季节,这给施工带来了一定的难度。 三、大体积混凝土施工采取的防裂措施

大体积混凝土施工方案(正式)

目录 1. 编制依据 (2) 2. 工程概况 (2) 3. 施工部署 (3) 4. 混凝土的运输 (8) 5. 混凝土的浇筑 (9) 6. 质量控制 (11) 7. 热工计算 (13) 8.底板大体积混凝土连续浇筑措施 (17) 9. 安全文明施工 (17) 10.环保措施 (18) 附: 1区大体积混凝土测温点平面布置图

1. 编制依据 1.1 古湄家苑安置小区B区三标段工程施工图纸及设计洽商变更; 1.2 《建筑工程施工质量验收统一标准》(GB50300-2013); 1.3 《钢筋混凝土高层建筑结构技术规程》(JGJ3-2010); 1.4 《混凝土结构工程施工及验收规范》(GB50204-2015) ; 1.5 《混凝土质量控制标准》(GB50164-2011) ; 1.6 《混凝土泵送施工技术规程》(JGJ/10-2011) ; 1.7 《混凝土强度检验评定标准》(GBJ107-2010) ; 1.8 《民用建筑工程室内环境污染控制规范》( GB50325-2013) ; 1.9 《建筑地基基础设计规范》(GB50007-2011); 2.0 《混凝土结构设计规范》(GB50010-2015); 2.1 《江苏省绿色建筑设计标准》(DGJ32/J173-2014); 2.2 古湄家苑安置小区B区三标段工程施工组织设计; 2. 工程概况

本工程主楼底板厚度1200mm ,按对大体积混凝土基础考虑,采取相应的技术措施降低其温差,控制温度应力与裂缝。 3. 施工部署 3.1人员准备 为保证底板大体积混凝土浇筑施工质量,项目部以项目经理为领导核心大体积混凝土施工管理小组和项目部以执行经理为领导大体积砼施工攻关小组。 3.1.1大体积混凝土施工管理小组机构: 大体积混凝土施工管理小组机构

大体积混凝土施工方案

金科·集美晴洲一标段工程 大体积混凝土施工方案 编制人: 校对人: 审核人: 审批人: 审批日期:

大体积混凝土施工方案 目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章施工部署 (2) 3.1施工准备 (2) 3.2现场准备 (3) 3.3施工计划安排 (3) 3.4混凝土浇筑的人员组织 (3) 3.5泵管的布置 (4) 3.6泵管的加固 (5) 第四章组织管理及施工顺序 (5) 4.1施工组织构架 (5) 4.2施工顺序 (6) 第五章原材料选用及配合比设计 (7) 5.1原材料 (7) 5.2配合比设计 (7) 第六章大体积混凝土施工 (8) 第七章大体积混凝土测温与养护 (10) 第八章质量保证措施 (16) 第九章安全文明施工措施 (16) 第十章环境保护措施 (17) 第十一章应急措施 (18)

第一章工程概况 (注:重点叙述筏板基础厚度、混凝土标号、浇筑方量、混凝土供应单位等相关信息) 本工程位于**,工程为3栋高层商业住宅,整个工程的总建筑面积为103320平方米,地上建筑面积约75320平方米,地下建筑面积约28000平方米。高度为102.30m,±0.000相当于绝对标高482.25m。 本工程主楼结构形式为剪力墙结构,筏板基础;地库部分结构形式为框架结构,独立基础。基底标高-12.75m,电梯井集水坑基底标高-14.30m。 根据图纸介绍的情况,本工程2、3、4#楼地下室有高层筏板基础,地下室建筑面积约8100 m2, 筏板板厚均为1500mm,属于大体积混凝土施工,混凝土的浇筑量较大,施工中应加强浇筑和养护措施,防止出现冷凝缝和温度裂缝。基础具体如下表所示。 地基基础桩基基础形式平板式筏板基础 基础混凝土量约5610m3 筏板基础厚度1500mm 基础混凝土标号C40/P8 商品混凝土由指定的**商品混凝土有限公司供应,为了保证混凝土的连续供应,与混凝土公司协商混凝土供应的连续性。要求搅拌站配备足够的混凝土运输车外,沿途派专人及时反馈路况信息。 优化混凝土配合比,掺外加剂,减少水泥用量;控制混凝土入模温度;加强混凝土的养护。 建设单位:**; 设计单位:**; 监理单位:**; 施工单位:中天建设集团有限公司。 第二章编制依据 1、《大体积混凝土施工规范》GB50496-2009 2、《混凝土结构工程施工质量验收规范》GB50204-2015 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《混凝土外加剂应用技术规范》GB 50119-2013

大体积混凝土设备基础施工方案

大体积混凝土设备基础施工方案 一、工程概况: 设备基础位高8.37米,长15.2 米,宽7.6米,基础是典型的大体积混凝土。标高变化较多,埋件数量多,螺栓安装精度要求高,施工难度较大。 二、编制依据: 《混凝土结构工程施工质量验收规范》(GB50204-2002)《钢筋焊接及验收规程》(JGJ18-96) 《建筑地基基础施工质量验收规范》(GB50202-2002)《建筑施工手册》(第四版) 《工程测量规范》(GB50026-93) 三、施工部署与进度计划: 1、此设备基础在工程总部署上是敞开式施工,为保证这一总体部署实现,与设备基础有关工程采取以下程序施工: (1)与设备基础相临近的柱基采取同时开挖和施工,以避免二次土方挖填和降水。(2)穿过基础的各种管道和设备基础相近,相连的沟道,与设备基础同时施工,避 免重复挖填土方。 2、施工顺序: 基础放线定位-开挖基础土方.地基处理-浇筑砼垫层和造型砼-安装部分基础外模板-安 装基础底板钢筋-安设地脚螺栓固定架?吊装地脚螺栓-安 装剩余外模板-埋设水电管道-安装内部模板、沟道模板和预埋件及剩余的水电管等-调整、校正、固定地脚螺栓安装基础顶面

钢筋及其余模板T浇筑基础砼插二次灌浆预留插筋T养护拆模T基础面打毛清理刷纯水泥浆T二次浇灌砼T拆模养护处理对拉螺栓防腐处理T回填 土。 以上仅是工序作业的先后顺序,施工时还可根据大型设备基础体型复杂,工作面大的特点,将整个基础按其交叉作业,基础所有工作面及到充分利用,以加速工程进度。 3、工程进度计划(参附图一) 四、施工准备: 1、组织图纸学习,自审与各专业图纸会审,进行细致的设计交底和施工技术交底。 2、对已进厂设备进行图纸校对,特别是螺栓位置、标高,防止设计图纸与实际设备尺寸出现矛盾、差错,造成设备安装不上。 3、编制施工图预算及具体分部分项工程作业设计或工艺。 4、准备工程和施工用料,包括钢材、木材,订货或催运进场,和联系好砼的货源、施工周转材料模板、脚手杆、脚手板购置并运进现场。 5、对模板进行配板设计,绘制配板图,对螺栓埋设进行固定架设计、配料 6、设备基础测量控制网和水准基点,对工程进行测量定位、放线。 7、通过制作、设计熟悉图纸,及早发现设计图纸问题,同时便于掌握施工重点和关键部位,指导施工,增强施工人员的直观立体概念,避免减少差错。 五、主要施工项目: 5.1 深基础:G/14、15、16 为大型柱基础。是典型的大体积砼。控制砼的水化热释放速度,加强保温。是保障砼合格的关键。 5.1.1 原材料控制:我们选用低热矿渣水泥作为胶凝材料。骨料的含泥量控制在砂3%以内、碎石1%以内。考虑到六月份正是气温较高的季节。我们准备给原材料搭设凉棚或覆盖彩条布。以控制原材料搅拌前温度。并掺加缓凝剂。减缓水化热的释放速度。

GB50496-2009大体积混凝土施工规范标准

GB50496-2009 大体积混凝土施工规范 1 总则 1.0.1为使大体积混凝土施工符合技术先进、经济合理、安全适用的原则,确保工程质量,制定本规范。 1.0.2本规范适用于工业与民用建筑混凝土结构工程中大体积混凝土工程施工,不适用于碾压混凝土和水工大体积混土工程施工。 1.0.3大体积混凝土施工除应遵守本规范外,尚应符合国家现行有关标准的规定。 2 术语符号 2.1 术语 2.1术语 2.1.1大体积混凝土mass concrete 混凝土结构物实体最小几何尺寸不小于1m的大体量混凝土,或预计会因混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。 2.1.2胶凝材料cementing material 用于配制混凝土的硅酸盐水泥与活性矿物掺合料的总称。 2.1.3跳仓施工法alternative bay construction method 在大体积混凝土混凝土工程施工中,将超长的混凝土块体分为若干小块体间隔施工,经过短期的应力释放,再将若干小块体连成整体,依靠混凝土抗拉强度抵抗下一段的温度收缩应力的施工方法。 2.1.4永久变形缝deformation seam 将建筑物(构筑物)垂直分割开来的永久留置的预留缝,包括伸缩缝和沉降缝。 2.1.5竖向施工缝vertical construction seam 混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当

位置留置的垂直方向的预留缝。 2.1.6水平施工缝horizontal construction seam 混凝土不能连续浇筑时,因混凝土浇筑停顿时间有可能超过混凝土的初凝时间,在适当位置留置的水平方向的预留缝。 2.1.7温度应力thermal stress 混凝土的温度变形受到约束时,混凝土内部所产生的应力。 2.1.8收缩应力shrinkage stress 混凝土的收缩变形受到约束时,混凝土内部所产生的应力。 2.1.9温升峰值the peak value of rising temperature 混凝土浇筑体内部的最高温升值。 2.1.10里表温差temperature difference of center and surface 混凝土浇筑体中心与混凝土浇筑体表层温度之差。 2.1.11降温速率the descending speed of temperature 散热条件下,混凝土浇筑体内部温度达到温升峰值后,单位时间内温度下降的值。2.1.12入模温度the temperature of mixture placing to mold 混凝土拌合物浇筑入模时的温度。 2.1.13有害裂缝harmful crack 影响结构安全或使用功能的裂缝。 2.1.14贯穿性裂缝transverse crack 贯穿混凝土全截面的裂缝。 2.1.15绝热温升adiabatic temperature rise

大体积混凝土施工方案(最终完整版)

目录 1.2. 施工组织设计................................................... . (2) 1.3. 主要施工规程、规范 .............. . (2) 1.4. 主要标准........................ .. (2) 1.5. 主要法规........................ .. (3) 2 . 工程概况........................... . (3) 2.1. 设计概况........................ .. (3) 2.2. 底板分区图...................... .. (3) 3 . 施工安排........................... . (4) 3.1. 施工部位及工期要求: ............ (4) 3.2. 混凝土供应方式:................ . (4) 3.3. 劳动组织:...................... .. (8) 4 . 施工准备........................... . (9) 4.1. 技术准备........................ .. (9) 4.2. 机具准备........................ ........... 1..1 .. 4.3. 材料准备........................ ........... 1..1 .. 5 . 主要施工方法及措施................. (12) 5.1. 流水段划分:.................... (12) 5.2. 总体施工顺序:.................. (14) 5.3. 混凝土运输:.................... (14) 5.4. 混凝土的浇注:.................. (15) 5.5. 混凝土的收面与拉毛 .............. (19) 5.6. 混凝土的养护.................... (19) 5.7. 混凝土的测温:.................. (20) 6 . 季节施工的要求:................... .. (22) 6.1. 雨季施工的要求:................ (22) 6.2. 冬季施工的要求:................ (23) 7 . 砼施工质量保证措施:............... . (23) 7.1. 质量控制措施:.................. (23) 7.2. 施工过程控制的具体要求 .......... (23) 7.3. 控温措施:...................... . (24) 7.4. 质量通病控制措施: .............. (24) 7.5. 成品保护措施:.................. (24) 7.6. 应急措施:...................... . (24) 8 . 环保措施:......................... .. (26) 9 . 安全保证措施:..................... . (26) 9.1. 一般要求........................ . (26) 9.2. 泵送的安全要求:................ (27) 1. 编制依据 (1) 附件一:泵送混凝土相关计算 (27) 附件二: 大体积砼温度计算 (30) 附图一: 基础底板测温孔布置平面图 (32)

大体积砼工程施工方案

大体积混凝土工程施工方案 1、工程概况 本工程为#2标段灰库基础工程,位于启动锅炉房西侧,基础几何尺寸为 54.4m X 23m,底板厚 为1.6m ,混凝土方量为 1820 m ,钢筋用量约为 280T,该基础底板属于大体积砼。砼连续浇筑时间 约28小时。基础材料:基础底板混凝土强度等级为 C35,钢筋采用 HPB235( I 级)、HRB335( H 级); 钢材为Q235B 。 2、 编制依据 1.1华北电力设计院图纸《灰库基础施工图》 1.2参考资料: 1. 2.1《工程测量规范》 1.2.2《建筑施工扣件式钢管脚手架安全技术规范》 1.2.3《钢筋机械连接通用技术规程》 1.2.4《混凝土质量控制标准》 1.2.5《电力建设安全健康与环境管理工作规定》 1.2.6《混凝土结构工程施工质量验收规范》 1.2.7《大体积混凝土施工规范》 1.2.8《电力建设施工质量验收及评定规程》 3、 施工作业组织机构及职责 3.1施工机械及工 机具: 10-F014IVS — T0337 GB50026 — 2007 JGJ130-2001 JGJ107-2003 GB50164-92 2002-01-21 (GB50204-2002 ) (GB-50496-2009 ) (第1部分:土建工程)

由于本次砼方量浇筑较大,所以我项目部拟定两班制轮流值班(详见附表三);以确保砼浇 筑过程中连续性和浇筑质量。 3.4施工条件 341大体积混凝土施工前应进行图纸会审,提出施工阶段的综合抗裂措施,编写大体积混凝土重大施 3.4.2施工人员进入施工现场并进行安全考试,考试合格合格后方可上岗。 3.4.3施工现场设施应按施工总平面布置图的要求按时完成,场区内道路坚实平坦并全部硬化,施工道路畅通,满足运输要求。 3.4.4用于大体积混凝土施工的设备,在浇筑混凝土前应进行全面的检修和试运转,其性能和数量应满足大体积混凝土连续浇筑的需要。 3.4.5混凝土的测温监控设备按规范的有关规定配置和布设,保温用材料应齐备,已派专人负责测温作 业管理。 3.4.6施工前应将测量仪器准备好并校验完毕。 3.4.7施工现场的力能(供水、供电)满足混凝土连续施工的需要;电源和水源:分别在灰库东侧从#2箱变引入一条电源以及从启动锅炉房引入一条备用电源和一条水源。 4、大体积砼施工要求 本基础底板属于大体积砼,除满足一般砼施工要求外,还采用下列技术措施以确保砼浇灌的连续性, 控制温差、防止裂缝。 4.1机械配备 采用一座搅拌站和一座备用搅拌站,两辆泵车同时搅拌同时浇筑的方式,四辆罐车运输混凝土,一座 搅拌站搅拌出砼按50 m3计算,以确保砼浇灌的连续性,浇筑时间按28小时考虑,砼浇筑初凝时间按6小时考虑。

大体积混凝土工程施工监理细则

建设项目 大体积混凝土浇筑监理实施细则 项目监理机构(章): 专业监理工程师: 总监理工程师: 日期:

目录 一、专业工程概况 (3) (一)工程概况 (3) (二)工程特点及设计要求 (3) 二、编制依据 (3) 三、监理工作流程 (4) 四、监理工作的控制目标值及控制要点 (5) 五、监理工作的方法及措施 (10)

一、工程概况 (一)工程概况: (二)专业工程特点及设计要求: 塔楼筏板厚度为1200~1300mm,设计图纸地下室底板混凝土标号C35,防渗等级p8,要求水泥强度不应低于42.5Mpa,水泥品种采用硅酸盐、普通硅酸盐水泥,泵送混凝土入泵塌落度为120mm~160mm之内,地下室大体积混凝土的施工,应符合《大体积混凝上施工规范GB50496-2009标准的要求,并采取以下措施: 1)、采用低热或中热水泥掺加粉煤灰、磨细矿渣粉等掺合料并掺入减水剂等外加剂; 2)、在炎热季节,采用降原材料温度、减少混凝土运输时吸收外界热量等降温措施; 3)对于厚板承台等构件,可在混凝土内部预埋管道进行水冷散热; 4)采取保温保湿养护。混凝土中心温度与表面温度差值不应大于25℃,混凝土表面温度与大气温度的差值不应大于25℃; 5)防水混凝土终凝后应立即进行养护,养护时间不得少于14天。 二、编制依据 1.《建筑工程监理规范》 GB50319-2015 2.《混凝土结构工程施工及验收规范》GB50204-2015 3.《混凝土强度检验评定标准》GBT 50107-2010 4.《普通砼配合比设计规》JGJ155-2011 5.《普通混凝土中所用碎石或卵石质量标准检验方法》JGJ53-92 6.《普通混凝土中用砂质量标准及检验方法》JGJ52-2006 7.《混凝土拌合用水标准》GBJ63-2006

大体积砼施工方案

摘要:大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。 关键字:大体积混凝土施工方案 一、工程概况: 本工程是一座集商业、办公公寓为一体的现代化建筑,地下一层地上裙楼四层,A座无虚席24层,B座29层,总建筑面积74500余平方米。结构型式为框支剪力墙结构。本工程地下室为停车场,有消防水池、水泵室、配电室及发电机室,一层至四层主要是商业及办公用房,五层起为电梯公寓。本工和基础地下室部分按后浇带分为6个作业分区,1、3区为了1600厚筏板基础,其余为400厚基础抗水板,承台设计底标高-5.2米,采用C40防渗混凝土,抗渗等级为0.8Mpa,整个基础底板的混凝土量约为4000立方米。除2区、5区、6区外,其它已经浇筑完成,本本方案适用于2区、5区、6区的基础混凝土浇筑施工。 二、施工准备工作: 大体积混凝土的施工技术要求比较高,特别在施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝。因此需要从材料选择上、技术措施等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工。 1、材料选择

本工程采用商品混凝土浇筑。对主要材料要求如下: (1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温度过高,与混凝土表面产生较大的温度差,便混凝土内部产生压应力,表面产生拉应力。当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的矿渣硅酸盐水泥,标号为525#,通过掺加合适的外加剂可以改善混凝土的性能,提高混凝土的抗渗能力。 (2)粗骨料:采用碎石,粒径5-25mm,含泥量不大于1%。选用粒径较大、级配良好的石子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而使水泥水化热减少,降低混凝土温升。 (3)细骨料:采用中砂,平均粒径大于0.5mm,含泥量不大于5%。选用平均粒径较大的中、粗砂拌制的混凝土比采用细砂拌制的混凝土可减少用水量10%左右,同时相应减少水泥用量,使水泥水化热减少,降低混凝土温升,并可减少混凝土收缩。 (4)粉煤灰:由于混凝土的浇筑方式为泵送,为了改善混凝土的和易性便于泵送,考虑掺加适量的粉煤灰。按照规范要求,采用矿渣硅酸盐水泥拌制大体积粉煤灰混凝土时,其粉煤灰取代水泥的最大限量为25%。粉煤灰对水化热、改善混凝土和易性有利,但掺加粉煤灰的混凝土早期极限抗拉值均有所降低,对混凝土抗渗抗裂不利,因此粉煤灰的掺量控制在10以内,采用外掺法,即不减少配合比中的水泥用量。按配合比要求计算出每立方米混凝土所掺加粉煤灰量。

基础底板大体积混凝土施工方案

基础底板大体积混凝土浇筑施工方案 1、工程概况 富凯大厦工程底板为钢筋混凝土筏板基础,南北向长127.5米,东西向长87.0m。底板周边厚900mm,板底标高-13.9m,中部底板厚1600 mm,板底标高-14.6m,底板面积9438m2,挡土墙350mm、450mm厚,总计415.7m延长米。 底板和外墙混凝土强度等级均为C30、抗渗等级为S12的自防水抗渗混凝土,内掺8%HEA膨胀外加剂(后浇带及加强带部位掺量为10%)。此种混凝土在硬化初期,可使水泥水化热生成的水化物结晶体体积增大而产生膨胀,将水泥石中孔隙填充,并堵塞、切割毛细孔道,使混凝土内部孔隙率变小,抗渗性能提高。即便以自身适度膨胀抵消收缩裂缝,使抗裂性较普通混凝土大大提高,减少开裂导致渗漏的可能性。HEA补偿收缩自防水混凝土总量约为11780m3。 基础底板施工时,以本工程留设的5-1/5轴处一条800宽东西向后浇带将整个底板结构分为二大块,其余位置设置了与底板混凝土一同浇注的2000mm宽混凝土加强带,具体划分见附图。 2、施工难点 2.1基础底板混凝土采用防水混凝土,如何降低水化热、控制大体积混凝土的干缩裂缝、温度裂缝、内部毛细孔裂缝,达到防渗自密实的设计效果,是施工的难点与关键。 2.2本工程设有一条长87m、宽800 mm的后浇带,如何保证后浇带无裂纹、无渗漏是确保整体性底板混凝土浇筑的重点。 2.3因地处金融街,对交通组织、场容管理、文明施工、环保控污、安全保卫等都有较高的要求,进行周密组织、合理配备机械是保证高效、连续施工的基本条件。

3、混凝土浇筑前准备工作 3.1提前确定混凝土微膨胀等外加剂的品种、掺量,并做好外加剂的复试检验工作。 3.2根据我方技术要求与商品混凝土供应商密切联系,多次试配,确定混凝土最优配合比。 3.3提前落实各种构配件、施工机械设备的准备工作。 3.4针对现场场地狭窄的特点,明确规定罐车的进出路线及泵车的布置。 3.5为了保证混凝土浇筑连续均匀进行,按计划合理组织劳动力,在施工过程中很好地执行施工方案,并组织召开一次班长以上人员参加的技术交底会。 4、混凝土配合比的确定 由于本工程基础厚1.6m及0.9m,混凝土中水泥水化热所释放出来的热量较大,有效地降低混凝土内部的温升是大体积混凝土配合比的关键。总的含碱量不得大于5kg/m3。 4.1 材料的选用 4.1.1 水泥 减少每立方混凝土的水泥用量和采用低发热量的水泥就可减少混凝土的发热量,水泥品种及用量直接影响水化热的高低,同时为了解决碱-骨料反应对混凝土工程的潜在危害、保证混凝土的耐久性和安全性,经过综合考虑,优先选用425#矿渣硅酸盐水泥。 4.1.2 骨料 粗骨料采用5-25碎石,含泥量小于1%,颗粒级配及指标符合JG53-92的有关要求; 细骨料采用中粗砂,细度模数应大于2.3,含泥量小于3%,其它
