建筑外墙涂装工程施工方案及工艺流程

合集下载

外墙真石漆粉刷涂装施工方案及工艺方法

外墙真石漆粉刷涂装施工方案及工艺方法

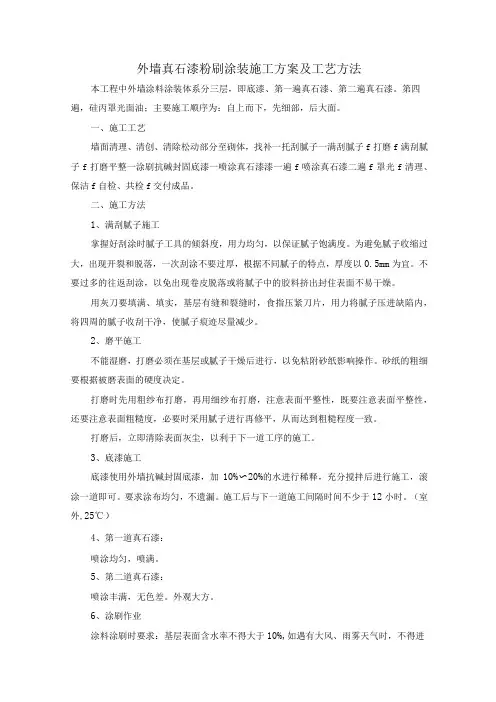

外墙真石漆粉刷涂装施工方案及工艺方法本工程中外墙涂料涂装体系分三层,即底漆、第一遍真石漆、第二遍真石漆。

第四遍,硅丙罩光面油;主要施工顺序为:自上而下,先细部,后大面。

一、施工工艺墙面清理、清创、清除松动部分至砌体,找补一托刮腻子一满刮腻子f打磨f满刮腻子f打磨平整一涂刷抗碱封固底漆一喷涂真石漆漆一遍f喷涂真石漆二遍f罩光f清理、保洁f自检、共检f交付成品。

二、施工方法1、满刮腻子施工掌握好刮涂时腻子工具的倾斜度,用力均匀,以保证腻子饱满度。

为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以0.5mm为宜。

不要过多的往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。

用灰刀要填满、填实,基层有缝和裂缝时,食指压紧刀片,用力将腻子压进缺陷内,将四周的腻子收刮干净,使腻子痕迹尽量减少。

2、磨平施工不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。

砂纸的粗细要根据被磨表面的硬度决定。

打磨时先用粗纱布打磨,再用细纱布打磨,注意表面平整性,既要注意表面平整性,还要注意表面粗糙度,必要时采用腻子进行再修平,从而达到粗糙程度一致。

打磨后,立即清除表面灰尘,以利于下一道工序的施工。

3、底漆施工底漆使用外墙抗碱封固底漆,加10%〜20%的水进行稀释,充分搅拌后进行施工,滚涂一道即可。

要求涂布均匀,不遗漏。

施工后与下一道施工间隔时间不少于12小时。

(室外,25℃)4、第一道真石漆:喷涂均匀,喷满。

5、第二道真石漆:喷涂丰满,无色差。

外观大方。

6、涂刷作业涂料涂刷时要求:基层表面含水率不得大于10%,如遇有大风、雨雾天气时,不得进行真石漆涂料的施工。

施涂方法:施工时以墙的阴阳角及落水管为分界线,同一面墙应采用同一批号的真石漆,每层涂料不宜施涂过厚,涂层应均匀,颜色一致。

7、修整处理施工时按照随施工随修整的原则,在班前班后和每完成一份格块或一步架子时,进行检查。

如发现有漏底、透底、流坠等弊病,立即修整和处理。

外墙涂料施工工艺流程

外墙涂料施工工艺流程

外墙涂料施工工艺流程公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-外墙涂料施工工艺流程一、外墙涂料施工工艺流程原则是由上而下、先墙面后线条。

1、基层处理(铲除、修补、清扫)→填补腻子、局部刮腻子、磨平、满刮腻子、磨平→底漆施工→涂饰骨浆、滚花(拉毛)→第一遍面漆施工→第二遍面漆施工→涂料修整。

2、施工工具准备其主要机具有:刷涂工具:排笔、漆刷等;滚涂工具:长毛绒辊筒、盛料桶等;抹涂工具:铁抹刀、油灰刀、灰盘等和电动搅拌机.二、外墙涂料主要施工方法本工程外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。

其作用如下:1)、底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。

如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,尤其使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。

2)、第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量。

3)、第二遍面漆:第二遍面漆是体系中最后涂层,具装饰功能,抗拒环境侵害。

1、具体操作方法如下:⑴、铲除因该工程是旧楼改造,基层质量较差,增加用工量及工艺,采用人工铲除原有面层涂料及开裂空鼓基层,保证基层光洁。

⑵、修补施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3水泥砂浆(或聚合物水泥砂浆)修补。

下面为具体做法:空鼓--如为大面积(大于10cm2)空鼓,将空鼓部位全部铲除,清理干净,重新做基层,若为局部空鼓(小于10cm2),则用注射低粘度的环氧树脂进行修补。

缝隙--细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大的裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填1:水泥砂浆,干后用水泥砂纸打磨平整。

孔洞--基层表面以下3mm以下的孔洞,采用聚合物水泥腻子进行找平,大于3mm的孔洞采用水泥砂浆进行修补待干后磨平。

(完整)外墙涂料施工工艺及流程

(完整)外墙涂料施工工艺及流程

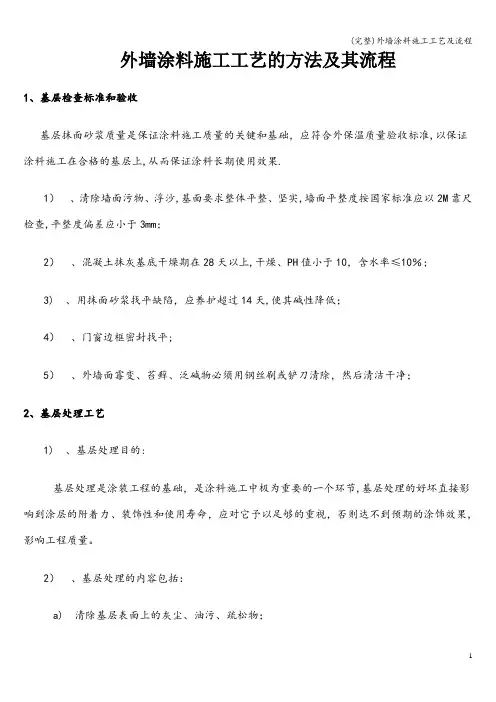

外墙涂料施工工艺的方法及其流程1、基层检查标准和验收基层抹面砂浆质量是保证涂料施工质量的关键和基础,应符合外保温质量验收标准,以保证涂料施工在合格的基层上,从而保证涂料长期使用效果.1)、清除墙面污物、浮沙,基面要求整体平整、坚实,墙面平整度按国家标准应以2M靠尺检查,平整度偏差应小于3mm;2)、混凝土抹灰基底干燥期在28天以上,干燥、PH值小于10,含水率≤10%;3) 、用抹面砂浆找平缺陷,应养护超过14天,使其碱性降低;4)、门窗边框密封找平;5)、外墙面霉变、苔藓、泛碱物必须用钢丝刷或铲刀清除,然后清洁干净;2、基层处理工艺1) 、基层处理目的:基层处理是涂装工程的基础,是涂料施工中极为重要的一个环节,基层处理的好坏直接影响到涂层的附着力、装饰性和使用寿命,应对它予以足够的重视,否则达不到预期的涂饰效果,影响工程质量。

2)、基层处理的内容包括:a) 清除基层表面上的灰尘、油污、疏松物;b) 减轻或消除表面缺陷;c)改善基层表面的物理或化学性能使涂料基层平整光滑。

3)、基层处理施工步骤方法a)除去浮浆和附着的杂物;b)修补基层上的孔洞、蜂窝、麻面微裂纹;(要求及时修补)c) 除去基层油污;d) 检查开裂、孔鼓现象;e)处理墙面钉头、铁丝等金属物件;f)外粉墙面接搓印;g) 小面积的突起应用打磨机打磨平整。

3、基面处理的技术要求:1)、必须使墙面彻底干燥,以确保涂层的最佳效果.2) 、注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;3)、清理欲涂刷表面,去除滴溅的水泥粒和任何松脱或碎裂的附着物,填平接缝,清理突出部位.4)、用砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过份粗糙,因其吸水率的不同,可能会影响到最后的涂刷效果和涂刷面积。

技术要求:n基层平整度要求小于或等于3㎜;n 目测无污垢,松散物和其他障碍物;n 墙体湿度,要求小于或等于10% ;n 用PH试纸测试墙体酸碱度,要求小于或等于10。

外墙涂料施工方案10篇

外墙涂料施工方案10篇

外墙涂料施工方案10篇外墙涂料施工方案外墙涂料施工方案(1):一、编制依据1.本工程施工图纸设计要求2.本工程施工组织设计3.《建筑装饰装修工程质量验收规程》(GB50201-2001)4.《住宅装饰装修工程施工规范》(GB50327-2001)5.《建筑涂饰工程施工及验收规程》(jGj/T29-2003、j250-2003)二、施工准备1、材料准备:根据设计图纸及建设(监理)单位要求,选定涂料及喷涂材料样品,并要求厂家带给质量证明文件(如合格证、检测报告)。

材料进场组织材料员、技术员、专业工长、监理人员进行现场验收,合格后方可使用。

2、主要机具:空气压缩机0。

5-0。

8mpa四台;高压气管十根;cy83型手持喷枪八支;手提式电动搅拌器五把;遮挡板、毛棍、毛刷等数套。

3、作业条件3。

1外墙涂料施工所用的架体已搭设并验收合格。

3。

2墙、柱表面应基本干燥,基层含水率不大于8%。

3。

3过墙管道、洞口等处应提前抹灰找平。

3。

4环境温度持续在5℃以上。

3。

5做好样板间并经鉴定合格。

三、主要施工方法1、施工工艺流程:脚手架搭设→基层处理→涂刷封底涂料→喷中涂→喷面涂→验收合格→脚手架拆除2、脚手架搭设本工程涂料施工外架采用双排落地脚手架,其搭设要求如下:2。

1地基处理与底座安装A、回填土地基应分层夯填密实,密实度到达要求;B、地基表面采用c20素砼浇筑平整,外架底座边设置排水明沟;c、脚手架立杆和排距要求进行放线和定位;D、立杆垫板采用木枋,垫板铺放应平整,且不得悬空。

2。

2杆件搭设A、脚手架搭设顺序放置纵向扫地杆→立杆→横向扫地杆→第一步横向水平杆→第一步纵向水平杆→栏杆→连墙杆→第二步横向水平杆→第二步纵向水平杆→栏杆→······B、立杆搭设注意事项相临立杆的对接扣件不得设在同一步距内,错开距离应贴合要求。

开始搭设立柱时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可拆除。

墙面施工涂漆流程

墙面施工涂漆流程

1. 主要施工工艺清扫基层→填补腻子,局部刮腻子,磨平→第一遍满刮腻子,磨平→第二遍满刮腻子,磨平→涂刷封固底漆→涂刷第一遍涂料→复补腻子,磨平→涂刷第二遍涂料→磨光交活。

2. 施工要点基层处理是保证施工质量的关键环节,其中保证墙体完全干透是最基本条件,一般应放置10天以上。

墙面必须平整,最少应满刮两遍腻子,至满足标准要求。

乳胶漆涂刷的施工方法可以采用手刷、滚涂和喷涂。

涂刷时应连续迅速操作,一次刷完。

涂刷乳胶漆时应均匀,不能有漏刷、流附等现象。

涂刷一遍,打磨一遍。

一般应两遍以上。

3.注意事项(1)腻子应与涂料性能配套,坚实牢固,不得粉化、起皮、裂纹。

卫生间等潮湿处使用耐水腻子。

(2)涂液要充分搅匀,粘度太大可适当加不,粘度小可加增稠剂。

(3)施工温度高于10摄氏度。

室内不能有大量灰尘。

最好避开雨天。

墙面漆施工工艺一.基材处理1.新建墙面——养护3-4周,确保墙体PH值≤10。

清除墙体表面的油污,浮尘及疏松颗粒,若墙体碱性过强,可用5%的稀盐酸清洗墙面,然后用清水冲洗干净,充分干燥。

用封闭底漆(可适当兑稀)涂满墙体一遍,外墙干燥24小时以上,内墙干燥4-6小时以上。

2.旧墙体——用钢丝刷或其他工具铲除旧漆层或疏松层面。

用洗涤剂除去旧墙表面的油污,霉菌、苔藓等杂物。

用封闭底漆(可适当兑稀)涂满墙体一遍,外墙干燥24小时以上,内墙干燥4-6小时以上。

二.涂刮腻子1.用腻子涂刮墙面,填平所有的孔洞、裂缝和粗糙边面等较大缺陷.2.用砂纸打磨凹凸及粗糙表面,使墙面平整,并清除表面浮尘。

三.打磨腻子层完整干燥后,用封闭底漆涂刮墙体2遍,施工方式建议采用喷涂、刷涂或辊涂,重涂时间为6-8小时,底漆在干透后应作到完全遮盖墙体,无发花现象。

四.面涂涂装面层前须确保施工表面平整,清洁,干燥,结实,涂装二到三遍本公司环保乳胶漆面漆,施工方式可采取辊涂、刷涂或喷涂,或几种方式相结合,重涂时间为两小时以上。

五.实用窍门墙面漆涂饰之前,应确保达到五个基本特征。

外墙喷涂施工方案

外墙喷涂施工方案

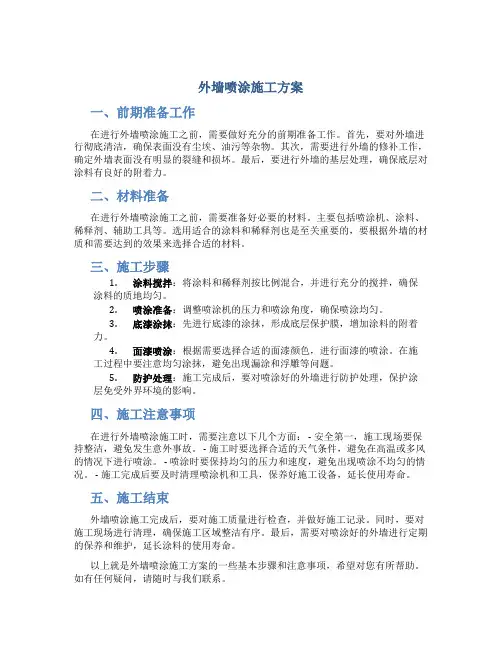

外墙喷涂施工方案一、前期准备工作在进行外墙喷涂施工之前,需要做好充分的前期准备工作。

首先,要对外墙进行彻底清洁,确保表面没有尘埃、油污等杂物。

其次,需要进行外墙的修补工作,确定外墙表面没有明显的裂缝和损坏。

最后,要进行外墙的基层处理,确保底层对涂料有良好的附着力。

二、材料准备在进行外墙喷涂施工之前,需要准备好必要的材料。

主要包括喷涂机、涂料、稀释剂、辅助工具等。

选用适合的涂料和稀释剂也是至关重要的,要根据外墙的材质和需要达到的效果来选择合适的材料。

三、施工步骤1.涂料搅拌:将涂料和稀释剂按比例混合,并进行充分的搅拌,确保涂料的质地均匀。

2.喷涂准备:调整喷涂机的压力和喷涂角度,确保喷涂均匀。

3.底漆涂抹:先进行底漆的涂抹,形成底层保护膜,增加涂料的附着力。

4.面漆喷涂:根据需要选择合适的面漆颜色,进行面漆的喷涂。

在施工过程中要注意均匀涂抹,避免出现漏涂和浮雕等问题。

5.防护处理:施工完成后,要对喷涂好的外墙进行防护处理,保护涂层免受外界环境的影响。

四、施工注意事项在进行外墙喷涂施工时,需要注意以下几个方面: - 安全第一,施工现场要保持整洁,避免发生意外事故。

- 施工时要选择合适的天气条件,避免在高温或多风的情况下进行喷涂。

- 喷涂时要保持均匀的压力和速度,避免出现喷涂不均匀的情况。

- 施工完成后要及时清理喷涂机和工具,保养好施工设备,延长使用寿命。

五、施工结束外墙喷涂施工完成后,要对施工质量进行检查,并做好施工记录。

同时,要对施工现场进行清理,确保施工区域整洁有序。

最后,需要对喷涂好的外墙进行定期的保养和维护,延长涂料的使用寿命。

以上就是外墙喷涂施工方案的一些基本步骤和注意事项,希望对您有所帮助。

如有任何疑问,请随时与我们联系。

建筑外墙石材热喷涂施工工序

建筑外墙石材热喷涂施工工序

建筑外墙石材热喷涂施工工序建筑外墙石材的热喷涂施工工序是一项重要的建筑外装修工程,该工序旨在提供一种持久、美观、防水防火的外墙保护层。

本文将详细介绍建筑外墙石材热喷涂施工工序的步骤和注意事项。

一、前期准备1. 设计方案确认在进行石材热喷涂施工前,施工方需与设计方进行沟通,确认设计方案。

设计方案包括墙体结构、石材选型、热喷涂涂料选用等。

2. 施工方案制定根据设计方案,施工方制定施工方案,包括施工流程、所需材料和设备清单等。

3. 施工材料准备根据施工方案,确定所需施工材料,包括石材、防火防水涂料、粘结剂等。

确保所选材料符合国家相关标准,并做好材料采购准备工作。

4. 设备准备准备好所需的施工设备,例如喷涂设备、搅拌机和脚手架等。

检查设备状况,确保设备正常工作。

二、施工工序1. 基础处理清洁墙体表面,去除油污、尘土等杂物。

如发现墙体裂缝或缺陷,应及时修复。

2. 石材安装按照设计方案和客户要求,在基础处理后,安装石材。

使用适当的工具和材料,确保石材安装牢固平整。

3. 施工准备喷涂施工前,需将喷涂设备和喷嘴进行清洁,并检查是否运行正常。

准备好热喷涂涂料,加热至适当温度。

4. 热喷涂施工将已热化的喷涂涂料从喷涂设备中均匀地喷洒在石材表面。

要求施工人员掌握好喷涂距离和角度,确保喷涂均匀,防止出现漏喷或堆积现象。

5. 涂料固化热喷涂后,涂料需要进行一定时间的固化。

在固化过程中,应注意保持施工现场的干燥和通风,避免涂料受潮或受到其他不良环境因素的影响。

三、注意事项1. 安全措施施工人员应穿戴好相关的个人防护装备,如手套、口罩和安全帽等。

确保施工现场的安全,避免发生意外事故。

2. 质量控制施工过程中,应进行质量检查和验收。

检查石材表面是否存在开裂、渗漏等问题,确保施工质量符合相关要求。

3. 环境保护施工现场应做好环境保护工作,避免喷涂涂料污染周围环境。

未使用的涂料和废料应妥善处理,不可随意倾倒。

结语建筑外墙石材热喷涂施工工序的正确进行对于保证外墙质量至关重要。

外墙装修施工方案

外墙装修施工方案

外墙装修施工方案外墙装修是将建筑物外立面进行装饰和涂料处理,改善建筑物的外观,保护建筑物的外壳,提高建筑物的使用寿命,同时也为居住者营造出一个舒适、温馨的生活环境。

本文将详细介绍外墙装修的施工方案,包括施工材料、施工流程、施工注意事项等。

一、施工材料1.涂料:根据墙体材料不同,可以选用适宜的涂料进行涂装,如水泥墙面可选用水性外墙乳液或丙烯酸酯乳液涂料进行装饰、干挂石材可选用石材专用防水涂料。

2.保温材料:目前常用的保温材料主要有挤塑板、聚氨酯泡沫板、岩棉板等。

3.饰面材料:可以选用瓷砖、装饰石材、玻璃等装饰材料进行装饰。

4.辅助材料:包括不锈钢挂件、骨架、密封胶、建筑胶等。

二、施工流程1.确定施工方案:根据建筑结构和设计图纸,确定施工方案和施工工艺。

2.打造骨架:在墙体表面打造水平和垂直方向的骨架,通过不锈钢挂件或铝合金悬挂件进行固定,确保施工质量和安全。

3.涂刷底漆:在墙面上刷上一层底漆,保证涂料的附着力和光滑度。

4.安装保温材料:将挤塑板、聚氨酯泡沫板、岩棉板等保温材料固定在骨架上,在板材之间利用密封胶进行填充密封。

5.安装饰面材料:在保温材料的基础上,按照设计图纸安装瓷砖、装饰石材、玻璃等饰面材料,一般采用石材干挂和瓷砖粘贴等方式固定。

6.封边处理:将安装完成的饰面材料封边,采用专用的封边胶进行粘接,确保墙面整洁美观。

7.涂刷面漆:在保温材料和饰面材料之间涂刷上一层面漆,提高墙面的光滑度和美观度。

8.清理工作:施工完成后,对施工现场进行清理,确保工程质量和施工安全。

三、施工注意事项1.安全防护要做好:在施工现场设置安全警戒线和标志牌,并配备各种安全防护设备和器材,严格按照施工规范和操作规程进行作业。

2.施工质量要有保障:对施工质量进行严格把关,确保保温材料和饰面材料的质量和规格符合要求,施工工艺和工具选用正确、规范,完全按照固定部位采用标准化、模板化的工艺来操作。

3.材料的选用要适宜:根据建筑的结构和要求灵活选用施工材料,合理搭配不同的材料进行施工,提升建筑的美观度和使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑外墙涂装工程施工方案及工艺流程一、施工工序施涂前应将基层的缺棱掉角处,用1:2水泥砂浆修补;表面麻面及缝隙应用腻子填补齐平。

同立面应用同一批号的乳胶漆,每遍乳胶漆不宜施涂过厚,涂层应均匀,颜色一致。

抹灰施涂工序为:清扫→填补、缝隙、局部刮腻子→第一遍满刮腻子→磨平→第二遍满刮腻子→磨平→第一遍乳胶漆→复补腻子→磨平→第二遍乳胶漆→磨平→第三遍乳胶漆。

1.1 足够的养护期新的水泥砂浆混凝土表面必须经过合理的养护时间,让其“吐碱”,并充分干燥,要求其含水率小于10%,PH 值小于10后方可施工。

但墙体表面含水率和pH的测定并不方便。

理论上讲,在温度25 度,相对湿度65%的条件下,水泥砂浆墙面须干燥21天以上,而在不同的季节,根据经验,夏天通常需2周以上,冬天通常需4周以上。

目前一些高层建筑在外墙粉刷完工后,常常先拆除脚手架养护两个月以上,再用吊篮进行外墙涂装施工,这样不仅降低了含水率和pH值,而且如果墙面有收缩开裂等缺陷,也可及时处理,很大程度上保证了外墙涂装的质量;但是一些多层建筑由于工期原因、脚手架等问题,常常不能保证足够的养护期,为外墙涂装留下隐患。

(1):首先充分的养护时间是很难做到的,现在的工程工期不长,留给外墙涂料的施工工期就更短,很难保证其完全达到自然养护期的要求,因此让其完全“吐碱”是不可能的。

有必要时,进行”酸洗”.(2):不同性质的涂料对底面的要求也不一样,溶剂型涂料要求底面含水率小于8%,水溶性涂料要求底面含水率小于10%,如果底面是木制含水率可以小于12%。

1.2 底层处理要合格底层表面应干燥、坚实、牢固,不应有起砂、裂缝。

疏松等缺陷。

外墙涂装的底层根据对涂装的要求分为普通、中级、高级抹灰底层或混凝土底层。

建筑外墙涂料施工前必须对抹灰和混凝土底层进行验收,未经验收或验收不合格的墙面不能进行涂装施工,如墙面有起砂、裂缝、疏松等现象应要求土建单位进行处理,要铲除疏松层,修补裂缝、缺棱掉角等缺陷,待验收合格后方可施工。

应该说墙面质量缺陷中,空鼓对涂料施工的威胁最大。

涂料开始施工,即表示对墙面认可,许多工程因工期紧张,工序不到位,致使墙面质量留下隐患,因此,在涂料进场施工前一定要配合监理,土建方严格验收墙面。

如果缺少这样的验收,将对未来的施工造成不小的麻烦。

1.3 底层表面清洁底层表面必须清洁,无泥土、白霜、油污及脱模剂等污染物附着。

如发现有上述附着物,应用铲刀、钢丝刷、砂纸。

洗涤剂等除去,再用清水冲洗干净,干燥后方可进行涂装。

墙面经处理后应尽快进行施工,以免重新污染。

对窗的保护,特别是现在流行的大面积落地塑钢窗。

塑钢上一但污染腻子或涂料极难清洗,而且大部分工程塑钢窗窗框都在涂料之前施工完毕,本着“谁后施工谁保护”的原则,涂料施工方对塑钢一定要做仔细的保护,否则清洗起来是很麻烦的。

最好的办法是和塑钢制作单位协商互惠的条件,比如让其免费使用吊篮维修塑窗和打密封胶等。

1.4 外墙面的分格条外墙面涂装直做分格线处理,分格条有多种形式,过去常在抹面砂浆中预埋木条,待涂装施工后,先去除本条,再用深色涂料勾缝;近几年来,开始大量使用塑料分格条,形式多样,效果不错,但要注意涂料施工时,应对其进行保护,不能让涂料污染分格条。

无论木质或塑料分格条都要求材质坚硬挺拔,不易变形。

二、施工方法合成树脂乳液外墙乳胶漆有高、中、低档产品,适应于不同层次的消费者。

纯丙稀酸外墙乳胶漆是高档防水耐磨涂料。

◆薄层外墙涂料尤其适合细拉毛墙面。

如需批刮腻子,应选用高质弹性腻子,且不宜太厚。

◆一般采用一遍底涂、二遍面涂施工。

根据工程质量要求可以适当增加面涂遍数。

◆底漆的作用:封闭墙面的微碱性,提高面涂料与墙面的附着力,避免因墙体过于干燥而大量吸收涂料,并保证吸料量相当,增加底层材料的强度。

但底漆的作用也是有限的,虽使用了底漆,底层的pH和含水率也必须待符合要求后方可施工。

◆施工方法:可以采用辊涂、刷涂、有气喷涂和无气喷涂。

◆颜色的选择:外墙涂料的褪色是个普遍存在的问题。

优质外墙涂料褪色较慢并不意味着永远不褪色,所以一般建议外墙涂料选用无机颜料,其耐候性较有机颜料为好,所以褪色也较慢。

另外,同一建筑物应选用同批次的涂料,以确保颜色一致。

◆建筑物的涂装施工应该自上而下进行,每一度涂刷应以分隔线、墙面阴阳角交接处或落水管为界。

◆施工间隙(重涂时间)严格按照产品说明书进行。

◆涂料开桶后应充分搅拌均匀,如轴度太大,可根据说明书加稀释剂(乳胶漆一般是加水)来调整施工性能,注意根据要求,尤其是乳胶漆不可加入过量的水,否则水会使干燥后的涂层成膜困难及降低涂层的光泽度、耐久性和遮盖力等性能。

◆温度和湿度的影响。

涂料说明书中~般都规定了进行涂装施工的最低温度。

其中乳胶漆对施工温度的要求最高,如果低于一定温度施工,就会导致不能很好的成膜。

由于中高档乳胶漆一般是选用玻璃化温度较高的乳液配制的,且乳液所占的比例较高,所以即使加入大量的成膜助剂,还需要较高的成膜温度,即施工温度。

另外,在我国的南方地区,湿度也常常影响施工的质量,一般湿度大于85%的情况下不宜施工,因为湿度过高的情况下,涂膜干燥很慢,这样不仅影响涂层对墙面的附着力,而且易使墙面发花。

因此在空气湿度处于饱和状态时,如大雾天气时不能进行涂装施工,而在大雨过后,要待墙面干燥后方可施工。

三、复层涂料的施工复层外墙涂料也称凹凸花纹涂料或浮雕喷塑涂料,这里有个观念需要转变:以往强调复层涂料施工时,颗粒要大,凹凸感要强,但由于当前环境污染较大等原因,现在往往流行颗粒小而均匀,稍有凹凸感的外墙涂料,也称桔皮状外墙涂料。

◆复层涂料不要求底层非常平整,对于粗拉毛墙面选用复层涂料较为合理。

对于缺棱掉角等有明显缺陷的应用聚合物水泥腻子修补后方能进行涂装。

◆需涂刷底涂,因为底层涂料不仅可以封闭墙面的碱性,调整底层的渗透性,而且可以增加主涂层的附着力,所以不可漏刷或不刷。

◆主涂层的施工:主涂层也称骨料。

如果属于反应固化型的应随配随用,不可久存,且配料要由专人负责,保证配料准确。

主涂层涂料施工时一般采用机械喷涂,所以施工前应进行试喷,同时对涂料劲度、喷枪种类、枪嘴直径、枪口气压、喷枪与墙面的距离和角度等都要进行适当的调节。

应先喷涂样板,经检查合格后方可大面积施工。

◆阴阳角分隔线处应加以遮挡,喷枪的行走路线可上下或左右进行,不均匀处可补喷,以保证均匀。

主涂层喷涂完毕后根据要求可以用塑料辊或橡皮辊蘸煤油等溶剂进行滚压,每辊交接处不要出现明显接痕。

◆桔皮状外墙涂料工程也有采用诸如厚质触变型乳胶漆施工方法来施工的,类似装饰砂浆。

选用不同花样的辊筒,创造出各种各样的造型。

这类涂料在施工中的手法很关键,如每次蘸料的多少、用力的大小等都会影响花纹的造型,因此施工人员要反复的试辊,在掌握要领后,方可进行大面积施工。

◆罩面涂层:在主涂层表面一般罩2道面涂,面涂可选用合成树脂乳液外墙涂料乳胶漆。

罩面涂层的施工和薄层外墙涂料的施工相同。

四、彩色砂壁状外墙涂料的施工彩色砂壁状外墙涂料也称外墙喷砂。

这种涂料曾经是大多数住宅小区的外墙所选用的装饰涂料,但由于其耐沾污性能较差,所以在近几年的应用中受到限制,并在此基础上开发了两种新的外墙装饰涂料——珍珠漆和真石漆。

所谓珍珠漆,指的是在外墙喷砂的表面罩上溶剂型外墙涂料或有光的乳胶漆,这样一来涂层表面形成像珍珠一样光泽的效果,由此得名“珍珠漆”。

真石漆则系选用不同粒径的天然石粉颗粒制作的高档外墙喷砂,然后再在表面罩上溶剂型罩面清漆而成。

◆底层表面如有缺棱掉角、孔洞、裂缝、麻面等缺陷,应采用聚合物腻子修补。

◆为了减少底层吸水性,增强附着力,可在底层上涂刷一道封闭底漆。

真石漆由于采用天然石料,遮盖力差,所以封闭底漆应配制成与之颜色相近,以有效保证真石漆的装饰效果。

◆喷枪的操作。

喷涂时应控制压力为0.6~0.8MPa。

如压力过低,出料太慢;压力过高,回弹大。

另外喷斗与墙面的垂直距离应在50 cm左右,喷枪运行时,必须与被涂面垂直,并在与被涂面平行的平面内移动。

喷涂时,一般中间涂料密,而旁边稀疏,因此每行约有1/3要重复运行。

喷枪的运行速度应保持均匀,如运行过快,涂膜比较薄,会出现颜色不均匀,遮盖力较差的毛病;如运行过慢,会造成局部涂料过厚甚至流挂。

真石漆根据装饰效果的需要可以喷涂两遍。

喷涂施工前,应检查脚手架不能靠墙大近,否则脚手架处易形成明显接茬,影响涂装效果。

◆罩面涂料:珍珠漆表面应罩中高档外墙涂料,颜色可选用白色或彩色,颜色不可太深或太浅,因为如果太深了就不像珍珠色,而大浅了则褪色较快。

罩面涂料应有一定的光泽。

真石漆罩面涂料宜选用环氧一丙烯酸清漆或聚氨酯一丙烯酸清漆等双组分反应固化型罩面涂料,这样可提高最后涂层的耐沾污性,而普通的热塑性丙烯酸清漆的耐沾污性较差。

五、外墙涂料施工工艺(1)适用范围本工艺适用于在水泥砂浆、石棉水泥板、混凝土预制板、现浇混凝土等室外基层上进行外墙乳胶漆施工。

(2)施工准备A.材料准备a.腻子:成品耐水腻子。

b.底涂料:高遮盖水性涂料,与面涂料有良好的配套性。

c.面涂料:乳胶漆应符合GB/T 9755《合成树脂乳液外墙涂料》标准的规定。

B.工具和用品准备油灰刀、钢丝刷、腻子刮刀或刮板、腻子托板、砂纸、辊筒刷、排笔、油漆刷、手提电动搅拌机、过滤筛、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋。

C.技术准备a.基层检查验收:基层应平整、清洁、无浮砂、无起壳。

混凝土及抹灰面层的含水率应在10%以下,PH值小于9。

通常新抹的基层在通风状况良好的情况下,夏季应干燥10天、冬季20天以上。

未经检验合格的基层不得进行施工。

b.现场:脚手架与墙面的距离适宜,架板要有足够的长度,不少于三个支点。

遮挡外窗,避免施工时被涂料沾污。

c.人员:施工班组应有技术负责人,主要操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专人指导。

(3)工艺程序本涂料施工操作程序如图3-2所示。

(4)施工操作方法A.基层处理首先清除基层表面尘土和其它粘附物。

较大的凹陷应用聚合物水泥砂浆抹平。

并待其干燥,较小的孔洞、裂缝用水泥乳胶腻子修补。

墙面泛碱起霜时用硫酸锌溶液或稀盐酸溶液刷洗,油污用洗涤剂清洗,最后再用清水洗净。

对基层原有涂层应视不同情况区别对待:疏松、起壳、脆裂的旧涂层应将其铲除;粘附牢固的旧涂层用砂纸打毛;不耐水的涂层应全部铲除。

B.刷底胶(木质及油漆面除外)如果墙面较疏松,吸收性强,可以在清理完毕的基层上用辊筒均匀地涂刷一至二遍胶水打底(丙烯酸乳液或水溶性建筑胶水加3~5倍水稀释即成),不可漏涂,也不能涂刷过多造成流淌或堆积。

C.局部补腻子基层打底干燥后,用腻子找补不平之处,干后砂平。

相关文档
最新文档
