人防地下室工程概况
人防地下室工程施工方案

人防地下室工程施工方案一、建筑概况本工程地下室人防工程按平战结合设计,抗力等级核6 级,战时功能为二等人员掩蔽所。
整个人防地下室由抗爆A 单元、抗爆B 单元、密闭通道、扩散室、进风竖井、集气室、进风机房、滤毒室、防毒通道、简易洗消间、扩散室、排风竖井组成。
各单元、房间之间,各单元、房间与外界通道均设钢筋混凝土防护密闭门或密闭门。
施工参考图集有国标FJ01- 04(建筑),国标FG01-03(结构)。
二、结构概况地下室底板及侧墙混凝土为结构自防水混凝土,抗渗等级S6,商品混凝土。
钢筋有热扎HPB235 级、HRB335 级和HRB400 级,钢筋连接方式:框架柱纵向钢筋连接采用电渣压力焊,框架梁水平受力钢筋及地下室底板和侧壁受力钢筋在加工场地制作采用闪光对焊接长,现场绑扎局部采用绑扎接头连接。
地下室底板承台、梁采用砖胎膜,地下室止水带以上部位墙板模板采用胶板拼装,模板竖肋采用40×80mm 的楞木。
三、施工方案(一)地下室墙板模板地下室止水带以上部位墙板模板采用竹胶板拼装,模板竖肋采用40×80mm的楞木,横肋采用双根φ48 钢管。
竖肋间距600mm,横肋间距450mm。
对拉螺栓间距:水平间距600mm,竖向间距450mm。
对拉螺栓用直径12圆钢制成,对拉螺栓中部加焊止水片,止水片厚5mm,正方形,边长为80mm,止水片中部打眼,与对拉螺栓双面焊牢。
模板及其支撑结构的材料、质量应符合规范规定及模板设计要求,模板及其支撑要有足够的强度、刚度和稳定性,并不致发生不允许的下沉和变形,模板的内侧面要平整,接缝要严密,不得漏浆。
模板安装后要仔细检查各部位构件是否牢固,在浇筑混凝土过程中要随时检查,如发现变形、松动等现象,要及时修整加固。
现浇结构模板安装的允许偏差及检验方法如下:项目允许偏差(mm)检验方法轴线位置 5 钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺基础±10钢尺检查寸柱、墙、梁+4,-5 钢尺检查层高垂直度不大于5m 6 经纬仪或吊线、钢尺检查大于5m 8 经纬仪或吊线、钢尺检查相邻两板表面高低差 2 钢尺检查表面平整度 5 2m靠尺和塞尺检查注:检查轴线位置时,应沿纵横两个方向量测,并取其中的较大值。
人防竣工验收方案

人防地下室工程竣工验收方案人防地下室工程竣工验收方案一、工程项目概况1、工程名称:人防地下室工程2、工程地址:3、建设单位:4、监理单位:河南建达工程咨询有限公司5、勘查单位:河南省建筑设计研究院有限公司6、设计单位:河南省人防建筑设计研究院有限公司7、施工单位:浙江宝业建设集团有限公司8、工程概况:本工程为附建式人防地下室,人防建筑面积为7202、07平方米,结构类型为钢筋混凝土结构,设计使用年限为50年。
地下车库层数为地下二层,层高均为3、8m;8#楼主楼层高为3、2m。
人防工程防护类别为甲类,抗力级别为核6级常6级,防化等级为丙级,战时功能为二等人员掩蔽部.本工程战时设4个防护单元,每个防护单元均设有不少于2个得出入口,战时掩蔽人数为3600人。
本工程车库基础采用独立基础与防水板,基础底板厚度为250mm(局部800mm),地下室顶板厚度为250mm,外墙厚度为300mm。
地下室底板、顶板砼强度等级为C35、抗渗等级为P8,内、外墙、柱砼强度等级均为C40,其中外墙、外柱砼抗渗等级为P8。
10、本工程于年月日进行了基础结构验收、2016年1月5日进行了主体结构验收.二、验收时间、地点:时间: 2016年11月1日地点:绿都紫荆华庭项目部会议室三、验收依据:1、工程建设监理合同。
2、工程建设施工合同.3、建筑工程施工质量验收统一标准GB50300-20114、人民防空工程防化设计规范(RFJ013-2010)5、人民防空工程防化设计规范(RFJ013—2010)6、国家与省市有关工程质量管理得法律、法规及工程建设标准强制性条文要求。
四、验收目得1.检查工程施工质量就是否符合建设工程质量验收统一标准(GB50300—2011)与相关专业验收得规范。
2.检查工程施工质量就是否符合设计得要求。
3.审查工程施工竣工资料就是否符合建设工程文件归档整理规范GB/T50328-2011)规定.五、验收组人员分工情况及检查项目1、验收会议主持人:王世平2、观感组:由王世平担任组长组员:卞利军、李泰炯、鲁合良、陈玉波、李军检查项目:对绿都紫荆华庭与园人防地下室墙面、地面、顶棚、水电、人防门安装等观感进行检查验收;3、资料核查组:由汪宏伟担任组长组员:章琴兰、王照月检查项目:对绿都紫荆华庭与园人防地下室施工各项方案、桩基、主体等验收报告进行检查,对原材料进场及复试报告进行抽查,检查各分部分项、隐蔽工程质量验收记录情况、对质量控制资料及安全性功能资料进行检查。
地下人防工程

人防工程
人防工程
人防工程是一种有防护要求的特殊地下建筑,其常用的分类方式有以下几种:按抗力等级划分,工程可直接 称为某级人防工程;按战时用途划分,可分为指挥通讯、人员掩蔽、医院、救护站、仓库、车库等等;按平时用 途可分为商场、游乐场、旅馆、影剧院(会堂)等等;从工程构筑方式划分,又分为掘开式工程和坑地道工程两 大类。为了合理反映工程造价,预算定额和工程预算通常以工程构筑方式进行分类。
掘开式人防工程,根据工程上部地面是否有地面建筑,又分为单建式人防工程和附建式人防工程。单建式人 防与附建式工程在构筑方法上没有什么区别,仅在工程设计取定荷载时考虑的因素有所不同罢了。
附建式人防工程与地面建筑界限的划分,一般以人防工程顶板上表面为界,顶板上表面以上部分应归入地面 建筑计算。
人防防水
人防防水
国家规定:一类重点防护城市(省会城市),新建10层以上或基础埋深3米以上的民用建筑,应按地面首层 建筑面积修建防空地下室,新建其他民用建筑,地面总建筑面积在2000平方米以上的,按地面建筑面积4-5%集 中修建防空地下室;新建居民小区、开发区和重要经济目标区民用建筑,按一次性规划地面总建筑面积的4-5% 集中修建防空地下室。
权利义务
权利义务
《中华人民共和国人民防空法》第八条规定:一切组织和个人都有得到人民防空保护的权利,都必须依法履 行人民防空义务。
地下人防工程

2、出入口通道设置90°的拐弯,并满足一定的通道长度要求。
工程防护设备
既能阻挡冲击波,又能阻挡毒剂 进入室内的门称为防护密闭门。能阻 挡毒剂进入室内的门称为密闭门。其 组成为:
▪ 门扇:门扇开启能保障人员、车 辆的进出,关闭时能阻挡冲击波和毒剂。
防毒通道是具有通风换气设施的密 闭通道。形成防毒通道需满足如下两点:
▪ 防空地下室设有机械进风系统 和滤毒通风设备,在室外染毒情况下, 滤毒通风使室内能够维持一定的通风超 压。
▪ 在防毒通道内设有通风换气设 备,在超压排风过程中使防毒通道不断 通风换气,并将污秽空气不断排至室外。
—— 密闭通道和防毒通道
工程防护设备
防毒通道设置要求
▪ 防毒通道的设置应与排风口 相结合。
▪ 防毒通道内应设置能满足换 气次数要求的通风换气设备,而且在 满足使用要求的前提下宜缩小通道容 积。
▪ 当主要出入口的防毒通道不 止一道时,其中仅要求容积最小的防 毒通道应满足换气次数要求。
▪ 设置在主要出入口的防毒通 道通常与洗消间或简易洗消间配合设 置。
▪ 脱衣室、淋浴室、检查穿衣室的 使用面积均宜按每个淋浴器3m2计;
▪ 淋浴器的布置应避免洗消人员的 足迹交叉。
—— 洗消间与简易洗消间
工程防护设备
—— 洗消间与简易洗消间
简易洗消间宜与防毒通道合并布置,当带简易洗消的防毒通道不满足规定 的换气次数要求时,设置单独的简易洗消间。其设置要求如下:
▪ 简易洗消区面积不宜小于2.0m2; ▪ 简易洗消间面积不小于5.0m2; ▪ 简易洗消间与防毒通道设一道普通门,与清洁区之间应设一道密闭门。
地下建筑人防工程施工方案

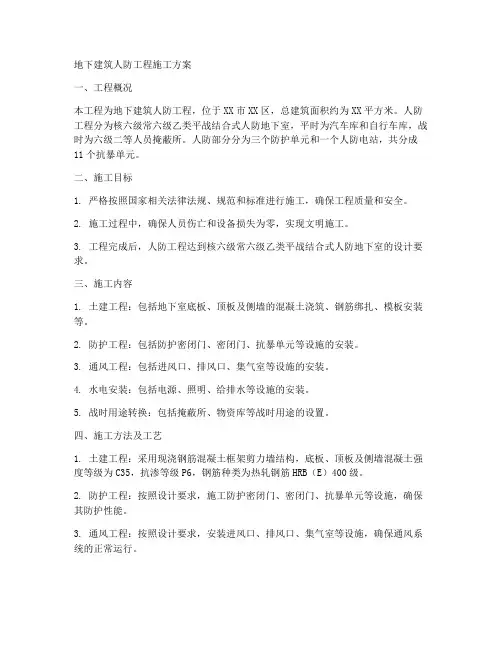

地下建筑人防工程施工方案一、工程概况本工程为地下建筑人防工程,位于XX市XX区,总建筑面积约为XX平方米。
人防工程分为核六级常六级乙类平战结合式人防地下室,平时为汽车库和自行车库,战时为六级二等人员掩蔽所。
人防部分分为三个防护单元和一个人防电站,共分成11个抗暴单元。
二、施工目标1. 严格按照国家相关法律法规、规范和标准进行施工,确保工程质量和安全。
2. 施工过程中,确保人员伤亡和设备损失为零,实现文明施工。
3. 工程完成后,人防工程达到核六级常六级乙类平战结合式人防地下室的设计要求。
三、施工内容1. 土建工程:包括地下室底板、顶板及侧墙的混凝土浇筑、钢筋绑扎、模板安装等。
2. 防护工程:包括防护密闭门、密闭门、抗暴单元等设施的安装。
3. 通风工程:包括进风口、排风口、集气室等设施的安装。
4. 水电安装:包括电源、照明、给排水等设施的安装。
5. 战时用途转换:包括掩蔽所、物资库等战时用途的设置。
四、施工方法及工艺1. 土建工程:采用现浇钢筋混凝土框架剪力墙结构,底板、顶板及侧墙混凝土强度等级为C35,抗渗等级P6,钢筋种类为热轧钢筋HRB(E)400级。
2. 防护工程:按照设计要求,施工防护密闭门、密闭门、抗暴单元等设施,确保其防护性能。
3. 通风工程:按照设计要求,安装进风口、排风口、集气室等设施,确保通风系统的正常运行。
4. 水电安装:按照设计要求,安装电源、照明、给排水等设施,确保用电安全和给排水畅通。
5. 战时用途转换:按照设计要求,设置掩蔽所、物资库等战时用途,确保战时功能的实现。
五、施工组织及管理1. 成立项目经理部,负责工程的全面管理。
2. 设立质量安全管理小组,负责工程质量安全和文明施工的管理。
3. 配备足够的施工人员,确保施工进度和质量。
4. 加强施工现场的管理,严格执行国家相关法律法规、规范和标准。
5. 定期进行施工培训和安全教育,提高施工人员的安全意识和技能水平。
六、施工进度计划1. 土建工程:预计施工周期为X个月。
人防工程!!!!

一、工程概况和特点1、人防工程概况总建筑面积252833.07平方米。
地上2—37层层,高度122.7米,塔楼共14栋,结构类型为框-剪结构。
地下2层,底板底的标高为-10。
2米。
人防建筑面积13333平方米,位于地下2层,平时用途为停车库,战时用途为核6常6级二等人员掩蔽所,核5常5级专业队队员掩蔽部,专业队装备掩蔽部,战时电站。
防护类别为甲类,抗力等级为核6(5)级、常6(5)级,防化级别为乙、丙级.防护单元共7个,出入口共16个,其中在车库坡道上的出入口共1个。
战时主要出入口共6个,位于1—3、2—1、3—2、5—1、6-1、7—1口部。
平时进、排风机均放置于集气室边,进、排风只通过集气室进行。
在1、5、6、7防护单元。
战时进、排风机设置则要通过扩散及消毒等进行送排风。
战时送风管线则利用平时排风管线,战时防护通风包括:清洁通风,滤毒通风,隔绝通风.2、专业工程特点2.1设计文件要点2.1.1按照平战结合的原则进行设计。
2。
1.2每个防护单元内防护设施及设备自成体系。
2.1。
3每个口部均设有防护密闭门和密闭门,战时通风口设悬摆活门,各种人防门和活门均须按要求安装好.2。
2必备规范和须特别注意的强制性条文模板第6.2.1条临空墙、门框墙的模板安装,其固定模板的对拉螺栓上严禁采用套管、混凝土预制件等。
混凝土第6.4.11条工程口部、防护密闭段、采光井、水库、水封井、防毒井、防爆井等有防护密闭要求的部位,应一次整体浇筑混凝土。
第6.4。
12条口部、防护密闭段应各制作一组试块。
预埋件第9。
1.1条预埋件应除锈并涂防腐油漆,其安装的位置应准确,固定应牢靠。
人防门门扇安装第9。
2.1条门扇安装应符合下列规定:1.门扇上下铰页受力均匀,门扇与门框贴合严密,门扇关闭后密封条压缩量均匀,严密不漏气;2.门扇启闭比较灵活,闭锁活动比较灵敏,门扇外表面标有闭锁开关方向;3。
门扇能自由开到终止位置;4.门扇的零部件齐全,无锈蚀,无损坏。
地下室人防工程平时维护管理情况报告

地下室人防工程平时维护管理情况报告一、引言地下室人防工程是城市建设中不可或缺的防护设施。
为了确保地下室人防工程的正常运行和安全使用,本文将对地下室人防工程的维护管理情况进行详细的报告。
报告内容主要包括地下室人防工程的基本情况、维护管理的目标与要求、维护管理的主要内容与措施、维护管理的效果评估等方面。
二、基本情况地下室人防工程是城市建设中的一项基础工程。
我们所负责维护管理的地下室人防工程位于城市中心区,总面积达到5000平方米,分为地下一层和地下二层。
人防工程采用了先进的建筑材料和技术,具备了较好的防护性能和安全性。
三、维护管理的目标与要求地下室人防工程的维护管理目标主要包括以下几个方面:保持人防工程建筑物的完好性和稳定性;确保地下室人防工程的防护性能和安全性;以及保障人防工程设备的正常运行等。
维护管理的要求主要包括:规范维护管理工作流程;及时处理问题和隐患;加强设备设施的维修与保养;加强人员培训与交流等。
四、维护管理的主要内容与措施1. 建立健全维护管理制度:制定人防工程的维护管理制度,明确维护管理的职责、权限和工作流程,并进行落实。
2. 定期检查与维护:制定定期检查与维护计划,按照计划进行地下室人防工程的巡检与维护工作。
包括定期检查人防工程建筑物的结构和设备状况,及时修复和更换老化和损坏的部分。
3. 加强设备设施的维护:根据制定的设备设施清单,定期对人防工程的设备设施进行维修和保养。
对设备设施的使用情况进行监测,及时发现并处理设备设施的故障。
4. 应急预案与演练:制定应急预案,明确各类突发事件的处置流程和责任分工,定期组织演练,提高应急处理的能力。
5. 人员培训与交流:组织相关人员参加培训课程,提高其维护管理的专业技能;通过定期会议和交流活动,促进相关人员之间的沟通和交流。
五、维护管理的效果评估地下室人防工程维护管理的效果需要进行定期的评估和监测。
评估的主要内容包括:地下室人防工程的建筑物完好率、设备设施运行率、工作效率和人员满意度等。
人防地下室施工方案

人防地下室施工方案一、工程概况本工程为人防地下室,位于_____,总建筑面积为_____平方米。
地下室共分为_____个防护单元,平时作为地下停车场,战时可转换为人员掩蔽所和物资储备库。
二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工组织设计和专项施工方案。
组织施工人员进行技术交底,明确施工质量要求和技术标准。
2、材料准备根据施工图纸和材料清单,采购所需的钢材、水泥、砂石、防水材料等原材料,并确保材料质量符合国家标准和设计要求。
对进场材料进行检验和验收,不合格材料严禁使用。
3、现场准备平整施工场地,修筑临时道路和排水设施。
搭建临时办公和生活设施,为施工人员提供良好的工作和生活条件。
按照施工总平面图布置,设置塔吊、搅拌机等施工机械设备。
三、施工流程1、土方开挖采用机械开挖为主,人工开挖为辅的方式进行土方开挖。
严格控制开挖深度和坡度,避免超挖和边坡坍塌。
开挖过程中及时进行排水,防止基坑积水。
2、基础施工进行基础垫层施工,确保垫层表面平整、密实。
绑扎基础钢筋,安装模板,浇筑基础混凝土。
基础混凝土浇筑完成后,及时进行养护,防止混凝土开裂。
3、墙体和顶板施工绑扎墙体和顶板钢筋,安装模板。
浇筑墙体和顶板混凝土,采用分层浇筑、振捣密实的方法,确保混凝土质量。
混凝土浇筑完成后,进行养护,达到规定强度后拆除模板。
4、防水施工在地下室墙体和底板表面涂刷防水涂料或铺贴防水卷材。
加强防水层的节点处理,如阴阳角、变形缝、穿墙管等部位,确保防水效果。
5、设备安装安装通风、给排水、电气等设备。
进行设备调试和试运行,确保设备正常运行。
6、装饰装修进行地下室内部的装饰装修工程,如地面、墙面、顶棚的装修。
安装门窗等附属设施。
四、施工要点1、钢筋工程钢筋的品种、规格、数量和质量应符合设计要求和国家标准。
钢筋的连接方式应符合设计和规范要求,焊接接头应进行抽样检测。
钢筋的绑扎应牢固,间距均匀,保护层厚度符合要求。
2、模板工程模板及其支架应具有足够的强度、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人防地下室工程概况
一、工程概况
本工程为某盐湖镁业有限公司金属镁一体化项目住宅小区第三批土建工程地下室人防,本工程位于某市察尔汗路中断东侧。
一类停车库,战时六级人防物资库,地下车库面积为20694.22㎡,人防地下室面积为13425.64㎡,停车位508个;防火分区二十五个;地下车库防火分区六个,主楼地下室防火分区十九个。
本工程建筑结构安全等级为二级,抗震设防类别为丙类,抗震烈度为8度,建筑耐火等级为一级,结构设计使用年限为50年,地下室防水等级除发电机房和变配电间为一级外,其余主体部分防水等级为二级。
人防地下室层高
3.45~
4.55m,筏板顶结构标高为-
5.250m,主楼基础形式:2-6#、2-7#楼为桩基+2000厚筏板, 2-8#、2-9#楼为CFG复合地基+1100/1500mm厚筏板,地下车库为地梁+300厚挡水筏板。
本工程地下室底板混凝土强度等级为C35,地下室剪力墙、柱(主楼范围以外)混凝土强度等级为C35,主楼范围内地下室墙柱混凝土强度等级同主楼一层墙柱混凝土强度等级,地下室顶板混凝土强度等级为C30,基础垫层混凝土强度等级为C15;地下室底板和外墙混凝土抗渗等级为P8,地下室顶板抗渗等级为P6。
二、工程地质及工程特点
1、工程地质条件
1.1 地理位置:拟建场区位于某省某市察尔汗路东侧。
1.2 工程地质条件:建设地位于某河洪积扇前缘东侧扇间地带,场地相对较平坦,场地段地形高程为:地面标高最大值2819.65m,最小值2818.98m,场地远离南侧昆仑山口近30km,场地位于某河东侧,距某河5km左右。
场地区没有被洪水淹没的历史,附近也无冲沟,不存在洪水,泥石流及崩塌、滑坡等地质灾害的影响。
1.3 气象特征:气候特点为干旱、多风沙、少雨,昼夜温差大,属典型的高原内陆盆地干旱气候。
多年平均气温
4.3℃,极端最低气温-33.6℃,极端最高气温35℃。
二、工程特点及难点
根据勘察报告要求,为防止开挖过程发生滑坡影响,本工程基坑开挖前采用群井降水。
基坑开挖采用土钉墙支护的形式进行,其放坡为1:0.25~1:0.3。
本工程场区地下水埋深较浅,水压大,地下室防水是基础工程重要分项工程之一。
结构砼自防水施工中,底板与地下室外墙交接处的施工缝是防水的薄弱部位,施工缝的留置方式、位置及表面处理是过程控制的重点。
人防地下室结构工程中墙体高度及顶板厚度较大,模板设计方案中必须验算模板支撑体系,保证模板结构有足够的
强度和刚度,以防止出现跑模和涨模现象。
