人防地下室工程目录表
(16)、自拌混凝土、砂浆配合比
17
混凝土浇灌通知单
18
自拌混凝土施工记录(17-18项自拌混凝土时才提
供)
19
混凝土施工记录
20
隐蔽工程检查验收记录表
(人防资料专用表,隐蔽项目包括:钢筋、混凝土、管道、防护设备、防护套管、预埋线管(密闭
接线盒)、防水等)
21
提供复印件的必须加盖施工单位红章。)
(1)、钢材出厂合格证及镀锌类防护套管及各种给排水、电气材料(包
括接地材料)出厂合格证及试验报告
(4)、水泥、砖出厂合格证及试验报告
(5)、淡化砂、砂子、石子出厂合格证及试验报
(6)、防水材料出厂合格证及试验报告
(7)、涂料、油漆出厂合格证及试验报告
(8)、钢门框、钢门页合格证
(9)、钢窗框、钢窗页合格证
(10)、各类人防设备出厂合格证及试验报告
(11)、各类防护材料、设备试验记录、报告
(12)、混凝土(包括抗压强度及抗渗强度)、砂浆
抗压强度试块试验报告
(13)、口部、密闭段砼试块报告
(14)、混凝土、砂浆强度统计验收记录
设备安装工程测试记录
22
结构工程分项质量验收记录表
23
防水工程分项质量验收记录
24
孔口防护工程分项质量验收记录表
25
建筑装修工程分项质量验收记录表
26
给水排水工程分项质量验收记录表
27
采暖、通风和空调工程分项质量验收记录表
28
建筑电气安装工程分项质量验收记录表
29
防火设备安装工程分项质量验收记录表
30
人防地下室工程目录表
人防地下室工程资料目录表
序号
资料名称
备注
1
人防地下室工程概况
2
定点文
3
立项文
4
总平面图
5
设计条件
6
设计方案图
(2-6项竣工时由建设单位提供复印件)
7
人民防空建设工程施工许可证(业主提供复印件)
8
施工单位的资质文件(包括设备厂家、施工单位,
盖红章)
9
特殊工种及专业人员上岗证书(复印件加盖施工单
分部工程质量验收记录表
31
单位工程质量控制资料核查记录表
32
单位工程观感质量检查记录表
33
单位工程质量验收记录表
34
人防工程竣工专项验收、评定表
35
消防专项竣工验收表
36
施工期间产生的质量问题文件
37
工程质量事故调查和处理材料
38
竣工整改报告
39
人防中间结构验收会议纪要
40
竣工验收会议纪要
41
人防工程内部设备清单表
位红章)
10
人防工程专项施工方案(包括施工单位及设备厂家
提供的方案)
11
人防图纸会审记录
12
人防设计变更通知单
13
工程开、竣工报告
14
施工现场质量管理检查记录
15
工程定位测量记录(13-15项用土建表复印即可)
16
各种原材料出厂合格证及进场检(试)验报告:(注:要求至少要一份原件,以便备案。如无原件时,
42
施工单位提供的竣工验收报告
43
人防监理单位的质量评估报告
44
人防工程竣工验收备案资料(已整理好的复印件)
45
施工单位签署的人防工程质量保修书(含防护设备
在内,提供复印件)
46
人防工程竣工验收报告(业主提供复印件)
47
一套人防地下室的竣工图纸(包括建筑、结构、暖
通、给排水、电气专业)
人防工程资料表格(含土建及安装工程)
一、分项工程质量验收记录表.结构工程(-)-预应力管桩分项工程质量验收记录表(-)-预应力管桩分项工程质量验收记录表(-)-土石方分项工程质量验收记录表(-)-土石方分项工程质量验收记录表(-)-地下连续墙分项工程质量验收记录表(-)-地下连续墙分项工程质量验收记录表(-)-模板分项工程质量验收记录表(-)-模板分项工程质量验收记录表(-)-钢筋绑扎分项工程质量验收记录表(-)-钢筋绑扎分项工程质量验收记录表(-)-钢筋绑扎分项工程质量验收记录表(-)-钢筋焊接分项工程质量验收记录表(-)-钢筋焊接分项工程质量验收记录表(-)-钢筋焊接分项工程质量验收记录表(-)-钢筋绑扎分项工程质量验收记录表(-)-钢筋绑扎分项工程质量验收记录表(-)-钢筋绑扎分项工程质量验收记录表(-)-钢筋焊接分项工程质量验收记录表(-)-钢筋焊接分项工程质量验收记录表(-)-钢筋焊接分项工程质量验收记录表(-)-混凝土分项工程质量验收记录表注:为电梯井筒全高。
.蜂窝、孔洞、露筋、缝隙夹渣层等缺陷,在装饰前应按施工规范规定进行修理。
(-)-混凝土分项工程质量验收记录表注:为电梯井筒全高。
.蜂窝、孔洞、露筋、缝隙夹渣层等缺陷,在装饰前应按施工规范规定进行修理。
)-混凝土分项工程质量验收记录表注:为电梯井筒全高。
.蜂窝、孔洞、露筋、缝隙夹渣层等缺陷,在装饰前应按施工规范规定进行修理。
(-)-混凝土分项工程质量验收记录表注:为电梯井筒全高。
.蜂窝、孔洞、露筋、缝隙夹渣层等缺陷,在装饰前应按施工规范规定进行修理。
(-)-混凝土分项工程质量验收记录表注:为电梯井筒全高。
.蜂窝、孔洞、露筋、缝隙夹渣层等缺陷,在装饰前应按施工规范规定进行修理。
)-混凝土分项工程质量验收记录表注:为电梯井筒全高。
.蜂窝、孔洞、露筋、缝隙夹渣层等缺陷,在装饰前应按施工规范规定进行修理。

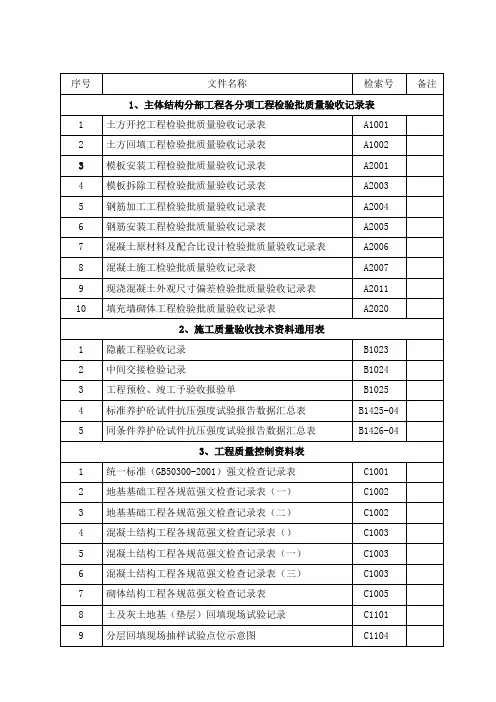

人防资料目录
排水管灌水、通水、通球试验记录
C2010
10
管道、设备清洗(吹洗、脱脂)记录
C2012
序号
文件名称
检索号
备注
1、建筑电气分部工程各分项工程检验批质量验收记录表
1
成套配电柜、控制柜和动力照明配电箱安装记录表
A6005
2
电缆桥架安装和桥架内电缆敷设检验批验收记录表
A6011
3
电线导管、电缆导管和线槽敷设检验批验收记录表
C3002
4
照明成套灯具现场抽样检测记录
C3003
5
开关、插座现场抽样检测记录
C3004
6
电线、电缆线径和绝缘层厚度进场抽样检测记录
C3005
7
电气导管管径、壁厚及均匀度进场抽样检测记录
C3006
8
电气设备调整、试验记录汇总表
C3008
9
漏电保护装置试验记录
C3016
10
建筑照明通电试运行记录
C3017
C1007
2
防水材料进场检验记录
C1209
4、建筑与结构原材料、试件试验
1
防水混凝土抗渗试验报告
C1416
2
防水材料出厂合格证、进场复试报告汇总表
C1419
3
防水卷材料试验报告
序号
文件名称
检索号
备注
1、建筑给水、排水及消防分部工程各分项工程检验批质量验收记录表
1
(RFJ01-2002)6.4-1进、出工程管线的防护密闭分项工程质 量验收记录表
序号
文件名称
检索号
备注
1、主体结构分部工程各分项工程检验批质量验收记录表
1

4附表一:人防地下室施工进度横道图
序号
分部、分项
工程名称
工期
计划开工日期:2016年3月1日工程总工期:90日历天计划竣工日期:2016年5月31日
3月份
4月份
5月份
备注
3
6
9
12
15
18
21
24
27
30
3
6
9
12
15
18
21
24
27
30
3
6
9
12
15
18
21
24
27
30
1
1#主楼区域
筏板砼(含砖模等)
0
2
墙、顶板钢筋
15
3
模板及砼浇筑
15
4
2#主楼区域
筏板砼(含砖模等)
0
5
墙、顶板钢筋
20
6
模板及砼浇筑
25
7
3#主楼区域
筏板砼(含砖模等)
30
8
墙、顶板钢筋
15
9模板及砼浇筑源自15104#主楼区域
筏板砼(含砖模等)
30
11
墙、顶板钢筋
15
12
模板及砼浇筑
15
13
5#主楼区域
筏板砼(含砖模等)
30
14
墙、顶板钢筋
15
15
模板及砼浇筑
15
16
附楼区一
筏板砼(含砖模等)
15
17
顶板模板、钢筋
15
18
附楼区二
筏板砼(含砖模等)
15
19
顶板模板、钢筋
15
地下人防工程
2、出入口通道设置90°的拐弯,并满足一定的通道长度要求。
工程防护设备
既能阻挡冲击波,又能阻挡毒剂 进入室内的门称为防护密闭门。能阻 挡毒剂进入室内的门称为密闭门。其 组成为:
▪ 门扇:门扇开启能保障人员、车 辆的进出,关闭时能阻挡冲击波和毒剂。
防毒通道是具有通风换气设施的密 闭通道。形成防毒通道需满足如下两点:
▪ 防空地下室设有机械进风系统 和滤毒通风设备,在室外染毒情况下, 滤毒通风使室内能够维持一定的通风超 压。
▪ 在防毒通道内设有通风换气设 备,在超压排风过程中使防毒通道不断 通风换气,并将污秽空气不断排至室外。
—— 密闭通道和防毒通道
工程防护设备
防毒通道设置要求
▪ 防毒通道的设置应与排风口 相结合。
▪ 防毒通道内应设置能满足换 气次数要求的通风换气设备,而且在 满足使用要求的前提下宜缩小通道容 积。
▪ 当主要出入口的防毒通道不 止一道时,其中仅要求容积最小的防 毒通道应满足换气次数要求。
▪ 设置在主要出入口的防毒通 道通常与洗消间或简易洗消间配合设 置。
▪ 脱衣室、淋浴室、检查穿衣室的 使用面积均宜按每个淋浴器3m2计;
▪ 淋浴器的布置应避免洗消人员的 足迹交叉。
—— 洗消间与简易洗消间
工程防护设备
—— 洗消间与简易洗消间
简易洗消间宜与防毒通道合并布置,当带简易洗消的防毒通道不满足规定 的换气次数要求时,设置单独的简易洗消间。其设置要求如下:
▪ 简易洗消区面积不宜小于2.0m2; ▪ 简易洗消间面积不小于5.0m2; ▪ 简易洗消间与防毒通道设一道普通门,与清洁区之间应设一道密闭门。

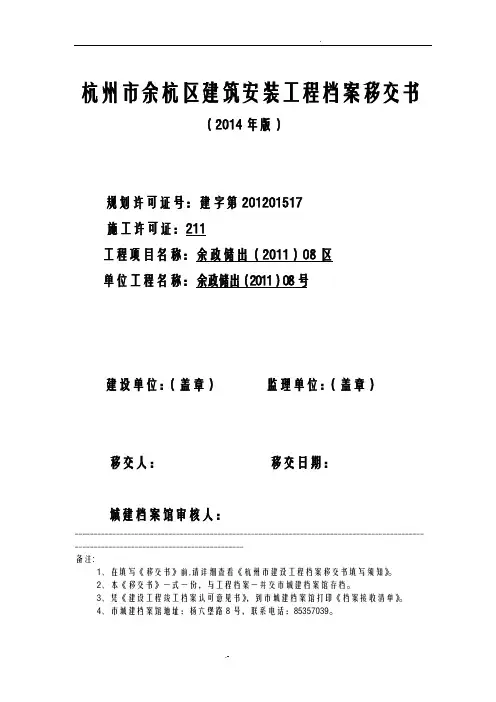

人防地下室移交书
杭州市余杭区建筑安装工程档案移交书(2014年版)规划许可证号:建字第201201517施工许可证:211工程项目名称:余政储出(2011)08区单位工程名称:余政储出(2011)08号建设单位:(盖章)监理单位:(盖章)移交人:移交日期:城建档案馆审核人:------------------------------------------------------------------------------------------------------------------------------------------备注:1、在填写《移交书》前,请详细查看《杭州市建设工程档案移交书填写须知》。
2、本《移交书》一式一份,与工程档案一并交市城建档案馆存档。
3、凭《建设工程竣工档案认可意见书》,到市城建档案馆打印《档案接收清单》。
4、市城建档案馆地址:杨六堡路8号,联系电话:85357039。
杭州市余杭区建设工程档案移交书填写须知1、杭州市余杭区建设工程档案移交书(以下简称《移交书》),是建设单位向城建档案馆移交档案材料的清单,由建设单位填写后,随同工程档案一并移交。
2、填写《移交书》前,请先填写《杭州市建设工程档案专项验收申报表》(附件1)、《杭州市建设工程档案自检表》(附件2),确定单位工程数量。
3、《移交书》按单位工程填写,一式一份。
一个工程项目(同一个规划许可证)有N个单位工程时,《移交书》应填写N份。
4、多个单位工程共用的档案材料,要求集中在主要单位工程档案中移交,其他单位工程档案不需要移交复印件。
包含共有材料的《移交书》应备注“含**单位工程”,其他单位工程《移交书》备注“见**单位工程”。
5、施工文件应做文件目录汇总表。
联系单汇总表样式可参考附件3、其他施工材料汇总表样式可参考附件4,工程概况信息表样式可参考附件5,汇总表数量计入张数。
6、一个归档编号的档案材料,应制作一份归档封面(见下表),原有其他封面的,仍不能省略。

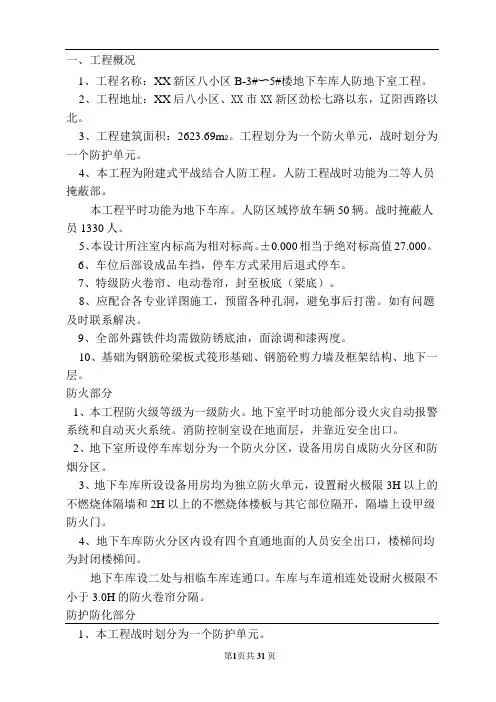

地下室人防工程施工方案
一、工程概况1、工程名称:XX新区八小区B-3#〜5#楼地下车库人防地下室工程。
2、工程地址:XX后八小区、XX市XX新区劲松七路以东,辽阳西路以北。
3、工程建筑面积:2623.69m2。
工程划分为一个防火单元,战时划分为一个防护单元。
4、本工程为附建式平战结合人防工程。
人防工程战时功能为二等人员掩蔽部。
本工程平时功能为地下车库。
人防区域停放车辆50辆。
战时掩蔽人员1330人。
5、本设计所注室内标高为相对标高。
±0.000相当于绝对标高值27.000。
6、车位后部设成品车挡,停车方式采用后退式停车。
7、特级防火卷帘、电动卷帘,封至板底(梁底)。
8、应配合各专业详图施工,预留各种孔洞,避免事后打凿。
如有问题及时联系解决。
9、全部外露铁件均需做防锈底油,面涂调和漆两度。
10、基础为钢筋砼梁板式筏形基础、钢筋砼剪力墙及框架结构、地下一层。
防火部分1、本工程防火级等级为一级防火。
地下室平时功能部分设火灾自动报警系统和自动灭火系统。
消防控制室设在地面层,并靠近安全出口。
2、地下室所设停车库划分为一个防火分区,设备用房自成防火分区和防烟分区。
3、地下车库所设设备用房均为独立防火单元,设置耐火极限3H以上的不燃烧体隔墙和2H以上的不燃烧体楼板与其它部位隔开,隔墙上设甲级防火门。
4、地下车库防火分区内设有四个直通地面的人员安全出口,楼梯间均为封闭楼梯间。
地下车库设二处与相临车库连通口。
车库与车道相连处设耐火极限不小于3.0H的防火卷帘分隔。
防护防化部分1、本工程战时划分为一个防护单元。
防护等级:五级防化等级:丙级2、本工程人防二等人员掩蔽部防护单元一划分为四个抗爆单元。
3、单元指标防护单元一:建筑面积2623.69平方米,掩蔽面积1400平方米,掩蔽1330人。
4、与人防地下室无关管线严禁穿越人防地下室顶板。
穿越人防地下室的压力管线,须在人防地下室一侧加设抗爆闸阀。
5、本工程为平战结合工程,应于战前30天完成平战转换。
防空地下室(人防工程术语)
防空地下室:分为甲类、乙类防空地下室〔1〕、防常规武器抗力级不5级和6级〔简称为常5级和常6级〕〔2〕、防核武器抗力级不4级、4B级、5级、6级和6B级〔简称为核4级、核4B级、核5级、核6级和核6B级〕1、防空地下室:具有预定战时防空功能的地下室。
在房屋中室内地平面低于室外地平面的高度超过该房间净高1/2的地下室。
2、人员掩蔽工程:要紧用于保障人员掩蔽的人防工程。
分一等人员掩蔽所和二等人员掩蔽所。
3、配套工程:系指战时的保障性人防工程〔人防物资库、人防汽车库、食品站、生产车间、人防交通干道、警报站、核生化监测中心等工程〕。
4、主体:防空地下室中能满足战时防护及其要紧功能要求的局限。
关于有防毒要求的防空地下室,其主体指最里面一道密闭门以内的局限。
5、清洁区:防空地下室中能抵御预定的爆炸动荷载作用,而且满足防毒要求的区域。
6、染毒区:防空地下室中能抵御预定的爆炸动荷载作用,但准许染毒的区域。
7、防护单元:在防空地下室中,其防护设施和内部设备均能自称体系的使用空间。
8、抗爆单元:在防空地下室〔或防护单元〕中,用抗爆隔墙分隔的使用空间。
9、人防围护结构:防空地下室中承受空气冲击波或土中压缩波直截了当作用的顶板、墙体和地板的总称。
10、临空墙:一侧直截了当受空气冲击波作用,另一侧为防空地下室内部的墙体。
11、口部:防空地下室的主体与地表层,或与其它地下建筑的连接局限。
关于有防毒要求的防空地下室,其口部指最里面一道密闭门以外的局限,如扩散室、密闭通道、防毒通道、洗消间、除尘室、滤毒室和竖井、防护门以外的通道等。
12、室外出进口:通道的出地面段位于防空地下室上部建筑投影范围以外的出进口。
13、室内出进口:通道的出地面段位于防空地下室上部建筑投影范围以内的出进口。
14、防护密闭门:既能阻挡冲击波又能阻挡毒剂通过的门。
15、密闭门:能够阻挡毒剂通过的门。
16、密闭通道:由防护密闭门与密闭门之间所构成的,并仅依靠密闭隔尽作用阻挡毒剂侵进室内的密闭空间。
地下室人防工程综合单价表ok
6
11204.32
2
807.37
20
807.37
2
807.37
2
1136.91
2
972.14
2
1614.74
2
1581.79
2
1384.06
2
1136.91
4
823.85
2
2059.62
6
329.54
2
527.26
20
494.31
2
543.74
2
510.79
2
494.31
4
461.35
33
1482.93
报价
工程名称:下室人防工程
序号
产品名称
型号规格
1 钢结构双扇活门槛防护密闭门 GHSFM6025(6)
2 防护密闭封堵板
FMDB4027(6)
3 活门槛防护密闭门
BHFM2020-15
4 活门槛防护密闭门
BHFM1520-15
5 活门槛密闭门
BHM1520
6 防护密闭门
BFM1520-05
7 活门槛防护密闭门
31
1021.57
32
922.71
86
329.54
17
329.54
36
329.54
10
329.54
20
329.54
28
329.54
8
1529.06
2
9886.17
6
9062.32
2
8732.78
第 2 页,共 3 页
合计(元) 3888.56 2669.27
134320.07 67225.94 1614.74 16147.41 1614.74 2273.82 1944.28 3229.48 3163.57 2768.13 2273.82 3295.39 4119.24 1977.23 1054.52 9886.17 1087.48 1021.57
物业接管验收(地下室人防工程资料汇总表)
地下室人防工程系统竣工资料移交清单附件一
开发商移交人签字:接收人签字:
日期:服务中心工程主管:
服务中心主任:
日期:
半岛·旺角地下室人防工程系统功能接管验收记录表
附件二
移交人签字:接收人签字:
日期:服务中心工程主管:
服务中心主任:
半岛·旺角地下室人防工程系统设备移交记录表附件三
移交人签字:接收人签字:
日期:服务中心工程主管:
维修组日常工作计划表(2008年度)
服务中心主任页脚内容
半岛·旺角人防工程验收遗留情况汇总、整改计划表附件五
页脚内容
工程部主管:服务中心主任:工程管理部经理:项目分管副总:
页脚内容
半岛·旺角人防工程接管验收审批表
半岛·旺角服务中心,验收时间:年月至月日编号:附件六
页脚内容
页脚内容。
人民防空单元工程登记表(防空地下室)
人 防 设 施 设 备
建筑面积 非设备房间 普 通 地 下 空 间 设备房间 地下层数
m2 使用功能 m2 室内出入口
工程结构
室外出入口范围;2、以上内容由设计单位填写设计数量,安装单位填写安装数量;3、应按照竣工图纸及具体安装设施设备情况如实填写,明确设备型号;4、照片暂不提供。
人防生产 许可证 坐标1 坐标2 高程
经度
纬度
转 换 项
口 部
防护密闭门 密闭门
主 体
抗爆隔墙
处,战时干厕
个
防爆波活门 自动排气活门
临战封堵情况备注 轴线位置 尺寸(长×高)
战时出入口
个数
密闭门 (数量)
防密门 (数量)
口部 类型
过滤吸收器 油网除尘器
出 入 口 口 部 情 况
室内口 其 中 连通口 室外口 备用口 平时出入口 合 计
人民防空单元工程登记表(防空地下室)
验收编号 总人防建筑面积 m2 战 时 物资库 面 积 平 时 临战封堵 处 m2 人员掩 蔽面积 用 途 m2 普查编号 工程类型 防护等级 工程结构 地下层数 管理人 使用单位 姓名 电话 手机
总人防有效面积
m2
总人防掩蔽面积
m
2
项
目
型 号
数量
生产厂家
产品 合格证
个 个 个 个 个 个 使用面积 建筑面积 使用面积 建筑面积 使用面积 m2 m
2
