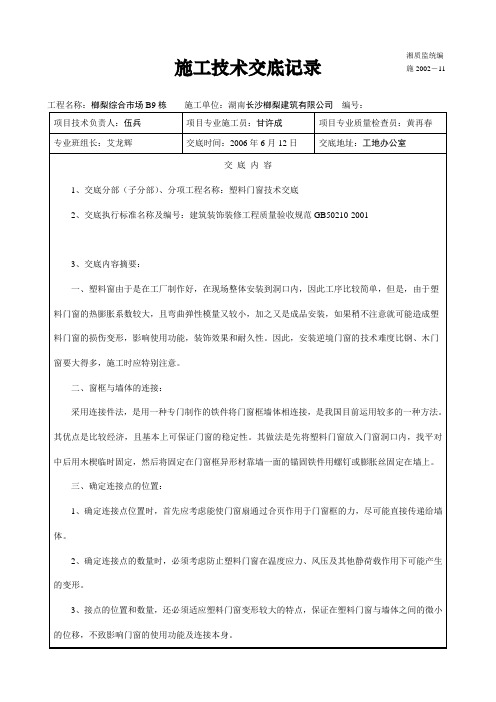

70硬PVC塑料门窗安装分项工程技术交底卡
施工技术交底记录(塑料门窗)

施工技术交底记录
湘质监统编 施2002-11
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得低于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;⑤交底内容搞要,只填写已交待执行标准中的章、节标题和补充内容概要。
(完整版)塑料门窗安装技术交底

(完整版)塑料门窗安装技术交底
1. 简介
本文档旨在介绍塑料门窗的安装技术,包括安装前的准备工作、安装步骤和注意事项。
2. 安装前的准备工作
在进行塑料门窗的安装之前,需要做以下准备工作:
- 测量门窗尺寸:确保门窗的尺寸与安装位置相符,避免尺寸
不对称导致安装困难。
- 准备所需工具:如扳手、螺丝刀、斧头等,确保安装过程中
所需工具齐全。
3. 安装步骤
以下是塑料门窗的安装步骤:
1. 清理安装位置:将安装位置清理干净,确保没有障碍物阻挡。
2. 根据尺寸确定安装位置:根据门窗尺寸确定实际安装位置,
使用测量工具进行准确测量。
3. 安装门窗框架:将门窗框架按照正确的方向和位置进行安装,使用螺丝固定牢固。
4. 安装门窗扇:将门窗扇插入到门窗框架中,确保扇与框之间
的间隙适当。
5. 调整门窗扇位置:根据需要,调整门窗扇的位置,确保开启
和闭合灵活顺畅。
6. 检查安装质量:检查门窗的安装质量,确保门窗牢固、密封
性好。
4. 注意事项
在进行塑料门窗安装时,需要注意以下事项:
- 安装时遵循操作规范:按照正确的步骤和要求进行安装,避
免错误操作影响安装质量。
- 注意安全防护:在安装过程中,要注意自身安全,如佩戴好
安全帽、手套等,避免受伤。
- 注重质量控制:确保门窗的质量达到标准要求,检查门窗是
否有损坏或缺陷。
- 确保密封性:在安装过程中,要确保门窗的密封性良好,避
免气候变化对室内环境的影响。
以上是塑料门窗安装的技术交底,希望能对安装人员有所帮助。
门窗玻璃安装分项工程质量技术交底卡(GD2301003)

玻璃安装:将已裁割好的玻璃在铝合金框扇中就位,就位的玻璃应罢在凹槽中间,并应有充足地嵌入量。装配后应保证玻璃与镶嵌槽间隙,并在主要部位装有减震垫块,使其能缓冲启闭等力的冲击。
平板玻璃与窗玻璃槽的配合尺寸详见表9-10
材料及主要机具:
玻璃:平板玻璃、磨砂玻璃、彩色玻璃、压花玻璃等品种、规格按设计要求选用,进场的玻璃必须有产品合格证。
橡胶压条,规格应符合设计要求。
密封胶的使用应符合设计要求,并应有产品合格证及使用说明。
氯丁橡胶垫片及铝合金垫片,根据需要准备。
玻璃胶的选用应与铝合金相匹配,并应有出厂合格证。
主要机具:工作台、玻璃刀、直尺、钢丝甜、毛笔、手动吸盘、电动真空吸盘、电动吊篮(安装玻璃幕墙)、运玻璃小车、钢卷尺、工具袋、抹布或棉丝、安全带、注胶枪等。
作业条件:
玻璃安装应在门窗石金已装好,交活油漆末涂刷前。
玻璃安装前应对安装的框、扇几何尺寸、表面平整度、拼接节点等是否牢固进行认真的检查。
根据安装需要将玻璃运到指定地点,并按安装顺序码放于安全处备用。
安装所需的垫片,橡胶条,密封胶等应提前准备运到现场备用。
安装玻璃所用的脚手架及高凳等提前准备好。
塑料框扇玻璃安装:
平板玻离与窗玻璃糟的配合尺寸 (mm) 表9-10
玻璃厚度 a≥ b≥ c≥
3 5 3
专业技术负责人: 交底人: 接受人:
门窗玻璃安装分项工程质量技术交底卡
GD2301003
0
3
总承包施工单位
广东电白二建工程有限公司
单位(子单位)工程名称
南海南光化工包装有限公司项目研发车间
分部工程
门窗工程技术交底记录

门窗工程技术交底记录标题:门窗工程技术交底记录引言概述:门窗工程技术交底记录是指在门窗工程施工前,施工方与监理方、设计方等相关人员进行技术交底,明确施工要求、质量标准、安全措施等内容的记录。
这一记录对于确保工程施工质量、提高施工效率具有重要意义。
一、施工要求1.1 确认门窗类型及规格:在技术交底过程中,需明确门窗的类型(如铝合金门窗、塑钢门窗等)及规格(如尺寸、厚度等)。
1.2 确定安装位置:确定门窗的安装位置,包括高度、水平位置等,确保安装准确。
1.3 确认玻璃类型:确定门窗玻璃的类型(如钢化玻璃、中空玻璃等),以及厚度、透光性等要求。
二、质量标准2.1 确认安装工艺:明确门窗的安装工艺,包括固定方式、密封胶条的使用等,确保安装质量。
2.2 确定检测标准:确定门窗的检测标准,包括外观质量、密封性能等,确保门窗质量符合要求。
2.3 确认防水措施:确定门窗的防水措施,包括密封胶的使用、排水设计等,确保门窗在雨水天气下不渗漏。
三、安全措施3.1 确认施工安全措施:在技术交底过程中,需明确施工人员的安全措施,包括安全帽、安全绳等的使用。
3.2 确定施工现场管理要求:确定施工现场的管理要求,包括施工区域的封闭、施工材料的堆放等,确保施工安全。
3.3 确认施工人员培训:确定施工人员的培训要求,包括安全操作规范、应急处理等,确保施工人员具备必要的安全意识。
四、材料要求4.1 确认材料供应商:明确门窗材料的供应商,确保材料质量可靠。
4.2 确定材料检验标准:确定门窗材料的检验标准,包括材料的强度、耐候性等,确保材料符合要求。
4.3 确认材料储存要求:确定门窗材料的储存要求,包括避免阳光直射、防潮等,确保材料不受损坏。
五、验收标准5.1 确认验收标准:确定门窗工程的验收标准,包括外观质量、功能性能等,确保工程质量符合要求。
5.2 确定验收时间节点:确定门窗工程的验收时间节点,确保按时完成验收工作。
5.3 确认验收人员:确定门窗工程的验收人员,包括监理方、设计方等,确保验收过程公正、客观。

塑料门窗安装技术交底

2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
做
分
项
工
程
施
工
技
术
交
底时,应
填写"分
项
工
程
名称"栏,其
他
技
术
交
底
可
不
填
写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
塑料门窗技术交底单

施工单位:
建设单位
工程名称
工程部位
塑料门窗
交底人
交
底
内
容
施工交底内容:
一、清理洞口,将灰渣铲平扫净。
二、复核洞口尺寸及预埋件或预留洞的位置及数量是否正确,遇有水泥过梁在相应位置用冲击钻打孔。
三、检查塑料门窗是否有运输造成的断裂、缺损构件松动或密封条脱落现象,确认合格后方可安装。
四、按图纸要求安装框墙联接件、联接孔应方式连成一体。
九、安装完毕要作全面检查,将窗表面污物,泥土擦拭干净,方可交付验收。
十、不允许在塑料窗上搭脚手板,跳板或直接踩踏窗框。
十一、在施工安装过程中不得用铁器或金属硬件等物随意敲击窗户,若需要调平找直时,应用木棒、木锤等轻轻敲打。
十二、有关安装规范要求及验收标准详见附件《塑钢安装及验收规程》。
接收交底人:年月日
五、将窗框立于洞口,用吊线锤,规格尺寸与水平仪等确定框的安装位置,安装一个固定卡,并用楔临时定位。
六、调整好垂直度后,按前述安装方法,由上至下将框与墙体连接固定,在联接点用木楔调节平直度与垂直度。
七、在窗框与墙体四周间的缝隙处填入泡沫塑料填充剂等软接触物,然后,待泡沫塑料填充剂膨胀稳定之后,在把临时木楔除掉,补打填充剂。
门窗工程技术交底记录
门窗工程技术交底记录一、项目概况本次门窗工程技术交底记录旨在详细说明项目的施工要求、工艺流程以及质量标准。
该项目位于某某地区,总建造面积为XXX平方米,包括主楼和附属楼。
本次门窗工程涉及到主楼和附属楼的门窗安装,总计涉及XXX扇门窗。
二、施工要求1. 施工单位应按照设计图纸和相关技术规范进行门窗的安装。
2. 施工人员应具备相关的资质和经验,并按照工艺流程进行施工。
3. 施工单位应保证门窗的安装质量,确保其使用寿命和功能正常。
4. 施工单位应按照工程进度安排,合理组织施工人员和材料,保证施工进度。
三、工艺流程1. 门窗材料的验收:a. 施工单位应按照设计要求验收门窗材料,包括门窗型材、五金配件等。
b. 验收时应检查材料的外观质量、尺寸精度、表面处理等,确保符合要求。
2. 预埋件的安装:a. 根据设计图纸,在墙体预埋件上进行标注,并按照标注位置进行安装。
b. 预埋件的安装应保证坚固可靠,并与门窗的安装位置相符。
3. 门窗的安装:a. 施工人员应按照门窗安装顺序进行施工,确保门窗的安装顺序正确。
b. 门窗的安装应保证垂直、水平和平整,且与墙体之间应有适当的间隙。
c. 安装过程中应注意保护门窗的表面,避免划伤和损坏。
4. 五金配件的安装:a. 施工人员应按照设计要求安装门窗的五金配件,包括门锁、合页等。
b. 五金配件的安装应保证坚固可靠,确保门窗的正常使用功能。
5. 玻璃安装:a. 施工人员应按照设计要求安装门窗的玻璃,包括单层玻璃和双层中空玻璃等。
b. 玻璃的安装应保证平整、坚固,且与门窗框体之间应有适当的密封。
四、质量标准1. 门窗的安装应符合国家相关标准和技术规范,确保安全、坚固和美观。
2. 门窗的开启和关闭应灵便顺畅,无卡阻、松动等现象。
3. 门窗的密封性能应良好,无漏风、漏水等现象。
4. 门窗的表面应平整、光滑,无明显的划痕、凹凸和色差。
5. 门窗的五金配件应完好无损,使用功能正常,无松动现象。
门窗安装技术交底记录
门窗安装技术交底记录一、前言本次交底记录旨在明确门窗安装的技术要求,以确保在安装过程中达到理想的效果。
本次交底记录包括门窗安装的前置准备、安装方法和注意事项三个部分。
二、前置准备1. 准备工具和材料在进行门窗安装之前,需要准备好以下工具和材料:•锤子、钳子、扳手等基础工具•手电钻、电锤、砂轮机等电动工具•螺丝、螺栓、钻头等固定材料•水泥、砂浆和地脚螺丝等建筑材料2. 测量尺寸在进行门窗安装之前,需要对门窗的尺寸进行准确测量。
首先要测量门窗的高度和宽度,然后测量门窗四个角的尺寸,以确保门窗的位置和大小对应。
3. 清理施工场地在进行门窗安装之前,需要先清理施工现场,确保施工区域干净整洁。
在安装过程中,要确保施工区域通风良好,并且安全。
三、安装方法1. 确定门窗位置安装门窗之前,需要先计算门窗的位置,并对门窗进行固定。
门窗的位置通常是在墙体的中心线上,通过使用水平仪等测量工具可以准确测量位置。
2. 安装地脚螺丝在门窗的四个角落处,需要先进行地脚螺丝的固定。
地脚螺丝通常选择M8的螺丝尺寸,并夯实地面,确保门窗的位置稳固。
3. 安装门窗框和门扇在地脚螺丝的基础上,进行门窗框的安装。
门窗框需要根据门窗的尺寸进行剪裁,并使用固定材料进行固定。
门扇也需要根据门窗的尺寸进行剪裁,并使用铰链和固定材料进行固定。
4. 填补门窗缝隙在门窗安装完成后,需要使用填缝材料对门窗缝隙进行填补。
填缝材料需要遵循门窗厂家的建议,以避免对门窗造成影响。
四、注意事项1. 安全第一门窗安装过程中一定要注意安全,尤其是电动工具的使用,必须遵循操作规范,避免造成伤害。
2. 质量监督门窗安装完毕后需要进行质量检测,查看是否存在问题并及时解决。
3. 合理维护门窗使用故障时,需要及时进行维修和更换,以延长使用寿命。
五、门窗安装是一个复杂而繁琐的过程,需要进行细致的规划和实施。
只有遵循门窗安装的标准流程,并注意安全、质量和维护等方面,才能确保门窗安装效果理想,为人们带来更好的居住体验。
分部分项施工技术交底记录2
5)、门窗加工成品,经检验合格后才准上墙安装。吊运门窗时,其表面应采用非金属软质材料衬垫,并在
门窗外缘选择牢靠平稳的着力点,不得在框扇内插入抬杆起吊。一次起吊数量不宜过多,以防绳索断裂损
坏门窗或引起人员伤亡。安装前门窗框应贴好保护膜,门窗框应采用三面保护,框与墙体接触面不应有保
工程名称
中慧·第一城3#楼
施工单位
重庆市五一实业(集团)有限公司
分部分项名称装饰分部门窗分项 Nhomakorabea施工班组
塑钢门窗安装班组
交底部位
3#楼塑钢门窗
计划完成日期
2011/8/20
交底日期
2010/10/20
交底内容:
8)、10楼(含10楼)以上的门窗或业主有要求做防雷接地的门窗必须与主体的防雷装置连通。首先在窗
注:记录内容可另附页。重庆市城市建设档案馆
2/2重庆市建设工程质量监督总站监制
框或窗扇的四角处,采用镀锌扁钢(作防锈处理)将框内的衬钢连为一个闭合体,每个角通过四颗金属连接
螺丝与衬钢连接为一体,形成等电位。整体窗框连接通后,通过连接件将窗框与防雷装置连通。门窗框与
防雷连接件连接,可通过两颗镀锌螺栓将框内衬钢与防雷连接件连通,防雷连接件与防雷装置(均压环或
引下线或主体钢筋)采用焊接连接方式(焊接长度≥10倍圆钢直径)。
9)、门窗框上墙固定完毕,框与墙体之间打发泡胶,发泡胶用量合适,不能超出或粘接在框上。发泡胶
成型后,不宜切割面层。待外墙的外墙砖或外墙涂料做完后,门窗框内、外面打建筑密封胶。打密封胶必
须粗细一致,分布均匀,看似一条直线,不能有拖痕,挂胶,粗细不均,影响外观和防水功能。下雨天不
塑料门窗安全技术交底记录参考
工程名称
施工单位
分部分项名称
装饰分部门窗分项
施工班组
交底部位
计划完成日期
交底日期
交底内容:
1.本工程属于高空作业,对于从事高空作业的员工,必须进行身体检查。不能使患有高
血压、心脏病、癫痫病的人和其它不适于高空作业的人,从事高空作业。
2.施工前,安装班组长必须对安装人员进行安全教育培训,未经安全教育培训,不得参与施工。施工中也
4.材料堆放要整齐和稳固,能通风避雨,远离火源及有腐蚀性污染源的地方。门窗框及玻璃应斜靠在坚固
的墙柱面、专用支架或牢固的建筑物上,地下用枕木垫平;倾斜角度不大于二十度,并不准人字型堆放。
堆放材料保证现场运输主干道通畅。
5.吊运门窗时,一次起吊数量不宜过多,以防绳索断裂损坏门窗或引起人员伤亡;机械吊臂下严禁站人。
应随时检查,发现安全隐患及时纠正和排除。监督工人严格按照《建筑安装工程安全技术规范》、《建筑
施工高处作业安全技术规范》(JGJ80)的要求施工,杜绝人身伤亡事故的发生。
3.进入工地必须戴好安全帽,临边作业、高空作业,必须系好安全带。安全带必须有坚固牢靠的挂点,严
禁把安全带挂在窗体上。严禁穿拖鞋、赤脚作业、严禁酒后作业、严禁在工作面上打闹、嬉戏。
8. 临边防护因安装门窗需要临时移开的,在门窗安装好或施工人员离开时移回原位。
9.施工中不准在垂直方向的上下两层同时进行作业,以免坠物伤人。
10.有五级以上强风或雷雨天气的时候,禁止露天进行起重工作和高空作业
11.施工工地配备急救箱,急救箱内备齐常用医药品。
12.随时检查电源线及电动工具有无漏电现象。施工用电有良好的接地装置,电源线应使用耐气候型的橡
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分部工程 日 期 年 月 日
应根据需要备齐。
交
底
2.2 2.2.1 2.2.2 2.2.3 2.2.4 2.2.5 2.2.6 3
内
容
操作工艺 3.1 弹线找规矩
按图示要求运到安装地点 3.2 3.4 3.5 3.6
塑料门窗安装 →
门窗四周嵌缝 →
本工艺应采用后塞口施工,不得先立口后搞结构施工。塑料门窗框装连接件见图 8-4。 检查门窗洞口尺寸是否比门窗框尺寸大 3cm,否则应先行剔凿处理。 按图纸尺寸放好门窗框安装位置线及立口的标高控制线。 安装门窗框上的铁脚。 安装门窗框,并按线就位找好垂直度及标高,用木楔临时固定,检查正侧面垂直及对角线,合格
内
容
本工艺标准应具备以下质量记录:
专业技术负责人:
交 底人:
接受人:
专业技术负责人:
交 底人:
接受人:
硬 PVC塑料门窗安装分项工程技术交底卡
GD2301003 0
1
施工单位 工程名称 交底部位
项次 1 2 3 4 项 目 ≤2000mm 允许偏差 (mm) 检验方法 3 >2000mm 平开窗 平开窗 窗扇与框搭接宽度差 同樘门窗相邻扇的横端角宽度差 ≤40N ≤1.5m2 推拉扇 5 6 7 8 门扇开启力限值 扇面积 >1.5m2 门窗扇与框或相邻扇立边平行度 门扇对口缝或扇与框之间立横缝留缝限值 弹簧门扇 门扇与地面间隙留缝限值 门扇对口缝关闭时平整 门窗框(含拼樘料)正、侧面垂直 ≤2000mm >2000mm 2 5 4 门窗框(含拼樘料)正、侧面垂直 门窗框(含拼樘料)水平度 门窗框标高 双层门窗内、外框、梃(含拼樘料)中心距 6.3 6.4 6.5 6.6 6.7 6.8 7 7.1 7.2 7.3 7.4 7.5 2 2~4 2~7 2 2 3 用深度尺检查 用 1m 托线板检查 用 1m 托线板检查 用 1m 水平尺和楔形塞尺检查 用钢板尺检查,与基准线比较 用钢板尺检查 用 1m 钢板尺检查 ≤60N 手处启闭 5 次取平均值 用钢卷尺检查 5 1 2 用深度尺或钢板尺检查 用拉线和钢板尺检查
分部工程 日 期 年 月 日
交
4.2.2 4.2.3 4.2.4 4.3 5 5.1 5.2 5.3 5.4 5.5 5.6 5.7 5.8 5.9 6 6.1 热源。 6.2 成品保护
底
内
容
应注意的质量问题
电锤在门窗洞口打孔,装入尼龙胀管,门窗安装后,用木螺丝将连接件固定在胀管内;单砖及轻质墙,应砌 混凝土块木砖,以增加和连接件的拉结牢固程度,使门框安装后不松动。 塑料门窗安装允许偏差 表 8-5
3Hale Waihona Puke 3专业技术负责人:交 底人:
接受人:
硬 PVC塑料门窗安装分项工程技术交底卡
GD2301003 0
1
施工单位 工程名称 交底部位
后,用膨胀螺栓将铁脚与结构牢固固定好。 3.7 3.8 料。 3.9 4 4.1 4.1.1 4.l.2 的规定。 4.1.3 4.2 4.2.1 塑料门窗安装位置及开启方向必须符合设计要求。 基本项目: 塑料门窗扇关闭紧密,开关灵活,无阻滞回弹,无变形和倒翘。 塑料门窗附件安装齐全,安装牢固,位置正确、端正,启闭灵活,适用美观。 塑料门窗框与墙体间的缝隙填嵌饱满密实,表面平整,嵌塞材料符合设计要求。 塑料门窗表面洁净、平整,颜色一致,无划痕碰伤,无污染,拼接缝严密。 允许偏差项目,见表 8-5。 窗框四周嵌防水密封胶时,操作应仔细,油膏不得污染门窗框。 外墙面涂刷、室内顶墙喷涂时,应用塑料薄膜封挡好门窗,防止污染。 室内抹水泥砂浆以前必须遮挡好塑料门窗,以防水泥浆污染门窗。 污水、垃圾、污物不可从窗户往下扔、倒。 搭、拆、转运脚手杆和脚手板,不得在门窗框扇上拖拽。 安装设备及管道,应防止物料撞坏门窗。 严禁在窗扇上站人。 门窗扇安装后应及时安装五金配件,关窗锁门,以防风吹损坏门窗。 不得在门窗上锤击、钉钉子或刻划,不得用力刮或用硬物擦磨等办法清理门窗。 运输存放损坏:运输时应轻拿轻放,存放时应在库房地面上用方枕木垫平,并坚直存放,并应远离 门窗框松动:安装时应先在门窗外框上按设计规定的位置打眼,用自攻螺丝将镀锌连接件紧固;用 安装后注意成品保护,防污染,防电焊火花烧伤,损坏面层。 保证项目: 塑料门窗及其附件和玻璃的质量,必须符合设计要求和有关标准的规定。 塑料门窗必须安装牢固,预埋铁件的数量、位置、埋设和连接方法,应符合设计要求和有关标准 质量标准 嵌缝:门窗框与墙体的缝隙应按设计要求的材料嵌缝如设计元要求时用沥青麻丝或泡沫塑料填实。 门窗附件安装:安装时应先用电钻钻孔,再用自攻螺丝拧入,严禁用铁锤或硬物敲打,防止损坏框 表面用厚度为 5~8mm 的密封胶封闭。
分部工程 日 期 年 月 日
门窗框两对角线长度差
门扇开启力限值 扇面积
用 100N 弹簧秤钩住拉
交 9
10 11 12
底
门窗框与墙体缝隙未填软质材料:应填入泡沫塑料或矿棉等软质材料,使之与墙体形成弹性连接。 门窗框安装后变形:填缝时用力过大,使之受挤变形,不得在门窗上铺搭脚手板。 门窗框边未嵌密封胶:应按图纸要求操作。 连接螺丝直接锤入门窗框内:没按规矩先用手电钻打眼,后拧螺丝。 污染:保护措施不够,清洗不认真。 五金配件损坏:由于安装后保管不当,使用时不注意。 质量记录 门窗产品出厂合格证和试验报告。 五金配件的合格证。 保温嵌缝材料的材质证明及出厂合格证。 密封胶的出厂合格证及使用说明。 质量检验评定记录。
硬 PVC塑料门窗安装分项工程技术交底卡
GD2301003 0
1
施工单位 工程名称 交底部位
1 2 范围 本工艺标准适用于工业与民用建筑塑料门窗安装工程。 施工准备 2.1 2.1.1 2.1.2 2.1.3 2.1.4 2.1.5 2.1.6 2.1.7 2.1.8 材料及主要机具: 硬 PVC 塑料门窗的规格、型号、尺寸均应符合设计要求。适用于负荷不超过 800N/m2。 门窗框连接件 (铁脚) 与洞口墙体连接,一般采用机械冲孔胀管螺栓固定;或预埋木砖螺丝固定; 门窗小五金应按门窗规格、型号配套。 门窗安装时应准备木楔、钢钉。 密封膏应按设计要求准备。并应有出厂证明及产品生产合格证。 嵌缝材料的品种应按设计要求选用。 目攻螺丝、木螺丝根据需要准备。 水泥:325 号以上普通硅酸盐水泥或矿渣水泥。 砂:过 5mm 筛子,筛好备用。 豆石:准备少许。 2.1.9 主要机具:线坠、粉线包、水平尺、托线板、手锤、扁铲、钢卷尺、螺丝刀、冲击电钻、射钉 作业条件: 结构工程已完,经验收达到合格标准,已办好工种之间的交接手续。 按图示尺寸弹好门窗位置线,并根据已弹好的+50cm 水平线,确定好安装标高。 校核已留置的门窗洞口尺寸及标高是否符合设计要求,有问题的应及时改正。 检查塑料门窗安装时的连接件位置排列是否符合要求。 检查塑料门窗表面色泽是否均匀。是否无裂纹、麻点。气孔和明显擦伤。 准备好安装时的脚手架及做好安全防护措施。 工艺流程: → 门窗洞口处理 → → 安装连接件的检查 → 塑料门窗外观检查 → 安装五金配件 → 清理 枪、锯、刨子、小平锹、小水桶、钻子等。
