沥青混凝土搅拌站混凝土搅拌站规划方案

合集下载

沥青混凝土集中搅拌站建站及中心试验室设置方案_secret

沥青混凝土集中搅拌站建站及中心试验室设置方案_secret

沥青混凝土集中搅拌站建站及中心试验室设置方案目录一、沥青混凝土集中搅拌站的设置 (3)1、集中搅拌站设置原则 (3)2、沥青混凝土搅拌站建站思路 (3)3、沥青搅拌站设置场地的具体要求 (4)4、确定沥青搅拌站设备选型 (4)5、沥青搅拌站管理 (5)(1)生产人员配套管理 (5)(2)生产技术管理 (6)(3)后场质量管理 (7)(4)成本控制管理 (9)(5)安全生产管理 (9)(6)生产资料归档管理 (16)二、中心试验室设置 (17)1、中心实验室设置思路 (17)2、试验室要求 (17)2、试验室管理制度 (22)本工程为道路改造工程,拟分标段由不同施工单位实施,若各施工单位都建设沥青砼搅拌站,造成资源浪费,成本增加。

所以应考虑设置沥青混凝土集中搅拌站。

一、沥青混凝土集中搅拌站的设置1、集中搅拌站设置原则(1)应设置在空旷、干燥、运输条件良好的地方。

(2)沥青分品种、分标号密闭储存。

各种矿料分别堆放在具有硬质基底的料仓或场地上,不得混杂。

矿粉等填料不得受潮。

集料设置防雨顶棚。

搅拌场有良好的排水设施。

(3)配备试验室,并配置足够的仪器设备。

(4)搅拌站有可靠的电力供应。

(5)符合当地有关环境保护、消防、安全等规定。

2、沥青混凝土搅拌站建站思路可由总包单位确定一家分包施工单位进行独立经营,各分包单位根据用量向搅拌站采购商品沥青混凝土,沥青混凝土价格应仅考虑微利,且价格应低于当地市场。

沥青混凝土搅拌站负责商品沥青混凝土的生产、运输、摊铺、碾压成型等沥青砼路面施工。

3、沥青搅拌站设置场地的具体要求设置地点由总包单位和各分包单位根据现场情况协商指定。

(1)沥青混合料搅拌设备对场地的要求应从经济、便利、环保等方面统筹考虑,科学论证,进行正确的决策。

(2)原材料的含水率对沥青混合料搅拌设备的生产率和燃油消耗率有很大影响,所以场地应选择环境干燥、地址坚硬的位置,应搭设防雨蓬。

(3)从运输成本考虑,场地应选择交通便利的地点。

沥青搅拌站工程施工设计方案范本

沥青搅拌站工程施工设计方案范本

目录一、综合说明 (1)二、编制依据 (3)三、项目管理组织机构 (4)四、施工顺序 (7)五、施工总平面布置 (7)六、施工进度计划 (8)七、施工人力、设备计划 (9)八、施工方案 (11)(一)设置测量控制网 (11)(二)钢筋工程 (11)(三)混凝土工程 (18)(四)砌筑工程 (11)(五)吊装工程 (20)(五)油库、门卫工程 (20)(六)水电、设备安装 (20)九、项目质量保证体系 (31)(一)项目质量管理体系 (31)(二)质量岗位职责 (32)(三)质量控制程序图 (28)十、项目安全保证体系 (29)(一)安全管理保证制度 (30)(二)安全措施保证项目 (36)(三)、应急预案 (36)十一、质量保证措施 (48)十二、安全保证措施 (46)十三、文明施工保证措施 (59)十四、重要环境因素 (61)十五、季节性、节假日、夜间施工措施 (58)(一)雨季施工保证措施 (58)(二)夏季施工保证措施 (58)(三)冬季施工技术措施 (59)(四)夜间施工技术措施 (59)(五)节假日施工措施 (60)十六、施工协调管理 (61)(一)与设计单位协调管理 (61)(二)与监理单位协调管理 (61)一、综合说明(一)工程概述1、根据梅山道路维修养护的需要,市政分公司拟对应梅钢扩建用地需要所拆除的沥青搅拌站在梅山垃圾场焚烧炉区域进行迁移复建,根据现有设备及焚烧炉区域建构筑物状况,能利用的尽量利用,复建后的生产设备要能符合安全生产要求,产能满足道路养护需要。

2、工程量及做法1)油库、控制室:新建砖混结构房屋,单层,防盗防火,建筑面积约38㎡。

2)料棚改造:利用焚烧炉原有钢结构大棚,原屋面拆除翻修为彩钢瓦屋面,原钢构件油漆翻新,建筑面积约467㎡。

3)配电房、仓库:利用原砖混结构房屋出新改造,换门窗,刷油漆涂料。

4)大门、围墙:新建铁栅大门1座,门宽=5.0m,H=2.5m;新建实砌砖围墙140m,H=2.5m。

沥青搅拌站建设方案 (修改版)

沥青搅拌站建设方案 (修改版)

沥青搅拌站建设方案 (修改版)黄石市大冶湖生态核心区道路投资建设维护项目沥青搅拌站建设方案目录1.编制依据1.1 编制范围1.2 编制依据1.3 编制原则2.路面工程概况2.1 工程概况1.编制依据1.1 编制范围本方案编制范围为黄石市大冶湖生态核心区道路投资建设维护项目沥青搅拌站建设方案。

1.2 编制依据本方案编制依据为《中华人民共和国建设部行业标准》、《道路工程施工质量验收规范》、《沥青混合料施工与验收规范》等国家和行业标准。

1.3 编制原则本方案编制遵循科学、规范、安全、经济、实用的原则。

2.路面工程概况2.1 工程概况本项目建设沥青搅拌站,主要用于生产道路沥青混合料。

该搅拌站占地面积约5000平方米,总投资约1000万元人民币。

搅拌站将采用先进的生产工艺和设备,以保证生产出高质量的沥青混合料。

2.2 工程数量在本项目中,共有多个搅拌站需要建设。

具体工程数量如下:搅拌站 A:10 座搅拌站 B:8 座搅拌站 C:5 座搅拌站 D:12 座搅拌站 E:7 座搅拌站 F:9 座搅拌站 G:6 座拌和站选址在选址方面,我们需要考虑以下几个因素:交通便利程度周边环境是否适宜建设搅拌站土地是否具备建设条件搅拌站建设规划方案在建设搅拌站时,我们需要制定详细的规划方案,以确保工程顺利进行。

具体规划方案如下:4.1 搅拌站总体规划在总体规划方面,我们需要考虑以下几个因素:搅拌站的规模和布局设备选型和数量施工用电和给排水规划4.2 搅拌站总体平面布置在总体平面布置方面,我们需要考虑以下几个因素:建筑物的位置和大小储料仓的位置和数量主干道和地坪的布置4.3 储料仓规划在储料仓规划方面,我们需要考虑以下几个因素:储料仓的数量和容量储料仓的材质和结构储料仓的布置和管理4.4 场区内主干道及地坪规划在场区内主干道及地坪规划方面,我们需要考虑以下几个因素:主干道的宽度和长度地坪的材质和结构主干道和地坪的施工和维护4.5 施工用电规划在施工用电规划方面,我们需要考虑以下几个因素:用电负荷和功率电缆敷设和接线方式电气设备的选型和安装4.6 施工给、排水规划在施工给、排水规划方面,我们需要考虑以下几个因素:给水管道和设备的选型和安装排水管道和设备的选型和安装给、排水系统的施工和维护4.7 围墙和大门规划在规划围墙和大门时,需要考虑安全性和美观性。

拌合站建设实施计划方案

拌合站建设实施计划方案

拌合站建设实施计划方案1. 引言拌合站是指用来生产灰土石渣混凝土、沥青混凝土、水泥混凝土等各种混凝土的生产设备。

在工程建设中,拌合站起到了至关重要的作用。

为了能够顺利进行拌合站的建设和投产,我们制定了本实施计划方案。

2. 目标本实施计划的目标是实现拌合站的规范建设,确保拌合站的安全运行和高效生产。

具体目标如下:•建设质量达到设计要求,满足工程建设的需要。

•保证拌合站的安全运行,减少事故发生的概率。

•提高生产效率,降低生产成本,提高经济效益。

3. 实施步骤为了实现上述目标,我们将按照以下步骤进行拌合站的建设:3.1 前期准备在拌合站建设开始之前,我们需要完成以下准备工作:•确定拌合站的位置和规模。

•编制拌合站的设计方案。

•联系施工团队和供应商,准备施工所需的材料和设备。

3.2 土建施工拌合站的土建施工包括场地平整、基础浇筑和建筑物搭建等工作。

具体步骤如下:1.场地平整:对拌合站的场地进行清理和平整,确保施工的基础条件。

2.基础浇筑:按照设计方案要求,进行基础的混凝土浇筑工作。

3.建筑物搭建:根据设计方案,进行拌合站建筑物的搭建工作。

3.3 机电设备安装拌合站的机电设备安装是保证拌合站正常运行的关键步骤。

具体包括以下工作:1.设备运输:将购买的拌合站设备运输到工地。

2.设备安装:根据供应商提供的安装说明书,安装各项设备。

3.联调测试:对安装完成的设备进行联调测试,确保设备运行正常。

3.4 系统调试拌合站的系统调试是对整个拌合站进行试运行和测试,确保各项系统正常工作。

具体步骤包括:1.原材料试验:对拌合站使用的原材料进行试验和检测,确保原材料符合要求。

2.生产工艺试验:根据设计方案,进行拌合站的生产工艺试验,调整工艺参数。

3.设备运行试验:对整个拌合站进行试运行,测试设备的运行情况。

3.5 竣工验收在完成拌合站建设和系统调试后,进行竣工验收。

具体步骤如下:1.设备检验:对拌合站的设备进行检验,确保设备符合要求。

沥青拌合站专项方案

沥青拌合站专项方案

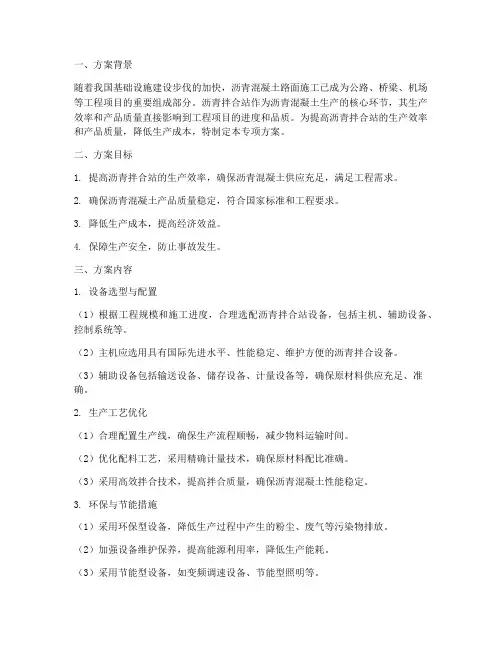

一、方案背景随着我国基础设施建设步伐的加快,沥青混凝土路面施工已成为公路、桥梁、机场等工程项目的重要组成部分。

沥青拌合站作为沥青混凝土生产的核心环节,其生产效率和产品质量直接影响到工程项目的进度和品质。

为提高沥青拌合站的生产效率和产品质量,降低生产成本,特制定本专项方案。

二、方案目标1. 提高沥青拌合站的生产效率,确保沥青混凝土供应充足,满足工程需求。

2. 确保沥青混凝土产品质量稳定,符合国家标准和工程要求。

3. 降低生产成本,提高经济效益。

4. 保障生产安全,防止事故发生。

三、方案内容1. 设备选型与配置(1)根据工程规模和施工进度,合理选配沥青拌合站设备,包括主机、辅助设备、控制系统等。

(2)主机应选用具有国际先进水平、性能稳定、维护方便的沥青拌合设备。

(3)辅助设备包括输送设备、储存设备、计量设备等,确保原材料供应充足、准确。

2. 生产工艺优化(1)合理配置生产线,确保生产流程顺畅,减少物料运输时间。

(2)优化配料工艺,采用精确计量技术,确保原材料配比准确。

(3)采用高效拌合技术,提高拌合质量,确保沥青混凝土性能稳定。

3. 环保与节能措施(1)采用环保型设备,降低生产过程中产生的粉尘、废气等污染物排放。

(2)加强设备维护保养,提高能源利用率,降低生产能耗。

(3)采用节能型设备,如变频调速设备、节能型照明等。

4. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全职责。

(2)加强设备操作人员培训,提高安全意识。

(3)定期进行设备安全检查,及时发现和排除安全隐患。

(4)制定应急预案,提高应对突发事件的能力。

5. 质量控制(1)建立健全质量管理体系,确保沥青混凝土产品质量。

(2)严格执行原材料进场检验、生产过程检验和成品检验制度。

(3)对不合格产品进行追溯,确保问题产品得到有效处理。

四、实施计划1. 项目前期准备:进行设备选型、场地规划、人员培训等。

2. 设备安装与调试:确保设备安装准确、调试到位。

沥青搅拌站施工方案

沥青搅拌站施工方案

沥青搅拌站施工方案介绍本方案旨在介绍沥青搅拌站项目的施工方案。

本项目位于某工业园区内,占地面积约5000平方米。

主要施工内容包括道路建设、土方开挖、设备安装等。

施工方案设计规划根据现场实际情况和要求,我们选用H型钢筋混凝土为框架结构,基础选用浇筑钢筋混凝土基础。

对于设备选用和布局,我们设计了合理的流水线,以节约施工时间和人力成本。

施工流程1. 道路建设:首先需要在现场搭建基础临时建设,包括建筑材料储存区、员工生活区和设备操作区。

2. 土方开挖:根据设计图纸要求进行土方开挖。

3. 基础浇筑:选用混凝土浇筑基础。

4. 钢筋混凝土框架施工:按照设计规划,开始搭建框架结构。

5. 设备安装:根据预留的设备位置,安装沥青搅拌设备、输送设备、称重设备等。

6. 调试运行:在设备安装完成后,进行调试运行,保证设备运转正常。

7. 正式投产:调试完成后,正式投产。

安全保障1. 在施工前要组织安全培训,提高员工安全意识和操作技能。

2. 严格遵守现场安全管理制度,安排专人负责现场管理,保证安全生产。

3. 安装安全防护设施,如喷淋设施等,保证设备操作、生产环节安全。

4. 安排专项监测人员负责对施工现场进行实时监测,对现场危险源进行及时排查和处理。

后续维护1. 生产完成后,设备和生产场地应进行全面清理。

2. 周期性进行设备保养和维修,保证设备处于正常运作状态。

3. 如有设备损坏或需要更新换代,应及时更换,保证生产效率和质量。

总结本沥青搅拌站施工方案全面考虑了安全、施工流程和后续维护等方面的问题,具有可行性和实用性。

在工程实施过程中,我们将密切关注现场施工,紧密配合,确保该项目的顺利完成。

沥青拌和站建设方案

沥青拌和站建设方案

1、项目概况2、路面结构组合设计双向四车道高速公路标准 ,路基宽度采用 24.5m (分离式路基12.25m),设计时速:80 公里/小时;路面结构及厚度如下:上面层:4cm 细粒式改性沥青混凝土(AC—13C);中面层:6cm 中粗粒式沥青混凝土(AC—20C) ;下面层:8cm 粗粒式沥青混凝土(AC—25C);基层: 20cm 水泥稳定碎石;底基层:20cm 水泥稳定碎石;垫层: 20cm 水泥稳定碎石;总厚 78cm,沥青层间设置粘层,沥青层与水稳基层间设封层并洒透层油.3、主要工程数量上面层 4cm AC—13C 沥青混凝土: m2;中面层 6cmAC-20C 沥青混凝土:万m2;下面层 8cmAC—25C 改性沥青混凝土:万m2;基层 20cm 水泥稳定碎石:万m2;底基层 20cm 水泥稳定碎石:万m2;垫层 20cm 水泥稳定碎石:万㎡;1、两阶段施工图设计;2、《公路沥青路面施工技术规范》﹙ JTG F40-2004 ﹚ ;3、《高速公路施工标准化指南》;4、《公路工程质量检验评定标准》﹙ JTG F80/1—2004 ﹚;5、总体施组、一阶段策划、二阶段策划;6、《施工现场暂时用电安全技术规范》 ;1、经我部现场实地考查,结合本项目工程建设特点,其一主要考虑地材料源位置,施工中便于合理调配;其次考虑本段土建施工尚未结束,运料主线通道未彻底通达,需根据土建标实际进度建站;其三是拌合站选址原则为节约占地投资,所以尽量利用土建工程施工完后的预制场、弃土场以及互通式立交、服务区等设置.2、综合考虑以上因素我部拟在停车区建设沥青拌合站,场地占地面积为亩,设型沥青拌合站一座、储料仓个、KVA 变压器一台、 t 地磅两个,具体布置详见附图《沥青拌合站平面布置图》。

3、施工人员准备:拌和站安装:总负责 1 人,专业电工 2 名,技术工 2 名(机械工程师 1 名电气工程师 1 名),2 名吊装工、 2 名电焊工,管道工 1 人,安装工 10 人.其他临建工程需工人 30 人(包括场地硬化,料仓隔墙,彩钢棚.4、机械设备配备表1、拌和楼的设置1.1 拌合楼生产能力为 350t/h,长 60 米、宽 50 米,考虑环保和 节能要求,骨料加热设备采用天然气加热。

沥青搅拌站建设方案设计(修改版)

沥青搅拌站建设方案设计(修改版)

目录1 编制依据 (3)1.1编制范围 (3)1.2编制依据 (3)1.3编制原则 (3)2 路面工程概况 (3)2.1工程概况 (4)2.2工程数量 (4)3 拌和站选址 (4)4 搅拌站建设规划方案 (5)4.1搅拌站总体规划 (5)4.2搅拌站总体平面布置 (5)4.3储料仓规划 (5)4.4场区内主干道及地坪规划 (6)4.5施工用电规划 (6)4.6施工给、排水规划 (6)4.7围墙及大门规划 (7)4.8办公、生活区布置 (8)4.9地磅规划 (8)5 搅拌站基础建设及安装 (9)5.1施工技术要求 (9)5.2安装前准备 (9)5.3搅拌站基础施工 (10)5.4设备安装 (10)6 搅拌站人员及设备配置 (13)6.1人力资源配置 (13)6.2搅拌站设备配置 (13)搅拌站主要设备配备表 (13)7 建站主要工程量与工期 (14)7.1土建工程量 (14)7.2工期计划 (15)8 质量保证措施 (16)8.1.质量保证体系体系 (16)8.2机械设备保证质量措施 (17)8.3 原材料保证质量措施 (17)8.4施工操作保证质量措施 (17)9 安全施工措施 (17)9.1搅拌站安全措施 (17)9.2施工用电安全保证措施 (18)9.3 防火安全保证措施 (18)10 文明施工、环境保护措施 (18)10.1环境保护措施 (18)10.2文明施工措施 (19)附件: (20)1 编制依据1.1编制范围本施工技术方案编制范围为:沥青搅拌站建设施工,搅拌站占地面积约15亩。

1.2编制依据1.《招投标文件》2. 国家、湖北省、黄石市相关规范和规定3.《湖北省公路重点工程标准化工地试验室建设指导意见(试行)》4.《湖北省重点建设工程安全标准化工地(标段)创建标准(试行)》5. 我单位有关人员对施工现场踏勘和调查的情况。

6.我单位其他工程关于标准化施工相关经验。

1.3编制原则1、搅拌站建设本着“经济实用、相对独立、便于管理、方便施工、安全环保”的原则进行科学合理的规划布置,同时按照“现场工厂化生产、流水线施工、标准化作业”的高标准进行建设,兼顾考虑临时征地在施工任务完成后易于恢复。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沥青混凝土搅拌站混凝土搅拌站规划方案【--春节祝福语】
近年来,随着我国 __和城镇化建设的快速发展,我国商品混凝土行业如雨后春笋得到迅速发展。

商品混凝土搅拌站快速的发展过程中,由于没有科学的理论作指导,许多刚建起来的商品混凝土搅拌站的布局极不合理,亟待进行调整与整合。

1、对本区域内商品混凝土搅拌站布局现状进行调查。

摸清现有搅拌站名称、设计生产能力、当年实际产量、布点区域、当年实际需求量等情况。

2、对本区域内未来五年商品混凝土需求量预测和搅拌站规划布局情况进行调查,摸清未来五年:混凝土需求量预测(万立方米)、需要搅拌站数量[ 套)、实有搅拌站数量(套)、拟新建搅拌站数量(套)、搅拌站布点区域等。

方法一:某地区商品混凝土需求量(使用量)=工业与民用建筑用量+其它工业与民用建筑商品混凝土需求量(使用量)计算方法
预测未来年份工程竣工面积:将竣工面积乘以经验系数
0.33-0.35即为预拌商品混凝土需求量(或者使用量)
例如:某地某年工程竣工面积为100万平方米,取上限经验系
数0.35,那么预拌商品混凝土需求量(使用量)=1,000,000×0.35=350,000立方米=35万立方米。

方法二:某地区商品混凝土需求量(使用量)=上一年预拌商品混凝土需求量(使用量)×(1+下一年度固定资产投资额增加比率预测值)
根据某市的平均情况,搅拌站实际产量一般为设计产能的
40-60%,取中间值为50%,
那么:某地区设计产能=预拌商品混凝土需求量预测×2
例如:某地年预测商品混凝土需求量为80万立方米,那么,某地设计产能=80万立方米×2=160万立方米,偏远区县可以结合该地
区实际情况合理确定。

[Page]
方案一:目前我国使用的混凝土搅拌站按照设计产量分类,主
要有60站(1方机)、120站(2方机)、180站(3方机)和240
站(4方机)、60站理论生产率为60立方米/小时,年设计产能大约15万立方米;120站理论生产率为120立方米/小时,设计产能大约
30万立方米;180站理论生产率为180立方米/小时,年设计产能大约45万立方米;240站理论生产率为240立方米/小时,设计产能大约60万立方米。

其中60站在商品混凝土搅拌站中趋于淘汰,240站因为价格昂贵,采用的较少。

根据我国城市分布情况看,二三线城市较多,建设搅拌站时,建议使用120型搅拌系统,双机配置(1家商品混凝土生产企业,同时建2套120站比较合理,因为120站搅拌系统技术成熟,性价比高,与装载量8立方米的混凝土罐车匹配,能够最大限度提高使用效率。

方案二:1、按照“设计产能”模糊预测建设搅拌站数量。

1家搅拌站同时建2套120站。

其理论年产量可以达到60万立方米,如果某地区设计产能为160万立方米,那么,某地区拟建搅拌站数量为:160万立方米÷60万立方米=2.67(个)≌3个
2、按照“商品混凝土需求量”模糊预测建设搅拌数量。

1家搅拌站同时建2套120站。

其实际年产量可达到30万立方米,如果某地区商品混凝土需求量为80万立方米,那么某地区拟建设搅拌站数量为:80万立方米÷30万立方米=2.67(个)≌3个
经济运输距离:15-20公里
商品混凝土搅拌站覆盖范围:一般道路:30-40公里
高速公路:50公里
商品混凝土汽车运输时间一般不超过1小时。

必须“坚持一个优先考虑、两个相结合和三个有利于”的原则。

1、优先考虑城市建设需要。

混凝土行业发展必须与城市建设规划相协调,顺应城市发展与建设趋势以及混凝土行业的发展趋势,在数量质量上要满足城市建设对混凝土的需求。

2、市场调节与政府调控相结合。

在充分考虑预拌混凝土行业容易陷入恶性竞争困境,在发挥市场竞争机制同时,要加强政府对行业发展的合理引导和调控,以促进混凝土行业持续健康发展。

3、统筹规划与突出重点相结合。

正确认识和处理混凝土行业在发展过程中所涉及的各种关系,调整,统筹规划、立足全局,着眼长远,合理确定规划重点,保证措施落到实处。

4、有利于建设资源节约型、环境友好型社会。

规划布局要就近供应,努力实现社会资源配置最大化,通过减少或避免污染物的产生和排放,加快开发和推广应用资源综合利用技术,缓解资源约束和环境压力,努力实现资源节约、清洁发展和可持续发展。

5、有利于上下游行业的协调发展。

处理好预拌混凝土行业与建筑行业的关系,促进行业间的交流与合作,实现共同发展和双赢。

6、有利于提高行业的整体运行效率。

通过鼓励适度竞争,优化搅拌站布局调整企业组织结构,推进管理与技术创新等手段,促进
预拌混凝土企业以较低的成本提供高质量的产品与服务。

1、合理布局搅拌站空间。

为了防止搅拌站局部分布过于集中,“扎推”现象,充分发挥各个搅拌站的区位优势。

在满足城市重点建设区域需求的基础上,按照“既要保证城市建设需要,又要防范过度竞争”的原则,合理设置搅拌站的布点。

并根据当地预拌混凝土搅拌站规划要求,提出本区域混凝土搅拌站的生产能力和的数量控制目标,主要内容包括:未来五年本区域预拌混凝土搅拌站控制数量,各年度的实施目标和保证措施。

2、对商品混凝土搅拌站实行备案管理制度。

设立商品混凝土搅拌站应符合混凝土搅拌站布点原则和总体要求,向当地散装水泥和预
拌混凝土管理机构提出申请,经散装水泥和预拌混凝土行政管理部门审核确认。

搅拌站建设的一般程序如下:提出申请;市场调研,提出可行性研究报告;征求国土、规划、建设、环保等部门 __;行政主
管部门确认备案;纳入混凝土搅拌站布点方案;建成后对试验室进行验收;经当地散装水泥和预拌混凝土行政管理部门对混凝土生产企业和产品申报材料进行审核。

并对其进行公示和备案。

规范搅拌站设立程序,引导预拌混凝土行业健康有序的发展,避免盲目投资造成资源浪费,促使预拌混凝土的生产应用朝着快速、健康、有序的方向发展。

3、各地散装水泥和混凝土行政管理部门、建设、发改委、环保等部门应当按照当地商品混凝土搅拌站布点方案规划要求,严格控制搅拌站的新建项目,建立散装水泥行政管理、建设规划、发改、工商、环保、国土等部门在搅拌站建设项目审批和日常执法方面的联动机制,杜绝不符合布点规划方案要求的新建搅拌站项目上马,对未能获得搅拌站资质违法经营预拌混凝土的搅拌站依法查处,对向无资质的搅拌站采购预拌混凝土的建设单位、施工单位依法查处。

本文:
内容仅供参考。
