施工现场临时用电方案

施工现场临时用电方案按《施工现场临时用电安全技术规范》(JGJ46-25 )运行现场施工用电,工地设配电室,大型设备用电处设分电箱,每台用电设备必须各自有专用配电箱,配电箱设专用防护棚。
所有电源闸箱应有门、有锁、有防雨盖板、有危险标志。
用电线路架设应符合规程规定。
现场施工用电所铺设的地下电缆应做明显标志,注意保护,避免损坏。
每台机械都要有专用开关箱,开关箱中装设触电保护器。
用电设备按规定接地,熔丝搭配合理。
(一)配电室配电室门外开,高度不小于3米且高于配电箱5,建筑面积满足配电箱安装、维修与操作所需安全距离。
并做到“四防一通”。
(二)配电线路形式选择1、线路敷设方式根据该工程现场容量特点,机械设备多,集中负荷大等因素,决定选用放射式配电线路,可从现场临时配电间引出3〜5个回路供现场设备机械及施工临时照明,这样可提高供电可靠性,发生故障不相互影响,而且维修方便,停电面小。
但此种方式成本高。
系统灵活性差,施工时应注意节约,灵活施工最大限度压缩投资。
2、系统保护方式按照TGJ46一25进行施工。
该工程采用TN—S保护接零系统。
并在首、中、尾电箱上做补充重复接地,且阻值不大于10Q。
3、电线敷设电线敷设必须按照TGJ46 —25进行施工,还应注意以下几点:(1)根据建筑物的位置,选择离配电间最近处考虑分配电箱的位置。
(2)尽量避免穿越交叉和弱电电缆。
且满足GB50194-93中电缆之间、电缆与管道、道路、建筑物之间平行交叉时最小安全距离。
(3 )移动式橡胶软电缆应注意不受到各种机械损伤外力砸伤及化学腐蚀。
(4)电缆选择应根据现场环境条件,选择多类型且适宜W-5系统的电力电缆。
(5)电缆的截面应根据现场机械设备的额定电流选择能满足要求的截面,同时还必须考虑机械强度及电压降,必须使末端线路达到能保证机械设备正常运行允许的电压降。
(三)配电箱和开关箱1、配电箱和开关箱选择必须是备案产品。
2、现场所有施工机械按三级配电两级保护配备开关箱,保证做到一机一箱一闸一保护。
施工现场临时用电施工方案临时用电施工方案和施工组织设计

施工现场临时用电施工方案临时用电施工方案和施工组织设计一、项目概述施工现场临时用电施工方案,是为了确保施工现场的电力供应安全、可靠、经济、合理,根据我国相关法律法规和行业标准,结合工程特点及现场实际情况制定的。
本方案主要包括临时用电施工组织设计、临时用电设备选型、临时用电线路布局、临时用电安全管理等内容。
二、临时用电施工组织设计1.施工用电负荷估算根据工程规模、施工工艺、设备功率等因素,对施工现场的用电负荷进行估算。
确保电源容量能满足施工现场的用电需求,避免因电源容量不足导致的安全隐患。
2.临时用电系统设计(1)电源接入:根据现场实际情况,选择合适的电源接入方式,如高压供电、低压供电等。
(2)配电室设置:在施工现场设置配电室,确保电源稳定、可靠。
配电室应设置在远离易燃易爆物品、人员密集区域,并采取防火、防盗、防雷等措施。
(3)配电线路布局:根据施工现场的用电需求,合理布局配电线路,确保线路安全、可靠、经济、合理。
(4)配电箱设置:在施工现场设置配电箱,方便施工现场的用电管理。
配电箱应设置在便于操作、维护的位置,并采取防雨、防晒、防尘等措施。
3.临时用电设备选型根据施工现场的用电需求,选择合适的临时用电设备。
主要包括:(1)发电机:根据施工现场的用电负荷,选择合适的发电机,确保电源稳定、可靠。
(2)电缆:根据用电负荷、线路长度等因素,选择合适的电缆规格,确保线路安全、可靠。
(3)配电箱:根据用电需求,选择合适的配电箱,确保配电箱功能齐全、安全可靠。
4.临时用电线路布局(1)电缆敷设:根据现场实际情况,选择合适的电缆敷设方式,如直埋、架空、地埋等。
(2)线路走向:确保线路走向合理,避免交叉、重叠,减少安全隐患。
(3)线路接头:确保线路接头安全、可靠,采用专业的接头设备和技术。
5.临时用电安全管理(1)安全培训:对施工现场人员进行临时用电安全培训,提高安全意识。
(2)安全防护:施工现场应设置安全防护设施,如警示牌、防护网等。
施工临时用电施工方案

施工临时用电施工方案一、工程概况本工程为_____,位于_____,建筑面积为_____平方米。
结构形式为_____,计划工期为_____天。
施工现场周边环境较为复杂,附近有_____等设施。
二、编制依据1、《施工现场临时用电安全技术规范》(JGJ46-2005)2、《建筑施工安全检查标准》(JGJ59-2011)3、本工程施工图纸及施工组织设计三、临时用电设计思路1、临时用电电源由建设单位提供的_____接入,进线采用_____电缆。
2、根据施工现场用电设备的分布情况,设置_____个总配电箱,_____个分配电箱,开关箱数量根据用电设备数量确定。
3、采用三相五线制供电系统,TNS 接地保护方式。
四、用电设备及负荷计算1、主要用电设备塔吊:型号_____,功率_____kW,数量_____台。
施工电梯:型号_____,功率_____kW,数量_____台。
电焊机:型号_____,功率_____kW,数量_____台。
搅拌机:型号_____,功率_____kW,数量_____台。
振捣器:型号_____,功率_____kW,数量_____台。
钢筋加工设备:切断机、弯曲机等,功率_____kW,数量_____台。
木工加工设备:电锯、电刨等,功率_____kW,数量_____台。
照明设备:室内外照明灯具,功率_____kW。
2、负荷计算采用需要系数法进行负荷计算,需要系数取值根据设备类型和使用情况确定。
计算各用电设备组的计算负荷,包括有功功率、无功功率和视在功率。
计算总配电箱的总计算负荷,确定进线电缆的规格和型号。
五、配电箱及开关箱的设置1、总配电箱应设在靠近电源的区域,分配电箱应设在用电设备相对集中的区域,开关箱与所控制的用电设备的距离不宜超过 3m。
2、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度应为 12-20mm,箱体表面应做防腐处理。
3、配电箱、开关箱内的电器应安装在金属或非木质的绝缘电器安装板上,电器安装板应与箱体紧固连接。
施工临时用电专项方案

施工临时用电专项方案一、项目背景和目的为了保证施工期间用电安全可靠,合理规划和有效管理施工临时用电的供应和使用,制定本专项方案。
二、项目范围本专项方案适用于施工现场临时用电的供应与使用。
三、用电需求分析根据施工工序和设备需求,预估每日平均用电量为XXX千瓦时。
根据用电负荷特点,预计用电负荷主要集中在繁忙时段,需合理规划电力资源和用电设备。
四、施工临时用电系统规划1.电力接入(2)根据用电需求和施工现场实际情况,规划用电线路布置及表箱位置,确保供电可靠、施工安全。
2.临时用电设备配置(1)根据用电负荷需求,购置合适的电缆、线路、插座、配电箱等设备,确保安全可靠。
(2)根据施工区域和用电设备位置,合理配置电缆线路和插座,避免交叉干扰和安全隐患。
(3)根据施工场地特点和用电设备需求,布置合理的配电箱,并设置漏电保护装置、短路保护装置等电气安全设备。
3.用电设备管理(1)对施工现场用电设备进行归类,并统一编号,建立设备档案,以便后期管理和维护。
(2)制定合理的用电设备使用计划,根据施工工序和需求,分时段合理安排用电设备的使用,避免用电负荷过大。
(3)对用电设备进行定期巡检和维护,确保设备正常运行,防止因设备故障造成生产线停工和安全事故。
4.用电安全管理(1)建立健全用电安全管理制度,规范施工现场用电操作,确保工人安全作业。
(2)加强用电安全培训,提高工人对电气安全的认知和操作技能。
(3)严格执行用电设备检修、维护和报废制度,确保用电设备的安全性能。
(4)加强临时用电设备的漏电保护和接地保护,确保安全用电。
五、施工临时用电的环保措施1.采用节能型用电设备,提高能源利用效率,降低环境排放。
2.严格执行用电节约制度,合理安排用电计划,避免用电浪费。
3.定期组织用电设备的能源消耗监测和分析,并采取相应的节能措施。
六、质量控制和监督管理1.指定专人负责施工用电系统的运行和管理,并建立相应的考核制度。
2.通过定期检查和抽查,监督用电设备的使用情况和用电操作的符合情况。
施工现场临时用电方案

1 施工现场临时用电方案1.1施工现场临时用电执行标准(1)部颁标准:《施工现场临时用电安全技术规范》JGJ46-2005 (2)地方标准:《天津市建设工程施工现场临时用电配电箱安全技术标准》DB29-182-2008(3)施工临时用电尚应遵守的其他强制标准1.2临时用电管理1.2.1临时用电组织设计(1)施工现场临时用电设备在5台及以上或设备总容量在50kW及以上者,应编制用电组织设计。
(2)施工现场临时用电组织设计应包括下列内容:①现场勘测;②确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向;③进行负荷计算;④选择变压器;⑤设计配电系统:A设计配电线路,选择导线或电缆;B设计配电装置,选择电器;C设计接地装置;D绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图。
⑥设计防雷装置;⑦确定防护措施;⑧制定安全用电措施和电气防火措施。
(3)临时用电工程图纸应单独绘制,临时用电工程应按图施工。
(4)临时用电组织设计及变更时,必须履行“编制、审核、批准”程序,由电气工程技术人员组织编制,经相关部门审核及具有法人资格企业的技术负责人批准后实施。
变更用电组织设计时应补充有关图纸资料。
(5)临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
(6)施工现场临时用电设备在5台以下和设备总容量在50kW以下者,应制定安全用电和电气防火措施,并应符合规范规定。
1.2.2用电技术交底(1)首先进场后对电工进行全面的宏观交底,目的是落实用电组织设计的意图,现场临时用电的整体布局。
(2)针对每一个分部分项的作业程序进行有针对性的具体交底。
如:对现场临时用电线路的敷设,设备、照明装置的安装,室内布线等提出具体的、有针对性地要求。
(3)对施工现场用电人员的交底,其内容应包括:使用及操作电器设备时应注意和需要符合的规定。
1.2.3电工及用电人员(1)电工必须经过按国家现行标准考核合格后,持证上岗工作;其他用电人员必须通过相关安全教育培训和技术交底,考核合格后方可上岗工作。
施工现场临时用电方案

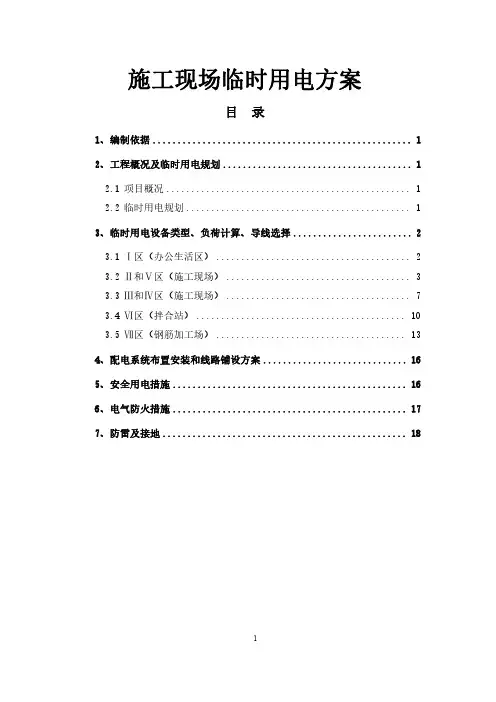

施工现场临时用电方案目录1、编制依据 (1)2、工程概况及临时用电规划 (1)2.1项目概况 (1)2.2临时用电规划 (1)3、临时用电设备类型、负荷计算、导线选择 (2)3.1Ⅰ区(办公生活区) (2)3.2Ⅱ和Ⅴ区(施工现场) (3)3.3Ⅲ和Ⅳ区(施工现场) (7)3.4Ⅵ区(拌合站) (10)3.5Ⅶ区(钢筋加工场) (13)4、配电系统布置安装和线路铺设方案 (16)5、安全用电措施 (16)6、电气防火措施 (17)7、防雷及接地 (18)11、编制依据(1)《建设工程施工现场供用电安全规范》(GB50194-2014);(2)《建筑安全施工安全检查标准》;(3)《建筑电器安装图集》;(4)《佛山市顺德区金沙大道南延线工程施工图》。
2、工程概况及临时用电规划2.1项目概况佛山市顺德区金沙大道南延线工程位于大良街道、容桂街道交界处,本项目北起德胜西路以北约300m,主线设置桥梁向南依次上跨德胜西路、澄海西路、规划路、规划滨河路、容桂水道(设置顺通大桥)、东堤路,于新马路西侧以螺旋型引桥落地,接上容桂大道后止于容奇大道与容桂大道平面交叉口。
图2.1-1项目地理位置图2.2临时用电规划根据现场工程分布及相关要求,采用三级配电方式供电,电源从供电局接口处引入,将现场用电分为7个管理区域。
Ⅰ区为办公生活区,接供电局变压器,主要负责办公、生活区供电;Ⅱ区为施工现场,设置变压器一个,二级配电箱若干,主要负责大良侧引桥、Y匝道和Z匝道桩基、下部结构等施工;Ⅲ区为施工现场,设置变压器两个,二级配电箱若干,主要负责2#主墩施工;Ⅳ区为施工现场,设置变压器两个,二级配电箱若干,主要负责3#主墩施工;Ⅴ为施工现场,设置变压器一个,二级配电箱若干,主要负责容桂侧引桥桩基、下部结构等施工;Ⅵ为拌合站,主要负责混凝土生产,Ⅶ为钢筋加工场,主要负责钢筋加工。
各区用电管理区分布情况见图。
各区用电管理区分布情况见图。
施工现场临时用电方案

4.工期:XX个月
5.施工单位:XX公司
三、临时用电需求
施工现场临时用电主要包括以下方面:
1.施工设备用电:包括混凝土搅拌机、钢筋加工设备、塔吊、施工电梯等;
2.生活设施用电:包括办公室、宿舍、食堂等;
3.照明用电:包括施工现场、生活区、临时道路等;
4.安全防护用电:包括施工现场围挡、警示标志等。
-用电设备操作人员应具备相应资质,严格遵守操作规程。
5.照明设计
-照明系统应满足施工现场、生活区、临时道路等不同场所的照度需求;
-照明设备应选用节能、环保、安全的产品;
-照明线路应单独设置,与动力线路分开。
6.安全防护
-施工现场临时用电设备、线路应设置安全防护措施,如接地、接零、漏电保护等;
-施工现场应定期进行电气安全检查,发现问题及时整改;
2.施工过程管理
-严格按照设计方案进行施工,不得私自更改;
-定期检查、维护临时用电设备、线路,确保安全;
-加强施工现场电气安全管理。
3.施工完毕验收
-组织专业人员进行验收;
-验收合格后,方可投入使用;
-验收不合格,及时整改。
六、结论
本施工现场临时用电方案旨在保障施工现场临时用电的安全、可靠与高效。施工单位应严格按照本方案执行,加强电气安全管理,确保工程项目的顺利进行。如遇特殊情况需调整方案,应重新报批并按新方案执行。通过严谨的设计、施工与管理,为施工现场创造安全、高效的用电环境。
施工现场临时用电方案
第1篇
施工现场临时用电方案
一、前言
为确保施工现场临时用电安全,提高施工效率,根据《中华人民共和国建筑法》、《中华人民共和国安全生产法》以及《施工现场临时用电安全技术规范》等相关法律法规,结合本项目实际情况,制定本临时用电方案。
临时用电施工方案(详细)

临时用电施工方案(详细)一、工程概况本工程为XX项目临时用电施工,主要包括施工现场的临时用电线路、配电设施、照明设备及安全防护措施的安装与施工。
工程地点位于XX市XX区,占地面积约XX平方米。
工程内容包括土建、装饰、安装等多个专业工程。
为确保施工现场的正常用电需求和施工安全,特制定本临时用电施工方案。
二、用电管理1. 用电管理组织:成立临时用电管理小组,负责施工现场的用电管理、检查和监督工作。
2. 用电管理制度:建立健全临时用电管理制度,包括用电申请、审批、验收、检查、维修等环节。
3. 用电负荷计算:根据施工现场的实际情况,合理计算用电负荷,确保用电设备正常运行。
4. 用电设备管理:对施工现场的用电设备进行统一编号、登记,定期检查、维修,确保设备安全可靠。
5. 用电安全培训:对施工现场的电工资人员进行用电安全培训,提高其安全意识。
三、电工1. 电工资质:电工人员必须具备相应的职业资格证书,持证上岗。
2. 电工职责:负责施工现场临时用电设施的安装、调试、检查、维修和拆除工作。
3. 日常巡查:电工人员需每日对施工现场的临时用电设施进行巡查,发现问题及时处理。
4. 应急处理:发生用电事故时,电工人员应立即进行现场救援和应急处理。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电设施与其他设施、构筑物之间保持安全距离。
2. 外电防护:对临近的电力线路、设备进行防护,避免因施工原因造成外电线路损坏。
3. 防护措施:采用绝缘、隔离、警示等防护措施,确保施工现场临时用电安全。
4. 防护设备:安装漏电保护器、短路保护器等防护设备,防止电气事故的发生。
五、电缆线路1. 电缆线路设计:根据施工现场用电负荷和用电设备布局,合理设计电缆线路走向、敷设方式及电缆类型。
2. 电缆选择:选用符合国家标准的优质电缆,确保电缆线路的安全可靠。
电缆截面积应满足用电负荷要求。
3. 电缆敷设:采用直埋、架空或桥架等方式敷设电缆,敷设过程中应避免损伤电缆,确保电缆绝缘性能。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工现场临时用电方案一、编制依据1.《建设工程施工现场供用电安全规范》(GB50194—93)。
2.《施工现场临时用电安全技术规范》 (JGJ46---2005。
3、《建筑施工安全检查标准》JGJ59-994、《低压配电设计规范》GB50054-95中国建筑工业出版社5、《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社6、《供配电系统设计规范》GB50052-95中国建筑工业出版社7.图纸和施工总平面图。
二、工程概况项目内容工程名称:建设单位:监理单位:施工单位:设计单位:勘察单位:建筑面积:合同工期:结构形式/层:三、主要施工用电设备施工机械明细表序号设备名称型号数量总容量备注1 塔吊QTZ6322×31.7KW=63.42 塔吊QTZ41 25KW3钢筋切断机41-200304 4×7.5=30KW4钢筋弯曲机40 44×5.5KW=22KW5钢筋套丝机LFGS-4044×4KW=16KW5钢筋调直机6-14 22×7.5KW=15KW6电渣压力焊MN-Z644×10KW=40KW7圆锯机ф350-ф50044×4KW=16KW8砂轮机200 1 2KW9三相异步电动机Y160M2-21 15KW10打夯机22×3.5KW=7KW11室外施工吊篮22×11KW=22KW12污水泵1 2KW13消防泵1 11KW14振捣棒10 22KW15 镝灯 67.5KW×6=45KW16碘钨灯1010×2.2KW=2 2KW17其他照明30KW18箍筋弯曲机GF-20型1 2.2KW19交流弧焊机BX1-500A1 110KW20干混砂浆储罐HJL2731 5.5KW四、总负荷计算及主干电缆选择现根据施工现场用电设备(如塔吊、搅拌机、室外电梯、振捣器、木工加工器械以及水泵、电焊机、照明器械、钢筋加工机械等)实际情况,按需要系数法确定计算负荷计算负荷。
参阅《建筑施工现场临时用电施工组织设计》,选取Kx与COSΦ。
用电设备组的计算负荷。
1.本工程总供电容量按以下公式计算:P=1.05(K1×ΣP1/cosΨ+K2ΣP2)式中P——供电设备总需要容量(KVA);P1——电动机额定功率(KW);P2——电焊机额定容量(KVA);cosΨ——电动机的平均功率因数,取0.75;K1取0.6,K2取0.6,照明用电按动力用电的10%考虑。
P1=381.1KWP2=165KWP=1.05(K1×ΣP1/cosΨ+K2ΣP2)=1.05×(0.6×381.1/0.75+0.6×165)=424.07 KVAP照明=P×0.1=424.07×0.1=42.4 KVAP总=P+P照明=424.07+42.4 =466.48 KVA2.总的计算电流计算Ijs = Sjs/(1.732×Ue = 466.48/(1.732×0.38 = 708.94 A3.总干线电缆选型根据以上数据,干线电缆采用YJV22-3*185+1*95电缆由变压器敷设至施工现场总配电室五、配电变压器、分配电箱及干线电缆选型根据计算总容量708.94 A,施工现场东侧有一变配电室,根据现场情况甲方将分三路电缆敷设至施工现场1#、2#、3#总配电箱,进入施工现场的电缆架高敷设,安全,满足施工用电要求。
1#总配电柜型号CDM10-600/3300 备注额定绝缘电压690V额定工作电压400V额定冲击耐高电压600V额定频率50H2额定电流600A空气断路器32A 10*38 500V敷设方式架高回路名称1#配电箱2#总配电柜型号XL-21 备注额定绝缘电压690V额定工作电压400V额定冲击耐高电压600V额定频率50H2额定电流600A空气断路器DZ47-63 400A敷设方式架高回路名称2#配电箱、3#配电箱(一)、配电箱与开关箱1、本工程临时用电采用TN-S三相五线三级配电二级保护,三级配电指标总配电箱、分配电箱、开关箱,动力配电与照明配电分别设置,二级保护指总配电箱、开关箱,均必须经漏电保护开关保护。
2、配电箱的材质和安置要求(1配电箱、开关箱应采用铁板或优质绝缘材料制作,铁板的厚度应大于1.5mm。
(2固定式配电箱、开关箱的中心与地面的垂直距离为1.4m—1.6m;移动式配电箱、开关箱的中心与地面的垂直距离宜为0.8m—1.6m。
(3分配电箱与开关箱的距离不得超过30m。
开关箱与其控制的固定式用电设备的水平距离不宜超过3m。
(4配电箱、开关箱应装设在干燥、通风及常温场;不得装设在易受外来固体撞击、强烈震动、液体侵溅及热源供烤的场所。
(5配电箱周围应有足够二人同时工作的空间和通道,严禁堆放任何妨碍操作及维修工作的物品,不得有灌木、杂草。
(6配电箱、开关箱必须有防水、防尘设施,必须有门锁。
3、配电箱开关箱装设的电器要求(1常规的箱内安装是左大右小,大容量的控制开关和熔断器装设在左面,小容量的开关电器安装在右面。
(2配电箱内的电器,应安装在金属或非木质的绝缘安装板上。
(3配电箱、开关箱及其内部开关电器的所有正常不带电的金属部件均应作可靠的保护接零,保护接零必须采用标准的黄|绿双色线及专用接线板连接,与工作零线应有明显的区别。
(4配电箱、开关箱电源导线的进出为下进下出,不能设在上面、后面或侧面,更不应当从门缝隙中引进和引出导线。
(5导线的进出口处,应加强绝缘,并将导线卡固。
(6配电箱、开关箱内优先选用铜线。
为了保证可靠的电气连接,保护零线应按规范采用适当的材料。
(7所有配电箱,均应标明其名称、用途,并作出分路标记。
(8进入开关箱的电源线,严禁用插销连接。
4、总配电柜的电器配置与接线(1本工程用电采用TN-S系统。
因本工程现场较大,临时线路较多,所以总配电箱应设置漏电保护器(FQ。
(2总配电柜,应装设总隔离开关和分路隔离开关、总熔断器和分路熔断器(或自动开关和分路自动开关;总开关电器的额定值、动作整定值与分路开关电器的额定值、动作整定值适应。
(2.1)总配电箱内电器配制:总隔离闸:用630A带熔断器的刀开关。
总开关:采用额定电流630A空气可视型开关电流互感器:GB/T15283-94(400:5)分路隔离开关:断路器(可视型)分别控制分配电箱。
(3总配电箱,应装设电压表、总电流表、总电度表及其他仪表。
5、分配电箱的电器配置与接线(1分配电箱的电器配置与接线,应与总配电箱的电器配置与接线,以及配电线路相适应。
(2分配电箱,应装设总隔离刀开关(配备熔断器)、总空气开关,分回路漏电断路器,动作整定值应与分路开关电器的额定值、动作整定值适应。
(2.1)分配电箱现场设6个分配电箱其中 1AL1分配电箱控制钢筋加工区用电配电箱。
2AL1分配电箱控制钢筋加工区用电及临时用电配电箱。
3AL1分配电箱控制工地办公区照明及木工加工区、钢筋加工区、交流弧焊机等用电配电箱。
4AL1分配电箱控制1#塔机、干混砂浆储罐及后期进入楼层用电配电箱。
5AL1分配电箱分别控制木工加工区、3#塔机、木工加工区用电配电箱。
6AL1分配电箱控制2#塔机及钢筋加工区用电配电箱。
(3)分配电箱内设置总隔离刀开关(配备熔断器)、总可视型空气开关、分路可视型漏电断路器开关。
6、开关箱的电器配置与接线(1开关箱的电器配置与接线,应与分配电箱的电器配置与接线,以及配电线路相适应。
作为施工现场临时用电工程的第一线,也是最主要的防漏电措施,所以开关箱必须设置漏电保护器。
(2每台用电设备,应有各自专用的开关箱,必须实行“一机一闸一漏一箱”制,严禁用同一开关电器直接控制两台或两台以上用电设备(含插座。
(3开关箱内的开关电器,必须能在任何情况下都可以使用电设备实行电源隔离,开关箱必须设置漏电保护器。
(二)、电缆选型1.分配电箱1AL1及其下属开关箱电缆选型(1 设备功率明细表序号设备名称设备功率数量小计1 钢筋弯曲机2.2KW 24.4KW2 钢筋切断机7.5KW 215KW3 钢筋调直机7.5KW 430KW(2 1AL1供电容量按以下公式计算:P=1.05(K1×ΣP1/cosΨ+K2ΣP2)式中P——供电设备总需要容量(KVA);P1——电动机额定功率(KW);P2——电焊机额定容量(KVA);cosΨ——电动机的平均功率因数,取0.75;K1取0.6,K2取0.6。
P1=49.4KWP2=0KWP=1.05(K1×ΣP1/cosΨ+K2ΣP2+ P3)=1.05×(0.6×49.4/0.75+0)=41.5KVAP总=41.5KVA(3 1AL1总的计算电流计算Ijs = Sjs/(1.732×Ue = 41.5/(1.732×0.38 =63.06 A(4 1AL1干线电缆选型根据以上数据,干线电缆采用YTV22-3*50+2*25电缆由2#总箱总电源柜敷设至1AL1(5 三级开关箱干线电缆选型三级开关箱干线电缆采用YC-3*6+2*4电缆。
2.分配电箱2AL1及其下属开关箱电缆选型(1 设备功率明细表序号设备名称设备功率数量小计1 钢筋弯曲机2.2KW 24.4KW2 钢筋切断机7.5KW 215KW3 交流弧焊机110KW 1110KW(2 2AL1供电容量按以下公式计算:P=1.05(K1×ΣP1/cosΨ+K2ΣP2)式中P——供电设备总需要容量(KVA);P1——电动机额定功率(KW);P2——电焊机额定容量(KVA);cosΨ——电动机的平均功率因数,取0.75;K1取0.6,K2取0.6。
P1=19.4KWP2=110KWP=1.05(K1×ΣP1/cosΨ+K2ΣP2+ P3)=1.05×(0.6×19.4/0.75+0.6×110)=85.6KVAP总=85.6KVA(3 2AL1总的计算电流计算Ijs = Sjs/(1.732×Ue = 85.6/(1.732×0.38 =130 A(4 2AL1干线电缆选型根据以上数据,干线电缆采用YTV22-3*50+2*25电缆由2#总箱总电源柜敷设至2AL1(5 三级开关箱干线电缆选型三级开关箱干线电缆采用YC-3*6+2*4电缆。
3.分配电箱3AL1及其下属开关箱电缆选型序号设备名称设备功率数量小计1 照明30KW 30KW2 圆盘锯4KW 2 8KW3 电焊机15KW 1 15KW4 备用10KW 30KW(2 3AL1供电容量按以下公式计算:P=1.05(K1×ΣP1/cosΨ+K2ΣP2)式中P——供电设备总需要容量(KVA);P1——电动机额定功率(KW);P2——电焊机额定容量(KVA);cosΨ——电动机的平均功率因数,取0.75;K1取0.6,K2取0.6。
