钢筋、模板、混凝土)工程施工组织设计方案
主体结构钢筋模板混凝土施工方案

主体结构钢筋模板混凝土施工方案
在主体结构的建造中,钢筋模板混凝土是一种常用的施工方法,它将钢筋、模
板和混凝土结合在一起,从而形成承重结构。
施工准备
在开始施工之前,首先需要做好准备工作。
包括制定施工计划、安排施工人员、准备施工材料等。
对于钢筋,要进行验收和预处理,模板要做好防腐处理,混凝土要提前配比。
钢筋的布置
钢筋的布置是非常重要的一部分,它直接影响到结构的承载能力和稳定性。
在
布置钢筋时,要按照设计图纸要求进行,确保钢筋的正确位置、数量和间距。
模板的安装
模板的安装需要按照设计要求进行,确保模板的平整度和垂直度。
在安装模板时,要注意连接处的密封性,避免混凝土漏水或渗漏。
混凝土的浇筑
在进行混凝土浇筑时,要分层浇筑,以免出现裂缝或变形。
要确保混凝土的质
量和配比,避免出现质量问题。
施工质量检验
在施工过程中,要定期进行质量检验,确保施工质量。
对钢筋的焊接、模板的
固定和混凝土的浇筑要进行检查,及时发现问题并进行处理。
完工验收
在主体结构钢筋模板混凝土施工完成后,要进行验收。
对结构的承载能力、稳
定性和气密性进行检测,确保施工合格。
结语
主体结构钢筋模板混凝土施工是一项复杂的工程,需要施工人员严格按照设计
要求进行施工,确保施工质量和安全。
只有做好每一个细节,才能建造出安全、稳定的主体结构。
钢筋工程专项施工组织方案

钢筋工程专项施工组织方案一、项目概述本项目是一项钢筋工程,施工地点位于XX地,工程范围约XX平方米,主要包括XX。
本施工组织方案将详细描述施工过程、施工方法、施工安全等关键内容。
二、施工准备工作1.招募人员:根据施工需要,招募有相关工作经验的钢筋工人,并要求具备相关证书。
2.采购材料:根据设计要求,确定钢筋规格和数量,并及时采购,确保施工不受材料供应问题影响。
3.搭建施工场地:确定施工区域,并搭建临时工棚、安全警示标志等设施,确保施工场地清晰可见、安全稳定。
4.设备准备:根据施工需要,准备必要的机械设备,如钢筋切断机、弯曲机等,确保施工顺利进行。
5.安全措施:制定详细的施工安全方案,包括人员安全教育、施工现场安全防护、预防事故措施等。
三、施工工序及方法1.钢筋理论计算:根据设计要求,进行钢筋理论计算,确定钢筋的规格、间距、长度等关键参数。
2.切割弯曲:根据具体构件的形状和尺寸,使用切断机和弯曲机对钢筋进行必要的切割和弯曲处理,以满足构件的几何要求。
3.钢筋安装:根据图纸要求,将处理好的钢筋按照要求焊接或绑扎在构件上,保证钢筋与主体混凝土之间的紧密连接。
4.焊接加固:对于需要强度更高的连接部位,采用钢筋焊接加固,确保构件的整体稳定和安全性。
5.钢筋保护:对于露天施工的构件,施工过程中需采取适当的防护措施,如喷涂防锈涂料、临时覆盖物等,确保钢筋不受外界环境的腐蚀和损坏。
四、施工安全措施1.安全教育培训:在施工前,对所有参与施工的人员进行钢筋工程安全教育培训,宣传施工现场的安全规定和操作规程。
2.安全防护措施:施工现场设置醒目的安全警示标志,搭建临时护栏,设置安全警戒区域,引导施工人员和外来人员遵守安全规定。
3.安全设备齐全:保证施工现场的安全设备齐全,包括灭火器、安全带、头盔、防护眼镜等,为施工人员提供全面的安全防护。
4.定期检查:施工期间定期进行安全检查,确保施工过程中不存在安全隐患,及时发现并处理存在的问题。
混凝土及钢筋混凝土工程施工方案

混凝土及钢筋混凝土工程(一)施工程序其施工程序如下:施工准备f材料采运f加工f模板、钢筋制安f砼拌和f运输f浇筑振实f 养护f拆模f养护f检查验收。
(二)模板工程(1)本工程砼施工主要采用定型钢模,其余混凝土施工根据设计图纸中砼构件的尺寸确定合适模板的材料、尺寸及形状,拼制模板时,板边要平直,接缝严密,不得漏浆。
(2)模板材质应符合相应的国家和行业规定,木材的质量应达到III等以上的材质标准,腐朽、严重扭曲或脆性的木材严禁使用。
钢模厚度不应小于3mm, 钢板面应尽可能光滑,不允许有凹坑,褶皱和其他表面缺陷。
模板的金属支撑件材料也应符合有关行业规定。
(3)根据混凝土构件的施工详图进行施工测量放样,重要的结构多设控制点,以便检查校正。
模板安装过程中,必须经常保持足够的临时固定措施,以防倾覆。
安装的模板之间的接缝必须平整严密。
模板安装应符合设计及规范要求。
(4)模板支撑由侧板、立档、横档、斜撑和水平撑组成,支撑必须保证牢固,在混凝土振捣过程中不会产生位移变形。
(5)安装支撑、调整完毕后的模板,在模板与砼接触面涂上防锈保护涂料和脱模涂料。
模板安装合格后方能进行下道工序的施工。
(三)钢筋本工程主要是指钢筋的采购、运输、验收、保管、加工、制作、安装等内容。
1、钢筋的材质(1)所有钢筋均应按施工详图及有关文件、指示进行订购,进场钢筋的外观符合技术规范的要求,并具有出厂证明和试验报告单,钢筋表面或每捆(盘)均有标志并交给工程师审查。
在使用之前按批号及直径依据钢筋试验规程取样试验,如拉伸试验、弯曲试验,凡检验、试验不合格的,一律清退出场,以保证钢筋质量。
(2)钢筋砼结构用的钢筋,其种类、钢号、直径及其它性能指标等均应符合施工详图及有关设计文件的规定。
(3)钢筋必须按不同等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应立牌以资识别。
在贮存、运输过程中应避免锈蚀和污染。
钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高并加遮盖。
钢筋、模板、砼工程施工方案精选全文

可编辑修改精选全文完整版钢筋工程施工方案一、钢筋的检验与存放1、钢筋进场应具有出厂证明书或试验报告单,并需分批作机械性能试验。
如使用中发现钢筋脆断、焊接性能不良和机械性能显著不正常时,还应进行钢筋化学成分分析。
严禁不合格钢材用于该工程。
2、钢筋取样,每批重量不大于60T。
3、钢筋运到加工工地后,必须严格按分批同等级、牌号、直径、长度分别挂牌堆放,不得混淆。
4、存放钢筋场地要进行平整夯实,铺设一层碎石,堆放时,钢筋下面要垫木块,离地且不宜少于20厘米,以防钢筋锈蚀和污染。
5、钢筋半成品要分部、分层、分段并按构件名称、号码顺序堆放,同一部位或同一构件的钢筋要放在一起,并有明显标识,标识上注明构件名称、部位、钢筋型号、尺寸、直径、根数。
二、钢筋加工由专业人员进行钢筋翻样,完成配筋料表,配筋料表要经过技术负责人审核。
现场项目总工审批后才能允许加工。
钢筋加工成型严格按《混凝土结构工程施工及验收规范》和设计要求执行。
制作成型的钢筋送达现场后,现场建立严格的钢筋质量检验制度、安全管理制度,不符合要求的一律退场,并制定节约措施,降低材料损耗。
三、钢筋绑扎与安装钢筋在绑扎和安装之前,应首先熟悉钢筋图,核对钢筋配料单和料牌,根据工程特点、工作量大小、施工进度,技术水平等,研究与有关工种的配合,确定施工方法。
1、钢筋现场绑扎钢筋绑扎与安装应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
(1)准备工作1)核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单牌相符。
如有漏错,应纠正增补。
2)准备绑扎用的铁丝、绑扎工具、绑扎架等。
钢筋绑扎用的铁丝,采用20号铁丝。
3)准备控制混凝土保护层用的塑料卡。
4)划出钢筋位置线。
在模板上划线;柱的箍筋,在两根对角线主筋上划点;梁的箍筋,则在架立筋上划点;基础的钢筋,在两向各取一根钢筋划点或在垫层上画线。
钢筋接头的位置,应根据来料规格,按规范对有关接头位置、数量的规定,使其错开,在模板上划线。
钢筋混凝土结构工程施工方案

钢筋混凝土结构工程施工方案目录一、内容描述 (3)1.1 工程背景 (3)1.2 方案编制依据 (4)1.3 方案目标 (6)二、工程概况 (6)2.1 工程地点与规模 (7)2.2 工程结构形式 (8)2.3 工程施工特点 (8)三、施工准备 (10)3.1 材料准备 (11)3.2 施工设备选择 (12)3.3 劳动力组织 (13)3.4 施工现场布置 (14)四、施工方法与工艺 (16)4.1 建筑结构设计 (17)4.2 钢筋制作与安装 (19)4.3 混凝土浇筑与振捣 (21)4.4 预应力张拉与锚固 (21)4.5 质量检测与验收标准 (23)五、施工进度计划 (24)5.1 关键节点工期安排 (24)5.2 施工进度控制措施 (26)5.3 施工进度调整与应急预案 (27)六、施工安全与防护措施 (29)6.1 安全生产责任制 (30)6.2 安全防护设施与装备 (31)6.3 应急预案与救援措施 (32)6.4 安全培训与交底 (33)七、环境保护与文明施工 (34)7.1 环境保护措施 (35)7.2 文明施工管理要求 (37)7.3 施工废弃物处理 (37)7.4 噪声控制与扬尘治理 (38)八、质量控制与验收 (39)8.1 质量管理体系建立 (40)8.2 施工过程质量控制点 (41)8.3 工程质量验收流程 (43)8.4 不合格项整改与处理 (43)一、内容描述本施工方案旨在详细阐述钢筋混凝土结构工程的施工流程、方法、技术措施及安全管理等方面,以确保工程质量和安全。
方案首先对工程概况进行了介绍,包括工程地点、规模、结构形式等基本信息。
阐述了施工前的准备工作,如材料采购、设备租赁、现场布置等。
在施工过程中,重点介绍了钢筋工程、模板工程、混凝土工程等关键分项工程的施工方法。
钢筋工程中,详细说明了钢筋的加工、绑扎、焊接等工艺要求;模板工程则强调了模板的选型、制作、安装和拆除等环节的控制要点;混凝土工程中,则介绍了混凝土的配合比设计、输送、浇筑、振捣等施工过程的质量控制措施。
钢筋模板混凝土施工方案

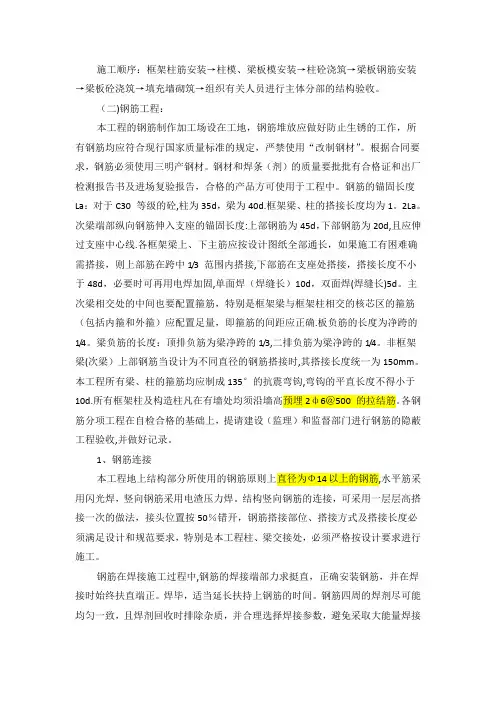

施工顺序:框架柱筋安装→柱模、梁板模安装→柱砼浇筑→梁板钢筋安装→梁板砼浇筑→填充墙砌筑→组织有关人员进行主体分部的结构验收。
(二)钢筋工程:本工程的钢筋制作加工场设在工地,钢筋堆放应做好防止生锈的工作,所有钢筋均应符合现行国家质量标准的规定,严禁使用“改制钢材”。
根据合同要求,钢筋必须使用三明产钢材。
钢材和焊条(剂)的质量要批批有合格证和出厂检测报告书及进场复验报告,合格的产品方可使用于工程中。
钢筋的锚固长度La:对于C30 等级的砼,柱为35d,梁为40d.框架梁、柱的搭接长度均为1。
2La。
次梁端部纵向钢筋伸入支座的锚固长度:上部钢筋为45d,下部钢筋为20d,且应伸过支座中心线.各框架梁上、下主筋应按设计图纸全部通长,如果施工有困难确需搭接,则上部筋在跨中1/3 范围内搭接,下部筋在支座处搭接,搭接长度不小于48d,必要时可再用电焊加固,单面焊(焊缝长)10d,双面焊(焊缝长)5d。
主次梁相交处的中间也要配置箍筋,特别是框架梁与框架柱相交的核芯区的箍筋(包括内箍和外箍)应配置足量,即箍筋的间距应正确.板负筋的长度为净跨的1/4。
梁负筋的长度:顶排负筋为梁净跨的1/3,二排负筋为梁净跨的1/4。
非框架梁(次梁)上部钢筋当设计为不同直径的钢筋搭接时,其搭接长度统一为150mm。
本工程所有梁、柱的箍筋均应制成135°的抗震弯钩,弯钩的平直长度不得小于10d.所有框架柱及构造柱凡在有墙处均须沿墙高预埋2ф6@500 的拉结筋。
各钢筋分项工程在自检合格的基础上,提请建设(监理)和监督部门进行钢筋的隐蔽工程验收,并做好记录。
1、钢筋连接本工程地上结构部分所使用的钢筋原则上直径为Φ14以上的钢筋,水平筋采用闪光焊,竖向钢筋采用电渣压力焊。
结构竖向钢筋的连接,可采用一层层高搭接一次的做法,接头位置按50%错开,钢筋搭接部位、搭接方式及搭接长度必须满足设计和规范要求,特别是本工程柱、梁交接处,必须严格按设计要求进行施工。
钢筋混凝土工程施工组织设计

钢筋混凝土工程施工组织设计一、项目概况该工程为一座钢筋混凝土结构的建筑,主要包括地下室和地上多层楼房。
工程总面积为XXX平方米,共有X个施工工序。
二、施工组织方案1.施工工序划分根据工程的特点和施工工艺,将整个工程划分为以下几个施工工序:(1)地下室结构施工:包括地下室开挖、基坑支护、地下室底板和墙体施工等。
(2)地上结构施工:包括楼板、墙体、柱子和楼梯等主体结构施工。
(3)外墙施工:包括外墙保温、抹灰和涂装等。
(4)屋面施工:包括屋面防水、保温和铺设等。
(5)室内装修:包括地面铺设、墙面涂装、天花板吊装和门窗安装等。
(6)机电设备安装:包括水电管线敷设、空调系统安装和消防设备安装等。
(7)收尾工作:包括清理工地、完善工程图纸、验收和交付等。
2.施工方法选择根据地质勘察报告,选择合适的施工方法来进行工程施工。
(1)地下室开挖:采用人工挖掘和机械挖掘相结合的方式,确保安全和效率。
(2)地下室底板和墙体施工:采用钢模板和混凝土浇筑的方式,以保证地下室的结构强度和密实度。
(3)楼板和墙体施工:采用钢船模板和机械作业,提高施工速度和施工质量。
(4)外墙保温和抹灰:采用外墙外保温系统,以提高房屋的保温性能。
(5)屋面防水:采用PVC防水卷材,以确保屋面的防水效果。
(6)室内装修:选择合适的装修材料和施工方法,以满足设计要求和居住的舒适性。
(7)机电设备安装:按照相关标准和设计要求进行安装,确保设备的安全运行。
3.施工工期安排根据工程的施工量和工艺要求,制定合理的施工工期,并细化每个施工工序的施工时间和完成时间,以确保整个工程能按时完成。
4.施工组织机构安排根据工程规模和施工要求,安排合适的施工组织机构,包括项目经理、工程师、监理人员和施工人员等。
同时,每个施工工序都需指定专人负责,确保施工过程的协调和监督。
5.施工安全措施制定施工安全计划,确保施工过程中的安全,包括施工人员的安全培训、施工现场的防护设施和施工机械的安全使用等。
钢筋混凝土结构工程施工方案

钢筋混凝土结构工程施工方案
钢筋混凝土结构工程施工方案一般包括以下内容:
1. 施工组织设计:确定施工组织机构、施工人员配备、施工方法、施工进度计划等。
2. 基础施工方案:包括地基处理方案、基础开挖、基础处理、基础浇筑等。
3. 梁、柱施工方案:包括梁柱的定位、尺寸检查、模板安装、钢筋绑扎、混凝土浇筑等。
4. 楼板施工方案:包括楼板模板安装、钢筋绑扎、搭设脚手架、预埋件安装等。
5. 墙体施工方案:包括墙体模板安装、钢筋绑扎、混凝土浇筑等。
6. 屋面施工方案:包括屋面防水层施工、砂浆层施工、保温层施工、面层施工等。
7. 混凝土浇筑方案:确定混凝土的配比、浇筑顺序、浇筑方式、养护措施等。
8. 钢筋绑扎方案:确定钢筋的布置、绑扎方式、绑扎时间等。
9. 结构监控方案:包括测量监测点的确定、监测方法、监测频
率等,用于监测结构的变形和位移情况。
10. 安全生产方案:制定安全施工措施,确保工程施工过程中的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
商丘市建业•桂园23#楼、27#楼钢筋、模板、混凝土施工方案编制人:审核人:审批人:河南省广宇建设工程有限公司二00九年月日商丘市金地绿洲世纪花园工程施工方案第一章编制说明1、商丘市建业•桂园23#楼、27#楼工程《施工组织设计》已包含了各种的施工,但按照国家新的验收规范要求,必须对该部分进行细化、调整,使之适应新标准的规定,并且对施工具有更实际的指导作用。
2、本方案包含了结构钢筋、模板、混凝土的专项施工方案。
第二章工程概况本工程为商丘市建业•桂园23#楼、27#楼, 本工程位于商丘市南京路东段路南。
建筑结构形式为框剪结构,本工程建筑层数分别为11层、16层住宅楼。
本工程的抗震设防烈度为6度,抗震设防类别为丙类,结构安全等级为二级。
工程屋面防水等级为Ⅱ级, 合理使用年限为50年。
第三章钢筋施工3.1 钢筋检验所有进场钢筋应附有质量证明书,并应按要求进行抽查复验,合格后方能使用。
钢筋表面应无油污、不锈蚀。
3.2 钢筋制作本工程钢筋堆放及制作均在现场钢筋车间进行,原材料根据施工进度计划分批分次进场。
在施工现场设钢筋加工车间,配备钢筋切断机二台,钢筋弯曲机二台,对焊机一台,钢筋调直设备一套。
钢筋原材料及半成品堆场设在钢筋车间附近,原材及半成品必须挂标识牌,以防错用。
根据图纸及规范要求进行钢筋下料,经项目工程师对钢筋下料单审核后方可进行加工制作,钢筋加工应按钢筋下料单加工,钢筋的形状、尺寸必须符合设计要求及现行施工规范要求。
3.3 基础钢筋施工1、基础底板钢筋绑扎时,要求所有钢筋交叉点全部绑扎,相邻绑扎点的铁丝绑扎成八字形,以免网片歪斜变形。
2、基础底板采用双层钢筋网,在上层钢筋网下面根据设计要求设置Φ22钢筋撑脚,以保证钢筋位置正确,钢筋撑脚每间隔1m成梅花型放置一个。
3、柱、墙在基础内的插筋施工:(1)要准确弹出构造柱和墙的位置线,并用红色的油漆在轮廓线的四角和边线间距一米左右画上红三角,以保证位置清晰。
(2)在绑扎完下层钢筋网,准备绑扎上层网之前应在柱轮廓线的上方绑扎一柱子箍筋,位置要准确,固定要牢固。
(3)柱在插筋时下部应和预先固定好的箍筋和分布筋固定牢靠。
(4)应保证插筋竖直,由箍筋和分布筋与上层钢筋网片固定牢固。
4、下层钢筋网要用50mm垫块垫起,以保证钢筋保护层厚度。
5、待钢筋完全绑扎完毕后,要对工作面进行完整的清理。
3.4 柱钢筋施工1、柱钢筋的绑扎,应在模板安装前进行。
2、箍筋的接头应交错布置在四角纵向钢筋的位置,箍筋转角与纵向钢筋交叉点均应扎牢,箍筋平直部分与纵向钢筋交叉点可间隔扎牢,绑扎箍筋时绑扣相互间应成八字。
3、当柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁的钢筋前,先行进行收缩准确。
4、梁应放在柱的纵向钢筋内侧。
5、柱子钢筋箍筋加密区应按照设计要求进行施工,当设计无要求时,由于本工程属于有抗震设防设计,应按照图纸和规范的构造要求进行施工。
3.5 梁、板钢筋施工1、梁钢筋绑扎顺序应根据具体部位,分别对待。
若梁高≥600mm,则采用先支设梁底模板,然后绑扎钢筋,钢筋绑扎完成后,必须对所绑扎钢筋进行校核,当钢筋数量、规格、位置准确无误后方可支设梁侧模的办法。
若梁截面<600mm,则采用先支设梁的底模、侧模,然后将梁的钢筋架空在梁顶上绑扎,最后再把钢筋落下的方法。
2、梁纵向受力钢筋采用双层排列时,两排钢筋间应垫以直径大于等于25mm 的短钢筋,以保持排距。
3、箍筋的接头应交错布置在梁的两侧。
4、板钢筋绑扎时应注意保护板上部的负筋,防止被踩下,并按@1000mm 设置马凳钢筋,要严格控制负筋位置,以免拆模后混凝土出现裂缝。
5、底层板筋弯钩必须朝上,上层板筋弯钩必须朝下。
6、板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋居中,主梁的钢筋在下。
7、梁板钢筋的锚固长度必须满足规范要求和设计要求。
8、应特别注意梁顶主筋间的净距要有30mm,以利于浇筑混凝土。
9、梁板钢筋绑扎后应防止水电管线预埋时将钢筋抬高或压下。
10、梁钢筋混凝土保护层为25mm,板钢筋混凝土保护层为15mm。
11、梁钢筋箍筋加密区应按照设计要求进行施工,当设计无要求时,由于本工程属于有抗震设防设计,应按照图纸和规范的构造要求进行施工。
3.7 梁、柱节点钢筋绑扎现浇钢筋混凝土结构梁柱节点的钢筋绑扎质量将直接影响结构的抗震性能,而且该部位又是钢筋加密区,因此应严格控制该部位的施工程序,即:支设梁底模→穿梁底钢筋→套节点处柱箍筋→穿梁面筋。
墙柱、梁板钢筋的接头位置、锚固长度、搭接长度应满足设计和施工规范要求。
钢筋绑扎完成后应固定好垫块和撑铁,以防止出现露筋现象,同时要控制内外排钢筋之间的间距,防止钢筋保护层过大或过小。
浇筑混凝土时必须安排专人看护钢筋,以确保钢筋绑扎质量。
3.8 钢筋成品及半成品的管理1、半成品的加工按现场的施工流向和进度加工,加工好的半成品按绑扎顺序挂牌堆放,并实行发料、领料登记制度,以便查询及追溯。
2、钢筋成品亦要加强管理,墙柱钢筋严禁攀爬、蹬踩,板筋(尤其是直径较小的负筋)要加以保护,保证钢筋几何形状,不得使其变形,影响工程质量。
3、浇筑混凝土时,在板上铺设人行通道。
第四章模板施工4.1 底板模板施工1、基础底板侧模和基础梁侧模采用木模板侧模。
2、施工顺序:垫层弹线→胎模砌筑→内面粉刷→复核→清理4.2 基础模板施工1、基础模板拟采用木胶合板施工,模板采用无翘曲、无变形、刚度大的模板。
±0.000m以上墙板采用木胶合板。
2、采用钢丝拉杆连接和固定模板,外墙拉片采用防水拉杆,内墙拉片采用普通拉片,间距300×600mm。
3、模板表面清理干净,涂刷水性脱模剂,接缝处采用附加海绵条方法减少模板拼缝,以保证混凝土外观质量。
4.3 柱子模板施工本工程柱子采用木胶合板做模板,木模板厚度为18mm,采用双面覆膜对表面进行硬化和防水处理。
用对拉螺栓进行截面尺寸控制。
当柱子钢筋绑扎完毕且隐蔽验收通过后,便可以进行竖向模板施工。
首先在柱子底部进行标高测量和找平,然后进行模板定位卡和保护层垫块的设置,经检查后支设柱子模板。
根据工程结构形式和特点及现场施工条件对模板进行设计,确定模板平面布置、纵横龙骨规格、排列尺寸、穿墙螺栓的位置、模板的组装形式、连接点大样,并验算模板和支撑的强度、刚度及稳定性,模板数量应在模板设计时结合流水段进行综合研究。
1、进行中心线和位置线的放线,用经纬仪引测建筑物每条轴线。
2、模板放线时,应清理好现场然后根据施工图用墨线由专职放线人员弹出模板内外边线(即混凝土面)和中心线以便于模板的安装和校正。
3、做好标高测量工作用水准仪将建筑物水平标高根据模板实际标高的要求,直接引测到模板安装位置,在无法直接引测到的地方,必须间接地过渡引测点,作为上层结构构件模板的基准点,用来测量和复核其标高位置。
4、根据所弹墨线,先立柱子相临两面的模板,穿入镀锌套管,然后立另两面模板,再穿入镀锌套管,镀锌套管应穿出模板外,模板上钻孔应与镀锌套管紧密适应,防止浇筑时漏浆。
5、将模板合在一起,在接缝处用钉子钉牢固定,然后在模板外竖向布置50×100mm木枋,间距200mm,用钢管互相连接做柱箍,将竖向木枋固定,并将柱箍与整体结构架相连。
6、在镀锌套管内穿入φ12对拉螺栓,将蝶型扣件套入对拉螺栓中,在螺栓两侧放置两根竖向钢管,用螺帽将扣件压紧在竖向钢管上,通过对拉螺栓的力量保证柱子截面准确。
7、将模板下部缝隙处用干硬性水泥砂浆或白灰膏密封,防止浇灌混凝土时漏浆形成柱子烂根。
8、模板支好后,检查模板截面尺寸,并在相临两个面矫正垂直度。
9、模板拆除,对竖向结构,当其自身强度能保证构件不变形,不缺棱掉角时即可拆模,模板拆除后即进行修整和清理,然后集中堆放,以便周转使用。
4.4 梁、顶板模板施工本工程现浇楼板采用大块竹(木)胶板作面板,配以50mm×100mm方木作次龙骨,Φ48×3.5mm钢管作主龙骨,按结构平面图的需要进行裁割、组合、镶边,以作到拼装工作量少、施工方便、快捷,使楼板混凝土底面达到清水混凝土施工质量标准。
梁采用50mm木板作底模,用木胶合板作侧模,侧模背面加50×100mm木坊作背楞。
梁、顶板模板施工时先测定标高,铺设梁底模,梁底模按规范要求起拱。
根据楼层上弹出的梁边线进行平面位置校正、固定,较浅的梁(h<450mm)支好侧模,再绑扎钢筋,而较深的梁先绑扎梁钢筋,再支设侧模,然后支平台模板和柱、梁、板交接点处模板。
本工程平台模板支撑体系采用钢管式脚手架结合快拆支撑体系,架子搭设非常方便。
当混凝土达到设计强度的50%时(3~5天左右),即可以拆除梁侧模及横支撑,立柱只拆除一部分,剩余立杆继续支撑梁和楼板混凝土,使结构处于短跨受力状态(小于2m),待混凝土强度达到规范规定的拆模强度要求时,再拆除竖向支撑及保留的模板。
这种支撑体系在保证质量的前提下可大大加快施工进度。
4.5 楼梯模板施工楼梯底板采用木胶合板,踏步侧板及挡板采用50厚木板,混凝土浇筑后保证踏步尺寸正确、棱角分明。
4.6 模板拆除对竖向结构,当其自身强度能保证构件不变形,不缺棱掉角时即可拆模,梁板等水平结构模板部位的拆模时间,应通过同一条件养护的混凝土试件强度实验结果结合规范要求来确定。
模板拆除后即进行修整和清理,然后集中堆放,以便周转使用。
第五章混凝土施工5.1 现场搅拌混凝土的质量控制本工程施工中采用现场搅拌混凝土,在施工中项目部应对混凝土的生产全过程进行严密的管理和控制,确保混凝土的技术指标和总体质量。
1、混凝土必须严格执行施工配合比施工现场搅拌站为全半动的上料和搅拌设备,拌制混凝土时,必须严格按签发的混凝土配合比和指定的材料进行配料,不得随意更改。
混凝土的各组成材料均应按重量计,在自动配料控制器上设定各材料的每盘重量,水按重量折算成自动水泵的上水时间进行计量。
外加剂、掺和料事先称量装小袋,由二名固定人员进行添加投放。
各组成材料的计量偏差,不得超过如下规定值:水泥、掺合料、外加剂±2%;粗、细骨料±3%。
对有防水要求的混凝土,各组成材料的计量偏差,不得超过如下规定值:水泥、掺合料±1%;粗、细骨料±2%。
每次拌制混凝土前应测定砂、石含水率,调整搅拌所用砂、石和水的用量,使混凝土配合比、水灰比符合设计要求。
2、确保混凝土的搅拌时间在搅拌机每次开拌之始,应注意监视与检测开拌初始的前二、三罐混凝土拌合物的和易性和坍落度,坍落度稳定控制在±30mm后,每一工作班要复核两次。
如不符合要求时,应立即分析情况并处理后方可持续生产。
混凝土搅拌的最短时间确定:(1)混凝土的坍落度应严格按照配合比的要求,一般为12~18cm,搅拌时间不少于90秒。
