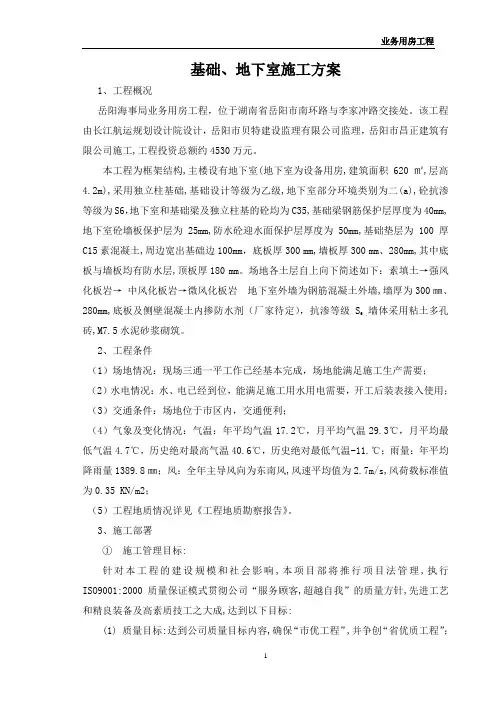

业务用房工程基础、地下室施工方案

基础、地下室施工方案1、工程概况岳阳海事局业务用房工程,位于湖南省岳阳市南环路与李家冲路交接处。

该工程由长江航运规划设计院设计,岳阳市贝特建设监理有限公司监理,岳阳市昌正建筑有限公司施工,工程投资总额约4530万元。

本工程为框架结构,主楼设有地下室(地下室为设备用房,建筑面积620㎡,层高4.2m),采用独立柱基础,基础设计等级为乙级,地下室部分环境类别为二(a),砼抗渗等级为S6,地下室和基础梁及独立柱基的砼均为C35,基础梁钢筋保护层厚度为40mm,地下室砼墙板保护层为25mm,防水砼迎水面保护层厚度为50mm,基础垫层为100厚C15素混凝土,周边宽出基础边100mm,底板厚300 mm,墙板厚300 mm、280mm,其中底板与墙板均有防水层,顶板厚180 mm。

场地各土层自上向下简述如下:素填土→强风化板岩→中风化板岩→微风化板岩地下室外墙为钢筋混凝土外墙,墙厚为300㎜、280mm,底板及侧壁混凝土内掺防水剂(厂家待定),抗渗等级S墙体采用粘土多孔6 ,砖,M7.5水泥砂浆砌筑。

2、工程条件(1)场地情况:现场三通一平工作已经基本完成,场地能满足施工生产需要;(2)水电情况:水、电已经到位,能满足施工用水用电需要,开工后装表接入使用;(3)交通条件:场地位于市区内,交通便利;(4)气象及变化情况:气温:年平均气温17.2℃,月平均气温29.3℃,月平均最低气温4.7℃,历史绝对最高气温40.6℃,历史绝对最低气温-11.℃;雨量:年平均降雨量1389.8㎜;风:全年主导风向为东南风,风速平均值为2.7m/s,风荷载标准值为0.35 KN/m2;(5)工程地质情况详见《工程地质勘察报告》。

3、施工部署①施工管理目标:针对本工程的建设规模和社会影响,本项目部将推行项目法管理,执行ISO9001:2000质量保证模式贯彻公司“服务顾客,超越自我”的质量方针,先进工艺和精良装备及高素质技工之大成,达到以下目标:(1) 质量目标:达到公司质量目标内容,确保“市优工程”,并争创“省优质工程”;(2)工期目标:认真部署,强化施工管理,合理规划施工工序,制订阶段工期目标,确保如期竣工;(3)安全生产目标:保证在本工程施工过程中,杜绝重大人身伤害,设备火灾事故的发生;(4)文明施工目标:做好施工平面布置,采用全封闭施工。

管理用房及公共厕所工程施工方案

管理用房及公共厕所工程施工方案

管理用房及公共厕所工程施工方案本工程土建工程包括公共厕所和管理房的施工.一、基础开挖基础开挖时,应作好场地内土方调度平衡工作,作好基础排水,采用水泵排水或人工排水,基坑开挖时,应根据土质情况按规范放坡,基础支模时对建筑物的轴线标高进行复核,位置必须正确,钢筋按规定设置好保护垫块,砼应严格控制坍落度并按规定留置砼试块,施工缝留置必须正确,浇砼前应再次对轴线标高进行复核验收合格后方可浇砼,浇砼过程中应经常观察模板、钢筋、预留孔洞以及预埋件等标高的正确,经常复核防止偏差.基础分部工程验收后进行回填分层夯实。

二、建筑物主体结构施工(一)模板工程1、安装要求本工程主体结构施工,为达到清水混凝土质量要求,梁采用木模拼制,剪力墙、框架柱采用复合木模板,采用碗扣式早拆体系支撑与钢管脚手架加固,墙与梁接头模板应专门配置,不得随意拼塞以防变形,影响结构质量。

本工程模板系统全部进行作业设计和翻样,绘制模板配制图,按图支模,严格保证模板刚度及砼构件的几何尺寸。

为节省模板用量,施工时不能长材短用,严禁随意割锯多层板。

2、梁模板安装梁模板使用复合木模板,在梁的中间设Ф14对拉螺柱,将两侧模板拉紧,以防止模板下口向外爆裂及中部鼓胀。

其他按一般梁支模方法进行.为了深梁绑扎钢筋的方便,在梁底模与一侧模板撑好后就先绑扎梁的钢筋,后装另一侧模板。

对拉螺拴均在钢筋入模后进行。

当梁跨度大于4m时,按跨度l/1000—3/1000起拱。

次梁模板的安装,要待主梁模板安装并校正后才能进行.梁模板安装后,要拉中线进行检查,复核各梁模中心位置是否对正.待平板模板安装后,检查并调整高程,将木楔钉牢在垫板上。

各顶撑之间要设水平撑或剪刀撑,以保护顶撑的稳固.3、矩形柱模板本工程矩形柱、异形柱、圆形柱砼先行浇注,这样做是优点是:(1)先浇注的独立柱砼易于振捣,如果梁筋等绑扎完成后,梁柱节点部位钢筋很密,振捣棒不易插入,无法保证施工质量;(2)先浇注的独立柱可作为梁板承重架的支撑.(3)支设柱模板时,应在柱模板周围搭设防护架,防止在柱模板吊装、拆除、清理过程中发生倾覆伤人。

农村修建房屋基础工程方案

农村修建房屋基础工程方案

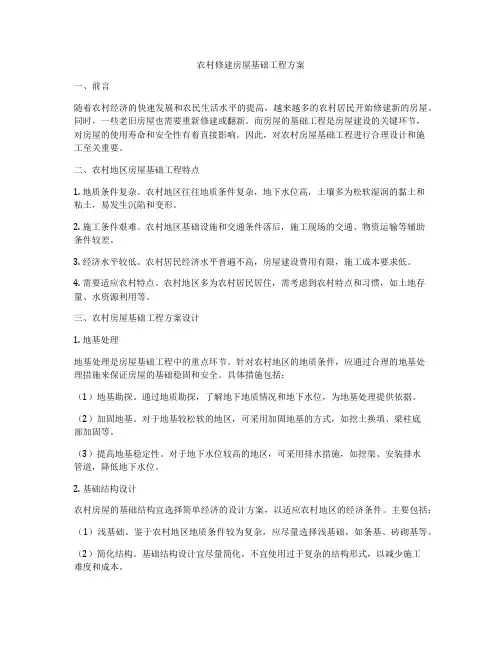

农村修建房屋基础工程方案一、前言随着农村经济的快速发展和农民生活水平的提高,越来越多的农村居民开始修建新的房屋。

同时,一些老旧房屋也需要重新修建或翻新。

而房屋的基础工程是房屋建设的关键环节,对房屋的使用寿命和安全性有着直接影响。

因此,对农村房屋基础工程进行合理设计和施工至关重要。

二、农村地区房屋基础工程特点1. 地质条件复杂。

农村地区往往地质条件复杂,地下水位高,土壤多为松软湿润的黏土和粘土,易发生沉陷和变形。

2. 施工条件艰难。

农村地区基础设施和交通条件落后,施工现场的交通、物资运输等辅助条件较差。

3. 经济水平较低。

农村居民经济水平普遍不高,房屋建设费用有限,施工成本要求低。

4. 需要适应农村特点。

农村地区多为农村居民居住,需考虑到农村特点和习惯,如土地存量、水资源利用等。

三、农村房屋基础工程方案设计1. 地基处理地基处理是房屋基础工程中的重点环节。

针对农村地区的地质条件,应通过合理的地基处理措施来保证房屋的基础稳固和安全。

具体措施包括:(1)地基勘探。

通过地质勘探,了解地下地质情况和地下水位,为地基处理提供依据。

(2)加固地基。

对于地基较松软的地区,可采用加固地基的方式,如挖土换填、梁柱底部加固等。

(3)提高地基稳定性。

对于地下水位较高的地区,可采用排水措施,如挖渠、安装排水管道,降低地下水位。

2. 基础结构设计农村房屋的基础结构宜选择简单经济的设计方案,以适应农村地区的经济条件。

主要包括:(1)浅基础。

鉴于农村地区地质条件较为复杂,应尽量选择浅基础,如条基、砖砌基等。

(2)简化结构。

基础结构设计宜尽量简化,不宜使用过于复杂的结构形式,以减少施工难度和成本。

(3)合理选择材料。

基础结构宜选择当地的建筑材料,如砖石等,以节约成本。

3. 施工工艺农村房屋基础工程施工要考虑到当地的施工条件和实际情况,采取合适的施工工艺,具体措施包括:(1)合理安排施工时间。

应充分考虑季节气候等影响因素,选择合适的施工时间,尽量避免恶劣天气条件下的施工。

公园管理用房主要分部、分项工程施工方案

公园管理用房主要分部、分项工程施工方案

公园管理用房主要分部、分项施工方法工程分:基础、主体、屋面工程等阶段进行施工,其施工方法分别叙述如下:1、测量放线(1)工程轴线的测量,采用直角坐标测量法,误差必须控制在规定范围内。

(2)为了控制建筑标高,在基坑周边外构筑水准基点,其标高在建设单位指定点上引测。

(3)基坑底工程轴线的测量,采用经纬仪找出工程主轴线,指导基础工程施工。

(4)轴线控制线和水准基点的构筑要求:地基稳定或设在永久性建筑上,牢固而不受干扰,可以通视。

(5)轴线经建设单位复核无误后方可施工。

2、土方工程(1)土方开挖基础工程:将第一层素填土全部挖除,-2.0m以上粉土全部挖除,然后回填3:7灰土垫层至基底标高,每边扩出基础边缘1.0m,垫层分层碾压,压实系数不小于0.95.。

垫层采用12T振动式压路机分层碾压,分层厚度300mm,检验合格后铺上层土,开挖是预留200mm 厚土层,在垫层施工前再挖至实际设计标高,开槽后组织建设方、监理进行验槽,基础施工完成后进行回填,回填土为2:8灰土,分层夯实,压实系数大于0.94.。

人工修整基底土方完成后及时通知建设单位代表及设计单位、地质勘探部门有关人员进行验槽,验槽合格后进行基础工程施工。

(2)土方挖运和平衡:为尽量降低土方运费,基础所挖土方根据现场实际情况进行运出,若堆置在施工现场内,必须保证工程正常施工。

(3)基坑开挖后,在施工现场夜晚设红灯警戒。

(4)土方回填:在基础柱及地圈梁浇筑完且模板全部拆除后,经建设单位、设计单位、质量监督站对基础工程验收合格后方可进行回填土。

在回填土前,应清除基坑内积水和有机杂物。

基础及地圈梁、地梁现浇混凝土达到一定强度,不因回填土而受损伤,方可回填。

本次回填采用人工回填,在四周同时分层回填,人工铺土厚度200MM,蛙式打夯机和人工铁夯互相辅助夯实均为4遍。

为取得回填土的最优含水量和施工含水量,对于过干的土在夯实前应加以湿润,对过湿的土应以晾干后再回填。

本地厂房基础工程施工方案

本地厂房基础工程施工方案

本工程为某地某厂房基础施工,总建筑面积约10000平方米,建筑层数为2层,结构类型为框架结构。

基础形式为钢筋混凝土条形基础,基础埋深约为1.8米。

工程地质条件较好,土壤承载力满足设计要求。

二、施工准备1. 组织准备(1)成立项目施工领导小组,明确各部门职责。

(2)制定施工组织设计,明确施工流程、施工方法、施工顺序等。

(3)组织施工人员培训,提高施工队伍素质。

2. 技术准备(1)查阅工程地质勘察报告,了解工程地质条件。

(2)熟悉设计图纸,明确设计要求。

(3)编制施工方案,明确施工技术措施。

3. 材料准备(1)水泥、砂、石子、钢筋等原材料应符合国家质量标准。

(2)提前采购、检验原材料,确保材料质量。

4. 机械设备准备(1)根据施工方案,选择合适的机械设备。

(2)对机械设备进行维修保养,确保设备性能良好。

三、施工方案1. 施工顺序(1)土方开挖:先进行场地平整,再进行土方开挖。

(2)基础垫层:土方开挖完成后,进行基础垫层施工。

(3)基础模板:基础垫层完成后,进行基础模板施工。

(4)钢筋绑扎:模板施工完成后,进行钢筋绑扎。

(5)混凝土浇筑:钢筋绑扎完成后,进行混凝土浇筑。

(6)养护:混凝土浇筑完成后,进行养护。

2. 施工方法(1)土方开挖:采用机械开挖,人工配合清底,确保土方质量。

(2)基础垫层:采用C15混凝土,厚度为0.15米,振捣密实。

(3)基础模板:采用钢模板,确保模板牢固、平整。

(4)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范。

(5)混凝土浇筑:采用泵送混凝土,分层浇筑,振捣密实。

(6)养护:采用覆盖洒水、喷淋等方式进行养护,确保混凝土强度。

3. 质量控制(1)严格控制原材料质量,确保混凝土强度。

(2)加强施工过程管理,确保施工质量。

(3)做好施工记录,便于质量追溯。

四、安全措施1. 施工人员必须遵守安全生产规章制度,佩戴安全帽、安全带等防护用品。

2. 机械设备操作人员必须经过培训,取得操作资格。

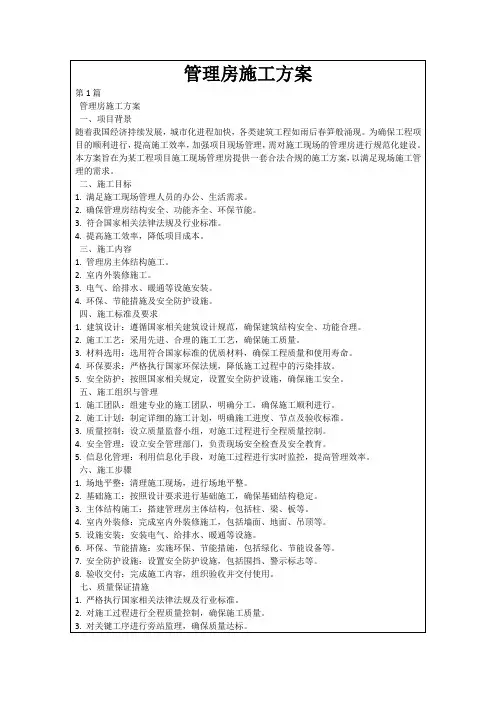

管理房施工方案

管理房施工方案
2.施工工艺:采用先进、合理的施工工艺,确保施工质量。
3.材料选用:选用符合国家标准的优质材料,确保工程质量和使用寿命。
4.环保要求:严格执行国家环保法规,降低施工过程中的污染排放。
5.安全防护:按照国家相关规定,设置安全防护设施,确保施工安全。
五、施工组织与管理
1.施工团队:组建专业的施工团队,明确分工,确保施工顺利进行。
2.基础施工:按照设计要求进行基础施工,确保基础结构稳定。
3.主体结构施工:搭建管理房主体结构,包括柱、梁、板等。
4.室内外装修:完成室内外装修施工,包括墙面、地面、吊顶等。
5.设施安装:安装电气、给排水、暖通等设施。
6.环保、节能措施:实施环保、节能措施,包括绿化、节能设备等。
7.安全防护设施:设置安全防护设施,包括围挡、警示标志等。
4.设施安装:电气、给排水、暖通等设施安装应严格遵循相关标准,保证系统运行安全可靠。
五、质量保障措施
1.质量管理体系:建立健全质量管理体系,实施全过程质量控制。
2.质量检验:设立质量检验小组,定期对施工质量进行检查,及时整改不合格项目。
3.质量记录:详细记录施工过程中的关键质量指标,为质量追溯提供依据。
8.验收交付:完成施工内容,组织验收并交付使用。
七、质量保证措施
1.严格执行国家相关法律法规及行业标准。
2.对施工过程进行全程质量控制,确保施工质量。
3.对关键工序进行旁站监理,确保质量达标。
4.定期对施工人员进行质量培训,提高施工技能。
5.严格执行验收制度,确负责现场安全管理。
2.噪音控制:采取有效措施降低施工噪音,减少对周边环境的影响。
3.粉尘控制:通过洒水降尘等措施,降低施工现场的粉尘排放。

公厕及管理房施工方案

公厕及管理房施工方案

公厕及管理房施工方案本方案为威海环翠楼公园儿童娱乐建设工程—公厕及管理房,本工程建筑基底面积272.13㎡,建筑面积272.13㎡,其中公共厕所建筑面积80.18㎡,插座建筑面积40.05㎡,商店建筑面积58.14㎡,管理用房建筑面积93.76㎡。

一、独立基础施工(1)、施工程序场地平整→测施工高程→机械开挖→人工检挖→轴线复位检验并标记→清於泥→验坑→浇垫层→安模→钢筋安装→浇砼→拆模→回填弃运土方。

(2)、开挖施工根据基础平面图示和基坑间距、底面积大小和地质勘察报告土质情况地下水位高氏,将采用按规范要求放坡开挖。

开挖土堆积在坑边1.5外,按挖填平衡原理,将余土及时外运清理。

土方开挖应层层下挖,集水用水泵抽取,测量人员应跟班作业,对开挖部位的平面位置,水平标高,开挖边坡进行监控,谨防超、欠挖。

在施工中碰到降雨时,基础应避免基坑积水,防止基础变差,采用排水沟措施,排到集水坑用水泵抽取。

(3)、测量控制施工定位轴线采用龙门桩,同时将龙门桩板定在同一水平面。

在基坑开挖至一定条件下可拉轴线检修和高程予设。

做到尺寸、高程一线用。

(4)、钢筋绑扎定位安装在已浇完垫层基坑中,弹出各十字相交轴线,供安模和钢筋安装使用,钢筋安装可按施工图示和规范要求,必须逐格绑扎。

钢筋保护层必须控制按具有地下水要求垫设即≥70mm,同时承台网筋和柱筋交按图示要求电焊施焊为屋面避雷采用柱角筋做引下线做准备。

要检验符合要求,使进行下道工序施工。

(5)、砼浇筑砼采用集中搅拌,采用胶轮人力斗车运转。

严控水灰比和坍落度。

在不放便行车地面,均用杉木和胶板搭设过桥。

基坑下料采用铁皮制作溜极下料。

确保砼质量均匀无离折,分层现象出现。

二、钢筋砼框架及墙体施工施工顺序:技术交底→绑扎柱钢筋、支柱模→柱砼浇筑→绑扎梁板钢筋、支模→梁、板砼浇筑→检查验收→绑扎墙体钢筋、支模→砼浇筑→检查验收。

①模板工程a、模板类型本工程模板均采用专用九夹板制成的模板,钢管立杆,钢管夹条。

管理用房工程施工方案

管理用房工程施工方案

管理用房工程施工方案管理用房工程是指为了企业、政府或其他组织机构提供日常办公、会议、接待等活动所需的综合性办公用房。

这类工程一般包括办公楼、会议中心、接待大厅等建筑物,施工过程中需要考虑到功能性、安全性、舒适度及美观度等方面的要求。

二、工程施工方案1. 前期准备在施工前需要进行充分的前期准备工作,包括进行现场勘察、编制施工图纸、确定施工工艺和流程、制定施工计划、安排施工队伍和准备相关设备、材料等。

2. 施工流程(1)土地平整和基础施工:在施工前要对土地进行平整处理,开展与基础施工相关的工作。

包括挖掘基坑、浇筑基础、设置地下管道、进行管道布线等。

(2)主体结构施工:主体结构施工是管理用房工程的重点,包括梁柱的浇筑、楼板铺设、砌墙、安装屋面结构等工作。

(3)装修装饰施工:管理用房的装修装饰工作需要注重细节和品质,包括墙面涂料、地板铺设、天花板安装、门窗安装等。

(4)设备安装:管理用房需要安装各种设备,如空调、通风系统、电梯、消防设备、安防设备等。

设备的安装必须符合相关规章制度,并保证设备的稳定性和可靠性。

(5)景观绿化施工:在管理用房周围进行景观绿化,包括植树、修建花坛、设置喷泉、铺设人行道等。

3. 施工技术要求(1)安全要求:在管理用房工程施工过程中,安全问题必须放在首位,要严格按照相关安全规定和操作规程执行,加强安全教育和培训,建立健全的安全管理制度,确保所有施工人员都能够遵守安全操作规程,杜绝因为安全管理不到位而造成的事故。

(2)质量要求:施工过程中,要保证工程施工质量,严格按照相关规范和标准进行施工,提高管理用房工程的建筑质量和功能性。

(3)环保要求:施工过程中要严格控制污染物的排放,做到垃圾分类处理、粉尘控制、废水处理等,并加强环保宣传,强化环保意识,保护环境。

(4)成本要求:控制施工成本,合理规划施工进度、合理使用资源,提高劳动效率,降低施工费用。

4. 施工进度控制在施工过程中,要制定合理的施工进度计划,并严格按照计划执行,同时要及时调整,避免进度延误,确保工程能够按时交付使用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

---------------------考试---------------------------学资学习网---------------------押题------------------------------基础工程施工方案一、土方工程1、施工准备(1)先进行降水,以保证土方、基坑干燥不积水。

(2)做好测量放线工作,在不受基础施工影响的范围,设置测量控制网,包括轴线和水准基点。

根据龙门桩上的轴线,放出基坑灰线和水准标志。

灰线、标高、轴线进行技术复核后,方可破土动工。

(3)基坑上部设排水措施,防止地面水流入坑内冲刷边坡,造成塌方和破坏基土。

、开挖土方2(1)开挖程序测量放线→降水→切线分层开挖→修坡→留足预留土层2.1轴线:在开挖之前根据图纸所示尺寸洒出灰线槽,并在内部设四个离轴线0.8M的基准线作为二层以上的轴线控制点。

2.2标高控制:由测量人员将±0.00标高引测到施工现场并定永久桩。

开挖时由测量人员跟随,并随挖随测,严格控制基础标高防止超挖。

2.3用机械大开挖,放坡系数为1:1,人工挖槽,即先放出基础轮廓线,首先用挖掘机开挖至距基础底30CM左右,然后重新放线。

用人工挖槽。

留置10CM,待验槽后,挖至设计标高。

2.4场情况挖出土方,采用两边堆放并距离槽边1.5M以外,留足施工面,便于下步工序施工,根据地质报告要求,合理放坡,必要时四周加拦土板防护。

2.5防止地表水流入基坑,在基坑四周挖出排水沟,并间隔15M设一集水井,用水泵及时抽出,防止浸泡基础。

2.6桩成孔的施工方法(1)根据孔口轴线控制法,拉十字线确定桩的中心点,以中心点为圆点,确定桩挖孔径=桩身(半径+护壁)×2(2)桩孔导向圈砌筑:根据已定桩孔中心及挖孔直径,用M7。

5砂浆砌20㎝高砖导向圈。

(3)土胎孔施工:沿导向圈向下挖土至模板高度(0。

95M),再根据孔口轴线控制桩位线用铅锤吊中,修整土胎孔,使之符合护壁尺寸要求。

2.7弃土及时运出,在基坑边缘上侧临时堆土或堆放材料以及移动施工机械时,与基坑边缘保持1m以上的距离,以保证坑边直立壁或边坡的稳定。

3、回填土方:大面积回填土应选用粘土含水率较小的土为宜,每层虚铺20-30CM,用蛙式打夯机夯实。

安全要求:机械开挖时在作业区内无行人和障碍物,挖掘前先鸣声示意,并试挖数次确以正常方可开始作业。

如发现有塌方危险地段应立即处理并将挖掘机撤离至安全地带。

人工挖土方时要注意安全,必须配戴安全帽,不准坐在基坑内或靠在基坑边休息以免塌方伤人。

二、桩基工程1、施工顺序(1)施工准备阶段:现场临设搭设—劳动力、材料、机械设备准备—工程定位放线—桩基导向孔砌筑。

(2)桩基施工阶段:桩基成孔—钢筋笼制作—桩孔验收—安放钢筋笼—桩芯砼浇注。

桩基成孔方案、2、桩成孔的施工顺序:由于工期及整体降水的需要,结合2.1现场具体情况,同时开孔作业,循环挖掘,各孔保护相近的进尺深度,施工作业顺序如下:①挖土胎孔—②护壁钢筋绑扎—③支高钢模板—④浇注护壁砼(以上程序节节循环往复进行)—⑤桩端扩孔—⑥桩孔验收。

、桩成孔的施工方法 2.2(1)根据孔口轴线控制法,拉十字线确定桩的中心点,以中心点为圆点,确定桩挖孔径=桩身(半径+护壁)×2(2)桩孔导向圈砌筑:根据已定桩孔中心及挖孔直径,用M7。

5砂浆砌20㎝高砖导向圈。

(3)土胎孔施工:沿导向圈向下挖土至模板高度(0。

95M),再根据孔口轴线控制桩位线用铅锤吊中,修整土胎孔,使之符合护壁尺寸要求。

(4)绑扎护壁钢筋:护壁钢筋施工必须按施工图进行,钢筋制作安装均应符合规范要求。

(5)支模:模板采用定型钢模,支模时再根据孔口轴线控制桩位线用铅锤吊中,确保模板安装误差在允许范围内,模板必须安装严密,不漏浆,不漏缝。

(6)护壁砼浇筑:砼下料必须分层,对称依次下料,以免将模板积偏,振捣时用钢钎插捣结合小锤振击模板外侧方法使砼密实。

(7)桩端成孔施工:在进入桩孔位置后,可先向下挖直段不护壁达到设计深度,等地质部门验看过持力层,满足要求后严格安装施工图的扩孔尺寸进行扩孔,扩孔结束后,向监理地质部门等报验,合格后进入下道工序施工,避免桩端持力层被水长时间浸泡。

钢筋笼制作、31、钢筋笼制作(1)钢筋笼制作:在施工现场,可先进行外箍及加强箍的制作,主筋必须等每根桩的实际长度确定后,再开始下料制作。

(2)钢筋笼拼装:先将主筋与加强内箍筋焊成钢筋笼骨架,骨架成型后绑扎螺旋外箍,施工时再主筋上用粉笔标明箍筋间距,以确保箍筋间距均匀(3)钢筋笼焊接:钢筋笼主筋采用双面搭接焊,焊缝必须饱满。

2、钢筋笼安放(1)钢筋笼验收:钢筋笼制作完毕后,立即向质检部门报验,验收合格后,即可进行安装准备。

(2)钢筋笼安放:验孔结束后,即可开始准备钢筋笼安放。

拟采用一台16T汽车吊安放钢筋入孔,钢筋笼标高控制采用在孔口用钢管和6.5钢筋安置于桩顶标高处,钢筋笼吊点位于第二道加强箍上。

(3)钢筋笼保护层:为保证钢筋笼砼保护层厚度,在钢筋笼上、中、下三处沿钢筋笼四周绑上砼垫块4、桩芯砼浇筑方案1、砼制备:采用自拌砼,标号C25。

2、砼浇筑前准备:验孔结束后,先用潜水泵抽取孔中积水,派人下井将残水和沉渣清理干净。

3、砼浇筑:采用导管法施工,砼导管长度随砼浇筑深度变化而进行调整,桩孔抽水完毕后,向孔内投放两包干水泥,将孔内的少量积水吸干后,立即浇筑砼封底,桩身砼浇筑必须连续进行。

4、砼振捣:桩身砼每浇筑1.5-2.0m入孔振捣依次,振捣点分以见砼翻浆上来即可。

振捣时间不宜过长,棒头应快插慢拔,部均匀,三、钢筋工程1、钢筋质量要求①、本工程中钢筋混凝土结构所用的国产钢筋必须符合国家有关标准的规定和设计要求。

②、所有钢筋为甲方指定的合格制造厂家产品,钢筋应有出厂质量证明书或试验报告,钢筋表面或每捆(盘)钢筋应有明确标志。

进场时应按直径分批检验,进场检验内容应包括查封标志、外观观察,并按现行国家标准的规定60t为一批抽样作力学性能试验,合格后方可使用。

③、钢筋在加工过程中,如若发现脆断、焊接性能不良或力学性能显著不正常现象,应根据现行国家标准对该批钢筋进行化学成分检验,合格后方可使用。

2、钢筋加工场地及运输方式钢筋在场内钢筋加工车间进行。

本工程在结构施工时,现场配备钢筋切断机一台、弯曲机一台、冷拉卷扬机一台。

钢筋加工半成品将由龙门架运至施工层面上。

3、钢筋加工根据图纸及规范要求进行钢筋翻样,经技术负责人对钢筋翻样料单审核后,方可进行加工制作。

钢筋加工的形状、尺寸必须符合设计要求及现行施工规范要求;钢筋的弯钩应按施工图纸中的规定执行,同时也满足有关标准与抗震设计要求。

4、钢筋连接所有钢筋均为搭接式绑扎。

锚固长度按照设计规定执行,搭接长度为锚固长度的1.2倍,钢筋连接部位、连接方式必须满足设计和规范要求。

5、钢筋绑扎在基础施工中,根据施工进度计划和施工部署,组织施工。

钢筋的级别、直径、根数和间距均应符合设计和施工要求。

绑扎的钢筋骨架不得出现变形、松脱。

6、施工配合钢筋绑扎的配合主要与木工及架子工的配合,一方面钢筋绑扎时应为木工支模提供空间,并提供标准成型的钢筋骨架,以使木工支设模板时,能确保几何尺寸及位置达到设计要求;另一方面,模板的支设也应考虑钢筋绑扎的方便,梁钢筋绑扎按设计要求绑扎附加钢筋,确保预埋准确,固定牢靠,更应做好看护工作,以免被后续工序破坏;混凝土施工时,应派钢筋工看护钢筋,保证保护层厚度符合规范要求。

7、钢筋工程质量保证措施及注意事项(1)、质量保证措施在整个钢筋工程的施工过程中,从材料进场、存放、断料、焊接至现场绑扎施工,将实行责任落实到个人,层层严把质量关的质量保证措施。

(2)、钢筋加工、连接及绑扎施工中应注意:a、钢筋加工的形状、无油污,不得使用带有颗粒或片状老锈的钢筋;b、钢筋的弯钩应按施工图的规定执行,同时满足有关标准与规范的规定;c、钢筋加工的允许偏差对受力钢筋顺长度方向为+10mm,对箍筋边长应不大于+5mm;d、钢筋加工后应按规格、品种分开堆放,并在明显出挂识标记,以防错拿;e、冬期、雨天钢筋焊接要按规范要求和钢筋材质特点采取科学有效的保护措施,以保证焊接质量达到设计和规范要求;f、按规范和设计要求设置垫块;混凝土浇捣过程中,设专职钢筋看工,对偏移钢筋及时修正。

四、模板工程1、模板安装本工程选用多层胶合板及松木板。

根据独立基础柱结构形式和现场施工条件,对模板进行设计,分为侧摸、斜撑、竖楞。

基础柱两边采用侧模竖向布置,支模时,将侧摸对准基础边线垂直竖立,用水平尺校正侧摸顶面水平,经检测调平无误后,用斜撑、竖楞进行固定。

在模板支立前在模板表面涂刷模板隔离剂(不准采用影响结构性能的隔离剂)模板安装成功后应将模板内的杂质清理干净,在其模板表面浇水湿润,检查模板各处接缝、斜撑支撑情况,以防止浇筑砼时接缝漏浆和模板跑模。

2、模板拆除砼强度达到一定程度后先将所有斜撑全部拆除再对侧摸和横楞进行拆除,在拆模时不得野蛮操作,以免损坏模板边框和砼楞角。

五、砼工程1、砼搅拌水泥进场对其品种、级别、包装、出厂日期等进行检查,并对其强度、安定性及其必要的性能指标进行复验,砂、石进场时必须有出厂合格证和检测报告。

各种材料确认合格后方可进行使用,砼搅拌应按配合比认真计量,严格控制加水量,均匀搅拌,确保砼的性能。

2、砼浇筑与振捣在浇筑前应清去模板和钢筋表面的杂物、泥土等,对模板及其支架进行检查,符号要求后方可施工。

砼振捣一般采用插入式振动器,振捣时应快插慢拔,插点均匀排列,逐点移动,按序进行,不得漏振做到均匀振实。

其移动间距不大于作用半径的1.5倍,振捣上一层砼时应插入下层至少50mm,以消除两层间的接缝。

浇筑砼时连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层砼初凝之前,将次层砼浇筑完毕。

在砼浇筑过程中,应观察模板、支架、钢筋是否变形,移位。

在砼浇筑地点随机抽取三组试块,一组进行标养,一组进行开盘鉴定,一组进行同条件养护。

六、砖砌体1、砖砌体所采用的砖品种、强度等级符合设计要求,并应规格一致。

2、砌筑时应将砌筑部位杂物清除干净,并且砖应在砌筑前1-2d浇水湿润。

砌体施工应设置标杆,并应根据设计要求,块材规模和灰缝厚度在皮数竿上标明皮数及竖向构造的变化部位。

3、在基底标高不同时砌筑顺序应从低处砌起,并应由高处向低处搭接,设计无要求时,搭接长度不应小于基础扩大部分的高度。

4、砖砌工程采用“三一”砌法,砖砌体应上下错缝,内外搭接,当采用铺浆法砌筑时,铺浆长度不得超过750mm,施工期间气温超过30度铺浆长度不得超过500mm。

砌体水平灰缝应横平竖直,砂浆饱满度不得小于80%,竖缝应采用挤浆或加浆方法,不得出现透明缝,严禁用水冲浆灌浆,水平灰缝厚度和竖向灰缝宽度宜为10mm,但不应小于8mm,也不应大于12mm。
