目录一、项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)1. 受理条件 .........................................................2申请材料 .......................................................二、划拨土地审批(规土局)........................................L 申请条件 .......................................................乙行政审批申请材料目录..............................................三、使用集体建设用地审批(规土局)................................1......................................................................................................................... .受理条件2申请资料 .......................................................四、协议出让土地审批(规土局).......................................1.受理条件..........................................................2申请资料 .......................................................五、招标、拍卖、挂牌用地审批(规土局)...............................L 受理条件...........................................................2申请资料 .......................................................六、建设项目选址意见书审批(划拨方式提供国有建设用地使用权)(规土局)L 受理条件...........................................................2申请资料 .......................................................七、可行性研究报告审批(发改委).....................................1. 受理条件 .........................................................2申请资料 .......................................................八、建设用地规划许可证申请(规土局).................................1. 受理条件...........................................................2申请资料 .......................................................九、《建设工程设计方案》审批(规土局)...............................工准予批准的条件....................................................2需要提交资料 ...................................................十、《建设工程规划许可证》审批(规土局).............................L 准予批准的条件.....................................................2申请资料 .......................................................十一、建设工程项目报建(建设和管理委员会)...........................1. 受理条件...........................................................2需要提交资料 ...................................................十二、建设工程初步设计审批(建设和管理委员会).......................工受理条件..........................................................2申请材料 .......................................................十三、建设工程项目施工许可证审批(建设和管理委员会).................工受理条件..........................................................2需要提交资料 ...................................................一、项目立项批复(对使用政府性资金建设的固定资产投资项目建议书审批)(发改委)1.受理条件1)属于政府范围内审批范畴2)符合国家有关法律规定、《上海市政府审批的投资项目目录》和本市、本区有关规定3)符合国民经济和社会发展中长期规划、行业规划要求4)符合土地利用规划、城市总体规划、环境保护政策的要求,以及节能审查政策的要求。
建设工程报建流程及所需资料

建设工程报建流程及所需资料一、建设工程报建流程1.立项阶段:确定项目需求、编制项目建议书,并进行相关的技术、经济、法律等方面的论证,获得批准立项。
2.设计阶段:编制项目可行性研究报告,确定项目方案,进行初步设计,包括建筑设计、结构设计、供排水设计、电气设计等。
设计文件需要进行审查,获得相关部门的审批。
3.资金筹措阶段:根据项目的规模和投资额度,编制项目投资估算,并进行融资计划的编制,包括申请贷款、引入股东、政府补贴等。
4.环境评估阶段:进行环境影响评价,评估项目对周边环境的影响,并提出相应的环境保护措施。
5.土地使用登记阶段:申请项目用地,进行土地使用审批及登记手续,确保项目用地的合法使用。
6.审批阶段:将项目的相关设计文件、招投标文件、环境评估报告等提交给相关审批部门进行审批,包括规划部门、建设主管部门、环保部门等。
7.招投标阶段:按照相关法规和项目需求,进行招标文件的编制,发布招标公告,并进行供应商的资格审查、投标评标,最终确定中标单位。
8.合同签订阶段:与中标单位签订施工合同,明确工程的施工期限、质量、款项支付等相关事项。
9.施工阶段:按照合同的要求,进行建设工程的施工,包括基础设施建设、主体结构建设、装修等工程环节。
10.完竣交付阶段:在工程竣工后,经过竣工验收合格后,完成相关交付手续,包括交付验收报告、工程竣工验收备案等。
11.报验阶段:根据相关规定,将竣工验收合格的建设工程进行报验,并进行相关备案手续。
二、建设工程报建所需资料1.建设工程项目可行性研究报告:对项目的技术、经济、法律等方面进行论证,包括项目的投资估算、技术可行性、市场需求、社会效益等。
2.建筑设计文件:包括建筑设计图纸、结构设计图纸、供排水设计图纸、电气设计图纸等。
3.环境影响评估报告:对项目的环境影响进行评估和预测,包括项目工程对水质、大气、噪音等的影响,以及相应的环境保护措施。
4.土地使用证明:项目用地的合法使用证明文件,包括土地使用权证、土地批准文件等。

上海市建设工程报建一般流程图

防雷检测缴费
预付款余额资金证明
预付款入账凭证
农民工专用账户开户证 明
临时排水申请
临时排水相关合同
临时排水临时排水许可证
开工附件属条件
临时供水容量申报
临时供水报价
临时供水合同会审
临时供电,正式供 电容量同时申报
临时供电咨询
临时供电内线及箱 变报价
临时供电容量费缴 纳
临时供电内线及箱 变合同
临时供电外线报价 临时供电付款
综合保险缴纳 市容环卫许可决定书
桩基分包合同备案 取得防雷检测登记表
发改委开工备案
规划许可证送审
工程保险缴纳
质监和安监网上申报 施工许可证现场确认
规划许可证取得 设计文件审查(建交委)
施工许可证
规划局复验灰线 节能设计备案
缴费
施工发包登记表填 写,当场缴费
施工中标通知书
施工合同备案
防雷风险评估
防雷检测图审
临时供电合同 临时供用电合同
临时供水安装 临时供电安装
开工硬件备件
规划局同意开工许可证 正式开工
上海市建设工程前期报建一般流程图
方案图纸设计
方案图卫生局审查
签保密协议
地形图购买
方案图民防办审查
封闭地形图测 量申报
测量
缴费
取得测量报告 书和图纸光盘
方案图规划局审查
取得方案图卫生局 审查合格证
取得方案图民防办 审查合格证
取得规划局方案图 批准意见
扩初设计及设计概算
扩初会议通知
扩初会议召开
扩初批复
取得环保局批复意见
施工图设计
送至消防局审查
取得消防局审查意见
审图公司对施工图审查
上海建设工程前期报规报建所需材料和流程教学提纲

(1)《建设用地规划许可证》(黄证)
是建设单位在向土地管理部门申请征用、划拨土地前,经城市规划行政主管部门确认建设项目位置和范围符合城市规划的法定凭证,是建设单位用地的法律凭证。
(2)《建设工程规划许可证》(绿证)
城市规划行政主管部门依法核发的,确认有关建设工程符合城市规划要求的法律凭证。
建设工程规划许可证是有关建设工程符合城市规划要求的法律凭证,是建设单位建设工程的法律凭证,是建设活动中接受监督检查时的法定依据。
没有此证的建设单位,其工程建筑是违章建筑,不能领取房地产权属证件。
(3)《土地使用权证》
又称国有土地使用权证,是指经土地使用者申请,由城市各级人民政府颁发的国有土地使用权的法律凭证。
该证主要载明土地使用者名称,土地坐落、用途,土地使用权面积、使用年限和四至范围。
(4)《建设工程施工许可证》
是建筑施工单位符合各种施工条件、允许开工的批准文件,是建设单位进行工程施工的法律凭证,也是房屋权属登记的主要依据之一。
精品文档
1.相关记录
6.1建设用地规划许可证6.2建设工程规划许可证6.3工程施工许可证
6.4预售许可证
6.5竣工备案表。
上海建设工程前期审批报建规划土地工程施工许可流程

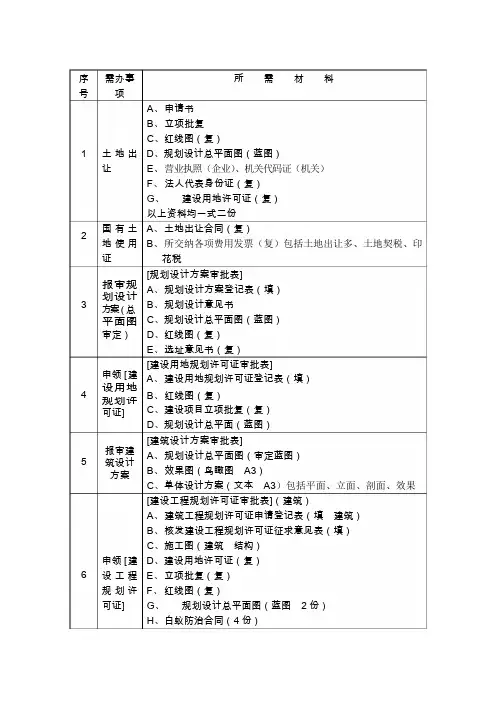

规划许序 号 需办事 项 所 需 材 料1A 、 申请书B 、 立项批复C 、红线图(复) 土 地 出D 、规划设计总平面图(蓝图) 让E 、 营业执照(企业)、机关代码证(机关)F 、 法人代表身份证(复)G 、 建设用地许可证(复) 以上资料均一式二份2 国 有 土 A 、 土地出让合同(复)地 使 用 B 、 所交纳各项费用发票(复)包括土地出让多、土地契税、印3 证报审规 划设计 方案(总 平面图 审定) 花税[规划设计方案审批表] A 、 规划设计方案登记表(填) B 、 规划设计意见书 C 、规划设计总平面图(蓝图) D 、红线图(复)E 、 选址意见书(复)[建设用地规划许可证审批表] 4 申领 [ 建 A 、 建设用地规划许可证登记表(填) 设用地 B 、 红线图(复)5可证]报审建 筑设计 方案 C 、建设项目立项批复(复) D 、规划设计总平面(蓝图) [建筑设计方案审批表] A 、 规划设计总平面图(审定蓝图) B 、 效果图(鸟瞰图 A3)6 C 、单体设计方案(文本 A3)包括平面、立面、剖面、效果 [建设工程规划许可证审批表](建筑) A 、 建筑工程规划许可证申请登记表(填 建筑) B 、 核发建设工程规划许可证征求意见表(填) C 、施工图(建筑 结构)申领 [ 建 D 、建设用地许可证(复) 设 工 程 E 、 立项批复(复)规 划 许 F 、 红线图(复)可证] G 、 规划设计总平面图(蓝图 2 份)H 、白蚁防治合同(4 份)I、国有土地出让合同(复)J、建筑工程消防设计审核意见书[建筑工程消防设计防火审核申报表]A、立项批复(复)消防审B、红线图(复)7核意见C、总平面图(蓝图)D、施工图注意所有图纸均需加盖设计单位出图章及防火自8审章E、消防给水图F、消防设计专篇[建设项目卫生审查申请书](2份)卫生防A、立项批复(复)疫站审B、红线图(复)图C、施工图D、总平面图E、工艺流程图或布局图9文档中A、立项批复B、总平面图(蓝图)心10绿化11人防A、立项批复(复)B、总平面图(蓝图)A、总平面图(蓝图)[建设工程质量监督申报表](3份)A、立项批复(复)B、建设工程规划许可证(复)C、设计单位营业执照及资质等级证书(复)12质监手D、施工单位营业执照及资质等级证书(复)续E、施工中标通知书及施工承包合同F、监理中标通知书及监理合同G、岩土工程勘察及施工图审查批准书H、勘察单位营业执照及资质等级证书(复)I、建设单位营业执照(复)施工直接发包审批表(填)A、项目发包方案(复)项目直13B、立项批复(复)接发包C、发包人营业执照、章程、验资报告D、拟定承包人资质证书、项目经理证书(复)原件备查14固定资A、固定资产统计表(填3份)产统计B、立项批复(复)[建设工程施工许可证申请表](填)A、建设项目发包方案(复原报建登记表)B、立项批复(复)C、建设工程用地许可证(复)D、建设工程规划许可证(复)E、总平面图(复)F、固定资产统计表(原)G、中标通知书(复),招投标备案表或直接发包批准书申领[建H、项目发包方案15设工程I、鉴证的施工合同(原)需交建管费及贴印花税施工许J、施工单位营业执照、资质证书、项目经理证及注册证书复印可证]件(原件押供证)K、施工图设计审查报告(复)L、监理备案确认通知书(100万元以下不备案)M、质量监督通知书(原)N、安全监督手续O、建筑施工单位雇主责任保险协议P、建设资金到位证明原件注:申请表上施工组织设计方案需总监理工程师盖章A、建设单位竣工验收报告B、施工许可证复印件C、施工图设计文件审查意见D、施工单位的工程竣工报告E、监理单位的工程质量评估报告F、勘察单位的工程质量检查报告G、设计单位的工程质量检查报告H、验收组人员名单及签署的工程竣工验收意见16建设工I、施工单位签署的工程质量保修书程竣工J、项目法人代表的身份证原件、复印件备案K、规划部门认可或批准使用文件L、消防部门认可或批准使用文件M、卫生防疫部门认可或批准使用文件规划许序号 需办事 项N 、环保部门认可或批准使用文件 O 、 区文档中心的验收意见书 P 、 区城管环卫项目验收单 Q 、 商品住宅的[住宅质量保证书]和[住宅使用说明书] R 、法规、规章规定必须提供的其它文件所 需 材 料H 、申请书I 、 立项批复 J 、红线图(复)12 土 地 出 K 、 规划设计总平面图(蓝图) 让 L 、 营业执照(企业)、机关代码证(机关) M 、 法人代表身份证(复) N 、建设用地许可证(复) 以上资料均一式二份 国 有 土 C 、土地出让合同(复)地 使 用 D 、所交纳各项费用发票(复)包括土地出让多、土地契税、印3 证报审规 划设计 方案(总 平面图 审定) 花税[规划设计方案审批表] F 、 规划设计方案登记表(填) G 、 规划设计意见书 H 、规划设计总平面图(蓝图) I 、 红线图(复)J 、选址意见书(复)[建设用地规划许可证审批表]4申领 [ 建 E 、 建设用地规划许可证登记表(填) 设用地 F 、 红线图(复)5 可证]报审建 筑设计方案 G 、 建设项目立项批复(复) H 、规划设计总平面(蓝图) [建筑设计方案审批表] D 、规划设计总平面图(审定蓝图) E 、 效果图(鸟瞰图 A3)F 、 单体设计方案(文本 A3)包括平面、立面、剖面、效果[建设工程规划许可证审批表](建筑)K 、 建筑工程规划许可证申请登记表(填 建筑)L 、 核发建设工程规划许可证征求意见表(填)M 、 施工图(建筑 结构)6申领[建设工程规划许可证]N、建设用地许可证(复)O、立项批复(复)P、红线图(复)Q、规划设计总平面图(蓝图2份)R、白蚁防治合同(4份)S、国有土地出让合同(复)T、建筑工程消防设计审核意见书[建筑工程消防设计防火审核申报表]F、立项批复(复)消防审G、红线图(复)7核意见H、总平面图(蓝图)I、施工图注意所有图纸均需加盖设计单位出图章及防火自8审章J、消防给水图F、消防设计专篇[建设项目卫生审查申请书](2份)卫生防F、立项批复(复)疫站审G、红线图(复)图H、施工图I、总平面图J、工艺流程图或布局图9文档中C、立项批复D、总平面图(蓝图)心10绿化11人防C、立项批复(复)D、总平面图(蓝图)A、总平面图(蓝图)[建设工程质量监督申报表](3份)J、立项批复(复)K、建设工程规划许可证(复)L、设计单位营业执照及资质等级证书(复)12质监手M、施工单位营业执照及资质等级证书(复)续N、施工中标通知书及施工承包合同O、监理中标通知书及监理合同P、岩土工程勘察及施工图审查批准书15 Y 、 鉴证的施工合同(原) 需交建管费及贴印花税 Q 、勘察单位营业执照及资质等级证书(复)R 、建设单位营业执照(复) 施工直接发包审批表(填)E 、 项目发包方案(复)项目直 13 F 、 立项批复(复) 接发包G 、 发包人营业执照、章程、验资报告H 、拟定承包人资质证书、项目经理证书(复) 原件备查14 固 定 资 C 、固定资产统计表(填 3 份)产统计 D 、立项批复(复)[建设工程施工许可证申请表](填)Q 、 建设项目发包方案(复 原报建登记表)R 、立项批复(复)S 、 建设工程用地许可证(复)T 、 建设工程规划许可证(复)U 、总平面图(复)V 、 固定资产统计表(原)W 、 中标通知书(复),招投标备案表或直接发包批准书 申领 [ 建 X 、 项目发包方案设工程 施 工 许 Z 、 施工单位营业执照、资质证书、项目经理证及注册证书复印 可证] 件(原件押供证)AA 、 施工图设计审查报告(复)BB 、 监理备案确认通知书(100 万元以下不备案)CC 、 质量监督通知书(原)DD 、 安全监督手续EE 、 建筑施工单位雇主责任保险协议FF 、 建设资金到位证明原件注:申请表上施工组织设计方案需总监理工程师盖章S 、 建设单位竣工验收报告T 、 施工许可证复印件U 、施工图设计文件审查意见V 、 施工单位的工程竣工报告W 、 监理单位的工程质量评估报告X 、 勘察单位的工程质量检查报告Y 、 设计单位的工程质量检查报告Z 、 验收组人员名单及签署的工程竣工验收意见16建设工AA、施工单位签署的工程质量保修书程竣工BB、项目法人代表的身份证原件、复印件备案CC、规划部门认可或批准使用文件DD、消防部门认可或批准使用文件EE、卫生防疫部门认可或批准使用文件FF、环保部门认可或批准使用文件GG、区文档中心的验收意见书HH、区城管环卫项目验收单II、商品住宅的[住宅质量保证书]和[住宅使用说明书]JJ、法规、规章规定必须提供的其它文件(1)《建设用地规划许可证》(黄证)是建设单位在向土地管理部门申请征用、划拨土地前,经城市规划行政主管部门确认建设项目位置和范围符合城市规划的法定凭证,是建设单位用地的法律凭证。
上海建设工程前期报规报建所需材料和流程

序号需办事项所需材料报批流程1 土地出让A、申请书B、立项批复C、红线图(复)D、规划设计总平面图(蓝图)E、营业执照(企业)、机关代码证(机关)F、法人代表身份证(复)G、建设用地许可证(复)以上资料均一式二份一、对取得土地和准备开发项目打可行性研究报告和立项申请,然后到计划发展委员会申请立项。
2国有土地使用证H、土地出让合同(复)I、所交纳各项费用发票(复)包括土地出让多、土地契税、印花税二、凭土地出让合同到规划局规划技术处申报,有规划测绘队测绘后,取得建设项目规划红线图。
3 报审规划设计方案(总平面图审定)[规划设计方案审批表]A、规划设计方案登记表(填)B、规划设计意见书C、规划设计总平面图(蓝图)D、红线图(复)E、选址意见书(复)4 申领[建设用地规划许可证] [建设用地规划许可证审批表]A、建设用地规划许可证登记表(填)B、红线图(复)C、建设项目立项批复(复)D、规划设计总平面(蓝图)三、将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证四、总体规划通过后如果一次规划分批实施,就将分期实施的详细规划和相应的单体建筑设计报规划局规划管理处审批。
5 报审建筑设计方案[建筑设计方案审批表]A、规划设计总平面图(审定蓝图)B、效果图(鸟瞰图 A3)C、单体设计方案(文本 A3)包括平面、立面、剖面、效果6 申领[建设工程规划许可证] [建设工程规划许可证审批表](建筑)A、建筑工程规划许可证申请登记表(填建筑)B、核发建设工程规划许可证征求意见表(填)C、施工图(建筑结构)五、在四阶段审批期间,将各规费收缴部门缴费流转审批完毕,其中包括消防、建设、教育地方配套、卫生防疫、白蚁防止、绿化、人防、墙体改造、散装水泥、城建档案、工程质监等。
具体手续办理如下:1、将报批的范围内的所有建筑单体D、建设用地许可证(复)E、立项批复(复)F、红线图(复)G、规划设计总平面图(蓝图 2份)H、白蚁防治合同(4份)I、国有土地出让合同(复)J、建筑工程消防设计审核意见书图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。
上海建设工程前期报规报建所需材料和流程
上海建设工程前期报规报建所需材料和流程
(1)《建设用地规划许可证》(黄证)
是建设单位在向土地管理部门申请征用、划拨土地前,经城市规划行政主管部门确认建设项目位置和范围符合城市规划的法定凭证,是建设单位用地的法律凭证。
(2)《建设工程规划许可证》(绿证)
城市规划行政主管部门依法核发的,确认有关建设工程符合城市规划要求的法律凭证。
建设工程规划许可证是有关建设工程符合城市规划要求的法律凭证,是建设单位建设工程的法律凭证,是建设活动中接受监督检查时的法定依据。
没有此证的建设单位,其工程建筑是违章建筑,不能领取房地产权属证件。
(3)《土地使用权证》
又称国有土地使用权证,是指经土地使用者申请,由城市各级人民政府颁发的国有土地使用权的法律凭证。
该证主要载明土地使用者名称,土地坐落、用途,土地使用权面积、使用年限和四至范围。
(4)《建设工程施工许可证》
是建筑施工单位符合各种施工条件、允许开工的批准文件,是建设单位进行工程施工的法律凭证,也是房屋权属登记的主要依据之一。
1.相关记录
6.1建设用地规划许可证6.2建设工程规划许可证6.3工程施工许可证
6.4预售许可证
6.5竣工备案表。
上海建设工程前期报规报建所需材料和流程
上海建设工程前期报规报建所需材料和流程1.项目申报材料:-项目立项申请书:包括项目基本情况、建设规模、投资估算、建设目标等;-土地使用预审审批表:用于申请土地使用权;-地籍图、规划纲要和规划六图:用于土地规划审批;-工程施工图预审意见函:用于建设工程施工图审批。
2.规划报告材料:-项目规划说明书:包括项目背景、总体设计原则、规划要求等;-建筑方案设计图:包括平面布置、剖面图、外观形象等;-空间布局设计图:展示建筑物与周围环境的关系;-业态规划设计图:体现项目功能分区和分级设置。
3.初步设计报告材料:-初步设计说明书:包括项目背景、总体设计原则、建筑设计研究等;-施工图设计图纸:包括建筑平面、立面、剖面图等;-建筑设计、结构设计、给排水设计等专业设计说明书;-主要建筑材料、设备选型和技术性能说明。
4.环境影响评价报告材料:-环评报告书:包括项目概况、环境影响评价的目的和任务、影响预测和评价等;-环评报告表:列明项目的环境影响评价的主要指标,如废水、废气、噪音、生态破坏等;-环境保护设施设计说明:包括污水处理、垃圾处理、噪音控制设计等;-环保方案与环境监测方案:详细描述项目环境保护措施和监测方法。
5.相关手续流程:-项目立项:报送项目申报材料,由有关部门进行评审和批准;-土地审批:土地使用预审审批,办理土地使用权;-规划审批:提交规划报告材料,经规划审批部门审批;-设计审批:提交初步设计报告材料,经设计审批部门审批;-建设工程施工图审批:提交施工图设计图纸,由建设工程审批部门进行审查。
以上就是上海建设工程前期报规报建所需材料和流程的详细介绍。
当然,具体材料和流程还可能根据项目的具体情况有所不同,但大体上可以按照上述的步骤进行办理。
上海建设工程专业前期报规报建所需材料和流程
(1)《建设用地规划许可证》(黄证)
是建设单位在向土地管理部门申请征用、划拨土地前,经城市规划行政主管部门确认建设项目位置和范围符合城市规划的法定凭证,是建设单位用地的法律凭证。
(2)《建设工程规划许可证》(绿证)
城市规划行政主管部门依法核发的,确认有关建设工程符合城市规划要求的法律凭证。
建设工程规划许可证是有关建设工程符合城市规划要求的法律凭证,是建设单位建设工程的法律凭证,是建设活动中接受监督检查时的法定依据。
没有此证的建设单位,其工程建筑是违章建筑,不能领取房地产权属证件。
(3)《土地使用权证》
又称国有土地使用权证,是指经土地使用者申请,由城市各级人民政府颁发的国有土地使用权的法律凭证。
该证主要载明土地使用者名称,土地坐落、用途,土地使用权面积、使用年限和四至范围。
(4)《建设工程施工许可证》
是建筑施工单位符合各种施工条件、允许开工的批准文件,是建设单位进行工程施工的法律凭证,也是房屋权属登记的主要依据之一。
实用标准1.相关记录
6.1建设用地规划许可证
6.2建设工程规划许可证
6.3工程施工许可证
6.4预售许可证
6.5竣工备案表
文档。
上海建设工程前期报规报建所需材料和流程
序号需办事项所需材料报批流程1 土地出让A、申请书B、立项批复C、红线图(复)D、规划设计总平面图(蓝图)E、营业执照(企业)、机关代码证(机关)F、法人代表身份证(复)G、建设用地许可证(复)以上资料均一式二份一、对取得土地和准备开发项目打可行性研究报告和立项申请,然后到计划发展委员会申请立项。
2 国有土地使用证H、土地出让合同(复)I、所交纳各项费用发票(复)包括土地出让多、土地契税、印花税二、凭土地出让合同到规划局规划技术处申报,有规划测绘队测绘后,取得建设项目规划红线图。
3 报审规划设计方案(总平面图审定)[规划设计方案审批表]A、规划设计方案登记表(填)B、规划设计意见书C、规划设计总平面图(蓝图)D、红线图(复)E、选址意见书(复)4 申领[建设用地规划许可证] [建设用地规划许可证审批表]A、建设用地规划许可证登记表(填)B、红线图(复)C、建设项目立项批复(复)D、规划设计总平面(蓝图)三、将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证四、总体规划通过后如果一次规划分批实施,就将分期实施的详细规划和相应的单体建筑设计报规划局规划管理处审批。
5 报审建筑设计方案[建筑设计方案审批表]A、规划设计总平面图(审定蓝图)B、效果图(鸟瞰图 A3)C、单体设计方案(文本 A3)包括平面、立面、剖面、效果6 申领[建设工程规划许可证] [建设工程规划许可证审批表](建筑)A、建筑工程规划许可证申请登记表(填建筑)B、核发建设工程规划许可证征求意见表(填)五、在四阶段审批期间,将各规费收缴部门缴费流转审批完毕,其中包括消防、建设、教育地方配套、卫生防疫、白蚁防止、绿化、人防、墙体改造、散装水泥、城建档案、工程质监等。
具体手续办理如下:C、施工图(建筑结构)D、建设用地许可证(复)E、立项批复(复)F、红线图(复)G、规划设计总平面图(蓝图 2份)H、白蚁防治合同(4份)I、国有土地出让合同(复)J、建筑工程消防设计审核意见书1、将报批的范围内的所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)《建设用地规划许可证》(黄证)
是建设单位在向土地管理部门申请征用、划拨土地前,经城市规划行政主管部门确认建设项目位置和范围符合城市规划的法定凭证,是建设单位用地的法律凭证。
(2)《建设工程规划许可证》(绿证)
城市规划行政主管部门依法核发的,确认有关建设工程符合城市规划要求的法律凭证。
建设工程规划许可证是有关建设工程符合城市规划要求的法律凭证,是建设单位建设工程的法律凭证,是建设活动中接受监督检查时的法定依据。
没有此证的建设单位,其工程建筑是违章建筑,不能领取房地产权属证件。
(3)《土地使用权证》
又称国有土地使用权证,是指经土地使用者申请,由城市各级人民政府颁发的国有土地使用权的法律凭证。
该证主要载明土地使用者名称,土地坐落、用途,土地使用权面积、使用年限和四至范围。
(4)《建设工程施工许可证》
是建筑施工单位符合各种施工条件、允许开工的批准文件,是建设单位进行工程施工的法律凭证,也是房屋权属登记的主要依据之
一。
1.相关记录
6.1建设用地规划许可证6.2建设工程规划许可证6.3工程施工许可证
6.4预售许可证
6.5竣工备案表。
