四级公路工程施工组织设计
盐边县山岭重丘区四级公路施工组织设计

盐边县山岭重丘区四级公路施工组织设计施工组织设计目录一、工程概况 (2)(一)、工程概况 (2)(二)、编制依据 (3)二、施工方案与施工方法 (3)(一)、测量放线 (3)(二)、路基土石方工程 (3)(三)、路面结构工程 (4)(四)、护坡、挡墙、护脚、截水沟、边沟施工 (4)(五)、防护工程及其它 (4)三、施工总进度计划 (8)四、施工共平面图 (10)五、保证质量安全的技术措施 (10)(一)、总体质量保证措施 (10)(二)、各主要单项工程质量保证措施路基填方工程 (11)(三)安全生产保证措施 (15)(四)、安全施工措施 (16)六、主要技术经济指标 (16)一、工程概况(一)、工程概况本路线是山岭重丘区的一条四级公路,路线设计技术指标为:路基宽度为6.5米,双向车道,无中央分隔带,土路肩2x0.25,无硬路肩,行车道为2×3.00米。
设计速度为20Km/h,路线总长1037.877米,起点桩号K0+000.00,终点桩号为K1+037.877。
设计路线共设置了五个平曲线,半径均分别为100米,35米30米260米50米,弯道处均设置缓和曲线,在缓和曲线内均设置超高,超高值设置为2%,因为半径都小于250米,则需要加宽,加宽为37米和30米半径1.4米20米半径2.2米。
本次纵断面设计设置了两个变坡点,最大纵坡为5.625% ,最小纵坡为-3.942%,最大坡长445.216米,最小坡长162.998米。
1个凸形竖曲线, 1个凹形竖曲线,半径100米200米。
本路线设计中没有设置桥梁,设置两处涵洞。
(二)、编制依据本工程名称:盐边县山岭重丘区的一条四级公路公路工程,此设计桩号为K0+000——K1+37.877,全长1037.877m,路面宽6.5米,其阶段施工组织设计编制的主要依据如下:由盐边县山岭重丘区的一条四级公路公路工程的《投标邀请书》、《招标须知》、《施工监理细则、《合同条款》、《施工技术说明书》。
四级公路改线工程施工组织设计方案

考虑到便于管理及供水、供电等因素,办公及生活设施除在砼予制场、
厂拌系统及现场建有少量现场用房外,其它大部分集中布置在漭街渡老大
桥头侧的营地内(见表 1—2)
办公及生活设施
序号 名称
单 建筑 占地 结构 位 面积 面积 型式
表 1—2 所处位置
1 职工宿舍 m2 800
1200 临时房屋 漭街渡大桥头
4.2.1 在 K16+000 路的左侧设置集中拌和场地,制作混凝土涵洞盖板,
然后运输至各涵洞安装,以确保混凝土预制盖板质量。圬工砌体砂浆用柴
动搅拌机现场拌和。
4.2.2 为满足桥涵结构件预制施工的需要,在桥头 K16+000 靠鲁史一
端的桥头引道部位,设砼结构和块石储存场地,场内设 JS—500 型强制式
砼搅拌机及砂、石料堆放地点和预制件模板、载重车、汽车吊等桥涵施工
及运输等设备。
4.2.3 为满足砌筑砂浆拌和,和局部砼施工,沿线另配 J1—350 型搅拌 机 5 台。
4.3 施工工厂设施
施工工厂设施(见表 1—1)
施工工厂设施
表 1—1
序 号
名称
单 建筑 占地 结构 位 面积 面积 型式
所处位置
1 砼结构予制场 m2 80 600 简易
本合同段所处地区为山岭重丘区,地形陡峭。路线最大纵坡 9%,最长
210m,最短 80 米,沿线均为水田、林地,前期施工道路狭窄排水困难,
且受农田耕作用水的影响,运输极为不便。
合同段内为第四系冲洪积、坡残积物,主要为漂石、粉细砂及碎石粉
质粘土、粉土碎石。地下水类型主要为基岩裂隙水和孔隙水。由于岩性质
软及基岩裂隙水的发育,边坡稳定性较差。该地区地震烈度属 7 度设防区。
四级公路提升改造工程施工方案范文

四级公路提升改造工程施工方案范文下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、项目背景在城市化进程加速的背景下,四级公路的交通负荷日益增加,原有的道路设施已经无法满足日益增长的交通需求。
四级公路路基、泥结碎石路面工程施工方案

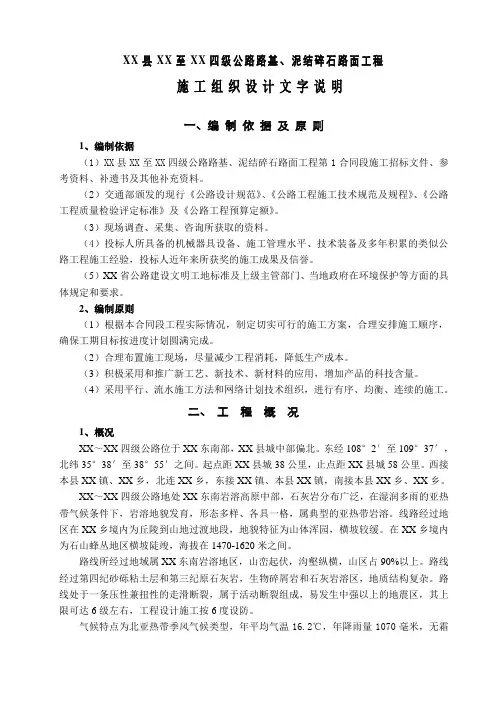

XX县XX至XX四级公路路基、泥结碎石路面工程施工组织设计文字说明一、编制依据及原则1、编制依据(1)XX县XX至XX四级公路路基、泥结碎石路面工程第1合同段施工招标文件、参考资料、补遗书及其他补充资料。
(2)交通部颁发的现行《公路设计规范》、《公路工程施工技术规范及规程》、《公路工程质量检验评定标准》及《公路工程预算定额》。
(3)现场调查、采集、咨询所获取的资料。
(4)投标人所具备的机械器具设备、施工管理水平、技术装备及多年积累的类似公路工程施工经验,投标人近年来所获奖的施工成果及信誉。
(5)XX省公路建设文明工地标准及上级主管部门、当地政府在环境保护等方面的具体规定和要求。
2、编制原则(1)根据本合同段工程实际情况,制定切实可行的施工方案,合理安排施工顺序,确保工期目标按进度计划圆满完成。
(2)合理布置施工现场,尽量减少工程消耗,降低生产成本。
(3)积极采用和推广新工艺、新技术、新材料的应用,增加产品的科技含量。
(4)采用平行、流水施工方法和网络计划技术组织,进行有序、均衡、连续的施工。
二、工程概况1、概况XX~XX四级公路位于XX东南部,XX县城中部偏北。
东经108°2′至109°37′,北纬35°38′至38°55′之间。
起点距XX县城38公里,止点距XX县城58公里。
西接本县XX镇、XX乡,北连XX乡,东接XX镇、本县XX镇,南接本县XX乡、XX乡。
XX~XX四级公路地处XX东南岩溶高原中部,石灰岩分布广泛,在湿润多雨的亚热带气候条件下,岩溶地貌发育,形态多样、各具一格,属典型的亚热带岩溶。
线路经过地区在XX乡境内为丘陵到山地过渡地段,地貌特征为山体浑园,横坡较缓。
在XX乡境内为石山蜂丛地区横坡陡竣,海拔在1470-1620米之间。
路线所经过地域属XX东南岩溶地区,山峦起伏,沟壑纵横,山区占90%以上。
路线经过第四纪砂砾粘土层和第三纪原石灰岩,生物碎屑岩和石灰岩溶区,地质结构复杂。
四级公路工程施工组织设计

四级公路工程施工组织设计一、项目背景公路工程施工组织设计是指在公路工程的施工过程中,对施工组织机构、施工方法、施工进度等进行合理科学的规划和设计。
其目的是确保施工的顺利进行,提高施工效率和质量,保证工程的安全和可靠性。
二、施工组织机构设计1.总体组织机构设计(1)项目经理部:负责项目的整体管理和协调,制定施工计划、调度资源、指导施工作业等。
(2)技术部:负责工程技术的论证、设计、施工方案的研究、技术交流和技术档案的管理。
(3)财务部:负责项目的财务管理和预算编制,监督资金使用情况。
(4)后勤保障部:负责施工现场的设备、材料、劳动力等的供应和管理。
(5)质量安全部:负责施工过程中的质量控制和安全监督。
(6)审计监督部:负责施工过程中的审计和监督工作。
2.施工队伍组织机构设计(1)队长负责指挥并安排施工作业。
(2)技术员负责解读施工图纸、施工方案等,并协助队长进行施工作业的安排。
(3)工人根据施工计划进行具体施工作业。
三、施工方法设计1.施工工艺设计首先要根据工程的特点选择适合的施工工艺,然后根据施工工艺确定施工方法。
(1)沥青路面施工工艺:包括基层处理、摊铺、压实等环节。
施工方法可以采用机械作业和手工作业相结合的方式,既提高效率又保证质量。
(2)混凝土路面施工工艺:包括模板安装、混凝土浇筑、振捣、养护等环节。
施工方法可以采用机械作业和人工作业相结合的方式,提高施工效率和质量。
2.施工进度计划设计根据工程的施工周期、工期以及其他条件,编制施工进度计划,确定施工进度和施工任务的分解。
同时,要根据实际施工情况随时调整进度计划,以保证工程按时完成。
四、施工安全措施设计1.施工现场防护措施设计为了确保施工现场的安全,需设置临时围挡、警示标志等,保护施工人员和过路行人安全。
2.施工设备安全措施设计针对施工过程中使用的各种设备,要制定相应的安全操作规程,并加强设备检查和维护。
3.施工人员安全教育与培训加强对施工人员的安全教育和培训,提高其安全意识,掌握安全操作技能。
四级公路施工组织设计

第一章编制依照及说明一、编制说明我企业收到业主的招标文件,有关人员立刻组织技术人员仔细研究招标文件。
在全面检查仔细议论的基础上编制了本施工组织设计。
本施工组织设计对施工方法的合理性、施工技术的可行性、达成计划任务的靠谱性都作了充足的论述。
它反应了我企业对本工程的高度重视,也表现了我企业在达成施工任务上的信心。
我企业一旦中标,将依据业主及有关合同规定,进一步编制详尽的工程施工方案,以指导本工程的施工,以保证优良高速达成业主交给的任务。
二、编制依照1、建设项目施工图及招标文件。
2、有关规范、规程和查收标准《公路路基施工技术规范》(JTGF10-2006)《公路填砂路基施工技术规范》(DB36T655-2012)《混凝土路面砖》(JC/T446-2000)《公路工程无机联合料稳固资料试验规程》(JTGE51-2009)《公路工程沥青及沥青混淆料试验规程》( JTGE20-2011)《城镇道路路面设计规范》( CJJ169-2012)《公路沥青路面设计规范》( JTGD50-2006)《公路沥青路面施工技术规范》( JTGF40-2004)《公路水泥混凝土路面设计规范》(JTGD40-2011)《公路工程水泥及水泥混凝土试验规程》(JTGE30-2005)《城镇道路工程施工与质量查收规范》(CJJ1-2008)《市政排水用塑料检查井》(CJ/T326-2010)《市政排水管道工程及隶属设备》(06MS201)《沥青路面施工及查收规范》(GB50092-96)《公路路面基层施工技术规范》(JTJ034-2000)三、编制原则1、依照《招标文件》的原则严格依照招标文件中的工程规范、工期、质量、安全目标等要求编制施工组织设计,知足招标方各项要求。
2、依照设计文件的原则在编制施工组织设计时,仔细阅读查对获取的设计文件资料,认识设计意图,掌握现场状况,严格按设计资料和设计原则编制施工组织设计,知足设计标准要求。
3、依照施工技术规范和查收标准的原则在编制施工组织设计时,严格按施工技术规范要求优化施工技术方案,仔细履行工程质量查验及查收标准。
4级公路施工方案

4级公路施工方案目录一、编制依据及原则二、工程概况及主要工程数量三、施工管理力量及劳动力安排四、机械设备配置五、施工组织方案六、确保质量、工期、安全的主要措施七、雨季施工措施安排八、质量管理组织机构图九、质量保证工作体系十、质量检查程序图十一、质量检测体系十二、安全保障组织机构图十三、安全保障检查程序图十四、保证工期组织机构图十五、土石方开挖施工工艺框图十六、路基填方施工工艺框图十七、现场压实试验工艺框图十八、软基处理工艺流程图十九、手摆片石垫层施工工艺框图二十、5%水泥稳定碎石基层施工工艺流程图二十一、水泥砼路面面层施工工艺框图一、编制依据及原则(一)编制依据1、乡村公路水泥砼路面工程施工图设计文件(第一册)2、现行城市道路设计规范,公路工程施工技术规程及相应的质量检验评标准。
3、本单位拥有的科技成果、管理水平、技术设备力量,多年积累的公路施工经验用施工现场及周围环境的调查所掌握有关资料。
(二)编制原则1、单位工程合格率100%。
2、遵循招标文件各项条款要求,严格按照设计标准,现行施工规范和质量检验评定标准,正确组织施工,确保工程质量合格。
3、根据工期要求,抓住关键线路,合理安排施工进度,搞好工序衔接,达到均衡生产,在保证工程质量、安全的前提下,尽量缩短工期。
4、坚持实事求是的原则,在制定施工方案中,充分发挥我队专业化、机械化的施工优势,借鉴以往类似工程施工经验,坚持科学管理、精心施工,确保高速度、高质量、高效益地完成本合同段的建设。
5、科学合理配置资源,做到机械化作业、流水作业和标准化作业,合理配备劳动力资源,加强内部管理,降低工程成本,提高经济效益。
6、在满足业主各种要求的前提下,确保实现进度、质量、安全的预期目标。
二、工程概况及主要工程数量(一)工程简介:本合同项目为乡村水泥砼路面工程,工程地点位于白廷线公路段(39K+800――48K+100)。
工程范围:全长8.3KM,设计技术标准为山岭重丘四级公路,路基宽5.5M,路面宽4.5M,水泥砼路面。
设计工程施工图设计说明(四级公路版本)

舒城经济开发区韩家山公墓道路工程施工图设计说明第一章工程概况1.1 工程规模及建设范围舒城经济开发区韩家山公墓地处舒城县春秋塘,220KV变电所东北侧,规划用地面积约100亩。
本次设计的是公墓区主要道路,东起始于村道,道路全长486.31m,为公路四级,混凝土路面宽度5m,两侧人行道为0-3米,设计车速为20km/h。
1.2 设计内容本次施工图设计包含道路、管道排水、路边沟及路灯基础工程,共一册。
第二章设计依据2.1 设计依据⊙《舒城经济开发区韩家山公墓详细规划》⊙该道路区域1:1000地形图2.2 设计采用的规范⊙《城市道路设计规范》(CJJ37-90)⊙《公路沥青路面设计规范》(JTG D50-2006)⊙《公路路基设计规范》(JTG D30-2004)⊙《公路工程抗震设计规范》(JTJ004-89)⊙《室外排水设计规范》(GB50014-2006)⊙《市政公用工程设计文件编制深度规定》建设部2004.01⊙《给水排水工程构筑物结构设计规范》(GB50069-2002)⊙《给水排水工程管道结构设计规范》(GB50332-2002)⊙《城市工程管线综合规划规范》(GB50289-98)第三章工程建设条件3.1 建设区域自然条件(1)拟建区属西热带湿润气候区。
气候温和,四季分明,雨水充沛,季风显著。
年平均温度在12.915.6度,无霜期224天年平均降水量在1033.51596mm之间。
灾害性天气较多,旱涝均有。
拟建处原有路基和冲田。
(2)工程东侧为村村通水泥路,便于接入,利于道路建设。
3.2 地形地貌拟建道路原地面高程30~32m。
总体地势起伏不大。
第四章道路工程4.1 设计标准4.2 平面设计道路平面线形详细规划线形未作改动,道路起点接村村通水泥路,起点桩号K0+000.000,终点桩号K0+486.31,道路全长486.31m。
4.3 纵断面设计道路起点处以1.3%坡度与村村通道路纵断面接顺,至K0+040.000处为低点,以0.1%的上坡接下段,至K0+260处下坡,K0+380为全段最低点,后以0.6%的上坡至终点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章、综合说明 (1)一、编制依据 (1)二、编制原则 (1)三、工程概况 (1)第二章施工总体部署 (1)一、部署原则 (1)二、组织机构 (2)三、施工总平面布置 (3)第三章路基工程施工方案和方法 (4)一、路基放样 (4)二、路基施工 (6)第四章路面工程施工方案和方法 (10)一、施工放样 (10)二、底基层、基层施工 (10)三、水泥混凝土面层施工 (12)第五章质量保证体系及质量保证措施 (16)一、质量创优目标 (16)二、质量保证体系及质量目标的实现 (16)三、质量保证总体措施 (17)四、分项工程质量保证措施 (17)五、原材料质量保证措施 (19)六、成品保护措施 (20)第六章安全保证体系及安全保证措施 (21)一、安全施工管理目标 (21)二、安全保证体系 (21)三、安全措施 (22)第七章工期保证措施 (24)一、工期保证措施 (24)二、工期奖罚措施 (25)第八章季节性施工措施 (26)一、雨季施工措施 (26)二、夏季施工措施 (26)第九章环境保护与文明施工措施 (28)一、文明体系 (28)二、文明施工及环境保护措施 (28)第十章项目风险预测与防范,事故应急预案 (31)一、项目风险预测与防范 (31)二、事故应急预案 (32)附表一拟投入本工程的主要施工设备表 (34)附表二配备本工程的试验和检测仪器设备表 (35)附表三劳动力计划表 (36)附表四:计划开、竣工日期和施工进度网络图 (37)附表五:施工总平面图 (39)附表六:临时用地表 (41)第一章、综合说明一、编制依据(一)、业主与我单位招标文件、设计图纸。
(二)、现场踏勘、调查所掌握的第一手资料。
(三)、我单位现有技术力量、队伍素质、机械装备、财务实力和组织协调能力及多年来在类似工程施工中积累的丰富施工经验。
二、编制原则(一)、遵循设计图纸、施工规范、规程、验收标准的原则。
在编写主要项目施工方法中,严格按设计图纸要求,执行现行施工规范、规程及验收标准,确保工程质量。
(二)、坚持实事求是的原则。
在制定各具体项目实施方案过程中,充分研究、分析本工程的特点、难点,坚持科学组织、合理安排、均衡生产,确保优质高效完成本合同段建设任务。
(三)、坚持施工全过程严格管理的原则。
在各道工序施工中,认真自检,严格执行监理工程师指令,尊重业主和设计代表意见,严格管理。
(四)、坚持专业化作业与综合管理相结合的原则。
在施工组织安排上,以专业队为基本组成形式,机械化作业为主,充分发挥专业人员和先进优良设备之优势,并采取综合管理手段合理配置,以达到整体优化目的。
(五)、实施项目法管理,利用网络技术对生产资源及生产诸要素进行优化配置,保证实现成本、工期、质量、安全及社会信誉等预期目标。
三、工程概况㈠、概述本工程建设地点黑龙江省四方山农场,按招标文件要求,本工程开工时间2017年8月10日,竣工日期为2017年9月30日,总工期52天。
硬化道路2.57公里。
中标后,我公司通过加强管理、加大投入、科学组织、文明施工,确保按合同规定的时间完工。
第二章施工总体部署一、部署原则(一)、充分考虑本合同段的工程特点和难点,确保实现招标文件中所要求的,我单位所坚持的进度、质量、安全和现场管理等目标。
(二)、在进行施工组织设计时,通过人、材、机的优化配置和施工全过程的严格管理,确保工期目标的实现。
(三)、依据我单位现有的技术实力、施工管理水平和机械配套能力,充分发挥多年来我们在类似道路工程实践中积累的成功经验,确保安全生产,实现全面创优。
(四)、坚持文明施工原则,力求把工程对环境和居民生活的影响降至最低。
二、组织机构(一)组织机构设置我单位将响应招标文件的要求,适应本标工程施工特性和本标施工现场的条件,本着按高效、精干、灵活、专业的原则来配置施工组织机构,有利于施工、调度和合同管理,有利于保证合同工期、工程质量及施工安全。
根据本标工程的施工特性和我单位的组织机构设置原则、施工经验,组建现场的施工组织机构,成立“沿黄项目经理部”,为有利于施工管理和生产调度指挥,工程项目部将设在现场营地内。
我单位将对本工程实施“项目法”施工管理,贯彻项目经理负责制。
项目经理受企业法人代表委托,代表我单位对本工程全权负责,处理合同管理和施工管理中的一切事务。
同时项目部设置机构,组建专业化、高效、灵活的施工队伍。
(二)项目部人员主要职责1、项目经理:1.1处理与项目有关的外部事务,协调与顾客,友邻单位和地方政府的关系,签署有关文件,按时参加有关会议。
1.2对项目的施工进度,质量,成本,安全服务等全面负责。
制定项目质量,技术管理,安全生产的管理规章制度,全面负责项目的施工经营活动。
组织实施工程施工组织设计,施工计划,物资材料计划的批准与贯彻,制定并监督行政管理,成本控制,安全生产,文明施工与规章制度的落实情况。
1.3负责组建现场管理机构,任命各部门及施工队主要负责人,加强项目管理及班组建设。
1.4监督,检查财务管理状况,组织人员填报工程进度计划表,审核签发工程进度款报告,负责向业主收取进度款项。
2.技术负责人:2.1负责本工程的施工技术管理工作。
组织编制本项目施工组织设计,报监理工程师审批。
审定项目重大施工技术方案。
2.2主持项目图纸会审和施工技术交底工作。
监督检查技术标准,规范,施工方案和技术措施的实施。
参加施工进度协调会,解决施工中的技术问题。
2.3组织编制本项目的质量体系控制程序文件,审批重要不合格品(重大质量事故的评审鉴定结果和处理方案)。
2.5主持项目施工资料的整理和归档工作。
3、工程技术科:主要负责施工全过程的技术管理及技术措施的编制。
负责施工计划,统计报表编制,负责施工组织设计,施工技术措施,技术管理制度,组织现场施工管理,工程定额与预算,合同管理,工程结算,索赔等工作;在施工中推广使用新技术、新工艺、新设备、新材料;负责测量管理工作并准确实施;负责工地试验室的技术管理;做好每月完成工程量统计,与业主、监理进行工程进度款结算以及竣工决算。
工程技术科下设测量队,按业务属技术部管理。
主要负责测量资料,点线交接,资料数据复核,施工控制网,现场施工测量放线,测量基准点线的设置和保护,测量资料整编等工作。
4、安全质量科:主要负责整个工程的质量,安全管理。
质量保证体系,施工质量控制,质量保证措施,工程质量验收、评定,质检资料;安全生产保证体系,安全考核,安全检查,安全操作规程,安全生产设施,劳动保护,安全措施,消防保卫,文明施工,环境保护工作;负责工地试验室的质量管理。
5、计划财务科:主要负责本工程的合同管理、财务管理工作。
做好工程结算,工程报表编制,单价分解和新增单价编制,每月工程量完成统计,与业主、监理进行工程进度款结算以及工程竣工决算。
物资设备科:负责本工程所需施工设备、物资材料和零配件的相关采购、运输、仓管、发放、调配等工作。
三、施工总平面布置施工总平面布置包含生产、生活用房的布置,根据工程施工管理及招标文件规定,综合考虑,其包含生产、生活用房的布置、场内主干道、设备停放场、生活用水、通讯系统布置。
用水引用就近河流或水井水源。
第三章路基工程施工方案和方法施工时按就地取料填筑、短距离运料填筑、远距离运料填筑及就地弃料及短距离弃料等原则予以配置。
路基施工前将地表腐植土、草皮、树根等不合格料清除干净,填方地段在清理完地表面后将其整平压实到规定的要求再进行填方作业。
一、路基放样1.测量放线1.1测量概况本标段纵断面高差变化较大,平面弯道、线路中线、边线、道牙等曲率变化也大,周边地形错综复杂,测量精度要求极高。
平纵断面组合情况良好,线形流畅,视觉诱导自然。
测量先行是施工管理中的要求,测量工作的质量直接影响到工程的质量,我公司在工程施工管理中,历来注重测量管理工作。
除建立两级测量复核制度外,对本工程还将成立专职测量小组,以确保测量工作高效、优质。
我公司计划派遣多名优秀测量工程师,配备一台多功能索尼全站仪,两台BJ2高精度水准仪(1台备用),全程监控跟踪测量,另外在机械综合施工队要求配备一名专职测量员,配合项目部测量工程师进行测量控制工作,其余各施工组要求有一名兼职测量员,配合测量工程师(如立前视、标识控制点等)跟进测量工作。
1.2测量工作程序开工前对业主和设计单位移交的导线点和水准点进行闭合复侧,复侧合格并经业主和监利工程师签认后方可能施工。
1、测点交接,2、测点复测,3、建立施工导线网,4、布水准控制点5、测定污水管线桩,6、局部放样。
1.3控制系统建立针对本标段的工程规模及特点,建立现场平面及高程控制系统,以便于施工全过程中进行测量的控制。
(1)平面控制系统采用导线测量方法建立一级导线平面控制系统,系统布设以甲方提供的控制点为导线起始方向,沿本标段外围采用测角精度为2秒,测距精度为2mm+2ppm测距仪或全站仪,布设一环形闭合导线并联测甲方提供的控制点。
导线点的位置应通视条件良好,间距50—100m,不易采道路交通的影响,并保护好定位桩。
(2)高程控制系统建立以导线点为基础,等级为四等的高程控制系统,采用高等级水准仪由甲方提供的水准点将标高引致各导线点上。
1.4放线控制本标段的放线控制主要项目包括以下几方面:线路中线、高程控制;(1)施工流程根据导线、高程控制点放出道路的中线,纵向每隔10米设置一中桩和一对边桩,用水准仪在中桩和边桩分别标记填挖高度,在路床平整后,根据纵坡和路拱纵向每隔离10米设置高程控制点基层面的标高。
根据道路中线放出侧平石边线,设置边桩,在路口圆弧测设中,在保证准确度和精度的前提下,为施工方便可采用道路部门较为通用的“中央纵距离法”。
根据施工图每10米设置侧石顶面标高控制点,通线进行铺砌,平石则根据图纸纵坡每隔10米设边桩,并标盲基层和面层面的标高,设立标志牌,联合侧石顶面线控制的横坡及面层的高程定线测量程序。
(2)施工方法(1)在本工程开工前,会同监利对业主及设计单位提供的平面坐标及高程控制点、网进行闭合复测,并在条件允许的情况下,尽快与相邻工程的测量控制点、网进行联测,测量记录及结果由业主及监利审核签任后方可进入正式施工。
(2)根据已有的高级控制点、网,结合各条施工线路走向及需要,加密布置施工控制网,施工控制网各点之间应保持良好的通视状况,以方便随时进行闭合复测,所有的测量记录及结果应在报送监利审核签任后方可使用。
(3)作好各施工控制点的保护工作,树立明显的标志牌,以防止损坏。
(4)根据施工控制点测放出中线控制桩位置,并进行各部位水准测量。
(5)路面施工采用线路中线桩控制,并根据线路曲线的特点,加密至5m一点作控制,以确保曲线段线型流畅。
3、保证测量准确度和精度的措施(1)施工中应尽量保护所有标志,对施工中不移动的中桩及距中级较近的中线水准固定点用石碓或浇注砼或其他措施予以保护。
