如何提高水泥搅拌桩施工质量

合集下载

水泥搅拌桩质量控制

水泥搅拌桩质量控制

水泥搅拌桩质量控制水泥搅拌桩,作为一种常见的地基处理方法,被广泛应用于建筑和土木工程中。

它通过搅拌土壤和混凝土来改善地基的承载能力和稳定性。

然而,水泥搅拌桩的质量控制是确保工程质量的重要环节。

本文将探讨水泥搅拌桩质量控制的关键要点,以确保工程的安全稳定和质量可靠。

水泥搅拌桩的质量控制首先涉及原材料的选择与检验。

对于水泥,要选择符合标准的优质水泥,并注意检查生产日期和包装情况。

对于骨料和砂浆,要确保其质量稳定,并进行实验室检测以验证符合设计要求。

此外,还需要对水的质量进行检验,确保水质无污染,并符合设计要求。

其次,水泥搅拌桩的质量控制涉及搅拌过程的控制。

在进行搅拌时,应按照设计要求和规范,控制搅拌桩的直径、长度、搅拌时间和搅拌速度等参数。

同时,要确保搅拌机的设备运行良好,搅拌叶片完好无损,以确保混凝土的均匀性和均匀性。

然后,水泥搅拌桩的质量控制需要进行现场试验和监测。

在搅拌桩施工过程中,应进行现场取样,并进行强度试验和密度试验等。

通过对试验结果的分析和比对,可以评估搅拌桩的质量,并及时调整搅拌参数,确保工程质量。

同时,水泥搅拌桩的质量控制还需要进行振动控制和沉降监测。

由于搅拌桩施工过程中的振动会对周围环境和旁边的建筑物产生影响,因此需要对振动进行监测,并确保其不超过规定的限制值。

此外,还需要进行沉降监测,以评估搅拌桩的工作性能和对周围土壤的影响。

最后,水泥搅拌桩的质量控制还需要进行验收和评估。

在搅拌桩施工完成后,应进行验收试验,并进行验收报告的编制。

验收试验包括强度试验、质量验收和现场监测等。

根据验收试验的结果,可以对搅拌桩的质量进行评估,并对后续的工程设计和施工提供参考意见。

总之,水泥搅拌桩的质量控制是确保工程质量和安全可靠的关键。

通过对原材料的选择与检验、搅拌过程的控制、现场试验和监测、振动控制和沉降监测,以及验收和评估等措施的实施,可以有。

水泥搅拌桩的质量控制措施

水泥搅拌桩的质量控制措施

水泥搅拌桩的质量控制措施范本一:1. 引言水泥搅拌桩是一种常见的地基处理方式,广泛应用于建筑和土木工程中。

本文档旨在介绍水泥搅拌桩的质量控制措施,以确保工程质量和安全性。

2. 搅拌桩施工前的准备2.1 地质勘察:对施工区域进行详细勘测和分析,确定地层的物理性质、强度和稳定性。

2.2 设计参数:根据地质勘察结果和工程要求,确定搅拌桩的直径、长度和间距。

2.3 基坑开挖:按照设计要求进行基坑的开挖和平整,确保施工区域无杂物和障碍。

3. 搅拌桩施工过程3.1 输送设备准备:检查搅拌车、输送泵等设备的工作状态和维护情况。

3.2 材料准备:采购高质量的水泥、骨料和掺合料,并进行质量检测。

3.3 搅拌过程:将水泥、骨料和掺合料按照一定比例放入搅拌车进行充分搅拌。

3.4 注入过程:通过输送泵将搅拌好的混凝土注入基坑中,形成搅拌桩。

3.5 控制参数:控制混凝土的坍落度、注入速度和注入压力,保证每根搅拌桩的质量一致。

3.6 搅拌桩间距:根据设计要求和地层情况,控制搅拌桩的间距,以确保承载力和稳定性。

4. 施工质量控制4.1 检测方法:采用超声波检测、钻孔取样等方法对搅拌桩的质量进行检测和评估。

4.2 质量标准:根据相关标准和规范,对搅拌桩的强度、密实度和垂直度等指标进行评判。

4.3 质量记录:记录搅拌桩施工过程中的各项数据和检测结果,建立质量档案。

5. 安全措施5.1 施工人员:对施工人员进行安全培训,确保他们熟悉操作规程和安全措施。

5.2 施工区域:设立警示标志和隔离措施,确保施工现场的安全和秩序。

5.3 施工设备:定期检查和维护施工设备,确保其正常运行和安全使用。

附件:1. 水泥搅拌桩设计图纸2. 搅拌桩施工记录表3. 搅拌桩质量检测报告法律名词及注释:1. 土木工程:指土壤力学、岩土工程、地基处理和结构工程等工程学科的综合应用。

2. 施工质量:指建设工程施工过程中符合设计要求和标准的程度。

3. 相关标准和规范:指与搅拌桩施工相关的国家标准、行业规范和技术规范。

搅拌桩施工质量保证措施

搅拌桩施工质量保证措施

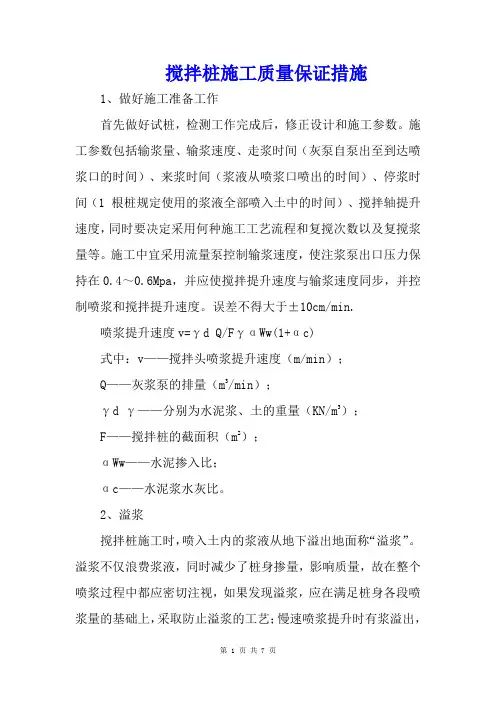

搅拌桩施工质量保证措施1、做好施工准备工作首先做好试桩,检测工作完成后,修正设计和施工参数。

施工参数包括输浆量、输浆速度、走浆时间(灰泵自泵出至到达喷浆口的时间)、来浆时间(浆液从喷浆口喷出的时间)、停浆时间(1 根桩规定使用的浆液全部喷入土中的时间)、搅拌轴提升速度,同时要决定采用何种施工工艺流程和复搅次数以及复搅浆量等。

施工中宜采用流量泵控制输浆速度,使注浆泵出口压力保持在0.4~0.6Mpa,并应使搅拌提升速度与输浆速度同步,并控制喷浆和搅拌提升速度。

误差不得大于±10cm/min.喷浆提升速度v=γd Q/FγαWw(1+αc)式中:v——搅拌头喷浆提升速度(m/min);Q——灰浆泵的排量(m3/min);γd γ——分别为水泥浆、土的重量(KN/m3);F——搅拌桩的截面积(m2);αWw——水泥掺入比;αc——水泥浆水灰比。

2、溢浆搅拌桩施工时,喷入土内的浆液从地下溢出地面称“溢浆”。

溢浆不仅浪费浆液,同时减少了桩身掺量,影响质量,故在整个喷浆过程中都应密切注视,如果发现溢浆,应在满足桩身各段喷浆量的基础上,采取防止溢浆的工艺;慢速喷浆提升时有浆溢出,可改为量次快速喷浆提升工艺。

3、土层的变化搅拌桩施工现场土层情况有时与工程地质报告有出入,既定的工艺不一定适合整个场地情况,因此,施工时应通过预搅下沉时的电流值及下沉难易程度掌握土层变化的规律,如果发现规律发生变化,即采用相应的变换措施。

如淤泥深度大于5m 的地段,增大二次喷浆的深度;如土质较好,设计掺量不高,但在局部地段搅拌机下沉迅速,土质极软,于是采取增大桩头掺量的措施。

4、泵送量搅拌机施工用的灰浆泵虽然是定量泵,但泵的新旧程度、浆液的稠度以及输浆管长度与高度都会使泵送量略有变化,为使每根桩所用的固化剂量和总喷浆时间不变,在施工过程中根据泵送量的饿变化稠度调整浆液的水灰比。

如泵送量增大时,略增大水灰比;泵送量减少时,略降低水灰比,虽然水灰比对桩身强度会有影响,但相对于其他因素来看是微小的。

水泥土搅拌桩施工质量保证措施

水泥土搅拌桩施工质量保证措施

水泥土搅拌桩施工质量保证措施:㈠质量检验:1、检验方法:⑴水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检验。

①检验搅拌均匀性:用轻便触探器中附带的勺钻,在搅拌桩身中心钻孔,取出桩芯,观察其颜色是否一致,是否存在水泥浆富集的“结核”或未被搅匀的土团。

②触探试验:根据现有的轻便触探击数(N10)与水泥土强度对比关系来看,当桩身1d龄期的击数N10大于15击时,桩身强度已能满足设计要求;或者7d龄期的击数N10大于30击时,桩身强度也能达到设计要求。

轻便触探的深度一般不超过4m。

⑵水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其完整性、桩土搅拌均匀程度及桩的施工长度。

每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28天龄期的无侧限抗压强度试验,留一组试件做三个月龄期的无侧限抗压实验,以测定桩身强度。

钻孔取芯频率为2%~5%。

⑶如果某段水泥搅拌桩取芯检测结果不合格率小于10%,则可认为该段水泥搅拌桩整体满足要求;如果不合格率大于10%小于20%时,则应在该段同等补桩;如果不合格率大于30%,则该段水泥搅拌桩为不合格。

⑷对搅拌桩取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。

⑸软土层深厚的地方,或对施工质量有怀疑时,可在成桩28天后,由监理工程师随机指定抽检单桩或复合地基承载力。

随机抽查的桩数不宜少于桩数的0.2%,且不得少于3根。

试验用最大载荷量为单桩或复合地基设计荷载的两倍。

2、外观鉴定:桩体圆匀,无缩颈和回陷现象;搅拌均匀,凝体无松散;群桩桩顶齐,间距均匀。

㈡水泥土搅拌桩施工注意事项:1、为了保证桩的深度,在桩机钻塔醒目处应做好识别标志。

2、为了保证桩的直径,桩机搅拌头直径应该不小于设计桩径的95%。

3、为了保证桩身的连续性、均匀性及桩身的强度,应该注意下面的问题:⑴严格按设计要求配制浆液,水灰比控制在0.45~0.55之间,严格控制水泥用量;⑵施工中严格控制搅拌机的下沉与提升速度,以使浆液与土体拌和均匀、充分;⑶施工中为防止灰浆离析,放浆前必须先搅动浆液30秒,再将浆液倒放集料斗中;⑷压浆阶段不允许发生断浆现象,输浆管道不能堵塞。

水泥搅拌桩施工质量控制措施

水泥搅拌桩施工质量控制措施

水泥搅拌桩施工质量控制措施1.检查原材料的质保书并按规范做好复试,杜绝一切不合格的材料使用于本工程。

2.审核方案是否完整、正确、合理、可行,审批手续是否齐全完整。

3.钻机出厂合格证、年检资料、维护保养记录;压力表标定证书真空泵是否完好。

4.严格控制水灰比和配合比:水灰比为0.50、水泥掺量15%、掺0.2%和2%水泥用量的木质素磺酸钙和石膏粉。

5.水泥浆的搅拌时间不得小于3min。

6.桩位放线要准确,施工顺序的安排应尽贵减少对基坑围护结构及周围环境的影响。

7.钻机机座应水平,机架应垂直,运转正常,且应配置流量计。

8.正式成桩前应进行试桩,以确定提升速度,喷浆量等施工参数。

9.下钻如有障碍,应跳开查明原因,清除障碍或采取其它措施施工,保证成桩深度。

10.为了保证泥浆不堵塞喷口,第一次钻杆钻进时桩顶上部空转部分要喷浆作业,水泥掺量为7.5%。

11.为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。

12.施工时应严格控制喷浆时间和停浆时间。

每根桩开钻后应连续作业,不得中断喷浆。

严禁在尚未喷浆的情况下进行钻杆提升作业。

储浆罐内的储浆应不小于一根桩的用量加50kg。

若储浆量小于上述重量时,不得进行下一根桩的施工。

13.施工中发现喷浆量不足,应按监理工程师要求整桩复搅,复喷的喷浆量不小于设计用量。

如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。

在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。

补喷重叠段应大于100cm,超过12小时应采取补桩措施。

14.对已完成桩,应按规范要求的频率进行取芯试验。

水泥搅拌桩质量控制要点

水泥搅拌桩质量控制要点

水泥搅拌桩质量控制要点正文一:水泥搅拌桩质量控制要点一、背景介绍水泥搅拌桩是一种常用的地基处理技术,用于提升土壤的承载力和稳定性。

为确保水泥搅拌桩工程的质量,以下是一些质量控制要点。

二、施工前的准备工作1. 完善的设计文件:确保水泥搅拌桩的设计符合相关标准和规范。

2. 地质勘察:进行详细的地质勘察,确定地层情况和承载力,为施工提供准确的参考数据。

3. 施工方案:制定合理的施工方案,确定搅拌桩的布置、孔径和孔距等参数。

三、施工过程的质量控制1. 环境保护措施:在施工现场设置合理的围挡和防尘措施,确保环境卫生和安全。

2. 设备检查:对搅拌桩设备进行定期检查和维护,确保设备正常运行。

3. 原材料检验:对使用的水泥、骨料等原材料进行检验,确保质量合格。

4. 施工人员培训:对参预搅拌桩施工的人员进行培训,提高工作技能和安全意识。

5. 施工过程监控:对每一阶段的施工过程进行监控,确保施工符合设计要求。

6. 质量抽检:对搅拌桩的质量进行抽检,检测桩身的强度和稳定性。

四、施工后的验收工作1. 检查记录:对施工过程中的关键节点进行检查,并记录检查结果。

2. 质量验收:对搅拌桩的质量进行验收,确保其符合相关质量标准。

3. 资料整理:整理施工过程的相关资料和报告,并编制施工档案。

附件:1. 水泥搅拌桩设计文件2. 地质勘察报告3. 搅拌桩施工过程监控记录法律名词及注释:1. 水泥搅拌桩:一种地基处理技术,通过搅拌水泥和土壤来提升土壤的承载力和稳定性。

2. 施工方案:制定合理的施工方案,确定搅拌桩的布置、孔径和孔距等参数。

3. 质量验收:对搅拌桩的质量进行验收,确保其符合相关质量标准。

正文二:水泥搅拌桩质量控制要点一、简介水泥搅拌桩是一种常用的地基处理技术,具有提升土壤承载力和稳定性的作用。

为了确保水泥搅拌桩工程的质量,以下是一些重要的质量控制要点。

二、施工前的准备工作1. 设计文件准备:合理完善的设计文件是水泥搅拌桩工程质量控制的基础。

水泥搅拌桩质量控制方案

水泥搅拌桩质量控制方案

水泥搅拌桩质量控制方案水泥搅拌桩质量控制方案一、引言水泥搅拌桩是一种重要的地基处理方法,用于增加地基的承载能力和稳定性。

为了确保水泥搅拌桩的质量,制定质量控制方案是至关重要的。

二、质量控制目标1. 搅拌桩的强度要符合设计要求,确保桩基的承载能力。

2. 搅拌桩的形状和尺寸要满足设计要求,保证地基的稳定性。

3. 搅拌桩施工过程中的管线和设备要符合安全要求,确保施工人员安全。

三、质量控制措施1. 原材料的选择和检验a. 水泥:选用符合国家标准的水泥,进行质量检验,包括检测强度、凝结时间、矿物控制等。

b. 砂:选用合适的细砂,并进行筛分分析和质量检验。

c. 石:选用符合规定要求的骨料,并进行筛分分析和质量检验。

2. 设备和工具的检验a. 搅拌机:检验搅拌桩施工所使用的搅拌机,确保其性能稳定。

b. 压桩机:检验压桩机的工作状态和稳定性。

c. 清洗设备:检验清洗设备的清洗效果和工作状态。

3. 施工工艺控制a. 搅拌时间和搅拌桩的混合比例要符合设计要求,确保搅拌桩的强度和稳定性。

b. 搅拌桩的形状和尺寸要根据设计要求进行控制,包括桩的直径、长度、间距等。

c. 施工过程中要严格控制桩的坍落度,确保桩的要求受力性能。

四、质量控制检测方法1. 搅拌桩强度测试:采用抗压试验的方法,对搅拌桩进行强度检测,确保其符合设计要求。

2. 搅拌桩形状和尺寸检测:采用激光测距仪等工具,对搅拌桩的形状和尺寸进行测量,确保其符合设计要求。

3. 搅拌桩坍落度检测:采用坍落度试验的方法,对搅拌桩的坍落度进行检测,确保其符合设计要求。

五、质量控制文件1. 水泥、砂、石质量检测报告2. 搅拌机、压桩机、清洗设备的检测报告3. 搅拌桩强度测试报告4. 搅拌桩形状和尺寸检测报告5. 搅拌桩坍落度检测报告六、法律名词及注释1. 建设工程质量管理条例:中国工程建设项目的质量管理法规。

2. 地基处理:指对土木工程地基进行加固和改良的工程技术。

3. 水泥搅拌桩:利用搅拌机将水泥、砂、石等原材料与地下土壤混合,形成一种具有一定强度的土水泥复合体,用于地基处理的方法。

搅拌桩质量控制要点

搅拌桩质量控制要点

搅拌桩质量控制要点搅拌桩是一种用于桥梁、港口等建筑工程中的地基处理方法,其质量控制对于工程的安全和持久性至关重要。

下面是搅拌桩质量控制的要点:1.设计要求:根据工程地质勘察和设计要求,确定搅拌桩的类型、数量和布置方案。

制定合理的设计参数,包括搅拌桩直径、长度、间距等。

2.原材料选择:搅拌桩的原材料主要包括水泥、砂、石和水。

应选用质量合格的原材料,确保其符合工程设计要求和相关标准。

3.搅拌设备:选择合适的搅拌设备,确保设备性能符合要求。

在使用前进行设备的检测和校准,确保设备运行正常。

4.搅拌工艺控制:搅拌过程中,应控制好搅拌比例、搅拌时间和搅拌速度等参数,确保搅拌桩的质量。

要注意防止过度搅拌或不足搅拌,以免影响桩体的强度和稳定性。

5.现场施工控制:在搅拌桩施工现场,要进行严格的施工控制。

包括施工人员的培训和资质检查、现场监督和检查等。

要确保施工场地的平整和稳定,避免施工中出现意外事故和质量问题。

6.施工记录和验收:对搅拌桩的施工过程进行详细的记录,包括施工日期、施工人员、搅拌参数、施工监督等。

并在施工完成后进行验收,检查搅拌桩的形状、尺寸和质量是否符合要求。

7.质量监控和检测:对已施工完成的搅拌桩进行质量监控和检测。

包括对桩体的强度、密度、水分含量、质量变化等进行检测和评估。

如有质量问题,及时采取措施进行修复或更换。

8.防止质量问题和事故:在搅拌桩施工过程中,要加强安全管理,防止发生人员伤亡和质量问题。

采取措施,如设立警戒线、设置安全警示标志、保证作业人员配备个人防护装备等。

9.质量保证文件:制定搅拌桩质量保证文件,包括搅拌桩的设计文件、原材料检测报告、施工记录、质量检测报告等。

做好档案管理和保留,方便后期的追溯和评估。

10.制定质量控制方案:根据具体的工程情况,制定搅拌桩的质量控制方案。

明确各项质量控制要点和责任人,确保施工过程中的质量可控和可追溯。

总之,搅拌桩的质量控制要点包括设计要求、原材料选择、搅拌设备、搅拌工艺控制、现场施工控制、施工记录和验收、质量监控和检测、防止质量问题和事故,制定质量保证文件和质量控制方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

如何提高水泥搅拌桩施工质量
【摘要】本文主要针对廊涿高速公路水泥搅拌桩施工原始资料:水泥搅拌桩施工时间、单桩水泥浆使用量、桩体质量鉴定、单桩静荷载试验数据、复合地基静载试验结果数据等进行数理分析,并提出提高水泥搅拌桩施工质量的几点建议。

【关键词】水泥搅拌桩数据分析质量控制
1 数据整理分析
就廊涿高速公路LZ5合同段施工原始资料进行整理分析,以提高水泥搅拌桩施工质量。

1.1原始记录数据分析
设计桩长16m,桩径50cm,使用了PS32.5水泥。

以下数据为一搅拌桩机在一工作时段自动记录数据。

由水泥搅拌桩用时散布图可以看到,完成一根桩所用时间基本在42~47min 之间,可以满足不少于40min的时间要求。

在时间控制上,是稳定的。

由单桩水泥浆使用量散布图可以清晰得知:单桩水泥浆用量在850~860L 之间波动。

由以上数据可以看到水泥搅拌桩的施工过程控制是稳定的。

1.2桩体质量鉴定
下面通过外委检测数据报告进行分析
1.2.1桩体鉴定
搅拌桩桩身完整性钻芯记录表
2 水泥搅拌桩质量控制要点
(1)水泥采用不低于32.5级矿渣水泥或硅酸盐水泥,注意水泥的临时存放问题避免受潮。

(2)影响成型水泥搅拌桩质量的重要因素是水泥用量、水泥浆拌制的均匀性、压浆过程中的连续性、喷浆搅拌提升速度以及复搅复喷次数。

因此要做好施工过程中的数据控制。

①在完成一根水泥桩后,首先进行水泥用量的清点和计算,以保证单桩的水泥用量。

②严格按照批复的配合比进行水泥浆拌制,控制好水灰比及外掺剂用量。

水泥浆必须使用机械拌制,拌和时间不少于3min。

一次拌和的水泥浆储量要保证不少于一根水泥桩灌注量+50kg。

在喷浆过程中要不断搅拌水泥浆,防止沉淀,不得产生离析。

在喷浆过程中,要不断检测水泥浆的比重和稠度,必须保证其与配合比中所确定的数据一致。

严格控制水泥浆储量,储量不足时不得进行下一根桩施工,以保证开钻后水泥桩施工连续作业。

③严密监控水泥搅拌桩机的操作系统,控制好搅拌提升速度。

控制好灰浆喷浆压力和速度。

第一次下钻和提钻时一律采用低档操作,复搅时可提高一个档位。

每根桩(16m左右)的正常成桩时间应不少于40分钟,喷浆压力应不小于0.4MPa。

(3)施工中应保持搅拌机底盘的水平和导向架的竖直,在桩机井架的正面和侧面一定要吊挂垂球,垂球重量不小于2kg,防止施工时桩机倾斜而导致检测时桩体无法检测到底。

为保证水泥搅拌桩桩体垂直度满足规范要求,应在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制。

(4)桩长的控制。

①钻杆标线控制法:施工之前应丈量钻杆长度,可用红色油漆在钻杆上划桩长的明显标志(桩长应不小于设计要求),以便掌握钻杆钻入深度、复搅深度,确保设计桩长。

②度盘读数控制法:钻机上还有一个控制钻杆钻入深度的圆盘,通过指针读数可直接反映出钻桩的长度(注意开钻之前,指针读数必须为零)。

3 结语
水泥搅拌桩能提高地基强度、提高地基承载力,施工成本低、工期短等显著优点。

但其为隐蔽工程对施工技术和质量要求较高,施工过程中质量控制十分重要。
