深层水泥搅拌桩施工方案
水泥搅拌桩施工方案及要点

水泥搅拌桩施工方案及要点一、水泥搅拌桩施工方案1.前期准备工作(1)制定施工计划:确定施工顺序、工期安排和施工队伍。
(2)场地准备:清理施工现场,确保平整且没有杂物。
(3)设备就位:准备好水泥搅拌机、搅拌桩机、打桩机等必要设备。
2.施工现场设置(1)设置建筑物保护设施:针对周边建筑物,设置保护网,防止施工过程中的碰撞损害。
(2)设置安全警示标志:在施工区域周边设置警示标志,提醒过往行人和车辆注意安全。
3.施工工序(1)打桩:使用打桩机将桩振动进入土层,直至达到设计要求的桩长。
(2)搅拌:将水泥搅拌机移至桩基位置,将水泥、砂浆等材料搅拌均匀。
(3)灌入:将搅拌好的砂浆通过搅拌桩机注入振动的钢筋桩内。
(4)提拔:在注浆完毕后,用提拔机将桩提拔出地面,保持桩身垂直。
(5)修整:对提拔出来的桩进行修整,确保桩顶平整并符合设计要求。
4.后期处理(1)养护:桩体振动灌注后需要进行养护,通常为持续加水养护一周以上,以确保桩体强度达到设计要求。
(2)记录资料:记录施工过程中的各项数据和资料,方便之后的施工验收和质量评估。
二、水泥搅拌桩施工要点1.施工技术(1)振动打桩:振动打桩能够有效提高桩的承载力和稳定性,施工时要严格按照规范和设计要求进行。
(2)桩头处理:桩头的加固和修整是保证桩顶承载力和连接性的重要措施,施工过程中要高度重视。
2.施工质量控制(1)施工材料:选用优质水泥、砂浆等材料,并按照设计要求进行配比,确保施工质量。
(2)施工过程控制:严格按照施工工艺和规范进行操作,确保每个环节的施工质量。
(3)质量检验:对施工过程中的各项指标进行检测和测试,及时发现问题并采取措施进行处理。
3.安全施工(1)安全设施:施工现场要设置必要的防护设施,确保施工人员的人身安全。
(2)安全控制:施工过程中要按照操作规范进行操作,避免危险操作导致事故发生。
4.环保措施(1)废弃物处理:施工过程中产生的废弃物要及时清理,并按照环保要求进行妥善处理。
深层水泥搅拌桩施工方案

深层水泥搅拌桩施工方案1. 概述深层水泥搅拌桩是一种常用于地基处理的方法,其施工方案需经过精心设计和严格执行,以确保工程质量。
本文将介绍深层水泥搅拌桩的施工方案及相关注意事项。
2. 施工前准备在进行深层水泥搅拌桩的施工前,需要做好以下准备工作:•制定详细的施工方案,包括施工工艺、设备选择、施工顺序等。
•确定搅拌桩的设计要求,包括直径、长度、强度等。
•检查施工现场的地质条件和周围环境,确保施工的安全性和可行性。
•准备好所需的设备和材料,包括搅拌机、输送设备、水泥等。
3. 施工过程3.1 钻孔•根据设计要求确定钻孔位置和布点方式。
•使用搅拌桩专用的钻机进行钻孔,确保孔径和深度符合要求。
•钻孔过程中要及时清理孔内的泥土和杂物,保持孔壁的清洁。
3.2 搅拌桩注浆•在完成钻孔后,通过搅拌机将水泥、水和其他掺合料搅拌均匀,形成混凝土浆液。
•利用输送设备将浆液注入到钻孔中,同时在抽孔的同时注入,以确保完整充填孔内。
3.3 搅拌桩形成•混凝土浆液充填到孔内后,开始旋转搅拌机,搅拌桩的形成过程中需保持搅拌机的持续下降和旋转。
•搅拌桩形成后,停止搅拌机的工作,进行桩身的养护和标记。
4. 施工质量控制为确保深层水泥搅拌桩的施工质量,需要进行以下控制措施:•对搅拌桩的直径、长度、密实度等进行及时检测,确保符合设计要求。
•对施工过程中的设备和材料进行严格把控,防止出现质量问题。
•定期对施工现场和施工过程进行检查和验收,及时处理问题。
5. 施工注意事项在进行深层水泥搅拌桩施工时,需特别注意以下事项:•确保施工人员具备相关资质和经验,严格按照规范操作。
•在施工过程中保持施工现场的整洁和安全,避免杂物混入搅拌桩中。
•遇到异常情况需及时停止施工,并进行处理。
6. 施工结束完成深层水泥搅拌桩的施工后,需进行验收并填写相关的施工记录,记录搅拌桩的技术参数和工程质量等信息。
综上所述,深层水泥搅拌桩的施工是一个复杂的过程,需要严格按照施工方案和标准操作,保证施工质量和工程安全。

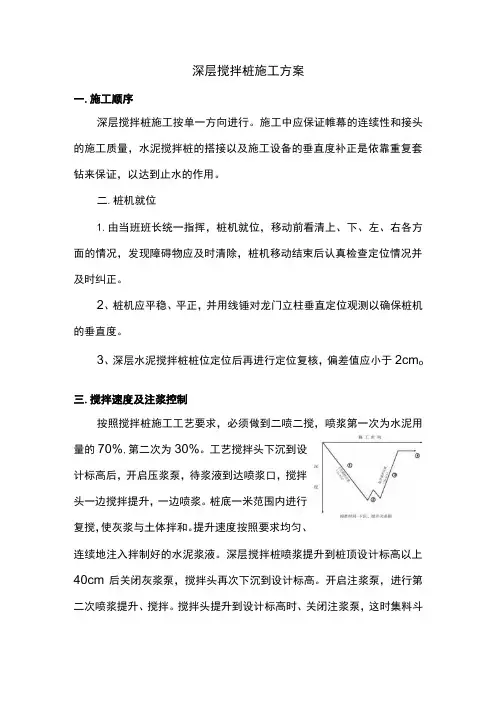

深层搅拌桩施工方案(精品)

深层搅拌桩施工方案一.施工顺序深层搅拌桩施工按单一方向进行。
施工中应保证帷幕的连续性和接头的施工质量,水泥搅拌桩的搭接以及施工设备的垂直度补正是依靠重复套钻来保证,以达到止水的作用。
二.桩机就位1.由当班班长统一指挥,桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。
2、桩机应平稳、平正,并用线锤对龙门立柱垂直定位观测以确保桩机的垂直度。
3、深层水泥搅拌桩桩位定位后再进行定位复核,偏差值应小于2cm o三.搅拌速度及注浆控制按照搅拌桩施工工艺要求,必须做到二喷二搅,喷浆第一次为水泥用量的70%,第二次为30%。
工艺搅拌头下沉到设计标高后,开启压浆泵,待浆液到达喷浆口,搅拌头一边搅拌提升,一边喷浆。
桩底一米范围内进行复搅,使灰浆与土体拌和。
提升速度按照要求均匀、连续地注入拌制好的水泥浆液。
深层搅拌桩喷浆提升到桩顶设计标高以上40cm后关闭灰浆泵,搅拌头再次下沉到设计标高。
开启注浆泵,进行第二次喷浆提升、搅拌。
搅拌头提升到设计标高时、关闭注浆泵,这时集料斗中的浆液应正好排空。
1.深层水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。
根据设计要求和有关技术资料规定,下沉速度不大于Im∕min,提升速度不大于1.5m∕min z在桩底部分适当持续搅拌注浆,做好每次成桩的原始记录。
2、制备水泥浆液及浆液注入。
3、在施工现场搭建拌浆施工平台,平台附近搭建100m2水泥库,在开机前应进行浆液的搅制,开钻前对拌浆工作人员做好交底工作。
4、报表记录施工过程中由专人负责记录,详细记录每根桩的下沉时间、提升时间和钻进深度、水泥用量等情况,记录要求详细、真实、准确。
及时填写当天施工的报表记录,隔天送交监理。
5、施工第一批桩不少于3根、必须在监理人员监管下施工,以确定水泥投放量、浆液水灰比宜用比重法控制、、浆液泵送时间和搅拌桩下沉及提升时间、桩长及垂直度控制方法。
深沉搅拌桩施工方案

深沉搅拌桩施工方案一、引言深沉搅拌桩是土木工程中常见的地基处理方法之一,通过将水泥和土壤充分搅拌,在地基中形成强实土柱,以提高地基的承载能力和稳定性。
本文将就深沉搅拌桩的施工方案进行详细介绍。
二、施工前准备在进行深沉搅拌桩的施工前,需要对工地进行认真的准备工作。
首先,要对工地进行勘测,了解地质情况和地下水情况,确定桩的布设位置和深度。
其次,需要准备好搅拌桩的设备和材料,包括搅拌机、水泥、砂、石子等。
最后,要对施工人员进行培训,确保他们掌握相关的操作技巧和注意事项。
三、施工过程1. 布设工地在开始施工前,需要清理工地,将周围的杂物清理干净,确保施工区域的平整度。
然后根据设计要求,将桩的布设位置标出来,确定桩的中心线和桩群的布置方式。
2. 钻孔和搅拌开始进行钻孔和搅拌工作,首先使用深沉搅拌桩设备在地基中钻孔,然后注入水泥、砂、石子等材料,并利用搅拌机对土壤和材料进行充分的搅拌,形成均匀的土浆。
在搅拌的过程中,要控制搅拌深度和搅拌速度,确保桩体质量。
3. 成桩和打底完成搅拌后,开始进行成桩和打底工作,将桩体推到设计要求的深度,然后利用打底机对桩体进行碾压,使其与周围土壤充分接触,提高桩体的承载能力和稳定性。
4. 检验和验收在完成深沉搅拌桩的施工后,需要进行检验和验收工作,包括对桩体的质量和位置进行检查,确定桩体是否符合设计要求。
同时还需要对施工的过程进行记录和汇总,以备将来的参考。
四、施工注意事项1.施工过程中要严格遵守安全操作规程,确保施工人员的人身安全。
2.对施工设备和材料要进行定期检查和维护,确保其正常运转。
3.在施工过程中要与设计人员和监理人员保持密切的沟通,及时解决问题。
4.施工现场要保持整洁,做到施工材料分类堆放,确保施工的有序进行。
五、总结深沉搅拌桩是一种有效的地基处理方法,在土木工程中得到了广泛的应用。
通过本文对深沉搅拌桩的施工方案进行介绍,希望能够为相关人员提供参考,并促进深沉搅拌桩技术的进一步发展和应用。
水泥搅拌桩施工方案

水泥搅拌桩施工方案6.2.3水泥搅拌桩施工方案(一)施工准备:1)开工前要组织施工管理人员熟悉图纸,做好技术交底和安全交底。
2)指定专人做好水泥的抽样送检工作。
3)指定专人做好各工种的原始记录和隐蔽验收纪录。
(二)施工流程和施工组织:1)施工流程:深层搅拌机就位→预搅下沉→制备水泥浆→提升、喷浆、搅拌→重复上、下搅拌→清洗、移位2)施工组织:拟用两台SJB-600型的双轴深层搅拌机及相应2套其它配套设备(主要包括灰浆搅拌机、集料斗、灰浆泵),一套从2#楼处的基坑边缘开始,另一套从3#楼处的基坑边缘开始,倒退施工,直至相遇。
(三)水泥搅拌桩施工方法1)定位:用起重机(或用塔架)悬吊深层搅拌机到达指定桩位,对中。
2)预搅下沉待深层搅拌机的冷却水循环正常后,启动搅拌机,放松起重机钢丝绳,使搅拌机沿导向架搅拌切土下沉。
3)制备水泥浆待深层搅拌机下沉到一定深度时,即开始按设计确定的配合比拌制水泥浆,水灰比不大于0.5,水泥标号不得低于425#,水泥浆中掺入水泥用量的0.05%的三乙醇胺+木质素醋酸钙早强剂。
水泥浆用灰浆搅拌机搅拌好,压浆前倒入集料斗中。
4)提升、喷浆、搅拌待深层搅拌机下沉到设计深度后,开启灰浆泵将水泥浆压入地基,且边喷浆、边搅拌,同时按0.5m/min的提升速度提升深层搅拌机。
5)重复上、下搅拌为使土和水泥浆搅拌均匀,可再次将搅拌机边旋转边沉入土中,至设计深度后再提升出地面。
桩体要互相搭接200mm,以形成整体。
6)清洗、移位向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中残存的水泥浆,并将粘附在搅拌头的软土清洗干净。
移位后进行下一根桩的施工。
桩机移位时,特别在转向时要注意桩机的稳定。
(四)投入的主要施工机械水泥搅拌桩施工机具(五)水泥搅拌桩施工质量保证措施1)施工前应先定出桩群的位置,施工时控制好桩的设计参数。
2)施工使用的水泥必须是经过检测合格的标号在425#以上的普硅水泥,制浆时严格控制好水泥浆的水灰比,水灰比一般采用0.5~0.6,但软土含水量高,对水泥土强度增长不利。
水泥搅拌桩施工方案

1 施工方法及工艺要求1.1 总体施工方案根据设计图纸要求本工程水泥搅拌桩处理地基采用“两喷四搅”法施工,首先进行原地面平整,桩机就位调整,搅拌机钻进至设计深度喷浆、搅拌提升,提升至停浆面,再复搅下沉至设计深度,喷浆提升搅拌至停浆面,关闭搅拌机械,桩机移位成桩的施工工艺进行。
1.2 施工工艺流程水泥搅拌桩施工工艺流程如下:1.3 施工要点1.3.1 场地准备1 平整场地,清除地面杂物及地上和地下的一切障碍物,特别是建筑垃圾及建筑物的基础构造,确保桩机正常行走,工作面宽度必须保证桩机正常施工。
2 遇明滨、塘及场地低洼时应抽水和清淤,分层夯实回填砂砾石,不得回填杂填土或生活垃圾。
3 水田地段排水疏干后挖除地表种植土,旱地及旱田地段挖除地表植物根系,对需要报废水塘排水疏干,对不报废水塘围堰抽水后,挖除表层淤泥换填合格填料。
4 对段内地表水、地下水、及施工用水进行水质取样复查,若地表水、地下水复查结果与设计相符,对水质有侵蚀性的工点,按工点设计图要求进行抗侵蚀性设计。
1.3.2 试桩施工1 室内配比试验施工前现场取样做室内配方试验,利用室内水泥配比试验结果进行现场成桩试验(不少于3根),寻求满足设计要求的最佳水灰比、水泥掺入量及外加剂品种、掺量,一般要求对应28天龄期桩身无侧限压强度不小于1.35Mpa,以确定满足设计要求的施工工艺和施工参数。
水泥搅拌桩配合比一般控制在0.5,水泥掺量10%-15%,每米掺灰量45-50kg,高效减水剂0.5-1.0%。
2 成桩工艺试验正式施打搅拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,必须进行试桩。
拟安排每台搅拌桩机试桩3根。
主要是确定钻进速度、旋转速、压力、地层变换电流变化值、喷浆量大小、桩的深度、成桩时间、搅拌次数,为正式施工提供较准确的依据。
浆体喷射搅拌桩应配置浆量自动记录仪,检查记录仪是否运行正常。
1.3.3 测量放样1 施工场地清理后即进行定位测量,确定定位轴线,随后分段放设井位桩,根据浆体喷射搅拌桩布置范围及间距,在现场采用小木桩或竹片桩准确定出每个桩位置。
深层搅拌桩施工方案

深层搅拌桩施工方案一.工艺流程放线定桩位一桩机就位、校水平T预搅下沉一提升喷浆搅拌T重复搅拌下沉一重复搅拌提升。
二.工艺要求L桩径1米。
2、搅拌桩在原地面施工,采用四喷四搅施工工艺(搅拌桩泥炭质土及其分界面上下LOm左右范围内采用八喷八搅施工工艺)桩身垂直度偏差<1%。
3、搅拌提升速度应≤2.0~2.5m∕min,喷浆必须连续。
4、搅拌提升喷浆距桩顶处应减压。
5、相邻两桩体的搭接间隔时间不超过8小时。
6、采用P∙S∙A32.5矿渣硅酸盐水泥,深搅桩采用八喷八搅施工工艺时,水泥用量105kg∕m,生石灰用量25kg∕m;采用四喷四搅施工工艺时,水泥用量56kg∕m z生石灰用量14kg∕m7、现场配专人监控钻杆垂直度,施工时现场工程师经常核查钻机钻杆垂直度,并做好每根桩施工记录。
8、靠近搅拌桩周边挖土时,挖机挖土方向与搅拌桩平面位置轴线相一致,以免造成搅拌桩损坏。
=,主要工艺措施L现场计划2台套搅拌机施工,根据施工需要适当调配,成桩之前必须用水平尺交叉校正钻机的垂直度小于1%,便于保证桩上下搭接按设计要求,桩之间相互搭接(120~250mm),因此施工之前,应用小桩定出桩位,钻机就位后,钻头顶端中心与设计桩中心误差不大于20mm。
2、施工前应确定搅拌桩机械的灰浆泵输浆量,灰浆经输浆管到达喷浆口的时间和搅拌提升速度等工艺参数,并根据设计要求通过成桩实验确定搅拌桩的配比等各项参数和施工工艺,施工时宜用流量泵控制输浆速度,使注浆泵出口压力保持在0∙40~0.60MPa,输浆速度应保持常量,一般应为6m3∕h,当浆液达到出浆口后,座底喷浆应不小于30s,使浆液完全到达桩底。
3、相邻桩施工间隔不宜超过8h o4、采用重复喷浆的方法使桩身强度提高,四次喷浆四次搅拌,且最后一次提升搅拌宜采用慢速提升,当喷浆口到达桩顶标高时应停止提升,搅拌数秒。
5、施工时如因故停浆,应将搅拌机下沉至停浆点下0∙5m,待恢复供浆后再恢复提升;若停机超过3h,应先拆卸输浆管,清洗输浆管路。
三轴深沉水泥搅拌桩专项施工方案

三轴深沉水泥搅拌桩专项施工方案一、工程概述:深沉水泥搅拌桩是一种适用于各种地质条件下的桩基施工方法,特别适用于软弱地基、特厚填土层及较深承载层的工程。
其基本原理是通过搅拌桩机将水泥、土壤以及现场灌入的水充分混合,形成一支连续墙体,并达到加固地基的目的。
本施工方案将针对工程场地的具体情况,提出适用的三轴深沉水泥搅拌桩施工方案。
二、施工方案:1.地质勘察与设计:根据工程场地的地质条件进行详细的地质勘察分析,获取地质资料,制定合理的设计方案。
设计方案应包括搅拌桩的直径、间距、桩长和装载标准等。
2.预制桩制作:根据设计方案,预制搅拌桩。
采用已经检测合格的水泥、砂和土壤,按照一定比例混合,然后在预制模具中振动压实,形成圆形预制桩。
预制桩成型后进行质量检测,合格后运输至施工现场。
3.施工准备:确定施工现场,清理平整施工区域。
搅拌桩机以及相关设备进行预验收和检修,确保施工设备的正常工作。
准备好充足的水泥、砂浆、水和辅助材料,并做好相应记录,供施工使用。
4.施工工艺:(1)定点堆放预制桩:根据设计图纸的要求,确定搅拌桩的间距和桩长,并在施工现场进行标定。
按照预定的间距,在地表上用锤子或钢锥插桩,确定搅拌桩的位置。
(2)施工机械安装:将搅拌桩机安装在定位的预制桩上,将机械刀具下降至地面,并固定好。
(3)搅拌桩操作:启动搅拌桩机,在辅助人员的协助下,将机械刀具下降至预定的桩长,然后将刀具转动,以搅拌的方式将桩周土体与注入的水泥充分混合,形成连续墙体。
(4)搅拌桩长度控制:根据设计要求,控制搅拌桩的深度,确保达到设计的承载层。
(5)受压桩操作:当搅拌桩搅拌长度达到设计要求后,切换成受压桩模式,顶升桩机,实现桩内土体收缩和加固,进一步提高桩的强度和承载能力。
5.后处理工作:完成搅拌桩施工后,对施工现场进行清理,及时处理废弃物。
对搅拌桩进行质量抽查,对合格桩进行记录。
三、施工要点:1.施工现场的平整度和标定的准确性对搅拌桩施工非常重要,必须做好相应的准备工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深层水泥搅拌桩施工方案一、施工准备工作1、水泥送检施工前将进场使用的水泥等材料送至当地有资质的建材质监部门进行复验,同时材料应具备出厂合格证、自检报告、生产日期、批号等。
材料必须经检验合格后方可投入使用。
作好水泥供应计划。
2、桩位放样根据测量点准确放好桩位,并复检,做好桩位定点标记。
3、试桩施工在正式施打搅拌桩前,为更加熟悉本地块的地层物理力学性质,掌握更准确的施工参数,同时因工期较紧,而设计要求承载力检验应采用复合地基载荷试验和单桩载荷试验。
载荷试验的检验数量总桩数的0.5%~1%。
我单位计划在地基旁进行试桩施工,拟安排搅拌桩机试桩2根,确定钻进速度、地层变换电流变化值、喷浆量大小、桩的深度、成桩时间、搅拌次数,为正式施工提供较准确的依据,试验桩3~4根,以此作为桩基承载力试验。
4、技术交底由项目总工程师针对设计意图及技术要求,结合试桩资料对质检员、施工员、技术员进行施工技术交底,其内容应结合设计图纸要求和施工要求进行。
对每一个施工质量关键点,有疑问的地方要达到一致的认识。
然后由施工员、质检员对操作人员进行技术交底和安全技术交底。
根据施工图纸,大约300根水泥搅拌桩,主要施工参数和设计要求如下:布置方式:正方形布桩,间距1.0米桩径:Φ600mm,桩位偏差:不得大于50mm搅拌桩的垂直偏差:不得超过1%桩长:有效桩长为5~6.5米左右(从站房独立基础底板地算起)固化剂:强度等级42.5级普通硅酸盐水泥单桩喷浆量:不少于60kg/m水灰比: 0.55~0.65范围内水泥掺量:21%(占被加固湿土质量的比例)停灰面:高于桩顶标高500mm送浆管长度:不大于60m成桩工艺:四喷四搅提升速度不得超过1.2m/min承载力设计值:处理后单桩竖向承载力特征值不低于120KN。
复合地基的承载力特征值fspk≥140KPa二、施工方法及工艺水泥土喷浆搅拌法加固软土地基是利用水泥和水按一定比例均匀搅拌成为固化剂的浆液,通过特制的深层搅拌机械,在地基深处就地将软土和浆液进行强制搅拌,经拌和后的混合物发生一系列物理化学反应,使软土硬结成具有整体性、水稳定性和一定强度的加固体。
1、施工方法由于本工程工期紧,为便于进行施工质量、进度和安全管理,拟考虑2台桩机进行施工。
2、施工步骤及工艺要求(1)清除障碍:清除施工范围内的场地及地下障碍物。
(2)拆除路面、平整场地:先将施工场地加以平整,确保桩机正常行走,工作面宽度必须保证桩机正常施工,再按设计图纸准确测放桩位轴线后,桩机方可进入施工现场,施工要求水源充足,合理布置施工现场。
(3)桩机就位:按照测放的桩位,将桩机移至桩位上,桩尖对准桩位,桩位偏差不大于50mm,调平机台,以线垂调整机身垂直度,垂直度偏差小于1.0%。
(4)配制水泥浆:接照设计要求的掺入比、桩长,将计算出来的42.5级普硅水泥用量放入搅拌池中,加计算出来的水进行搅拌配制浆液,水灰比为:0.55~0.65,浆液的搅拌时间大于3分钟,不长于2小时,采用两次搅拌法,按设计掺入量不少于21%加固湿土质量的比例。
(5)搅拌成桩:将桩机钻头尖部对准桩位下钻,一边打开送浆泵送浆至钻头出浆口,一边搅拌下钻,一边喷浆至设计持力层后边搅拌边提升送浆,直至桩顶标高后,再重复工作一次。
整个过程需均匀喷浆,共四喷四搅,喷浆量要严格根据电机调速器进行均匀调整。
(6)成桩后,关闭送浆泵,移机至下一桩位进行施工。
3、搅拌桩工艺流程图三、搅拌桩施工控制1、根据设计工作量并结合工期等素因,拟定进机2台。
具体视现场情况调整。
指派管理人员负责文明安全施工,编制好机台编号、水灰比、桩长等制成标牌统一悬持于桩机明显指定位置。
2、开钻前,应用水清洗送浆管道,检查有无堵堵塞现象,检查机具各部件是否完好,确保正常施工。
3、为保证水泥搅拌桩桩体垂直度满足规范要求,在主机上悬挂一吊锤,通过控制吊锤与钻杆上、下、左、右距离相等来进行控制,其误差不大于1%。
4、为了确保桩体每米掺合量以及水泥浆用量达到设计要求,每台机械均应配备深度仪和比重计,以备监理工程师和项目经理部质检人员随时抽查检验水泥浆水灰比是否满足设计要求。
5、水泥搅拌配合比:水灰比0.55~0.65,每米掺灰量21%,水泥浆严格按照设计的配合比配制,水泥中不得有结块或杂物。
为防止水泥离析,搅拌机应不断搅动。
6、水泥搅拌桩施工采用四喷四搅工艺。
第一次下钻时为避免堵管需带浆下钻,喷浆量应小于总量的1/2,严禁带水下钻,每一次下钻和提钻时一律采用低档操作,复搅时可提高一个档位,喷浆压力不小于0.7Mpa。
7、为保证水泥搅拌桩桩端、桩顶及桩身质量,第一次提钻喷浆时应在桩底部停留30秒,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30秒。
8、施工时应严格控制喷浆时间和停浆时间。
每根桩开钻后应该连续作业,不得中断喷浆。
严禁在尚未喷浆的情况下进行钻杆提升作业。
储浆罐内的储浆应不小于一根桩的每米用量60kg。
若储浆量小于上述重量时,不得进行下一根桩的施工。
9、施工中发现喷浆量不足,应整桩复搅,复喷的喷浆量不小于设计用量。
如遇停电、机械故障原因,喷浆中断时应及时记录中断深度。
在12小时内采取补喷处理措施,并将补喷情况填报于施工记录内。
补喷重叠段应大于100cm,超过12小时应采取补桩措施。
10. 如果因返浆较多,将原施工桩位标志埋没时,必须重新利用原外引测量点布置桩位。
11.现场施工人员认真填写施工原始记录,记录内容应包括:(1)施工桩号、施工日期、天气情况;(2)喷浆深度、停浆标高;(3)灰浆泵压力、管道压力;(4)钻机转速;(5)钻进速度、提升速度(6)浆液流量;(7)每米喷浆量和外掺剂用量;(8)复搅深度。
五、质量检验1、检验方法(1)水泥搅拌桩成桩7天可采用轻便触探法进行桩身质量检验。
(2)触探试验:根据轻便触探击数(N1O)与水泥土强度对比关系,当桩身1d龄期的数N10大于15击时,桩身强度已能满足设计要求;或者7d龄期的击数N10大于原天然地基击数1倍以上时,桩身强度也能达到设计要求。
轻便触探的深度一般不超过4m。
(3)水泥搅拌桩成桩28天后,用钻孔取芯的方法检查其完完整性、桩土搅拌均匀程度及桩的施工长度。
每根桩取出的芯样由监理工程师现场指定相对均匀部位,送试验室做(3个一组)28天龄期的无侧限抗压强度试验,其强度不小于1.0Mpa.留一组试件做水泥土90d龄期的立方体无侧限抗强度Fcu=1.71MPa,以测定桩身强度。
(4)对搅拌取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。
(5)载荷试验可直接检测单桩或复合地基的承载力,本工程复合地基承载力不小于140kpa.六、质量保证措施(1)搅拌桩施工过程严格按设计要求进行。
(2)所有进场搅拌桩机均有出厂合格证及受检正常可用,匹配设备应齐全。
(3)桩机施工人员必须具备一定操作技能水平并进行过岗前培训持证上岗。
(4)开工前,应由技术人员对各施工班组进行技术交底,并形成书面记录;明确各级岗位责任制度以及桩机规程等。
(5)进场水泥均顺通过质检部的检验合格方可使用。
(6)应定时检查搅拌桩的成桩直径及喷浆均匀程度。
对使用的钻头应定期复检查,其直径磨耗量不得大于10mm。
(7)搅拌桩施工时应对桩长、水泥浆配制掺灰量、复搅长度、提升速度等关键指标严加控制,以确保满足设计及规范要求。
(8)桩机及其匹配机具的易损件应有充足备用量,其配套钻杆长度及数量应配备足够。
七、安全保证措施1. 供电及照明安全措施(1)施工现场临时用电严格执行《施工现场临时用电安全技术规范》的规定执行。
(2)临时用电线路推行“三相五线”接线方式,做好接零或接地保护。
(3)临时用电线路的安装、维修和拆除,均应由持上岗证的电工完成。
(4)实行一机一闸,严禁一闸多机。
(5)所有配电箱、开头箱必须有门、有锁和防雨措施。
(6)开关箱必须安装符合要求的漏电保护开关(7)凡使用的电线电缆不得有脱皮、露芯等易引起漏电现象。
(8)移动电气设备的供电线路,应使用橡胶电缆,穿过行车道时应穿管敷设,破损电缆不得使用电。
(9)检修电气设备时应停电作业,电源箱或开关箱拖柄应挂“有人操作,严禁合闸”的警示牌或设专人看管。
(10)照明行灯应有保护罩;行灯手柄应绝缘良好且耐热、防潮;行灯变压器必须采用双组型。
(11)照明灯具与易燃物之间,应保持一定的安全距离;当距离不够时,应采取隔热措施。
2. 施工安全措施(1)桩施工前,对邻近施工范围内原有建筑物、地下管线等进行检查,对有影响的工程,应采取有效的加固防护措施或隔震措施,施工时加强观测,以确保施工安全。
(2)桩施工前先全面检查机械各个部分及润滑情况,钢丝绳是否安好,发现有问题及时解决,检查后要进行试运转,严禁带病作业。
桩机设备应由专人操作,并经常检查机架部分有无脱焊螺栓松动,注意机械的运转情况,加强机械的保养,以保证机械正常使用。
机械操作人员必须持证上岗。
(3)桩机机架安设铺垫平稳、牢固,防止钻具突然下落,造成人员伤亡和设备损坏。
(4)现场操作人员要戴安全帽,高空作业佩安全带,高空检修桩机,不得向下乱丢物件。
有心脏病、高血压病者,不能从事高空作业。
(5)夜间施工,设足够的照明设施,雷雨天、大风、大雾天应停止桩施工作业。
(6)桩施工时,5m 范围内不得有人员走动或进行其他作业,非工作人员不准进入施工区区域。
(7)加强施工现场人员安全教育:对所有从事管理和生产的人员进行全面的安全教育,通过安全教育,增强职工安全意识,树立“安全第一、预防为主”的思想,并提高职工遵守施工安全纪律的自觉性,认真执行安全操作规程。
(8)施工期间保持道路平整、畅通,施工现场的洞、坑、沟、井口等危险处,设安全防御设施及安全警示牌,夜间设红灯示警。
(9)施工现场设置足够的消防水源和消防设施网点,消防器材有专人管理,不得乱拿乱动,建立安全防火责任制,并划分防火责任区。
(10)施工现场配备齐全有效的安全设施如安全网、洞口盖板、护栏、防护罩、各种限制保险装置等,并且不得擅自拆除或移动,因施工确定需要移动时、需采取相应的临时安全措施。
(11)高压线下每边6米(共12米)做好施工围栏,以确保安全距离。
(12)搅拌桩施工过程中每台桩机必须保证有一人以上监测桩机施工安全问题。
